施工物资管理措施一、物资计划管理1、由业主单位供应和各专业工程处自行采购的物资,在施工前都应根据施工图册编制工程项目单位工程的物资需用计划。

2、物资需用计划应写清所需的物资名称,规格型号,单位,数量和需用时间等。

3、物资需用计划由各专业工程处进行分类汇总,交公司和业主方审核、批准。

业主单位部分应抄送业主物资委托管理单位。

4、由业主单位供应的物资,各专业工程处物资计划人员应同业主方有关部门接洽,索取设备订货,到货的详细信息,便于领用。

5、由各专业工程处自行采购的物资,物资计划人员根据物资需用计划,在平衡库存量的基础上编制采购计划,进入采购程序。

6、大宗、重要的物资需用计划,应考虑其采购、加工周期,在编制申报时间上必须有充分的提前量。

7、设计变更及物资修改(材料代用)的调整计划,应在计划表内注明设计变更通知单或工程联系单号以及原需用计划单编号,便于追踪。

8、物质需用打算按时间分为月度、季度、年度打算,月度打算每月22日前上报,年度打算在每年九月至十月编报下年度打算,季度打算作为年度打算的调整和补充,在每季度末月20日前编报下季度打算。

二、物资交接措施1、业主单位物资的交接管理1)发包人提供的材料和工程设备,应在公用合同条款中写明材料和工程设备的名称、规格、数量、价格、交货方式、交货地点和打算交货日期等。

2)发包人应在材料和工程设备到货7天前通知承包人,承包人应会同监理人在约定的时间内,赴交货地点共同进行验收。

除专用合同条款另有约定外,发包人提供的材料和工程设备验收后,由承包人负责接收、运输和保管。

3)现场卸货的准绳是随到随卸,如遇有非凡天气,卸货可延迟,但不克不及超过24小时。

4)货物卸载落地后,施工单位会同监理单位、物质供应单位、运输单位对货物的外观、数量、型号等举行检查,并做好检查记实和会签;假如发现物质存在问题,应用相机、摄像机等拍摄记实,将存在问题的物质隔离存放。

2、自购物资的交接管理1)材料进场必须履行交接验收手续,材料员以到货资料为依据进行材料的验收。

物资部工作计划6篇

物资部工作计划6篇

物资部工作计划6篇(实用版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的实用资料,如工作总结、工作报告、工作计划、心得体会、讲话致辞、教育教学、书信文档、述职报告、作文大全、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor.I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of practical materials for everyone, such as work summaries, work reports, work plans, reflections, speeches, education and teaching, letter documents, job reports, essay summaries, and other materials. If you want to learn about different data formats and writing methods, please stay tuned!物资部工作计划6篇只有和自己实际情况相符合的工作计划,才是最有价值的,一份详细的工作计划是我们能保证工作有序进行的保障,下面是精品文档站本店铺为您分享的物资部工作计划6篇,感谢您的参阅。

施工项目物资质量控制措施

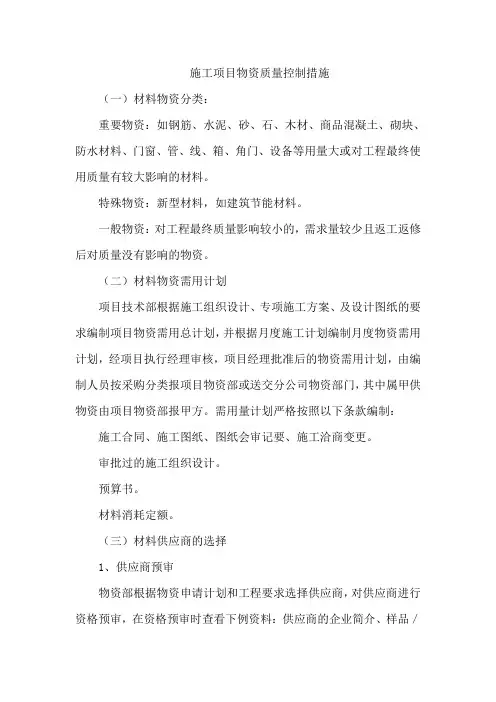

施工项目物资质量控制措施

施工项目物资质量控制措施(一)材料物资分类:重要物资:如钢筋、水泥、砂、石、木材、商品混凝土、砌块、防水材料、门窗、管、线、箱、角门、设备等用量大或对工程最终使用质量有较大影响的材料。

特殊物资:新型材料,如建筑节能材料。

一般物资:对工程最终质量影响较小的,需求量较少且返工返修后对质量没有影响的物资。

(二)材料物资需用计划项目技术部根据施工组织设计、专项施工方案、及设计图纸的要求编制项目物资需用总计划,并根据月度施工计划编制月度物资需用计划,经项目执行经理审核,项目经理批准后的物资需用计划,由编制人员按采购分类报项目物资部或送交分公司物资部门,其中属甲供物资由项目物资部报甲方。

需用量计划严格按照以下条款编制:施工合同、施工图纸、图纸会审记要、施工洽商变更。

审批过的施工组织设计。

预算书。

材料消耗定额。

(三)材料供应商的选择1、供应商预审物资部根据物资申请计划和工程要求选择供应商,对供应商进行资格预审,在资格预审时查看下例资料:供应商的企业简介、样品/样本、营业执照、资质证书、生产许可证、准用证、企业财务状况等资质证明文件;当对经销商进行资格预审时,应对其提供的自身资料、生产商的相关资料进行查看;资格预审时,应核对供应商或经销商提供的资料和资质证明文件的准确性、时效性,并将审查结果填入供应商资格审查表;物资部负责保存供应商资格预审表及其提供的相关资料。

2、分包商考核当对物资有特殊要求或有关方面对资格预审尚未包括的内容提出调查要求时,物资部应在采购前对供应商进行考察:a) 考察的内容为资格预审尚未包括的项目,如生产状况、人员状况、原料来源、机械设备产品应用情况、质量保证能力,以及对供应商提供保险、保函能力进行必要的调查等;b) 考察由物资部负责人或商务经理指定的人员组织进行,必要时可邀请技术、商务、片区、质量等部门有关人员参加,考察结果记录于供应商考察报告。

考察报告由物资部门存档;c) 物资部负责人、商务经理依据资格预审、考察结果,判定供应商是否可以参加评选。

物资需求计划管理制度

物资需求计划管理制度

物资需求计划管理制度
1物资总需求计划管理
分部分项工程开工前30天内,商务部主编、技术质量部及工程部协助编制分部分项物资需用总计划,包含内容:钢筋、砼、防火门窗、周转工具及各项主材辅材。

商务部编制、商务经理审核、项目经理审批,送物资部组织物资招标。

2、物资月度需求计划管理
工程部责任工程师根据项目物资需用总计划、工程进度计划、施工现场平面布置图等,于本月20日前编制下月物资需求计划,经生产经理和商务经理审核,项目经理审批后报物资部。

月度物资计划内容:钢材、角钢、扁钢、砂加气条板、钢筋网片。

预计到场时间:7-15天。

3、物资周需求计划管理
栋号长根据物资需用月度计划、工程进度计划等,于每周周六早上10:00前编制下周物资需求计划,经生产经理和商务经理审核,项目经理审批后报物资部。

周计划包含内容:砂浆、加砌块、水泥砖、挤塑板。

预计到场时间:2-3天。

3、物资日需求计划管理
栋号长根据物资需用周计划、工程进度计划、施工现场平面布置图等,可提出临时性加急物资计划,日计划仅适用于常见的零星辅材。

日计划包含内容:零星辅材、安全网、防尘网等。

预计到场时间:提计划次日。

4、补充或需求计划的变更
物资补充计划或需求计划变更,必须阐明原因。

除设计变更原因外,其它如漏项、计划差错、超耗等,必须经项目生产经理审核,项目经理审批签字后报物资部。

5、物资采购计划管理
采购工程师根据月度盘点库存及物资需用计划编制,物资采购计划要有针对性和时效性,填报完整,统一编号。

采购计划由采购工程师编制,商务经理审核,项目经理审批后按采购权限的规定实施采购。

物资需求计划表

物资需求计划表

表格编号物资型号质量标准计量进场名称规格技术要求单位合计梁场
时间备注
12
3
4
附件9 主要物资月度需用量计划表
项目名称:XXXXXXXXXXXX 年 月份
需用数量 梁场 分部:项目经理: 技术负责人: 审核人: 编制人: 日期: 年 月 日
注:本表根据《主要物资需用数量明细表》按工号汇总后填列,交给物资部门后,用于项目经理部物资进货数量的总控。

此为月度计划需提前7日,因各分部储存能力原因,分部的分阶段送货计划提前2日由分部物资员直接报送物资部安排发货。

序号 主要物资月度需用量计划表。

物资工作计划四篇

物资工作计划四篇

物资工作计划四篇物资工作计划篇1一、物资部__年工作目标和指标工作目标:依据九届二次职代会精神,以公司下达的kpi指标为导向,为全面提升物资管理水平、满足未来事业发展的需要,结合__年具体情况制定以下工作目标:1、加强物资采购、催交的计划性,根据各现场施工进度,超前策划,与项目部、设备厂家密切配合,充分发挥集中采购的优势,加大设备催交力度,确保各现场重要物资、设备供应。

2、以客户服务为中心,全面加强服务意识。

本年度我将继续推行“优质服务十项标准”,为工程着想,尽力降低各类人力、物力资源,同时建立很好的客户关系网。

3、挑战人力资源极限,建立学习团队,加强业务素质培训,培养一支业务能力强的高素质的队伍。

主要指标:以公司下达的kpi指标为主要指标,并制定相应措施,认真完成公司下达的指标。

二、物资部重点及举措1、加强计划采购,提升采购理念针对现在项目多、图纸不及时、以至材料预算不能提前提出影响物资供应的状况,为了确保各现场物资供应,物资部~年将重点把计划放在首位,首先根据各工程项目的网络计划,编制年度的物资需求计划,并依据各项目的月度施工计划编制当月的物资采购计划,做到特殊材料、加工周期较长的材料要提前以书面形式提给项目部督促其提前备料,确保特殊材料不影响工程施工进度。

在试运期间要特事特办并备有一定量的常用物件库存。

调整采购流程,强化集中采购优势,逐步与社会物流接轨,依据社会物流中的合作伙伴,形成有计划的物资供应,灵活运用社会信息,实现信息换库存,减少现场的物资管理环节、仓储时间、存货数量,提高采购效率,加快资金周转率,合理利用仓库,限度地减少仓库面积、降低库存,达到降低物流成本的目的。

提高计划准确率及供货及时性,加强过程监控。

2、加大催交力度,确保信息准确度面临电力市场的“井喷”现象,设备交货愈来愈困难,已严重制约着施工进度。

根据kpi指标,我们分年、月安排催交计划,分别在上海、哈尔滨等大的设备制造厂设立常驻人员,保证所派人员做到深入厂家车间、班组,了解生产计划、投料、加工、发运等全过程的第一手资料,同时注重维护厂家关系。

物资供应计划管理办法(5篇)

物资供应计划管理办法(5篇)

物资供应计划管理办法一、编制目的为统一计划格式,明确职责分工与范围,满足甲方要求及工程施工需要,根据公司文件规定,结合本项目部特点,制定以下管理规定。

二、主要内容(一)工程主材计划1、计划员在收到图纸或收到工程联络单的____天内,编制材料预算。

2、材料预算格式按合资工程管理处合同科要求编制,将甲供1类、甲供2类、乙供类分开编制。

3、材料预算送审时应附计算公式、软盘。

4、各计划员根据要求按时编制材料周计划、月计划、季度计划、年度计划。

5、计划员的发料依据是各施工员提供的净料限额领料单。

6、施工员在收到图纸的____天内向物资部提供净料限额,限额准确率不小于____%,各单位领料员凭施工员的限额领料单到物资部领用材料。

7、班组用料超出限额时,由班组长填写“限额外用料申请单”,经施工员审核,项目主管领导批准后到物资部领料。

8、限额外用料造成的成本费用由各施工班组承担,费用从当月奖金中扣除。

(二)自购材料计划1、预算内工程辅材由施工员根据施工图纸,参照施工进度每月底报下月计划,预算部门审核,经分项目项目经理或总工程师批准后交物资部,分割后由各专业计划员编制采购计划。

2、预算外工程辅材由班组长根据施工进度每周末报下周计划,经分项目项目经理或总工程师批准后交物资部,分割后由各专业计划员编制采购计划。

3、工程暂设材料由施工员提出用料限额,经工程部审核,项目主管领导批准,报物资部,由供应专业计划员编制采购计划。

4、施工手段用料由施工员提用料限额,技术部根据经甲方审批的施工方案(措施)审核,经分项目部总工程师批准,报物资部,供应专业计划员编制采购计划。

5、宗消耗材料(三气、焊材、油漆、砂轮片等)由施工员提限额,预算部门审批,作为物资部招标参考依据。

6、供应计划员按公司要求建立必要的台帐(资源台帐、计划台帐、需用台帐等)。

7、所有计划均采用a4纸打印。

三、以上规定自____月____日起执行。

材料采购管理办法一、编制目的为规范采购行为,严肃采购纪律,既满足施工生产需要,又要有效地降低采购成本,根据公司有关文件规定,特制定以下管理规定。

物资策划方案

物资策划方案

物资策划方案一、物资管理目标1、质量目标: 施工物资满足设计、国家、行业标准相关要求, 合格率100%。

2、成本目标: 以项目成本计划中的材料单价和数量为目标, 做到可控。

3、进度目标:合理提报物资需要计划, 保障供应100%。

环境目标: 固体废弃物分类收集、处理、达标率100%。

职业健康安全目标: 消灭物资运输储存过程中责任员工死亡事故。

二、物料需求2018年供电项目计划完成控制中心、泰山路站、利津路站的施工。

根据青岛分公司2号线供电施工计划以及各专业技术人员的提料计划, 青岛2号线供电需采购材料大致如下: 电缆支架: 1200套、电缆: 56820米、化学锚栓:17000套、防护罩;4700米、接触轨: 4140米、镀铜圆钢: 1500米、后扩底锚栓: 4000套等2.青岛2号线机电3.青岛13号线弱电三、材料的运输、检验、入库仓储材料运输时, 根据所需物资的批量及使用性质, 合理安排、及时运送, 做到装车牢固坚实, 标识确切醒目, 运单与实物相符, 安全可靠, 符合各类物资运送要求, 做好物料运送工作。

建立严格的质量检验及验收制度, 加强物资储存及保管, 在质量、数量和时间上保障供应。

工程所需的所有物资、构配件严格的质量经验验收合格后方可进场。

由工程部、物资部、监理派人进场验收, 对不合格产品坚决拒收;产品质量验收合格后, 由库管员对入库物资数量进行核对, 确认无误后入库保存, 并且及时对进场物资、构配件分类别、分批次进行取样送检, 对检验不合格的产品予以标识并清退出场。

主要材料的仓储管理:按照环境保护要求及相关规定, 筹建足以保证连续施工用料的物资仓库, 同时合理规划料场, 配齐仓库附属装置(包括照明、消防等设施), 配备检测设备和工具, 为仓储作业创造条件。

对入库物资严格进行数量验证、外观质量及规格检验、随车技术资料检查, 做好检验记录, 整理保存好相关资料, 保证其可溯性。

材料堆放规定:存放应上盖下垫, 平放堆垛, 注意标牌的保管, 避免混淆。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

30
弯头
DN100×90°

4
地漏
DN110

4
变径弯头
DN110×50×90°

4
三通
DN150×150×45°

1
DN150×110×45°

3
DN110×110×45°

6
变径
DN150×110

1
堵头
DN150

4
DN110

2
弯头
DN150×45°

1
DN110×45°

13
角钢
50×5
静态水力平衡阀
DN20

216
二通温控阀
DN20

216
过滤阀
DN25(铜制)

216
球阀
DN25(铜制)

216
锁闭阀
DN20(铜制)

216
对丝
DN25(铜制)

432
闸阀
DN125

4
手动调节阀
DN125

4
法兰片
DN125(焊接法兰片)

16
PE-RT
聚乙烯管
DN32

6000
DN20

65000

432
内丝三通
DN20×15

540
内丝弯头
DN20×15

432
角阀
DN15

486
水龙头
DN15

540
角钢
50×5

290
编制:审核:
9#楼(水暖)物资需用计划
填报单位兰州大学9-12#教职工公寓安装项目部年月日GJ-SJJT-202-B603
料具名称
规格
单位
数量
质量标准
进场时间
消防
焊接钢管
6
DN50

4
DN40

1
闸阀
DN70

7
DN50

4
DN40 SNJ65-BJ41A-16C带活接对丝个Biblioteka 1DN80个
1
法兰片
DN70

26
DN50

16
DN40

4
DN80

2
集水坑污水泵
100Q W65-15-5.5 DN70

2
40Q W10-15-1.5 DN70

4
40Q W10-15-1.5 DN50

210
柔性铸铁管
DN150

109
DN110

4952
DN50

1853
DN70

52
弯头
DN50×45°

1697
DN110×45°

758
存水弯
DN50

719
地漏
DN50

620
堵头
DN50

160
DN75

26
DN110

45
编制:审核:
9#楼(水暖)物资需用计划
填报单位兰州大学9-12#教职工公寓安装项目部年月日GJ-SJJT-202-B603
DN20

28
DN40×32

22
DN40×25

14
DN32×25

28
DN40×20

14
DN25×20

14
DN65×50

14
三通
DN65×50

7
DN50×40

10
DN50×32

4
DN40×40

20
DN40×25

20
DN32×32

4
DN32×25

38
DN25×25

15
DN40×20

189
DN50×50×45°

124
DN110×50×90°

208
角四通
DN110×110

208
加长弯头
DN50

177
DN110

52
“P”型弯头
DN50

506
平四通
DN70×50

26
检查口
DN110

435
“H”管
DN110

360
通气帽
DN110

30
镀锌钢管
DN32

150
DN125
填报单位:兰州大学9-12#教职工公寓安装项目部年月日GJ-SJJT-202-B603
编制:审核:
9#楼(水暖)物资需用计划
填报单位:兰州大学9-12#教职工公寓安装项目部年月日GJ-SJJT-202-B603
料具名称
规格
单位
数量
质量标准
进场时间
钢制散热器
WYA46/80型CBXH=460×800mm
料具名称
规格
单位
数量
质量标准
进场时间
钢制散热器
WYA46/80型CBXH=460×800mm

348
聚苯板
30mm

65
40mm

3
反射膜

22000
卡钉

150000
钢丝网
1.0×150×150(下面铺设)

2200
1.0×50×50(防裂上面铺设)

300
分集水器
6路

84
5路

54
4路

54
7路

5
DN100×70

2
DN70×70

2
编制:审核:
9#楼(水暖)物资需用计划
填报单位:兰州大学9-12#教职工公寓安装项目部年月日GJ-SJJT-202-B603
料具名称
规格
单位
数量
质量标准
进场时间
变径
DN100×40

1
DN100×70

1
DN70×50

2
DN100×50

1
止回阀
DN70

DN150

310
DN110

571
DN70

139
蝶阀
WBLX把手型对夹式PN16 DN100

19
WBLX把手型对夹式PN16DN150

5
WBLX把手型对夹式PN16DN75

12
柔性软接头
DN150

1
法兰片
DN150

19
水泵接合器

2
止回阀
DN150

4
水力制浮球阀
DN150

4
变径
DN150×100

16
DN70×50

8
DN50×50

8
变径
DN125×100

8
DN100×80

8
DN80×70

8
DN70×50

8
截止阀
DN50

108
铝合金衬PB内丝三通,热熔连接
DN50×20

324
铝合金衬PB内丝弯头,热熔连接
DN50×20

108
分户热量表
UHM1000型(成套)
DN20

216

2
DN32×25

8
DN25×25

2
变径
DN32×25

8
对丝
DN25

162
堵头
DN32

162
堵头排气阀
DN25

2
编制:审核:

1055(足片200暖气片800)
垫片

2200
焊接钢管
DN70

49
DN100

100
DN80

8
DN50

28
弯头
DN100

11
DN70

7
DN60

3
DN50

7
DN40

1
三通
DN100×100

5
DN100×70

2
DN70×70

2
编制:审核:
9#楼(水暖)物资需用计划
填报单位:兰州大学9-12#教职工公寓安装项目部年月日GJ-SJJT-202-B603

348
聚苯板
30mm

65
40mm

3
反射膜

22000
卡钉

150000
钢丝网
1.0×150×150(下面铺设)

2200
1.0×50×50(防裂上面铺设)
相关文档
最新文档
