广西水利水电工程补充定额编制大纲
广西壮族自治区 水利水电工程设计概(预)算 编制规定

名誉主编:孙良平 郭裕强
主编:黄华爱
副主编:蒙志强郭芳群
编写人员:黄华爱蒙志强张智荣郭芳群
主要测算单位及测算人员:
广西水利电力勘测设计研究院郭芳群
广西珠委南宁勘测设计院向海涛
广西海河水利建设有限责任公司余丕玉
广西水利厅大王滩水库管理处李文红
广西桂能工程咨询有限公司莫宏杰
广西桂水工程咨询有限公司赵敏杰
广西南宁水利电力设计院农好瑾
桂林市水利电力勘测设计研究院黄继红
玉林市水利电力勘测设计研究院陈福
桂林市青狮潭水库灌区管理处吴卫红
特邀审核专家:
覃凤强 韦恩斌蓝可华谢新妃 李文红 冯海瑜 李柏开 余丕玉 邓忠育 耿洁美 向海涛 庞汉文 赵春霞 莫宏杰 朱光荣 钟瑞文 姚国统 农好瑾 易为民 阳幼生 黄继红 黄治千 吴卫红 赵敏杰 蒙达秀 杨群芳 陈伟能 梁 海 陈 福 申明航 黄庆群 黄惠萍
2.农村水利工程与基本建设工程的划分可根据有关部门的要求作相应调整。
九、定额套用的方法
工程概算阶段,概算定额中没有的子目,可套用预算定额相关子目,定额子目中的人、材、机消耗量乘以1.05的扩大系数;概、预算定额中均没有的子目,可套用施工条件和施工工艺最接近的其他行业定额的相关子目,取费标准执行本规定。
水库
枢纽工程 水电站
其他中型以上独立建筑物
工程部分 供水工程
其他水利 灌溉工程
水电工程 河湖整治工程
堤防工程
小水电站工程
第二节
1.国家、自治区颁发的有关法律法规、规程规范和规定;
2.广西水利水电工程设计概(预)算编制规定;
3.广西水利水电建筑工程概(预)算定额、广西水利水电设备安装工程概(预)算定额、广西水利水电工程施工机械台时费定额和有关行业主管部门颁发的定额;
1编制说明——精选推荐

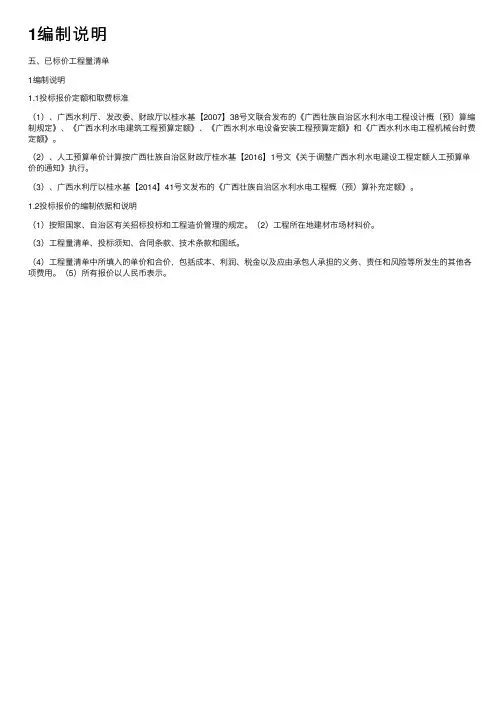

1编制说明
五、已标价⼯程量清单
1编制说明
1.1投标报价定额和取费标准
(1)、⼴西⽔利厅、发改委、财政厅以桂⽔基【2007】38号⽂联合发布的《⼴西壮族⾃治区⽔利⽔电⼯程设计概(预)算编制规定》、《⼴西⽔利⽔电建筑⼯程预算定额》、《⼴西⽔利⽔电设备安装⼯程预算定额》和《⼴西⽔利⽔电⼯程机械台时费定额》。
(2)、⼈⼯预算单价计算按⼴西壮族⾃治区财政厅桂⽔基【2016】1号⽂《关于调整⼴西⽔利⽔电建设⼯程定额⼈⼯预算单价的通知》执⾏。
(3)、⼴西⽔利厅以桂⽔基【2014】41号⽂发布的《⼴西壮族⾃治区⽔利⽔电⼯程概(预)算补充定额》。
1.2投标报价的编制依据和说明
(1)按照国家、⾃治区有关招标投标和⼯程造价管理的规定。
(2)⼯程所在地建材市场材料价。
(3)⼯程量清单、投标须知、合同条款、技术条款和图纸。
(4)⼯程量清单中所填⼊的单价和合价,包括成本、利润、税⾦以及应由承包⼈承担的义务、责任和风险等所发⽣的其他各项费⽤。
(5)所有报价以⼈民币表⽰。
广西水利水电建筑工程预算定额

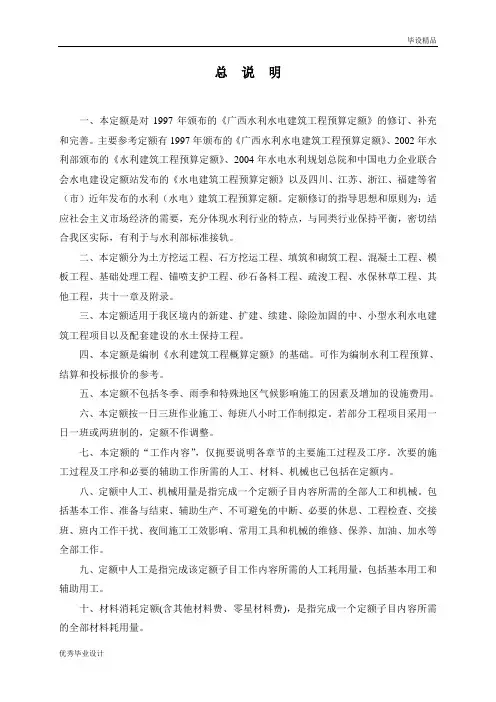

总说明一、本定额是对1997年颁布的《广西水利水电建筑工程预算定额》的修订、补充和完善。
主要参考定额有1997年颁布的《广西水利水电建筑工程预算定额》、2002年水利部颁布的《水利建筑工程预算定额》、2004年水电水利规划总院和中国电力企业联合会水电建设定额站发布的《水电建筑工程预算定额》以及四川、江苏、浙江、福建等省(市)近年发布的水利(水电)建筑工程预算定额。
定额修订的指导思想和原则为:适应社会主义市场经济的需要,充分体现水利行业的特点,与同类行业保持平衡,密切结合我区实际,有利于与水利部标准接轨。
二、本定额分为土方挖运工程、石方挖运工程、填筑和砌筑工程、混凝土工程、模板工程、基础处理工程、锚喷支护工程、砂石备料工程、疏浚工程、水保林草工程、其他工程,共十一章及附录。
三、本定额适用于我区境内的新建、扩建、续建、除险加固的中、小型水利水电建筑工程项目以及配套建设的水土保持工程。
四、本定额是编制《水利建筑工程概算定额》的基础。
可作为编制水利工程预算、结算和投标报价的参考。
五、本定额不包括冬季、雨季和特殊地区气候影响施工的因素及增加的设施费用。
六、本定额按一日三班作业施工、每班八小时工作制拟定。
若部分工程项目采用一日一班或两班制的,定额不作调整。
七、本定额的“工作内容”,仅扼要说明各章节的主要施工过程及工序。
次要的施工过程及工序和必要的辅助工作所需的人工、材料、机械也已包括在定额内。
八、定额中人工、机械用量是指完成一个定额子目内容所需的全部人工和机械。
包括基本工作、准备与结束、辅助生产、不可避免的中断、必要的休息、工程检查、交接班、班内工作干扰、夜间施工工效影响、常用工具和机械的维修、保养、加油、加水等全部工作。
九、定额中人工是指完成该定额子目工作内容所需的人工耗用量,包括基本用工和辅助用工。
十、材料消耗定额(含其他材料费、零星材料费),是指完成一个定额子目内容所需的全部材料耗用量。
1.材料定额中,未列示品种、规格的,可根据设计选定的品种、规格计算,但定额数量不得调整。
广西壮广西壮族自治区水利水电工程设计概(预)算编制规定

名誉主编:孙良平 郭裕强
主编:黄华爱
副主编:蒙志强郭芳群
编写人员:黄华爱蒙志强张智荣郭芳群
主要测算单位及测算人员:
广西水利电力勘测设计研究院郭芳群
广西珠委南宁勘测设计院向海涛
广西海河水利建设有限责任公司余丕玉
广西水利厅大王滩水库管理处李文红
广西桂能工程咨询有限公司莫宏杰
广西桂水工程咨询有限公司赵敏杰
广西壮族自治区
水利水电工程设计概(预)算
编制规定
广西壮族自治区水利厅
广西水利工程定额修编工作委员会
主任委员:韩庆东(广西壮族自治区水利厅)
副主任委员:刘延明
委 员:唐咸秋(自治区发展与改革委员会)
陈庭均(自治区财政厅)
黄卫平 杨 彤 刘 炀 伍伟星 刘子沛
孙良平 郭裕强 苏珠琨 兰可华
主编单位:广西水利水电建设经济定额站
设计概(预)算
初步设计是水利水电建设程序中的一个重要阶段,初步设计概算是初步设计文件的重要组成部分,在建设项目编制初步设计文件的同时,必须编制初步设计概算。经批准的初步设计概算,作为控制项目建设投资、编制建设计划、考核工程造价和验核工程经济合理性的依据。
施工图设计预算是施工图设计文件的组成部分。进行施工图设计时,一般应编制施工图预算。施工图预算是设计单位考核施工图设计经济合理性的依据,施工图预算应控制在批准的初步设计概算范围内。如工程预算突破概算时,应分析原因,对施工图设计中不合理的部分进行修改。确需突破概算的,需重新编制概算报批。
4.水利水电工程设计工程量计算规则;
5.初步设计文件、施工图设计文件及图纸;
6.有关合同文件及资金筹措方案;
7.其他。
第一节
一、编制说明
广西壮族自治区水利水电工程安装概算定额说明及附录

广西壮族自治区水利水电设备安装工程概算定额广西水利水电经济定额站广西水利电力勘测设计研究院2007年8月主编单位广西水利水电建设经济定额站广西水利电力勘测设计研究院主编郭芳群徐秉均副主编张玉芳黄华爱编写人员李木珍张玉芳李本宜漆锐钟华蒙志强冯海瑜余丕玉莫祝辉审核人员张丽萍蓝可华陈宏明主要测算单位:广西水利电力勘测设计研究院广西珠委南宁勘测设计院广西南宁水利电力设计院桂林市水利电力勘测设计研究院玉林市水利电力勘测设计研究院广西桂水工程咨询有限公司广西桂能工程咨询有限公司广西水利厅大王滩水库管理处桂林市青狮潭水库灌区管理处广西海河水利建设有限责任公司审核专家:覃凤强 韦恩斌 谢新妃 李文红 冯海瑜 李柏开余丕玉 邓忠育 耿洁美 向海涛 庞汉文 赵春霞莫宏杰 朱光荣 钟瑞文 姚国统 农好瑾 易为民阳幼生 黄继红 黄治千 吴卫红 赵敏杰 蒙达秀杨群芳 陈伟能 梁 海 陈 福 申明航 黄庆群黄惠萍目 录总说明 (1)第1章 水轮机安装 (5)说明 (6)1.1竖轴混流式水轮机 (7)1.2横轴混流式水轮机 (10)1.3 轴流式水轮机 (12)1.4冲击式水轮机 (15)1.5贯流式(灯泡式)水轮机 (17)第 2 章 水轮发电机安装 (19)说明 (20)2.1竖轴水轮发电机 (21)2.2横轴水轮发电机 (25)2.3贯流式水轮发电机 (28)第 3 章 调速器和油压装置安装 (30)说明 (31)3.1调速器安装 (32)3.2油压装置 (35)第 4 章 水力机械辅助设备安装 (37)说明 (38)4.1 辅助设备 (40)4.2 管路安装 (41)4.3 容器制作 (44)4.4 容器安装 (46)4.5 联合操作平台制作及安装 (48)第 5 章 水泵和发电机安装 (49)说明 (50)5.2电动机安装 (54)第 6 章 阀门安装 (56)说明 (57)6.1 进水阀门安装 (59)6.1.1 蝴蝶阀 (59)6.1.2 球阀及其他进水阀 (61)6.2 小型阀门安装 (62)6.2.1 螺纹阀门安装 (62)6.2.2 法兰阀门安装 (63)6.2.3 电动闸阀安装 (65)6.3 拍门安装 (67)第7章 通风空调设备安装 (68)说明 (69)7.1 风机和空调设备 (70)7.2 通风管制作安装 (71)7.3 通风管保温 (72)第 8 章 起重设备安装 (73)说明 (74)8.1 桥式起重机 (77)8.2 门式起重机 (80)8.3 油压启闭机 (82)8.4卷扬式启闭机 (84)8.5螺杆式启闭机 (87)8.6电梯 (88)8.7电动葫芦及单轨小车 (89)8.8轨道 (90)8.8.1钢轨轨道 (90)8.9滑触线 (92)8.10轨道阻进器安装 (93)第 9 章 闸门和拦污栅安装安装 (94)说明 (95)9.1平板焊接闸门 (97)9.2 弧形闸门 (98)9.3单扇船闸闸门 (99)9.4双扇船闸闸门 (100)9.5拦污栅 (101)9.6闸门埋设件安装 (102)9.7闸门压重物 (103)第 10 章 管道安装工程 (104)说明 (105)10.1 压力钢管制作及安装 (107)10.2 输水管道安装 (126)10.2.1 钢管安装 (126)10.2.2 镀锌钢管螺纹连接安装 (129)10.2.3 铸铁管安装 (130)10.2.4 预制混凝土管安装 (135)10.2.5 塑料管连接 (138)10.2.6玻璃钢管安装 (142)10.2.7预应力钢筒混凝土管的安装 (143)第 11 章 电力变压器及一次拉线安装 (144)说明 (145)11.1 三相双卷电力变压器(35kV) (146)11.2 三相双卷电力变压器(110kV) (147)11.3 三相双卷电力变压器(220kV) (148)11.4 三相三卷电力变压器(110kV) (149)11.5 三相三卷电力变压器(220kV) (151)11.6 单相双卷电力变压器(220kV) (152)11.7 单相三卷电力变压器(220kV) (153)11.8 变压器安装(10~20kV) (154)11.9 变压器干燥(10~20kV) (155)11.10 干式变压器安装(10~20kV) (156)11.10 一次拉线 (157)第 12 章 电气设备安装 (158)说明 (159)12.1 发电电压设备 (161)12.2 控制保护系统 (161)12.3 计算机监控和工业电视系统 (161)12.4 直流系统 (162)12.5厂用电系统 (162)12.6 高压断路器安装 (163)12.7 高压电气设备 (166)12.8 电气试验设备 (166)第 13 章 电缆、母线安装 (167)说明 (168)13.1 电缆 (169)13.2母线 (170)第 14 章 接地避雷装置和保护网制作安装 (175)说明 (176)14.1 接地装置 (177)14.2 保护网、铁构件 (180)第 15章 通讯设备安装 (181)说明 (182)15.1 载波通讯设备 (184)15.2 生产调度通讯设备 (183)15.3 生产管理通讯设备(程控) (186)15.4 微波通讯设备 (187)15.5 卫星通讯设备 (188)15.6 光纤通讯设备 (189)15.7 光(电)缆架(敷)设 (190)附录附录一设备安装材料参考价格 (193)附录二水力机械管理材料用量 (208)附录三电缆装置性材料用量 (208)附录四高压电缆安装指标 (209)附录五铝母线装置性材料用量 (209)附录六接地装置性材料用量 (209)附录七保护网装置性材料用量 (210)附录八母线安装铁构件用量 (210)附录九开关站一次拉线装置性材料用量 (211)附录十通信设备装置性材料费指标 (212)附录十一起重机轨道装置性材料用量 (213)附录十二导线材料单位重量 (215)总说明一、本定额包括水轮机安装、水轮发电机安装、调速系统和油压装置安装、水力机械辅助设备安装、水泵和发电机安装、阀门安装、通风空调设备安装、起重设备安装、闸门和拦污栅安装、管道安装、电力变压器安装、电气设备安装、电缆和母线安装、接地避雷装置及保护网制作安装、通讯设备安装共15章以及附录。
(完整)广西水资源保护工程初步设计编制提纲

广西水资源保护工程初步设计编制提纲一、基本情况1. 项目所在地理位置和所在水功能区2. 水源地概况及保护区划定3. 项目区土壤、植被、地质、气象概况4. 河流及水文5. 项目区社会经济情况6. 水源地存在的主要问题二、工程建设目标、总体布局及规模1. 工程建设目标2. 总体布局及规模三、工程设计(针对工程布置的工程措施逐项进行设计)1. 设计原则2. 设计标准3. 工程设计四、施工组织设计及分年度投资计划1. 施工管理机构2. 施工组织安排3. 技术保障及质量保障措施4. 分年度投资计划(投资在120万元及以下的一年完成)五、投资概算1. 编制依据2. 编制方法3. 基础单价及费率标准4. 投资概算5. 资金筹措方案六、效益分析及评价1. 经济效益分析2. 社会效益分析3. 综合评价七、工程管理1. 工程建设管理2. 工程运行管理附图:1. 项目区所在地理位置图(在市县地形图中标注)2. 水源地保护范围图3. 工程总体布置图4. 工程措施、植物措施典型设计图5. 其他图附2:广西水资源保护工程初步设计概算编制大纲一、概算构成(一)工程部分1. 土建工程(1)挡土护坡工程(2)净化系统工程(3)污(废)水处理工程(4)栏(挡)沙(渣)工程(5)沼气工程(6)节水工程(7)水源地隔离保护工程……2. 设备及安装工程(1)水质监测设备工程(2)水质净化设备工程……3. 植物措施工程(1)植物防护工程(2)植物净化工程(湿地、植物浮床)……(二)临时工程(三)独立费用1. 建设管理费2. 勘测设计费3. 工程建设监理费4. 工程施工验收费(四)预备费1. 基本预备费2. 价差预备费二、取费标准(一)人工单价:27.65元/工日/8小时(二)工程部分单价1. 直接费2. 间接费:按直接费的10%计3. 企业利润:按直接费+间接费的7%计(三)设备及安装工程1. 设备费(厂价)2. 购置保管费:按设备费的4%计3. 安装费:根据难易程度按设备费+购置保管费的0~10%计4. 企业利润:按安装费的30%计(四)植物措施1. 直接费2. 种植费:按直接费的20%计3. 企业利润:按直接费+种植费的7%计(五)临时工程:按工程部分的4%计(六)独立费用1. 建设管理费:按(一)+(二)的2%计2. 勘测设计费:在100万元以下的按(一)+(二)的4%计;在100万以上的按(一)+(二)的3.5%计3. 工程建设监理费:按“发改价格﹝2007﹞670号”文规定计算4. 工程施工验收费:1~3万元(七)预备费1. 基本预备费:按(一)+(二)+(三)的5%计附表:1. 总概算表2. 分项工程概算表3. 设备及安装工程概算表4. 单价汇总表5. 主要材料预算价格汇总表6. 单价分析表表 1 总概算表单位:万元表 2 分项工程概算表表 3 设备及安装工程概算表表 4 单价汇总表单价:元表 5 主要材料预算价格汇总表单价:元表 6 单价分析表。
广西水利水电建筑工程预算定额

总说明一、本定额是对1997年颁布的《广西水利水电建筑工程预算定额》的修订、补充和完善。
主要参考定额有1997年颁布的《广西水利水电建筑工程预算定额》、2002年水利部颁布的《水利建筑工程预算定额》、2004年水电水利规划总院和中国电力企业联合会水电建设定额站发布的《水电建筑工程预算定额》以及四川、江苏、浙江、福建等省(市)近年发布的水利(水电)建筑工程预算定额。
定额修订的指导思想和原则为:适应社会主义市场经济的需要,充分体现水利行业的特点,与同类行业保持平衡,密切结合我区实际,有利于与水利部标准接轨。
二、本定额分为土方挖运工程、石方挖运工程、填筑和砌筑工程、混凝土工程、模板工程、基础处理工程、锚喷支护工程、砂石备料工程、疏浚工程、水保林草工程、其他工程,共十一章及附录。
三、本定额适用于我区境内的新建、扩建、续建、除险加固的中、小型水利水电建筑工程项目以及配套建设的水土保持工程。
四、本定额是编制《水利建筑工程概算定额》的基础。
可作为编制水利工程预算、结算和投标报价的参考。
五、本定额不包括冬季、雨季和特殊地区气候影响施工的因素及增加的设施费用。
六、本定额按一日三班作业施工、每班八小时工作制拟定。
若部分工程项目采用一日一班或两班制的,定额不作调整。
七、本定额的“工作内容”,仅扼要说明各章节的主要施工过程及工序。
次要的施工过程及工序和必要的辅助工作所需的人工、材料、机械也已包括在定额内。
八、定额中人工、机械用量是指完成一个定额子目内容所需的全部人工和机械。
包括基本工作、准备与结束、辅助生产、不可避免的中断、必要的休息、工程检查、交接班、班内工作干扰、夜间施工工效影响、常用工具和机械的维修、保养、加油、加水等全部工作。
九、定额中人工是指完成该定额子目工作内容所需的人工耗用量,包括基本用工和辅助用工。
十、材料消耗定额(含其他材料费、零星材料费),是指完成一个定额子目内容所需的全部材料耗用量。
1.材料定额中,未列示品种、规格的,可根据设计选定的品种、规格计算,但定额数量不得调整。
水利水电工程定额—定额的编制及内容(水利工程造价与招投标课件)

1)概算定额概念
概算定额:在预算定额的基础上,确定完成合格的单位扩大分项工 程或单位扩大结构构件所需消耗的人工、材料和机械台时的数量标 准,是编制概算指标和投资估算指标的基础。
3.概算定额
2)概算定额的编制步骤
(1)准备阶段:确定编制机构和人员组成、了解现行概算定额执 行情况、明确编制的目的并制定概算定额的编制方法和确定概算定 额的项目。 (2)编制初稿阶段:收集和整理各种编制依据,对各种资料进行 深入测算和分析,确定人工、材料和机械台时费的消耗量指标。 (3)审查定稿阶段:测算新编制概算定额与元概算定额及现行预 算定额之间的水平。
1)预算定额的概念
预算定额:完成单位分部分项工程的人工、材料和机械台班使用量 的数量标准。是编制施工图预算的依据,也是编制概算定额、概算 指标的基础,合理编制招标标底及投标报价的依据。是用途最广泛 的一种定额。
2)预算定额的编制方法与步骤
(1)确定预算定额的计量单位 (2)计算工程量 (3)确定预算定额各项目人工、材料和机械台时消耗量指标 (4)编制预算定额表及拟定有关说明
每工日或工时产量=
1 单位产品时间定额(工日/工时)
2)施工定额的内容
(2)材料消耗定额 简称材料定额,指在节约和合理使用的条件下,生产单位合格产品 所需消耗一定品种、规格的建筑材料、半成品、配件和水、电、燃 料等资源的数量标准。 定额材料消耗量,既包括构成产品实体净用的材料数量,又包括施 工场内运输及操作过程中不可避免的损耗量。
定额编制的基本方法
调查研究法 统计分析法 比较类推法
实践经验 同类型工程项目用量 同类型项目或相似项目的定额
定额的编制依据和原则
(1)现行建筑工程设计规范、施工验收技术规范、工程质量评 定标准及安全技术操作规范等建筑技术法规。 (2)建筑工程通用标准图集及有关科学实验、测定、统计和经 济分析资料。 (3)现行的全国统一劳动定额、地区材料消耗定额、机械台时 消耗定额以及地区(企业)编制的施工定额 (4)建筑安装工人劳动组合和技术等级标准。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
广西水利水电工程补充定额编制大纲
目录
1 前言 (2)
2 补充定额组成和内容 (2)
3 编制依据 (3)
4 补充定额编制原则 (3)
5 工作内容 (4)
6 进度计划 (5)
1 前言
我区现行水利水电工程系列定额自2007年颁布实施以来,为合理确定和有效控制建设工程投资发挥了较大作用,为全区水利水电建设工程计价提供了依据。
随着社会经济的高速发展和技术的进步,随着中央加大水利的投入,各种类型的水利工程建设项目不断增多,新工艺、新材料的不断推广使用,现行存在一些不合理的子目和缺项子目,不能满足水利工程建设向规模化、全方位推进的需要,有必要对现行定额作适当的修改和补充完善。
2 补充定额组成和内容
补充定额包括《预算定额》、《概算定额》和《编制规定》。
1、补充现行定额中缺项但水利工程中常用的内容。
①土石方工程。
补充人工平整场地、机械清理表土、凿岩机开凿解小岩石等内容;
②砼工程。
补充贮水池、水塔工程内容;
③模板制作安装。
补充如坝坡现浇砼六角块模板,田间灌区小渠道模板制作安装,预制U型(梯形)渠道压顶砼模板制作安装等;
④基础处理工程。
补充粉喷桩、注水试验、心墙取样等
内容;
⑤安装工程。
补充普通成套水泵,农村饮水安全工程小管径管道安装、大于350mmPE管安装内容等;
⑥其他工程。
补充悬空建筑物支架制作安装内容。
2、修订现行定额中不合理的一些内容。
①取消农水定额人工、机械费的折减系数,增加水库下闸蓄水安全鉴定费;
②适当调高洞挖石方工程的定额;
③适当调低木模板安装工程的定额;
④适当调整预算比概算高的定额子目的消耗量。
3、整理发布现行定额勘误表。
3 编制依据
国家的法律、法规、规范和技术标准,以及水利部、自治区有关工程建设定额和造价管理规定。
4 补充定额编制原则
(1)定额水平
补充定额应体现市场经济条件下的社会必要劳动量,反映当前最新的施工技术、施工工艺和施工条件,定额水平与现行定额一致。
(2)定额适用范围
补充定额的适用范围与现行定额一致。
(3)子目设置
根据需要补充的内容,子目的设置按照现行定额的章节划分进行归类,子目编号紧接着原章节的编号进行编排。
5 工作内容
(1)发放调查卷,广泛征集定额修编意见;收集区内现有各行业定额;根据各方反馈意见和现有资料编制工作大纲初稿。
(2)召开研讨会审核补充定额大纲初稿,根据专家对工作大纲初稿的意见修改完善工作大纲。
(3)编列需要补充定额子目清单。
(4)通过现场调查和征集资料的方法,初步确定补充定额人工、材料、机械消耗量,形成补充定额的初步成果。
(5)就补充定额的中间成果征求各方意见,同时进行定额现场测定。
(6)根据现场测定成果和有关各方对定额中间成果的反馈意见对定额进行调整、补充和完善,形成补充预算定额。
(7)在整编预算定额的同时,根据初步设计深度,对预算定额进行概化、综合,确定概算定额设置和子目清单。
(8)对比概算定额和预算定额各子目工作内容的差别,
以预算定额为基础,编制形成补充概算定额。
(9)组织专家对补充定额进行实际工程测算,并进行必要的调整,形成补充预算定额、补充概算定额,报水利厅审查。
(10)修改现行定额中不适应水利建设实际和水利事业发展的内容。
(11)根据审查意见修改完善定额,报送自治区发改委审批。
(12)收集整理现行定额中的错误,印发现行定额勘误表。
6 进度计划
本次补充定额编制工作的启动时间为2011年4月,计划于2012年9月底完成报审稿报送自治区计委审批,争取在2012年底得到最终批复。
根据以上时间安排,拟定控制进度计划如下:
2011年5月31日完成补充定额编制工作大纲初稿;
2011年6月中旬召开定额大纲研讨会,6月下旬底完善补充定额大纲,报水利厅审批。
2011年7月开始编制补充定额;
2011年9月、11月择时召开补充定额修编人员研讨会;
2011年12月底提出补充定额中间成果;
2012年5月底前完成定额现场测定,实际工程测算,补充定额初稿报水利厅审查;
2012年9月底完成补充定额报审稿报送自治区审查。
