建设部关于《全国统一建筑工程基础定额》(土建部分)解释

建设部关于《全国统一建筑工程基础定额》(土建部分)解释(1)名称建设部关于印发《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》的统一解释和勘误表的通知类别概算预算及定额文号建标造字[1996]44号年度 2000建设部关于印发《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》的统一解释和勘误表的通知建标造字[1996]44号各省、自治区、直辖市建委(建设厅、有关计委),国务院各有关部门工程造价(定额)管理站(处):现将《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》的统一解释和勘误表印发给你们,以便做好单位估价表的编制和管理工作。
附件:《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》的统一解释和勘误表一九九六年十月二十四日《全国统一建筑工程基础定额》(土建部分)和《全国统一建筑工程预算工程量计算规则》统一解释第一章土石方工程1.问:本章部分挖掘机规格在《全国统一施工机械台班费用定额》中缺项答:缺项部分补充(见附表)。
2.问:1 325子目水的含量是否有误答:无误。
3.问:内燃压路机的吨位如何考虑答:内燃压路机是以8t的吨位考虑。
4.问:车床的规格答:车床的规格执行全国统一施工机械台班费用定额724。
5.问:机械挖土缺项部分,可否由各省、自治区、直辖市补充答:可以。
6.问:钢板剪断机的规格执行什么定额答:钢板剪断机的规格执行全国统一施工机械台班费用定额7 40。
7.问:高压油泵、真空泵、单级离心泵的规格执行什么定额答:高压油泵的规格执行全国统一施工机械台班费用定额8 35。
真空泵的规格执行全国统一施工机械台班费用定额8 28。
单级离心泵的规格执行全国统一施工机械台班费用定额8 1。
8.问:氧割设备应如何组价答:氧割设备单价为24.82元/台班。
9.问:提升设备如何组价答:提升设备单价为53.15元/台班。
2023广西定额

2023广西定额(实用版)目录1.2023 年广西定额概述2.广西定额的具体内容3.广西定额的作用和意义4.广西定额的实施和影响正文【2023 年广西定额概述】2023 年广西定额是指广西壮族自治区在 2023 年度内,对各项工程、项目、工作等进行预算、计划、评估时所采用的一种标准。
它是根据国家有关法律法规和政策规定,结合广西地区的实际情况,经过科学测算和论证制定的。
广西定额旨在规范预算管理,提高资金使用效益,保证工程质量,促进经济社会发展。
【广西定额的具体内容】广西定额的内容主要包括以下几个方面:1.工程建设定额:包括建筑工程、市政公用工程、园林绿化工程、水利工程等。
这些定额标准规定了各项工程的设计、施工、监理等方面的技术要求、工程量、材料用量等,为工程项目的预算、招投标、施工监理等提供了依据。
2.劳动定额:规定了各类劳动的工时、强度、技能等标准,为企事业单位用人、计酬、考核等提供了依据。
3.物资定额:规定了各种物资的消耗量、储备量等标准,为物资供应、管理、调度等提供了依据。
4.财务定额:规定了各项财务指标的预算、控制、分析等标准,为财务管理、决策提供了依据。
【广西定额的作用和意义】1.规范预算管理:广西定额为各级政府、企事业单位提供了统一的预算标准,有利于规范预算编制、执行、监督等环节,提高预算管理水平。
2.提高资金使用效益:广西定额有助于合理控制工程造价,防止浪费和国有资产流失,提高资金使用效益。
3.保证工程质量:广西定额明确了工程建设的技术要求、工程量等,有利于施工、监理等各方按照规定执行,保证工程质量。
4.促进经济社会发展:广西定额的实施,有利于优化资源配置、提高经济效益,从而促进广西地区经济社会持续健康发展。
【广西定额的实施和影响】广西定额自 2023 年 1 月 1 日起正式实施。
各级政府、企事业单位要按照广西定额的规定,加强预算管理,合理安排和使用资金。
同时,有关部门要加强对广西定额的宣传、培训、监督等工作,确保广西定额的顺利实施。
广西建筑工程预算定额

广西建筑工程预算定额一、引言广西建筑工程预算定额是广西专门制定的一套针对建筑工程预算的标准定额。
建筑工程预算定额的制定旨在规范广西建筑工程的预算管理,提高建筑工程的质量和效益。
本文将对广西建筑工程预算定额进行详细的介绍。
二、广西建筑工程预算定额的发展历程广西建筑工程预算定额的发展历程可以追溯到上世纪50年代。
当时,广西正处于快速工业化和城市化的发展阶段,建筑工程的需求量急剧增加。
为了提高建筑工程的管理效率和预算准确性,广西开始研究和制定建筑工程预算定额。
在制定过程中,广西借鉴了国内外一些先进的建筑工程预算标准和经验,并结合广西的实际情况进行了适当的修改和完善。
经过多年的发展和改进,广西建筑工程预算定额逐渐形成了较为完善的体系。
三、广西建筑工程预算定额的主要内容广西建筑工程预算定额主要包括以下几个方面的内容:1. 基本原则广西建筑工程预算定额制定了一些基本原则,用于指导建筑工程预算的编制工作。
这些基本原则包括合理性原则、统一性原则、规范性原则等,旨在确保建筑工程预算的准确性和可比性。
2. 预算编制规定广西建筑工程预算定额对预算编制工作进行了详细的规定,包括预算编制的程序、方法和要求等。
这些规定旨在规范预算编制工作,提高预算编制的效率和准确性。
3. 预算单价广西建筑工程预算定额规定了各类建筑工程项目的预算单价。
预算单价是指单位工程工程量计价结果除以相应的工程量,用于计算预计工程造价的参考指标。
广西建筑工程预算定额规定了各类人工费的定额,包括建筑工人工资、技术人员工资等。
人工费定额是制定人工费预算的基础,旨在保证建筑工程人工费的合理性和公正性。
5. 材料费定额广西建筑工程预算定额规定了各类材料费的定额,包括建筑材料、设备材料等。
材料费定额是制定材料费预算的基础,旨在控制材料费用,提高材料使用效率。
广西建筑工程预算定额规定了各类设备费的定额,包括施工设备、安装设备等。
设备费定额是制定设备费预算的基础,旨在规范设备费用的核算和管理。
广西建筑工程消耗量定额工程量计算规则完整版

目录总说明 (1)工程量计算规则总则 (2)建筑面积计算规则 (3)A.1 土(石)方工程说明 (5)工程量计算规则 (7)A.2 桩与地基基础工程说明 (14)工程量计算规则 (17)A.3 砌筑工程说明 (18)工程量计算规则 (19)A.4 混凝土及钢筋混凝土工程说明 (22)工程量计算规则 (24)A.5 厂库房大门、特种门、木结构工程说明 (29)工程量计算规则 (30)A.6 金属结构工程说明 (31)工程量计算规则 (33)A.7 屋面及防水工程说明 (34)工程量计算规则 (34)A.8 防腐、隔热、保温工程说明 (37)工程量计算规则 (38)A.9 脚手架工程说明 (39)工程量计算规则 (39)A.10 垂直运输工程说明 (42)工程量计算规则 (42)A.11 模板工程说明 (42)工程量计算规则 (43)A.12 混凝土运输及泵送工程说明 (47)工程量计算规则 (48)A.13 建筑物超高增加费说明 (48)工程量计算规则 (48)A.13 材料二次运输说明 (49)工程量计算规则 (49)总说明1 《广西壮族自治区建设工程量清单计价依据建筑工程消耗量分册》(以下简称本分册)是完成规定计量单位建筑分部分项工程所需的人工、材料、机械台班的消耗量依据。
2 本分册参考基价为全区统一参考基价,各地市不再编制参考基价表。
本分册实际使用时应以市场人工单价、市场材料价格进行计算。
3 本分册适用于广西壮族自治区辖区范围内新建、扩建和改建的工业与民用建筑工程。
4 本分册是编制工程施工图预算(标底)的依据,可作为编制企业定额的基础、也可作为工程投标报价的参考。
5 本分册的编制是依据:5.1 《建设工程工程量清单计价规范》(GB50500-2003)5.2 《全国统一建筑工程基础定额》(GJD-101-95)5.3 《全国统一建筑工程基础定额编制说明》(土建工程)5.5 现行国家有关产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程。
广西壮族自治区建筑装饰装修安装园林绿化工程费用定额

广西壮族自治区建筑装饰装修工程费用定额广西壮族自治区建设工程造价管理总站编制广西科学技术出版社目录总说明 (1)第一章建设费用项目的组成及计价程序…………………………………………………2第一节建设工程费用项目的组成………………………………………………………2第二节建设工程费用计价程序…………………………………………………………8第二章建筑装饰工程费用适用范围和计算规则 (11)第一节建筑装饰装修安装园林工程费用适用范围 (12)第二节建筑装饰装修园林绿化工程费用计算规则 (13)第三章建筑装饰装修工程取费费率 (14)第一节建筑工程及装饰装修工程取费费率 (14)第二节建筑装饰装修工程五项税(费)取费费率 (16)总说明1.本定额是根据《建设工程工程量清单价规范》(GB50500-2003)、《建筑工程施工发包与承包计价管理办法》(建设部令107号)和建设部、财政部《关于印发,<建筑安装工程费用项目组成>的通知》(建标[2003]206号)及有关法律、法规、规章规定,按照“政府宏观调控、企业自主报价、市场竞争形成价格”的改革目标,结合我区的实际情况进行编制的。
2.本定额适用于广西壮族自治区辖区范围内的建筑工程、装饰装修工程、安装工程、园林绿化工程,与我区颁发的相应工程消耗量定额配套执行。
3.本定额是编制设计概算、施工图预算、竣工结算、招标标底、调解处理工程造价纠纷、鉴定工程造价的依据,是衡量投标报价合理性的基础。
4.为了加强建设工程安全生产、文明施工管理,保障施工从业人员的作业条件和生活环境,防止施工安全事故的发生,保证安全和文明施工措施落实到位,文明施工费和安全施工费作为不可竞争费用,环境保护费用和临时设施不能低于费率区间。
5.规费、税金是政府和有关部门规定必须缴纲的费用,应按本定额规定执行。
(1)养老保险费由广西壮族自治区建设厅劳动保险费机构统收统支,调配使用。
(2)定额编制费和劳动定额测定费由广西壮族自治区建设工程造价管理总站按税前工程造价的0.13%向施工单位收取。

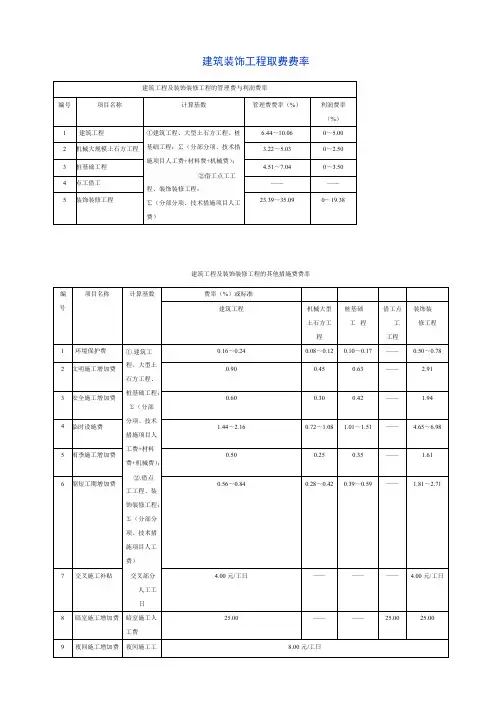

【免费下载】广西定额各项取费费率

11 特殊保健费
12 暗室施工增加费
13 检验测试费
14 其他施工组织措施
费
市政工程取费费率
管理费费率及利润费率
计算基数
1、道路、桥梁、隧道、构筑物工程:
∑(分部分项、技术措施项目人工费+材料
面层、桥梁装饰、交通设施、给水、燃气、
目人工费)
2、人行道块料
∑(分部分项、技术措施项
土石方工程、道路工程、桥涵、隧道、构筑物工程费率或标准
10
25
—
—
管理费费率(%)
4.02~6.04
4.50~7.50 5.70~8.40
24.00~35.00
32.00~48.00
40.00~56.00
24.00~40.00
费率(%)或标准
道路工程
0.08~0.12 0.5
0.35
1.08~1.62
0.5
0.42~0.64
8 元/工日
10
1.10 系数
计算基数
∑(分部分项、技术措施项目人 工费+材料费+机械费)
夜间施工人工工日数(工日)
交叉部分人工费
机械停滞台班费
按规定可享受特殊保健施工项目
的定额人工费
暗室施工人工费
按实际发生计
—
土石方工程
0.08~0.12 0.45
0.3
0.71~1.08
0.25
0.28~0.42
8 元/工日
10
1.10 系数
建筑工程 机械大规模 桩基础 工 借工点 装饰装 修
4.08
0.16
土石方工程
2.04
0.16
3.49 0.13 1.75 0.07 2.45 0.70 — — 2.80 0.10
建筑工程定额广西13计算规则

建筑工程定额广西13计算规则建筑工程定额是指在进行工程量计算时,根据工程的类型和规模,按照一定的计算规则和标准,确定工程项目所需的材料、人工和机械设备的数量及l费用。
在广西地区,建筑工程定额的计算规则主要由国家相关部门制定,具体包括13大计算规则。
一、综合定额综合定额是指在计算建筑物的各项工程量时,根据工程的特点和性质,采用统一的计算规则和标准,将工程量化,从而确定工程项目所需要的材料、人工、机械设备及费用,以及工程进度和工期。
二、单位工程定额单位工程定额是指针对单个工程项目,根据其特点和性质制定的计算规则和标准。
单位工程定额主要包括建筑工程、装饰装修工程、暖通工程、电气工程、给排水工程、景观工程等。
三、施工机械设备定额施工机械设备定额是根据施工现场的特点和需要,制定的计算规则和标准,用于确定施工项目所需要的机械设备的数量和费用。
四、技术工人定额技术工人定额是指在施工项目中,根据工程的需要和技术要求,确定不同工种工人的数量和费用。
技术工人定额主要包括项目负责人、施工员、测量员、技术负责人等。
五、辅助工人定额辅助工人定额是指在施工项目中,根据工程的需要和辅助工作的性质,确定辅助工人的数量和费用。
辅助工人定额主要包括普通工人、搬运工、清洁工等。
六、材料定额材料定额是指根据建筑工程的需要,确定所需材料的规格、质量以及数量,并计算出相应的费用。
七、人工定额人工定额是指根据建筑工程的需要,确定所需人工的数量和工资,并计算出相应的费用。
八、机械定额机械定额是指根据建筑工程的需要,确定所需机械设备的类型、数量、使用时间,以及机械设备的租赁费用。
九、施工进度计量定额施工进度计量定额是指在施工项目中,根据工程的业主要求和合同要求,制定的计量规则和标准。
施工进度计量定额主要用于确定施工项目的工期和工程进度。
十、设备安装工程定额设备安装工程定额是指根据设备安装工程的特点和性质,制定的计算规则和标准,用于确定设备安装工程所需的材料、人工和机械设备的数量和费用。
最新广西壮族自治区市政工程费用定额

广西壮族自治区市政工程费用定额广西壮族自治区市政工程费用定额总说明一、《广西壮族自治区市政工程费用定额》(以下简称本费用定额),是根据建设部、中国人民建设银行建标[1993]894号文《关于调整建筑安装工程费用项目组成的若干规定》结合广西实际情况,调查一九九四年至一九九六年三年的资料,进行综合测算编制的。
二、本费用定额适用于城镇管辖范围内的新建、扩建市政工程。
三、本费用定额与2001年《全国统一市政工程预算定额广西单位估价表》配套使用。
四、凡属于市政建设规划以内,执行市政设计标准,施工规范(规程),质量检验评定标准的新开发小区的室外工程,均执行《全国统一市政工程预算定额广西单位估价表》和配套的本费用定额。
五、本费用定额是编制建设概预算,确定工程造价,编制招标工程标底和投标报价,签订施工承包合同及工程项目结算的依据。
六、本费用定额以工程类别取费形式,取费基础分为以直接费和以人工费两种。
以直接费为取费基础的有:道路工程、桥涵工程、隧道工程、排水工程,按人工费为取费基础的有:给水工程、燃气与集中供热工程、路灯工程。
七、工程类别:一般工程应按类别划分标准:特殊工程由各地市建设工程造价管理站负责审定。
八、由加厂运预制构件(钢构件)到施工现场,在编制预算时,增加过桥费:每10m3混凝土构件7.5元,每10吨钢构件3元,列入预算直接费,结算时,按签证的实际发生费用调整结算(包括外购构件由厂方提供运到工地)。
九、今后凡调增调减的人工、材料,机械等费用一律作独立费处理。
十、执行中发现问题,请及时反馈,以便进一步修改完善。
十一、本费用定额的解释权属广西壮族自治区建设工程造价管理总站和地市建设工程造价管理站协助管理。
有关问题的说明一、土石方量≧6500M3为大型土石方,费率标准按1998年土建工程费用定额的费率标准执行。
二、借工、点工、时工的收费标准按1998年土建工程费用定额的费率标准执行。
三、施工护栏按"通用项目"相应项目执行,除执行施工护栏以外,若发生人员边施工边维持交通增加费用,经签证一律该工程人工费的2.39%包干使用,作独立费处理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
广西建筑工程预算定额(DOC30页)广西建筑工程预算定额(2005)建筑面积计算规则2010年07月13日广西建筑工程预算定额(2005)建筑面积计算规则单层建筑物的建筑面积,应按其外墙勒脚以上结构外围水平面积计算,并应符合下列规定。
单层建筑物高度2.20m及以上者应计算全面积;高度不足2.20m者应计算1/2面积。
利用坡屋顶内空间时净高超过 2.10m的部位应计算全面积;净高在1.20m至2.10m的部位应计算1/2面积;净高不足1.20m的部位不应计算面积。
单层建筑物内设有局部楼层者,局部楼层的二层及以上楼层,有围护结构的应按其围护结构外水平面积计算,无围护结构的应按其结构底板水平面积计算。
层高在 2.20m及以上者应计算全面积。
层高不足2.20m者应计算1/2面积。
多层建筑物首层应按其外墙勒脚以上结构外围水平面积计算;二层及以上楼层应按其外墙结构外围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
多层建筑坡屋顶内和场馆看台下,当设计加以利用时净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m的部位应计算1/2麦基;当设计不利用或室内净高不足 1.20m时不应计算面积。
地下室、半地下室(车间、商店、车站、车库、仓库等),包括相应的有永久性顶盖的出入口,应按其外墙上口(不包括采光井、外墙防潮层及其保护墙)外边线所围水平面积计算。
层高在2.20及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
坡地的建筑物吊脚架空层、深基础架空层,设计加以利用并有围护结构的,层高在2.20m及以上的部位应计算全面积;层高不足2.20m的部位应计算1/2面积。
设计加以利用、无围护结构的建筑吊脚架空层,应按其利用部位水平面积的1/2计算;设计不利用的深基础架空层、坡地吊胶泥架空层、多层建筑坡屋顶内、场馆看台下的空间不应计算面积。
建筑物的门厅、大厅按一层计算建筑面积。
门厅、大厅内设有回廊时,应按其结构底板水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
建筑物间有围护结构的架空走廊,应按其围护结构外围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
有永久性顶盖无围护结构的应按其结构底板水平面积的1/2计算。
立体书库、立体仓库、立体车库,无围护结构的应按一层计算,有结构层的应按其结构层面积分别计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
有围护结构的舞台灯光控制室,应按其围护结构外围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2m者应计算1/2者应计算1/2面积。
建筑物外有围护结构的落地橱窗、门斗、挑廊、走廊、檐廊,应按其围护结构外围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
有永久性顶盖无围护结构的应按其结构底板水平面积的1/2计算。
有永久性顶盖无围护结构的场馆看台应按其顶盖水平投影面积的1/2计算。
建筑物顶部有围护结构的楼梯间、水箱间、电梯机房等,层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
设有维护结构不垂直于水平面而超出底板外沿的建筑物,应按其底板面的水平面积计算。
层高在 2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
建筑物内的室内楼梯间、电梯井、观光电梯井、提物井、管道井、通风排气竖井、垃圾道、附墙烟囱应按建筑物的自然层计算。
雨篷结构的外边线至外墙结构的外边线的宽度超过2.10m者,应按雨篷结构板的水平投影面积的1/2计算。
有永久性顶盖得室外楼梯,应按建筑物自然层的水平投影面积的1/2计算。
建筑物的阳台均按其水平投影面积的1/2计算。
有永久性顶盖无围护结构的车棚、货棚、站台、加油站、收费站等,应按其顶盖得水平投影面积的1/2计算。
高低联跨的建筑物,应以高跨结构外边线为界分别计算建筑面积;其高低跨内部连通时,其变形发缝应计算在低跨面积内。
以幕墙作为围护结构的建筑物,应按其幕墙外边线计算建筑面积。
建筑物外墙外侧有保温隔热层的,应按保温隔热层外边线计算建筑面积。
建筑物内的变形缝,应按其自然层合并在建筑物面积内计算。
下列项目不应计算面积。
建筑物通道(骑楼、过街楼的底层)。
建筑物内的设备管道夹层。
建筑物内分隔的单层房间,舞台及后台悬挂幕布、布景的天桥、挑台灯。
屋顶水箱、花架、凉棚、露台、露天游泳池。
建筑物内的操作平台、上料平台、安装箱和罐体的平台。
勒脚、附墙柱、垛、台阶、墙面抹灰、装饰性幕墙、空调室外机搁板(箱)、飘窗、构件、配件宽度在 2.10m及以内的雨篷以及与建筑物内不相连通的装饰性阳台、挑廊。
无永久性顶盖得架空走廊、室外楼梯和用于检修、消防等的室外钢楼梯、爬梯。
自动扶梯、自动人行道。
独立烟囱、烟道、地沟、油(水)罐、气柜、水塔、贮油(水)池、贮仓、栈桥、地下人防通道、地铁隧道。
土石方工程说明A.1 土(石)方工程说明1. 土方工程。
(1)土壤分类:详见“表A.1-10土壤及岩石(普氏)分类表。
”(2)人工挖土方定额除挖淤泥、流砂为湿土外,均按干土编制,如挖湿土时,人工乘以系数1.18.干湿的划分,应根据地质勘测资料以地下常水位以上为干土,地下常水位以下为湿土。
(3)本定额未包括地下水位以下施工的排水费用,发生时另行计算。
挖土方时如有地表水需要排除,亦另行计算。
(4)人工挖土方深度以1.5M者,需用人工将土运至地面时,应按表A.1-1增加工日(不扣除1.5M以内的深度和工程量)。
表 A.1-1 人工挖土方超深增加工日表j注:如从坑内用机械向外提土定额执行,实际使用机械不同时,不得换算。
(5)在有挡土板支撑下挖土方时,按实际挖体积,人工乘以系数1.2.(1)桩间净距小于4倍桩径(或桩边长时),人工挖桩间土方(包括土方、沟槽、基坑)按相应子目的人工乘以系数1.25,机械挖桩间土方按相应子目的机械乘以系数1.1,计算工程量时,应扣除单根截面面积0.5M2以上的桩或未回填桩孔所占的体积。
(2)机械施工土方,单位工程量小于200M3时,定额人工机械乘以系数1.05.(3)机械挖土方工程量,按机械实际完成工程量计算。
机械挖不到得地方,需用人工修边坡、整齐、挖除的土方按施工组织设计规定计算,如无施工组织设计规定时,按表A.1-2规定确定机械和人工挖土比例。
表 A.1-2 系数表注:人工挖土部分按相应定额子目人工乘以系数1.5,如需用机械桩运时,按机械装(挖)运一、二类土定额计算。
(4)机械挖土方定额中土壤含水率是按天然含水率为准制定的:含水率大于25%时,定额人工、机械乘以系数1.15;若含水率大于40%时,另行计算。
(5)挖掘机在垫板上作业时,人工、机械乘以系数1.25,定额内不包括垫板铺设所学的工、料、机械消耗量。
(6)挖掘机挖沟槽、基坑土方,执行挖掘机挖土方相应子目,挖掘机台班量乘以系数1.05. (7)挖掘机挖淤泥按相应挖土方定额子目,扣除履带式推土机台班用量,挖掘机台班用量乘以系数1.3.(8)机械土方定额时按三类土编制的,如实际土壤类别不同时,定额中的机械台班量乘以表A.1-3中系数。
表 A.1-3 系数表2.石方工程。
(1)岩石分类,详见“表A.1-10 土壤及岩石(普氏)分类表”。
(2)摊座是指爆破后的平面,用人工凿岩方式进行修理,按设计图纸要求加工成平整的表面。
设计图纸有此要求的,方可计算人工摊座或者人工修整石方边坡。
(3)石方爆破定额(除控制爆破外)时按炮眼法松动爆破编制的,不分明炮、闷炮爆破的,其覆盖材料应另行计算。
(4)石方爆破定额是按电雷管导电起爆编制的,如采用火雷管爆破时,雷管应换算,数量不变。
扣除定额中的胶质导线,换为导火索,导火索的长度按每个雷管2.12M计算。
(5)定额中的爆破子目是按炮孔中无地下渗水、积水编制的,抛开中若出现地下渗水、积水时,处理渗水、积水发生的费用另行计算。
定额内(除石方控制爆破子目外)未计爆破时所需覆盖的安全网、草袋、架设安全屏障等设施,发生时另行计算。
3.土方回填工程。
(1)填土碾压工程量按压实后体积计算。
(2)填土碾压每层填上(松散)厚度:羊角碾和内燃压路机不大于300MM;振动压路机不大于500MM.4.土(石)方运输工程。
(1)推土机推土、推石渣,铲运机铲运土重车上坡,如果坡度大于5%时,应按表A.1-4系数增加运距。
表 A.1-4系数表注:例如,设某工程循环运距的二分之一为300M,坡度为14%,其中重车上坡实际30M,则运距为300+30*1=330M。
(2)汽车、人力车重车上坡降效因素,已综合在相应的运输定额项目中,不再另行计算。
(3)推土机推土或铲运机铲土厚度小于300MM时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17.(4)推土机、铲运机,推、铲未经压实的积土时,按相应定额子目乘以系数0.73.(5)机械上下行驶坡道的土方,可按施工组织设计合并在土方工程量内计算。
(6)淤泥开挖后必须采用机械立即清运的,按机械运土方相应子目乘以系数1.3.5.其他工程。
支挡土板定额项目分为密撑和疏撑,密撑是指满支挡土板;疏撑是指间隔支挡土板,实际间距不同时,定额不作调整。
土石方工程工程量计算规则1.计算土石方工程量前,应确定下列各项资料。
(1)土壤及岩石类别的确定:土石方工程土壤及岩石类别的划分,依据工程勘测资料与“表A.1-10土壤及岩石(普氏)分类表”对照后确定。
(2)地下水位标高及降(排)水方法。
(3)土方、沟槽、基坑挖(填)起始标高、施工方法及运距。
(4)岩石开凿、爆破方法、石渣清运方法及运距。
(5)其他有关资料。
2.一般规则。
(1)土方体积,均以挖掘前的天然密实体积为准。
如需折算时,可按表A.1-5所列系数换算。
表 A.1-5 土方体积折算表(2)挖土方平均厚度应按自然地面测量标高设计地坪标高间的平均厚度确定。
基础土方、石方开挖深度按基础垫层底表面至交付使用施工场地标高确定,无交付使用施工场地标高时,应按自然地面标高确定。
3. 土方工程。
(1)平整场地①平整场地是指建筑场地厚度在正负300MM 以内的挖、填、运、找平,挖、填土方厚度超过正负300MM时,按场地土方平衡竖向布置另行计算,套相应挖土方子目。
②平整场地工程量按建筑物外边线每边各加2M,以平方米计算。
按竖向布置进行大型挖土或回填土时,不得再计算平整场地的工程量。
(2)挖沟槽、基坑、土方划分。
凡图示沟槽底宽在3M以内,且沟槽长大于槽宽3倍以上的,为沟槽。
凡图示基坑面积在20M2以内的为基坑。
凡图示沟槽底宽3M以上,坑底面积在20M2以上,平整场地挖土方厚度在300MM以上,均按挖土方计算。
