(完整版)外墙真石漆施工方案.
外墙真石漆施工方案(绝对详细)

外墙真石漆施工方案(绝对详细)一、施工准备1、清洗外墙表面施工前应对外墙表面进行清洗,除去表面积尘、污渍、油脂等杂质,以保证涂层附着力。
2、基面处理以刮刀、抹刀等工具清除外墙表面裂缝、空鼓、麻面等缺陷,滚平墙面表面。
如有重大裂缝需有机玻璃布、铜合金网等加固材料来进行处理。
3、废旧涂料处理如有墙面附着有旧涂层,应清除干净至基层。
墙体表面应均匀地涂上一层底漆,向四面遍布深度90~120微米,待干后方能进行后续工作。
5、基底干燥底漆涂布施工完成后,需要保持表面干燥至少24小时。
6、施工环境施工过程中尽量保持室内温度在5℃~35℃之间,低于5℃或高于35℃时应暂缓施工。
二、施工步骤1、抹灰采用专业灰浆抹灰剂将墙面抹平。
厚度需与涂料厚度相适应,常规情况下为3mm~4mm 左右,不能出现高低差异。
2、度光经抹灰后,要进行充分的光度处理。
对于表面弧度不够的部分需进行补充处理,以确保墙表面的光滑度。
3、中涂中涂属于防泼急救涂层,使得墙面表面更加光滑坚韧。
涂布完成后,需要进行反复光绘处理,以达到更光滑的效果。
4、上色根据客户要求的色彩进行配色,调色师可在加入适量高质量的颜料及专业调色卡的存在下熟练操作完成。
5、面涂使用面涂进行最终的涂布,之后进行反复光绘处理,揣摩每一处墙面的光滑度,使之符合设计需求。
6、光亮度处理完成涂布后,需要使用光滑度,进行光亮度处理,这是真石漆最为关键的步骤之一。
充分反复施工,每次间隔20分钟以上,是保证漆面光滑、坚韧不易脱落的关键。
三、施工注意事项1、施工应在干燥通风处进行,墙面应干燥涂层均匀,不应出现厚薄不均现象。
2、施工过程中必须配备防水措施,否则建议不要施工。
3、如遇到墙面空鼓、裂缝等断点,应采用专业补充材料填补。
4、施工时宜避免涂料涂布成一条直线,最好采用Z字形涂布施工,以保证涂层均匀。
外墙真石漆施工方案完整版

外墙真石漆施工方案一. 工程概况二、施工工艺流程及计划顺序三、施工工艺说明四、施工组织管理五、工程施工各项保证措施六、色差通病防治措施七、提高感观效果的技术措施八、保护其他完整产品的措施九、生产技术组织管理保证措施十、质量保证措施十一、安全文明施工措施十二、附加一.工程概况1、工程简介2(1)、选用素质较高的施工队伍,按照工序分成几个班组,开展劳动竞赛,通过比、赶、超,提高施工人员劳动积极性,保证施工质量,加快施工速度。
(2)、为保证真石漆喷涂质量,真石漆进场施工前应对外墙保温墙面进行交接检查,如不符合施工要求,应由外墙保温施工方进行修补。
(3)、合理安排施工工序,提前做好施工准备,保证分格、避免色差等细点处理穿插在施工过程中,保证施工质量与工期。
(4)、甲方、监理和施工单位应严格贯彻确定后的可执行施工方案和计划,避免因有一方延误造成工程整体进度延误。
(5)、加强施工安全防护,让工人有良好、安全的工作面。
3、施工人员配置据现场情况每个小组按专业配置人员,进行合理的分工。
并配备一个施工员,随时进行施工的检查、督导工作。
项目部组织架构如下:二、施工工艺流程2.1、施工工序、作用及主要材料清单2.2、施工计划顺序为确保真石漆喷涂质量以及尽早的让总包单位拆除脚手架,我方考虑:基层处理、腻子施工、封碱底漆、弹线分隔贴胶带的工序利用总包单位单位脚手架予以施工(配合费包含在我方报价内),真石漆喷涂采用电动吊篮予以施工。
保温基层施工完成且经过项目部监理部专项验收合格后,由总包单位项目部通知真石漆施工班组进行交接验收后即进入真石漆施工阶段。
为确保工程进度的实施,结合总包单位现场悬挑脚手架分层实际情况,我方考虑竖向划分为六个施工段进行流水施工,第一步施工18层至屋面女儿墙部位,第二步施工13层至18层,第三步施工8层至13层,第四步施工3层至8层,第五步施工1层至3层。
施工完一个阶段并验收合格后,总包单位即可穿插进行该作业段的脚手架拆除。
(完整版)外墙真石漆施工方案.

(完整版)外墙真石漆施工方案.-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN目录目录 (1)第一章工程概况 (2)第二章外墙装饰介绍 (3)第三章编制依据 (3)第四章施工部署和施工计划 (4)第五章外墙真石漆施工方法 (4)第一节、工程的重要性 (4)第二节、施工步骤及方法 (4)第三节、外墙真石漆喷涂施工工艺 (5)一、施工准备 (5)二、作业条件 (5)三、操作工艺及质量标准 (5)四、允许偏差 (9)五、成品保护 (9)六、观感质量标准 (9)七、质量通病及防治 (9)第六章安全文明施工、消防及环保措施 (11)第一节施工现场安全管理 (11)第二节安全保证措施 (12)第三节安全技术措施 (13)第四节文明施工措施 (15)外墙涂料施工方案第一章工程概况第一节工程名称、性质、规模和地理位置海宁碧桂园工程位于浙江省嘉兴海宁市许村镇,北侧和东侧为拟建黄安桥港,南临人民大道,西侧现为在建新城大道。
建成后为大型商品居住区,由1栋3层综合楼、13栋17至29层高层住宅组成和地下室组成,总建筑面积㎡。
本工程由整体一层地下室和1栋3层综合楼及13栋17至29层高层住宅组成,总建筑面积㎡,其中地下室面积㎡。
详见下表:第二节相关单位该项目图纸设计中的全部内容及设计变更。
第二章外墙装饰介绍第一节、外墙各立面涂料设计简介该工程为17~29层框剪结构。
外墙装饰涂料设计为2-顶层为反射隔热涂料,架空层及商铺为仿石漆外墙涂料(真石漆、或多彩涂料)。
第三章编制依据1、由设计单位提供的施工图、设计变更。
2、现行国家和有关主管部门制定的有关方针、政策、法律、法规、规章、规范及其强制性条文、规程、标准、定额。
3、我公司制定的ISO9001-2000程序文件、企业标准、以及公司制定的各种规章制度、碧桂园集团的技术文件和标准。
4、工程目标。
(1)施工总工期:按照建设单位的有关进度部暑进行施工。
(2)施工目标:严格按规范要求设计,按设计施工。
外墙真石漆施工方案

外墙真石漆施工方案
一、准备工作
1.材料准备
•真石漆
•贴膜纸
•防护胶带
•刮板
•涂刷用具
•钢丝刷
2.表面处理
•清理外墙表面
•检查外墙表面是否平整、无麻面或空鼓现象
二、施工流程
1.打底
1.真石漆打底前需使用贴膜纸和防护胶带对窗户、门窗、窗台等部位进行覆盖保护。
2.将真石漆按照配方比例和气温控制要求混合均匀。
3.将打好底的真石漆在外墙表面进行喷涂、涂刷。
4.打底涂层间距时间不少于24小时。
2.表面处理
1.待打底涂层干燥后,进行表面处理。
2.使用钢丝刷对表面进行打磨处理,目的是排除表面油脂和污垢,提高涂层附着力。
3.进行封麻、修补空鼓和破损部位。
4.重复以上步骤,直到表面处理彻底。
3.施工
1.施工前需使用贴膜纸和防护胶带对窗户、门窗、窗台等部位进行覆盖保护。
2.将真石漆按照配方比例和气温控制要求混合均匀。
3.将真石漆在外墙表面进行喷涂、涂刷。
4.重复以上步骤,直到涂层达到要求。
三、注意事项
1.施工时需按要求配比,并在不同温度下采用不同配方。
2.真石漆涂层不宜过厚,以免影响涂层的附着力和防水效果。
3.施工时需注意工具、机器等安全使用。
4.施工结束后,应按要求进行清理和保护,以免涂层上出现瑕疵。
四、施工效果
•外墙真石漆施工后具有较好的防水和耐候性。
•外观效果美观,具有仿石质感和装饰效果。
•适用于多种墙体结构和材料的装饰,可应用于住宅、商业等建筑物的外墙装饰。
工程外墙真石漆施工方案

工程外墙真石漆施工方案一、前置准备在进行工程外墙真石漆施工前,需要做以下准备工作:1.确认墙面材料:真石漆适用于水泥基面、混凝土表面、粉刷表面、瓷砖表面等,但不适用于金属表面及其他特殊表面。
2.检查墙面状态:墙面必须在施工前清理干净,无油污、脱落、开裂等问题。
3.选择合适的真石漆:根据墙面的颜色、纹理等选择合适的真石漆颜色和纹理。
二、施工流程1.墙面清洁将墙面表面的尘埃、杂物、水垢等清洗掉,可以使用高压水枪或水刷进行清洗。
如果墙面存在油污或其他污渍,可以用洗涤剂进行清洗。
2.处理墙面问题如果墙面存在裂缝、空鼓等问题,需要先进行修补处理。
可以使用水泥砂浆或聚合物砂浆等材料进行填补和加固。
3.底漆处理墙面经过清洁和处理后,需要进行底漆处理。
底漆一般用聚合物乳液底漆,可以提高真石漆的附着力和耐久性。
底漆施工完毕后,需等待干燥。
4.涂刷真石漆真石漆施工前需要搅拌均匀,采用刮涂法施工,刮涂时要注意方向。
真石漆要均匀地涂刷在墙面上,厚度约为1-2毫米,采用小面积分块施工。
5.抹平整刮涂完毕后,需要使用木抹子将真石漆表面擦平,使表面光滑,纹理明显,效果自然。
6.涂面漆真石漆施工完毕后,需要进行涂面漆处理。
涂面漆可以增加真石漆的保护层,提高真石漆的耐久性和防水性。
三、注意事项1.施工环境要干燥:真石漆施工时,墙面及周边环境要干燥,否则会影响真石漆的附着力和涂层质量。
2.避免施工当天下雨:下雨日气温低,空气湿度高,不适宜真石漆施工。
3.涂刷真石漆时,顺向一定要一致:真石漆涂刷时,方向必须保持一致,才能做到纹理清晰、效果自然。
4.真石漆施工完毕后,要等待一段时间再进行房屋装修:为了保证真石漆的涂层质量和效果,施工完毕后,需要等待一定时间,直到真石漆完全干燥,方可进行房屋装修。
四、施工后维护1.常规维护:真石漆表面经常需要进行清洗,可以使用软布轻轻擦拭。
2.避免重物碰撞:真石漆表面遇到重物碰撞,容易造成局部表面脱落、裂缝等问题,需要注意保护。

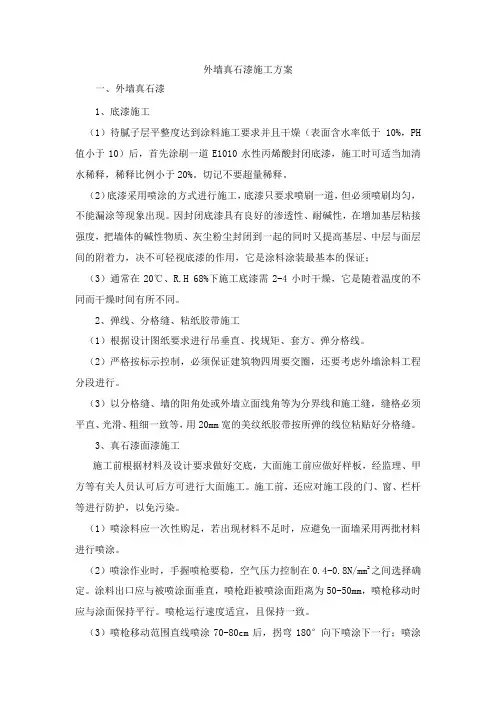

外墙真石漆施工方案

外墙真石漆施工方案一、外墙真石漆1、底漆施工(1)待腻子层平整度达到涂料施工要求并且干燥(表面含水率低于10%,PH 值小于10)后,首先涂刷一道E1010水性丙烯酸封闭底漆,施工时可适当加清水稀释,稀释比例小于20%。
切记不要超量稀释。
(2)底漆采用喷涂的方式进行施工,底漆只要求喷刷一道,但必须喷刷均匀,不能漏涂等现象出现。
因封闭底漆具有良好的渗透性、耐碱性,在增加基层粘接强度,把墙体的碱性物质、灰尘粉尘封闭到一起的同时又提高基层、中层与面层间的附着力,决不可轻视底漆的作用,它是涂料涂装最基本的保证;(3)通常在20℃、R.H 68%下施工底漆需2-4小时干燥,它是随着温度的不同而干燥时间有所不同。
2、弹线、分格缝、粘纸胶带施工(1)根据设计图纸要求进行吊垂直、找规矩、套方、弹分格线。
(2)严格按标示控制,必须保证建筑物四周要交圈,还要考虑外墙涂料工程分段进行。
(3)以分格缝、墙的阳角处或外墙立面线角等为分界线和施工缝,缝格必须平直、光滑、粗细一致等,用20mm宽的美纹纸胶带按所弹的线位粘贴好分格缝。
3、真石漆面漆施工施工前根据材料及设计要求做好交底,大面施工前应做好样板,经监理、甲方等有关人员认可后方可进行大面施工。
施工前,还应对施工段的门、窗、栏杆等进行防护,以免污染。
(1)喷涂料应一次性购足,若出现材料不足时,应避免一面墙采用两批材料进行喷涂。
(2)喷涂作业时,手握喷枪要稳,空气压力控制在0.4-0.8N/mm2之间选择确定。
涂料出口应与被喷涂面垂直,喷枪距被喷涂面距离为50-50mm,喷枪移动时应与涂面保持平行。
喷枪运行速度适宜,且保持一致。
(3)喷枪移动范围直线喷涂70-80cm后,拐弯180°向下喷涂下一行;喷涂时第一行与第二行的重叠看度控制在喷涂宽度的1/2-1/3,确保喷涂颗粒厚度均匀一致。
喷涂时要连续作业,到分界或阳角处再停歇。
外墙喷涂为二遍。
(4)喷涂门窗是应先喷门、窗附近,再由上往下进行面漆施工,易脏、易污染部位的施工应较后进行;局部喷涂不到位的地方应用油刷、排笔刷涂。
外墙真石漆工程施工方案

外墙真石漆工程施工方案一、工程概述二、工程准备1.材料准备:真石漆、底漆、中间漆、面漆、涂料辅助材料等。
2.设备准备:搅拌设备、喷涂设备、批刀、送风机、脚手架等。
3.人员准备:工期安排、施工班组安排、施工人员培训。
三、施工步骤1.耐震处理:确保外墙表面平整,去除裂缝和凹凸不平的部分。
2.清洗处理:用清水和刷子清洗外墙表面,去除污垢和油脂。
3.粘贴防护膜:将防护膜贴在建筑物周围的窗户、门口、墙角等易受涂料污染的部位,保护其不受真石漆的粘附。
4.底漆施工:在外墙表面涂刷底漆,提供良好的附着力和抗碱性,使真石漆能够更好地附着在墙面上。
5. 中间层施工:使用批刀将真石漆均匀刮在墙面上,厚度一般为3-5mm。
刮涂过程中要注意刮涂方向的一致性,避免出现痕迹和斑纹。
6.雕刻纹理:在中间层未干燥时使用特定的工具进行纹理雕刻,以增加真石漆的美观度。
7.面漆施工:在中间层完全干燥后,涂刷面漆,提供良好的耐污染性和耐紫外线性能。
8.结构件处理:对建筑物的窗户、门边框等结构件进行漆面处理,与墙面形成整体效果。
9.清洗工艺:施工完毕后,清洗涂料工具和设备,清理现场产生的废料。
四、质量要求1.墙面平整、无裂缝、无气泡和凹凸不平现象。
2.涂层厚度均匀,表面光滑,无明显划痕和斑纹。
3.颜色均匀、明亮,无色差和色斑。
4.良好的抗污染性能,能够抵御城市环境中的灰尘和污染。
5.耐候性能好,能够经受各种气候条件的考验。
五、安全措施1.施工人员必须穿戴合适的劳保用品,如安全帽、防滑鞋、手套等。
2.搅拌设备和喷涂设备必须按照操作规程进行使用,避免发生意外。
3.施工现场必须设置明显的警示标志,提醒周围人员注意安全。
4.高处作业时必须使用安全带,并严禁乱丢乱放施工材料和工具。
六、施工周期和维护1.施工周期一般为5-7天,具体根据实际施工情况而定。
2.真石漆施工完毕后,需要进行一定时间的干燥和固化,期间切勿触碰或擦拭涂层。
3.定期检查和维护外墙真石漆涂层,如有损坏或脱落,及时进行修复和涂刷,避免长时间暴露在风吹雨淋中。
外墙真石漆工程施工(3篇)

第1篇一、施工准备1. 材料准备:真石漆、封闭底漆、腻子、美纹纸、喷枪、滚筒、刷子等。
2. 工具准备:电钻、角磨机、砂纸、水平尺、卷尺、剪刀等。
3. 人员准备:施工人员需具备一定的外墙施工经验和技能。
二、施工步骤1. 基层处理(1)清理基层:对墙面进行清理,去除浮尘、油污等杂质。
(2)修补基层:对裂缝、空鼓等问题的基层进行修补和找平。
(3)打磨基层:确保基层干燥、平整、坚固。
2. 涂刷封闭底漆(1)涂刷底漆:在基层处理完毕后,涂刷一道专用的封闭底漆。
(2)干燥底漆:待底漆干燥后,进行下一步施工。
3. 分格线处理(1)根据设计要求,对墙面进行分格线处理。
(2)使用美纹纸、分格条等材料进行分格,以保证真石漆的分隔效果。
4. 真石漆施工(1)搅拌真石漆:选择合适的喷枪,将真石漆搅拌均匀。
(2)喷涂真石漆:按照从上到下、从左到右的顺序进行喷涂。
(3)分道施工:真石漆施工一般分为两道,第一道为基础涂层,第二道为造型涂层。
(4)保持干燥时间:两道涂层之间需要保持一定的干燥时间。
5. 撕除分格线(1)真石漆干燥后,撕除分格线材料,露出清晰的分格效果。
6. 涂刷面漆(1)涂刷面漆:为了增强真石漆的耐候性和抗污性,可以在表面涂刷一道专用的面漆。
(2)干燥面漆:待面漆干燥后,外墙真石漆施工完成。
三、施工注意事项1. 施工环境:施工环境应保持干燥、通风,避免潮湿和高温。
2. 施工顺序:按照基层处理、底漆、分格线、真石漆、面漆的顺序进行施工。
3. 施工工具:确保施工工具的清洁和干燥,避免污染真石漆。
4. 施工质量:严格控制施工质量,确保真石漆的附着力和均匀性。
5. 安全措施:施工过程中,注意安全,佩戴防护用品,确保施工人员的人身安全。
总之,外墙真石漆工程施工是一项细致、严谨的工作。
通过以上步骤和注意事项,可以确保施工质量,使建筑物焕发出自然、真实的色彩和质感。
第2篇随着城市化进程的加快,建筑物的外墙装饰越来越受到重视。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录目录 (1)第一章工程概况 (2)第二章外墙装饰介绍 (3)第三章编制依据 (3)第四章施工部署和施工计划 (4)第五章外墙真石漆施工方法 (4)第一节、工程的重要性 (4)第二节、施工步骤及方法 (4)第三节、外墙真石漆喷涂施工工艺 (5)一、施工准备 (5)二、作业条件 (5)三、操作工艺及质量标准 (5)四、允许偏差 (9)五、成品保护 (9)六、观感质量标准 (9)七、质量通病及防治 (9)第六章安全文明施工、消防及环保措施 (11)第一节施工现场安全管理 (11)第二节安全保证措施 (12)第三节安全技术措施 (13)第四节文明施工措施 (15)外墙涂料施工方案第一章工程概况第一节工程名称、性质、规模和地理位置海宁碧桂园工程位于浙江省嘉兴海宁市许村镇,北侧和东侧为拟建黄安桥港,南临人民大道,西侧现为在建新城大道。
建成后为大型商品居住区,由1栋3层综合楼、13栋17至29层高层住宅组成和地下室组成,总建筑面积197670.68㎡。
本工程由整体一层地下室和1栋3层综合楼及13栋17至29层高层住宅组成,总建筑面积197670.68㎡,其中地下室面积40779.26㎡。
详见下表:楼号建筑面积(㎡)层数底层形式层高(m)建筑高度(m)地下室车库40779.26 1 公建(5.0m) 5.0 5.0综合楼4523.42 3 商铺(5.1m) 4.2(顶3.15)16.851#及商铺11860.17 28 商铺(4.5m) 3.0(顶3.0)86.702#及商铺8332.58 17 商铺(4.4m) 3.0(顶3.0)52.703#及商铺7654.96 17 商铺(4.5m) 3.0(顶3.0)52.704#及商铺20539.16 28 商铺(4.5m) 3.0(顶3.0)86.705# 18926.17 28 公建(5.4m) 3.0(顶3.0)87.906# 9461.03 28 公建(5.4m) 3.0(顶3.0)87.907#及商铺19996.8 28 公建(5.4m) 3.0(顶3.5)86.558#及商铺10776.25 29 公建(5.4m) 3.0(顶3.0)89.79# 9077.01 27 公建(5.4m) 3.0(顶3.0)87.9010# 9176.09 26 公建(5.4m) 3.0(顶3.0)80.711# 9176.09 26 公建(5.4m) 3.0(顶3.0)80.712# 9077.53 27 公建(5.4m) 3.0(顶3.0)87.9013# 9077.53 27 公建(5.4m) 3.0(顶3.0)87.90第二节相关单位序号项目内容1 工程名称海宁碧桂园工程2 工程地址海宁许村人民大道北,新城大道北3 建设单位海宁碧桂园房地产开发有限公司4 设计单位广东博意建筑设计院有限公司5 勘察单位浙江大地岩土勘察有限责任公司6 监理单位杭州中研工程监理有限公司7 施工单位杭州中庆建设有限公司该项目图纸设计中的全部内容及设计变更。
第二章外墙装饰介绍第一节、外墙各立面涂料设计简介该工程为17~29层框剪结构。
外墙装饰涂料设计为2-顶层为反射隔热涂料,架空层及商铺为仿石漆外墙涂料(真石漆、或多彩涂料)。
第三章编制依据1、由设计单位提供的施工图、设计变更。
2、现行国家和有关主管部门制定的有关方针、政策、法律、法规、规章、规范及其强制性条文、规程、标准、定额。
3、我公司制定的ISO9001-2000程序文件、企业标准、以及公司制定的各种规章制度、碧桂园集团的技术文件和标准。
4、工程目标。
(1)施工总工期:按照建设单位的有关进度部暑进行施工。
(2)施工目标:严格按规范要求设计,按设计施工。
接受业主和设计师、监理的管理。
(3)目标工程质量:达到国家现行施工质量验收合格标准。
(4)安全目标:安全施工无事故,达到文明施工工地要求。
第四章施工部署和施工计划第一节施工条件1、已完成工程主体结构。
2、现场已按图纸要求完成土建工程。
3、外墙涂料施工前期采用现场脚手架,在脚手架拆除后施工采用吊篮。
4、其他设施如道路、临舍等均符合外墙涂料施工要求。
第五章外墙仿石漆施工方法第一节、工程的重要性仿石漆作为外墙饰面关系重大,一流产品加上精心施工,才能使两者完美结合,创造一流样板工程。
我们将按创优工程的要求落实全方位质量管理体系,争取达到一流样板和规范工程。
第二节、施工步骤及方法1、检查主体墙面平整度及线条是否顺直清晰,要求基层表面平整、干燥(水泥砂浆面应保养15天以上),无浮灰、沥青等污渍,且PH<10,含水率<10%。
2、旧水泥面应铲去浮层,确保基底牢固,清除墙面的杂质,对多孔质、粗糙基面,进行修补,再用砂轮磨平。
3、根据装饰的要求,外墙按建筑说明为原则,优化后经碧桂园建设方确认,用15分割缝将墙面划分分格。
4、底涂层施工(1).中和处理:用专用中和剂将碱性墙面进行中和处理,确保施工后的墙面不泛碱,其用量大约0.1-0.2kg/m2。
(2).底漆施工:将中和处理后的墙面用清水冲净,待墙面干燥后,进行底漆施工,底漆用量0.15-0.20kg/m2。
(3).底涂层可采用刷涂、滚涂或喷涂法施工。
5、主涂层(仿石漆)施工:待底涂层完全干燥后(一般需4-6小时),即可进行施工,根据不同的装饰要求,先进行试验喷涂,以确定施工所需的压力、喷枪口径及喷涂量,一般5kg/m2。
(1).单色主涂层:分两次喷涂为宜。
第一道涂膜未干燥前,即可喷涂第二道。
(2).套色主涂层:可选用双管真石漆喷枪或单管真石漆喷枪分次喷涂。
6、辅助处理:揭去分割胶带,根据装饰需要进行勾缝处理。
7、罩面层(罩光漆)施工:在主涂层完全干燥后(一般约需48小时)才能进行施工,可以刷涂或滚漆,罩光漆用量0.15-0.20kg/m2。
第三节、外墙真石漆喷涂施工工艺一、施工准备:1、主要的材料:外墙专用腻子、封底漆YWJ-ID、“宜万家”反射隔热涂料IVAKE-FSM、老人牌多彩漆、胶带、面漆、胶、稀释剂T901、砂布2、主要机具:空压机、喷枪、手提式搅拌器、简便水平器、刷子、开刀等。
二、作业条件:1、门窗按设计要求安装好,并堵抹洞口四周的缝隙。
2、墙面基层的要求:(1)按国家标准抹灰面标准验收合格后,且墙面的湿度<10%,抹灰面平整,无油污、无裂缝、无砂眼,角平整、顺直。
(2)符合设计工艺要求,完成雨水管卡、设备洞口管道的安装,并将洞口四周用水泥砂浆抹平。
3.活动吊蓝,要符合国家安全规范要求。
4.要求现场提供有380V、220V电源。
5.所有的成品门窗要提前保护。
三、操作工艺及质量标准:1、工艺流程:2、基层处理:(1)材料及工具:200目砂纸、油石或角磨机;(2)首先对基层进行查看,对表面浮粒,残渣进行铲除,确保表面清洁,无疏松物,无潮湿;(3)对表面细微裂缝,砂眼,阳角碰坏细小处进行全方位修复处理;(4)对于修复处,用粗砂纸打磨,确保修补后纹理和大面积一致,并清理浮灰,以确保饰面层与基层的结合牢固。
质量标准:表面牢固、无疏松物、无裂缝、洁净、干燥,无潮湿、无砂眼、无空鼓、无砂浆疙瘩、无明显的凹凸部分等现象,无油污、浮灰等其它污染物。
3、刮涂防潮腻子两遍:(1)采用防水腻子在抗裂层砂浆上批刮进行找平,腻子必须和抗裂砂浆相互兼容,最好采用同一企业的产品,否则,因胀缩不同将会导致真石漆出现大小不一的裂缝;(2)腻子应现场调配,搅拌均匀,呈牙膏状,调配后应一次用完。
稀释比例:粉料:水=100-20~29(即每袋25公斤粉料加水5~7.25公斤),施工后至少12h内必须防止雨淋,酷热阳光照射及霜冻。
施工温度在5-35度,空气相对湿度在75%为宜;(3)施工时,用抹刀将腻子均匀的施涂于基面上,每道批涂厚度控制在0.8mm以内,涂1-2道,第二道应在第一道完全干固后方可批涂;(4)腻子干固后进行打磨,至表面无刮痕,平整为止,并清除浮灰,表面平整度偏差应控制在2mm以内;(5)待腻子干燥后,方可进行下道工序施工。
质量标准:腻子层打磨表面平整、均匀、洁净,无刮痕,无裂缝,阴阳角平直、方正,无浮灰等其它杂物。
4、滚涂抗碱底漆:(1)对基层表面处理后,应仔细检查,确认符合要求,检测基层含水率小于10%后,进行基层封墙底漆施工;(2)基层封底前对门窗,空调支架等金属件部位进行必要的包裹和遮盖,待整体喷涂完成后去除,以防止污染和锈蚀;(3)基层封闭底漆施工前,要严格按照产品规定的稀释比例进行稀释,注意:稀释时应对底漆充分搅拌,保证均匀;(4)腻子干透后方可涂刷底漆;(5)涂刷底漆4-6小时后进入下道工序;质量标准:喷涂均匀,不漏涂、不漏底、不流挂。
5、分格缝弹线:根据要求对墙面进行分格,分格时从整个单体的四周由上而下同时分格,以保证四周相应的灰缝在同一水平线上,所有竖向灰缝相互平行,铅垂,做到灰缝横平竖直,具体规格按建筑图进行优化。
质量标准:线条横平竖直、双平行线宽窄一致、清晰明了。
6.涂刷分格缝漆采用分格缝漆涂刷分格缝,为保证分格缝不出现露底,分格缝漆涂刷宽度可适当比设计宽一点,保证分格缝宽度范围内分格缝漆饱满。
质量标准:刷漆应横平竖直、宽窄一致、深浅一致,内分格缝漆饱满,效果分明,不露底、不起皮、不污染其他部位。
7.分格缝二次弹线由于涂刷分格缝漆后,第一次分格缝弹线已被遮掩,为让胶带分格条顺直,需进行二次弹线,只需弹出分格缝一边线即可。
8.贴分格缝美纹纸美纹纸粘贴时,与第二次分格缝弹线对齐即可。
质量标准:美纹纸粘贴牢固、严密、平直,撕揭时间准确,不损坏分格线、不粘坏缝漆。
9. 喷涂真石漆(1)真石漆应严格按产品规定的稀释比例进行稀释,稀释时应对真石漆充分搅拌,保证均匀;(2)喷涂时从上面到下面按顺序施工;(3)施工中涂料应接在分格线或窗套等处,避免结合处出现色差;(4)不同真石漆施工时,应先待一种真石漆施工完成并表干后方可进行另一种颜色真石漆施工,施工时需将另一种颜色真石漆进行保护防止污染;(5)真石漆在使用前,必须彻底搅拌均匀,施工间隙应盖紧桶盖,以防止涂料结皮;(6)采用喷涂法施工,施工前必须进行试喷,以确定所用喷嘴、工作压力、喷枪移动速度等施工因素,确保施涂质量和效果。
质量标准:喷涂均匀、厚薄一致、色泽一致,颗粒点状均匀,大小符合要求,不露底、不漏喷、无流坠等现象,阴角处无积料,不污染门窗、玻璃等其他部位。
10. 真石漆打磨在喷涂防水保护膜之前,需用普通400--600目砂纸磨掉已干透涂层表面的浮砂及砂粒之锐角,增加天然真石漆表面的美感,同时保证防护膜的完全覆盖。
用力不可太猛,否则,会破坏漆膜,引起底部松动,严重时会造成附着力不良,真石漆脱落。
