05 排水沟施工技术交底
排水沟技术安全技术交底模板

一、交底目的为确保排水沟施工过程中的安全,提高施工人员的安全意识,预防安全事故的发生,特进行本次安全技术交底。
二、交底内容1. 施工前准备(1)施工人员应熟悉图纸、施工方案和施工技术要求,了解排水沟的施工流程。
(2)施工前对施工现场进行安全检查,确保现场安全。
(3)施工人员应穿戴好个人防护用品,如安全帽、安全带、防护眼镜、防尘口罩等。
2. 施工过程安全注意事项(1)挖掘排水沟时,应先进行地质勘察,了解地下管线、电缆等设施情况,确保施工安全。
(2)挖掘深度超过1.5m时,应设置临时支撑或采取其他安全措施。
(3)挖掘过程中,应保持沟壁稳定,防止塌方。
(4)挖掘过程中,应随时检查排水沟的坡度,确保排水畅通。
(5)施工过程中,应防止地下水、泥浆等对施工人员造成伤害。
(6)施工人员应遵守操作规程,不得违规操作。
3. 机械设备安全操作(1)挖掘机、装载机等机械设备操作人员应持有相关操作证,确保操作熟练。
(2)机械设备运行过程中,严禁人员进入作业区域。
(3)机械设备应定期进行保养和维护,确保设备性能良好。
4. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工现场应设置消防设施,确保消防通道畅通。
(3)施工现场应设置安全防护设施,如围栏、警戒线等。
(4)施工现场应设置专职安全员,负责现场安全管理工作。
三、安全责任1. 施工单位应按照国家有关安全生产法律法规,建立健全安全生产责任制。
2. 施工单位应加强对施工人员的安全教育培训,提高施工人员的安全意识。
3. 施工单位应确保施工现场安全防护措施落实到位。
4. 施工单位应定期对施工现场进行安全检查,及时发现和消除安全隐患。
四、应急措施1. 施工过程中,如发现安全隐患,应立即停止施工,及时上报并采取相应措施。
2. 发生安全事故时,应立即启动应急预案,采取有效措施进行救援。
3. 施工单位应配合相关部门进行事故调查和处理。
五、总结本次安全技术交底旨在提高施工人员的安全意识,确保排水沟施工过程中的安全。
排水沟施工安全技术交底

排水沟施工安全技术交底
一、引言
排水沟施工是建筑工程中非常重要的一项工作,它的安全性直接关系到施工过程的顺利进行和施工人员的安全。
为了确保排水沟施工的安全性,必须进行技术交底,让施工人员掌握相关的安全知识和操作技能。
本文将介绍排水沟施工安全技术交底的内容,以确保施工过程的安全。
二、施工前的准备工作
1. 安全检查
在进行排水沟施工之前,必须进行全面的安全检查。
首先要检查工作区域的地面是否平整,是否有明显的坑洼和障碍物。
其次,检查施工设备和工具是否完好,并确保其正常工作。
此外,还要检查施工人员是否佩戴个人防护装备,并了解其所需的急救措施和紧急救援方法。
2. 排水沟设计和施工方案的审查
在进行施工安全技术交底之前,必须对排水沟的设计和施工方案进行仔细审查。
要确保设计和方案符合相关的施工标准和规范,并评估工程风险。
同时,要确保施工人员充分了解排水沟的设计意图和施工步骤,以便能够正确、安全地进行施工。
三、施工过程中的安全措施
1. 人员配备
在进行排水沟施工时,应根据工程的规模和施工的难度,合理安排施工人员,并确保人员配备达到标准。
同时,要确保施工人员受过专业培训,并理解相关的施工规范和操作要求。
对于高风险的工作环节,必须有专业人员进行操作。
2. 个人防护装备
施工人员在进行排水沟施工时必须佩戴适当的个人防护装备。
这包括安全帽、防护眼镜、防护口罩、安全鞋等。
对于特殊施工环境,还需要佩戴防护手套、防护服等。
3. 施工现场安全。
排水沟施工安全技术交底

排水沟施工安全技术交底
在进行排水沟施工安全技术交底时,需要注意以下要点,以确保施工过程中的安全性:
1. 工作内容交底:详细说明施工人员需要进行的具体工作内容和任务,包括挖掘排水沟、安装排水管道等。
2. 安全操作规范交底:强调施工人员必须遵守安全操作规范,如佩戴必要的安全防护设备(如安全帽、安全鞋、护目镜等),正确使用工具和设备,确保人员的安全。
3. 危险因素和预防措施交底:明确排水沟施工可能存在的危险因素,如坍塌、火灾等,并告知施工人员采取相应的预防措施,如设置防护网、灭火器等,确保施工过程中的安全。
4. 紧急救援措施交底:告知施工人员紧急救援的流程和方法,包括发生事故时如何报警、急救措施等,确保及时有效地进行救援。
5. 安全警示标识交底:告知施工人员在施工现场设置必要的安全警示标识,如“危险区域”、“禁止入内”等,以提醒人员注意
安全。
6. 施工现场安全检查交底:强调施工人员需要实施定期、不定期的安全检查,及时发现并消除安全隐患,确保施工过程中的安全。
7. 注意事项交底:提醒施工人员注意排水沟施工过程中的一些特殊情况,如气候变化、地质条件等,以及应对这些情况的相应措施。
通过以上技术交底,施工人员能够全面了解排水沟施工安全技术要点,提高施工过程中的安全性,有效预防事故的发生。
排水沟开挖施工技术交底

1、大风时应对土方进行覆盖,防止灰尘飞扬。
2、合理安排施工工序,将施工噪音较大的工序安排到白天工作时间进行。
3、拉土车上要进行覆盖,防止扬尘污染。现场主出入处设有洗车台位,运输车辆必须冲洗干净后方能离场上路行驶。
交底人:
日期:年月日
被交底人:
日期:年月日
(2)土方开挖前检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场。
四、成品保护
1、土方开挖完,严禁机械、人员在排水沟两边走动。
2、严禁重物冲撞排水沟两边的土方。
五、应注意的其它问题
1、施工顺序不合理:土方开挖宜先从低处进行,分层分段依次开挖,形成一定坡度,以利排水。
2、开挖尺寸不足:基坑(槽)或管沟底部的开挖宽度,除结构宽度外,应根据施工需要增加工作面宽度。如排水设施、支撑结构所需的宽度,在开挖前均应考虑。
二、操作工艺
1、施工流程:确定开挖的顺序→沿灰线切出槽边轮廓线→人工分层开挖→修整槽边清底。
2、根据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均下挖。
3、自上而下分层开挖,每层深度以60cm为宜,从开挖端部逆向倒退按踏步型挖掘。先用镐翻松,正向挖掘,每层深度,视翻土厚度而定,每层应清底和出土,然后逐步挖掘。
排水沟开挖
工程名称
分部工程
施工单位
分项工程
交底内容:
一、施工准备
1、施工机具:尖平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、小线等。
2、作业条件
(1)土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。
(2)夜间施工时,应合理安排工序,防止错挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
排水沟施工技术安全交底模板

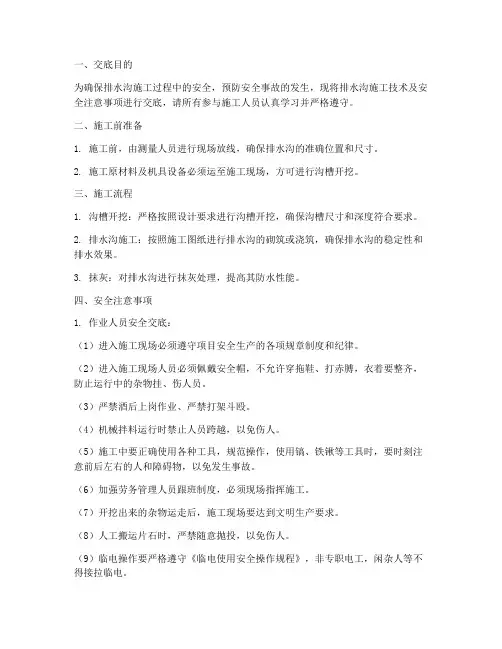

一、交底目的为确保排水沟施工过程中的安全,预防安全事故的发生,现将排水沟施工技术及安全注意事项进行交底,请所有参与施工人员认真学习并严格遵守。
二、施工前准备1. 施工前,由测量人员进行现场放线,确保排水沟的准确位置和尺寸。
2. 施工原材料及机具设备必须运至施工现场,方可进行沟槽开挖。
三、施工流程1. 沟槽开挖:严格按照设计要求进行沟槽开挖,确保沟槽尺寸和深度符合要求。
2. 排水沟施工:按照施工图纸进行排水沟的砌筑或浇筑,确保排水沟的稳定性和排水效果。
3. 抹灰:对排水沟进行抹灰处理,提高其防水性能。
四、安全注意事项1. 作业人员安全交底:(1)进入施工现场必须遵守项目安全生产的各项规章制度和纪律。
(2)进入施工现场人员必须佩戴安全帽,不允许穿拖鞋、打赤膊,衣着要整齐,防止运行中的杂物挂、伤人员。
(3)严禁酒后上岗作业、严禁打架斗殴。
(4)机械拌料运行时禁止人员跨越,以免伤人。
(5)施工中要正确使用各种工具,规范操作,使用镐、铁锹等工具时,要时刻注意前后左右的人和障碍物,以免发生事故。
(6)加强劳务管理人员跟班制度,必须现场指挥施工。
(7)开挖出来的杂物运走后,施工现场要达到文明生产要求。
(8)人工搬运片石时,严禁随意抛投,以免伤人。
(9)临电操作要严格遵守《临电使用安全操作规程》,非专职电工,闲杂人等不得接拉临电。
2. 机械开挖排水沟安全交底:(1)挖掘机的作业和行走场地应平整坚实,对松软地面应垫以枕木垫板。
(2)履带式挖掘机的驱动应置于作业面的后方。
平整作业场地时,不得用铲斗进行横扫或用铲斗对地面进行夯实。
(3)挖掘机正铲作业时,除松散土壤外,其最大开挖高度和深度,不应超过机械本身性能规定。
在拉铲或反铲作业时,履带距工作面3. 浆砌排水沟安全技术交底:(1)参加施工的工人必须熟悉本工种的安全操作规程,进场后必须通过‘三级’教育方可上岗,在作业中不得违章作业,不得违反劳动纪律。
(2)正确使用个人防护用品,进入施工现场必须戴好安全帽,执行安全防护措施。
排水沟施工技术交底

专业的论文在线写作平台
排水沟施工技术交底

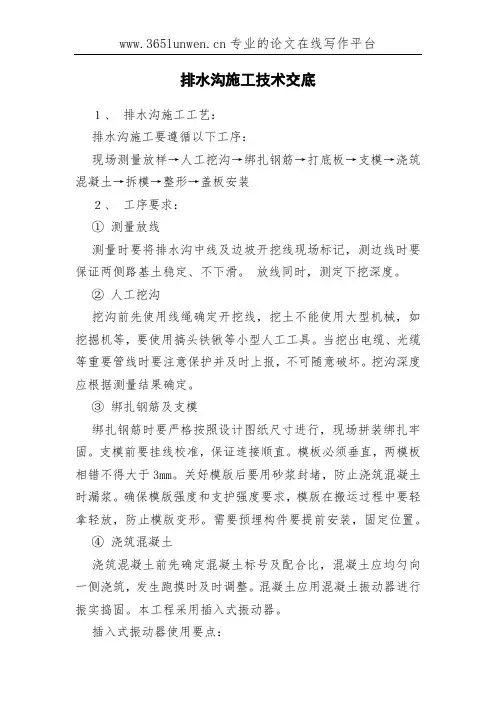

1、排水沟施工工艺:
排水沟施工要遵循以下工序:
现场测量放样→人工挖沟→绑扎钢筋→打底板→支模→浇筑混凝土→拆模→整形→盖板安装
2、工序要求:
①测量放线
测量时要将排水沟中线及边坡开挖线现场标记,测边线时要保证两侧路基土稳定、不下滑。
放线同时,测定下挖深度。
②人工挖沟
挖沟前先使用线绳确定开挖线,挖土不能使用大型机械,如挖掘机等,要使用搞头铁锹等小型人工工具。
当挖出电缆、光缆等重要管线时要注意保护并及时上报,不可随意破坏。
挖沟深度应根据测量结果确定。
③绑扎钢筋及支模
绑扎钢筋时要严格按照设计图纸尺寸进行,现场拼装绑扎牢固。
支模前要挂线校准,保证连接顺直。
模板必须垂直,两模板相错不得大于3mm。
关好模版后要用砂浆封堵,防止浇筑混凝土时漏浆。
确保模版强度和支护强度要求,模版在搬运过程中要轻拿轻放,防止模版变形。
需要预埋构件要提前安装,固定位置。
④浇筑混凝土
浇筑混凝土前先确定混凝土标号及配合比,混凝土应均匀向一侧浇筑,发生跑摸时及时调整。
混凝土应用混凝土振动器进行振实捣固。
本工程采用插入式振动器。
插入式振动器使用要点:。
排水边沟施工技术交底

排水边沟施工技术交底排水边沟施工技术交底一、浆砌排水沟施工1、测量放样进行排水沟基坑位置的测量放样工作。
2、基坑开挖采用人工配合机械开挖方法进行开挖工作。
挖出的土料当即运至指定地点,基坑边坡根据现场情况适当放坡,挖置高出设计标高0.1m时改用人工清理,按设计底面横坡修整,防止扰动底部土坡,基坑开挖成型后,先进行放样自检,再报监理检查,检测合格后,方可进行砌筑施工;达不到基底设计承载力时,报请监理工程师采取技术处理措施满足设计要求。
3、砌筑施工3.1基坑底內倾坡满足设计要求,基底标高误差控制在5cm以内。
订立墙体截面样架,固定后挂线施工。
3.2砌筑前先铺一层M7.5号砂浆,再铺砌片石。
砌筑时采取水平分层砌筑,不允许台阶砌筑。
3.3一律采用座浆(挤浆)法施工,严禁使用灌浆法,做到无空隙、无瞎缝,无通缝。
3.4片石大面朝下,采用两顺一丁形式,保证墙体整体性和稳定性良好。
3.5伸缩缝(沉降缝)位置按设计图要求设置,施工中保证沉降缝宽度2cm,垂直度好,无倾斜扭曲现象,沉降缝的填塞随砌筑高度按设计要求同步进行。
3.6相邻上下层片石、块石缝错开尺寸不小于8cm,三角区内切圆直径不大于7cm。
3.7按技术规范要求勾缝,宽1.2cm、深0.5cm,勾缝抹面选用M10砂浆抹面。
3.8 砌筑过程中,随砌筑高度每15cm进行一次回填作业,回填料选用砂砾石或碎石土,采用小型夯实机具或压路机分层夯实或碾压,其压实度达到96%。
3.9分段砌筑完成、待砂浆初凝后,墙顶覆盖草垫或塑料膜洒水养生7-14d。
为保证砂浆强度达到设计要求,必须每天洒水5-8次。
4、施工过程检查片石质量检查、砌体质量检查,几何尺寸检查、饱满程度检查等,对不符合要求的砌体一律返工或清理出场,消灭质量隐患。
浆砌排水沟实测项目(一)准备工作1、根据设计图纸计算出各段蝶形边沟的沟底高程,尤其注意缓和超高段沟底高程与路肩设计标高之间的关系,务必保证沟底高程与路线纵坡一致2、施工防样,确定边沟的平面位置和高程;(二)基坑开挖基坑断面尺寸符合设计要求,排水坡度正确,经自检合格后报请监理工程师检查,认定合格后方可进行渗沟的施工和浆砌片石砌筑。
排水沟施工安全技术交底

排水沟施工安全技术交底排水沟施工安全技术交底1. 项目背景及目的本文档旨在对排水沟施工的安全技术进行全面交底,以确保施工过程中安全可控,减少事故发生的可能性,保护工作人员的生命安全和财产安全。
2. 相关法律法规概述2.1 建设工程安全生产管理条例该法规对建设工程的安全生产管理进行了详细规定,包括施工单位的责任、安全生产管理体系的建立、安全教育培训等内容。
2.2 工程施工管理条例此法规对施工安全管理提出了要求,包括施工前的安全方案编制、施工过程中的安全措施、施工现场的安全监测等内容。
2.3 建筑施工企业安全技术交底管理规定该规定明确了建筑施工企业应进行安全技术交底的要求,包括交底的内容、形式以及交底记录的保存等。
3. 施工前准备3.1 开展安全培训所有参与施工的工作人员都必须接受安全培训,了解施工过程中可能遇到的风险和应对措施。
3.2 管理人员交底施工单位的管理人员需详细交底工程的施工安全要求、工作流程、应急预案等内容。
3.3 准备施工材料与设备根据工程要求,准备所需的施工材料、设备和工具,并确保其正常运行和使用。
4. 施工期间的安全控制措施4.1 安全通道设置在施工区域内设置通道,确保施工人员、设备和材料的安全通行,避免与行人和车辆发生碰撞。
4.2 安全防护设施根据施工的实际情况,在必要的地方设置安全防护设施,如警示标志、安全网、护栏等,以防止人员误入危险区域。
4.3 爆破作业控制如需要进行爆破作业,需制定相应的爆破方案,确保爆破操作符合相关规定,保证周围人员和设施的安全。
4.4 施工现场管理要对施工现场进行严格管理,对施工人员的作业行为进行监督,确保施工过程中各项安全措施的落实。
5. 施工后的安全交底5.1 安全验收在施工完成后,由专业人员进行安全验收,确保施工符合安全要求。
5.2 安全技术交底对施工过程中采取的安全措施进行详细的交底,包括安全要求、操作注意事项、应急预案等内容。
6. 本文档所涉及附件如下:6.1 项目图纸6.2 安全技术交底记录表6.3 建设工程安全生产管理制度6.4 建筑施工组织设计7. 本文档所涉及的法律名词及注释:7.1 建设工程:指建筑施工、市政工程及其他工程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
排水沟施工技术交底书
施工规范规定。
底板上、下层钢筋的接头位置应相互错开;其下层钢筋接头位置应在底板跨中1/3部位,上层钢筋接头位置应在底板端部1/3部位。
(2)底板钢筋绑扎:底板上、下层双向受力钢筋应逐点绑扎,不得跳扣绑扎。
底板上、下层钢筋间设钢筋马凳支撑,马凳间距应根据底板厚度不同而确定,钢筋保护层应用砂浆垫块或塑料卡扣固定,使保护层厚度符合设计要求。
(3)钢筋接头要求
1)钢筋绑扎接头的位置,其搭接长度的末端至钢筋弯曲处的距离,不得小于钢筋直径的10倍,且不宜在最大弯矩处。
2)钢筋的连接,设置在同一构件内的接头均应相互错开35倍钢筋直径(绑扎接头不小于30倍钢筋直径),但不得小于500mm。
(4) 钢筋位置质量应符合下表要求。
钢筋位置的允许偏差表
项目允许偏差(mm)检测方法受力钢筋的间距±10 尺量
受力钢筋的排距±5 尺量
箍筋、横向的钢筋间距绑扎骨架
±2
尺量焊接骨架±10 尺量
受力钢筋保护层板、墙±3 尺量
2.2.4底板模板安装
(1)模板选择:基础底板模板可采用组合钢模板或胶合板模板现场拼装。
对于周转次数多或有特殊要求的部位(变形缝、后浇带等),也可采用加工专用或组合式钢模板与钢支架,以适应特殊需要。
(2)底板吊模安装:墙体下部施工缝宜留于距底板面或梗斜以上不少于200mm~300mm 的墙身上,该部位采用吊模处理,吊模底部应采用同强度等级细石混凝土垫块与钢筋三角架支顶牢固。
2.2.5底板混凝土浇筑
(1)一般要求:底板混凝土应连续浇灌,不得留设施工缝;采取压茬赶浆的方法浇筑。
(2)结构变形缝部位的浇筑:当设有结构变形缝时,应以变形缝为界跳仓施工。
变形缝浇筑过程中应先将下部的混凝土振实后再浇筑上部混凝土;振捣过程中不得触动止水带,振捣时间以混凝土表面开始泛浮浆和不冒气泡为标准。
(3)吊模部位的浇筑:吊模内混凝土需待其下部混凝土浇筑完毕且初步沉实后方可进行,振捣后的混凝土初凝前应给予二次振捣,以提高混凝土密实度。
(4)压光收面:混凝土浇筑完毕,及时用平板振捣器和刮杠将混凝土表面刮平,排除表面泌水。
待混凝土收水后用木抹子搓压平实,铁抹子收光,初凝后立即覆盖养生。
(5)混凝土试块的留置
1)抗压强度标准养护试块:每工作班不应少于1组,每组3块;每浇筑100或每段长不大于l00m时,不应少于1组,每组3块。
2)与结构同条件养护试块应根据需要数量留置。
3)抗渗试块:每浇500m³混凝土不得少于1组,每组6块。
4)抗冻试块留置组数按抗冻标号规定留置,每浇500m³或不足500m³混凝土留置1组;
编制:复核:签收:
技术交底签到表。
