内外墙抹灰监理内部技术交底
内外墙面抹灰技术交底

1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《建筑装饰装修工程施工质量验收规范》 GB50210-20012、施工准备2.1材料及主要机具2.1.1水泥:325号矿渣硅酸盐水泥或普通硅酸盐水泥。
应有出厂证明或复试单,当出厂超过三个月或已经受潮的水泥,应按试验结果使用。
2.1.2砂子:中砂,平均粒径为0.35~0.5mm,使用前过5mm孔径的筛子。
不得含有草根、土块等杂物。
2.1.3石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm 的筛子过滤,并贮存在沉淀中。
熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d。
使用时,石灰膏内不得含有未熟化的颗粒和其他杂质。
2.1.4 108胶等。
2.1.5主要机具:砂浆搅拌机、磅秤、孔径5mm筛子、手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、铝合金刮扛、2m靠尺板、托线板、方尺等。
2.2作业条件2.2.1必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程。
并弹好50cm水平线。
2.2.2抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固。
连接处缝隙应用1﹕3水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞密实。
2.2.3瓷砖地面留口15 cm(指建筑地面标高上留15 cm)2.2.4卫生间之外的门洞(含防火门)、哑口不留口,一次施工完成.及用1:2.5水泥砂浆抹口.由于该处抹灰面不含灰膏,若和相连墙体一同施工,可不加钢丝网片;若二次施工(相差时间间隔3小时以上为二次施工)门口留10 cm, 45度角灰口,内放钢丝,压入10 cm,外露10 cm.2.2.5窗口留口可先做窗台压顶混凝土.窗台高度及窗、门上口为同一水平高度.2.2.6窗口、砌体于混凝土墙相连处设钢丝网片.2.2.7管道穿越的墙洞和楼板洞,应及时安放套管,并用1﹕3水泥砂浆堵塞密实;消防箱背面设钢丝网留45度角斜口10cm,安装线槽提前润湿后干硬灰塞口,压实.要求压实后突出砌体5 ㎜,两侧切齐.该处铺网进行抹灰.2.2.8根据室内高度和抹灰现场的具体情况,提前搭好抹灰操作用的高凳和架子,架子要离开墙面及墙角200~250mm,以利操作。

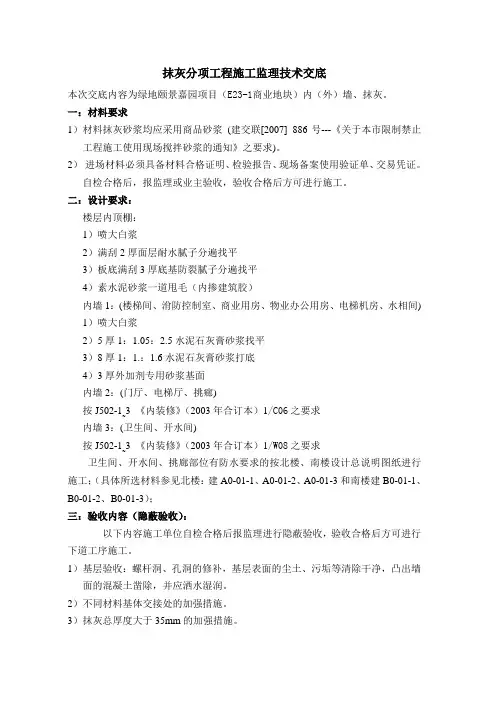

内外墙抹灰工程监理技术交底

抹灰分项工程施工监理技术交底本次交底内容为绿地颐景嘉园项目(E23-1商业地块)内(外)墙、抹灰。
一:材料要求1)材料抹灰砂浆均应采用商品砂浆(建交联[2007] 886号---《关于本市限制禁止工程施工使用现场搅拌砂浆的通知》之要求)。
2)进场材料必须具备材料合格证明、检验报告、现场备案使用验证单、交易凭证。
自检合格后,报监理或业主验收,验收合格后方可进行施工。
二:设计要求:楼层内顶棚:1)喷大白浆2)满刮2厚面层耐水腻子分遍找平3)板底满刮3厚底基防裂腻子分遍找平4)素水泥砂浆一道甩毛(内掺建筑胶)内墙1:(楼梯间、洕防控制室、商业用房、物业办公用房、电梯机房、水相间) 1)喷大白浆2)5厚1:1.05:2.5水泥石灰膏砂浆找平3)8厚1:1.:1.6水泥石灰膏砂浆打底4)3厚外加剂专用砂浆基面内墙2:(门厅、电梯厅、挑㾿)按J502-1˷3 《内装修》(2003年合订本)1/C06之要求内墙3:(卫生间、开水间)按J502-1˷3 《内装修》(2003年合订本)1/W08之要求卫生间、开水间、挑廊部位有防水要求的按北楼、南楼设计总说明图纸进行施工;(具体所选材料参见北楼:建A0-01-1、A0-01-2、A0-01-3和南楼建B0-01-1、B0-01-2、B0-01-3);三:验收内容(隐蔽验收):以下内容施工单位自检合格后报监理进行隐蔽验收,验收合格后方可进行下道工序施工。
1)基层验收:螺杆洞、孔洞的修补,基层表面的尘土、污垢等清除干净,凸出墙面的混凝土凿除,并应洒水湿润。
2)不同材料基体交接处的加强措施。
3)抹灰总厚度大于35mm的加强措施。
四:工艺流程基层清理→预留洞堵塞→混凝土缺陷修补→不同材料基体交界处的加强措施→做灰饼、护角→自检合格→报监理验收→监理验收合格→基层处理(适当湿润、喷浆或专用粘结剂)→砂浆打底(养护1d)→砂浆面层。
五:施工工艺1)内墙:从上而下施工打底灰前做好基层处理、清理、预留洞(螺杆洞)堵塞、混凝土缺陷修补、不同材料基体交界处的加强措施(内、外墙与梁、板、柱结合处及不同材料相接处粉刷前应相互搭接,并沿缝长方向钉300mm宽纤维网布或钢丝网作防裂措施处理,两边各搭接150mm)、做灰饼、护角等前道工序,抹打底砂浆后养护1d开始抹面层砂浆。
内外墙抹灰技术交底

SG—006(内外墙抹灰)技术交底工程名称建设单位监理单位施工单位交底部位交底日期交底人签字接受人签字交底内容:第一章、抹灰部位及做法项目抹灰类别分类做法部位内墙内1 腻子墙面1.墙体基层处理(注)2. 15厚1:3水泥砂浆打底3. 5厚1:2水泥砂浆抹平搓毛用于客厅,餐厅,卧室,书房过厅,商业内2水泥砂浆墙面11. 墙体基层清理平整2. 10mm厚1:3M15水泥砂浆找平层用于厨房,卫生间内3 装饰墙面1.墙体基层清理平整2.15mm厚水泥砂浆找平层。
(两次成活:打底为1:3(M15),面层为1:2.5(M20))。
用于公共走道,大堂,电梯厅内4 无机涂料饰面1.墙体基层处理(注)2.15厚1:1:6水泥石灰砂浆打底扫毛3.5厚1:0.5:3水泥石灰砂浆罩面用于楼梯间,电梯机房,架空层内5水泥砂浆墙面21. 墙体基层处理(注)2. 8mm厚砌筑砂浆随砌随抹平压光用于风井内壁内6水泥砂浆墙面31. 20mm厚水泥砂浆找平层。
(两次成活,打底为1:3(M15),面层为1:2.5(M20))用于除风井外的管道井内壁天棚顶1 腻子顶棚钢筋混凝土结构板,基层清理,局部点补找平电梯前室、入户大堂、户内注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。
注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份。
钢钉挂网,钢钉固定间距不大于 250mm。
第三节、内墙抹灰施工1、墙面毛化处理:(1)、水泥采用 42.5 级的普通硅酸盐水泥,同时采用高强度的粘结剂,例如 801 胶。
在选择粘结剂时必须从终粘时间、粘结强度和湿温操作等因素进行全面考虑,最终选出适合具体施工要求的粘结剂。
(2)、对于光滑的混凝土墙面和小型砌块墙面,钢丝网拍“拍甩” 1∶1水泥砂浆(宜采用粗砂)。
拉毛工艺从上至下,每次依次向下平移 330mm,使其凝固在光滑表面层,确保拉毛的线条清晰,毛刺感较强,如下图效果,达到初凝用手掰不动为止。
内外墙抹灰技术交底

内外墙抹灰技术交底技术交底记录工程名称交底部位交底提要:施工准备、操作工艺、质量标准及验收、成品保护、应注意的质量问题、施工安全生产及环保措施。
交底内容:一、施工准备1、抹灰工程所需用的材料、成品、半成品等应按照材料的质量标准要求,具备材料合格证书并进行现场抽样检测。
本工程抹灰所需砂浆均为商品砂浆。
2、抹灰工程所用的主要机具有:手推车、铁锨、灰盘、灰箱、托灰板、抹子、压子、阳角抹子、阴角抹子、捋角器、刮杆、方尺等。
3、施工现场要求(1)主体结构已完成,脚手架眼已堵完,主体结构工程验收合格;墙体内预埋管线已完成并已验收合格。
(2)所有材料进场检验完成,达到质量要求;机械设备就位并运行正常。
二、施工工艺1、工艺流程基层处置惩罚→钉钢丝网(耐碱玻璃纤维网)→喷水潮湿→甩浆→放线→贴饼、冲筋→基层抹灰→满挂耐碱玻璃纤维网→面层抹灰2、施工工艺(1)基层处置惩罚:基层外表要坚持平整洁净,无浮浆、油污,外表凹凸太大的部位要先剔平或用1:3水泥砂浆补齐,外表太光的要剔毛,脚手架眼要先堵塞周密,水暖、透风管道通过的墙洞、凿剔墙后装配的管道必须用1:3水泥砂浆堵严。
(2)挂网:基层处理完后,在砌体与框架柱、梁、构造柱、剪力墙等交接处挂耐碱玻璃纤维网。
纤维网要符合设计要求。
与不同基层的搭接宽度每边不少于150mm,挂网要做到均匀、牢固,在砌体上不得用射钉固定。
楼梯间及公共部位、外墙满挂钢丝网(砌体及砼构件均满挂),热镀锌钢丝网片丝径应在0.90±0.04mm,网孔尺寸应在12.7×12.7mm;焊点抗拉力应大于65N,镀锌层质量不应小于122g/㎡。
钢丝网交接部位应搭接5cm。
钢丝网用钢钉或射钉每200~300mm间距加铁片固定。
项目(专业)技术负责人交底人承受交底人荣成市XXXX棚户区革新XXXX住宅楼装修施工单元工序名称鲁JJ一005 01荣成市XX修建工程抹灰工程注:本记录一式两份,一份交底单位存,一份接受交底单位存。

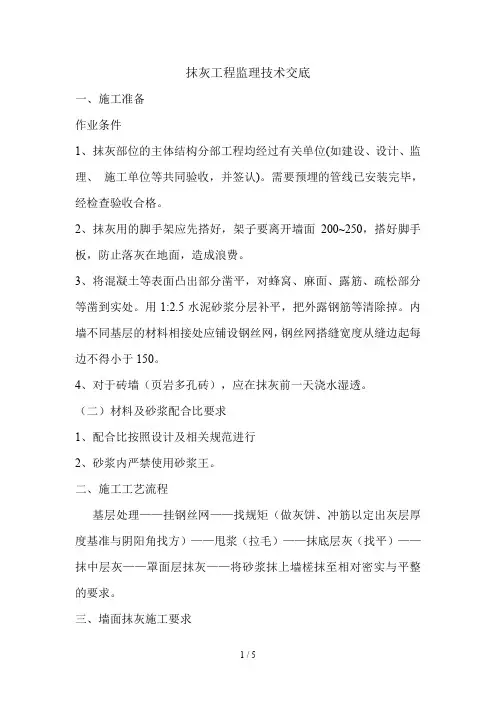

抹灰工程监理技术交底

抹灰工程监理技术交底一、施工准备作业条件1、抹灰部位的主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位等共同验收,并签认)。
需要预埋的管线已安装完毕,经检查验收合格。
2、抹灰用的脚手架应先搭好,架子要离开墙面200~250,搭好脚手板,防止落灰在地面,造成浪费。
3、将混凝土等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处。
用1:2.5水泥砂浆分层补平,把外露钢筋等清除掉。
内墙不同基层的材料相接处应铺设钢丝网,钢丝网搭缝宽度从缝边起每边不得小于150。
4、对于砖墙(页岩多孔砖),应在抹灰前一天浇水湿透。
(二)材料及砂浆配合比要求1、配合比按照设计及相关规范进行2、砂浆内严禁使用砂浆王。
二、施工工艺流程基层处理——挂钢丝网——找规矩(做灰饼、冲筋以定出灰层厚度基准与阴阳角找方)——甩浆(拉毛)——抹底层灰(找平)——抹中层灰——罩面层抹灰——将砂浆抹上墙槎抹至相对密实与平整的要求。
三、墙面抹灰施工要求1、抹灰前,提前一天用清水将基层处理干净,不允许存在浮浆、粉尘等影响到粘结的介质。
剪力墙、框架梁、框架柱需提前做墙面甩浆处理,甩浆配合比为水泥浆内掺水重3-5%的108胶。
2、为确保墙面的平整度、垂直度,粉刷前均应做好灰饼,并且充好龙筋,间距不大于2米,有质量员验收合格后再行粉刷,粉刷时严格控制砂浆配合比和抹灰厚度。
3、按基层表面平整度情况、吊垂直、套方、找规矩、经检查后确定抹灰厚度,但最少不应小于7。
墙面凹度较大时要分层衬平,每层抹灰厚度不超过10,厚度超过35应挂钢丝网分层抹平。
4、内墙阳角、柱及门窗阳角处均做每侧50宽、2000高、同粉刷厚的1:2水泥砂浆护角及粉刷,再用108胶素水泥膏抹成小圆角。
门窗口护角做完后,应及时用清水刷洗门窗框上的水泥浆。
5、抹水泥窗台板:先将窗台基层清理干净,然后用1∶2∶3豆石混凝土铺实,厚度大于2.5。
次日,刷掺水重10%108胶素水泥浆一道,紧跟抹1∶2水泥砂浆面层,待面层颜色开始变白时,浇水养护2~3d。
内外墙抹灰技术交底

内外墙抹灰技术交底 LEKIBM standardization office【IBM5AB- LEKIBMK08- LEKIBM2C】内外墙抹灰技术交底一、施工准备1、砂浆配合比内墙1 ::6混合砂浆,外墙1 :3水泥砂浆。
2、抹灰基层表面的尘土、污垢、油渍等要清除干净,并提前1~2天浇水湿润,深度在1cm左右。
砼墙柱面提前甩掺有15%107胶的素水泥浆或搀适量细砂的水泥浆,并注意养护。
3、不同材料交接部位加钉宽度不小于30cm的外墙用钢丝网、内墙用钢丝网,经监理验收鉴证后,方可进行抹灰施工。
4、施工前对工人做好全面细致的安全、技术交底,室内、外大面积施工前按要求做出样板,经验收合格后再进行大面积施工。
二、施工方法及技术措施1、先浇水润湿墙面清理用清水将墙面尘土、污物冲洗干净。
2、找规矩、做灰饼根据各个房间的具体情况,拉线套方找规矩,然后按照规矩线在每面墙的两端,按设计要求的抹灰厚度18mm (不超过厚度18mm),然后再在中间加抹几个灰饼,上下相距~1.5米。
然后根据墙角准线拉线网,沿水平方向每隔~1.5米做一个灰饼,将全部灰饼冲筋找平。
3、必须先抹出样板间,经甲方、监理验收合格后方可全面施工。
4、内墙抹灰(1)、灰饼做好后,间隔一天即可抹底层灰。
底层灰采用1::3的水泥石灰膏混合砂浆。
(2)、抹底灰时,墙面应清洁湿润,脚手眼、管线盒部位等均堵塞密实,并钉好防裂网。
(3)、底灰必须抹压密实,厚度7~9mm,用刮杆刮平,并扫毛。
(4)、等底灰终凝后再抹面层灰,厚度7~9mm,面灰应厚度均匀、抹压密实,用木抹子搓平压实,用2m托线板仔细检查校正好墙面的垂直度、平整度,以及阴阳角方正。
5、抹灰应分层进行,每层厚度不得超过10mm,严禁一次成活。
6、卫生间、厨房间,用1:3水泥砂浆施工方法同上。
7、所有阳角均用1:2水泥砂浆做暗护角,高度2m,每侧宽5cm。
8、抹灰时底部应清扫干净,落地灰必须及时清理起重新拌和后使用,超过3小时的落地灰严禁使用。
墙面抹灰工程技术交底

墙面抹灰工程技术交底1. 项目概述墙面抹灰工程是建造装修中的重要环节之一,其目的是为了使墙面光滑、平整,并为后续的涂料施工做好准备。
本文将详细介绍墙面抹灰工程的技术要求、施工步骤、施工材料和质量验收标准。
2. 技术要求2.1 平整度要求:墙面抹灰后的平整度应符合国家标准,即墙面表面平整度不大于5mm。
2.2 强度要求:墙面抹灰后的强度应满足正常使用要求,不应浮现开裂、脱落等现象。
2.3 粘结力要求:墙面抹灰层与基层之间的粘结力应达到设计要求,确保墙面的坚固性。
2.4 防水性要求:墙面抹灰层应具有一定的防水性能,以防止水分渗透到墙体内部。
3. 施工步骤3.1 基层处理:清理墙面表面的灰尘、油污等杂物,并修复墙面的裂缝、凹凸不平等问题。
3.2 打底层施工:将水泥砂浆按照一定比例调配后,用抹刀将其均匀涂抹在墙面上,厚度普通为10-20mm。
3.3 中层施工:待底层干燥后,再次用抹刀将水泥砂浆均匀涂抹在墙面上,厚度普通为5-10mm。
3.4 面层施工:待中层干燥后,用抹刀将细砂石膏砂浆均匀涂抹在墙面上,厚度普通为2-5mm。
3.5 抹灰表面处理:用刮刀将墙面抹灰层表面进行修整,使其平整、光滑。
4. 施工材料4.1 水泥:选用符合国家标准的硅酸盐水泥。
4.2 砂浆:采用石膏砂浆、水泥砂浆等,按照设计要求进行配比。
4.3 工具:抹刀、刮刀、刷子、批刀等。
5. 质量验收标准5.1 平整度验收:使用直尺或者水平仪对墙面进行测量,不得超过规定的平整度范围。
5.2 强度验收:对墙面进行轻敲,不得浮现空洞声音,且墙面不得浮现裂缝、脱落等现象。
5.3 粘结力验收:用刮刀在墙面上进行划痕测试,不得浮现剥离、起壳等现象。
5.4 防水性验收:对墙面进行水浸试验,不得有明显的渗水现象。
以上是关于墙面抹灰工程的技术交底内容,希翼能对您的工作有所匡助。
如有任何疑问,请随时与我们联系。
(完整版)内外墙面抹灰技术交底

2.2.10抹灰高度至吊顶
2.2.11抹灰前用笤帚将顶、墙清扫干净。
2.2.12抹灰前墙应浇水湿透甩浆拉毛,抹灰时再用笤帚淋水或喷水湿润。
3、操作工艺
3.1工艺流程:
3.1.2内墙抹灰:
2.2.6窗口、砌体于混凝土墙相连处设钢丝网片.
2.2.7管道穿越的墙洞和楼板洞,应及时安放套管,并用1﹕3水泥砂浆堵塞密实;消防箱背面设钢丝网留45度角斜口10cm,安装线槽提前润湿后干硬灰塞口,压实.要求压实后突出砌体5 ㎜,两侧切齐.该处铺网进行抹灰.
2.2.8根据室内高度和抹灰现场的具体情况,提前搭好抹灰操作用的高凳和架子,架子要离开墙面及墙角200~250mm,以利操作。
2.2作业条件
2.2.1必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程。并弹好50cm水平线。
2.2.2抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固。连接处缝隙应用1﹕3水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞密实。
2.2.3瓷砖地面留口15 cm(指建筑地面标高上留15 cm)
4.4要保护好墙上的预埋件、窗帘钩、电线槽、盒、水暖设备和预留孔洞等,不要随意抹死。
4.5抹灰层凝结硬化前,应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够的强度。
4.6要保护好地面、地漏,禁止在地面上拌灰和直接在地面上堆放砂浆等。
5、应注意的质量问题
5.1阴阳角:阴角处抹好后要比大墙面底1-2㎜,上下垂直.阴角抹好后上下垂直方正,成90度角.为了刮腻子时好找阳角.
3.2.4墙面冲筋(设置标筋):根据灰饼用与抹灰层相同的1﹕3水泥砂浆冲筋(标筋),冲筋的根数应根据房间的高度或宽度来决定,筋宽约为3cm左右。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
内外墙粉刷工程监理内部技术交底记录编号:JL-20151031附件:为了保证内外墙抹灰工程施工质量处于受控状态,于2015年10月31日,监理工程师根据建设工程相关的法律、法规、规范、标准及强制性条文的相关规定,特做如下监理技术交底,望在施工过程中严格遵照执行:一、执行规程规范及要求:1、执行规程规范:《建筑装饰工程质量验收规范》GB 50210-2013、建设方施工构造做法及措施等要求。
2、首先作好抹灰样板间,待建设方、监理、施工单位三方汇同检查合格后并实行样板会签后,方可大面积施工,以样板带路,检查标准按样板间执行。
二、粉刷工程概况1、墙体粉刷材料要求内、外墙粉刷砂浆为预拌砂浆。
2、墙体粉刷做法2.1地下室(汽车库及自行车库、前室、电梯厅、地下大堂、楼梯间、设备房、排风竖井等)1、粉前刷界面剂一道或者进行喷浆2、12厚1:3水泥砂浆打底3、8厚1:2水泥砂浆结合层注:1、地下车库内墙刮防霉耐水腻子两遍,(设备用房为刷防霉防潮防结露涂料,电梯厅的防霉涂料由精装修专业分包单位施工)2.2标准层(客厅、卧室、餐厅、书房、内走道、储藏间、前室、电梯厅、大堂、楼梯间)1、粉前刷界面剂一道或者进行喷浆2、12厚1:1:4混合砂浆打底扫毛或划出横道3、8厚1:1:6混合砂浆找平2.3标准层(厨房、卫生间)1、粉前刷界面剂一道或者进行喷浆2、12厚1:3水泥砂浆打底3、8厚防水砂浆分2次拉毛2.4外墙粉刷做法:1、粉前刷界面剂一道或者进行喷浆2、20厚1:3水泥砂浆找平层(内掺3%防水剂)3、墙体基层处理(含界面剂处理)三、施工质量控制1、放线:以结构施工时,墙体的控制线控制墙体位置(控制线离开墙体结构面20cm)。
控制线找出后,检查线的方正。
2、施工主要工艺流程:样板间基层处理→不同材料墙体交接处铺钢丝网→灰饼、冲筋→抹护角线→基层湿润→喷浆或批界面剂→抹底层灰→抹面层灰→样板间确认→技术交底→全面展开→验收3、施工准备①、抹灰前应按照设计要求进行技术交底,检查抹灰基层大面的表面平整、垂直度,局部凸出或凹进处应提前处理(利用抹灰层的厚度进行调整)。
凸出大于15mm的部分要凿掉,凹入12mm以上的部分先批界面剂,后用1:3水泥砂浆分层补平,待干透后再进行粉刷。
把外露钢筋头和铅丝头等清除掉。
②、内墙的砖墙与砼墙、柱、梁交界处铺300宽玻纤网格布,外墙不同材料处铺贴钢丝网,各基体搭接宽度不小于150mm。
铺贴时离地面300mm处钉起钢丝网每隔300mm设一个固定点,固定点保证上下顺直,确保钢丝网平整无起鼓,使钢丝网紧贴在墙面上。
所以穿过墙体的管线,嵌入墙内的设备安装完毕后需将洞口周边堵塞密实,用1:3水泥砂浆分层补嵌密实,粉刷前加贴钢丝网,锚入洞口两边不小于150mm;外墙螺杆洞,应先将外墙侧的塑料套管凿除,内打发泡剂,空洞填塞应由专人负责,并及时办理专项隐蔽验收手续。
螺杆洞封堵必须每个进行检查,并封堵到位。
③、抹灰前将基层表面尘土、粘挂水泥浆、污垢、油渍等清理干净,提前一天浇水湿润墙面,浇水均匀,以喷水为宜,每天浇水2遍以上,浇水量为渗入砌块墙体内深度8mm~10mm为宜,以墙面不挂水为宜,以保证抹灰层有良好的凝结硬化条件,抹灰层不致在水化过程中,因水分被蒸压加砌混凝土砌块吸走而失去预期强度。
抹灰前喷水若气候干燥,宜在抹灰前半小时,喷水湿润墙面,以墙面不挂水为宜。
抹灰工的工具配备齐全。
④、做灰饼:灰饼抹成2~3cm见方形状。
做灰饼时从上往下做,灰饼间距应小于刮尺长度,墙体上角先做灰饼,再以它为基准拉线做出上部中间的灰饼,根据墙体上部的灰饼以托线板做出墙体下部灰饼,使其与上部灰饼在同一垂直面上,然后拉水平统线,加做若干灰饼,灰饼距墙角、顶板约200㎜。
⑤、然后上下两块灰饼间做与灰饼同厚的冲筋。
⑥、阳角上好铝合金或塑料直尺(严禁使用木直尺)后,再抹灰。
相邻门窗洞上下口应测设水平控制线。
⑦、凡室内墙面、柱面和门窗等洞口的阳角一律用1:2水泥砂浆粉刷做护角线,高度不小于2m,每侧宽度为60mm。
⑧、喷浆前基层表面的尘土、污垢、油渍等应清除干净,喷浆前一天浇水湿透,浇水后应按要求喷浆,并且及时浇水养护三天,待其抹灰面达到一定强度后,再开始抹灰。
保证喷浆与墙体粘结牢固,喷浆分布均匀。
地面积水及时清理。
4、喷浆或刷界面剂:灰饼达到一定强度后,在粉刷之前对墙面进行喷浆处理。
局部区域或喷浆未到位的区域可采用刷界面剂作为粘结层,应做到随刷随抹。
5、抹底层灰自上而下在灰饼中间抹底层灰,随抹随用刮尺刮平,再用木抹子分遍压实槎平。
刮糙分两遍成活,每遍厚度为6mm。
6、抹面层灰①、先用铁抹子罩面,再用刮尺刮、找平,至六七成干后(避免砂浆过干),再用抹子槎平,直至表面平整密实,光滑为止。
②、罩面抹灰时,用力要轻重一致,用抹子先圆弧形抹,然后上下抽拉,要求方向一致,这样不易留下抹纹。
7、管道内侧粉刷管道离墙面特近的地方,如若粉刷跟不上管道安装进度,则应先局部抹灰后安装管道。
接口处处理详下图:或者待墙面全部粉刷完成后,安装管道。
局部抹灰接口成型墙体8、门、窗侧边抹灰窗下坎及上翻不小于200mm(高度要覆盖窗连接固定片)采用水泥砂浆塞缝。
其他门窗框与墙体间缝隙打发泡剂填嵌饱满,后进行门、窗侧边抹灰,阴阳角要方正,表面应用密封胶密封。
9、坡度、滴水线外窗台、腰线、外挑板等部位必须粉出不小于2%的排水坡度,且靠墙根处应粉成圆角;并按照设计图纸要求设置滴水线(槽),宽度10mm,高度10mm。
10、允许误差:净开间、进深允许偏差±15mm,允许极差25mm;立面垂直度、平整度允许偏差4mm,阴阳角方正4mm。
户内门洞尺寸偏差±10mm,外墙窗内侧墙体厚度极差4mm四、施工操作要点及注意事项:1 质量控制措施①、应在砌体结构砌筑完成30d后再抹灰。
②、现场采用符合国家标准的预拌砂浆。
③、电线管等墙槽处,用1:3水泥砂浆补嵌密实,粉刷前贴300宽玻纤网格布,铺贴网格布时,先刷界面剂,然后铺贴网格布,罩面,最后在进行墙体粉刷。
外墙不同材料处的钢丝网要拉平拉直。
砖墙与砼墙、柱、梁交接处不平整时应先刷界面剂再用1:3水泥砂浆刮糙找平,然后粘贴钢丝网。
不同材料墙体交接处铺钢丝网,墙面管线位置加一层网格布,所有粉刷不得一次成活。
④、外墙螺杆洞,应先将外墙侧的塑料套管凿除,并用掺微膨胀剂的1:3水泥砂浆从内外,分两次塞填密实。
或采用专用橡皮塞封堵后,从内侧打发泡剂。
⑤、基层表面灰尘必须清理干净,在抹灰前一天浇水湿润墙面。
抹灰前,先批刮界面剂,厚度不宜超过2mm,界面剂涂刷后应立即进行抹灰施工。
⑥、安排专人负责,操作预拌砂浆搅拌机。
⑦、砂浆不能直接放在楼面上,应堆放在铁皮或竹胶板上,且做到工完场清,文明施工。
⑧、水泥砂浆拌好后,应在初凝前用完(水泥砂浆和水泥混合砂浆分别为3h和4h,当施工期间最高温度超过300C,分别为2h和3h),凡结硬砂浆不得继续使用。
⑨、墙面抹灰必须分层抹灰,刮糙分两遍进行,每遍厚度为6 mm;面层厚度为8mm。
刮底层砂浆,要求表面粗糙。
抹灰时,应待前一抹灰层凝结后方可抹后一层,杜绝同一天抹两遍砂浆。
每遍抹灰前,必须对前一遍抹灰质量(空鼓、裂缝)检查处理(空鼓应重粉、只裂不空应用素水泥浆封闭)后才进行,两层间的间距不应该少于2d,各抹灰层接缝位置应错开,并应设置在混凝土梁、柱中部。
⑩、由于抹灰级配不一样,为避免混用影响质量,内墙抹灰分厨房、卫生间、客厅、卧室、公用部位,同一楼层应避免同时施工。
即先粉刷厨房、卫生间。
冬季施工,抹灰层在凝结前应防止受冻。
抹灰时的作业面温度不宜低于50C抹灰确保样板先行,由甲方、监理验收后,确定粉刷操作工艺后再交底推广。
2、质量控制要求①、主控项目(1)内、外墙洞应封堵严实。
抹灰前应将基层表面尘土、污垢、油渍等清理干净,并应洒水湿润。
(2)抹灰所用材料的品种和性能应符合设计要求,水泥的凝结时间和安定性应复验合格,砂浆的配合比应符合设计要求。
(3)抹灰工程应分层进行。
不同材料基体交接处表面的抹灰,应采取防止开裂的措施(钉钢丝网、玻纤网格布)。
(4)抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。
②、一般项目(1)抹灰表面应光滑、洁净,接槎平整。
(2)护角、孔洞、槽、盒周围的抹灰表面整齐、光滑;管道后面的抹灰表面严密、平整。
(3)抹灰层的总厚度应符合设计要求。
质量标准五、观感质量:1 抹灰层不得有空鼓、开裂及起砂现象;2 抹灰表面应光滑、平整、清洁,不露网、不返黄;3 无明显接搓、色泽均匀、无抹纹、无杂质和烟头等;4 天棚与墙面交角、阴阳角处应方正、顺直;5 室内门洞口及窗台(同类型、同规格部分)在同一层高度一致;6 抹灰完成后应弹出天棚阴角控制线、墙面阴角控制线和1000mm水平控制线。
六、成品保护1、在施工过程中,搬运材料、机具以及使用小手推车时,要特别小心,防止碰、撞、磕划墙面、门、窗口等。
施工操作人员严禁蹬踩窗口、窗台等,以防损坏棱角。
2、抹灰时墙上的电线盒、预留孔洞应采取保护措施,防止施工时灰浆漏入或堵塞。
3、拆除跳板、高马凳时要加倍小心,轻拿轻放,集中堆放整齐,以免撞坏门、窗口、墙面或棱角等。
4、灰浆在场地外搅拌,施工时不得在楼地面上和休息平台上拌合灰浆。
对休息平台、地面和楼梯踏步要采取保护措施,以免搬运材料或运输过程中造成损坏。
七、安全与环保措施1、安全措施①、进入施工现场必须戴好安全帽,系好帽带。
超过2m高度时,作业人员应佩戴安全带。
②、室内抹灰采用高凳上铺脚手板,脚手板应固定牢固;移动高凳时上面不得站人。
③、机械设备操作人员经培训合格持证上岗,作业前专职安全员交底、明确机械操作规程和安全作业要领,并以交底形式保存记录。
机械定人定岗专人操作。
④、电源故障由专职电工排除;机械故障由机修工维修,严禁私自排除。
⑤、在操作之前,安全员必须检查操作环境是否符合安全要求,机具是否完好牢固,安全设施和防护用品是否齐全。
电源系统应做到三级配电二级保护,用电机具做到一机、一闸、一箱、一漏电保护装置。
⑥、粉刷前应进行安全技术交底,并留有交底记录,使操作人员清楚地认识到应注意哪些不利因素,并加以高度预防。
⑦、采用外用电梯垂直运输材料时,卸料平台通道的两侧边安全防护系统必须齐全、牢固。
⑧、黑暗处作业,应用36V以下安全电压照明,电线应架空,不拖地。
2、环保措施①、落地灰要集中堆放。
严禁将垃圾随意堆放或抛撒。
②、施工过程及清理现场时,严禁将垃圾杂物从窗口、洞口、阳台等处采用抛撒运输方式。
八、常见质量问题空鼓、裂缝1. 现象抹灰层出现不规则的裂缝,小锤轻击有空鼓声。
2. 原因分析(1)砖墙、混凝土基层抹水泥1) 基层处理不好,清扫不干净,浇水不透或不匀,影响底层砂浆与基层的粘结力。
