混凝土挡墙冬季施工方案
挡土墙冬季施工方案

挡土墙冬季施工方案挡土墙冬季施工方案一、前言挡土墙是土木工程中常见的结构,用于对土坡进行加固和支撑。
冬季施工对挡土墙提出了一些特殊要求和考虑。
本文将详细介绍挡土墙冬季施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工完工后的处理方法。
二、施工前准备工作1. 土壤状况调查在冬季施工前,首先需要对土壤状况进行详细的调查,包括土层的类型、稳定性、含水量等指标的测定。
这些数据将有助于确定挡土墙的设计方案以及施工过程中的措施。
2. 材料准备根据设计方案,准备好所需的材料和设备,包括混凝土、钢筋、模板等。
同时,检查材料的质量,确保其达到相关标准要求。
3. 危险源识别与防范在施工前,进行危险源识别与评估,并采取相应的防范措施。
特别是在冬季施工中,需考虑雪崩、坡面滑坡等危险因素,做好安全防护措施。
三、施工过程中的注意事项1. 细致的施工计划在冬季施工中,要制定详细的施工计划,包括施工时间、工序安排、材料调配等。
合理安排施工流程,确保施工的连续性和高效性。
2. 控制施工温度冬季气温低,对混凝土的凝固时间有一定的影响。
要根据混凝土的配合比例,在施工过程中控制好施工温度,保证混凝土的质量。
3. 雪水排除在冬季施工中,积雪可能会对施工过程带来困扰。
在施工现场及时清除积雪,并采取排水措施,防止雪水渗入挡土墙内部。
4. 施工人员保护在低温环境下,要特别关注施工人员的身体健康和安全。
提供必要的防寒装备并进行培训,确保施工人员的健康和安全。
四、施工完工后的处理方法1. 各部位检查在施工完工后,对挡土墙的各个部位进行检查,确认是否存在质量问题。
如发现问题,及时采取措施进行修复。
2. 护坡措施为避免冬季降雨融雪对挡土墙的影响,需要采取相应护坡措施,如加装护坡网、设置排水系统等,保持挡土墙的稳定性和防水性能。
3. 养护措施施工完工后,对挡土墙进行养护是十分重要的,特别是在冬季环境下。
采取适当的养护措施,确保挡土墙的质量和使用寿命。
挡土墙冬季施工方案

挡土墙冬季施工方案一、工程概述本工程为_____挡土墙工程,位于_____,全长_____米,高度_____米。
由于工期要求,需要在冬季进行施工。
为确保工程质量和施工安全,特制定本冬季施工方案。
二、冬季施工准备1、技术准备(1)组织施工人员学习冬季施工的相关规范和技术要求,熟悉施工图纸和施工工艺流程。
(2)根据冬季施工特点,编制详细的冬季施工技术交底,对施工人员进行培训。
2、材料准备(1)提前储备冬季施工所需的材料,如水泥、砂、石子、钢材等,确保材料的质量和数量满足施工需求。
(2)准备好防寒保温材料,如草帘、塑料薄膜、棉被等,用于混凝土的保温养护。
3、设备准备(1)对施工机械设备进行全面检查和维护,确保设备在冬季正常运行。
(2)准备好冬季施工所需的加热设备,如蒸汽锅炉、电暖器等。
4、现场准备(1)做好施工现场的排水工作,确保施工现场无积水。
(2)搭建临时保温棚,用于混凝土的搅拌和浇筑。
三、冬季施工措施1、土方工程(1)在冬季进行土方开挖时,应采取防止基础下基土受冻的措施。
如预留一定厚度的覆盖土层,待基础施工前再挖除。
(2)土方回填时,每层铺土厚度应比常温施工时减少 20% 25%,预留沉陷量应比常温施工时增加。
(3)回填土应选用未冻结的土料,填土中不得含有冻土块。
2、钢筋工程(1)钢筋在运输和加工过程中应防止撞击和刻痕,避免造成钢筋表面损伤。
(2)钢筋焊接应在室内进行,如必须在室外焊接,应采取防风、雪、严寒的措施。
焊接后的接头严禁立即接触冰雪。
3、混凝土工程(1)混凝土原材料的加热优先采用加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热。
水和骨料的加热温度应根据热工计算确定,但不得超过表 1 的规定。
水泥不得直接加热,应在使用前运入暖棚内预热。
表 1 水和骨料的加热温度水泥品种及标号|拌合水(℃)|骨料(℃)|||||标号小于 525 的普通硅酸盐水泥、矿渣硅酸盐水泥| 80 |60 ||标号大于 525 的普通硅酸盐水泥| 60 | 40 |(2)混凝土的搅拌搅拌前,应用热水冲洗搅拌机,搅拌时间应比常温搅拌时间延长50%。
冬季施工混凝土施工方案(最新10篇)

冬季施工混凝土施工方案(最新10篇)一、钢筋工程:施工工艺(流程)、施工要求(7项)(一)施工工艺1.工艺流程钢筋放样→钢筋制作→钢筋半成品运输→基础垫层→弹钢筋定位线→钢筋绑扎→钢筋验收、隐蔽。
2.完成基础垫层施工后,将基础垫层清扫干净,用石笔和墨斗弹放钢筋位置线。
3.按钢筋位置线布放基础钢筋。
4.绑扎钢筋。
5.由监理工程师(建设单位项目负责人)组织施工单位项目专业质量(技术)负责人进行验收。
(二)施工要求1.钢筋网的绑扎。
四周两行钢筋交叉点应每点扎牢,中间部分交叉点可相隔交错扎牢,必须保证受力钢筋不位移。
双向主筋的钢筋网,则须将全部钢筋相交点扎牢。
绑扎时应注意相邻绑扎点的钢丝扣要成八字形,以免网片歪斜变形。
2.基础底板采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚,以保证钢筋位置正确。
3.钢筋的弯钩应朝上,不要倒向一边;但双层钢筋网的上层钢筋弯钩应朝下。
4.独立柱基础为双向钢筋时,其底面短边的钢筋应放在长边钢筋的上面。
5.现浇柱与基础连接用的插筋,一定要固定牢靠,位置准确,以免造成柱轴线偏移。
(1)受力钢筋的接头宜设置在受力较小处。
在同一根纵向受力钢筋上不宜设置两个或两个以上接头。
接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。
(2)若采用绑扎搭接接头,则接头相邻纵向受力钢筋的绑扎接头宜相互错开。
钢筋绑扎接头连接区段的长度为1.3倍搭接长度。
凡搭接接头中点位于该区段的搭接接头均属于同一连接区段。
位于同一区段内的受拉钢筋搭接接头面积百分率为25%。
(3)当受拉钢筋的直径d>及受压钢筋的直径d>时,不宜采用绑扎接头,宜采用焊接或机械连接接头。
二、模板工程:施工工艺(流程)、施工要求(4项)混凝土基础模板通常采用组合式钢模板、钢框木(竹)胶合板模板、胶合板模板等,在箱形基础施工中有时采用工具式大模板。
(一)施工工艺模板制作→定位放线→模板安装、加固→模板验收→模板拆除→模板的清理、保养。
(二)施工要求1.模板安装位置、尺寸,必须满足图纸要求,且应拼缝严密、表面平整并刷隔离剂。
混凝土冬季施工方案(1)

混凝土冬季施工方案(1)
在寒冷的冬季施工混凝土,是一个挑战性很大的任务。
低温会对混凝土的硬化
过程产生不利影响,容易导致强度下降和开裂。
因此,制定科学合理的施工方案至关重要。
以下是一些在冬季混凝土施工中值得注意的方案:
选用抗冻剂
在冬季施工混凝土时,可以添加一定比例的抗冻剂来改善混凝土的抗冻性能。
抗冻剂能够改变水泥浆体中的凝胶结构,提高混凝土的抗冻性和耐久性。
合理控制水灰比
在冬季施工中,水灰比的选择更为关键。
过高的水灰比会导致混凝土的强度下
降和开裂。
因此,在冬季施工时,应根据现场温度和气候条件合理控制水灰比,以保证混凝土的强度和耐久性。
采取保温措施
在冬季施工混凝土时,特别需要注意保温措施。
可以采用保温材料覆盖,设置
保温棚等方式来提高混凝土的温度,并保持其充分的养护时间,以确保混凝土的强度和硬化质量。
控制施工时间
在冬季施工混凝土时,应尽量选择气温较高的时段进行施工,避免低温环境下
的混凝土施工。
合理安排施工计划,确保在较暖的时间段内完成施工任务,有助于提高混凝土的质量和施工效率。
注意养护管理
在冬季施工混凝土后,需要加强对混凝土的养护管理。
及时对混凝土表面进行
保温处理,避免混凝土过早失水和脱模,以确保混凝土的正常硬化过程和最终强度。
综上所述,冬季施工混凝土需要一系列有效的方案来保证混凝土的质量和施工
效率。
通过选择合适的抗冻剂、控制水灰比、采取保温措施、控制施工时间和加强养护管理等措施,可以有效降低冬季施工的风险,确保混凝土工程的顺利进行。
混凝土挡墙冬季施工方案

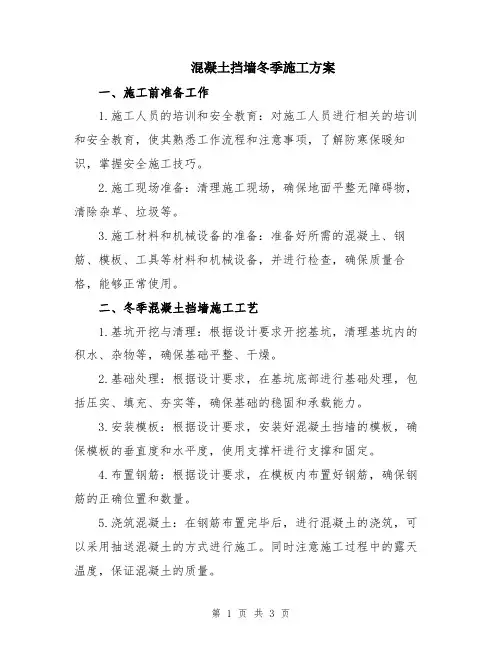

混凝土挡墙冬季施工方案一、施工前准备工作1.施工人员的培训和安全教育:对施工人员进行相关的培训和安全教育,使其熟悉工作流程和注意事项,了解防寒保暖知识,掌握安全施工技巧。
2.施工现场准备:清理施工现场,确保地面平整无障碍物,清除杂草、垃圾等。
3.施工材料和机械设备的准备:准备好所需的混凝土、钢筋、模板、工具等材料和机械设备,并进行检查,确保质量合格,能够正常使用。
二、冬季混凝土挡墙施工工艺1.基坑开挖与清理:根据设计要求开挖基坑,清理基坑内的积水、杂物等,确保基础平整、干燥。
2.基础处理:根据设计要求,在基坑底部进行基础处理,包括压实、填充、夯实等,确保基础的稳固和承载能力。
3.安装模板:根据设计要求,安装好混凝土挡墙的模板,确保模板的垂直度和水平度,使用支撑杆进行支撑和固定。
4.布置钢筋:根据设计要求,在模板内布置好钢筋,确保钢筋的正确位置和数量。
5.浇筑混凝土:在钢筋布置完毕后,进行混凝土的浇筑,可以采用抽送混凝土的方式进行施工。
同时注意施工过程中的露天温度,保证混凝土的质量。
6.混凝土养护:混凝土浇筑完成后,进行养护,包括覆盖保温材料,保持水养护等,以保证混凝土的强度和稳定性。
7.模板拆除和清理:待混凝土达到设计强度后,进行模板的拆除,清理施工现场,确保整洁。
8.收尾工作:对挡墙进行修整、养护和防水处理,确保其外观和使用功能。
三、冬季施工中的安全措施1.安全防护措施:施工人员应穿戴好安全帽、安全鞋、手套等防护用具,同时配备好脚手架、安全网等安全设施。
2.防寒保暖措施:施工人员应根据当地气温情况合理着装,保暖防寒,防止感冒和其他寒冷相关疾病的发生。
3.施工现场保暖措施:可以在施工现场设置临时棚、暖风机等设备,保证施工现场的温度,有利于混凝土的凝结和养护。
四、冬季施工中的注意事项1.混凝土的冻害:要注意控制施工过程中混凝土的温度,避免过早冻结,可以使用加热骨料、加热水、加热密闭拌合等方式,保持混凝土的温度。
混凝土冬季施工方案及措施

混凝土冬季施工方案及措施在冬季进行混凝土施工是一项具有挑战性的任务,由于低温环境会对混凝土的凝固产生不利影响,因此需要采取一系列有效的施工方案和措施以确保施工质量和工程进度。
下面将介绍冬季混凝土施工的方案及相关措施。
1. 混凝土配合比设计在冬季施工时,需要对混凝土的配合比进行合理设计。
一般来说,可以通过调整水灰比、水泥用量、掺合材料等方式来提高混凝土的耐寒性和抗冻性。
此外,还需根据当地的气候特点和温度变化情况进行具体调整,以确保混凝土的施工质量。
2. 混凝土材料保温在冬季施工时,混凝土的凝固过程易受到低温天气的影响,容易引起凝固速度变慢甚至冻结。
为了避免这种情况发生,可以采取保温措施,如在混凝土浇筑后覆盖保温层、使用加热设备等方式来提高混凝土的温度,促进凝固过程。
3. 施工时间安排在冬季施工时,需要合理安排施工时间,避免在气温较低的早晨和傍晚进行混凝土浇筑,以免影响混凝土的凝固和强度发展。
建议选择在气温较高的中午时段进行混凝土浇筑,有利于混凝土的凝固和施工质量。
4. 混凝土养护冬季施工后,还需要对混凝土进行及时有效的养护工作。
养护是保证混凝土强度和耐久性的关键措施,可以采取覆盖保温措施或定期浇水等方法来保持混凝土的温度和湿度,促进混凝土的强度发展。
5. 安全措施在冬季施工时,还需要加强安全措施,确保施工人员和设备的安全。
由于低温天气容易导致路面结冰,存在滑倒和摔倒风险,因此需要做好路面防滑、穿戴防寒服装等安全保障工作,提高施工安全性。
综上所述,冬季混凝土施工需要针对低温环境的特点采取相应措施,包括混凝土配合比设计、材料保温、施工时间安排、混凝土养护和安全措施等方面,以确保混凝土施工质量和工程进度。
只有合理措施的应用,才能有效应对冬季施工中的挑战,确保工程的顺利进行。
混凝土冬季施工方案(2)

混凝土冬季施工方案(2)
冬季施工对于混凝土工程来说是一项挑战,但通过科学合理的方案安排和合适
的措施,可以保证施工质量和进度。
以下是混凝土冬季施工的一些建议方案:
1. 材料选择
在冬季施工中,应选择在低温下仍然具有良好流动性和早强特性的混凝土材料。
适当选用添加剂来改善混凝土的耐寒性,保证混凝土在施工过程中具有足够的流动性和抗冻性。
2. 施工工艺
1.在混凝土施工过程中,应尽量避免在温度过低的环境下进行拌和、浇
筑等作业,以免影响混凝土的凝固过程。
2.增加混凝土的初结和维护时间,可以使用覆盖材料或加热设备保持混
凝土的温度,加速凝固过程。
3.适当调整混凝土的配合比,增加水泥用量,提高混凝土的早强性和耐
寒性。
4.在施工现场采取保温措施,例如覆盖保温棉被、使用加热设备等,避
免混凝土受到外部寒冷空气的影响。
3. 安全措施
1.冬季施工过程中,要严格遵守安全操作规程,增加施工人员的防寒保
暖措施,避免因为天气寒冷造成的工伤事故。
2.防止混凝土结冰,及时清理积雪,保持施工现场的整洁和干燥。
4. 施工管理
1.对混凝土浇筑施工过程进行严格监控和管理,确保施工质量和进度。
2.做好施工日志记录,及时处理施工中遇到的问题和困难,保证施工的
顺利进行。
通过以上合理的混凝土冬季施工方案安排和措施,可以有效应对冬季天气环境
对混凝土施工的影响,保证施工质量和进度,实现工程顺利完成。
混凝土工程冬季施工方案

混凝土工程冬季施工方案一、混凝土受冻临界值冬季条件下灌注的碎,在遭受冻结之前,采用普通硅酸盐水泥配置的混凝土其临界抗冻强度不低于设计标号的30%,C15及以下的混凝土其抗压强度未达到5Mpa前,不得受冻。
在充水冻融条件下使用的磅,开始受冻时的强度不低于设计标号的70%o二、冬季施工的验配制、拌合、运输1为减少、防止混凝土冻害,选用较小的水灰比和较低的坍落度,以减少拌合用水量,此时可适当提高水泥标号,水泥标号不低于RO32.5o在钢筋混凝土中禁止掺用氯盐类防冻剂,以防止氯盐锈蚀钢筋。
2、磅的运输过程快装快卸,不得中途转运或受阻,运送中覆盖保温防寒。
当拌制的混凝土出现坍落度减小或发生速凝现象时,应进行重新调整拌和料的加热温度。
3、冬季施工运输混凝土拌和物时,尽量减少混凝土拌和物热量损失措施:尽量缩短运输距离,选择最佳运输路线,缩短运输时间。
三、冬季施工的硅浇注1混凝土浇注前,清除干净模板和钢筋上的冰雪和污垢。
2、磅的灌注温度,在任何情况下均不低于5。
(:,细薄截面砂结构的灌注温度不宜低于10℃,磴分层连续灌注,中途不间断,每层灌注厚度不大于20Cm,并采用机械捣固。
3、新、旧混凝土施工缝的清理:(1)前层混凝土的强度不得小于1.2MPa。
(2)施工缝处的水泥砂浆、松动石子或松弱混凝土必须凿除干净,并用水冲洗干净,但不得有积水。
(3)新混凝土在浇注前,宜在横向施工缝处先铺一层厚约15mm并与混凝土灰砂比相同而水灰比略小的水泥砂浆。
然后再继续浇注新层混凝土。
施工缝处的新层混凝土要重点捣实。
(4)冬期施工接缝混凝土时,在新混凝土浇注前对结合面进行加热使结合面有5。
C以上的温度,浇注完成后,及时加热养护使混凝土结合面保持正温,直至浇注混凝土获得规定的抗冻强度。
(5)当旧混凝土面和外露钢筋暴露在冷空气中时,对新、旧混凝土施工缝1.5m范围内的混凝土和长度在1.0m范围内的外露钢筋进行防寒保温。
(6)混凝土采用机械捣固并分层连续浇注,分层厚度不小于20cm o四、冬季施工的险养护混凝土养护采用暖棚法和掺加防冻剂法养护。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第五章冬季施工方案由于此工程施工期为2013年10月30日至2014年4月27日一半时间处于冬季特制订以下冬季施工方案:5.1冬季施工的人员管理措施冬季施工管理人员,通过基本知识的培训,了解冬季施工任务、特点,在组织生产过程中,能够统筹安排劳动力,及时做好冬季施工准备工作,顺利进入冬季施工,避免因气温突变造成质量事故或停工。
职工劳动保护:冬季施工劳动保护用品按照所制定的劳动保护有关规定并及时发放给职工。
施工现场施工、夜间测温、供暖值班人员应充分考虑棉大衣、棉(皮)帽、防滑鞋、手套、手电、试电笔等。
临时供电照明线路应进行检查,不符合规定的应及时更换。
5.2冬季施工设备的使用和维修恶劣的自然环境给施工机械设备的施工作业带来很大困难,特别在冬季施工中,尤为突出。
为了保证施工机械设备在冬季施工中能正常运转、安全作业,必须采取合理的使用方法和正确的维护手段,以充分发挥施工机械设备在冬季施工中的作用。
5.2.1施工机械的合理使用在冬季施工中,施工机械设备生产效率严重下降,冷启动性能差。
为了保障机械备在冬季施工中有良好的技术性能,充分发挥机械的效率,必须做到以下几点:1)设备操作人员严格按照高寒地区的设备操作规章和维修保养规程执行,根据生产厂家对设备性能的各项技术要求进行实施。
2)正确选择适合冬季设备使用的各种油料、蓄电池等其他附件。
如燃油必须使用-20号柴油,机油采用冬季机油和高原低温蓄电池等。
3)对施工的设备实行“三定”制度,执行岗位责任制,使设备使用和管理真正落实到位,每个环节都有人管,以保证设备的技术状况。
4)统筹安排、合理调配、保证重点。
根据施工现场和作业环境,选择相应的施工设备。
5.2.2 施工机械的正确维修保养在冬季施工中,由于施工机械设备的损害较大,故障率也比较高,因此设备的维修保养工作特别重要,它是确保设备完好程度的重要手段。
设备操作人员必须严格按照高原设备维修保养规程,根据生产厂家对设备的维修保养要求,由操作人员配合厂家专业维修人员进行各级保养。
如日常保养、定期保养及特殊保养等,以恢复机械设备的性能。
同时坚持“养修并重、预防为主”的原则,有计划地按照保养规程对设备进行技术保养,使设备经常保持清洁、整齐、润滑、安全。
5.3认真做好冬季施工的管理和协调运用全面质量管理的方法指导冬季施工管理,在冬季施工时,根据总的目标和计划安排,制定在一定时期的阶段性目标和计划、质量管理点,在各级部门之间展开,使整体形成一个从上到下、从大到小的目标链,并加强监督和控制机制。
5.3.1冬季施工技术管理技术管理应首先熟悉设计图纸,制定合理的施工技术方案,对不适宜冬季施工的工程项目,提前与设计、业主、监理部门进行协商,提出合理施工修改方案。
认真做好冬季施工的技术交底工作,确保每道工序都能按照规程执行,使施工人员对冬季施工的规程和质量标准做到心中有数,并定期不定期进行检查。
5.3.2冬季施工的安全管理在冬季施工中,对所有员工定期、不定期进行技术安全教育,结合工程任务情况在施工前做好安全技术交底,并配备好安全防护用品。
施工方案必须有现场电器或设备位置平面图,严禁使用裸线,并防止电线冻结在冰雪中。
大风雪后,应对供电线路进行检查,防止断线造成触电事故。
冬季热水锅炉使用时,须加强锅炉保养和维修,交接班时要检查锅炉的运行记录,操作人员在锅炉的运行中应集中精力,坚守岗位。
5.4混凝土挡墙冬季施工措施5.4.1混凝土冬季施工条件我国行业标准《建筑工程冬期施工规程》JGJ104-97规定当室外日平均气温连续五天稳定低于5℃,即满足冬期施工条件。
工程进入冬施阶段,水泥混凝土工程应相应采取冬季施工措施。
5.4.2混凝土受冻害损伤的原理国内外对混凝土冬季施工理论和方法的探索研究认为,混凝土受冻害损伤可以分为两种情况:(1)剥落脱皮是由于冻融引起的混凝土表面材料的损伤;(2)内部损伤是表面没有可见效应而在混凝土内部产生的损害,它导致混凝土性质改变(如动弹性模量降低)。
至于新拌混凝土受冻害损伤后则会导致混凝土冻胀破坏。
水泥的水化作用是混凝土拌和物能凝结硬化,并最终获得强度的关键。
而水泥的水化作用的速度是随着温度的升高而加快的。
当温度降低到O℃时,存在于混凝土中的水有一部分开始结冰,逐渐由液相(水)变为固相水,水化作用减慢,强度增长相应减慢。
当混凝土中的水完全结冰后,水化作用停止,强度也就不再增长。
同时,水结冰后体积约增大9%,产生冰胀应力,这个应力值常常大于水泥石内部形成的初期应力值;此外,水结冰后,还会在骨料和钢筋表面产生冰凌,削弱水泥浆和骨料及钢筋的粘结力;冰凌融化后,又会在混凝土内部形成空隙,所有这些因素都将导致混凝土强度以及耐久性能的降低。
因此,在混凝土冬季施工中,水的形态变化是影响混凝土强度增长的关键,新浇混凝土在冻结前若有一段预养期,可以增加内部液相,减少固相,加速水化作用。
混凝土受冻前预养期长,获得初期强度较高,则化冻后继续养护,强度还会增长,后期强度几乎没有损失;反之,后期强度会有不同程度的损失。
混凝土冻结前,要使其在正常温度下有一段预养期,以加速水泥的水化作用,使混凝土获得不遭受冻害的最低强度,一般成为临界强度。
5.4.3冬季施工应解决的问题一是如何确定混凝土最短的养护龄期,二是如何防止混凝土早期冻害,三是如何保证混凝土后期强度和耐久性满足要求。
5.4.5混凝土冬季施工具体措施在实际工程中,要根据施工时的气温情况、工程结构状况、构件厚薄与外露情况、工期紧迫程度、水泥及外加剂性能、保温材料性能、热源的条件等,来选择合理的施工方法。
一般来说,冬季施工对于同一个工程,在不同的时段可以有若干个不同的方案。
一个理想的方案,应当用最短的工期,最低的施工费用,来获得最优良的工程质量,也就是工期、费用、质量最佳化。
当混凝土工程进入冬季施工时,只要采用适当的施工方法,避免新浇筑混凝土早期浸冻,使外露混凝土与冬季气温保持较小温差,也会取得象在天暖施工时的效果。
1、混凝土的运输混凝土运输罐车罐体必须有保温材料进行保温,根据施工进度的快慢与砼商协调出灰量,避免砼运输车在施工现场积压。
2、混凝土的浇筑(1)混凝土浇筑前,清除干净模板和钢筋上的冰雪和污垢,当环境气温低于一10℃时,采用暖棚法将直径大于25cm的钢筋加热至正温。
(2)混凝土的灌注温度在任何情况下均不低于5℃,细薄截面混凝土结构的灌注温度不宜低于10℃,混凝土分层连续灌注,中途不间断,每层灌注厚度不大于20cm,并采用机械捣固。
(3)旧混凝土要冲洗干净,并进行加温,包括模板、钢筋均必须采取有效措施如暖棚进行加温至10℃以上方可进行混凝土浇筑。
尽量减少因施工操作引起的混凝土拌合物温度损失,如减少混凝土暴露时间,及时对混凝土予以保温。
(4)新、旧混凝土施工缝的清理:a.前层混凝土的强度不得小于 1.2MPa。
b.施工缝处松弱混凝土必须凿除干净,并用水冲洗干净,但不得有积水。
C.新混凝土在浇筑前,宜在横向施工缝处先铺一层厚约15cm并与混凝土灰砂比相同而水灰比略小的水泥砂浆。
然后再继续浇筑新层混凝土。
施工缝处的新层混凝土要重点捣实。
d.施工接缝混凝土时,在新混凝土浇筑前对结合面进行加热使结合面有5℃以上的温度,浇筑完成后,及时加热养护使混凝土结合面保持正温,直至浇筑混凝土获得规定的抗冻强度。
e.当旧混凝土面和外露钢筋暴露在冷空气中时,对新、旧混凝土施工缝1.5 m范围内的混凝土和长度在1.0 m范围内的外露钢筋进行防寒保温。
f.混凝土采用机械捣固并分层连续浇筑,分层厚度不小于20cm。
3、冬季施工的混凝土养护混凝土养护采用暖棚法和掺加防冻剂法养护。
(1)暖棚法养护:此方法适用于框架施工。
a.在构筑物周围用钢管搭设大棚,用彩胶布包裹密封,大棚搭设必须牢固、不透风,上覆盖草袋。
b.采用燃煤取暖炉加热,必须将炉的排气管引出棚外,将烟气排到棚外。
以防止煤气中毒和氧化碳浓度过高而加速混凝土的碳化。
c.暖棚内底部温度不低于5℃,当低于5℃时应采取增加煤炉的办法。
混凝土养护期间,安排专人对煤炉进行检查,填加燃煤等,同时可以用大功率碘钨灯加温,保持棚内温度。
d.暖棚内应有一定的湿度(由实验室测定),当湿度不够时,要向混凝土面及模板洒水或覆盖润湿的草袋。
(2)混凝土掺加防冻剂的养护。
a.混凝土外露表面采用彩胶布加草袋进行覆盖,在负温情况下不得浇水养护。
b.混凝土养护初期的温度,不得低于防冻剂规定的温度,当达不到规定的温度时,且混凝土强度小于3.5MPa时要采取保温措施,使混凝土温度不低于防冻剂规定的温度。
4、混凝土拆模(1)冬季混凝土拆模强度应满足以下要求:满足混凝土正常温度下拆模强度的要求,并同时满足抗冻要求的规定。
正常温度下混凝土拆模强度规定如下:侧模在混凝土强度达到2.5MPa以上,且其表面及棱角不因拆模而受损时,方可拆模。
底模应在混凝土强度符合以下要求时方可拆模。
(2)混凝土与环境的温差不得大于15℃,当温度差在10℃以上,但低于15℃时,拆除模板后立即在混凝土表面采取覆盖措施,如覆盖草袋及彩胶布。
(3)采用暖棚法养护的混凝土,当养护完毕后环境气温仍在0℃以下时,应待混凝土冷却至5℃以下后,方可拆除模板。
5、测温进入11月后试验员即开始测量大气温度的最高、最低及平均气温。
共设置两处,一处设在作业面附近,一处设在标养室附近,两点测量值的平均值为当日当时大气温度;混凝土入模温度,应每车测量并做好记录,其内容为入模混凝土温度及覆盖温度;混凝土养护温度在混凝土强度未达到临界强度之前,每隔2h测量一次,达到受冻临界强度以后,每隔6h测一次。
5.5冬季施工机械材料设备表。
