昆明中铁经济适用房项目铝合金模板施工专项方案XXXX公司专项施工方案审批表目录第一章编制依据 (2)一、编制说明 (2)二、编制依据 (2)第二章工程概况及说明 (3)第三章施工准备 (3)一、施工进度计划 (3)二、材料与设备计划 (4)第四章施工工艺技术 (6)一、科保铝合金模板技术特点 (6)二、模板设计 (7)1.模板分区 (7)2.墙模板设计 (7)3.本工程特殊部位的模板设计处理 (7)第五章铝合金模板工程施工工艺 (10)一、铝合金模板施工流程及安装技术要求 (10)二、铝合金模板施工方法 (12)第六章施工质量安全保证措施 (17)一、质量保障措施 (17)二、安全文明保障措施 (22)第七章铝合金模板计算书 (24)一、铝合金模板计算书编制、设计计算依据 (24)二、铝合金模板体系简介 (25)三、铝合金模板标准单元 (26)四、铝合金模板体系材料说明 (27)五、铝合金模板体系施工载荷概述 (28)六、墙、柱处铝合金模板设计计算校核 (29)第一章编制依据一、编制说明本工程拟在主体结构标准层采用铝合金模板与远大预制挂板结构相结合的方法施工。

本工程主体结构多为预制板,叠合楼板,叠合梁等,铝合金模板主要用在竖向位置,因此无支模系统,无需进行专家论证。

二、编制依据(1)《建筑结构荷载规范》GB50009-2012(2)《混凝土结构设计规范》(GB50010-2010)(3)《混凝土结构工程施工质量验收规范》【GB50204-2002(2011修)】(4)《深圳汇林达科技有限公司铝合金模板企业标准》(5)《铝合金结构设计规范》GB50429-2007(6)《混凝土结构工程施工规范》GB50666-2011(7)《建筑施工模板安全技术规范》JGJ162-2008(8)《建筑施工安全检查标准》JGJ59-2011(9)《高层建筑混凝土结构技术规程》JGJ3-2010(10)《建筑施工高处作业安全技术规范》JGJ80-91(11)《建筑施工手册》第四版(12)《建筑工程模板施工手册》第二版(中国工业出版社(13)****栋工程总包工程设计图第二章工程概况及说明一、工程总体概况****栋工程位…………..。

铝合金模板安装施工方案

铝合金模板安装施工方案

铝合金模板安装施工方案1、安装原则先安装墙柱模板,后安装梁板及顶板模板,最后做外围线条及模板加固。

初始安装模板时,可用φ12钢筋固定在混凝土面上直到外角模内侧,以保证模板安装对准放样线。

所有模板都是从角部开始安装,这样可使模板保持侧向稳定。

安装模板之前,需保证所有模板接触面及边缘部已进行清理和涂油。

当角部稳定和内角模按放样线定位后继续安装整面墙模。

为了拆除方便,墙模与内角模连接时销子的头部应尽可能的在内角模内部。

封闭模板之前,需在墙模连接件上预先外套拉片,同时要保证拉片与墙两边模板面接触位置要准确。

当外墙出现偏差时,必须尽快调整至正确位置,这只需将外墙模在一个平面内轻微倾斜,如果有两个方向发生垂直偏差,则要调整两层以上,一层调整一个方向。

不要尝试通过单边提升来调整模板的对齐。

2、墙柱板的安装(1)将下层已拆并清理干净的模板按区域和顺序上传摆放稳当,如重叠堆放,应板面朝上,方便涂刷脱模剂,然后逐块涂刷脱模剂。

(2)内墙模板安装时从阴角处(墙角)开始,按模板编号顺序向两边延伸,为防模板倒落,须加以临时的固定斜撑(用木方、钢管等),并保证每块模板涂刷适量的脱模剂。

(3)将C槽竖立旋转45°,卡入一侧拉片,再反向旋转45°旋转并推入两排拉片之间;将墙柱模板侧向旋转45°(无模板一侧先靠紧拉片),并将模板向无模板一侧轻撞击拉片并迅速将另一侧推入俩排拉片中间;用撬棍调整拉片与墙板孔位,并用销钉将五道、七道销钉锁紧;立即调整剩余拉片与墙柱模板孔位,并全部插入销钉(暂不装销片,待下一块模板按上面步骤完成后再将本块模板销片打上并紧固);依次进行下一块墙柱模板安装;(4)竖向模板的一般按每300mm钉1个销钉,打插销时不可太用劲,模板接缝处无空隙即可,横向拼接的模板端部插销必须钉上,中间可间隔一个孔位钉上,并且是从上而下插入,避免振捣混凝土时震落。

(5)拉片安装(5.1)依据墙柱厚度选择对应尺寸拉片及数量;(5.2)目测拉片孔位是否有钢筋遮挡,如有,将拉片孔挡住的钢筋水电管用铁锤轻敲,使拉片孔位置无障碍物;(5.3)站立在墙柱钢筋一侧依次将所有拉片插入对应孔位;(5.4)站立于墙柱已装一侧用撬棍调整拉片与墙柱模板孔位,使其对准插入销钉,装上销片并锁紧。

铝合金模板施工方案

铝合金模板施工方案

铝合金模板施工方案铝合金模板施工方案一、施工前的准备工作1. 对施工现场进行清理,确保场地整洁。

2. 检查铝合金模板的数量和质量,确保施工所需材料齐全且无损。

3. 检查辅助设备的完好性,如扣件、支撑杆等。

二、施工方案1. 搭建立柱支撑:根据设计要求将立柱按间距竖立在基础上,并固定好。

2. 安装横梁:使用扣件将横梁固定在立柱上。

3. 铺设模板板面:将铝合金模板板面沿横梁方向依次铺设,并用支撑杆支撑好。

4. 固定模板板面:使用扣件将模板板面固定在横梁上,确保牢固稳定。

5. 进行计量调整:使用水平仪等测量工具,对模板进行水平和垂直的调整,以保证施工的准确性。

6. 进行模板连接:使用扣件将模板板面连接起来,形成整体的模板体系,确保施工的连续性。

7. 固定扣件:对连接处的扣件进行检查和固定,确保扣件的可靠性和稳定性。

8. 清洁模板表面:将施工过程中的污垢和杂物清除干净,保持模板表面的整洁。

三、施工注意事项1. 在搭设铝合金模板过程中,严禁随意移动或撞击模板,以免造成模板的损坏或变形。

2. 在使用扣件连接模板时,需要确保扣件的齿口完整,以保证连接的牢固性。

3. 在固定模板板面时,应按照设计要求进行固定,确保模板的稳定性和平整度。

4. 在施工过程中,应根据需要加设支撑杆,以增强模板的承重能力。

5. 在清洁模板表面时,应使用合适的清洁工具,避免划伤模板表面。

四、施工总结铝合金模板具有重量轻、安装方便、使用寿命长等优点,适用于各种建筑工程的模板搭设。

在施工过程中,要注意对材料的检查和准备,严格按照施工方案进行操作,确保施工的质量和安全。

同时,要加强对模板的维护和保养,延长铝合金模板的使用寿命。

铝合金模板安全专项施工方案(完整版)

铝合金模板安全专项施工方案(完整版)

目录一、工程概况 (1)1、工程概况 (1)2、铝合金模板使用概况 (1)3、拟采用铝合金模板施工楼栋的基本概况 (1)二、编制依据 (1)三、铝合金模板的特点及材料要求 (2)1、铝合金模板特点 (2)2、铝模板的组成及配套材料 (3)四、铝模细部设计 (8)1、墙模体系设计 (8)2、柱模板体系设计 (9)3、梁模体系设计 (12)4、板模体系设计 (12)5、楼梯模板体系设计 (13)6、铝模传料洞口设计 (15)7、其他细部节点设计 (16)五、施工准备及计划 (21)1、人员组织准备 (22)2、技术准备 (22)3、施工材料和施工工具准备 (22)4、施工前现场准备 (23)5、铝模施工计划 (24)1、铝模板安装工艺流程图 (25)2、放线 (25)3、插筋调整、导墙筋制作......................... 错误!未定义书签。

4、墙、柱钢筋绑扎............................... 错误!未定义书签。

5、水电管盒预埋................................. 错误!未定义书签。

6、墙体模板拼装................................. 错误!未定义书签。

7、柱、墙模板加固............................... 错误!未定义书签。

8、梁模板拼装................................... 错误!未定义书签。

9、梁模板初步加固............................... 错误!未定义书签。

10、板模板拼装.................................. 错误!未定义书签。

11、板模板初步加固 (28)12、模板体系整体加固 (28)13、楼梯模板拼装 (28)14、细部模板拼装 (28)15、梁、板、楼梯钢筋绑扎 (30)16、整体模板最终加固............................ 错误!未定义书签。

铝合金模板专项施工方案

铝合金模板专项施工方案

1铝模板设计铝合金模板体系由模板系统、支撑系统、加固系统、配件系统组成。

模板系统构成混凝土结构施工所需的封闭面,保证混凝土浇筑时建筑结构成型;配件系统为模板的连接构件,将单件模板连接成系统,组成整体;支撑系统在混凝土结构施工过程中起支撑作用,保证楼面,梁底及悬挑结构的支撑稳固;加固系统是保证模板成型的结构宽度尺寸,在浇筑混凝土过程中不产生变形,模板不出现涨模、爆模现象。

铝模的顶板和支撑系统为实现一体化设计,将早拆技术融入了支撑系统,将大大提高模板周转率和施工效率,降低了材料成本和施工成本。

施工现场每栋楼各采用一套模板主系统,三套楼板底支撑,三套梁底支撑(悬挑结构四套支撑),就可实现5天一层的施工速度。

主模板在该层混凝土强度达到要求后,拆除并传送至上层。

楼板底及梁底支撑系统(包括早拆头及立杆)则每三层周转一次使用,确保混凝土达到设计要求强度后再拆除并用于上部楼层。

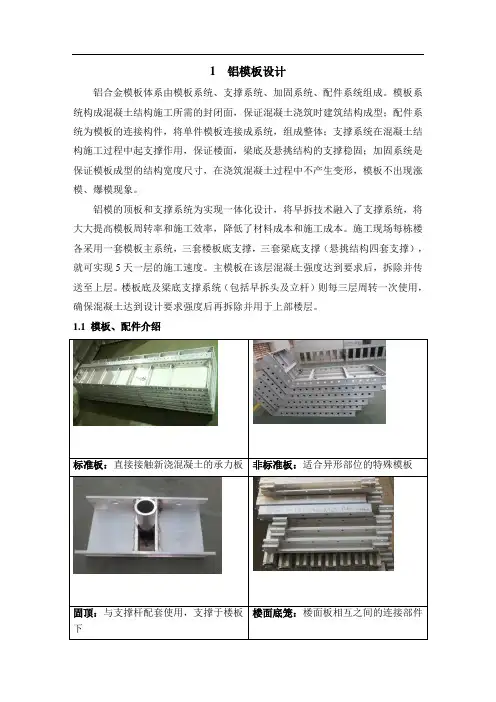

1.1模板、配件介绍标准板:直接接触新浇混凝土的承力板非标准板:适合异形部位的特殊模板楼面底笼:楼面板相互之间的连接部件固顶:与支撑杆配套使用,支撑于楼板下单顶(子母管):在混凝土结构施工过程中起支撑作用,保证楼面,梁底及悬挑结构的支撑稳固单顶(油顶加钢管):保证悬挑结构的支撑稳固及加固吊模、电梯井、采光井穿墙螺杆:用于拉结梁两边模板,与背楞配合,确保模板的整体性及墙、梁构件尺寸背楞:用方管焊接而成,属于紧固连接件销钉、销片:用于模板之间的连接胶杯、套管(p v c):确保外梁模板之间的间距起到内撑作用,同时也能便于螺杆拆卸角铝:用于连接结构边缘部位的封口脱模剂:水性,防止模板与混凝土粘接K板螺丝:用于固定K板1、楼面顶板标准尺寸400×1100mm,局部按实际结构尺寸配置。

楼面顶板型材高65mm,铝板材4mm厚。

2、楼面顶板横向间隔≤1200 mm设置一道100mm宽铝梁龙骨,铝梁龙骨纵向间隔≤1200mm设置快拆头。

3、楼面顶板设计布置如下图所示:(局部区域)4、楼面顶板安装如下图所示:(局部区域)(5)、楼面龙骨(横梁)装拆示意图:1.3梁模板设计1、梁模板按实际结构尺寸配置。

铝合金模板施工技术方案与规范

铝合金模板施工技术方案与规范

铝合金模板施工技术方案与规范
铝合金模板施工技术方案如下:
1.铝合金模板设计:根据工程结构形式、荷载大小、地基土类别、施工设备
和材料供应等条件进行设计。

2.铝合金模板制作:按照设计图纸制作铝合金模板。

3.铝合金模板安装:在浇筑混凝土前,对铝合金模板进行安装。

墙柱模板施
工前应在楼板上用墨线弹出各构配件(墙、柱、梁、门窗洞口)等边线,
并弹出距边线100mm的控制线,优点是有迹可循、便于检查。

4.铝合金模板拆除:在浇筑混凝土后,待混凝土达到一定强度后,可以拆除
铝合金模板。

拆除顺序应按照先支后拆,后浇带未封闭之前不得拆除;先
拆非承重模板,后拆承重的模板及支撑;在拆除用小钢模板支撑的顶板模
板时,严禁将支柱全部拆除后,一次性拉拽拆除。

铝合金模板施工技术规范包括以下方面:
1.铝合金模板应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混
凝土的重量、侧压力以及施工荷载。

2.在浇筑混凝土前,应对模板工程满堂架架体进行验收(5米以上高支模报公
司安全部、技术部、工程部进行验收)。

模板安装和浇筑混凝土时,应对
模板及其支架进行观察和维护。

发生异常情况时,应按施工技术方案及时
进行处理。

3.铝合金模板拆除时,应按照先支后拆,后浇带未封闭之前不得拆除;先拆
非承重模板,后拆承重的模板及支撑;在拆除用小钢模板支撑的顶板模板
时,严禁将支柱全部拆除后,一次性拉拽拆除。

希望以上信息对回答您的问题有帮助。

铝合金模板施工方案60673

铝合金模板施工方案60673

(铝合金模板)新华路街道商业和办公项目主体模板K2项目施工方案编制单位:上海开荣实业有限公司施工单位:中国建筑第八工程局有限公司编制人:审核人:日期:第一章铝合金模板专项施工方案一、编制依据工程合同;施工图纸施工组织设计;规范:GB50026-2007工程测量规范(国家标准);GB50204-2015混凝土结构工程施工质量验收规范(国家标准);JGJ46-2005施工现场临时用电安全技术规范(行业标准);JGJ80-91建筑施工高处作业安全技术规范(行业标准)规程:建筑工程施工测量规程(地方标准)建筑安装分项工程施工工艺规程(地方标准)建筑安装资料管理规程(地方标准)上海市建筑工程施工安全操作规程(地方标准)JGJ3-2002(2010)高层建筑混凝土结构技术规程(行业标准)标准:GB50300-2001(2013)建筑工程施工质量验收统一标准(国家标准)JGJ59-99(2011)建筑施工安全检查标准;JGJ386-2016组合铝合金模板工程技术规程;DBJ15-96-2013铝合金模板技术规范;JGJ162-2014建筑施工模板安全技术规范上海市建筑工程施工现场境保护标准二、工程概况新华路街道商业和办公项目主体模板K2项目工程,核心筒铝模总面积约2000m²(以实际面积为准,含上部变化)表2-1 工程建设概况一览表130672.8m²。

地下3层,埋深约18m,南地块配有一栋140m高甲级办公楼和一栋70m高文化创意办公楼:北地块配有两栋高层办公楼,分别为100m和779.2m;南北地块内共7栋24m以下的多层裙房,高层建筑为框架核心筒结构,多层建筑为框架结构周边环境条件:本项目位于上海市长宁区凯旋路1380号,位于虹桥路,内环高架路,延安高架,及中山西路交汇范围区域内,周边地铁线有3号线及10号线,临近医院,各大广场,生活交通十分便利。

周边环境条件见下图:该施工方案为铝合金模板专项施工方案,且针对K2项目工程K2项目铝模板施工仅做3至28层核心筒,3-15层上部变化位置为核心筒圈,通过更改外圈的的铝木结合位置来做相对应调整,15-28层由于剪力墙变窄故通过调整外圈位置的墙板梁板来实现变化。

铝模专项施工方案

铝模专项施工方案

铝模专项施工方案铝模专项施工方案概述铝模专项施工方案是针对建筑工程中铝模模板使用的一种特定施工方案。

铝模模板是目前建筑行业中较为常见的一种模板,它的使用可以加快施工速度、提高施工质量。

因此,本文将从铝模模板的选择与加工、施工前的准备工作、铝模拆除以及后续维护等多个方面,给出一份详细的铝模专项施工方案。

一、铝模的选择与加工铝模的选择和加工质量直接影响到施工效果,因此铝模要根据具体的施工需求进行选择。

在选择铝模时,需要考虑以下几个方面:1.材质:铝模板分为两种材质,一种是常规铝合金材料,另一种是高熔点铝合金材料。

常规铝合金材料适用于一般建筑工程,而对于标准高层项目,需要使用高熔点铝合金材料。

2.规格:铝模的规格应根据工程设计要求确定。

在确定规格时,需考虑到板材的尺寸以及市场上已有的标准规格,以便降低成本。

3.厚度:铝模板的厚度通常为3mm、4mm、6mm、8mm等。

对于一般建筑工程,3mm和4mm的板材足够使用。

如果是高层建筑等高要求工程,可以选择6mm和8mm的板材。

针对不同工程需求所选择不同的铝模板并进行加工,可质量上保证施工质量的稳定性,同时也可以降低成本。

二、施工前的准备工作在施工前,需要进行准备工作,以确保施工的顺利进行。

主要工作如下:1.方案设计:在施工前,需要根据工程设计要求制定施工方案,区分出建筑物的主体结构和非主体结构,制定模板拆装方案,确定模板分段拆卸的方法和步骤,确保施工已达到工程设计要求。

2.验收模板:为了保障质量,验收模板的质量和规范非常重要。

检查模板的平面度、尺寸和重量是否符合要求,确保模板与基准线齐平。

3.组成模板:根据所制定的施工方案,在现场组成铝模板。

组成过程中,需要考虑铝模板之间的衔接,衔接应尽量严密,避免出现开裂变形等情况。

在组成模板过程中可以选择有经验的模板组装公司为施工方提供组装指导解决棘手问题。

4.安全保障:在施工前,需要做好安全保障措施。

例如安全线、警示标志、防护网等,确保现场工作人员施工时安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

*************铝合金模板施工方案铝合金模板专项施工方案一、编制依据《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社;《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社;《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工模板安全技术规范》(JGJ162-2008)中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社;二、工程概况工程概况表工程名称*************73#楼工程地点建设单位设计单位监理单位施工单位南京**********73栋,塔楼标准层层高,塔楼标准层(3层墙柱4层梁板至30层墙柱31层梁板)的梁、板、柱、墙模板拟采用铝合金模板系统。

该铝合金模板系统为铝框组合模板,铝合金模板系统具有模板安装、拆模施工方便,平整度、垂直度、砼成型基本可达到清水模板砼效果。

模板周转次数可达120多次。

铝合金模板系统是建设部推广的节能、环保产品。

相对于传统作业的胶合模板,铝合金模板具有以下的特点:1、利于环保,节约木材,保护森林2、模板可多次再利用,良好的表面成形3、尺寸误差最小4、杂物较少,易于堆放5、施工产生的垃圾少,利于文明施工三、施工难点及施工流程(一)施工难点1、本系统属于新型工艺材料代替传统的作业方法,施工的重点在于确保模板架体的强度、刚度和稳定性。

2、合理选用支撑体系,保证结构施工安全。

3、严格控制施工荷载,确证结构处于受控状态。

4、严格控制拆模时间,保证混凝土的成型质量。

(二)铝合金模板的主要构造楼面系统结构主要包括楼面板,楼面龙骨,转角型材和支顶。

墙身系统结构主要包括墙身板,穿墙螺丝,钢背楞,K架板。

铝型材(型号6063);钢背楞(Q235)楼面板梁侧板梁底模板支撑转角楼面板H梁楼板标准连接节点H+3000(三)、施工流程放墙柱位线→标高抄平→安装墙柱模板→安装梁模板→安装楼板模板→检查垂直度→检查平整度→检查销子是否正确地楔入→移交绑扎钢筋→墙柱加固→混凝土浇筑 四、组织机构为了使用工作有序开展,项目部管理人员应认真落实工作主要职责,使得管理到位、分工明确、目标统一。

施工组织机构及其管理职责五、各种资源组织计划及进度计划(一)、劳动力需用量1、73栋施工人员计划40人。

(二)、材料需用量计划材料供应,是保证工期与质量的最关键的一环。

做好材料供应,主要应抓好以下几个方面:1、采购及时:材料部门收到月材料需用计划后,及时编制采购计划,报项目经理审批后交采购员及时采购,按照施工进度计划的要求,及时组织材料的采购,进场工作,避免在施工中出现停工待料的情况。

2、严格把关:采购人员应把好第一道关,材料应有合格证明,严禁次品或不合格材料进场。

材料进场时,工地质量部门须组织认真的抽查、复检工作。

建立材料员、质量员、工地施工人员层层把关的检验制度,使材料合格率达到100%,不合格材料坚决不运进施工现场。

为保证工程质量,在材料品种的选择特别是在一些主材料方面,必须经过考察与比较,采用目前应用广泛的优良品种。

主要材料计划表3、模板的配套(1)模板主系统为一套;(2)楼板底、梁底支撑为三套;(三)施工进度计划按施工三层墙柱四层梁板开始,具体计划如下:说明:a、如施工楼层遇到悬挑外架施工悬挑型钢楼层时,需增加相应的施工工期。

b、其他因停电、恶劣天气等需延误的工期不计算在内。

六、施工准备(一)技术准备1、根据工程结构形式、合同工期要求,对塔楼施工部位进行设计,编写操作工艺要求及注意事项。

2、模板备料:按照模板设计图进行材料准备。

3、根据模板设计要求,向班组进行安全、技术交底。

4、测量放线:楼面砼浇注完成后,投测主要控制线,所有柱边线全部在楼面上放出,楼层标高线引测在柱钢筋对角线上或钢管立杆上;模板安装前,必须复核楼层的标高及主要控制轴线。

(二)作业条件1、模板安装前,必须涂刷脱模剂。

2、楼层主要控制轴线及标高点引测已完成,并通过复核。

3、墙、柱钢筋绑扎完毕,水电管及预埋件已安装,并通过验收。

七、模板的安装(一)安装模板初始安装模板时,可把50mm x 18mm的木条用钉子固定在混凝土面上直到外角模内侧,以保证模板安装对准放样线。

所有模板都是从角部开始安装,这样可使模板保持侧向稳定。

安装模板之前,需保证所有模板接触面及边缘部已进行清理和涂油。

当角部稳定和内角模按放样线定位后继续安装整面墙模。

为了拆除方便,墙模与内角模连接时销子的头部应尽可能的在内角模内部。

封闭模板之前,需在墙模连接件上预先外套PVC 管,同时要保证套管与墙两边模板面接触位置要准确,以便浇注混凝土后能收回对拉螺丝。

当外墙出现偏差时,必须尽快调整至正确位置,这只需将外墙模在一个平面内轻微倾斜,如果有两个方向发生垂直偏差,则要调整两层以上,一层调整一个方向。

不要尝试通过单边提升来调整模板的对齐。

(二)墙柱板的安装安装墙柱模板有两种方法,即“双模”及“单模”安装。

外围墙体和大面积区域通常采用双模法安装,中间间墙等小面积区域采用单模法安装。

1、在“双模安装”方法,即成对的模板先用对拉螺丝和销子连接,后一组模板用销子、楔子与前一组相连。

其优点:(1)没有重复性工作;(2)两个装配工可以始终在墙模板两边交流,避免了盲目操作。

2、单模安装较之双模安装的优点:(1)单边模板闭合成方形空间,有错误时,调整单面模板比调整双面模板要方便。

(2)如果钢筋挡住对拉螺丝,因为可以看见,所以易于纠正,从而不耽误模板安装。

(3)当模板封闭时,能够第一时间开始楼板模的安装。

要特别注意电梯井处,因为其四周的模板必须正确地安装在下层的平模外围护板上,保证平模外围护板水平以不影响电梯井的垂直度。

然而,对面与它配合的模板所在的混凝土可能不平,如果有的地方混凝土太高,则它可能影响电梯井四边的校准所以必须铲除超出允许的水平范围。

必须确保砼特别是钢筋不因过量或疏忽使用脱模剂而造成污染。

墙的端部和门洞开口处模板应用木条定位在混凝土板上,墙模板需要用穿线保持直线并且用木板定位在混凝土地板以挤紧其底部;进行这些操作时,也需要用铅垂检查门洞开口部的垂直度,如有可能,门洞处安装定位工具。

墙柱模板的传递及安装用钢筋头固定转角位置电梯井墙模板的安装楼层墙模板的安装(三)安装板模安装墙顶边模和梁角模之前,在构件与砼接触面处涂脱模剂。

墙顶边模和边角模与墙模板连接时,应从上部插入销子以防止浇筑期间销子脱落。

安装完墙顶边模,即可在角部开始安装板模,必须保证接触边已涂脱模剂。

在大多数情况下,板梁用于支撑板模。

可预先按板模布置图组装板支撑梁。

用132mm 销子和350mm 的梁模连接件将板梁组合件中的DP 同相邻的两个板支撑梁连接起来。

把支撑杆朝横梁方向安装在预先安装好的横梁组件上,当拆除支撑杆时这可保护其底部。

用支撑杆提升横梁到适当位置。

通过已在角部安装好的板模端部,用销子将梁和板模连接。

保证安装之前板支撑梁边框已涂脱模剂。

每排第一块模板已与墙顶边模和支撑梁连接。

第二块模板只需与第一块板模相连,(通常两套销子就够了)。

第二块模板不与横梁相连是为了放置同一排的第三块模板时有足够的调整范围,把第三块模板和第二块模板联接上后,把第二块模板固定在横梁上。

用同样的方法放置这一排剩下的模板。

可以同时安装许多排,铺设钢筋之前在顶板模面上完成涂油工作。

顶板安装完成以后,应检查全部模板面的标高,如果需要调整则可在支撑杆底部加垫块调整水平度。

梁板模板的安装楼板龙骨安装楼板模板的安装(四)安装平模外围护板在有连续垂直模板的地方,如电梯井、外墙面等,用平模外围护板将楼板围成封闭的一周并且作为上一层垂直模板的连接组件。

第一层浇注混凝土以后,二层平模外围护板都是必须安装的,一个用以固定在前一层未拆的模板上,另一个固定在墙模的上部围成楼板的四周。

浇筑完混凝土后保留上部平模外围护板,作为下层墙模的起始点。

平模外围护板与墙模板连接:安装平模外围板之前确保已进行完清洁和涂油工作。

在浇筑期间为了防止销子脱落,销子必须从墙模下边框向下插入到平模外围护板的上边框。

平模外围护板上开26mm x 的长形孔,浇筑之前,将M16的低碳螺栓安装在紧靠槽底部位置,这些螺栓将锚固在凝固的砼里。

浇筑后,如果需要可以调整螺栓来调节平模外围护板的水平度,这也可以控制模板的垂直度。

外围护板的螺栓预埋平模外围护板的定位:用吊线来检查平模外围护板的定位:直的平模外围护板可以保证下一层墙模的直线度。

对齐平模外围护板方法:用带PVC 套管的横拉杆固定坚直钢楞,且以后用于安装工作台。

在两个平模外围护板的交接处,利用(固定在护板下冀缘的上部)以保证连接处平齐。

阳台吊模的安装飘窗反梁吊模的安装水电预留洞口安装(五)浇筑混凝土前需检查的项目(1)所有模板应清洁且涂有合格脱模剂。

(2)确保墙模按放样线安装。

(3)检查全部开口处尺寸是否正确并无扭曲变形。

(4)检查全部水平模(顶模和梁底模)是水平的。

(5)保证板底和梁底支撑杆是垂直的,并且支撑杆没有垂直方向上的松动。

(6)检查墙模和柱模的背楞和斜支撑是否正确。

(7)检查对拉螺丝、销子、楔子保持原位且牢固。

(8)把剩余材料及其它物件清理出浇筑区。

(9)确保悬挂工作平台支撑架可靠固定在混凝土结构上。

(六)混凝土浇筑期间的维护工作混凝土浇筑期间至少要有两名操作工随时待命于正在浇筑的墙两边检查销子、楔子及对拉螺丝的连接情况。

销子、楔子或对拉螺丝滑落会导致模板的移位和模板的损坏,受到这些影响的区域需要在拆除模板后修补。

1、浇筑期间注意事项:(a)由于振动引起销子/楔子脱落。

(b)由于振动引起横梁/平模支撑头相邻区域的下降滑移。

(c)保证特殊区域全部的支撑完好,特别是墙模、柱模、梁模及其支撑不能移位。

(d)窗口开口处等位置混凝土有无溢出。

八、模板的拆除(一)根据本工程的进度要求,就按如下所示时间来拆除各部位模板:1、12小时后拆除梁侧模、墙模和柱模(非承重)2、36小时后拆除板底模(支撑不拆)3、10天后拆除板底支撑(非承重)4、36小时后拆除梁底模(支撑不拆)5、14天后拆除梁底支撑(非承重)6、25天后拆除悬挑2米的悬臂底支撑。

(二)拆除墙模板根据工程项目的具体情况决定拆模时间,一般情况下12小时后可以拆除墙摸。

1、拆除墙模之前保证以下部分已拆除:(a)所有钉在混凝土板上的垫木;(b)横撑;(c)坚直钢楞;(d)所有模板上的销子和楔子都已拆除。

(e)在外部和中空区域拆除销子和楔子时要特别注意安全问题。

另外在拆模期间必须重视收集材料,将大量的销子和楔子回收。

拆模时尽可能的着手抽取对拉螺丝的工作,如果拆除早,只需要很小力量和很少的时间。
