斗轮机土方工程作业指导书(最新版)
土方工程人工及机械职安作业指导书二

土方工程人工及机械职安作业指导书二一、前言为保障土方工程的安全施工,有效预防人工伤害和机械事故的发生,制定本指导书。
希望广大土方工程作业人员严格按照指导书要求,认真履行职责,切实加强安全防范,确保土方工程施工安全。
二、作业前准备1.作业人员必须接受土方工程安全操作培训,并掌握相关知识与技能。
2.对机械进行安全检查,确保机械在良好状态下运行,电气设施必须保持良好状态。
3.清理施工区域,确保环境整洁卫生。
三、人工操作安全规定1.在操作时严格遵守安全规定,不能私自变更操作流程。
2.作业时必须着安全帽、工作服、穿防滑鞋及其他防护用品。
3.当有人员进入施工区域时应立即停止工作,等待其安全移出后,方可继续工作。
4.人员在高处操作时,必须用杆子做支撑,严禁攀爬,以免发生高空坠落事故。
5.作业前应检查工作环境和设备情况,明确各项操作规定,了解设计要求和工艺流程。
6.严禁在机械运行中打瞌睡、玩手机等违规行为,以免发生意外事故。
四、机械操作安全规定1.机械操作前必须进行安全检查,检查项包括发动机、传动系、刹车等。
2.严格按照机械规格操作,不得超载使用,以免损坏设备,引发危险。
3.在作业过程中应避免机械超速、超载、逆行或逆向行驶,以免引发事故。
4.使用机械时应稳定驾驶,避免平稳行驶中摇晃或旋转。
5.在安装铁丝网时,应保持机械平稳、速度适宜,严禁快速运动或强行移动。
6.对于机械故障,必须立即采取措施进行维修处理,确保机械安全运行。
五、作业后清理1.作业完成后,将用于土方工程的机械清洗干净,无任何残留物,防止生锈和腐蚀。
2.将土方工程中堆积的杂物、淤泥及其它垃圾清理妥当,以便其它施工作业顺利进行。
3.将工具、设备等归放至专门的存放处,确保环境整洁卫生。
六、纪律规定1.对于违反安全规定的作业人员,将被立即纠正,必要时进行停职、处分等处理。
2.不得酗酒、滥用药品,不得吸烟等不利于身体和环境的行为。
3.严格遵守工作时间规定,不得擅自离岗,确保土方工程安全施工。
斗轮机基础工程施工作业指导书

斗轮机基础工程施工作业指导书1、适用范围本方案适用于燃煤发电机组工程煤场C4D斗轮机基础工程。
2、编制依据2.1 岩土工程勘察报告2.2 电力设计院设计的《C4D斗轮机基础施工图》F211102S-T57022.3 《电力建设施工质量验收及评价规程第1部分:土建工程》DL/T5210.1-2012 2.4 《工程建设标准强制性条文(电力工程部分)》2011年版2.5 《工程建设标准强制性条文(房屋建筑部分)》2013年版2.6 《电力建设安全健康与环境管理工作规定》国电电源(2002)49号2.7 《电力建设安全工作规程第1部分:火力发电厂》DL5009.1-20022.8 《建筑工程施工质量验收统一标准》GB50300-20012.9 《混凝土质量控制标准》GB 50164-20112.10 《建筑施工手册》第四版2.11 《建筑施工计算手册》第二版2.12 《现行建筑施工规范大全》(修订缩印本)2.13 《施工现场临时用电安全技术规范》 JGJ46-20052.14 《钢筋焊接及验收规范》 JGJ18-20122.15 《钢筋机械连接技术规程》 JGJ107-20102.16 《混凝土结构工程施工质量验收规范》GB50204-2002(2011年版)2.17 《混凝土强度检验评定标准》GB/T50107-20102.18 《B标段土建专业施工组织设计》2.19 《危险性较大的分部分项工程安全管理办法》建质(2009)87号2.20 《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-20112.21 《建筑地基基础工程施工质量验收规范》 GB50202-20023、工程概况及主要工程量3.1 工程概况本工程C4D斗轮机基础为两条条形基础,位于煤场区域东侧,本单项工程正常使用年限为50年,环境类别为二类a,地基基础设计等级为乙级,工程安全等级为2级,C4D斗轮机基础桩采用C80预应力混凝土管桩PHC500AB100,C4D斗轮机基础总长333.8m,宽度为13m,轴线坐标A1=1276.50、B1=618.95, A2=942.70、B2=618.95。
土方工程作业指导书

土方工程作业指导书1. 简介本文档旨在为土方工程作业提供详细的指导。
土方工程是指对地面进行切割、填筑、平整和整理等工作,常见于建筑、道路和基础设施等工程中。
本指导书将介绍土方工程的基本原理、施工步骤、安全注意事项等内容。
2. 准备工作在进行土方工程作业之前,需要进行一些准备工作,包括:•获取施工图纸和相关资料•确定施工区域边界•安排人员和机械设备•准备土方工程所需的材料和工具3. 施工步骤3.1 清理施工区域在开始土方工程作业之前,首先要对施工区域进行清理,包括清除杂草、石块和垃圾等。
3.2 测量和标记根据施工图纸和设计要求,对施工区域进行测量,并使用标杆或标线进行标记,以指导土方作业的进行。
3.3 切割和挖掘根据土方设计要求,使用挖掘机等机械设备进行切割和挖掘工作。
注意操作机械设备时要保持安全,避免破坏周围的结构和管线。
3.4 填筑和压实根据土方设计要求,将挖掘出的土方填入挖掘区域,并使用压路机等设备进行压实,以提高土方的稳定性。
3.5 平整和整理对填筑土方进行平整和整理,保证施工区域的平整度和表面质量。
4. 安全注意事项在进行土方工程作业时,必须注意以下安全事项:•严格按照作业计划和程序进行作业,确保操作规范和安全。
•确保施工区域的周围没有人员和障碍物。
•操作机械设备时,必须经过培训和持证。
•检查挖掘区域的周围是否有地下管线,需要在挖掘之前标记和保护。
•在施工现场设置警示标志和围栏,避免他人误入危险区域。
5. 施工质量控制为确保土方工程的施工质量,需要进行以下质量控制措施:•对挖掘深度、填筑层厚度、压实度等参数进行检查和记录。
•定期使用测量仪器对施工区域进行测量,确保施工符合设计要求。
•对土方工程进行图纸核对和质量验收,确保施工质量满足要求。
6. 环境保护措施土方工程施工过程中,需要注意对周围环境的保护。
以下是一些常见的环境保护措施:•控制施工现场的扬尘和噪音污染。
•合理利用和处理挖掘出的土方和废弃物。
土方工程作业指导书

土方工程作业指导书前言土方工程是建筑工程建设中一个重要工程类别。
土方工程施工, 是建筑工程建设中不可或缺的环节。
为了能顺利完成土方工程施工过程,建议施工人员认真阅读本指导书,掌握基本的作业知识和方法,以确保安全施工。
土方工程作业环境及作业资料准备在进行土方工程的作业之前,必须确定作业环境和资料信息,将作业区域周边障碍物、威胁物等处理完毕,同时准备好通风器材、安全帽、安全绳、标志牌、安全网等作业必须物品,严格按照《工程项目安全技术操作规程》进行施工。
施工人员应提前了解所进行的土方工程性质、土壤条件、场地环境,以及所需的施工设备、机具和工具、材料配备,明确施工计划和施工质量控制要求,排除可能出现的影响安全、质量和进度的因素,保障土方工程施工的顺利进行。
土方工程作业步骤1.施工现场环境处理:施工现场应按规定清理、整平准备施工,保持作业场地干燥、整洁、无积水和泥泞。
2.土方开挖:先按工程要求确定土方开挖的深度、宽度、长度和坡度等,根据土质情况和开挖密度等因素确定土方开挖的高宽比。
根据实际情况,挑选合适的施工设备,根据现场实际情况,按照“先浅后深,先宽后窄,先大后小”的原则,逐步实施土方开挖。
3.土方填筑:在土方开挖后,根据工程要求来填筑土方,根据设计要求进行填筑和整形。
填筑的土方应保持湿度适中,以利于填筑压实,同时保证填筑土方的均匀性,整形平整度和垂直度达标,以确保工程质量。
4.土方压实:土方填筑后必须对土方进行压实。
根据设计要求选择相应的压实方式、设备、压实次数和压实压力。
压实设备应选择合适的压路机、振动式压实机、平板压实机等。
压实完毕后,土方表面应平整、光洁、密实,以确保工程质量。
5.工作场地的清洁:土方施工完毕后,应对作业场地进行清洁,清理构筑物、残土、破碎砖块、木材、铁件等作业废料,避免对环境造成影响。
安全注意事项1.在土方工程施工过程中,必须注意安全和劳动保护,文明施工。
2.在非机械性开挖时,应埋设围墙、围网,严格控制施工区域人员进入。
斗轮机基础作业指导书

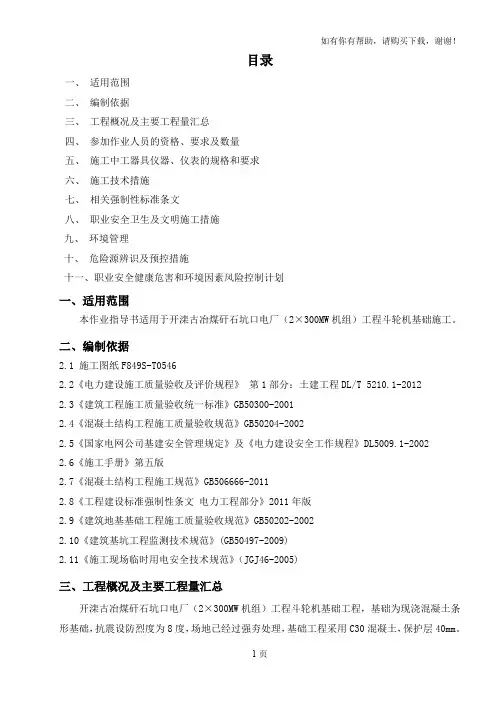

目录一、适用范围二、编制依据三、工程概况及主要工程量汇总四、参加作业人员的资格、要求及数量五、施工中工器具仪器、仪表的规格和要求六、施工技术措施七、相关强制性标准条文八、职业安全卫生及文明施工措施九、环境管理十、危险源辨识及预控措施十一、职业安全健康危害和环境因素风险控制计划一、适用范围本作业指导书适用于开滦古冶煤矸石坑口电厂(2×300MW机组)工程斗轮机基础施工。
二、编制依据2.1 施工图纸F849S-T05462.2《电力建设施工质量验收及评价规程》第1部分:土建工程DL/T 5210.1-20122.3《建筑工程施工质量验收统一标准》GB50300-20012.4《混凝土结构工程施工质量验收规范》GB50204-20022.5《国家电网公司基建安全管理规定》及《电力建设安全工作规程》DL5009.1-20022.6《施工手册》第五版2.7《混凝土结构工程施工规范》GB506666-20112.8《工程建设标准强制性条文电力工程部分》2011年版2.9《建筑地基基础工程施工质量验收规范》GB50202-20022.10《建筑基坑工程监测技术规范》(GB50497-2009)2.11《施工现场临时用电安全技术规范》(JGJ46-2005)三、工程概况及主要工程量汇总开滦古冶煤矸石坑口电厂(2×300MW机组)工程斗轮机基础工程,基础为现浇混凝土条形基础,抗震设防烈度为8度,场地已经过强夯处理,基础工程采用C30混凝土,保护层40mm。
钢筋采用一级HPB300、三级HRB400,纵向钢筋采用机械连接,钢材采用Q235B,焊条采用E43XX,基础每隔12米左右设置伸缩缝,缝宽20mm,内填沥青麻丝。
序号名称工程量1 钢筋140t2 模板2000m23 混凝土1000m3四、参加作业人员的资格、要求及数量4.1作业人员的资格要求,且必须通过三级安全教育。
,方可进入施工现场,须具有较强的质量、安全意识。
土方工程作业指导书

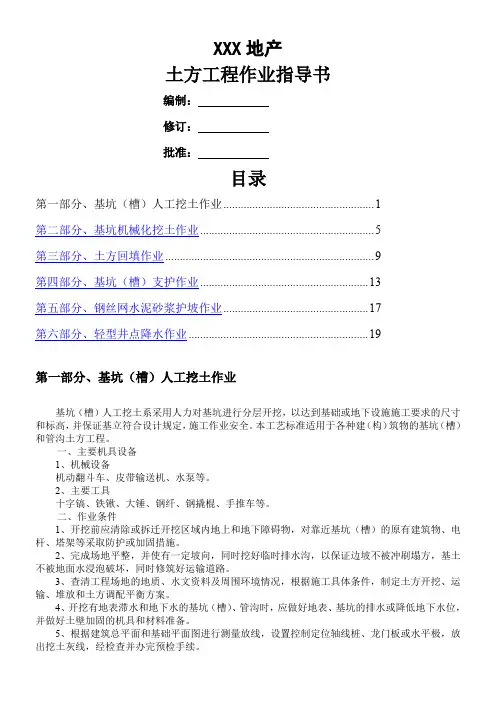

XXX地产土方工程作业指导书编制:修订:批准:目录第一部分、基坑(槽)人工挖土作业 (1)第二部分、基坑机械化挖土作业 (5)第三部分、土方回填作业 (9)第四部分、基坑(槽)支护作业 (13)第五部分、钢丝网水泥砂浆护坡作业 (17)第六部分、轻型井点降水作业 (19)第一部分、基坑(槽)人工挖土作业基坑(槽)人工挖土系采用人力对基坑进行分层开挖,以达到基础或地下设施施工要求的尺寸和标高,并保证基立符合设计规定,施工作业安全。
本工艺标准适用于各种建(构)筑物的基坑(槽)和管沟土方工程。
一、主要机具设备1、机械设备机动翻斗车、皮带输送机、水泵等。
2、主要工具十字镐、铁锹、大锤、钢纤、钢撬棍、手推车等。
二、作业条件1、开挖前应清除或拆迁开挖区域内地上和地下障碍物,对靠近基坑(槽)的原有建筑物、电杆、塔架等采取防护或加固措施。
2、完成场地平整,并使有一定坡向,同时挖好临时排水沟,以保证边坡不被冲刷塌方,基土不被地面水浸泡破坏,同时修筑好运输道路。
3、查清工程场地的地质、水文资料及周围环境情况,根据施工具体条件,制定土方开挖、运输、堆放和土方调配平衡方案。
4、开挖有地表滞水和地下水的基坑(槽)、管沟时,应做好地表、基坑的排水或降低地下水位,并做好土壁加固的机具和材料准备。
5、根据建筑总平面和基础平面图进行测量放线,设置控制定位轴线桩、龙门板或水平极,放出挖土灰线,经检查并办完预检手续。
6、夜间作业,应根据需要设置照明设施,在危险区域设置明显警戒标志。
三、施工操作工艺1、基坑(槽)开挖应按放线定出的开挖宽度,分块(段)分层挖土。
根据土质和水文情况,采取在四例或两侧直立开挖或放波,以保证施工操作安全。
2、在天然湿度的均质土中开挖基坑(槽)和管沟,且无地下水时,挖方边坡可作直立壁,不加支撑,仅控方深度不得超过表1-1的规定,基坑(槽)宽应稍大于基础宽。
如超过表1-1规定的深度,但不大于5m 时,应根据土质和施工具体情况进行放坡,以保证不坍方,其最陡容许坡度按表1-2采用。
土方工程作业指导书(完整版)

土方工程作业指导书一般规定:土石方工程应合理选择施工方案,编制、审批、实施符合九九定额精神,尽量采用新技术和机械化施工。
施工中如发现有文物或古墓等应妥善保护,并应立即报请当地有关部门处理后,方可继续施工。
在敷设有地上或地下管道、光缆、电缆、电线的地段施工进行土方施工时,应事先取得管理部门的书面同意,施工时应采取措施,以防损坏。
土石方工程应在定位放线后,方可施工。
土方工程施工应进行土方平衡计算,按照土方运距最短、运程合理和各个工程项目的施工顺序做好调配,减少重复搬运。
1、场地平整1.1、操作方法:关键是测量,随干随测,最终测量作好书面记录。
实地测点标识,作为检查、交验的依据。
填方应选用符合要求的土料,边坡施工应按填土压实标准进行水平分层回填压实。
平整场地后,表面逐点检查,检查点的间距不宜大于20M。
1.2.质量要求及标准:1.2.1.平整场地:平整区域的坡度与设计相差不应超过0.1%,排水沟坡度与设计要求相差不超过0.05%,设计无要求时,向排水沟方向作不小于2%的坡度。
1.2.2.场地平整的允许偏差:1.2.2.1.表面标高:人工清理±30MM,机械清理:±50MM;1.2.2.2.长度、宽度(由设计中心向两边量)不应偏小;1.2.2.3.边坡坡度人工施工表面平整,不应偏陡,机械施工基本成型,不应偏陡;1.2.2.4.地面、路面下的地基:水平标高0~-50MM,平整度≤20MM。
1.3、质量检验方法:用水准仪及2m检查尺检查。
1.4、质量通病的预防措施:1.4.1、场地积水预防措施:1.4.1.1、平整前,对整个场地进行系统设计,本着先地下后地上的原则,做排水设施,使整个场地水流畅通;1.4.1.2、填土应认真分层回填辗压,相对密实度不低于85%;1.4.1.3、做好测量复核工作,避免出现标高误差。
1.4.2、填方边坡塌方预防措施:1.4.2.1、根据填方高度,土的种类和工程重要性按设计规定放坡,当填方高度在10m内,宜采用1:1.5,高度超过10m,可作成折线形,上部为1:1.5,下部采用1:1.75;1.4.2.2、土料符合要求,不良土质可随即进行坡面防护,保证边缘部位的压实质量,对要求边坡整平拍实的,可以宽填0.2m;1.4.2.3、在边坡上下部作好排水沟,避免在影响边坡稳定的范围内积水。
斗轮机土方工程作业指导书

斗轮机土方工程作业指导书斗轮机是一种先进的土方作业机械,其作业效率高,适用范围广。
为了保证斗轮机土方工程的安全、高效和质量,必须制定一份完善的作业指导书。
下面就是一份斗轮机土方工程作业指导书。
一、斗轮机基础知识斗轮机在进行土方工程时,必须要了解其机械结构和使用方法,掌握斗轮机的基本知识。
斗轮机由底盘、转向系统、传动系、斗轮轮系、斗轮机构、液压系统、控制系统等组成,其主要参数有斗轮轮径、推力、功率、行进速度、斗轮机构工作容积等。
二、斗轮机土方工程作业前的准备1. 土方工程前必须对场地进行分析,确定土方工程的范围和要求,进行场地清理。
如果场地上有石头和大块木材,则必须清除,在斗轮机作业时会对斗轮机造成损伤。
2. 在正式斗轮机工作之前,必须对斗轮机进行检查和维护,保证其良好的机械状态。
具体操作包括:(1)检查发动机,确保其正常起动和工作;(2)检查斗轮机液压系统,检查液压油量和质量,保证动作平稳;(3)检查斗轮轮系,确保轮胎、轮辋无损坏;(4)检查斗轮机构,确保其工作正常且润滑良好。
3. 对土方工程现场进行安全检查,确保斗轮机在工作过程中无危险,如地面情况平稳、斗轮机轨迹清晰等。
三、斗轮机土方工程作业过程中的操作1. 选择合适的液压油压力,能够满足斗轮机的使用要求。
2. 确保斗轮机行进方向正确,如需转向或返回,则需要正确使用转向系统。
3. 斗轮机运行过程中应该保持良好的速度,轮轮轨迹应保持平直,不得出现扭曲或偏移。
4. 斗轮机进行土方作业过程中,应该控制斗轮机器的车速和推进力,适应现场土质情况,避免卡车滑动,影响作业效率。
5. 斗轮机斗轮机构工作容积应根据场地尺寸和土质状况进行合理设计和使用。
6. 遇到不同种类及尺寸的土壤和岩石,必须进行不同的整土作业,如浅交叉、深交叉、刨切等。
四、斗轮机使用注意事项1. 斗轮机进行工作时,必须保持工作设备的正常,斗轮机每时每刻的路面线路应该保持清晰,以避免斗轮机的损坏。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.(安全管理)单位:___________________姓名:___________________日期:___________________斗轮机土方工程作业指导书(最新版)斗轮机土方工程作业指导书(最新版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。
显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。
一﹑工程概况1.1工程概况河北京能涿州热电新建项目一期2×350MW超临界机组工程为新建供热电厂,规划容量为4×350MW供热机组,本期建设2×350MW超临界燃煤供热机组,同步建设烟气脱硫、脱硝装置。
厂址位于涿州市北约8km处的东仙坡镇内,北与北京市房山区为邻,西距东仙坡镇政府约1000米,京广铁路西侧约1000米。
斗轮机基础为现浇钢筋混凝土条形基础,具体位置(A=1616.00,B=802.9~974.7)。
本次施工为土方开挖,一次性开挖到设计标高上30cm。
具体作业范围为215.35m*8.35m*2。
1.2工程地质条件1.2.1地形地貌依据对场地自然标高进行测量,场地平均标高:33.7m。
基坑开挖至-2.9m。
1.2主要工作量及工期:1.2.1工程量:本工程本次开挖土方工程量为:3600m3;1.2.2施工工期:2015年08月06日至2015年09月25日;二、编制依据2.1图纸2.1.1《斗轮机基础图施工图》F1226S-T0567。
2.2技术规范标准2.2.1《电力建设施工质量验收及评价规程_第1部分:土建工程》DLT5210.1-20122.2.2《建筑地基基础工程施工质量验收规范》GB50202-20022.2.3《建筑边坡工程技术规范》GB50330-20022.2.4《建筑基坑工程技术规程》JGJ120-20122.2.5《电力建设安全工作规程》第一部分(火电发电厂)DL5009.1-20142.2.6《工程建设标准强制性条文》2013版三、作业条件3.1施工图纸会检完毕,会检中存在的问题已有明确的处理意见;3.2具备开工条件的有关书面资料;3.3根据业主提供的全场坐标控制网络和高程控制点以及斗轮机基础施工图的坐标点确定其平面位置,用石灰粉在地面上放出开挖边线;3.4临时出土道路施工准备工作已完成;3.5施工机具已进场;3.6组织施工人员进行技术、安全交底;3.7劳动力组织及机具配备情况;3.8斗轮机定位放线需经过监理、甲方复测合格后方可进行开挖作业;3.9.1劳动力组织序号人员及工种资格要求人数职责1专业经理有组织协调能力,有现场管理经验1负责人员组织、配备和分工协调工作2专业主管要求熟悉土建结构的施工有组织才能1全面负责该单位工程的技术管理工作1、全面负责该单位工程的技术工作,组织施工图及技术资料的学习,编制施工技术措施,主持技术交底2、编制施工指导书,做施工预算3、深入现场指导施工,及时发现和解决技术问题;4、制定施工方法、工艺5、负责单位工程一级质量验收,并填写验收单6、负责施工过程中的一切技术工作,负责一切技术资料收集4测量员熟悉导线测量定位测量方法,能熟悉操作各种测量仪器1负责施工放线和测量资料及成果的整理工作5安全员有五年以上现场工作经验,熟悉《电力建设安全工作规程》责任心强,忠于职守,有安全员上岗证,持证上岗11、在上级安全部门的领导下,全面负责安全管理工作2、执行公司安全管理标准,遵循安全管理规程,作好施工现场的管理工作,对安全第一责任者负责3、负责施工现场的安全检查,制止违章作业4、做好安监违章记录,为安全评比提供直接、真实的依据5、安全权限:有权停止正在进行的违章作业,有权对参加施工的单位进行评分,以鼓励安全施工,并建议有关领导,对表现突出的单位和个人进行奖励,有权对违章个人进行就地处罚,有权对有隐患的施工方案提出异议,与技术人员商讨解决6质检员有质检工作经验,熟悉《电力建设施工及验收技术规范》建筑工程篇及相关的国家标准验收规范,熟悉施工图,经过培训,有质检员上岗证,持证上岗11、负责施工全过程的质量监督、检查及质保资料的搜集与整理工作2、有权对不能保证质量的方案提出异议,请求有关领导批准3、有权对可能造成质量事故的违章操作,及制止并报告有关领导处理4、对不合格的工序有权责令其修改,并禁止下道工序的施工,同时报告有关领导5、有权对质量较好的单位和个人或出现质量事故的单位和个人建议领导和经济挂钩,实行奖罚6、负责2级质量验收7力工有施工经验4配合修坡、清理、搭设施工围栏等工作9司机经过劳动局培训合格,持证上岗4负责驾驶挖掘机和自卸汽车及车辆的日常维护与保养工作3.10.1施工作业工机具统计表序号名称规格单位数量备注1反铲挖掘机辆12自卸汽车辆23铁锹把44潜水泵DN50台13.10.2仪器、仪表序号名称规格精度等级数量备注1水准仪DSZ21mm1台经校验合格、并在有效期内2全站仪徕卡TC4022"1台经校验合格、并在有效期内3钢卷尺50m1mm1盘计量检验合格施工机械、机具进行检修,保证运转良好;做好易损、易坏件的备品工作;机械、机具有关的使用证、能力鉴定等数据齐全备查。
3.11安全器具3.11.1所使用的机械工况良好,能够操作自如,均设有相应的防噪声、防漏油装置,运输汽车刹车良好,控制系统无故障。
3.11.2准备好安全围栏、安全帽等。
序号安全器具名称数量单位备注1安全帽100顶符合安全使用要求2安全围栏500米脚手架搭设四、作业程序测量放线→垃圾清理→土方开挖→排水沟及集水坑开挖和挡土围堰修筑→安全防护围栏搭设五﹑施工技术措施5.1定位及高程控制根据业主现场提供的全场坐标控制网络和定位高程点放出斗轮机基础的开挖控制线及开挖边线,并设置控制桩及高程控制点。
5.2土方开挖5.3.1本工程采用反铲挖掘机挖土,自卸汽车运土的形式施工。
5.3.2严格按照施工方案顺序开挖放坡,局部机械开挖不便的地方人工修理。
(1)挖土机、汽车装土、倒车设专人指挥,司机要听从指挥。
倒车就位后,司机鸣喇叭表示汽车已经停稳,可以让挖掘机司机进行挖土装土的工作,装土完成后,挖掘机司机必须也鸣喇叭告知司机装土完成,汽车司机起动后要鸣喇叭响后方可行驶。
开挖时,将可回填土运往东侧堆土区域。
(2)挖掘区域内如发现不能辨认的物品,立即停止施工,上报监理及甲方,待查明真相后方可继续施工。
(3)挖方自上而下进行,不得使用挖空底脚的方法进行施工。
5.3.3人工修坡(1)机械挖土时,在边坡位置宜浅挖,预留30cm土方,再由人工配合修整至所需要的边坡坡度。
(2)人工按1:0.5进行边坡的修整与防护应紧跟土方开挖施工,成熟一块施工一块,避免边坡裸露时间过长,造成失稳,且在开挖过程中随时检查、记录边坡的状态,以防坍塌。
5.3.4排水沟及集水坑开挖和挡土围堰修筑土方开挖完成后,在边坡四周,距离基坑1m处修筑挡水围堰,宽度为0.24m,高度均为0.3m。
在基底四周开挖环形排水沟,宽度为500m,深度500mm,在东北角挖集水坑。
5.3.5安全防护围栏搭设在基坑四周,距基坑边缘1.5m位置,用φ48脚手管搭设环形安全防护围栏,围栏应由上、下两道横杆和立杆组成,并用扣件连接。
上杆距地面1.2m,下杆距地面0.6m,立杆打入地下600mm,立杆间距为2.5m,并刷红白油漆。
5.4回填土方5.4.1准备工作地下结构施工完成后应及时做好隐蔽工作,清除基槽内杂物与积水,自检合格后通知监理组织验收,验收合格后,组织回填。
5.4.2回填要求基础回填土必须采用符合设计要求的土料,其夯实密度应达到设计要求。
回填土不得采用淤泥、耕植土、冻土、膨胀性土及有机物含量大于5%的土体。
5.4.3压实方法基础回填采用机械碾压和人工夯实相结合的方法进行。
回填过程中必须严格控制回填速度。
5.4.4回填土要求主控项目1基底处理必须符合设计要求和现行有关标准的规定2分层压实系数必须符合设计要求3边坡坡度应符合设计要求和现行有关标准及施工技术措施规定4标高偏差柱基、基坑、基槽0~-50mm场地平整人工±30mm机械±50mm管沟0~-50mm地(路)面基层0~一50mm一般项目1回填土料应符合设计要求2分层厚度及含水量应符合设计要求3表面平整度柱基、基坑、基槽≤20mm场地平整人工≤20mm机械≤50mm管沟≤20mm地(路)面基层≤20mm5.4.5成品保护基础回填过程中应做好成品保护,不得破坏已完混凝土结构的边角及整体性。
5.5进度保证措施5.5.1提前做好土方开挖的各项施工准备工作。
5.5.2提前组织好出土方向和堆土区域,使得基础开挖工作有序进行。
六、质量标准(含强制性条文、创优规划及精细化管理)6.1质量目标表面平整偏差≤20mm;标高、尺寸符合设计要求;基坑内无积水。
6.2质量保证措施6.2.1为使得基坑表面平整偏差≤20mm,挖机开挖至-2.6m,剩下为人工开挖,以保证开挖尺寸和标高满足要求。
6.2.2在开挖前做好技术、安全交底工作。
6.2.3回填的土料必须符合设计要求及施工规范的规定。
6.2.4填方施工结束后应检查标高、边坡坡度、压实程度等,检验标准参见下表。
填土工程质量检验标准(mm)项序检查项目允许偏差或允许值检查方法场地平整管沟地(路)面基础层人工机械主控项目1标高±30±50-50-50水准仪2分层压实系数设计要求按规定方法一般项目1回填土料设计要求取样检查或直观鉴别2分层厚度及含水量设计要求水准仪及抽样检查3表面平整度2020302020用靠尺或水准仪6.3质量通病及预防措施机械开挖时超挖,对原土造成扰动:开挖时坑底预留30cm,采用人工清土及平整。
6.4作业过程中控制点的设置6.4.1基坑底部标高应满则设计标高的要求。
6.4.2基底质量必须满足设计要求。
6.4.3基坑上、下口尺寸和坡度。
6.5质量标准及要求序号项目允许偏差(mm)检验方法1表面标高-50用水平仪检查2长度、宽度+200–50用全站仪、钢尺检查3边坡偏陡不允许观察或用坡度尺捡查4表面平整度20用2m靠尺和楔形塞尺检查6.6精细化管理要求在本工程土方施工过程中,做到技术措施、安全措施、进度措施贯彻到每个人,管理不留死角。
6.7强制性条文6.7.1《建筑基坑支护技术规程》JGJ120-20126.7.2基坑边界周围地面应设排水沟。
