一、混凝土浇筑及振捣(一)普通要求1、高强混凝土搅拌完毕后,为减少坍落度损失,应尽快输送至浇筑地点,保持泵送连续进行。

2、浇筑混凝土采用泵送,墙体分层浇筑,分层振捣,每一个施工流水段一次连续浇捣完毕。

3、振捣器应采用插入式高频振捣器,每次浇筑厚度 500mm,振捣器插入下层混凝土 50mm,以防止分层,振捣应密实均匀。

4、在板与柱相交处设置水平施工缝。

均匀下灰,分层浇捣,每层厚度不超过 50cm,采用插入式振捣器振捣。

5、浇筑时特殊注意柱插筋的位置,防止下灰及振捣造成倾斜及移位。

6、混凝土终凝前对柱子插筋位置进行复核,发现位移倾斜及时纠正。

7、浇筑后表面硬化后即将覆盖塑料布养护保水,使混凝土始终保持湿润,养护时间不少于 7-14 天。

8、混凝土到工地后,进行取样测定坍落度,坍落度达不到入泵要求时,此罐车混凝土按退回处理,严禁现场加水后再泵送利用。

混凝土罐车到现场后 2 小时内泵送完毕,混凝土在泵送浇筑的同时,用振捣棒加强各部位的振捣,确保混凝土振捣密实。

9、若浇筑混凝土必须间歇时,尽量缩短此间歇时间,并在前层混凝土初凝之前,将该层混凝土浇筑完毕。

(二)墙体混凝土浇筑(1)砼浇筑时的坍落度必须符合国家现行标准,施工中的坍落度应按砼实验室配合比进行测定和控制,并填写砼坍落度测试记录。

(2)厚与砼配合比相同减石子水泥砂浆。

(3)浇筑砼时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,普通为振捣器作用部份长度得 1.25 倍,最大不超过 500mm。

(4)使用插入式振捣器应快插慢拔,插点要均匀罗列,逐点挪移,须序进行,不得遗漏,做到均匀振实。

挪移间距不大于振捣作用半径的 1.25 倍(普通为 300—400mm)。

振捣上一层时应插入下层 50--100mm,以消除两层间的连接。

(5)浇筑混凝土应连续进行,如必须间歇,此间歇时间应尽量缩短,并应在前层混凝土凝结之前,将次层混凝土浇筑完毕。

间歇的最长期按所用水泥品种、(6)气温及混凝土凝结条件确定,普通超过 2h 应按施工缝处理。

混凝土浇灌施工方案

混凝土浇灌施工方案

混凝土浇灌施工方案混凝土浇灌作为建筑施工中的重要环节,在保障工程质量和工期的前提下,需要合理的施工方案。

本文将从施工前准备、材料准备、施工工艺、质量控制等方面,详细介绍混凝土浇灌的施工方案。

一、施工前准备1.1 场地准备在进行混凝土浇灌前,首先要对工地进行清理和整理,确保施工场地平整,无杂物和积水。

1.2 设备准备在施工前需要准备好混凝土搅拌机、输送泵、浇注斗等施工设备,确保设备完好,能够正常运行。

二、材料准备2.1 水泥选用符合国家标准的普通硅酸盐水泥,保证混凝土的基本性能。

2.2 骨料选择砂、石子等合格的骨料,保证混凝土的均匀性和密实性。

2.3 控制剂根据施工需要,添加减水剂、加速剂、防水剂等控制剂,以提高混凝土的性能。

三、施工工艺3.1 混凝土拌和按照设计配合比,将水泥、骨料、控制剂等原材料放入搅拌机中进行拌和,保证拌和均匀。

3.2 浇注将拌和好的混凝土从搅拌机输送至浇注斗,再由输送泵泵送至施工现场,进行浇灌。

3.3 振捣在浇灌的过程中,要采用振捣器对混凝土进行振实处理,以确保混凝土的牢固性。

四、质量控制4.1 强度检测在混凝土浇灌完成后,需要进行抗压强度和抗折强度等指标的检测,以验证混凝土的质量。

4.2 表面养护在混凝土初凝后,要进行充分的养护工作,保持混凝土表面的湿润,以充分发挥混凝土的强度。

五、施工安全5.1 安全防护在施工现场要加强安全防护,穿着符合规定的安全装备,避免发生意外事故。

5.2 环保措施在混凝土浇灌过程中,要采取环保措施,避免污染环境,保护生态环境。

综上所述,混凝土浇灌的施工方案必须经过详细的计划和组织,才能确保施工过程的顺利进行,同时保障工程质量和工期的实现。

混凝土浇捣施工方案

混凝土浇捣施工方案

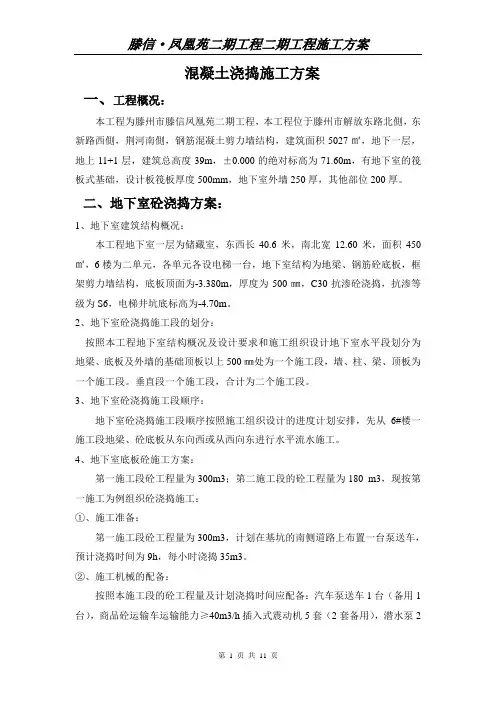

混凝土浇捣施工方案一、工程概况:本工程为滕州市滕信凤凰苑二期工程,本工程位于滕州市解放东路北側,东新路西側,荆河南側,钢筋混凝土剪力墙结构,建筑面积5027㎡,地下一层,地上11+1层,建筑总高度39m,±0.000的绝对标高为71.60m,有地下室的筏板式基础,设计板筏板厚度500mm,地下室外墙250厚,其他部位200厚。

二、地下室砼浇捣方案:1、地下室建筑结构概况:本工程地下室一层为储藏室,东西长40.6米,南北宽12.60米,面积450㎡,6楼为二单元,各单元各设电梯一台,地下室结构为地梁、钢筋砼底板,框架剪力墙结构,底板顶面为-3.380m,厚度为500㎜,C30抗渗砼浇捣,抗渗等级为S6,电梯井坑底标高为-4.70m。

2、地下室砼浇捣施工段的划分:按照本工程地下室结构概况及设计要求和施工组织设计地下室水平段划分为地梁、底板及外墙的基础顶板以上500㎜处为一个施工段,墙、柱、梁、顶板为一个施工段。

垂直段一个施工段,合计为二个施工段。

3、地下室砼浇捣施工段顺序:地下室砼浇捣施工段顺序按照施工组织设计的进度计划安排,先从6#楼一施工段地梁、砼底板从东向西或从西向东进行水平流水施工。

4、地下室底板砼施工方案:第一施工段砼工程量为300m3;第二施工段的砼工程量为180 m3,现按第一施工为例组织砼浇捣施工:①、施工准备:第一施工段砼工程量为300m3,计划在基坑的南侧道路上布置一台泵送车,预计浇捣时间为9h,每小时浇捣35m3。

②、施工机械的配备:按照本施工段的砼工程量及计划浇捣时间应配备:汽车泵送车1台(备用1台),商品砼运输车运输能力≥40m3/h插入式震动机5套(2套备用),潜水泵2台,塔吊1台。

③、劳动力组织:a、每台泵车配备15名砼工,3名震动机手,4名泥工抹面,每台泵车作业人员22人每班;b、每班安排辅助施工人员:排水清理2人,木工守模2人,钢筋值班2人,机修工、电工各1人,塔吊司机、指挥各1人,试块制作、坍落度检测1人;c、项目部管理人员值勤:项目经理、技术负责人、施工员、质量员、安全员,各负其责。

混凝土专项施工方案(4)

混凝土专项施工方案(4)

混凝土专项施工方案(4)
一、施工准备
在进行混凝土专项施工之前,必须进行充分的施工准备工作。

首先,要进行现场勘测,确定工程的基本情况,包括地形地貌、土质情况等。

其次,要制定详细的施工方案,确定施工的流程和步骤。

最后,要准备好所需的施工材料和设备,确保施工顺利进行。

二、施工工艺
1. 模板安装
在进行混凝土浇筑之前,必须首先安装模板。

模板的安装应按照设计要求和图纸要求进行,确保模板的稳固和准确性。

2. 钢筋绑扎
在模板安装完成后,要进行钢筋绑扎工作。

绑扎钢筋时,要按照设计要求和要求进行,确保钢筋的正确位置和数量。

3. 混凝土搅拌
混凝土搅拌是混凝土专项施工中的关键步骤。

要选择质量可靠的搅拌设备,确保混凝土的质量和均匀性。

4. 浇筑与振实
当钢筋绑扎和混凝土搅拌完成后,即可进行混凝土的浇筑和振实工作。

在浇筑过程中,要注意控制浇筑速度和振实程度,确保混凝土的均匀性和密实度。

三、质量验收
在混凝土专项施工完成后,必须进行质量验收工作。

质量验收应按照相关标准和规范进行,确保工程质量符合设计要求。

四、安全措施
在混凝土专项施工过程中,必须严格遵守相关的安全规范和操作规程,确保施工人员和设备的安全。

同时,要做好现场安全管理工作,避免发生安全事故。

五、施工总结
混凝土专项施工是一项复杂的工程,需要施工人员具备丰富的经验和技术知识。

通过本文介绍的施工准备、施工工艺、质量验收、安全措施等内容,可以帮助施工人员更好地进行混凝土专项施工,保证工程质量和安全。

混凝土浇捣施工方案

混凝土浇捣施工方案

南三环廉租住宅建设项目S2地块1#-10#楼混凝土浇捣施工方案一、工程概况:大同市南三环廉租住宅1#-10#楼工程位于南三环以南廉租房住宅区内,东、南、北三侧各为规划中的道路,南侧为同时开工建设的廉租住宅多层房屋。

本工程为单体地下室一层,1#-4#楼为框剪二十二层、5#-6#为框剪十八层的高层建筑,7#-10#为框架十一层的小高层建筑,总建筑面积为126851.4㎡。

二、地下室结构砼浇捣方案:1、地下室为单体地下室一层车库。

1#、4#楼东西长32.00米、南北宽16.80米,建筑面积各为8396.6㎡,二单元80户,每单元设电梯壹台;2#、3#楼东西长62.60、南北宽16.80米,建筑面积各为17992.6㎡,二单元166户,每单元设电梯贰台;5#、6#楼东西长28.50米、南北宽19.80米,建筑面积各为7177.91㎡,一单元70户,设电梯贰台;7#-10#楼东西长62.00米,南北宽14.60米,建筑面积各为9521.95㎡,三单元66户,每单元设电梯壹台。

地下室结构:1#-6#楼均为400㎜直径CFG复合地基,7#-10#楼均为换土地基。

1#-4#楼为900㎜厚筏板基础,5#、6#楼为800㎜厚筏板基础,7#-10#楼为650㎜厚筏板基础,框架剪力墙结构,C30密实抗渗砼浇捣、抗渗等级为P6。

2#、3#楼在○28-○29轴之间,7#-10#楼在○21-○23轴之间设置800㎜宽后浇带。

水平施工缝留置于基础底板板面350mm高处。

2、地下室砼浇捣施工段划分:按照本工程地下室结构概况及设计和施工规范要求,根据施工组织设计,水平段以基础顶板以上350㎜处为一个施工段,墙、柱、梁、顶板为一个施工段,垂直段以每个单体工程作为一个施工段组织施工,合计为20个施工段。

3、地下室砼施工段顺序:地下室砼浇捣施工段顺序按照施工组织设计的进度计划安排,根据施工段的划分,安排三个施工班组同时进行水平流水作业和立体交叉流水作业进行施工。

大体积混凝土浇筑方案

大体积混凝土浇筑方案

大体积混凝土浇筑方案1、采用斜面分层浇筑的方法浇筑,由下层端部开始逐渐上移,循环推进,每层厚度400mm,通过标尺杆进行控制。

夜间施工时,尺杆附近要用手把灯进行照明。

浇筑时,要在下一层混凝土初凝之前浇捣上一层混凝土并插入下层混凝土5cm,保证上下层浇筑间隔不超过混凝土初凝时间,避免施工裂缝出现。

每一次的振捣时间20-30s 以避免上下层混凝土之间产生冷缝,同时采取二次振捣法保持良好接槎,横向振捣接界面的搭界长度至少500mm。

2、混凝土振捣方式:每个砼泵口布置3台振动棒。

混凝土振捣时布置三道振捣,第一道设在混凝土的坡角,确保下部混凝土的密实;第二道设在混凝土的坡中间,第三道设在混凝土的坡顶。

每道设2台振捣器,三道振捣相互配合,确保振捣覆盖整个坡面。

使用振捣棒振捣,振捣棒插入下层混凝土中的深度>50mm,振捣棒移动的间距以400mm左右为宜,振捣棒要快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实,每一次振点的延续时间一般为20—30秒,以混凝土面泛浆和不再沉落为准。

横向振捣界面的振捣搭接至少500mm宽,以防止交界处的漏振。

混凝土表面要用刮杠刮平,再撒5mm—25mm碎石,用木抹拍实抹平。

3、表面处理。

由于泵送混凝土表面水泥浆较厚,在浇筑后2~8h,初步按标高用长刮尺刮平,然后用木板反复压数遍,使其表面密实,再用铁面板收面后立即用塑料薄膜覆盖。

4、加强施工管理。

在混凝土结构中,强度不是均匀的,裂缝总是从强度最低的薄弱处开始,当混凝土质量控制不严,混凝土离差系数大时裂缝就多。

为防止裂缝,必须加强施工管理,提高混凝土的施工质量。

5、商品混凝土管理规定,连续浇筑量超过1000m3一般按照每200m3留置强度试件一组,每班留现场同条件养护试块一组。

抗渗试件,按每500m3取一组试件。

所有试件随机取样,成型后用塑料膜严密覆盖,脱膜时写好编号、日期及部位,除同条件养护外,其余强度试件及抗渗试件立即进入标养,以免因试件养护不利出现对工程质量误判。

砼浇筑专项施工方案

砼浇筑专项施工方案

砼浇筑专项施工方案
一、施工前准备
1.1 设备准备
在进行砼浇筑施工前,必须确保各种施工设备完好,包括搅拌机、输送泵、混
凝土浇注车辆等。

1.2 施工区域准备
施工区域应清理干净,确保没有杂物和污物,保证施工质量。

二、工艺流程
2.1 砼浇筑准备
1.按照设计要求调配好混凝土,确保材料比例准确。

2.将混凝土装入预先准备好的搅拌机中进行搅拌,直至达到均匀的浇注
状态。

2.2 浇筑过程
1.在浇筑前,要先在模板内部涂刷防粘剂,以防止混凝土粘附在模板上。

2.将预先搅拌好的混凝土倒入模板内,并用振捣器将混凝土进行振实,
确保不会产生空隙。

3.在振实后,用捣棒对混凝土表面进行充分压实,确保表面平整。

2.3 成品处理
1.在浇筑结束后,应对混凝土进行养护,保持其充分凝固。

2.混凝土凝固后,可以进行后续的抹灰、打磨等处理,以达到设计要求
的平整度和光滑度。

三、质量控制
3.1 浇筑质量控制
1.在浇筑过程中,应严格按照设计要求进行操作,保证混凝土的密实性
和均匀性。

2.对浇筑后的砼进行质量检测,包括强度测试、密实度检查等。

3.2 安全控制
在砼浇筑过程中,必须严格遵守安全操作规程,确保施工人员的安全。

四、施工结束
4.1 清理工作
施工结束后,要对施工现场进行彻底清理,保持环境整洁。

4.2 施工记录
在施工结束后,要做好施工记录,包括施工过程中的重要数据和问题记录等,以备后续查验。

以上为砼浇筑专项施工方案的基本内容,希望能对施工过程有所帮助。

混凝土工程施工方案

混凝土工程施工方案

混凝土工程施工方案本工程结构混凝土全部采用自拌混凝土。

混凝土的输送采用塔吊进行。

混凝土浇筑操作必须按国家标准《混凝土结构工程施工及验收规范》的有关章节内容执行。

碎浇筑前,除对材料供应、机具设备、劳动力组织安排就绪外,还应对模板的强度、刚度、稳定性作认真检查,钢筋、预留孔洞、预埋管线等应与监理人员办好隐蔽验收手续。

一、混凝土浇筑(1)柱墙碎浇筑柱墙碎在楼面模板安装后,钢筋绑扎前进行,以减轻工人的劳动强度,节省工期。

梁板与柱、墙的水平施工缝留置在梁、板底50毫米位置处,柱和墙碎浇筑采用导管下料,使砂倾落的自由高度小于2米,确保碎不离析。

一次连续浇灌高度不宜超过0.5米,待碎经振捣沉积、收缩完成后再进行第二次碎浇灌,但应在前层於初凝之前,将次层碎浇筑完毕,一般不再留置施工缝。

要加强柱四角和根部碎震捣,防止漏捣造成根部结合不良,接角残缺现象出现。

新老碎施工缝处理应符合规范要求,严格控制税的震捣时间,不得震动钢筋及模板,以保证碎质量。

⑵楼面梁板碎梁、板结构的碎浇筑,要在浇筑前在板的四周模板弹出板厚平水线,并钉上标记,在板跨中每距1500毫米焊接平水标志筋,并在钢筋端头油上红漆,作为衡量板厚和平水的标尺,为避免产生施工的冷缝,碎应连续浇注,一般控制在4小时之间,超过时间视为施工缝。

楼板碎采用平板震捣器捣实,其移动间距应保证振动器的平板能覆盖已振实部分的边缘。

随打随压光,当混凝土面收水后再进行二次压光,以减少裂缝的产生。

碎浇筑由窄边开始向阔边推进,混凝土浇筑从楼面一向尽端处开始,作后退拆管法施工;并分段成带状浇筑,带宽5m左右。

要求混凝土的初凝时间以卸车起计不小于4小时,在正常情况下先浇部分碎在初凝前将得到复盖,不会在碎带之间出现施工冷缝。

整个施工段硅浇筑控制在10个小时左右完成,每一施工段计划连续进行,不留设施工缝。

为保证砂的密实,梁浇筑采用震捧震捣时,间距应控制在500毫米左右,插入时间控制在10秒,以表面翻浆冒出气泡为宜。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

福建永隆存储库及加工工程









编制单位:中国第一冶金建筑公司
编制人:
编制日期:2010年07月07日
施工组织设计(施工方案)报审表
砼工程施工方案
一、工程概况
1、本项目工程为工业建筑,工程地点位于福建省福清市江阴港港前大道南侧。

建设单位:福建永隆冻品冷藏有限公司;监理单位:福建华源阳光工程管理有限公司;该工程由福建海峡建筑设计规划研究院设计。

2、本工程建筑总建筑面积为19756m2。

建设用地面积为4001m2;建筑为框剪结构,加工车间建筑层数为地下一层,地上七层,建筑物总高度为47.1m,冷库(二)建筑层数为地上七层,建筑物总高度为44.8m,附属设备基础建筑层数为地上一层(带夹层),建筑物总高度为7.2m。

本工程建筑等级为二级,设计使用年限为50年,耐火等级二级,抗震设防七度,屋面、地下室防水等级均为二级。

二、现浇框架混凝土浇筑工程施工方法
1、材料准备
(一)材料
○1水泥:采用水泥,进场时必须有质量证明书;
○2砂:粗砂或中砂,混凝土低于C30时含泥量不大于5%,高于C30时含泥量不大于3%;
○3石子:粒径20-40mm,混凝土低于C30时含泥量不大于2%,高于C30时不大于1%;
○4掺合料:粉煤灰,其掺量应通过试验确定,并应符合有关标准;
○5外加剂:应符合有关标准的规定,其掺量经试验符合要求后方可使用。

(二)作业条件
○1完成钢筋隐检工作,完成模板预检工作;
○2浇筑混凝土时,所使用架子及走道支搭完毕并经检查合格;
○3水泥、砂、石及外加剂等经检查符合有关标准要求,试验室下达混凝土配合比通知单;
○4磅秤经检查称量准确灵活,振捣器经检验试运转合格。

2、操作工艺
○1清理:浇筑前应将模板内的杂物及钢筋上的油污清除干净,并检查钢筋的水泥砂浆垫块是否垫好,柱子模板的扫除口应在清除杂物及积水后再封闭;
○2混凝土搅拌:根据配合比确定每盘各种材料用量及车辆重量,分别固定好水泥、砂、石各个磅秤标量;为使混凝土搅拌均匀,自全部拌合料装入搅拌筒中起到开始卸料为止,混凝土搅拌的最短时间要达到规范规定要求;
○3混凝土运输:混凝土自搅拌机中卸出后,应及时运送到浇筑地点,如混凝土运到浇灌地点有离析现象,须在浇灌前进行二次拌合,泵送混凝土时必须保证混凝土泵连续工作;
○4混凝土浇筑与振捣:混凝土的自由倾落高度不得超过2M,浇筑混凝土时应分段分层连续进行,分层浇筑高度为振捣器作用部分长度的1.25倍;使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,做到均匀振实;移动间距不大于振捣棒作用半径的1.5倍。

振捣上一层时应插入下层5CM,以消除两层间的接缝;表面振动器的移动间距应能保证振动器的平板覆盖已振实部分边缘,浇筑混凝土应连续进行;
○5柱的混凝土浇筑:柱子混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面:在与梁板整体浇筑时,应在柱浇筑完毕后停歇1~1.5h,使其获得初步沉实,再继续浇筑;
○6梁、板混凝土浇筑:肋形楼板的梁板应同时浇筑;和板连成整体的大断面允许将梁单独浇筑,其施工缝应留在板底下2~3cm处;梁柱节点钢筋较密时,浇筑此处混凝土时宜用同强度等级的细石混凝土浇筑,并用小直径振捣棒振捣;宜沿着次梁方向浇筑楼板,施工缝应留置在次梁跨度的中间三分之一范围内:施工缝的表面与梁轴线或板现垂直,不得留斜槎;施工缝宜用木板或钢丝网挡牢;
○7楼梯混凝土浇筑:楼梯段混凝土自下而上浇筑,先捣实底板混凝土,达到踏步位置时再与踏步混凝土一起浇捣,不断连续向上推进,并随时用木抹子将踏步上表面抹平;宜连续浇筑;
○8养护:混凝土浇筑完毕后,应在12h以内加以覆盖和浇水,浇水次数应能保持混凝土有足够的湿润状态,养护期一般不少于7昼夜;
○9冬期施工:冬期施工前应制定冬施工方案,对原材料的加热、搅拌、运输、浇筑和养护等进行热工计算,并应据此施工;在混凝土冷却到5度后方可拆除模板及保温层,混凝土试块除按正常规定组数制作外,还应增设二组与结构同条件养护。

3、质量技术标准
○1混凝土所用的水泥、水、骨料、外加剂等必须符合施工规范及有关规定,检查出厂合格证或试验报告是否符合质量要求;
○2混凝土的配合比、原材料计量、搅拌、养护和施工缝处理必须符合施工规范规定;
○3混凝土强度的试块取样、制作、养护和试验要符合《混凝土强度检验评定标准》(GBJ107—87)的规定;
○4设计不允许裂缝的结构,严禁出现裂缝;设计允许裂缝的结构,其裂缝宽
度必须符合设计要求;
○5混凝土应振捣密实,不得有蜂窝、孔洞、露筋、缝隙、夹渣等缺陷;
○6轴线位移、标高、截面尺寸、垂直度、平整度、预留洞中心线位置偏移、预埋件中心线位置偏移均不得超过允许偏差。

4、成品防护措施
○1要保证钢筋和垫块的位置正确,不得踩楼板、楼梯的弯起钢筋,不碰动预埋件和插筋;
○2不用重物冲击模板,不在梁或楼梯踏步模板吊帮上蹬踩,应搭设跳板,保证模板的牢固和严密;
○3已浇筑楼板、楼梯踏步的上表面混凝土要加以保护,必须在混凝土强度达到1.2Mpa后方准在面上进行操作及安装结构用的支架和模板;
○4冬期施工阶段,上覆盖混凝土表面时,要站在脚手板上操作,尽量不踏出脚印。

5、应注意的质量问题
○1蜂窝;
○2露筋;
○3麻面;
○4孔洞;
○5缝隙及夹层;
○6梁、柱结点处断面尺寸偏差过大;
○7现浇楼板和楼梯上表面平整度偏差过大。

6、安全、技术、节约等项措施
○1为节约水泥,加入粉煤灰,其掺量应通过试验确定,并应符合有关标准;
○2浇筑混凝土用架子及走道已支搭完毕并经检查合格;
○3操作时精神要集中,不得嘻笑打闹,以防意外事故发生。

三、主体砼的浇筑
1.施工缝的设置:柱子留置在底板的顶面,梁下50-100mm处及梁面,板及
框架梁的施工缝,应按设计的要求留置。

2.施工缝的处理:应应清除施工缝的垃圾,水泥薄膜,表面松动砂石,同时
加以凿毛,用水冲洗干净,浇筑前,水平施工缝先铺上10-15mm厚与混凝土内砂浆万分相同的水泥砂浆,并加强对施工缝位置的振实,使其紧密结合,垂直施工缝应凿成台阶式刚愎自用要时此位置如Φ12—16mm@50-50cm 的插筋,并在浇筑交接前刷水泥浆润湿。

3.柱、梁、板砼浇筑施工:柱砼浇筑前,底部先填10cm与混凝土同配合比
的砂浆,以免底总产生蜂窝现象,肋梁楼板浇筑时,根柱梁高分层成阶梯形推进,当达到板底位置时,即与板的混凝土一起浇捣,倾倒砼的方向的应与浇筑方向相反。

(四)、砼试块留取
各种不同强度等级的砼均在监理或甲方共同参与下,在现场留取试块,留取组数与养护应符合GBJ107-87要求。

中国第一冶金建筑公司永隆项目部 2010年07月07日。
