隐蔽工程验收内容和程序

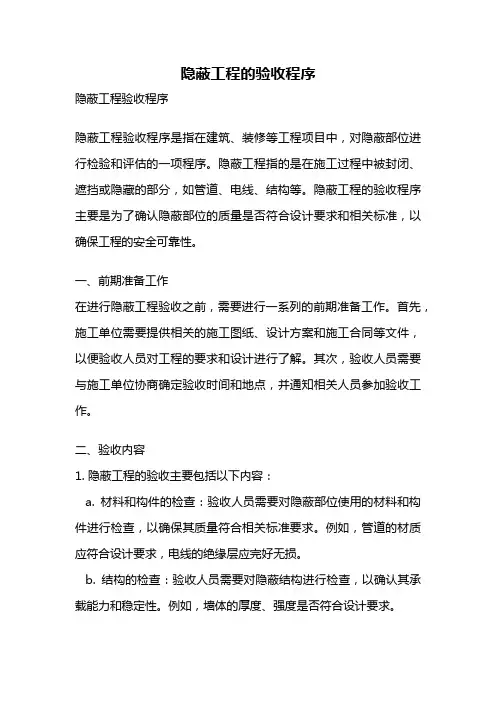

隐蔽工程的验收程序

隐蔽工程的验收程序隐蔽工程验收程序隐蔽工程验收程序是指在建筑、装修等工程项目中,对隐蔽部位进行检验和评估的一项程序。
隐蔽工程指的是在施工过程中被封闭、遮挡或隐藏的部分,如管道、电线、结构等。
隐蔽工程的验收程序主要是为了确认隐蔽部位的质量是否符合设计要求和相关标准,以确保工程的安全可靠性。
一、前期准备工作在进行隐蔽工程验收之前,需要进行一系列的前期准备工作。
首先,施工单位需要提供相关的施工图纸、设计方案和施工合同等文件,以便验收人员对工程的要求和设计进行了解。
其次,验收人员需要与施工单位协商确定验收时间和地点,并通知相关人员参加验收工作。
二、验收内容1. 隐蔽工程的验收主要包括以下内容:a. 材料和构件的检查:验收人员需要对隐蔽部位使用的材料和构件进行检查,以确保其质量符合相关标准要求。
例如,管道的材质应符合设计要求,电线的绝缘层应完好无损。
b. 结构的检查:验收人员需要对隐蔽结构进行检查,以确认其承载能力和稳定性。
例如,墙体的厚度、强度是否符合设计要求。
c. 强度和抗震性能的检查:验收人员需要对隐蔽部位的强度和抗震性能进行评估,以确保工程的安全可靠性。
例如,柱子的抗压能力是否满足要求,结构的抗震性能是否符合相关标准。
d. 管道和电线的布置:验收人员需要对管道和电线的布置进行检查,以确认其合理性和安全性。
例如,管道的走向是否符合规范,电线的敷设是否符合安全要求。
e. 隐蔽部位的标识和记录:验收人员需要确认隐蔽部位的标识和记录工作是否完善,以便后期维护和检修。
例如,管道的标识是否清晰可见,电线的接线盒是否有相应的记录。
2. 验收方法和工具:a. 目测检查:验收人员可以通过目测检查的方式对隐蔽部位进行初步评估,例如观察管道的焊接是否牢固,电线的绝缘层是否完好。
b. 使用测量仪器:验收人员可以使用测量仪器对隐蔽部位进行测量和测试,例如使用超声波测厚仪对管道的壁厚进行测量,使用电阻测试仪对电线的绝缘电阻进行测试。
监理人都该知道的隐蔽工程验收内容及程序

监理人都该知道的隐蔽工程验收内容及程序隐蔽工程的验收工作应怎样实施?重要隐蔽工程如:基坑(基槽)、基础回填、钢筋、混凝土结构上预埋管(预埋铁件、水电管线)及混凝土结构(砌体工程)装饰前的验收等又该注意什么?让我们一起看看它们的具体验收内容和程序。
验收内容1、基坑、基槽建筑物基础按设计标高开挖后,项目经理要求监理单位进行验槽工作,项目工程部工程师、监理工程师、勘察和设计单位等及时到现场确认土质是否满足承载力要求。
基坑或基槽验收记录要经上述五方会签,验收后应尽快隐蔽,避免被雨水浸泡。
2、基础回填基础回填工作按设计图要求的土质或材料分层夯填,而且按规范要求,请质监站取土检查其密实性,夯实系数要达到设计要求,确保回填土不产生较大沉降。
3、混凝土工程的钢筋首先,钢筋原材料进场时要检查是否有合格证,并且合格证上是否注明了钢材规格、型号、炉号、批号、数量、出厂日期和生产厂家等。
同时要取样进行物理性能的检验和化学成分的试验,合格方可批量进场。
其次,检查钢筋绑扎规格、数量、间距是否符合设计要求,接头数量和搭接长度必须符合规范要求。
对焊接头的钢筋要先试验焊工焊接质量,然后按规范要求抽取样品进行焊接试件检验,对不合格焊接试件要加倍取样检验,确保焊接接头质量达标。
钢筋保护层按设计要求进行施工,不能偷工减料。
监理工程师资格证书最后,验收中不合格的项目要发送监理整改通知单,直至完全合格后才可以在《隐蔽验收记录表》上签字同意并进行混凝土浇筑。
4、混凝土结构上预埋管、预埋铁件及水电管线混凝土结构上通常有防水套管、预埋铁件、电气管线和给排水管线等需要隐蔽,混凝土浇筑封模板前要对其进行隐蔽验收。
首先,验收其原材料是否合格,只有合格材料才允许使用。
然后,检查套、铁件等所用材料的规格及加工质量是否符合设计要求。
接着,要核对其放置的标高、轴线等位置是否准确无误,并检查其固定方法是否牢靠,能否确保混凝土浇筑过程中不变形、不移位。
水电管线埋设位置要根据使用特点进行检查。
隐蔽工程验收程序和要求

隐蔽工程验收程序和要求隐蔽工程验收程序和要求一、隐蔽工程验收程序:1. 前期准备:a. 完成隐蔽工程的分项工程施工,并按照相关规范进行自检,确保工程质量达到验收标准。
b. 编制隐蔽工程验收方案,明确验收范围、内容和要求。
2. 隐蔽工程验收准备:a. 按照隐蔽工程验收方案的要求,对隐蔽工程进行全面检查,确保施工符合设计要求并达到验收标准。
b. 整理出隐蔽工程验收记录表格,记录各项检查结果和存在的问题。
3. 隐蔽工程验收:a. 进行现场实地检查,核对隐蔽工程的施工质量,包括材料使用、施工工艺等是否符合设计要求。
b. 对隐蔽工程的管道、线路、设备等进行试验,包括通水试验、通电试验等,确保其正常运行和安全性能。
c. 根据验收方案,进行必要的测量、检测和检验,确认隐蔽工程的技术指标和性能符合要求。
4. 隐蔽工程验收记录与报告:a. 根据实际情况,填写隐蔽工程验收记录表格,详细记录各项检查结果、问题整改情况等。
b. 编写隐蔽工程验收报告,总结工程质量,提出合理化建议和改进措施。
二、隐蔽工程验收要求:1. 验收人员应具有相关专业知识和经验,并遵守相关的法律法规和技术规范。
2. 进行隐蔽工程验收前,必须做好验收方案、记录表格和验收报告的编制工作。
3. 验收应根据设计文件、技术规范等要求,进行全面、系统、严格的检查。
4. 对隐蔽工程的各个部位和细节进行检查,包括布线是否合理、管道是否密封、设备是否完好等。
5. 进行验收时,可结合相关的测量仪器和设备,确保数据准确可靠。
6. 如发现问题或不符合要求的情况,应及时记录并提出整改要求,确保问题得到及时解决。
7. 验收合格后,应及时提交相关报告和档案,保留作为工程完工验收的依据。
通过严格的隐蔽工程验收程序和要求,可以有效保证隐蔽工程的质量和安全性能,确保施工符合设计要求,为后续工程的顺利进行提供可靠的基础。
我们鼓励各相关单位和人员要充分重视隐蔽工程验收工作,确保工程质量和安全,为建设一个安全、可靠的社会做出积极贡献。

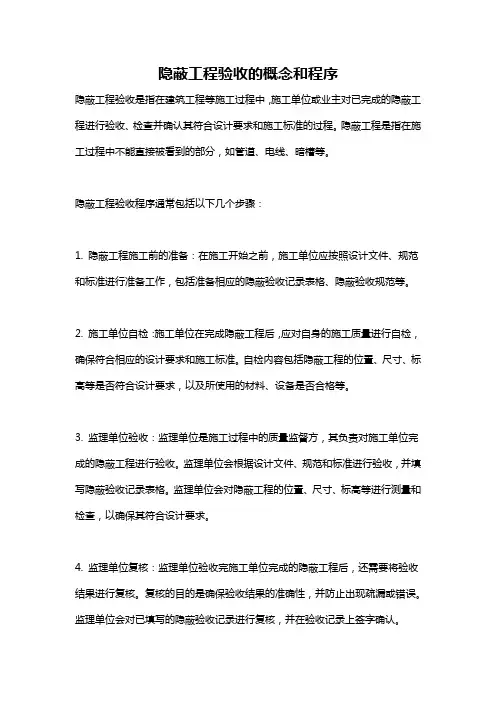

隐蔽工程验收的概念和程序

隐蔽工程验收的概念和程序隐蔽工程验收是指在建筑工程等施工过程中,施工单位或业主对已完成的隐蔽工程进行验收、检查并确认其符合设计要求和施工标准的过程。
隐蔽工程是指在施工过程中不能直接被看到的部分,如管道、电线、暗槽等。
隐蔽工程验收程序通常包括以下几个步骤:1. 隐蔽工程施工前的准备:在施工开始之前,施工单位应按照设计文件、规范和标准进行准备工作,包括准备相应的隐蔽验收记录表格、隐蔽验收规范等。
2. 施工单位自检:施工单位在完成隐蔽工程后,应对自身的施工质量进行自检,确保符合相应的设计要求和施工标准。
自检内容包括隐蔽工程的位置、尺寸、标高等是否符合设计要求,以及所使用的材料、设备是否合格等。
3. 监理单位验收:监理单位是施工过程中的质量监督方,其负责对施工单位完成的隐蔽工程进行验收。
监理单位会根据设计文件、规范和标准进行验收,并填写隐蔽验收记录表格。
监理单位会对隐蔽工程的位置、尺寸、标高等进行测量和检查,以确保其符合设计要求。
4. 监理单位复核:监理单位验收完施工单位完成的隐蔽工程后,还需要将验收结果进行复核。
复核的目的是确保验收结果的准确性,并防止出现疏漏或错误。
监理单位会对已填写的隐蔽验收记录进行复核,并在验收记录上签字确认。
5. 业主验收:在监理单位对隐蔽工程进行复核后,业主有权对其进行最终验收。
业主验收的目的是确保整个工程符合设计要求和质量标准,并根据实际需求是否满足。
业主验收通常通过检查隐蔽验收记录、检查施工质量、观察现场是否存在问题等方式进行。
6. 验收记录和报告:在隐蔽工程验收过程中,各个环节都会填写相应的隐蔽验收记录和报告。
这些记录和报告包括施工单位自检记录、监理单位验收记录、复核记录、业主验收记录等。
这些记录和报告将成为后续工程竣工验收和使用阶段的重要依据。
隐蔽工程验收是确保建筑工程质量的重要环节之一,通过严格的验收程序和规范,可以及时发现和解决施工过程中存在的问题,确保工程质量符合要求。

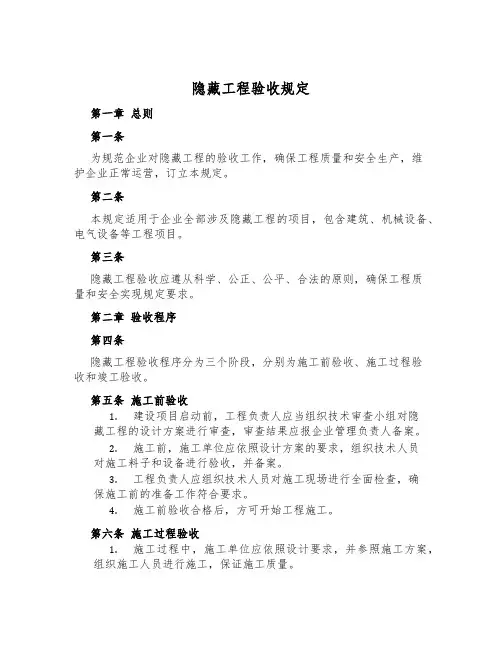

隐蔽工程验收规定

隐藏工程验收规定第一章总则第一条为规范企业对隐藏工程的验收工作,确保工程质量和安全生产,维护企业正常运营,订立本规定。
第二条本规定适用于企业全部涉及隐藏工程的项目,包含建筑、机械设备、电气设备等工程项目。
第三条隐藏工程验收应遵从科学、公正、公平、合法的原则,确保工程质量和安全实现规定要求。
第二章验收程序第四条隐藏工程验收程序分为三个阶段,分别为施工前验收、施工过程验收和竣工验收。
第五条施工前验收1.建设项目启动前,工程负责人应当组织技术审查小组对隐藏工程的设计方案进行审查,审查结果应报企业管理负责人备案。
2.施工前,施工单位应依照设计方案的要求,组织技术人员对施工料子和设备进行验收,并备案。
3.工程负责人应组织技术人员对施工现场进行全面检查,确保施工前的准备工作符合要求。
4.施工前验收合格后,方可开始工程施工。
第六条施工过程验收1.施工过程中,施工单位应依照设计要求,并参照施工方案,组织施工人员进行施工,保证施工质量。
2.施工单位应及时记录和整理施工过程中的关键工作节点,具体料子和设备使用情况,并及时报告工程负责人备案。
3.工程负责人应定期对施工过程进行检查,并记录检查结果。
如发现问题,应及时整改,并备案。
第七条竣工验收1.工程竣工前,施工单位应依照设计方案要求完成隐藏工程,确保施工质量。
2.工程竣工前,工程负责人应组织技术人员对隐藏工程进行验收,验收合格方可进入下一阶段。
3.竣工验收应由验收小组进行,验收小构成员由企业管理负责人指定,其中应包含技术专家。
4.验收小组应依照设计要求进行隐藏工程验收,并记录验收结果。
如发现问题,应订立整改方案并确定整改时限,并记录备案。
第三章验收标准第八条隐藏工程验收标准应符合国家相关规定和企业内部管理要求,并参照工程设计方案、施工方案等相关文件。
第九条隐藏工程验收应从以下几个方面进行: 1. 施工料子和设备的质量符合国家标准和设计要求; 2. 隐藏工程施工过程是否符合相关要求;3. 隐藏工程的技术指标达标;4. 施工记录是否齐全和准确。
隐蔽工程验收要点与实施流程

隐蔽工程验收要点与实施流程隐蔽工程验收是建设工程中的一个重要环节,它对工程的质量和安全起到了至关重要的作用。
本文将从八个不同的角度来探讨隐蔽工程验收的要点和实施流程。
一、验收前的准备工作在进行隐蔽工程验收之前,项目负责人应该进行充分的准备工作。
首先,需要详细了解工程的设计图纸和相关技术规范。
其次,要对施工过程进行全面的监控,确保工程符合设计要求。
此外,还应提前与相关部门进行沟通,确保验收能够顺利进行。
二、人员的组织与分工隐蔽工程验收需要多个不同专业的人员进行协作。
项目负责人应该根据工程的具体情况,组织合适的人员参与验收工作。
例如,需要有结构工程师、电气工程师、给排水工程师等专业人员参与。
同时,需要明确各个人员的具体分工和责任,确保验收工作的高效进行。
三、验收材料的准备在进行隐蔽工程验收时,相关材料的准备非常重要。
首先,需要查看工程的施工记录,了解各个施工过程的细节。
其次,要及时收集和整理相关的材料,如试验报告、质量检测报告、安全监测报告等。
这些材料将会成为验收的重要依据。
四、验收的具体内容隐蔽工程验收的具体内容包括工程的结构、设备、材料、技术和安全等方面的检查。
例如,需要检查结构工程的承重能力是否符合设计要求,设备的安装是否合理稳固,材料的质量是否达标,施工过程中的技术要求是否得以满足,以及安全措施是否得当等。
五、验收的考核标准在隐蔽工程验收中,需要明确考核标准,以确保评估的公正和准确性。
这些标准应该根据相关的技术规范和标准来确定,并由专业人员进行评估。
例如,可以根据建筑工程验收规范、电气工程验收标准等来进行评估。
六、发现问题的处理在进行隐蔽工程验收时,很可能会发现一些问题和隐患。
项目负责人要及时处理这些问题,并采取相应的纠正措施。
例如,如果发现某个施工环节不符合要求,需要立即停工整改。
如果发现材料质量存在问题,需要及时更换或修复,以确保工程的质量和安全。
七、验收结果的确认在完成隐蔽工程验收后,需要对验收结果进行确认。
隐蔽工程验收的程序和流程

隐蔽工程验收的程序和流程1 隐蔽工程验收隐蔽工程包括各种细部工程,如水、电、暖等,在施工过程中都很重要,不仅直接影响到建筑的质量,也会影响施工效率。
因此,为了确保施工质量,对隐蔽工程必须严格按照程序进行验收,以确保施工质量。
1.1 验收程序首先,施工方在完成隐蔽工程后,就需要准备开展验收工作。
验收中,施工方首先要检查所有材料是否达到规定的标准,这包括检查安装的管道是否有质量问题,检查房间的安装是否存在质量问题,检查设备的功能是否符合要求等,一般都需要有质量管理人员介入。
其次,在完成材料检查后,施工方需要对工程进行抽查,以确保整个工程是否达到施工要求。
在抽查过程中,除了要检查施工基础是否符合要求外,还要检查工作是否按时完成,是否符合施工技术要求等。
最后,在验收结束后,施工方要签发验收书,证明施工已经完成并符合要求。
1.2 有效性验收程序执行的效果是有好处的,可以有效保障施工质量。
在验收过程中,施工方会仔细检查每一个细节,以确保施工工艺的严谨性,产品质量的稳定性以及工程的可靠性。
在施工环境中,安全管理的严格执行也是必不可少的,最隐蔽的工程也不能被忽视,需要执行完善的安全管理措施。
此外,验收程序还有助于降低质量事故的可能性,将开展安全施工作为首要任务,以保障特殊施工环境的稳定性,使特殊施工更加按计划进行,从而避免施工中出现不良的可能性。
2 结论从上述内容可以看出,隐蔽工程的验收是非常重要的,必须遵循一定的程序和流程,以确保施工质量。
只有按要求完成所有工程验收,才能保证建筑物在使用过程中安全可靠,保护人们的生命安全。
简述隐蔽工程验收程序

简述隐蔽工程验收程序隐蔽工程验收是指建筑工程中在混凝土、砌体等结构体系内部或装修工程中的墙地面、天花板、管道、电缆等隐蔽部位的施工质量检查。
隐蔽工程验收程序是建筑工程质量控制的重要环节,对于保证建筑工程质量和安全具有重要意义。
下面将从验收前准备、验收过程和验收后处理三个方面详细介绍隐蔽工程验收程序。
一、验收前准备1.明确隐蔽工程验收的标准和要求在进行隐蔽工程验收之前,必须明确该项目的相关验收标准和要求,包括国家相关法律法规、规范及技术标准等。
同时,还需了解该项目的设计文件和施工图纸,并与监理单位协商确定具体的检查内容。
2.制定检查计划根据项目特点和实际情况,制定详细的检查计划,包括检查时间、地点、人员等。
同时,还需确定相关材料和设备,并进行充分预备。
3.组织人员为了保证隐蔽工程验收的有效性和客观性,必须组织专业的验收人员。
验收人员应具备相关专业知识和经验,并应由监理单位或第三方机构指定。
二、验收过程1.检查隐蔽工程施工过程在施工过程中,隐蔽工程的质量检查应始终贯穿于整个施工过程中。
主要包括材料的选择、现场施工质量控制和监督、设备的安装、试压等。
2.开展隐蔽工程验收隐蔽工程验收主要包括观察、测量和试验等多种方法。
验收前需进行全面检查,对于发现的问题及时记录并通知相关部门进行整改。
同时,还需进行必要的测量和试验,如钢筋直径、混凝土强度等。
3.记录隐蔽工程验收结果对于每次隐蔽工程验收结果均需要进行详细记录,并根据实际情况制定相应的整改方案。
同时,还需将相关记录报告给监理单位或第三方机构。
三、验收后处理1.整改不合格项对于发现的不合格项需要及时整改,并在下一次隐蔽工程验收前复查确认是否已经符合相关标准和要求。
2.填写隐蔽工程验收报告隐蔽工程验收报告是隐蔽工程验收的重要文件,记录了整个验收过程中的所有信息。
验收人员需要认真填写,包括项目名称、施工单位、检查内容、检查结果等。
3.归档隐蔽工程验收报告隐蔽工程验收报告需要归档保存,并在后续的施工和维护过程中作为参考依据。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
隐蔽工程验收内容和程序
隐蔽工程验收程序
1、验收程序:承包人隐蔽工程完成自检→隐蔽工程验收申报→通知监理/甲方检查→隐蔽前相关试验→试验合格(不合格退回上一步)→办理隐蔽工程合格签证→隐蔽→完成。
2、承包人自检。
工程具备隐蔽条件或达到专用条款约定的中间验收部位,承包人应对照施工设计、施工规范进行自检,并在隐蔽或中间验收前48小时以书面形式通知工程师验收。
通知包括隐蔽和中间验收的内容、验收时间和地点。
3、共同检验。
隐蔽工程验收应由监理工程师组织。
接到承包人的请求验收通知后,应在通知约定时间组织相关人员与承包人共同检查或试验。
检测结果表明质量验收合格,经工程师在验收记录上签字后,承包人可进行工程隐蔽和继续施工。
验收不合格,承包人应在工程师限定的时间内修改后重新验收。
4、重新检验。
无论工程师是否参加了验收,当其对某部分工程质量有怀疑,均可要求承包人重新检验。
承包人接到通知后,应按要求进行剥离或开孔,并在检验后重新覆盖或修复。
5、工程验收合格。
没有按隐蔽工程专项要求办理验收的项目,建设单位不办理工程验收。
验收步骤:
主要隐检项目及内容如下:
1.地基基础工程与主体结构工程隐检
①土方工程:基槽、房心回填前检查基底清理、基底标高情况等。
②支护工程:检查锚杆、土钉的品种、规格、数量、位置、插入长度、深底、垂直度,钢筋笼规格、位置、槽底清理、沉渣厚度等。
③桩基工程:检查钢筋笼规格、尺寸、沉渣厚度、清孔情况等。
④地下防水工程:检查混凝土变形缝、施工缝、后浇带、穿墙套管、埋设件等设置的形式和构造。
人防出口止水做法。
防水层基层、防水材料规格、厚度、铺设方式、阴阳角处理、搭接密封处理等。
⑤预应力工程:检查预留孔道的规格、数量、位置、形状、端部预埋垫板;预应力筋下料长度、切断方法、竖向位置偏差、固定、护套的完整性;锚具、夹具、连接点组装等。
⑥钢结构工程:检查地脚螺栓规格、位置、埋设方法、紧固等。
⑦外墙内、外保温构造节点做法。
2.建筑装饰装修工程隐检
①地面工程:检查各基层(垫层、找平层、隔离层、防水层、填充层、地龙骨)材料品种、规格、铺设厚度、方式、坡度、标高、表面情况、密封处理、粘结情况等。
②抹灰工程:具有加强措施的抹灰应检查其加强构造的材料规格、铺设、固定、搭接等。
③门窗工程:检查预埋件和锚固件、螺栓等的规格、数量、位置、间距、埋设方式、与框的连接方式、防腐处理、缝隙的嵌填、密封材料
的粘结等。
④吊顶工程:检查吊顶龙骨及吊件材质、规格、间距、连接方式、固定方法、表面防火、防腐处理、处理情况、接缝和连缝情况、填充和吸声材料的品种、规格、铺设、固定情况等。
⑤轻质隔墙工程:检查预埋件、连接件、拉结筋的规格、位置、数量、连接方式、与周边墙体及顶棚的连接、龙骨连接、间距、防火、防腐处理、填充材料设置等。
⑥饰面板(砖)工程:检查预埋件、后置埋件、连接件规格、数量、位置、连接方式、防腐处理等。
有防水构造的部位应检查找平层、防水层的构造做法,同地面工程检查。
⑦幕墙工程:检查构件之间以及构件与主体结构的连接节点的安装及防腐处理;幕墙四周、幕墙与主体结构之间间隙节点的处理、封口的安装;幕墙伸缩缝、沉降缝、防震缝及墙面转角节点的安装;幕墙防雷接地节点的安装等。
3.建筑屋面工程隐检
检查基层、找平层、保温层、防水层、隔离层材料的品种、规格、厚度、铺贴方式、搭接宽度、接缝处理、粘结情况;附加层、天沟、檐沟、泛水和变形缝伸出屋面的管道防水细部做法,隔离层设置、密封处理部位等。
