动火作业、受限空间作业许可
动火作业、受限空间作业、高处作业、吊装作业、临时用电作业、动土作业、断路作业、常规检修作业等特殊作业

XXX公司特殊作业安全管理制度审批:编制:安质处日期:2016年3月18日特殊作业安全管理制度1 范围本制度规定了设备检修中动火、进入受限空间、高处作业、吊装、临时用电、动土、断路、常规检修的安全要求。
本制度适用于分公司设备检修中涉及的动火作业、受限空间作业、高处作业、吊装作业、临时用电作业、动土作业、断路作业、常规检修作业。
2 术语和定义2.1 特殊作业分公司设备检修过程中可能涉及的动火、进入受限空间、高处作业、吊装、临时用电、动土、断路等,对操作者本人、他人及周围建(构)筑物、设备、设施的安全可能造成危害的作业。
2.2 动火作业直接或间接产生明火的工艺设备以外的禁火区内可能产生火焰、火花或炽热表面的非常规作业,如使用电焊、气焊(割)、喷灯、电钻、砂轮等进行的作业。
2.3 易燃易爆场所GB50016、GB50160、GB50074中火灾危险性分类为甲、乙类区域的场所。
2.4 受限空间进出口受限,通风不良,可能存在易燃易爆、有毒有害物质或缺氧,对进入人员的身体健康和生命安全构成威胁的封闭、半封闭设施及场所,如反应器、塔、釜、槽、罐、炉膛、锅筒、管道以及地下室、窨井、坑(池)、下水道或其他封闭、半封闭场所。
2.5 受限空间作业进入或探入受限空间进行的作业。
2.6 高处作业在距坠落基准面2m及2m以上有可能坠落的高处进行的作业。
2.7 坠落基准面坠落处最低点的水平面。
2.8 坠落高度作业高度从作业位置到坠落基准面的垂直距离。
2.9异温高处作业在高温或低温情况下进行的高处作业。
高温是指作业地点具有生产性热源,其环境温度高于本地区夏季室外通风设计计算温度2℃及以上。
低温是指作业地点的气温低于5℃2.10 带电高处作业采取地(零)电位或等(同)电位方式接近或接触带电体,对带电设备和线路进行检修的高处作业。
2.11吊装作业利用各种吊装机具将设备、工件、器具、材料等吊起,使其发生位置变化的作业过程。
2.12 临时用电正式运行的电源上所接的非永久性用电。
动火、高处、进入受限空间作业安全管理制度(3篇)

动火、高处、进入受限空间作业安全管理制度动火、高处、进入受限空间作业是一种具有一定风险的作业,因此必须要有相应的安全管理制度来保障作业人员的安全。
本文将结合实际情况,详细介绍动火、高处、进入受限空间作业的安全管理制度,旨在提升作业人员的安全意识和安全技能,保证作业过程的安全性。
一、动火作业安全管理制度动火作业可能引发火灾和爆炸等事故,因此必须强化安全管理制度,确保作业人员的安全。
以下是动火作业的安全管理制度内容:1. 动火作业的审批程序(1)动火作业需在合适的时间、地点进行,必须提前向相关部门提交申请并获得审批。
(2)申请表中需包含动火作业的目的、地点、时间、作业方式、作业人员等详细信息。
2. 动火作业人员的安全培训(1)所有从事动火作业的人员必须接受专业的动火作业安全培训,了解相关安全知识和操作技能。
(2)培训内容包括火灾防控措施、应急处理方法、防护装备使用等。
3. 动火作业现场安全要求(1)动火作业现场必须设置警示标志,提醒他人注意。
(2)为防止火灾扩散,动火作业现场应配备灭火设备,并保持设备完好。
(3)动火作业现场应保持清洁,避免易燃物质堆积。
(4)作业结束后,动火点必须进行彻底灭火,并巡查一段时间。
4. 紧急情况和事故处理(1)作业人员在紧急情况下应立即采取措施,并及时报告相关部门。
(2)发生火灾和爆炸事故时,应立即启动应急预案,迅速疏散人员并报警。
二、高处作业安全管理制度高处作业存在坠落、滑落等风险,因此必须加强安全管理制度,确保作业人员的安全。
以下是高处作业的安全管理制度内容:1. 高处作业方案编制(1)高处作业前必须制定详细的作业方案,明确作业内容、作业人员、时间安排等。
(2)作业方案需由专业人员编制,并获得相关部门的审核和批准。
2. 高处作业人员的安全培训(1)所有从事高处作业的人员必须接受专业的安全培训,了解相关安全知识和操作技能。
(2)培训内容包括安全绳索使用、安全带佩戴、高处作业注意事项等。
八大危险作业管理制度

八大危险作业管理制度八大危险作业包括:动火作业、受限空间作业、吊装作业、盲板抽堵作业、动土作业、断路作业、高处作业、设备检维修作业。
(«动火分类及审批动火权限管理规定»四月份下发,按此规定执行)动土作业管理制度为了加强公司的动土管理,确保动土作业的绝对安全,特制订本制度一、动土作业安全要求1、动土作业必须办理《动土作业许可证》,没有《动土作业许可证》不准动土作业。
2、作业前,应对作业人员进行安全教育。
作业人员应按规定着装并佩戴劳动防护用品。
3、作业前,应检查工具、现场支撑是否牢固、完好,发现问题应及时处理。
4、动土作业施工现场应根据需要设臵护栏、盖板和警示标志,夜间应悬挂红灯示警。
5、严禁涂改、转借《动土作业许可证》,不得擅自变更动土作业内容、扩大作业范围或转移作业地点。
6、动土临近地下隐蔽设施时,应使用适当工具挖掘,避免损坏地下隐蔽设施。
7、动土中如暴露出电缆、管线以及不能辨认的物品时,应立即停止作业,妥善加以保护,报告安全保卫部,经采取措施后方可继续动土作业。
8、挖掘坑、槽、井、沟等作业,应遵守下列规定:(1)挖掘土方应自上而下进行,不准采用挖底脚的办法挖掘,挖出的土石严禁堵塞下水道。
(2)在挖较深的坑、槽、井、沟时,严禁在土壁上挖洞攀登,当使用便携式木梯或便携式金属梯时,应符合国家相关要求。
作业时应戴安全帽。
坑、槽、井、沟上端边沿不准人员站立、行走。
(3)要视土壤性质、湿度和挖掘深度设臵安全边坡或固壁支撑。
挖出的泥土堆放处所和堆放的材料至少应距坑、槽、井、沟边沿0.8 m,高度不得超过1.5 m。
对坑、槽、井、沟边坡或固壁支撑架应随时检查,特别是雨雪后和解冻时期,如发现边坡有裂缝、松疏或支撑有折断、走位等异常危险征兆,应立即停止工作,并采取可靠的安全措施。
(4)在坑、槽、井、沟的边缘安放机械、铺设轨道及通行车辆时,应保持适当距离,采取有效的固壁措施,确保安全。
(5)在拆除固壁支撑时,应从下而上进行。
作业许可证(动火、动土、受限空间、临时用电、高处)

现场配备灭火器()台。
10
其他安全措施。
危害识别:
申请动火项目负责人意见
生产等相关部门意见
安全主任或主要负责人意见
年 月 日
年 月 日
年 月 日
完工验收: 年 月 日 时 分 签名:
进入受限空间作业许可证
编号
施工部门
所属部门
设施名称
原有介质
主要危险因素
作业内容
填写人
作业人
监护人
采样分
析数据
分析项目
3
设备经过置换、吹扫、蒸煮。
4
设备打开通风孔进行自然通风、温度适宜人员作业;必要时采用强制性通风或佩戴空气呼吸器,但设备内缺氧时,严禁用通氧气的方法补充氧。
5
相关设备进行处理,带搅拌机的设备应切断电源,挂“禁止合闸”标志牌,设专人监护。
6
检查受限空间内部,具备作业条件,清罐时应用防爆工具。
7
检查受限空间进出口通道,不得有阻止人员进出的障碍物。
8
盛装过可燃有毒液体、气体的受限空间,应分析可燃、有毒有害气体含量。
9
作业人员清楚受限空间内存在的其他危害因素,如内部附件、集渣坑等。
10
作业监护措施:消防器材()、救生绳()、气防装备()。
11
其他补充措施。
危害识别:
施工作业部门主管意见
年 月 日
安全主任或主要负责人审批意见
年 月 日
完工验收: 年 月 日 时 分 签名:
8
人员进出口和撤离保护措施已落实:A.梯子;B.修坡道。
9
备有可燃气体检测仪、有毒介质检测仪。
10
作业现场夜间有充足照明:A.普通灯;B.防爆灯。
11

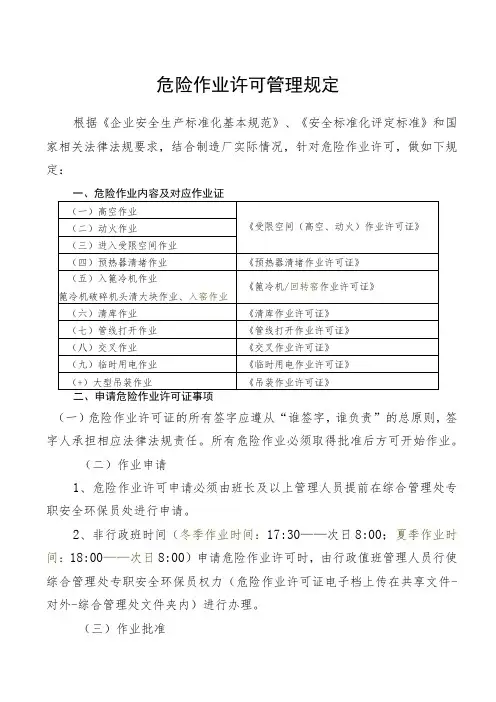

危险作业许可管理规定

危险作业许可管理规定根据《企业安全生产标准化基本规范》、《安全标准化评定标准》和国家相关法律法规要求,结合制造厂实际情况,针对危险作业许可,做如下规定:(一)危险作业许可证的所有签字应遵从“谁签字,谁负责”的总原则,签字人承担相应法律法规责任。
所有危险作业必须取得批准后方可开始作业。
(二)作业申请1、危险作业许可申请必须由班长及以上管理人员提前在综合管理处专职安全环保员处进行申请。
2、非行政班时间(冬季作业时间:17:30——次日8:00;夏季作业时间:18:00——次日8:00)申请危险作业许可时,由行政值班管理人员行使综合管理处专职安全环保员权力(危险作业许可证电子档上传在共享文件-对外-综合管理处文件夹内)进行办理。
(三)作业批准1、所有危险作业必须取得批准后方可开始作业。
批准方式原则上为现场确认签字,特殊情况下安全员及相关行政值班人员无法及时到达现场的,可电话通知进行批准,并在许可证批准栏中进行勾选。
批准人电话通知批准后,须尽快在危险作业许可证上进行补签字。
2、得到现场批准或电话批准后,申请人须按照危险作业许可证上的相关安全作业要求做好防护措施,对监护人、作业人做好安全交底后方可开始作业。
3、批准流程:(四)许可证时限:申请人为班长时,作业时间不得超过当班时间;申请人为调度时,作业时间不得超过24小时。
作业超过有效期的需重新申请《作业许可证》。
(五)关闭作业:作业结束后,监护人留守现场,确认无安全隐患后方可关闭作业,并向批准人申请确认(中夜班紧急申请向当日行政值班管理人员申请确认)。
三、执行规范1、受限空间(高空、动火)作业许可证(高空部分)1.1高空作业:凡在坠落高度基准面2M以上(含2M)有可能坠落的高处进行的作业。
根据制造厂实际情况在作业之前需要开作业许可证的作业范畴:自行搭建箱架管、临边作业(高度5M及以上)、悬空作业(高度5M及以上)、坑洞附近作业(深度5米及以上)、需要攀爬作业(攀爬高度IOM 及以上)。
安全生产作业许可、工作前安全分析、上锁挂签、动火作业管理、进入受限空间、吊装作业、高处作业的定义

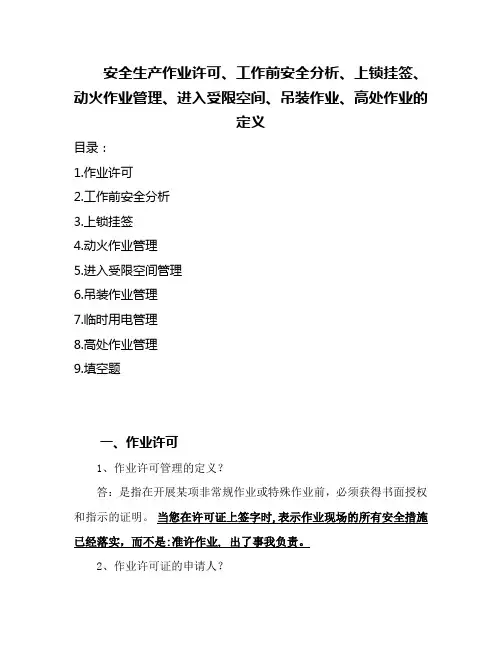

安全生产作业许可、工作前安全分析、上锁挂签、动火作业管理、进入受限空间、吊装作业、高处作业的定义目录:1.作业许可2.工作前安全分析3.上锁挂签4.动火作业管理5.进入受限空间管理6.吊装作业管理7.临时用电管理8.高处作业管理9.填空题一、作业许可1、作业许可管理的定义?答:是指在开展某项非常规作业或特殊作业前,必须获得书面授权和指示的证明。
当您在许可证上签字时,表示作业现场的所有安全措施已经落实,而不是:准许作业, 出了事我负责。
2、作业许可证的申请人?答:是填写作业许可证人,按着“谁施工谁申请”的原则。
是哪个单位施工的具体负责人就是申请人。
3、作业许可证的批准人?答:负责审批作业许可证的责任人,就是属地最高管理者。
(一般是队长,队长不在是值班干部,如现场升级管理时有上一级领导审批)4、作业许可证的审查?答:由批准人在现场主持,作业涉及相关方都必须参与,对许可证中提出的安全措施、工作方法进行会议审核,并做出是否批准的决定。
5、何为常规作业?答:是指在钻井现场,按照工作程序或操作规程进行的日常作业。
6、何为非常规作业?答:除常规作业之外,都属于非常规作业。
例如:非计划性维修、承包商作业、其它支持人员进入特定的生产区域(工程院来现场搞科研)等。
7、作业许可的管理流程?答:作业申请、风险评估、安全措施、书面审查、现场核查、批准作业、安全交底、施工作业、作业结束、恢复现场、关闭作业。
8、申请人应填写作业许可证并准备好相关资料?答:作业内容说明、相关附图、作业环境示意图(距离井口距离、上方有高压电线、下方有埋线等)、工艺流程示意图(管线、压力容器)、平面布置示意图(狭小空间)…等、风险评估结果(工作安全分析)、安全工作方案(HSE计划书、维修规程、操作规程…等)。
9、作业许可书面审查的内容?答:确认作业的详细内容、确认申请人所有的相关支持文件、确认所涉及的其他相关规范、确认作业前后应采取的安全措施,包括应急措施分析、评估周围环境或相邻区域间的相互影响、确认许可证期限及延期次数、其他。
动火、进入受限空间、吊装、高处、盲板抽堵、动土、断路、设备检修等作业安全管理制度

动火作业管理制度(一)动火作业在禁火区进行焊接与切割作业及在易燃场所使用喷灯、电钻、砂轮等可能产生火焰、火花和赤热表面的临时作业。
(二)动火作业分类动火作业分为特殊危险动火作业、一级动火和二级动火作业三类.1、动火作业在生产运行状态下的易燃易爆物品生产装置、输送管道、储罐、容器等部位上及其他特殊危险场所的动火作业。
2、一级动火作业在易燃易爆场所进行的动火作业。
3、二级动火作业除特殊危险动火作业和一级动火作业以外的动火作业。
4、凡厂、车间或单独厂房全部停车,装置经清洗置换、取样分析合格并采取安全隔离措施后,可根据其火灾、爆炸危险性大小,经厂安全生产部批准,动火作业可按二级动火作业管理。
5、遇节假日或其他特殊情况时,动火作业应升级管理。
(三)动火作业安全防火要求1、一级和二级动火作业1)动火作业必须办理动火安全作业证。
进入设备内、高处等进行动火作业,还应执行HG23012、HG23014的规定.2)厂区管廊上的动火作业按一级动火作业管理.带压不置动火作业按特殊危险动火作业管理。
3)凡盛有或盛过化学危险物品的容器、设备、管道等生产、储存装置,必须在动火作业前进行清洗置换,经分析合格后方可动火作业.4)高空进行动火作业,其下部地面如有可燃物、空洞、阴井、地沟、水封等应检查分析,并采取措施,以防火花溅落引起火灾爆炸事故。
5)拆除管线的动火作业,必须先查明其内部介质及其走向,并制定相应的安全防火措施;在地面进行动火作业,周围有可燃物,应采取防火措施。
动火点附近如有阴井、地沟、水封等应进行检查、分析,并根据现场的具体情况采取相应的安全防火措施。
6)在生产、使用、储存氧气的设备上进行动火作业,其氧含量不得超过20%.7)五级风以上(含五级风)天气,禁止露天动火作业。
因生产需要确需动火作业时,动火作业应升级管理。
8)动火作业应有专人监火.动火作业前应清除动火现场及周围的易燃物品,或采取其他有效的安全防火措施,配备足够适用的消防器材。
八大作业安全规范教育培训--动火作业和有限空间作业

动火作业安全规范
六、动火职责要求
动火作业负责人
A 应在动火作业前详细了 解作业内容和动火部位 及周围情况,参与动火 安全措施的制定、落实, 向作业人员交代作业任 务和防火安全注意事项。
B
负责办理《作业证》并 对动火作业负全面责任。
C
作业完成后,组织检查 现场,确认无遗留火种 后方可离开现场。
动火作业安全规范
动火作业安全规范
特别说明及要求:凡生产装置或系统全部停车,装置经清洗、置换、取样分析合格并采 取安全隔离措施后,可根据其火灾、爆炸危险性大小,经厂安全环保部批准,动火作业 可按二级动火作业管理。 要求: 遇节日、假日或其它特殊情况时,动火作业应升级管理。
动火作业安全规范
动火作业安全防火基本要求:
11
动火作业前,应检查电焊、气焊、手持电动工具等动火工器具本质安全程度,保证安全
可靠。
使用气焊、气割动火作业时,乙炔瓶应直立放置;氧气瓶与乙炔气瓶间距不应小于5 m,
12
二者与动火作业地点不应小于10 m,并不得在烈日下曝晒。
13 动火作业完毕,动火人和监火人以及参与动火作业的人员应清理现场,监火人确认无残
常规作业与特殊作业管理区别
现场作业
特殊作业
常规作业
操作规程、日常管理等
作业安全许可证
工作前风险分析
动火作 业
吊装作 高处作 动土作 临时用 断路作 盲板抽
业
业
业
电
业
堵
受限空 间
动火作业安全规范
动火作业定义:能直接或间接产生明火的工艺设置以外的非 常规作业,如使用电焊、气焊(割)、喷灯、电钻、砂轮等 进行可能产生火焰、火花和炽热表面的非常规作业。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
作业许可管理规定
1 、作业许可安全管理要求:
1.1、危险作业活动包括:动火作业、受限空间作业、登高作业。
1.2、危险作业活动实行“作业许可审批”制度。
2、基本要求:
2.1、动火作业基本要求:
2.1.1、动火作业前必须先申请办理电气焊审批报告,未办理作业许可审批报告和签发批准前不得实施作业;
2.1.2、动火作业必须有针对性的安全技术措施;
2.1.3、动火作业许可审批有时效限制,超过时效必须重新办理。
2.1.4、动火作业许可审批有下列情况之一出现,则许可视为无效:
2.1.4.1、危险条件进一步恶化,许可证的措施无法有效控制时。
2.1.4.2、主要作业人员发生变化时。
2.2、登高作业、受限空间作业基本要求:
2.2.1、登高作业、受限空间作业必须提前五个工作日内申请办理作业许可证,未办理作业许可审批单和签发批准前不得作业,作业后填写作业登记记录;
2.2.2、登高作业、受限空间作业必须有针对性的安全技术措施;
2.2.3、登高作业、受限空间作业许可审批有时效限制,超过时效必须重新办理。
3、作业许可的适用范围:
3.1、电、气焊作业;安、回工作面电气焊作业。
3.2、受限空间作业:安、回工程中进入液压支架后方后部刮板输送机处作业。
3.3、登高作业:高度基准面2m以上(含2m)有可能坠落危险的作业。
4、作业许可证的签发:
(1)动火作业:矿井单位负责人
(2)受限空间作业:中心区队负责人负责签发
(3)登高作业:中心区队负责人负责签发
4.2、危险作业许可的相关职责
本着“谁主管,谁负责”和“管理者管安全”的原则,确定作业许可的审批签发人及相关人员,并落实其职责。
4.3、作业许可证签发人职责:
(1)负责管理范围内作业许可制度的落实;
(2)指定安全监护人员,负责现场具体作业的安全检查、监督;
(3)负责对作业负责人和监护人员提出具体安全要求。
4.4、现场安全监督职责:
(1)负责对作业设备、设施、环境及作业人员进行检查,落实许可证上的各项工作要求和安全措施;
(2)指定作业监护人,并对其进行相关指导,确保监护人对设施的安全状态和人员的安全作业实施全程监控;
(3)每次作业前对作业现场的各项准备工作落实情况进行检查确认;达到作业要求后,向作业申请人发出作业指令;
(4)对作业现场进行巡回检查,对不符合相关要求的有权要求作业人员立即整改;当作业出现不安全隐患或情况时,有权终止或暂停作业,并收回作业许可审批单;
(5)作业完成后负责对作业区域进行全面检查。
4.5 作业负责人(申请单位负责人)职责:
(1)根据作业危险程度,申请办理作业许可证;
(2)对作业活动的安全负责,负责落实施工辅助机具、材料、设备、人员,按作业许可的要求做好作业前的各项准备工作;
(3)把所有的危险及安全预防措施告知所有与此项作业相关的员工;
(4)督促、检查、指导相关作业人员严格按照作业许可要求进行作业;
4.6、作业监护人职责:
(1)熟悉作业情况并懂得操作和使用灭火器材,熟悉报警和紧急关断要求;
(2)及时纠正施工人员的违章和不规范行为;
(3)发现异常情况时要求施工人员立即停止作业;
(4)提醒进入作业现场的人员注意存在的风险;
4.7、作业人员职责:
(1)具有相关的资格证书(特种作业人员)和技术素质;
(2)懂得使用现场防护和必要的应急设备,掌握相关安全措施;
(3)对作业场地进行检查,确保安全良好的工作环境;
(4)密切注意作业场地的周围情况,如条件发生变化,随时准备停止工作,并向现场负责人汇报;
(5)每项工作完成后,及时清理好工作现场。
5、作业许可审批单申请、审查和签发的办理
5.1提出申请:
5.1.1、作业前,作业负责人应查看现场和环境状况,确认进行何种许可作业后,填写《作业许可审批单》,提出作业许可申请;
5.1.2、根据作业许可的类型,填写《作业许可审批单》内容;
5.1.3、作业许可上应明确作业内容、作业起止时间、作业地点、直接作业人员、监护人、作业负责人、签发人等内容。
5.1.4、申请者应在“作业起止时限”栏内注明作业的起止时间。
根据作业许可审批单规定的时限要求进行作业,若超过时限,作业许可证自动作废,应重新办理。
5.1.5、动火作业必须提前1天申请办理电气焊作业审批报告,登高作业、受限空间作业必须提前5天申请办理作业许可。
5.2、作业许可审批单的审查、签发:
5.2.1、动火作业许可审批单由矿方负责人负责对许可证进行审核、签发;
5.2.2、登高作业许可、受限空间作业许可由中心区队负责人签发并审查。
5.2.3、审查者接到申请人的作业许可证申请后,应对所申请的作业许可内容和安全措施进行审查和确认,有问题时,及时提出并整改;。
