施工试验检测计划

合集下载

工程试验检测月度工作计划模板

工程试验检测月度工作计划模板

一、前言为确保工程质量的稳定提升,提高施工效率,本月试验检测工作计划如下,请各部门严格按照计划执行。

二、本月工作目标1. 保障工程质量,确保施工进度;2. 提高试验检测水平,确保检测数据准确可靠;3. 加强与施工、监理等部门的沟通协调,确保试验检测工作顺利开展。

三、具体工作安排1. 试验检测人员管理(1)对试验检测人员进行业务培训,提高其专业技能;(2)对试验检测人员加强考核,确保其具备相应资质;(3)完善试验检测人员考核制度,对表现优秀者给予奖励。

2. 试验检测设备管理(1)对试验检测设备进行定期检查、维护,确保设备正常运行;(2)对设备进行计量标定,确保检测数据准确可靠;(3)加强对设备的采购、入库、出库等环节的管理。

3. 原材料及半成品检测(1)对进场原材料及半成品进行抽样检测,确保其质量符合要求;(2)对检测不合格的原材料及半成品进行退场处理;(3)对检测合格的原材料及半成品做好标识,确保其流向清晰。

4. 工程实体检测(1)对施工过程中关键工序进行检测,确保工程质量;(2)对检测不合格的工程实体进行整改,直至合格;(3)对检测合格的工程实体做好标识,确保其质量可控。

5. 试验检测资料管理(1)对试验检测资料进行分类整理,确保其完整、准确;(2)对试验检测资料进行归档,便于查阅;(3)对试验检测资料进行保密,防止泄露。

6. 沟通协调(1)加强与施工、监理等部门的沟通,确保试验检测工作顺利开展;(2)对施工过程中遇到的问题及时反馈,共同解决;(3)对试验检测工作中的亮点进行总结,分享经验。

四、工作要求1. 各部门要高度重视试验检测工作,确保各项工作落实到位;2. 试验检测人员要严格按照操作规程进行检测,确保检测数据准确可靠;3. 各部门要加强对试验检测工作的监督检查,确保工程质量。

五、总结通过本月的试验检测工作,进一步提高了工程质量的稳定性和施工效率。

在今后的工作中,我们将继续努力,确保试验检测工作取得更好的成效。

工程试验检测计划

工程试验检测计划

工程试验检测计划一、背景介绍。

工程试验检测是工程建设中非常重要的环节,通过试验检测可以验证工程设计的合理性和施工质量,保障工程建设的安全可靠性。

因此,制定一份科学合理的工程试验检测计划对于工程建设具有重要意义。

二、试验检测目的。

1.验证工程设计的合理性,包括结构设计、材料选用等方面;2.评估施工质量,包括施工工艺、工艺流程等方面;3.发现和解决工程建设过程中可能存在的问题,确保工程建设的安全可靠性。

三、试验检测内容。

1.结构试验,对工程结构进行静载试验、动载试验等,验证结构设计的合理性;2.材料试验,对工程所使用的各种材料进行抽样检测,包括强度、耐久性等指标;3.施工工艺试验,对施工工艺进行模拟试验,验证施工工艺的可行性和合理性;4.现场监测,对工程建设现场进行实时监测,发现和解决工程建设过程中可能存在的问题。

四、试验检测方法。

1.采用国家标准和行业规范的试验检测方法,确保试验检测结果的准确性和可靠性;2.结合实际情况,灵活运用各种试验检测手段,确保对工程建设的全面覆盖;3.建立健全的试验检测记录和档案,保留试验检测的原始数据和结果,便于日后的查证和分析。

五、试验检测计划编制。

1.确定试验检测计划编制的责任部门和人员,明确各方的职责和任务分工;2.充分调研和了解工程建设的实际情况,确定试验检测的重点和难点;3.制定科学合理的试验检测计划,包括试验检测内容、方法、时间节点等。

六、试验检测实施。

1.严格按照试验检测计划的要求和安排,组织实施试验检测工作;2.确保试验检测过程中的安全和环保,做好现场安全管理和环境保护工作;3.及时处理试验检测中发现的问题,确保试验检测工作的顺利进行。

七、试验检测报告。

1.根据试验检测结果编制试验检测报告,包括试验检测的目的、内容、方法、结果等;2.对试验检测结果进行分析和评价,提出改进建议和措施;3.报告要求准确、客观、全面,为工程建设的后续工作提供参考依据。

八、试验检测总结。

施工检测试验计划

施工检测试验计划

施工检测试验计划4.5.1 施工单位应在工程施工前按单位工程编制施工检测试验计划,报监理单位审查、监督实施,确保检测试验频次满足规定要求。

4.5.3 施工检测试验计划应按检测试验项目分别编制,并应包括以下内容:1 检测试验项目名称;2 检测试验参数;3 检测试验试样规格;4 代表批量;5 抽检频次和取样规则;6 工程部位;7 计划检测试验时间。

4.5.4 施工检测试验计划编制应依据国家现行标准的有关规定和施工质量控制的需要,并应符合以下规定:1 材料和设备的检验应依据预算量、进场计划及相关标准规定的抽检率确定抽检频次;2 施工过程质量检测试验应依据施工段划分、工程量、施工环境及质量控制的需要确定抽检频次;3 工程实体质量与使用功能检测应按照国家现行标准的有关要求确定检测频次;4 计划检测试验时间应根据工程施工进度计划确定。

4.5.5 发生下列情况之一并影响施工检测试验计划实施时,应及时调整检测试验计划,调整后的检测试验计划应报监理单位重新审查后实施:1 设计变更;2 施工工艺改变;3 施工进度调整;4 材料和设备的规格、型号或数量变化。

1附录 A检测试验项目、主要检测参数和取样要求A.1 原材材料进场检测试验项目、主要检测参数和取样要求应符合表A.1的规定表A.1 原材料进场检测试验项目、主要检测参数和取样要求2345678910A.2 施工过程质量检测试验项目、主要检测试验参数和取样要求应符合表A.2的规定表A.2 施工过程质量检测试验项目、主要检测试验参数和取样要求A.3 工程实体质量与使用功能检测项目、取样要求应符合表A.3的规定表A.3 工程实体质量与使用功能检测项目、取样要求及相关标准。

工程土建施工试验检测计划

工程土建施工试验检测计划

工程土建施工试验检测计划工程土建施工试验检测计划试验检测方案一、试验检测流程:根据本工程特点及地铁公司对试验等方面的要求,特制定以下试验检测流程:1、材料检测流程材料检测流程图供货商提供原材料施工单位自检监理单位见证取样试验检测单位施工单位施工检测中心抽检没有有合格证质保书不合格不合格合格合格加倍取样复检合格不合格清除场地2、工程实体检测流程工程实体检测流程图施工单位自检监理对实体检查建设单位确认检测中心进行检测施工单位进行整改、补救检测中心复检建设单位确认监理对整改、补救后结果复查存在问题3、混凝土配合比流程配合比流程图混凝土公司原材料选择、试验施工单位原材料报验监理、检测中心审核、试验混凝土公司提交配合比计算书施工单位、监理、检测中心审查、复核混凝土公司进行试配施工单位报试验配比监理审核、批准混凝土公司拌合准备合格检测中心平行独立验证不批准批准见证不合格结果反馈施工、监理、检测中心批准不批准4、混凝土浇筑控制流程混凝土浇筑控制流程图施工单位下达砼浇筑指令砼公司做好拌合准备;测砂石含水量、调整石料掺配比例、提供施工配合比通知单等废弃合格不合格合格商品砼公司开盘、生产随机检查运输过程是否规范浇筑施工、养护混凝土质量分析、评定施工单位安排专人生产前检查报施工配合比,经施工单位确认后报总监代表批准合格符合要求检查拌和楼生产记录、砼工作性能(密度、坍落度、和易性等),成型试件,记录出厂时间检查到场砼质量:外观、坍落度、密度、成型试件,记录到场时间施工单位、监理、检测中心按频率制作试件合格二、主要检测项目及频率(一)、商品混凝土 1、混凝土配合比管理商品混凝土公司根据我施工方提出的相关技术要求进行混凝土配合比试配计算,预先提报混凝土配合比计算书,经监理审核批准后,在我施工方、监理单位、检测中心见证下进行混凝土试配,混凝土试配结果经我施工方确认后报总监审批。

审核批准后方可用于生产。

2、商品混凝土管理(1)、商品混凝土浇筑前,指定专人提前24小时向商品混凝土公司提报混凝土使用计划,明确商品混凝土的强度等级、数量、使用部位、浇筑方式、浇筑起止时间等要求。

工程施工施工试验方案

工程施工施工试验方案

工程施工施工试验方案一、试验目的为了确保工程施工的质量和安全,必须进行一系列的试验,以验证设计方案的可行性和施工工艺的有效性。

本试验方案旨在通过一系列的试验,评估施工过程中各项关键参数的控制效果,确保工程施工按照设计要求进行,达到符合规范和标准的质量要求。

二、试验范围本试验方案适用于XXX工程的施工试验,包括土方开挖、基础设施施工、结构施工等各个阶段的试验内容。

试验包括但不限于土壤力学性质测试、混凝土强度测试、钢筋焊接质量检验等。

三、试验内容1. 土壤性质试验通过对工程现场土壤样品进行采集,对土壤的物理性质、力学性质进行测试。

主要包括土壤含水率、密度、质量含量、压缩性质、抗剪强度等试验。

2. 混凝土试验对现场拌制的混凝土进行抗压强度、抗折强度、抗渗性能、抗冻性能等试验。

确保混凝土质量符合设计要求。

3. 钢筋质量检验对现场焊接的钢筋进行焊缝探伤、拉伸试验,检验焊接质量和钢筋强度。

确保钢筋焊接连接的牢固性和强度。

4. 施工工艺试验对施工过程中的各个关键工艺进行试验,包括土方开挖、基础浇筑、结构施工等。

检验各项施工参数是否符合设计要求,确保施工质量和安全。

四、试验方法1. 土壤性质试验使用标准土壤实验室设备,按照相关标准进行土壤试验,包括土壤含水率的测定、密度的测定、抗剪强度的测定等。

2. 混凝土试验采用标准混凝土试验方法,对混凝土进行抗压、抗折、抗渗等性能试验。

确保混凝土的质量和强度符合设计要求。

3. 钢筋质量检验采用焊接质量探伤仪对焊缝进行探伤检测,采用拉伸试验机对钢筋进行拉伸试验。

确保焊接质量和钢筋强度达到设计要求。

4. 施工工艺试验通过现场施工实际操作,对各个工艺参数进行检验。

包括土方开挖深度、基础浇筑质量、结构施工对其质量检验等。

五、试验结果分析根据试验结果,对施工过程中的各项关键参数进行分析,评估施工质量和安全性。

针对存在的问题提出改进措施,确保工程施工按照设计要求进行。

六、试验总结根据试验结果,对工程施工的质量和安全性进行总结评估,提出工程施工的优点和不足之处。

施工检测试验计划

施工检测试验计划
承载力
安全等级一级、L》40m且设计有要求时
焊缝质量
焊缝探伤
后锚固(植筋、锚栓)
抗拔承载力
8
装饰装修
饰面砖
粘结强度
压实系数
2
地基与基础
换填地基
压实系数或承载力
加固地基、复合地基
承载力
桩基
承载力
桩身完整性
钢桩除外
3
基坑支护
土钉墙
土钉抗拔力
水泥土墙
墙身完整性
墙体强度
锚杆、锚索
锁定力
4
钢筋连接
机械连接现场检验
抗拉强度
钢筋焊接工艺检验、闪光对焊、气压焊
抗拉强度
弯曲
适用于闪光对焊、气压焊接头,适用于气压焊水平连接筋
电弧焊、电渣压力焊、预埋件钢筋T形接头

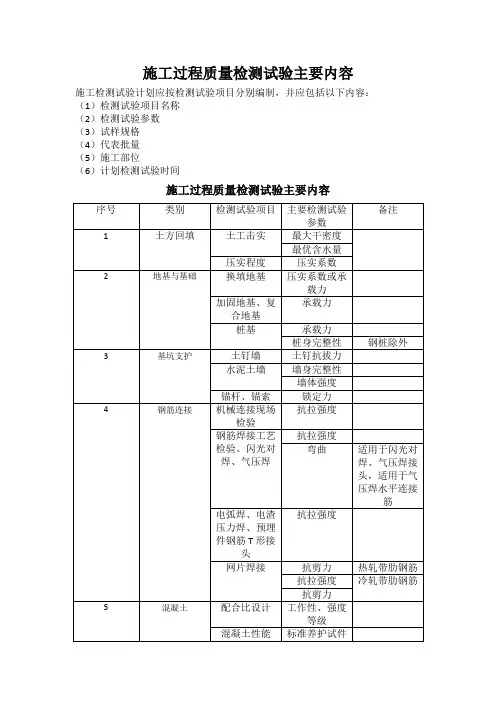

施工过程质量检测试验主要内容
施工检测试验计划应按检测试验项目分别编制,并应包括以下内容:
(1)检测试验项目名称
(2)检测试验参数
(3)试样规格
(4)代表批量
(5)施工部位
(6)计划检测试验时间
施工过程质量检测试验主要内容
序号
类别
检测试验项目
主要检测试验参数
备注
1
土方回填
土工击实
最大干密度
最优含水量
压实程度
抗拉强度
网片焊接
抗剪力
热轧带肋钢筋
抗拉强度
冷轧带肋钢筋
抗剪力
5
混凝土
配合比设计
工作性、强度等级
混凝土性能
标准养护试件强度
同条件试件强度
冬期施工或根据施工需要留置
同条件转标样强度
抗渗性能
有抗渗要求时
6

施工试验计划方案,完整版.doc

施工试验计划方案,完整版.doc

施工试验计划方案,完整版.doc 一:施工试验计划方案1.引言1.1 目的1.2 背景1.3 参考文献2.试验概述2.1 试验名称2.2 试验目标2.3 试验内容2.4 试验方法2.5 试验环境3.试验计划3.1 试验时间安排3.2 试验地点选择3.3 试验设备准备3.4 试验人员安排3.5 试验材料准备4.试验步骤4.1 试验准备工作4.2 试验操作流程4.3 试验数据记录4.4 试验结果分析5.安全措施5.1 试验设备安全5.2 试验人员安全6.风险评估6.1 试验风险识别6.2 试验风险评估6.3 风险应对措施7.质量管理7.1 质量控制标准7.2 质量验收方法7.3 质量记录及报告8.预算和资源管理8.1 试验预算估计8.2 资源调配计划9.附录附录A:试验设备清单附录B:试验人员名单附录C:试验材料清单附录D:试验数据记录表格附录E:试验结果分析图表附件:1. 附件A:实验设备清单2. 附件B:实验数据记录表格3. 附件C:试验结果分析图表本文所涉及的法律名词及注释:1.施工:指建筑施工或其他构筑物的施工过程。

2.试验:通过某种方法对某个对象或系统进行检测、验证或评价的过程。

3.计划:根据确定的目标和要求,制定具体的安排和步骤。

4.方案:指为实现某个目标或解决某个问题而制定的具体措施和步骤。

二:施工试验计划方案1.概述1.1 目的1.2 背景1.3 参考文献2.试验内容与目标2.1 试验内容2.1.1 设备准备2.1.2 试验材料选择与准备2.1.3 试验环境准备2.2 试验目标2.2.1 验证施工工艺可行性2.2.2 验证施工材料质量和性能2.2.3 评估施工工艺对工程质量的影响3.试验计划与流程3.1 试验计划3.1.1 试验时间安排3.1.2 试验地点选择3.1.3 试验设备布置3.1.4 试验人员安排3.2 试验流程3.2.1 试验前准备3.2.2 试验操作流程3.2.3 试验数据记录与分析4.质量控制与安全保障4.1 质量控制4.1.1 试验设备校准与验证4.1.2 试验材料质检与验收4.1.3 试验数据记录与报告4.2 安全保障4.2.1 试验设备安全使用4.2.2 试验现场安全管理4.2.3 试验人员安全培训与防护5.风险评估与控制5.1 风险识别与分析5.2 风险评估与优先级排序5.3 风险控制措施与预案6.资源与预算管理6.1 人力资源安排6.2 物资与设备资源调配6.3 试验预算安排7.附录附录A:试验设备清单附录B:试验材料清单附录C:试验数据记录表格附录D:试验结果分析表格附件:1. 附件A:试验设备清单2. 附件B:试验材料清单3. 附件C:试验数据记录表格4. 附件D:试验结果分析表格本文所涉及的法律名词及注释:1.施工:指建筑工程或其他工程的施工过程。

项目工程试验检测方案计划

项目工程试验检测方案计划

项目工程试验检测方案计划一、前言二、试验检测目的1.确保项目工程材料的质量符合国家标准和规定,达到预期用途要求。

2.确保项目工程施工过程的质量符合设计要求和技术标准。

3.验证项目工程的可靠性和持久性,以确保项目工程正常使用和运营的安全性。

三、试验检测内容1.材料试验检测a.进行原材料抽样测试,包括钢筋、混凝土、砖石等材料的强度、韧性、密度等指标的检测。

b.对施工材料进行现场质量抽检,检测其符合国家标准和规定。

2.质量检测a.进行项目工程施工过程中的现场质量控制检测,包括施工结构的强度、稳定性、密封性等指标的检测。

b.检测工程使用的施工设备和工具的质量,确保其符合国家标准和规定。

3.功能性检测a.验证工程项目的功能性要求,包括电气设备的使用性能、通风设备的效果等。

b.对工程项目的运行过程进行动态监测,确保其功能性要求符合设计要求。

四、试验检测方法1.根据试验检测内容和目的,选择合适的试验检测方法和设备。

2.根据国家标准和规定,制定试验检测方案,明确试验检测的步骤和要求。

3.采集试验样本,并送往相关实验室进行检测分析。

4.对现场施工过程进行现场监测和抽检,确保工程质量符合设计要求。

五、试验检测计划1.制定试验检测计划,包括试验检测内容、方法、时间安排等。

2.安排试验检测人员,确保其具备相关专业知识和经验。

3.安排试验检测设备,确保其准确度和可靠性。

4.对试验检测结果进行分析和评估,制定相应的整改措施。

5.汇总试验检测报告,向相关部门和人员汇报工程质量和安全情况。

六、试验检测安全措施1.确保试验检测操作中的人身安全和设备安全。

2.严格按照操作规程进行试验检测,避免操作失误和事故发生。

3.对试验检测现场进行安全巡检,确保现场环境安全。

4.配备必要的个人防护装备,确保试验检测人员的个人安全。

七、质量保证和控制1.制定质量保证和控制计划,明确质量控制的方法和要求。

2.严格按照质量控制计划执行,确保工程质量符合设计要求和技术标准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工试验检测计划施工试验检测计划一、工程概况项目名称:工程地点:建设单位:监理单位:设计单位:工程规模:二、编制依据及说明一)编制依据1.建筑、结构、水电、安装施工图。

2.现行有关国家施工法规、规程、验收标准及行业标准。

3.现场实际施工条件。

4.施工合同。

5.施工组织设计。

6.我公司“质量、环境及职业健康安全一体化”管理体系文件。

二)编制说明1.工程试验根据工程进度及需要委托进行。

2.工程施工过程中的产品必须按规定进行检验;所有用于工程的材料进场后未经检验证明是合格材料不得投入使用。

3.委托试验单位:三、人员配备及取样设备需求:一)施工人员及取样员都必须经过培训并取得相应的资质后方可上岗。

二)为使取样设备经常处于良好的技术状态,确保其准确度和精密度充分满足工程要求。

设备应按规定进行周期检定或做校准,保证检定合格并在使用周期内使用。

四、检测试验计划:本工程需试验检测的项目有:A、钢材及焊接试验1.钢材供应厂家应在公司采购厂家目录内,且有出厂合格证或质保书(合格证或质保书应有钢种、钢号、规格、数量、机械性能、化学成分、出厂日期等内容);进入现场的钢材,其标牌、炉批号、批号和出厂证明应齐全;货到现场后,通过进场检验的钢材必须现场取样,数量按照相关标准、规范、规程执行,必试:拉伸试验(屈服点、抗拉强度、伸长率)弯曲试验。

1)同一厂别、同一炉批号、同一规格、同一交货状态,每60t为一验收批,不足60t也按一批计。

2)每一验收批取一组试件(拉伸2个、弯曲2个)。

3)核查复验报告,如不合格应双倍取样送检,再次不合格应办理退货。

2.钢筋工程使用的电焊条、焊剂必须具有出厂合格证,焊工须有上岗证,且上岗前应进行试焊检验,检验合格方可进行现场焊接。

在现浇混凝土结构中,应以300个同牌号、同形式接头作为一批;在房屋结构中,应在不超过二个楼层中300个同牌号钢筋、同型式接头作为一批。

每批随机切取3个接头,做拉伸试验。

3.预埋件钢筋T型接头的外观检查,应从同一台班内完成的同一类型预埋件中抽查5%,且不得少于10件。

当进行力学性能检验时,应以300件同类型预埋件作为一批。

一周内连续焊接时,可累计计算。

当不足300件时,亦应按一批计算。

为确保钢筋连接质量,根据18-2003图5.7.2,每批预埋件应随机切取3个接头进行拉伸试验。

试件的钢筋长度应大于或等于200mm,钢板的长度和宽度均应大于或等于60mm。

在进行钢筋机械连接加工前,应先制作机械连接工艺试件,并由持有上岗证的工人加工。

加工过程中按规范和相关标准要求组批进行成品抽样检验,取样数量和试件根数必须符合现行钢筋连接及验收规范要求。

施工现场检验时,每批进场钢筋都应进行接头工艺检验,每种规格钢筋的接头试件不应少于3根。

同一施工条件下采用同一批材料的同等级、同型式、同规格的接头每500个为一验收批。

每一验收批必须在工程结构中随机截取3个接头试件做抗拉强度试验。

连续检验10个验收批抽样试件抗拉强度试验1次合格率为100%时,验收批接头数量可以扩大1倍。

未经检验证明连接质量合格的钢筋连接成品或半成品不得用于工程中和进行下一工序施工。

在砼工程中,应在砼浇筑地点按规范要求随机取样制作砼试块。

每工作班拌制的同一配合比的砼不足100m³时,取样不得少于一次;当一次连续浇捣超过1000m³时,同一配合比的砼每200m³取样不得少于一次;每一楼层、同一配合比的砼取样不得少于一次。

每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数可根据实际需要确定。

在进行抗渗砼浇筑时,应在砼浇筑地点按规范要求随机取样制作砼试块。

同一混凝土强度等级、抗渗等级、同一配合比,生产工艺基本相同的每单位工程不得少于两组抗渗试块(每组6个试块)。

连续浇筑混凝土每500m³应留置一组抗渗试件,且每项工程不得少于2组。

对于地下室超长混凝土,所加外加剂膨胀剂需进行抗压、抗折强度、限制膨胀率、凝结时间等试验。

取样标准为同一生产厂、同品种、同一编号的膨胀剂,每200t为一验收批,不足200t也按一批计。

从20个不同部位中取等量样混匀,总量不小于10kg。

在砌体工程中,应按规范要求进行试验。

具体内容需要根据实际情况确定。

1.对于混凝土小型空心砌块和加气混凝土砌块,同一厂家、规格、强度等级的每1万块为一检验批次,不足1万块也按一批计。

2.对于烧结普通砖和多孔砖,每15万块和5万块为一试验批。

3.在砌体施工前,应取样送试验室申请试配并由试验室签发砂浆配合比报告,根据试验确定的配合比拌制砌筑砂浆。

同一标号同一配合比的砌筑砂浆:每250m³砌体至少做一组试块,每一楼层至少做一组试块,每台搅拌机至少做一组试块。

4.对于水泥,按同一生产厂家、等级、类别、生产批号且连续进场的水泥,袋装水泥不超过200t为一批,散装水泥不超过500t为一批,每批抽检不少于一次。

水泥自生产日期起使用期超过三个月的,应进行复验并降等级使用。

5.对于砂,每400 m³或600t为一检验批。

不足前述数量也按一批计。

6.回填土应按设计要求进行回填,并做干容重及土壤密实度试验。

7.楼板厚度和钢筋保护层厚度应进行测量,检测方式可以是超声波仪器检测或局部破坏检测。

8.对于防水工程试验,JS防水涂抹防水材料必须有出厂合格证及出厂检验报告,其品牌、品种及各项物理能指标(断裂延伸率、拉伸强度、低温柔性、不透水性)应符合有关标准的规定。

外观检查合格,取用送检必试断裂延伸率、拉伸强度、低温柔性、不透水性。

同一生产厂家每10t产品为一验收批,不足10t也按一批计。

对于液体组份的取样,也按同样标准进行。

配套固体组份的抽样按GB-1999中的袋装水泥的规定进行,两组份共取5kg样品。

9.对于水泥基渗透结晶型防水涂料,必须检测抗折强度、湿基面粘结强度、抗渗压力。

同一生产厂家每10t产品为一验收批,不足10t也按一批计。

在10个不同的包装中随机取样,每次取样10kg。

取样后应充分拌合均匀,一分为二:一份送试,另一份密封保存一年,以备复验或促裁用。

10.对于SBS防水卷材,同一厂家、同一批次、抽检一次。

11.保温隔热工程试验按相关标准进行。

保温材料必须具备出厂合格证,符合相关标准的品牌、品种及各项物理性能指标,外观检查合格并由抽检人签字后方可使用。

进入现场后,应按照规定的项目进行复验并记录。

对于绝热用模塑苯乙烯泡沫塑料,数量不超过2000m³的产品为一批;对于绝热用挤塑苯乙烯泡沫塑料,出厂的同一类别、同一规格的产品300m³按一批计。

桩基检测实验中,静载荷试验抽检数量不应少于总桩数的1%,且不少于3根。

对于灌注桩,桩身质量检验抽检数量不应小于总数30%,且不应少于20根;其他桩基抽检数量不应小于总数20%,且不应少于10根。

每个装承台下抽检数量不得少于一根。

建筑外窗的气密性、保温性能、中空玻璃露点、玻璃遮阳系数和可见光透射比应符合设计要求。

检验方法为核查质量证明文件和复验报告,检查数量为全数检查。

进入施工现场后,应按地区类别对其下列性能进行复验。

严寒、寒冷地区应检验气密性、传热系数和中空玻璃露点;夏热冬冷地区应检验气密性、传热系数、玻璃遮阳系数、可见光透射比、中空玻璃露点;夏热冬暖地区应检验气密性、玻璃遮阳系数、可见光透射比、中空玻璃露点。

同一厂家、同一品种、同一类型的产品各抽查不少于3樘(件)。

建筑门窗采用的玻璃品种应符合设计要求,中空玻璃应采用双道密封。

检验方法为观察检查和核查质量证明文件。

对于建筑用硅酮结构密封胶,同一生产厂家、同一类型、同一品种的产品每2t为一验收批,不足2t也按一批计。

随机抽样,抽取量应满足检验需用量(约0.5kg),从原包装双组份结构胶中抽样后立即另行密封包装。

必试项目为拉伸粘接性,其他项目包括下垂度和热老化。

作为幕墙工程用的必试项目为拉伸粘接性(标准条件下)邵氏硬度相容性试验。

立柱主要受力部位的铝型材截面开口部位的厚度不应小于3.0mm,闭口部位的厚度不应小于2.5mm。

型材孔壁与螺钉之间直接采用螺纹受力连接时,其局部厚度尚不应小于螺钉的公称直径。

钢型材截面主要受力部位的厚度不应小于3.0mm。

1、横梁的主要受力部位铝合金型材的厚度应不小于2.0mm。

当横梁跨度大于1.2m时,其截面主要受力部位的厚度应不小于2.5mm。

如果型材孔壁与螺钉之间直接采用螺纹受力连接,其局部截面厚度应不小于螺钉的公称直径。

钢型材截面主要受力部位的厚度应不小于2.5mm。

2、外墙饰面砖的验收标准如下:1)以同一生产地、同一品种、等级、规格的板材每200m³为一验收批,不足200m³的单一工程部位的板材也按一批计。

2)完成外墙瓷砖粘贴后进行抗拉拔试验。

每300m2为一组,不足300m2也为一个检验批,每个楼层不能少于一组。

每组取不少于3个试样。

检测时间为粘结材料达到龄期。

3)每组试样平均粘结强度应不小于0.6MPa。

每组可有一个试样的粘结强度小于0.6MPa,但不应小于0.4MPa。

3、墙体保温隔热的验收标准如下:1)墙体节能工程采用的保温材料和粘结材料等,进场时应对其下列性能进行复验,复验应为见证取样送检。

2)保湿材料的导热系数、密度、抗压强度或压缩强度,粘结材料的粘结强度,增强网的力学性能、抗腐蚀性能均需进行检验。

3)检验方法为随机抽样送检,核查复验报告。

同一厂家同一品种的产品,当单位工程建筑面积在㎡以下时各抽查不少于3次;当单位工程建筑面积在㎡以上时各抽查不少于6次。

4、外墙乳胶漆的验收标准如下:1)使用外墙乳胶漆时,进场应有出厂合格证并依据GB/T9755-2001的要求及本地区的要求进行复验,复验应为见证取样送检。

2)检验方法为随机抽样送检,核查复验报告。

同一厂家、同一品种的产品,每单位工程抽查1次。

5、水电安装工程试验的验收标准如下:1)电线电缆、开关、插座的交货检验按GB2828规定的方法进行。

2)电线电缆同一规格同一型号随机截取20m进行检验;开关同一规格同一型号随机截取9个进行检验;插座同一规格同一型号随机截取6个进行检验。

3)铝塑复合管的同一原谅、配方和工艺连续生产的统一规格产品,每90km作为一个检验批。

如不足90km,以上述生产方式七天产量作为一个检验批。

不足七天产量,也作为一个检验批。

抽样方案见下表:批量N≤90,样本大小n为5;批量N为91-150,样本大小n为8;批量N为151-280,样本大小n为13;批量N为281-500,样本大小n为20.5.铝塑复合管件同一生产厂家、同一原料、配方和工艺下,生产同一规格的管件,每5000件为一验收批,不足5000件也按一批计。

抽样方案见表格。

批量N 样本大小n150 8151-280 13281-500 20501-1200 321201-3200 503201- 806.阀门交货检验按照GB2828规定的方法进行。
