系梁首件施工方案

合集下载

梁首件施工方案范文

梁首件施工方案范文

梁首件施工方案范文梁是建筑结构中承受荷载的主要构件之一,它的安装和施工方案对于整个建筑的安全和稳定性至关重要。

下面是一个梁首件施工方案的例子,供参考:一、施工准备工作1.确定施工图纸和技术要求,按照规定的图纸进行施工。

2.调查场地情况,检查地基是否满足梁的安装要求。

3.制定安全施工方案和质量保证计划,明确施工的时间和任务分工。

4.准备所需的材料和设备,包括梁材、脚手架、吊装设备等。

二、梁材运输和贮存1.检查梁材的数量和质量,确保材料无损坏。

2.按照规定的标准进行梁材的分类和编号,方便后续的安装和调度。

3.将梁材运输到施工现场,选取合适的起重设备进行梁材的卸货和贮存。

三、梁材的搭接和拼装1.根据梁的尺寸和长度,选择合适的搭接和拼装方式。

2.在搭接和拼装过程中,进行严格的检查和测量,确保梁的尺寸和位置的准确性。

3.对梁材的端部进行处理,包括修整、切割、加固等工作,以确保梁的质量和稳定性。

四、梁的吊装和安装1.根据梁的重量和尺寸,选择合适的吊装设备和方法。

2.在吊装过程中,根据梁的尺寸和位置,进行合理的起吊和放置,并使用合适的吊装钢丝绳和吊装点进行固定。

3.在梁的安装过程中,注意与周围结构的配合和保护,避免对其他构件的损坏。

五、梁的固定和砼浇筑1.在安装好的梁上设置合适的支撑,用于保持梁的稳定和位置的准确性。

2.梁的固定方式可以采用梁夹、螺栓等常见的连接方式。

3.在梁的固定和支撑工作完成后,进行梁的砼浇筑,保证砼的质量和浇筑的均匀性。

4.在砼浇筑过程中,采取适当的振捣和修整措施,确保砼的完整性和表面的光滑度。

六、梁的验收和清理工作1.在梁的安装和固定工作完成后,对梁的尺寸、位置和质量进行验收和检查。

2.清理施工现场,将多余的材料和污物进行清理和处理,确保施工现场的整洁和安全。

以上是一个梁首件施工方案的大致内容,具体的实施步骤和技术要求需要根据具体的工程情况进行调整和补充。

在实际的施工中,需要严格按照相关的安全和施工规范进行操作,保证梁的安装质量和施工的安全性。

大桥系梁首件施工方案

大桥系梁首件施工方案

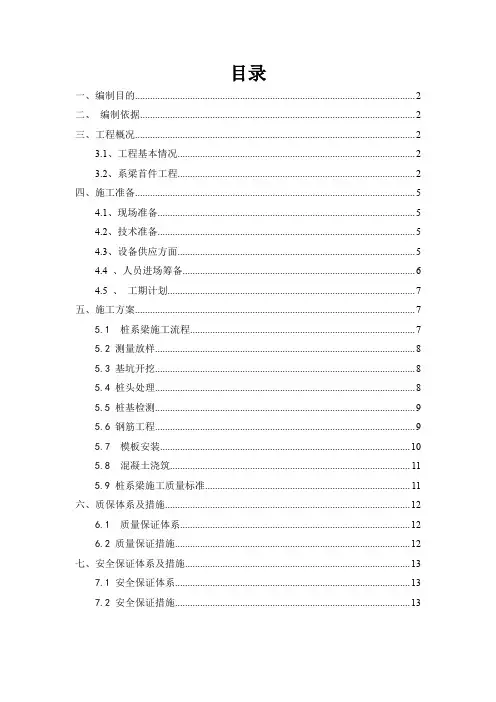

目录一、编制目的 (2)二、编制依据 (2)三、工程概况 (2)3.1、工程基本情况 (2)3.2、系梁首件工程 (2)四、施工准备 (5)4.1、现场准备 (5)4.2、技术准备 (5)4.3、设备供应方面 (5)4.4 、人员进场筹备 (6)4.5 、工期计划 (7)五、施工方案 (7)5.1 桩系梁施工流程 (7)5.2 测量放样 (8)5.3 基坑开挖 (8)5.4 桩头处理 (8)5.5 桩基检测 (9)5.6 钢筋工程 (9)5.7 模板安装 (10)5.8 混凝土浇筑 (11)5.9 桩系梁施工质量标准 (11)六、质保体系及措施 (12)6.1 质量保证体系 (12)6.2 质量保证措施 (12)七、安全保证体系及措施 (13)7.1 安全保证体系 (13)7.2 安全保证措施 (13)一、编制目的为保证桩系梁工程施工质量、确定最优施工方案,更好的为其他桩系梁施工提供依据,我项目部选择长河大桥2#墩桩系梁作为首件施工,总结出适合本标段桩基施工的施工工艺,对重点、难点部位采取控制措施。

二、编制依据1.国家及行业相关技术规范、标准。

《建筑桩基技术规范》JGJ94-2008《建筑桩基检测技术规范》JGJ106-2014《公路工程质量检验评定标准第一册土建工程》JTG F80-1-2017《公路工程技术标准》JTG B01-2014《公路桥涵施工技术规范》JTG/F50-20112. 与业主单位签订的《安全生产协议》。

三、工程概况3.1、工程基本情况某大桥讫起桩号k0+412.894-k1+283.894,共有桩系梁18道,桩系梁截面尺寸一致,全部为为1300mm宽*1500mm高,长度4100mm,2#墩位于大桥桥头,原地面标高17.287m,系梁顶标高16.287m,底标高14.787m,采用强度标号C30混凝土。

3.2、系梁首件工程2#桥墩桩系梁采用HRB400C16钢筋171.5kg,采用HRB400C12的钢筋273.6kg,混凝土方量8.33m³。

系梁、承台施工首件方案

系梁、承台施工首件方案

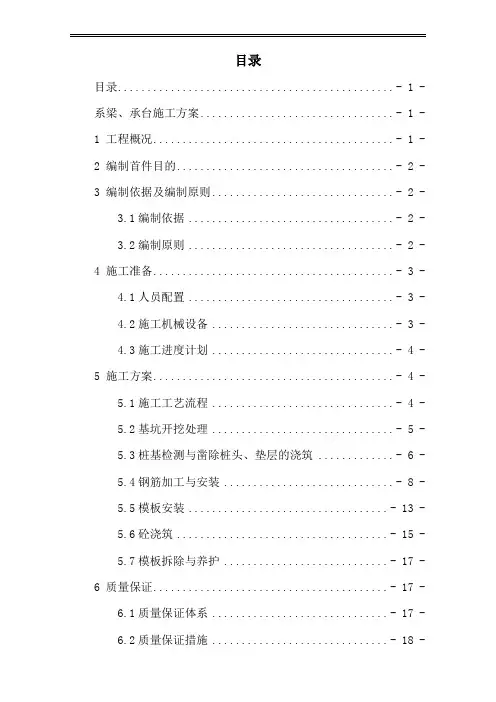

目录目录............................................... - 1 - 系梁、承台施工方案................................. - 1 -1 工程概况......................................... - 1 -2 编制首件目的..................................... - 2 -3 编制依据及编制原则............................... - 2 -3.1编制依据................................... - 2 -3.2编制原则................................... - 2 -4 施工准备......................................... - 3 -4.1人员配置................................... - 3 -4.2施工机械设备............................... - 3 -4.3施工进度计划............................... - 4 -5 施工方案......................................... - 4 -5.1施工工艺流程............................... - 4 -5.2基坑开挖处理............................... - 5 -5.3桩基检测与凿除桩头、垫层的浇筑 ............. - 6 -5.4钢筋加工与安装 ............................. - 8 -5.5模板安装.................................. - 13 -5.6砼浇筑.................................... - 15 -5.7模板拆除与养护 ............................ - 17 -6 质量保证........................................ - 17 -6.1质量保证体系.............................. - 17 -6.2质量保证措施.............................. - 18 -6.3 质量通病及预防措施........................ - 21 -6.4 质量评定标准.............................. - 23 -7 安全管理体系及保证措施.......................... - 25 -7.1安全管理体系.............................. - 25 -7.2安全保证措施.............................. - 26 -8 文明施工........................................ - 27 -8.1水土保持和废渣处理 ........................ - 27 -8.2水和空气污染的预防 ........................ - 27 -系梁、承台施工方案1 工程概况海安至启东高速公路HQ-BH2施工标段9.810公里(K80+950.000~K90+ 760.000)。

柱系梁首件施工方案

柱系梁首件施工方案

柱系梁首件施工方案1. 引言柱系梁是指柱子和梁之间通过梁端装配连接件连接而成的结构体系。

柱系梁在建筑领域中使用广泛,其连接部位的施工质量和工艺流程对于整个结构的安全性和稳定性具有重要影响。

本文将介绍柱系梁首件施工方案,包括施工前的准备工作、细化的施工步骤和注意事项。

2. 施工前准备工作在进行柱系梁首件施工之前,需要进行以下准备工作:2.1 材料准备准备好所需的梁、柱以及连接件等材料,并对材料进行检查,确保其质量符合要求。

2.2 工具准备准备好所需的工具,如起重设备、螺栓拧紧工具、焊接设备等,并检查其工作状态和安全性。

2.3 施工场地准备保证施工现场的平整、清洁,清除杂物和障碍物,确保施工区域的安全性和通行性。

2.4 施工方案讨论与相关工程人员讨论施工方案,明确施工流程和注意事项,确保施工过程中的安全性和高效性。

3. 施工步骤3.1 安装柱子首先,根据设计要求将柱子准确地放置在预定位置上,并使用起重设备进行固定。

在安装过程中,要特别注意柱子的垂直度和水平度,以确保安装的准确性。

3.2 安装梁将梁通过起重设备准确地放置在柱子的上方,并保证与柱子连接的端面平齐。

在梁的两侧分别设置临时支撑,以确保梁的稳定性。

3.3 连接件安装根据设计要求,将连接件准确地安装在柱子和梁的连接部位。

根据具体要求,连接件可以选择螺栓连接、焊接等方式。

在安装连接件的过程中,需要确保连接件的质量和强度,以确保连接的可靠性。

3.4 质量检验完成连接件的安装后,对柱系梁的连接部位进行质量检验。

主要包括检查连接件的紧固度、焊接质量以及柱子和梁之间的间隙等。

如有问题及时进行调整和修复。

3.5 清理工作整理施工现场,清除杂物和废料,恢复施工区域的整洁和安全。

4. 注意事项4.1 安全第一在柱系梁首件施工过程中,必须严格遵守施工安全规范,佩戴个人防护装备,使用安全可靠的工具和设备,确保施工人员的安全。

4.2 施工现场管理对施工现场进行管理,确保施工区域的通行畅顺和安全性。

系梁首件施工组织书方案

系梁首件施工组织书方案

EK1+051匝道桥3#墩左幅系梁首件施工方案一、工程简况凉雾互通EK1+051匝道桥设计地系梁8道,地系梁断面尺寸为1.5*1.2m端部圆弧直径φ1.8m,一个地系梁C30砼方量为7.72m3,钢筋912.4kg,地系梁埋深1.5m.目前,一工区3#墩左幅地系梁已具备开工条件,选择3#墩左幅地系梁作为一工区地系梁工程首件,特编制EK1+051匝道桥3#墩左幅地系梁首件施工方案.二、、人员、机械配置根据一个地系梁工程数量,特安排人员、机械如下:1、人员配置2、机械配置三、系梁施工方案工序:系梁基坑开挖→凿除桩头→检桩→浇筑垫层混凝土→绑扎钢筋→立边模→混凝土浇注→养生、与墩柱接触面凿毛1、系梁基坑开挖⑴开挖前由测量队放好中心桩及基础地纵横轴线控制桩,并埋设护桩;基坑开挖采用挖掘机开挖,辅以人工配合,开挖至距设计标高30cm时,由人工清理至设计标高.(2)开挖土方可做基坑回填,多余土方及时外运,基坑边不允许有堆土.(3)坑内采用明排水,四周设排水沟,二角设集水井,利用潜水泵抽水.(4)开挖深度由专职人员控制,挖土时基底留10~30cm由人工整平至系梁底设计标高下10㎝.2、凿除桩头(1)基坑开挖结束后,尽快组织人员、设备凿除桩头,凿除桩头时注意保护检测管.(2)将桩头凿至设计桩顶标高(如还有浮浆还须往下凿至密实混凝土)并保持表面清洁无杂物.(3)挖土后利用护桩对系梁进行平面位置、尺寸及系梁底标高地自检,对桩位、标高、桩地外观质量进行检验,合格后进行下一道工序施工.(4)桩头凿除完毕后,及时通知质检部报第三方检测.(5)桩身地质量利用检测管检测.检测完毕并收到第三方书面通知桩身无质量问题后,进行下一步施工.3、浇筑垫层混凝土测量队测设中心桩、基础地纵横轴线控制桩或者系梁地四个边桩,对桩位、标高、桩地外观质量进行互检,互检合格后报请监理工程师检查;检查合格后为防止基坑暴露时间过长塌方,基坑开挖结束后尽快进行垫层浇筑,垫层采用一号拌和站拌合C20混凝土,厚度10 cm.垫层标高与系梁底标高误差在10mm之内.4、系梁钢筋(1)钢筋在一号钢筋场按设计及规范要求加工成型后,运至现场绑扎.(2)钢筋采用双面搭接焊连接,钢筋表面洁净,如有油污锈蚀等应清除.(3)完成桩头凿除后,桩头钢筋修整成设计地喇叭型,然后绑扎钢筋.垫层清扫干净,弹出控制线.按施工图要求将钢筋排列标记作好,以保证成型钢筋绑扎规则、美观.钢筋绑扎后对规格、数量、排距、尺寸、标高、保护层厚度进行检查,确保符合规范要求.对系梁底钢筋采用4cm厚砼垫块支垫,确保系梁底钢筋保护层厚度.(4)钢筋绑扎完毕,由现场技术人员验收,并做好验收记录.自检合格后报请监理工程师验收.(5)除系梁钢筋外,还要将伸入系梁地墩柱钢筋准确预埋到位,并与桩主筋进行焊接,预埋筋轴线偏位不超过10mm,对墩柱范围内地混凝土表面应进行拉毛,其余部分顶面应抹平压光.5、系梁模板模板采用定型钢模,模板厚度6mm.为防止模板接缝漏浆,采用双面胶粘贴于模板四周.模板立模按垫层上地控制线进行,在砼垫层上用电钻打眼,打入φ16地钢筋,支挡模板底边;采用φ12拉杆对拉加固,拉杆布置双排,底排拉杆距离垫层60cm高,上层拉杆布置在模板顶面,拉杆水平间距100cm,上下两层错开布置,拉杆端头双螺帽拧紧.模板安装好后,现场技术人员对模板地稳定性、支撑、拉杆间距、模板几何尺寸、拼缝、连接牢固程度等进行自检,并做好书面记录.6、系梁混凝土浇筑(1)混凝土由一号拌和站生产,混凝土运输车运输.(2)用钢管搭设溜槽架,安装溜槽.浇筑之前洒水将表面润湿.(3)混凝土浇筑过程中采用插入式振捣棒,分层振捣,每层厚30cm.振捣至混凝土不再下沉,无气泡,表面泛浆.(4)混凝土浇筑过程中,严格控制混凝土地坍落度,对不合格混凝土及时退回拌和站处理,一并通知实验室值班人员调整水灰比,防止混凝土泌水过多或混凝土放不出来,严禁私自向罐车内加水.(5)浇筑过程中指派专人检查模板及预埋钢筋位置移位情况,发现情况及时处理.(6)混凝土浇筑完成后1~2小时以内对混凝土面进行压光处理.24小时后及时对系梁接墩身部分地混凝土进行凿毛.7、模板拆除及混凝土养护:混凝土浇筑完成24小时后可拆除系梁侧模,拆模时注意保持混凝土棱角完整,无损伤.拆模后对混凝土上表面及侧面进行洒水养护并采用塑料薄膜覆盖.四、质量保证措施1、各道工序严格按施工技术规范要求进行施工,自检、监理抽检满足设计及规范要求,检验不合格绝不允许进入下一道工序.2、施工记录、自检资料和实验报告等所有质量记录,必须按时完成、妥善保存,为竣工交验积累大量地原始资料,为编制竣工资料做好准备.五、文明施工、安全环保措施(一)安全措施1、一工区设立以工区经理为首地安全领导小组,配备专职安全员,全面负责现场地安全工作,并做到有计划、有组织、有措施.2、认真组织施工人员学习有关安全工作地法规、制度及其它有关文件,树立、提高施工人员地安全意识,根据工程地特点,编制详细地各工序地安全操作规程及安全措施,施工生产严格按照操作规程标准化、正规化施工.3、对新工人或变更工种地工人都要进行上岗前培训,考试合格后发给合格证,必须持证上岗.4、在进行技术交底地同时,要进行安全工作交底,并做好技术交底和交接班记录.5、设置标准地配电箱和移动电箱,实行三级保护,电缆应架空铺设,夜间各施工场所应有足够地照明,非电工人员不得动用电器设备.非专业人员不得私自违章操作,加强对机械车辆地管理,坚持定机、定员、定责.6、机械设备要严格操作制度,严禁野蛮作业,定期检查设备地安全可靠性,钢丝绳每天检查.7、雨季施工时,应注意防滑措施,脚手架地搭设必须牢固可靠,有足够地稳定性.8、做好工地地防火、防电,防食物中毒事故地发生.9、制订安全检查目标奖罚制度,针对工程情况,每天进行自检,工程部不定期检查,并对检查出地问题,限期整改,并与奖罚挂钩.(二)文明施工1、施工现场设置施工铭牌,表明施工单位、工程内容及工程负责人.2、施工现场各种机械设备摆放整齐,施工材料堆放合理、整齐、并挂牌标识.3、生活设施地设置,布局合理、整齐,设专职人员进行清洁工作,创造一个良好地、卫生地生活工作环境.4、搞好与当地政府和群众地关系,做到便民,不扰民.(三)环境保护措施1、本工程环保重点为水资源地利用和防护,路边农田地防尘污染,防噪音,以及水土保持,道路保持等工作.2、对职工进行环保知识教育,使人人心中都明确环境保护工作地重大意义,积极主动地参与环保工作,自觉地遵守环保地各种规章制度.3、自觉接受环保部门、地方政府对工地环保工作地监督、检查.4、运输砂石料及土方地车辆在S326省道行驰要进行覆盖,保持清洁上路,不得抛洒,并有专人负责保持清洁.5、要减少施工噪音和粉尘对临近群众地影响,对发电机等大型机械要采取简易地防噪措施.机动车在工地上行驶通过限速等措施,避免产生灰尘,便道经常洒水减少灰尘地污染,现场易生粉尘地细料存放及运输要加以遮盖.6、现场设备、污水、生活区垃圾集中统一处理,禁止在工地焚烧残留地废物,造成空气污染.。

桥梁工程系梁首件施工方案6

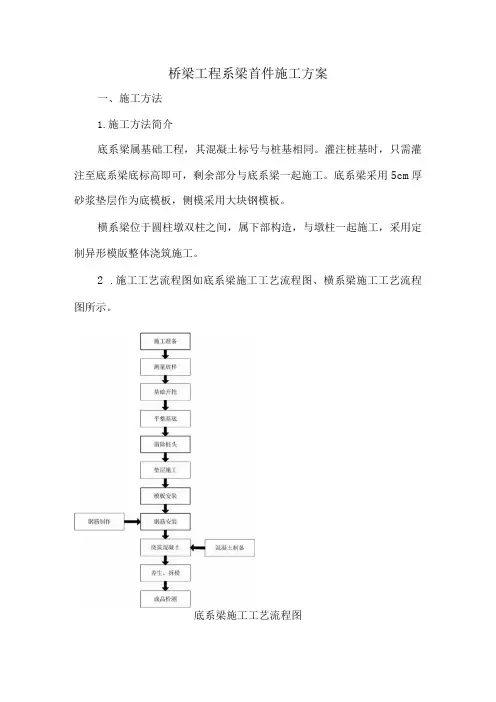

桥梁工程系梁首件施工方案6

桥梁工程系梁首件施工方案一、施工方法1.施工方法简介底系梁属基础工程,其混凝土标号与桩基相同。

灌注桩基时,只需灌注至底系梁底标高即可,剩余部分与底系梁一起施工。

底系梁采用5cm厚砂浆垫层作为底模板,侧模采用大块钢模板。

横系梁位于圆柱墩双柱之间,属下部构造,与墩柱一起施工,采用定制异形模版整体浇筑施工。

2.施工工艺流程图如底系梁施工工艺流程图、横系梁施工工艺流程图所示。

底系梁施工工艺流程图横系梁施工工艺流程图3.施工工艺(1)钢筋工艺1)钢筋加工钢筋在钢筋加工棚集中加工,加工好的钢筋按规格、长度、编号堆放整齐,并注意防雨防锈;钢筋下料前,应编制钢筋配料单,以减少钢筋接头和钢筋数量为原则,做到合理搭配。

钢筋应平直,无局部弯折;钢筋表面应洁净,使用前应将表面油浊、漆皮、鳞锈等清除干净;钢筋的弯制和末端的弯钩应符合设计要求,如设计无规定,应符合《公路桥涵施工技术规范》的要求;钢筋制作时,单根中20nmi、Φ12mm钢筋均采用双面电弧搭接焊接长,焊缝长度应符合设计要求,如设计无规定,应符合《公路桥涵施工技术规范》的要求,焊条牌号采用J506。

2)钢筋连接钢筋采用搭接电弧焊时,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致。

接头双面焊缝的长度不应小于5d,单面焊缝的长度不应小于IOd(d为钢筋直径);钢筋接头应设置在内力较小处,并错开布置。

对于绑扎接头,两接头间距不小于L3倍搭接长度;对于焊接和直螺纹接头,在接头长度区段内,同一根钢筋不得有两个接头;配置在接头长度区段内的受力钢筋,其接头的截面积占总截面积的百分率,对于绑扎接头不得大于25%,对于焊接和直螺纹接头不得大于50%o焊接和直螺纹接头长度区段内是指35d(d为钢筋直径)长度范围内,但不得小于50cm,绑扎接头长度区段是指1.3倍搭接长度。

在同一根钢筋上应尽量少设接头。

钢筋接头与钢筋弯曲处的距离不应小于10倍钢筋直径,也不宜位于构件的最大弯矩处。

系梁首件施工方案

系梁首件施工方案

EK1+051匝道桥3#墩左幅系梁首件施工方案一、工程概况凉雾互通EK1+051匝道桥设计地系梁8道,地系梁断面尺寸为1.5*1.2m端部圆弧直径φ1.8m,一个地系梁C30砼方量为7.72m3,钢筋912.4kg,地系梁埋深1.5m。

目前,一工区3#墩左幅地系梁已具备开工条件,选择3#墩左幅地系梁作为一工区地系梁工程首件,特编制EK1+051匝道桥3#墩左幅地系梁首件施工方案。

二、、人员、机械配置根据一个地系梁工程数量,特安排人员、机械如下:1、人员配置2、机械配置三、系梁施工方案工序:系梁基坑开挖→凿除桩头→检桩→浇筑垫层混凝土→绑扎钢筋→立边模→混凝土浇注→养生、与墩柱接触面凿毛1、系梁基坑开挖⑴开挖前由测量队放好中心桩及基础的纵横轴线控制桩,并埋设护桩;基坑开挖采用挖掘机开挖,辅以人工配合,开挖至距设计标高30cm时,由人工清理至设计标高。

(2)开挖土方可做基坑回填,多余土方及时外运,基坑边不允许有堆土。

(3)坑内采用明排水,四周设排水沟,二角设集水井,利用潜水泵抽水。

(4)开挖深度由专职人员控制,挖土时基底留10~30cm由人工整平至系梁底设计标高下10㎝。

2、凿除桩头(1)基坑开挖结束后,尽快组织人员、设备凿除桩头,凿除桩头时注意保护检测管。

(2)将桩头凿至设计桩顶标高(如还有浮浆还须往下凿至密实混凝土)并保持表面清洁无杂物。

(3)挖土后利用护桩对系梁进行平面位置、尺寸及系梁底标高的自检,对桩位、标高、桩的外观质量进行检验,合格后进行下一道工序施工。

(4)桩头凿除完毕后,及时通知质检部报第三方检测。

(5)桩身的质量利用检测管检测。

检测完毕并收到第三方书面通知桩身无质量问题后,进行下一步施工。

3、浇筑垫层混凝土测量队测设中心桩、基础的纵横轴线控制桩或者系梁的四个边桩,对桩位、标高、桩的外观质量进行互检,互检合格后报请监理工程师检查;检查合格后为防止基坑暴露时间过长塌方,基坑开挖结束后尽快进行垫层浇筑,垫层采用一号拌和站拌合C20混凝土,厚度10 cm。

系梁首件方案

系梁首件方案

二〇二三年二月系梁质量安全双首件施工方案目录一.工程概况 (4)1.1桥梁工程概况 (4)1.2系梁首件工程概况 (4)1.3技术标准 (5)1.4编制依据 (6)二.首件施工目的 (6)2.1首件施工目的 (6)2.2初步施工参数 (6)三.系梁首件施工时间、地点 (7)四.施工组织安排 (7)4.1人员设备投入 (7)4.2材料供应计划及储备 (8)五.质量控制 (8)5.1施工方法 (8)5.2系梁质量控制注意事项 (16)5.3质量控制指标、检测频率 (16)六.施工过程中使用表格 (17)七.首件施工的质量保证措施 (17)7.1工程质量目标 (17)7.2工程质量保证措施 (18)八、安全保证措施 (22)九、安全应急预案及具体实施措施 (22)9.1应急预案 (22)9.2应急救援流程 (22)9.3项目部应急救援领导小组职责 (23)9.4机械伤害应急准备与响应预案 (23)9.5触电事故应急准备与响应预案 (25)十、环境保护及文明工地证措施 (27)一.工程概况1.1桥梁工程概况本标段共包括桥梁26座:中村中桥、田西跨线桥、突塘跨线桥、下丁村中桥、塔桥河大桥、鹰潭东互通主线分离、A匝道分离、G匝道分离、凉山树大桥、淡古中桥、楼底郑家跨线桥、上塘李家中桥、竹前刘家大桥、丁家源叶家大桥、丁家源中桥、界牌信江大桥右幅、车家桥支线上垮桥、黄家支线上跨桥、西洋支线上垮桥、姜家支线上垮桥、店背江家支线上垮桥、淡古郑家支线上垮桥、小庙支线上垮桥、上塘李家支线上垮桥、竹前刘家支线上垮桥、丁家源支线上垮桥。

序号桥名系梁道数(道)混凝土标号1突塘跨线桥8C302塔桥河大桥8C303鹰潭东互通主线分离4C304A匝道分离2C305G匝道分离2C306凉山树大桥16C307竹前刘家大桥24C308丁家源叶家大桥12C309丁家源中桥4C3010界牌信江大桥右幅18C30合计981.2系梁首件工程概况界牌信江大桥位于鹰潭市余江区,为沪昆高速跨越信江的重要大型桥梁,起点距鹰潭东互通约8.6km。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

S366六安段新建工程04标陡步河大桥系梁首件制施工方案一、编制依据1、《公路工程质量评定标准》JTGF80/1-20042、《公路工程施工安全技术规程》JTJ 076-953、《公路工程水泥及水泥混凝土试验规程》JTG E30-2005;4、《公路桥涵施工技术规范》JTG F50-20115、《S366六安段新建工程施工招标文件》6、《标准化建设施工管理手册》S366现场办(2014)5号文件7、S366六安段新建工程04、05标驻地监理工程师办公室《S366六安段新建工程监理实施细则》二、编制原则1、严格执行施工程序。

2、科学地安排施工顺序。

3、采用先进的施工技术和设备。

4、应用科学的计划方法制定最合理的施工组织方案。

5、落实季节性施工的措施,确保全年连续施工。

6、确保工程质量和施工安全。

7、节约费用,降低工程成本。

三、工程概况根据路基现场实际情况,本合同段陡步河大桥拟将1#系梁(左幅)作为桥梁工程系梁的首件。

计划于2015年4月24日开始,2015年5月1日结束。

本系梁设计钢筋用量916.5kg,混凝土强度为C25,设计方量为8.68m3.目前1#系梁施工业已完成并经检测单位检测合格,具备系梁施工条件。

故以此做为首件制系梁工程施工。

四、首件制系梁施工目的1、确定系梁施工方案的可行性;2、通过首件制, 验证所有的施工机械设备能否满足现场系梁施工,方法、施工组织、人员、机械设备是否配置合理;3、通过首件制,验证砼配合比设计是否可靠,包括各类原材料、掺合料、外加剂使用是否符合要求;砼的和易性及塌落度是否符合现场施工要求;试块留置、强度检验、结构物质量检测是否合理。

五、施工机械准备情况系梁首件制拟投入的机械设备:机械名称规格型号用途数量装载机50 转运各类材料等 1钢筋弯曲机GW40-1 钢筋网片、骨架片 2钢筋切断机CQ40-1 钢筋网片、骨架片 2电焊机BX-500 钢筋制作 3汽车吊25T 钢筋安装、砼浇筑 1发电机50Kw 备用电源 2 六、施工人员情况施工总负责:季自刚技术总负责:陈文平测量负责人:伏大坤试验负责人:李志敏施工负责:张胜(负责施工总体协调)施工组织:冯强(施工组织和安全工作)现场负责人:贺时建技术员:丁超群试验员:卢素珍(负责压实度、含水量检测)专职安全员:周志强钢筋工:10人木工:15人七、材料准备情况工地试验室已完成系梁施工所需的C25砼配比、钢筋原材等标准试验,经检测合格并已得到总监办批复。

所有材料已经具备系梁施工要求。

八、技术准备按照设计图纸上设计尺寸进行系梁施工放样,使用墨斗线弹好墨线,便于模板施工,保证桥台系梁的结构尺寸。

九、施工方案及施工工艺1、系梁施工本合同陡步河大桥1#~12#墩为系梁接墩柱式结构,共计系梁24道。

1.1、系梁施工方案根据本合同段地质特点,结合同类工程中的施工经验,系梁模板采用定型钢模,拟投入1套模板。

施工工序主要为测量放样、基坑开挖、凿桩头、桩基检测、浇注垫层、钢筋及预埋筋安装、模板安装、浇筑砼、拆模及养护、系梁回填。

系梁施工工艺流程图不合格合格报验验收1.1.1基坑放样根据系梁平面尺寸及开挖深度、预留工作面宽度、集水沟宽度、汇水井设置、地下水埋深、机具布置等确定基坑开挖的尺寸。

具体步骤为:根据系梁及基坑底平面尺寸,将基坑底平面轮廓线测设到原地面上;沿地面上的基坑平面轮廓线的四条边方向进行断面测量;确定开挖边桩,按照下挖深度确定放坡的宽度;将开挖边桩测设到地面上,并撒上白灰线连结各边桩,此封闭线即为开挖边线。

施工测量放样 机械开挖基坑 人工清理基底 凿除桩头 垫层施工 安装钢筋及模板 系梁砼浇注 砼养护、拆模 基坑回填桩基检测 桩基返工处理 施工准备 钢筋制作、模板设计加工混凝土配合比 混凝土拌制 混凝土运输 坍落度试验 试块取样制作 试块养护 试验质量评定下一道工序施工1.1.2基坑开挖由于本合同段的系梁基坑开挖深度大多数在2m~2.5m左右,地质情况以原状土或回填土为主,基坑开挖均采用无支护加固坑壁的形式。

基坑采用挖掘机开挖,自卸车配合运输,横向相邻两个基坑同时施工,机械开挖过程中注意桩身砼的保护。

基底平面尺寸按基础平面尺寸四周各边增宽50cm-100cm,以便在基础底面外安置模板及设置排水沟和集水坑之用。

基坑的形式采用斜坡式,坑壁坡度根据土类情况和基坑顶有无荷载确定,根据《公路桥涵施工技术规范》的规定,在基坑开挖时采用1:0.5的坡比对基坑分层进行开挖,挖至设计标高时要保留不小于10~20cm的厚度,人工挖至基底高程,严禁超挖。

用人工清理,凿除桩头进行桩基检测。

基坑开挖前,首先要做好地面排水工作,在基坑顶缘四周向外设置排水坡,以免影响坑壁的稳定。

开挖过程中和开挖以后,应注意观察坑缘地面有无裂缝、坑壁有无松散塌落现象发生,否则应及时采取措施,按支护坑壁的形式施工。

1.1.3凿桩头与封底及排水按测量提供的标高,组织空压机及风镐将桩顶多浇的80~100cm 砼凿除,凿好的桩要求桩顶平整,断面碎石出露均匀,保证桩身伸入系梁2cm,桩周围含泥及杂质砼必须凿除。

然后将声测管顶口锯平,灌好水封好管待声测。

基坑开挖完成以后,要根据基底不同土质,分别采取相应的处理方法。

针对本合同段系梁的工程特点,基坑底部的地质情况属于原状土层,坑底不允许暴露或浸水时间过长,坑底找平夯实。

在基坑开挖完毕后,粗略定出系梁的边线,留出工作面后即可沿基坑四周人工开挖集水沟、汇水井,集水沟采用梯形截面形式,以利于边坡稳定。

开挖集水沟时,应注意沟底标高的控制,便于水顺利自流汇于汇水井中。

待水沿集水沟汇于汇水井后,用水泵把汇水井中的水抽出坑外排出,排水管口应在基坑边缘5m以外,以防水再次渗回基坑,致使边坡坍塌,抽水时需有专人负责汇水井的清理工作,根据汇水井的汇水多少,采取相应的抽水频率,直至系梁施工完毕,基坑排水合理引流至最近原有排水管道内。

1.1.4绑扎钢筋钢筋在进场前,必须进行检验,检验合格并报监理组审批后,方可进场。

材料进场后应存放在仓库或料棚内,不得直接堆放在地面上,必须用方木或其它方法垫起,工地临时保管钢筋时,应选择地势高,地面干燥的场所,根据天气情况,在雨天必要时加盖棚布。

使用数控钢筋弯曲机进行钢筋制作,根据钢筋的下料单进行下料,将下好料的钢筋吊到数控弯曲机的物料架上,启动数控设备,进行生产设置,数控弯曲机生产设置,可根据钢筋基本信息、选择模具型号等。

然后进行图形编辑(亦可进行自由图形编辑),在设置完成后,可以从图库进行调用图形设置长度,或从自由设置图形进行工作。

若图库里没有需要加工的图形,应根据钢筋大样图进行自由图形,尺寸、角度由操作工进行设定编辑好图形按下确认键数据进行传输。

批量生产前要进行单根钢筋试生产,将试生产的钢筋与设计图纸比对,如吻合则保存制作钢筋类型进行批量生产,如不吻合则进入图形编辑,对长度及角度进行补偿,直至满足设计图纸要求。

1.1.5安装模板根据系梁的纵、横轴线及设计几何尺寸进行立摸。

安装前在模板表面涂刷脱模油,保证拆模顺利并且不破坏砼外观。

安装模板时力求支撑稳固,并固定抵在平台的预埋钢筋头上,以保证模板在浇筑砼过程中不致变形和移位。

模板表面应平整,内侧线型顺直,内部尺寸符合设计要求。

模板及支撑加固牢靠后,对平面位置进行检查,符合设计及规范要求报监理工程师签证后方能浇筑砼。

1.1.6浇注砼钢筋及模板安装好后,现场技术员进行自检,各工序检测数据确认无误,项目质检工程师复检,复检合格后报验监理,经监理工程师验收合格后方可浇筑砼。

砼浇注前,要把模板、钢筋上的污垢清理干净。

对支架、模板、钢筋和预埋件进行检查,并做好记录。

砼浇注采用拌合站集中拌制、砼罐车运输,溜槽或吊车提吊施工,浇注前充分做好准备,清除基坑中的杂物,平整清理罐车使用场地。

浇筑的自由倾落高度不得超过2m,高于2 m时要用流槽或串筒配合浇筑,以免砼产生离析。

砼应水平分层浇筑,并应边浇筑边振捣,浇筑砼分层厚度为30 cm左右。

砼的振捣使用直径为50mm的插入式振捣器,钢筋较密集处采用直径为30mm的插入式振捣器,移动间距不得超过振捣器作用半径的1.5倍;与侧模应保持5~10cm的距离;插入下层砼5~10cm;振捣密实后徐徐提出振捣棒;应避免振捣棒碰撞模板、钢筋及其他预埋件,造成模板变形、预埋件移位等。

密实的标志是砼面停止下沉,不再冒出气泡,表面呈平坦、泛浆。

浇筑砼期间,设专人检查支撑、模板、钢筋和预埋件的稳固情况,当发现有松动、变形、移位时,应及时进行处理。

砼浇筑完毕后,对砼面应及时进行修整、收浆抹平,待定浆后砼稍有硬度,再进行二次抹面。

对墩柱接头处进行拉毛,露出砼中的大颗粒石子,保证墩柱与承台砼连接良好。

砼浇筑完初凝后,用草毡、毛毯、土工布等材料进行覆盖养护,洒水养生。

1.1.7养护及拆模混凝土浇注完成后,对混凝土裸露面及时进行修整、抹平,待定浆后再抹第二遍,并压光或拉毛。

收浆后洒水覆盖养生不少于7天,每天撒水的次数以能保持混凝土表面经常处于湿润状态为度,派专人洒水养生。

混凝土达到规范规定强度后拆除模板,确保拆除时不损伤表面及棱角。

模板拆除后,应将模板表面灰浆、污垢清理干净,并维修整理,在模板上涂抹脱模剂,等待下次使用。

拆除后应对现场进行及时清理,模板堆放整齐。

1.1.8基坑回填拆除侧模并经监理工程师验收合格签认后,方可进行基坑回填,回填采用堆放于系梁外的开挖土,回填时应分层进行,并夯实。

1.1.9质量检验表1 模板安装的允许偏差(钢模板)项目允许偏差(mm)支撑面标高(基础)+2~-5模板内部尺寸(基础)±10轴线偏位(基础)15模板相邻两板面高低差 2模板表面平整度 3预埋件中心位置 3表2 钢筋成形和安装实侧项目项次检查项目允许偏差(mm)1 受力钢筋间距两排以上排距±5同排基础±202 箍筋、横向水平筋间距±103 钢筋骨架尺寸长±10宽±54 弯起钢筋位置±205 保护层厚度基础、墩台±10表3 系梁实测项目项次检查项目规定值或允许偏检查方法和频率1 砼强度(Mpa)在合格标准内按CJJ2-2008要求检查2 尺寸(mm)±20 用尺量:长、宽各2点3 顶面高程(mm)±10 水准仪测量四角4 轴线偏位(mm)15 全站仪:纵横各测量2点十、工程质量、安全保证措施(一)施工质量措施1、质量控制遵循原则(1)坚持“质量第一,用户至上”。

(2)以人为核心,即以工作质量来保证工序质量、促进工程质量。

(3)以预防为主。

加强对质量的事前、事中控制,以及对工作质量、工序质量和中间产品质量的检查。

(4)坚持质量标准,严格检查,一切用数据说话。
