系梁专项施工方案

合集下载

系梁施工方案

系梁施工方案

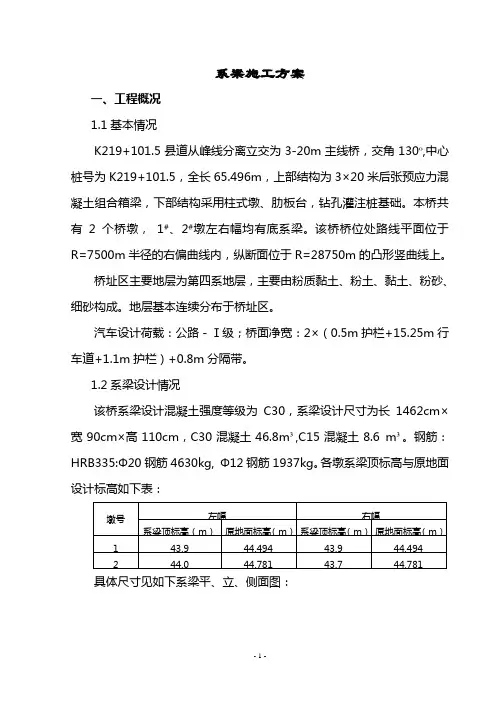

系梁施工方案一、工程概况1.1基本情况K219+101.5县道从峰线分离立交为3-20m主线桥,交角130º,中心桩号为K219+101.5,全长65.496m,上部结构为3×20米后张预应力混凝土组合箱梁,下部结构采用柱式墩、肋板台,钻孔灌注桩基础。

本桥共有2个桥墩,1#、2#墩左右幅均有底系梁。

该桥桥位处路线平面位于R=7500m半径的右偏曲线内,纵断面位于R=28750m的凸形竖曲线上。

桥址区主要地层为第四系地层,主要由粉质黏土、粉土、黏土、粉砂、细砂构成。

地层基本连续分布于桥址区。

汽车设计荷载:公路-Ⅰ级;桥面净宽:2×(0.5m护栏+15.25m行车道+1.1m护栏)+0.8m分隔带。

1.2系梁设计情况该桥系梁设计混凝土强度等级为C30,系梁设计尺寸为长1462cm×宽90cm×高110cm,C30混凝土46.8m³,C15混凝土8.6 m³。

钢筋:HRB335:Φ20钢筋4630kg, Φ12钢筋1937kg。

各墩系梁顶标高与原地面设计标高如下表:具体尺寸见如下系梁平、立、侧面图:23二、施工前期准备2.1施工现场准备根据现场实际情况,在系梁施工范围内进行场地清理,布置各机械及材料的放置位置,并清理出混凝土罐车的进出通道,避免因罐车无法进入施工区域造成混凝土浇筑不连续。

2.2、技术准备技术人员认真学习设计图纸,掌握招标文件、施工技术规范,向施工人员进行详细交底。

测量人员认真细致的审阅施工设计图纸,施测出系梁四角点位置,并根据四点定出系梁基坑开挖框线,测量地面高程,确定开挖深度。

技术员根据施工图纸旁站指导施工,并向施工人员进行详细的书面数据交底。

2.3、材料准备各种主要材料生产厂家资质已经申报完成,并已批复。

各种试验数据应申报完毕,物资部门根据施工进度、计划提前进购基础所需物资,试验人员邀请监理现场取样检验,合格后方可使用。

系梁专项施工方案

系梁专项施工方案

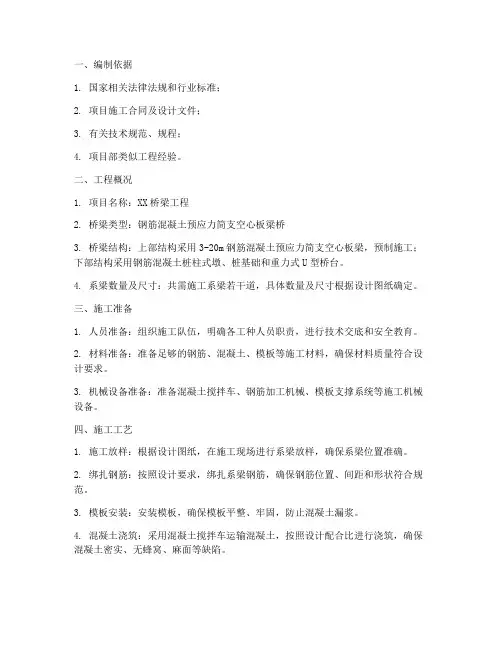

一、编制依据1. 国家相关法律法规和行业标准;2. 项目施工合同及设计文件;3. 有关技术规范、规程;4. 项目部类似工程经验。

二、工程概况1. 项目名称:XX桥梁工程2. 桥梁类型:钢筋混凝土预应力简支空心板梁桥3. 桥梁结构:上部结构采用3-20m钢筋混凝土预应力简支空心板梁,预制施工;下部结构采用钢筋混凝土桩柱式墩、桩基础和重力式U型桥台。

4. 系梁数量及尺寸:共需施工系梁若干道,具体数量及尺寸根据设计图纸确定。

三、施工准备1. 人员准备:组织施工队伍,明确各工种人员职责,进行技术交底和安全教育。

2. 材料准备:准备足够的钢筋、混凝土、模板等施工材料,确保材料质量符合设计要求。

3. 机械设备准备:准备混凝土搅拌车、钢筋加工机械、模板支撑系统等施工机械设备。

四、施工工艺1. 施工放样:根据设计图纸,在施工现场进行系梁放样,确保系梁位置准确。

2. 绑扎钢筋:按照设计要求,绑扎系梁钢筋,确保钢筋位置、间距和形状符合规范。

3. 模板安装:安装模板,确保模板平整、牢固,防止混凝土漏浆。

4. 混凝土浇筑:采用混凝土搅拌车运输混凝土,按照设计配合比进行浇筑,确保混凝土密实、无蜂窝、麻面等缺陷。

5. 拆模、养生:混凝土达到一定强度后,拆除模板,进行养生,确保混凝土强度和耐久性。

五、质量要求1. 系梁尺寸、位置、钢筋配置等应符合设计要求;2. 混凝土强度、密实度、耐久性等应符合规范要求;3. 模板拆除后,系梁表面应平整、无蜂窝、麻面等缺陷。

六、安全措施1. 施工人员必须佩戴安全帽、安全带等个人防护用品;2. 机械设备操作人员必须持证上岗;3. 施工现场设置安全警示标志,确保施工安全。

七、环保措施1. 施工过程中,严格控制扬尘、噪音等污染;2. 做好施工现场的排水、防渗工作,防止水污染;3. 做好施工废料的分类、回收和处理。

八、进度安排根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。

九、结语本系梁专项施工方案旨在确保系梁施工质量、安全和环保,为桥梁工程的整体质量提供有力保障。

系梁、承台施工方案(最终)

系梁、承台施工方案(最终)

系梁、承台施工方案(最终)一、前言在桥梁施工中,系梁和承台是至关重要的环节。

系梁负责支撑桥梁上部结构,承台则承载系梁及桥梁上部结构的荷载。

制定合理的施工方案对于保障桥梁的安全和施工的顺利进行至关重要。

本文将详细介绍系梁、承台的施工方案及注意事项,确保施工过程顺利进行。

二、系梁施工方案1. 材料准备在进行系梁施工前,首先要确保所有所需的材料齐全。

包括系梁的预制板、钢筋、混凝土等材料。

材料的质量和尺寸要符合设计要求,同时按照施工图纸进行分类、编号和存放,以便快速取用。

2. 施工准备在施工现场,要做好场地清理和铺设施工车辆道路,保证施工作业区域畅通。

搭建好安全设施,并配备好必要的施工设备和机械,确保施工过程中的安全和高效。

3. 施工工艺•系梁施工主要包括搭模、安装钢筋、浇筑混凝土等步骤。

在搭模过程中要严格按照设计要求进行,确保模板的稳固和尺寸的准确。

•安装钢筋时,要按照设计图纸和相关规范进行布设,严格控制钢筋的位置和数量,确保系梁的受力性能。

•浇筑混凝土时,要注意控制浇筑的速度和均匀性,减少混凝土的裂缝和缺陷,确保系梁的强度和稳定性。

4. 质量控制在施工过程中,要定期对系梁的质量进行检测和验收。

包括对混凝土的强度、钢筋的位置和连接等进行检查,及时发现和解决问题,确保施工质量符合标准要求。

三、承台施工方案1. 基础处理承台的基础是保证承载能力的关键。

在施工前,要对基础进行充分的处理,包括地基的打桩加固,基础的加固和处理等,确保基础的稳定和牢固。

2. 结构施工承台的结构施工主要包括组装、浇筑和养护等环节。

在组装过程中,要严格按照设计要求进行,保证结构的准确性和稳定性。

3. 质量验收承台的质量验收是施工的关键环节。

在施工完成后,要对承台的结构和质量进行严格的验收,包括对结构的强度、外观和尺寸等进行检测,确保承台的质量达到设计要求。

四、总结通过合理的系梁、承台施工方案的制定和严格的施工管理,可以保证桥梁施工的顺利进行和施工质量的优良。

盖梁、系梁施工方案

盖梁、系梁施工方案

盖梁、系梁施工方案本高架区间段盖梁、系梁为钢筋混凝土,混凝土标号为C30。

1、施工工艺流程:施工工艺流程图↓→↓↓←↓↓→↓→↓↓1、盖梁、系梁支架布置:(1)盖梁、系梁支架全部采用排架支撑。

见附图:盖梁、系梁模板支撑施工方案示意图。

(2)排架搭设在浇捣成型且已经达到设计强度的承台上,排架立杆下端统长排10#槽钢,外侧挑脚手作为操作平台。

(3)排架结构为Φ48×3.5钢管组成落地支撑,纵距为50cm,横距为40cm。

单根立杆选用较长的钢管,以减少接长接头数量。

立杆的接头构造为上下一立杆用2只回转扣件扣紧,排架每1.8m高加水平连接管,排架外面四边全部按规定加剪刀撑,并在排架周拉通并与墩柱箍紧,空隙处用硬木榫紧,以确保支撑体系的稳定。

(4)排架上部加7.5×15cm木搁栅,间距同排架立杆,且安放于立杆边,确保盖梁、系梁受力于排架立杆。

支撑排架是盖梁、系梁关键工序,排架搭设结束后由专人对排架进行验收,验收合格后方可支模。

2、盖梁、系梁模板施工:(1)盖梁、系梁底模采用九夹板配制,板厚18mm;侧模采用定制的钢模板,面板厚度3mm,外侧纵横向用15#槽钢加强形成框架间距1.5米左右。

立模板时由专人用灰浆堵塞接缝处的不密贴的缝隙,以防止漏浆,为保证砼表面光洁,木模板内侧表面打腊磨光。

侧模板采用Ф16对拉螺栓,上下两排,横向间隔0.6m。

(2)盖梁、系梁侧模拆除在盖梁、系梁混凝土强度达到15Mpa左右,底模及支撑拆除在砼达到设计强度后进行。

3、盖梁、系梁钢筋制作及绑扎:(1)钢筋绑扎顺序:(2)钢筋制作及绑扎1)钢筋现场按设计图加工完成后,分类牌堆放,以免相互混淆。

钢筋在堆放过程中注意避免锈蚀和污染,使用前必须清除油渍和锈斑。

2)施工图要求将钢筋排列标记做好,以保证成型钢筋绑扎规则。

钢筋绑扎后对规格、数量、排距、尺寸、标高、绑扎方式、保护层厚度进行检查,确保符合规范要求。

为防止人员踩压,或浇筑压力使钢筋骨架变形,采取增加架立钢筋或型钢支架。

系梁 、立柱、盖梁施工方案

系梁 、立柱、盖梁施工方案

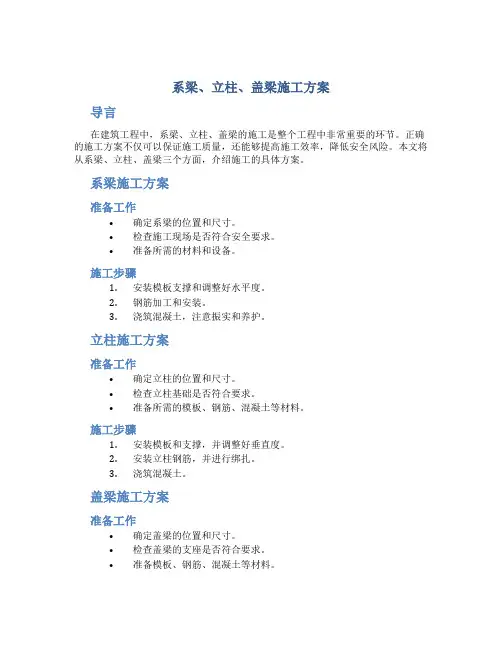

系梁、立柱、盖梁施工方案
导言
在建筑工程中,系梁、立柱、盖梁的施工是整个工程中非常重要的环节。

正确的施工方案不仅可以保证施工质量,还能够提高施工效率,降低安全风险。

本文将从系梁、立柱、盖梁三个方面,介绍施工的具体方案。

系梁施工方案
准备工作
•确定系梁的位置和尺寸。

•检查施工现场是否符合安全要求。

•准备所需的材料和设备。

施工步骤
1.安装模板支撑和调整好水平度。

2.钢筋加工和安装。

3.浇筑混凝土,注意振实和养护。

立柱施工方案
准备工作
•确定立柱的位置和尺寸。

•检查立柱基础是否符合要求。

•准备所需的模板、钢筋、混凝土等材料。

施工步骤
1.安装模板和支撑,并调整好垂直度。

2.安装立柱钢筋,并进行绑扎。

3.浇筑混凝土。

盖梁施工方案
准备工作
•确定盖梁的位置和尺寸。

•检查盖梁的支座是否符合要求。

•准备模板、钢筋、混凝土等材料。

施工步骤
1.安装盖梁的模板和支撑。

2.安装盖梁的钢筋,注意加固连接部位。

3.浇筑混凝土,注意控制浇筑质量和混凝土的坍落度。

结语
通过合理的施工方案和严格的操作程序,系梁、立柱、盖梁的施工能够顺利进行,保证工程质量和安全。

在实际施工中,施工人员应严格遵守操作规程,严格控制施工质量,并及时处理施工中出现的问题,确保施工进度和质量。

系梁施工方案

系梁施工方案

系梁施工方案第1篇系梁施工方案一、工程概况本项目为XXX工程,位于XXX地区,主要包括XXX栋建筑物、XXX配套设施等。

工程结构类型为钢筋混凝土框架结构,其中系梁作为结构中的重要组成部分,承担着联系各承重构件、保证结构整体稳定性的作用。

本方案旨在制定一套科学、合理、可行的系梁施工方案,确保施工过程中的质量、安全及进度要求。

二、施工准备1. 技术准备(1)组织技术人员学习相关规范、标准,熟悉设计图纸,掌握系梁施工的技术要求。

(2)编制施工组织设计,明确施工工艺、施工顺序、施工方法、施工要求等。

(3)制定施工质量控制措施、施工安全措施及环境保护措施。

2. 材料准备(1)根据设计要求,选用符合国家标准的钢筋、混凝土等原材料。

(2)对进场的原材料进行严格的质量检验,确保原材料合格。

3. 施工机具准备(1)配置必要的施工机具,如混凝土搅拌站、泵送设备、钢筋加工设备等。

(2)检查施工机具的性能,确保机具安全、可靠。

4. 人员组织(1)成立项目经理部,负责施工组织、协调、管理等工作。

(2)配置相应的专业技术人员、施工人员、安全员等,保证施工顺利进行。

三、施工工艺及方法1. 钢筋工程(1)根据设计图纸,进行钢筋下料、加工、绑扎。

(2)钢筋焊接应满足规范要求,确保焊接质量。

(3)对绑扎好的钢筋进行检查,确保符合设计及规范要求。

2. 模板工程(1)选用符合规范要求的模板材料,确保模板的强度、刚度。

(2)模板安装应保证结构尺寸准确、平整度良好。

(3)模板拆除应遵循先支后拆、后支先拆的原则,确保混凝土强度达到设计要求。

3. 混凝土工程(1)混凝土浇筑应分层、分段进行,保证混凝土密实。

(2)混凝土浇筑过程中应采取防震、防裂措施。

(3)混凝土养护应充分,保证混凝土强度发展。

4. 施工缝处理(1)施工缝位置应满足设计及规范要求。

(2)施工缝处理应确保新旧混凝土连接紧密、牢固。

四、施工质量控制及验收1. 施工过程中,严格遵循国家及地方相关规范、标准,确保施工质量。

桩基础系梁施工方案

桩基础系梁施工方案

桩基础系梁施工方案一、工程概况本工程是大型建筑项目的桩基础系梁施工工程,主要包括桩基础的施工和梁的浇筑工作。

桩基础是建筑物承载结构的重要组成部分,起着传递上部荷载到地基的作用。

梁则连接着桩基础,作为建筑物结构的水平支撑。

二、施工方案1.桩基础施工桩基础施工主要分为以下几个步骤:(1)勘察设计:根据设计要求,确定桩基础的数量、直径和深度。

(2)场地准备:清理施工现场,确保施工周围无障碍物,设置施工标志和安全警示标识。

(3)机械设备准备:根据施工要求,准备好挖掘机、钻机等机械设备。

(4)开始施工:根据设计要求,使用钻机进行桩孔的钻探,保持孔壁的垂直度和直径。

钻孔完成后,铺设钢筋,将混凝土运输到施工现场,并进行浇筑。

2.梁的浇筑梁的浇筑主要分为以下几个步骤:(1)模板安装:根据施工图纸和设计要求,搭设梁的模板,确保模板的稳固和平整。

(2)钢筋制作和安装:根据设计要求,进行梁顶钢筋的制作和安装,确保钢筋的位置和数量符合要求。

(3)浇筑混凝土:将混凝土运输到施工现场,进行梁的浇筑。

在浇筑过程中,要注意保证混凝土的均匀性和浇筑的连续性,同时进行振捣以排除气泡。

(4)养护:浇筑完成后,进行养护工作,包括喷水养护和防止温度过高。

3.安全措施为确保施工安全,需要采取以下措施:(1)安全检查:施工前需进行安全检查,确保施工场地无隐患。

(2)技术交底:施工前,针对施工方案进行技术交底,保证施工人员了解施工要求和安全注意事项。

(3)人员防护:施工人员需佩戴安全帽、安全绳等个人防护装备,并进行相应的培训。

(4)设备检修:施工前需对机械设备进行检修和维护,确保设备正常运转。

(5)现场管理:施工过程中,实施严格的现场管理,包括标识警示、限制交通等措施。

以上是桩基础系梁施工方案的一些主要内容,具体实施过程中还需要根据实际情况进行调整和完善,以确保工程质量和安全。

在施工过程中,应注重施工现场的清洁和整洁,确保合理利用材料和资源。

桥梁工程系梁首件施工方案6

桥梁工程系梁首件施工方案6

桥梁工程系梁首件施工方案一、施工方法1.施工方法简介底系梁属基础工程,其混凝土标号与桩基相同。

灌注桩基时,只需灌注至底系梁底标高即可,剩余部分与底系梁一起施工。

底系梁采用5cm厚砂浆垫层作为底模板,侧模采用大块钢模板。

横系梁位于圆柱墩双柱之间,属下部构造,与墩柱一起施工,采用定制异形模版整体浇筑施工。

2.施工工艺流程图如底系梁施工工艺流程图、横系梁施工工艺流程图所示。

底系梁施工工艺流程图横系梁施工工艺流程图3.施工工艺(1)钢筋工艺1)钢筋加工钢筋在钢筋加工棚集中加工,加工好的钢筋按规格、长度、编号堆放整齐,并注意防雨防锈;钢筋下料前,应编制钢筋配料单,以减少钢筋接头和钢筋数量为原则,做到合理搭配。

钢筋应平直,无局部弯折;钢筋表面应洁净,使用前应将表面油浊、漆皮、鳞锈等清除干净;钢筋的弯制和末端的弯钩应符合设计要求,如设计无规定,应符合《公路桥涵施工技术规范》的要求;钢筋制作时,单根中20nmi、Φ12mm钢筋均采用双面电弧搭接焊接长,焊缝长度应符合设计要求,如设计无规定,应符合《公路桥涵施工技术规范》的要求,焊条牌号采用J506。

2)钢筋连接钢筋采用搭接电弧焊时,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致。

接头双面焊缝的长度不应小于5d,单面焊缝的长度不应小于IOd(d为钢筋直径);钢筋接头应设置在内力较小处,并错开布置。

对于绑扎接头,两接头间距不小于L3倍搭接长度;对于焊接和直螺纹接头,在接头长度区段内,同一根钢筋不得有两个接头;配置在接头长度区段内的受力钢筋,其接头的截面积占总截面积的百分率,对于绑扎接头不得大于25%,对于焊接和直螺纹接头不得大于50%o焊接和直螺纹接头长度区段内是指35d(d为钢筋直径)长度范围内,但不得小于50cm,绑扎接头长度区段是指1.3倍搭接长度。

在同一根钢筋上应尽量少设接头。

钢筋接头与钢筋弯曲处的距离不应小于10倍钢筋直径,也不宜位于构件的最大弯矩处。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

厦沙高速公路泉州安溪至达埔段A2合同段专项施工方案目录一、工程简介 (1)二、总体施工方案 (1)三、施工准备 (1)3.2 材料供应 (2)3.3 人员配置 (2)3.4 设备配置 (2)四、施工工艺流程及方法 (3)4.1 桩间系梁施工 (3)4.2 柱间系梁施工 (6)五、质量检验标准 (8)六、施工注意事项 (9)七、质量保证措施 (9)八、安全技术措施 (10)九、环境保护和文明施工 (12)9.1 文明施工 (12)9.2 环境保护措施 (13)1ZK15+319.6~ZK15+610.6井后大桥系梁专项施工方案一、工程简介井后大桥位于金谷镇华芸村,是海峡西岸经济区高速公路网厦门至沙县联络线-泉州安溪段高速公路上的一座分离式大桥。

该桥为单线双幅桥,左线起点桩号:ZK15+319.6,终点桩号:ZK15+319.6;右线起点桩号:YK15+369.5,终点桩号:YK15+618.5;左线里程291m,右线里程249m。

井后大桥共有9根桩间系梁,分别位于左桥1#、2#、3#、5#、6#墩,右桥1#、2#、4#、5#墩,其中左桥4#墩和右桥3#墩为空心薄壁墩,没有设置桩间系梁;桩间系梁的截面形式有两种,分别为140×170cm、180×210cm,使用C25混凝土118.4m3。

柱间系梁有8根,分别位于左桥2#、3#、5#墩,右桥2#、4#墩,柱间系梁的截面形式有两种,分别为130×150cm、150×190cm,使用C30混凝土93.9m3。

二、总体施工方案根据施工现场的实际情况,无支护放坡分层开挖基坑,钢筋为场内集中下料,现场焊接、绑扎成型,模板使用定型钢模板,混凝土采用搅拌站集中拌制,混凝土浇筑采用吊车或溜槽水平分层浇筑。

三、施工准备3.1 技术准备1. 图纸审核在开工之前应组织技术人员进行承台图纸审核,充分理解设计意图,核算标高、及钢筋的下料情况,同时熟悉规范标准。

2. 试验准备试验室做好混凝土配合比的验证工作,并进行上报审批,同时做好生产所需原材料的报验工作,保证生产所用材料满足施工要求。

3. 测量准备做好导线点及水准点的复核工作,必要时进行加密控制,计算系梁坐标,并复测原地面标高,确定系梁基坑开挖深度,准确放样,确定开挖线。

4. 技术交底施工前,组织项目部及施工队伍所用技术人员进行施工技术交底及安全技术交底,交代施工要点及施工注意事项。

3.2 材料供应本标段内混凝土由商品混凝土拌合站集中拌合供应,通过砼罐车运输到施工现场浇筑使用。

所有结构物模板采用组合钢模板;钢筋在加工场内集中下料,现场绑扎成型。

3.3 人员配置表3.1 主要施工管理人员3.4 设备配置表3.2 主要机械设备配置表四、施工工艺流程及方法4.1 桩间系梁施工4.1.1施工工艺流程桩基无破损声波检测→测量放样→基坑开挖→凿桩头→垫层浇筑→钢筋安装→模板安装→混凝土浇筑→混凝土养护→拆模→系梁回填4.1.2施工方法1. 场地平整、道路修筑钻孔桩施工完毕后,清除残余泥浆,外运至弃土坑,平整场地土埂并碾压密实,保证基坑开挖边坡稳定,并确保施工机械设备运行安全。

根据现场实际情况,修筑施工时临时道路临时道路填筑用,挖方路基山皮石,保证吊车、混凝土运输灌车、装载机、施工指挥车辆能够安全、顺利通行。

2. 测量放样根据设计图纸资料,现场放样确定出系梁的纵横轴线,并引到基坑外侧,报监理工程师认可。

3. 开挖基坑基坑由挖掘机开挖至高于设计标高20cm左右,由人工挖至设计标高,并人工清理整平,自检合格后,及时报监理工程师,经监理工程师检验合格后进入下道工序施工。

基坑顶面应设置排水沟,防止地面水流入基坑,基坑顶有动载时,坑顶边与动载间应留有不小于1m宽的护道。

4. 桩头凿除待桩基检查完成后,进行桩头凿除,凿除方法利用风镐和人工破除桩头至系梁底标高处,并用水冲洗干净,进行下道工序。

5. 绑扎钢筋施工用的钢筋全部集中在钢筋场制作,然后运到现场进行绑扎安装,钢筋制作施工要求:①钢筋的表面应洁净,使用前应将表面油渍、漆皮、鳞锈等清除干净;②钢筋应平直,无局部弯折,盘圆钢筋和弯曲钢筋均须调直;③钢筋加工配料时,准确计算钢筋长度,同种钢筋不同长度的各种钢筋编号(设计编号)先按顺序填写配料表,再根据调直后的钢筋长度,统一配料,以便减少钢筋的断头废料和焊接量;④钢筋加工成型后,应详细检查尺寸和形状,并注意有无裂纹;同一类型钢筋应存放在一起,一种型式弯完后,应捆绑好,并挂上编号标签,写明钢筋规格尺寸,必要时还应注明使用的工程名称;钢筋安装施工要求:1)弯曲成型的钢筋在运输时,应谨慎装卸,避免变形,存放时要避免雨淋受潮生锈以及其他有害气体腐蚀;2)钢筋采用搭接电弧焊,采用双面焊缝,双面焊缝困难时,可采用单面焊缝,钢筋接头采用电弧焊,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致,接头双面焊缝的长度不应小于5d,单面焊缝的长度不应小于10d(d为钢筋直径);3)凡施焊的各种钢筋、钢板均应有材质证明书或试验报告单。

焊条、焊剂应有合格证,焊条型号采用502或506,各种焊接材料的性能应符合现行的规定。

各种焊接材料应分类存放和妥善管理,并应采取防止腐蚀、受潮变质的措施;4)受力钢筋机械连接或焊接接头应设置在内力较小处,并错开布置,对于绑扎接头,两接头间距离不小于1.3倍搭接长度;5)每根钢筋的交叉点都用铁丝绑扎结实,必要时,用点焊焊牢;6)浇注前检查:在钢筋与模板间设置垫块,垫块与钢筋扎紧,并互相错开。

非焊接钢筋骨架的多层钢筋之间,用短钢筋支垫,保证位置准确。

7)所有钢筋的加工与安装均须经自检合格并通过监理工程师检验认可后方可进入下一工序施工。

6.模板安装为了保证混凝土质量、外观、尺寸和平整度要求,模板一律采用钢模板。

模板表面要求光滑、平整、顺直,安装时用螺栓连接固定,连接处要密封不漏浆、不错位;并采取加固措施,四周采用三道钢管抱箍,中间用对拉螺栓加固,防止模板变形和位移。

模板使用汽车吊配合人工安装,安装完毕,项目部对模板进行自检,质检合格并经监理工程师检查同意后方能进行下道工序的施工。

模板在安装前,模板内侧清理干净后涂抹脱模剂。

7.混凝土浇筑混凝土采用商品砼拌和站集中拌和,砼运输采用砼罐车,运输过程中不发生离析、漏浆、严重泌水及坍落度损失过多等现象。

如运输过程中发生离析现象,进行二次搅拌,二次搅拌时不得任意加水,确有必要时,可同时加水和水泥以保持其原水灰比不变。

如二次搅拌后仍不符合要求,不得使用。

砼运到施工现场,要检查其坍落度,每个系梁至少制取3组砼试件。

砼采用水平分层浇筑,分层厚度不超过30cm,自下而上进行,插入式振捣器振捣时移动间距不超过振动器作用半径的1.5倍,与侧模保持50-100mm的距离;插入下层混凝土50-100mm,每一处振动完毕后边振动边徐徐提出振动棒,避免振捣器碰撞钢筋及模板,以防止钢筋及模板变形移位。

对每一振动部位,必须振动到该部位混凝土密实为止,密实的标志是砼停止下沉,不再冒出气泡,表面呈现平坦、泛浆。

从高处直接倾卸砼时,其自由倾落高度不宜超过2m,当倾落高度超过2m时,通过溜槽等设施,出料口下面,砼堆积高度不宜超过1m。

砼的浇筑应连续进行,如因故必须间断时,其间断时间应小于前层砼的初凝时间,若超过规范规定时间,应预留施工缝。

表4.1 混凝土的运输、浇筑及间歇的全部允许时间(min)注意预埋墩柱钢筋,其预埋位置要求准确。

砼浇筑期间,应设有专人检查支架、模板、钢筋和预埋件等稳固情况,当发现有松动、变形、移位时,应及时处理。

8.拆模、养生砼浇筑完后进行覆盖洒水养生,当混凝土强度达到2.5Mpa时,方能拆除侧模。

侧模拆除后采用塑料薄膜进行包裹,洒水养生7d,每天洒水次数以能保持混凝土表面经常处于湿润状态为度。

4.2 柱间系梁施工模板全部采用定型钢模板,提前组拼好后在现场整体安装,模板的安装与拆卸均由塔吊配合人工完成,采取抱箍法支撑施工,下部采用I45a工字钢支撑底模。

4.2.1施工工艺流程施工准备→测量放出系梁中线→安装支撑脚手架→铺设底模→绑扎墩系梁钢筋→立模→浇筑混凝土→混凝土养护。

4.2.2柱间系梁施工方法采用钢管脚手架搭设灌注混凝土的作业平台,其高度根据各桥墩系梁底标高的高度不同而定,以满足系梁混凝土灌注捣固、养护和拆模的需要,支架搭设好后放I45a工字钢,工字钢顶面横铺支撑,然后在其上铺设槽钢及模板,安装钢筋,浇注混凝土。

1.测量放样在第一节段墩柱施工结束后,根据设计图纸及导线点,利用全站仪及水准仪对中系梁现场进行精确放样,在中心位置钉上水泥钉,放线后测量人员进行复核,将成果整理成资料上报监理,验收合格后进行下道工序的施工,并对墩柱顶面的混凝土进行凿毛处理。

2.模板安装在支架上架设两根I45a工字钢纵梁作支撑结构,两根工字钢间用拉杆连接,在工字钢顶面横铺槽钢,间距0.5m,然后在其上铺设底模,形成作业平台。

在平台上绑扎钢筋,安装侧模。

a. 模板采用组合定型钢模,在施工前进行详细的模板设计,以保证模板有足够的强度、刚度和稳定性,可承受施工过程中产生的各项荷载。

b. 模板安装后由测量工作人员进行结构复测工作,必须确保系梁结构各部形状、尺寸的准确无误。

c. 模板要求平整,接缝严密,拆装容易,操作方便。

d. 模板安装前,涂刷脱模剂,以保护模型并方便拆模。

3. 钢筋施工a. 系梁钢筋在钢筋加工场统一下料加工,再运至现场绑扎成型,钢筋主骨架可根据实际情况提前在钢筋加工场焊接加工,现场直接安装和绑扎。

b. 钢筋加工尺寸按照设计图纸执行,钢筋绑扎、焊接等严格按照规范、标准执行。

c. 钢筋安装完成后,对照设计图纸再次检测,确保钢筋规格、型号、间距、数量等满足设计要求。

d. 钢筋绑扎完工后,按设计位置和标高安装外钢模,钢模设对拉螺杆固定。

并报请监理工程师检查验收后,方可进行下一道工序施工。

4.混凝土施工系梁混凝土矩形系梁采用C30混凝土,拌合站集中拌和,并用混凝土罐车运至工地,采用吊车吊送入模灌注,水平分层浇筑,分层厚度30cm,插入式捣固棒振捣。

a. 砼浇筑前应将模板内杂物、已浇砼面上泥土清理干净,模板、钢筋检查合格后,方可进行砼的浇筑。

b. 拌合站的拌和能力必须满足施工需要,原材料质量、砼施工配合比、坍落度等必须符合设计要求。

c. 水平运输采用砼运输车,砼垂直运输采用吊车进行砼浇筑。

d. 振捣使用插入式捣固器振捣,振捣每一层混凝土时捣固棒插入下层混凝土10~15cm,采用插入式振捣器振捣,应注意移动间距不超过振捣器作用半径的 1.5倍,对每一振动部位振捣至混凝土停止下沉,不再冒气泡,表面平坦、泛浆为止,施工中避免漏振或过振,每一处振完后应徐徐提出振动棒。
