静力切割拆除施工方案

静力切割拆除施工方案一、项目背景及目标二、施工前准备1.了解建筑物结构:我们要对建筑物的结构进行详细的了解,包括建筑物的层数、楼板厚度、梁柱尺寸等,这些数据将直接影响我们的切割方案。
2.准备设备:根据建筑物的结构和尺寸,我们需要准备相应的静力切割设备,包括切割机、切割线、金刚石刀片等。
3.安全防护:在施工前,我们要对现场进行安全防护,包括设置警示标志、拉设警戒线、配备安全帽和防护眼镜等。
三、施工步骤1.切割顺序:根据建筑物的结构,我们采用从上至下的切割顺序,先拆除楼板,再拆除梁柱,拆除基础。
2.切割方法:采用静力切割技术,利用金刚石刀片对建筑物进行切割,切割过程中,切割机产生的振动小,噪音低,不会对周边环境造成影响。
3.拆除顺序:在切割完成后,我们按照从上至下的顺序进行拆除,先拆除楼板,再拆除梁柱,拆除基础。
4.拆除方法:采用人工和机械相结合的方式,将拆除的构件进行破碎、搬运和清理。
四、施工安全措施1.安全培训:在施工前,对所有施工人员进行安全培训,确保他们了解施工过程中的安全注意事项。
2.定期检查:在施工过程中,定期对设备进行检查,确保设备处于良好状态。
3.应急预案:制定应急预案,一旦发生突发情况,能够迅速采取措施,确保施工现场的安全。
五、施工进度安排1.施工周期:根据建筑物的尺寸和拆除难度,我们计划用30天的时间完成拆除任务。
2.施工进度:按照切割和拆除的顺序,每天完成一定的施工任务,确保整体进度不受影响。
六、施工质量保障1.严格把控切割质量:在切割过程中,我们要严格把控切割质量,确保切割面平整、无损坏。
2.拆除质量:在拆除过程中,我们要确保拆除的构件符合破碎、搬运和清理的要求。
3.施工验收:在施工完成后,对现场进行验收,确保拆除质量符合设计要求。
七、施工结束后工作1.清理现场:在施工结束后,我们要对现场进行彻底的清理,确保施工现场整洁、干净。
2.汇报工作:将施工过程中的各项数据、施工质量等信息汇报给相关部门,为后续工程提供参考。
地坪切割拆除施工方案

地坪切割拆除施工方案1. 引言地坪切割拆除是在地面铺设新地坪之前的一项重要施工工作。
本文档旨在提供一份详细的地坪切割拆除施工方案,以确保施工过程安全、高效,并最大程度地减少对周围环境的影响。
2. 工具和设备准备•水平仪、测距仪、量角器等测量工具•电锤、手持锤、切割机等拆除工具•安全帽、护目镜、防护手套等个人防护装备•防护栏杆、标识牌等安全设施•能源供应设备,如电源插座、油箱等•垃圾袋、扫帚等清理工具3. 施工准备3.1 安全检查在开始施工之前,必须进行全面的安全检查。
确保工作场所没有明显的安全隐患,如松动的地板、不稳定的支撑结构等。
3.2 现场准备•将施工区域清空,移除任何可能干扰施工的杂物和设备。
•根据需要设置安全栏杆和标识牌,确保施工区域的周边安全。
•预先准备好所需的工具和设备,放置在易于访问的位置。
3.3 工作人员准备•为每个工作人员提供必要的个人防护装备,包括安全帽、护目镜和防护手套。
•指定一名负责人来监督整个施工过程,确保工作的安全进行。
4. 切割拆除步骤4.1 测量和标记在开始切割拆除之前,需要使用测量工具对地坪进行精确测量,以确定切割和拆除的范围。
1.使用水平仪确保地坪平整。
2.使用测距仪测量地坪的尺寸。
3.使用量角器确定需要切割和拆除的区域。
4.2 切割地坪1.根据测量结果,在地坪上标记出需要切割的位置。
2.根据切割位置使用切割机进行切割。
3.在切割期间,保持切割机的稳定,避免过度切割和损坏地坪。
4.3 拆除地坪1.使用电锤和手持锤将切割后的地坪拆除。
2.在拆除过程中,确保手持锤和电锤的使用安全,避免造成人身伤害和其他损害。
3.将拆除后的地坪碎片放入垃圾袋中,保持施工区域的整洁。
5. 安全措施在进行地坪切割拆除工作时,必须严格遵守以下安全措施。
1.戴好个人防护装备,包括安全帽、护目镜和防护手套。
2.提前清空施工区域,确保没有杂物和设备干扰施工。
3.根据需要设置安全栏杆和标识牌,确保施工区域的周边安全。
桥梁切割拆除施工方案(一)2024

桥梁切割拆除施工方案(一)引言概述:桥梁切割拆除施工方案(一)在桥梁维修和改造过程中,切割拆除是一项重要的施工环节。
本文将详细介绍桥梁切割拆除的施工方案,包括施工前的准备工作、切割拆除的步骤以及安全注意事项等。
一、施工前准备1.确定目标:明确需要切割拆除的桥梁部位和范围。
2.制定施工计划:根据桥梁结构特点和现场实际情况,制定详细的施工计划。
3.组织人员:确定切割拆除施工所需的人员和团队组成,并分配相应的任务。
4.准备设备和材料:选取适当的切割工具和设备,并准备所需的材料,如切割刀片、打火机等。
5.安全措施:确保施工现场的安全,包括建立警示标识、设置安全防护设施等。
二、切割拆除步骤1.定位和标记:在桥梁结构上标记出需要切割拆除的部位,确保准确无误。
2.切割准备:根据桥梁材料的特性和切割工具的要求,选择合适的切割刀片,并检查刀片的状态和使用性能。
3.切割操作:按照预定的切割方案,采取安全的姿势和方法进行切割操作,确保切割准确、平整。
4.拆除处理:根据切割的部位和方式,采取适当的拆除措施,确保拆除过程顺利进行。
5.清理整理:进行切割拆除后,及时清理施工现场,保持整洁,避免对周围环境和人员造成影响。
三、安全注意事项1.严格执行安全操作规程,避免发生切割工具和设备的误操作和事故。
2.戴好个人防护装备,包括安全帽、护目镜、手套等,确保施工人员的安全。
3.在切割过程中要注意周围环境和人员的安全,确保不发生意外伤害。
4.及时处理切割产生的废料和剩余材料,防止二次伤害和环境污染。
四、其他注意事项1.根据切割拆除的具体情况,选择合适的切割方法,并在施工前进行试验和验证。
2.对不同材料的切割特性和要求要有清晰的了解,以确保切割效果和质量。
3.在施工过程中密切关注切割工具和设备的使用情况,及时进行维护和更换。
4.保持施工现场的通风良好,避免因切割过程产生的烟雾和有害气体对施工人员造成影响。
总结:桥梁切割拆除施工方案(一)是在桥梁维修和改造中不可或缺的步骤。
桥梁切割拆除施工方案

桥梁切割拆除施工方案一、背景介绍桥梁是连接两个地点的交通工程设施,施工方案是指在拆除需要更换或更新的桥梁时所采取的具体操作步骤和方法。
桥梁的切割拆除涉及到工程安全、环保等诸多因素,需要制定科学合理的方案来确保施工顺利进行。
二、切割拆除前的准备工作1.全面调查桥梁结构:深入了解桥梁的结构特点、材料情况、承重能力等信息。
2.安全评估:对施工现场进行安全评估,建立安全监督机制,确保施工期间的安全。
3.环保措施:制定环保方案,减少对周围环境的影响,严格控制水、土壤、空气等方面的污染。
三、切割拆除方案1.切割区域划分:根据桥梁结构和拆除需要,将桥梁切割拆除区域划分为若干个小区域,有序进行拆除。
2.切割设备选择:选择适用于桥梁切割的设备,如切割机、钢丝锯等,并对设备进行维护保养,确保设备正常运转。
3.切割方案制定:根据桥梁结构情况和材料特点,制定切割方案,确定切割的部位、方向、深度等参数,以确保拆除效果。
4.拆除工序设计:制定合理的拆除工序,保证每个步骤的顺利进行,避免出现意外情况。
四、施工安全与质量控制1.安全措施:严格执行安全规范,提高工人安全意识,保障施工人员生命财产安全。
2.质量控制:建立严格的质量管控系统,对每个工序进行检查验收,确保拆除质量符合要求。
五、拆除后的清理与处置1.材料回收利用:对桥梁拆除后的材料进行分类回收,尽量减少浪费,实现资源的再利用。
2.废弃物处理:对产生的废弃物进行规范处置,确保按照相关法规进行处理,避免对环境造成污染。
结语桥梁切割拆除施工是一项复杂的工程,仅掌握切割技术是远远不够的,需要综合考虑安全、环保、质量等多方面因素。
只有科学制定施工方案,注重细节,才能确保桥梁切割拆除工程的顺利进行。
房屋切割拆除工程施工方案

房屋切割拆除工程施工方案1. 项目概况本项目是对一座老旧房屋进行拆除,为进行土地再开发提供空间和条件。
该房屋位于城市郊区,占地面积约500平方米,建筑面积约2000平方米,建筑高度为3层。
该房屋周围环境较为开阔,无临近重要建筑和设施。
2. 施工前准备2.1 安全防护在施工现场周边设置围栏、警示牌,并保证警示牌清晰可见。
所有施工人员必须佩戴安全帽、安全鞋等个人防护用具,并接受安全教育培训。
2.2 切割拆除方案根据拆除的实际情况,我们将采用两种主要的手段:一是机械切割,使用电动锯、起重机和推土机等设备进行切割;二是手工拆除,由工人使用手工工具进行拆除。
在施工前需要对具体的拆除区域进行细致的测量和评估,制定详细的拆除方案。
3. 施工流程3.1 地面准备首先,需要清理拆除区域周边的垃圾和杂物,确保施工现场整洁。
然后对地面进行平整处理,移除可能影响机械作业的障碍物,比如石块、树杈等。
3.2 房屋结构切割我们将首先对房屋的结构进行切割,主要使用电动锯进行切割,确保切割平整和精准。
在进行切割的同时,需要经常对切割部位进行测量和检查,确保切割的深度和位置符合要求。
3.3 机械拆除切割结束后,使用起重机和推土机等设备进行拆除,将房屋的各个部分分别拆除。
在拆除过程中,需要特别注意避免对周边环境和设施造成损坏,保障周边的安全。
3.4 手工拆除部分无法使用机械设备进行拆除的部位,将由工人使用手工工具进行拆除,确保拆除的全面和彻底。
3.5 清理和处理拆除结束后,进行施工现场的清理工作,清除残留物和垃圾,确保施工现场整洁。
对拆除的建筑材料进行分类处理,做到资源化利用,减少对环境的影响。
4. 施工安全4.1 安全监测在整个施工过程中,需要设置专人负责施工现场的安全监测,随时注意施工现场的安全状况,及时发现和处理安全隐患。
4.2 安全预防在施工现场设置安全警示牌,并向施工人员宣传安全知识,强化安全意识,确保施工过程中的安全。
5. 环境保护5.1 污水处理施工过程中产生的污水需要进行处理,确保不对周边的水质环境造成影响。

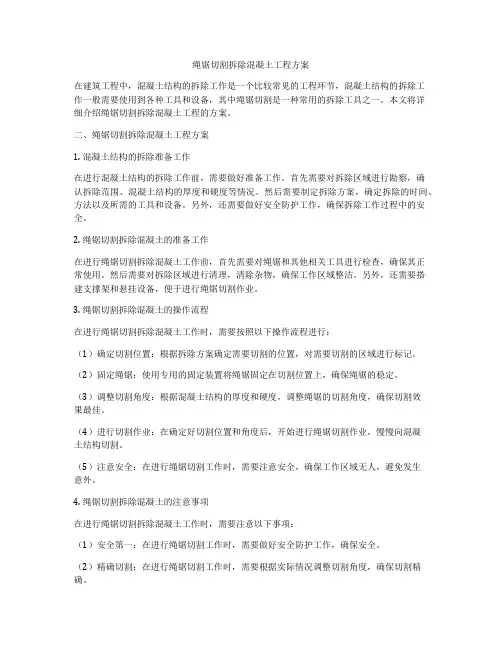

绳锯切割拆除混凝土工程方案

绳锯切割拆除混凝土工程方案在建筑工程中,混凝土结构的拆除工作是一个比较常见的工程环节,混凝土结构的拆除工作一般需要使用到各种工具和设备,其中绳锯切割是一种常用的拆除工具之一。
本文将详细介绍绳锯切割拆除混凝土工程的方案。
二、绳锯切割拆除混凝土工程方案1. 混凝土结构的拆除准备工作在进行混凝土结构的拆除工作前,需要做好准备工作。
首先需要对拆除区域进行勘察,确认拆除范围、混凝土结构的厚度和硬度等情况。
然后需要制定拆除方案,确定拆除的时间、方法以及所需的工具和设备。
另外,还需要做好安全防护工作,确保拆除工作过程中的安全。
2. 绳锯切割拆除混凝土的准备工作在进行绳锯切割拆除混凝土工作前,首先需要对绳锯和其他相关工具进行检查,确保其正常使用。
然后需要对拆除区域进行清理,清除杂物,确保工作区域整洁。
另外,还需要搭建支撑架和悬挂设备,便于进行绳锯切割作业。
3. 绳锯切割拆除混凝土的操作流程在进行绳锯切割拆除混凝土工作时,需要按照以下操作流程进行:(1)确定切割位置:根据拆除方案确定需要切割的位置,对需要切割的区域进行标记。
(2)固定绳锯:使用专用的固定装置将绳锯固定在切割位置上,确保绳锯的稳定。
(3)调整切割角度:根据混凝土结构的厚度和硬度,调整绳锯的切割角度,确保切割效果最佳。
(4)进行切割作业:在确定好切割位置和角度后,开始进行绳锯切割作业,慢慢向混凝土结构切割。
(5)注意安全:在进行绳锯切割工作时,需要注意安全,确保工作区域无人,避免发生意外。
4. 绳锯切割拆除混凝土的注意事项在进行绳锯切割拆除混凝土工作时,需要注意以下事项:(1)安全第一:在进行绳锯切割工作时,需要做好安全防护工作,确保安全。
(2)精确切割:在进行绳锯切割工作时,需要根据实际情况调整切割角度,确保切割精确。
(3)注意力集中:在进行绳锯切割工作时,需要保持专注,注意力集中,以避免发生意外。
(4)及时清理垃圾:在进行绳锯切割工作时,需要及时清理切割出的垃圾,确保工作区域整洁。
建筑拆除切割方案
建筑拆除切割方案建筑拆除切割方案是指在实施建筑拆除过程中使用各种切割工具和技术来进行建筑物的拆除工作。
拆除切割方案是一个综合性的计划,需要结合具体拆除的建筑物的结构特点、周围环境、安全要求等因素进行制定。
接下来,本文将从建筑拆除切割方案的确定原则、具体操作步骤以及安全措施等方面进行详细阐述。
首先,在确定建筑拆除切割方案时,需要考虑以下原则:1. 安全原则:拆除切割的过程中,必须确保施工人员的安全。
因此,必须采取安全措施,如使用合适的切割工具和配备合格的操作人员,建立完善的安全警示标志等。
2. 高效原则:拆除切割方案应尽可能提高施工效率,减少工期和成本。
可以通过优化拆除切割顺序、合理选择切割工具和设备等方法来实现。
3. 环保原则:拆除切割过程中产生的废弃物应得到合理处理和回收利用,避免对环境造成污染。
确定了拆除切割方案的原则后,接下来需要进行具体的操作步骤:1. 制定拆除计划:根据建筑物的结构特点和周围环境条件,制定详细的拆除计划,包括拆除的顺序、拆除的部位、拆除的时间进度等。
2. 配备合适的切割工具:根据建筑物的材料和结构特点,选择合适的切割工具。
常用的切割工具包括切割机、切削机、电锯等。
3. 进行安全检查:在进行切割工作之前,必须进行安全检查,确保切割工具和设备的正常运行,并检查周围环境的安全状况。
4. 切割操作:根据拆除计划,按照既定的顺序进行切割操作。
在进行切割操作时,应注意不要超出切割设备的额定负荷,并保持切割面平整、垂直。
5. 处理废弃物:拆除切割过程中产生的废弃物必须得到合理处理和处理。
可以通过分类收集、回收利用等方法对废弃物进行处理。
最后,在进行建筑拆除切割过程中应采取以下安全措施:1. 确保操作人员的安全:必须配备经过培训和持有相关证书的操作人员。
同时,要建立合理的安全警示标志,提醒周围人员注意危险。
2. 使用合适的个人防护设备:操作人员应配备各种个人防护设备,如安全帽、耳塞、防护镜等,以防止意外伤害。
桥梁绳锯切割拆除工程方案
桥梁绳锯切割拆除工程方案一、项目背景随着城市建设的不断发展,老旧桥梁的拆除改造工作逐渐成为城市规划的重要环节。
桥梁拆除工程是一项复杂的工程,需要进行周密的计划和严谨的执行。
本文将以桥梁绳锯切割拆除工程为例,详细介绍该工程的方案。
二、工程概况本工程位于XX市某区,拟对一座老旧的混凝土桥梁进行拆除改造。
桥梁全长200米,高度20米,跨度为100米,因年久失修,已经无法保持正常使用,需要进行拆除重建。
本次工程拟采用绳锯切割的方式进行拆除,以确保拆除过程的安全、高效。
三、拆除方案1. 工程准备在进行任何拆除工作之前,必须对工程现场进行充分的准备。
首先进行现场勘察,详细了解桥梁的结构情况、材质和状况,并制定详细的拆除方案。
同时,需要对周边环境进行评估,确保拆除工程不会对周围居民和建筑物造成不利影响。
2. 安全防护拆除工程是一项危险的工作,必须做好充分的安全防护工作。
在拆除现场设置警示标志,配备专业的安全人员负责现场管理,确保工程进行过程中不发生意外。
3. 拆除工具本次工程采用绳锯进行拆除,绳锯是一种高效、精准的切割工具,能够针对不同材质的桥梁进行精准切割。
在拆除过程中,需要配备多套绳锯,以备不时之需。
4. 拆除方式在进行绳锯切割的过程中,需要根据桥梁的结构情况,制定详细的切割方案。
首先对桥梁进行分段,然后根据分段情况确定切割的方向和角度。
在切割过程中,需要一步步进行,确保每一步都能够达到预期效果。
5. 现场协调在拆除过程中,需要协调各个施工人员的工作,确保整个拆除过程能够有序进行。
同时,需要与周边居民和建筑物进行沟通,确保拆除工程不会对周围环境造成不利影响。
6. 环保处理在拆除完成后,需要对拆除的材料进行妥善处理,确保不会对环境造成污染。
对于能够进行回收利用的材料,需要进行分类处理,对于无法回收利用的材料,需要进行合理处理,确保不会对环境造成影响。
四、工程实施1. 施工人员培训在进行拆除工作之前,需要对施工人员进行专业培训,确保他们能够熟练掌握绳锯切割的操作技术,并且了解在拆除过程中应该如何应对意外情况。
混凝土支撑切割拆除施工方案
混凝土支撑切割拆除施工方案一、项目背景这个项目位于繁华的市中心,是一座大型商业综合体。
项目施工过程中,需要对原有的混凝土支撑进行切割拆除,为后续施工创造条件。
作为一名有着十年方案写作经验的大师,我深知责任重大,必须确保施工方案的严谨性和可行性。
二、施工目标1.安全:确保施工过程中,人员和设备的安全,避免发生安全事故。
2.效率:在保证安全的前提下,提高施工效率,缩短施工周期。
3.质量达标:确保切割拆除后的混凝土结构符合设计要求。
三、施工方法1.切割方法:采用静态爆破切割技术,将混凝土支撑切割成小块,便于拆除。
3.施工步骤:(1)施工前期准备:对施工人员进行安全培训,明确施工任务和要求;检查设备,确保设备正常运行;布置施工现场,设置安全防护设施。
(2)切割施工:按照设计图纸,确定切割位置;使用切割机进行切割,注意控制切割速度和深度;切割过程中,密切观察混凝土结构的变化,确保切割安全。
(3)拆除施工:待切割完成后,采用人工与机械相结合的方式,将混凝土块拆除;拆除过程中,注意观察周边结构,避免对周边结构造成破坏。
(4)清理施工现场:拆除完成后,及时清理施工现场,将废弃物分类存放,确保施工现场整洁。
四、施工安全措施1.安全培训:对施工人员进行安全知识培训,提高安全意识。
2.安全防护设施:设置安全防护网、安全警示标志,确保施工现场安全。
3.设备检查:定期检查设备,确保设备安全运行。
4.施工现场管理:加强施工现场管理,严格执行施工方案,确保施工安全。
五、施工进度安排1.施工前期准备:1周内完成。
2.切割施工:2周内完成。
3.拆除施工:3周内完成。
4.清理施工现场:1周内完成。
六、施工质量控制1.严格遵循设计图纸,确保切割拆除后的混凝土结构符合设计要求。
2.施工过程中,对切割、拆除环节进行实时监控,确保施工质量。
3.施工完成后,进行质量验收,确保施工质量达标。
七、施工成本预算1.人工费用:10000元/周。
2.设备租赁费用:5000元/周。
房屋切割拆除工程施工方案
房屋切割拆除工程施工方案一、编制依据本方案依据《建筑拆除工程安全技术规范》、《房屋拆迁工程施工安全管理条例》、《建筑施工现场防治扬尘污染管理规定》等相关国家规范和行业标准,结合施工现场实际情况和公司多年施工经验编制。
二、工程概况1. 工程地点:XX市XX区XX街道XX号。
2. 建筑物结构形式:钢筋混凝土框架结构,共XX层。
3. 建筑面积:XX平方米。
4. 施工目标:确保施工安全、高效、环保完成房屋切割拆除任务。
三、施工组织机构的建立1. 项目经理:负责整个拆除工程的施工组织、协调和管理。
2. 技术负责人:负责拆除工程的技术指导和质量控制。
3. 安全员:负责施工现场的安全监督和检查。
4. 施工队伍:具备专业切割、拆除技能的施工人员。
四、拆除工程施工准备1. 现场勘查:了解拆除现场实际情况,确定拆除范围、顺序和施工工艺。
2. 施工方案:根据现场勘查结果,制定详细的施工方案。
3. 施工图纸:绘制拆除工程施工图纸,明确拆除部位和切割线。
4. 安全评估:对拆除工程进行安全评估,制定应急预案。
5. 物资准备:准备切割设备、防护用品、安全设施等所需物资。
6. 人员培训:对施工人员进行安全培训和技术培训。
五、拆除工程施工管理1. 施工工艺:(1)先对建筑物进行编号,明确拆除顺序。
(2)采用切割设备对建筑物进行切割,划分拆除区域。
(3)按照切割线逐层进行拆除,先拆非承重部位,再拆承重部位。
(4)拆除过程中,严格遵循“先稳后拆、先拆后稳”的原则。
(5)拆除下来的建筑材料及时清运,确保施工现场清洁。
2. 施工注意事项:(1)拆除过程中,严禁无关人员进入施工现场。
(2)切割设备使用前,应进行试运行,确保设备正常。
(3)施工人员应佩戴安全帽、口罩、手套等防护用品。
(4)拆除下来的建筑材料应分类堆放,标识清楚。
(5)定期对施工现场进行巡查,发现问题及时整改。
六、拆除工程安全技术管理1. 安全生产管理体系:(1)建立健全安全生产责任制。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
切割拆除方案 The final edition was revised on December 14th, 2020.
混凝土切割拆除方案本项目改造工程中,由于牵涉到屋面加高及影厅内布局改变,需要将楼层区域的部分楼板、混凝土看台及混凝土梁拆除,其中最大的难点就是对整体结构产生的不良影响,从而留下不安全隐患。
按照传统的风镐破碎施工方法,由于局部的框架梁及楼板拆除,势必会造成牵引力的减弱而影响整体结构,加上风镐破碎所产生的震动,不仅会使被切割断面本身受损,而且会波及周围的结构造成破坏。
风镐拆除所长生的粉尘污染及施工周期长也是一个突出的问题。
经过反复推敲认证,现结合本项目实际情况,我公司给出钢筋砼切割和拆除方案。
该工艺施工作业速度快、噪音低、无振动、无粉尘废弃污染。
这样,既解决了结构的安全性问题,也同时解决了施工的工期及环保问题。
其中主要混凝土楼板及看台板厚15~200mm,采用碟锯切割的方式,混凝土大梁400×1000 mm ~500×1200 mm,采用绳锯切割方式。
一、切割拆除的主要关键点
1、本工程拆除施工前应全面了解拆除工程图纸(包括原结构图
纸)和资料,进行实地勘察,按照国家和建设行政主管部门有
关技术规范,编制施工组织设计或方案和安全技术措施。
2、本工程鄙俗在拆除结构前,应确保外荷载均已被清除、移走或
卸载,同时保证拆除的构件已被固定,复合方案要求后,方可
进行拆除工作。
3、拆除过程中必须考虑结构的稳定性及安全性,混凝土结构切割
施工前,梁板底部等部位应采取临时制成措施,关键部位需对
原结构进行加固,待加固构件达到设计要求后方可进行后续混
凝土切割工作。
4、在拆除过程中如发现下列情况,施工单位应该立即通知设计单
位,待设计时确认后,方可继续施工:(1)现有结构变形;
(2)现有结构钢筋锈蚀;(3)现有结构出现裂缝;(4)现有
结构与图纸不符。
5、若图纸中要求原配刚进要保留时,在拆除过程中施工人员应查
明其位置,并采取妥善措施对其进行保护。
6、拆除原则:拆除框架结构建筑,优先按楼板、次梁、主梁的顺
序进行施工。
按自上而下,按顺序逐层跨进行拆除,杜绝立体
交叉作业。
拆除作业按照建筑施工逆顺序进行。
7、当进行高出拆除作业时,最交大尺寸的构建或沉重的材料,必
须采用起重机及时吊下。
拆卸下来的各种材料应及时清理,堆
放在制定场所,严禁向下抛掷。
二、混凝土机械切割特点及设备选择
混凝土切割是采用水冷却碟锯或绳锯切割机对混凝土进行切割拆除。
绳锯静力切割技术又称无损性拆除技术是近几年发展起来的一种环保、高效、安全的新型静力拆除施工工法,是专门针对切割分离大型钢筋混凝土构筑物而设计的,它的主要原理是通过液压马达高速驱动带有金刚石串珠的钢丝绳索(金刚石锯绳)绕着被切割物体运转,在一定张拉力的
作用下,高速磨削被切割物体,产生的磨屑和热量被冷却水带走,最终达到分离被切割物体的目的。
本项目采用液压碟锯、绳锯系统,水钻机配合切割锯片及链条,完成钢筋混凝土无振动切割拆除。
本工程拟采用主要设备:2600W水钻机2台,2800W碟锯2台,25KW绳锯2台,手动葫芦2个。
三、施工工序及工艺流程。
切割拆除的施工工序见下图:
1、现场围护,设备及工作人员到位,保证机具处于良好状态,以及备
好符合标准的电源和水源。
2、施工设备进入现场,做好防护设施,工地周围设置围挡,设置好安
全警示标志,在靠近拆除部位的四周用安全网做好防护,防止混凝土块掉落。
专人负责观察通行及安全事项。
3、清理现场,拆除原有装修、管道等施工障碍。
4、搭设制成脚手架,搭设安全施工操作平台;切割区域下安装好足够
强度的脚手架,并采用加楔垫块等方法加上一定的预顶力,防止屋面和梁下沉。
5、对准备切割的梁板进行切割顺序编号,测防切割线,按施工组织设
计规划好先后切割及吊装的次序,保证施工有序的进行。
6、切割流程
定位、防线→钻起吊孔→预吊→切割→混凝土块起吊、运走
四、混凝土切割线的划定
本工程混凝土拆除方式采用机械切割,切割范围见架构施工图。
且各种根据结构稳定、施工安全、及施工可行性等因素确定分步切割的顺序,且各种尽量由里到外,先板后梁,保证卸荷的均
匀,施工过程中,可根据实际交叉施工、流水作业,加快施工进
度。
根据设计要求,混凝土切割后混凝土块的临时存储及运输何在不能超过原结构设计荷载。
考虑到现场条件所限,无法直接装车,需要经过一定距离的运输再进行吊装,混凝土块的尺寸不能太大,为了保证安全施工确定切割线划分如下。
1、混凝土板20mm,切割单块尺寸1000×1000mm,重量约300㎏,
先沿着梁切割,将梁和楼板局部分离,接着分割楼板,将楼板
分成块,用3T葫芦吊起,水平运输到施工施工井架再垂直运输
到临时存储地。
在切割前需先在楼板上开洞,用钢丝绳与3T葫
芦吊进后,方可开始切割。
2、混凝土梁400mm×1000mm,500mm×1200mm,沿纵向每段长度
600~800mm,单块重量为720~800㎏,用3T葫芦吊起后,水平
运输到施工施工井架再垂直运输到临时存储地。
切割梁时要做
好梁的支撑后,方可开始切割。
五、切割过程中的防水方案
由于切割工作中需要采用水冷却,应采用如下措施防止污水进入非施工区域:
1、施工区域采用钢管架并配合土工布搭设施工维护,进行全封闭
施工,防止水花四溅,防止非施工人员进入滑到。
2、切割机设置水流导流管,冷却水直接导入专门的水桶中。
3、下部区域的楼板上采用沙袋形成封闭式围堰,防止水向外蔓
延。
4、围堰内的污水派专人及时进行收集打扫,避免积水沉渣的存
在。
5、所有污水不得直接排入下水道,防止堵塞下水管道,应进行沉
淀处理为清水并考虑重复利用,沉渣作为建筑垃圾进行处理。
