盾构进出洞端头加固施工方案已阅
盾构端头加固施工方案

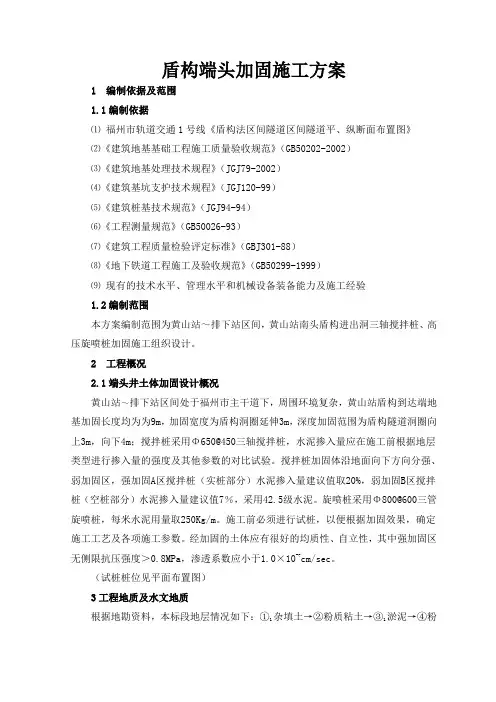

盾构端头加固施工方案1 编制依据及范围1.1编制依据⑴福州市轨道交通1号线《盾构法区间隧道区间隧道平、纵断面布置图》⑵《建筑地基基础工程施工质量验收规范》(GB50202-2002)⑶《建筑地基处理技术规程》(JGJ79-2002)⑷《建筑基坑支护技术规程》(JGJ120-99)⑸《建筑桩基技术规范》(JGJ94-94)⑹《工程测量规范》(GB50026-93)⑺《建筑工程质量检验评定标准》(GBJ301-88)⑻《地下铁道工程施工及验收规范》(GB50299-1999)⑼现有的技术水平、管理水平和机械设备装备能力及施工经验1.2编制范围本方案编制范围为黄山站~排下站区间,黄山站南头盾构进出洞三轴搅拌桩、高压旋喷桩加固施工组织设计。
2 工程概况2.1端头井土体加固设计概况黄山站~排下站区间处于福州市主干道下,周围环境复杂,黄山站盾构到达端地基加固长度均为为9m,加固宽度为盾构洞圈延伸3m,深度加固范围为盾构隧道洞圈向上3m,向下4m;搅拌桩采用Φ650@450三轴搅拌桩,水泥掺入量应在施工前根据地层类型进行掺入量的强度及其他参数的对比试验。
搅拌桩加固体沿地面向下方向分强、弱加固区,强加固A区搅拌桩(实桩部分)水泥掺入量建议值取20%,弱加固B区搅拌桩(空桩部分)水泥掺入量建议值7%,采用42.5级水泥。
旋喷桩采用Φ800@600三管旋喷桩,每米水泥用量取250Kg/m。
施工前必须进行试桩,以便根据加固效果,确定施工工艺及各项施工参数。
经加固的土体应有很好的均质性、自立性,其中强加固区无侧限抗压强度>0.8MPa,渗透系数应小于1.0×10-7cm/sec。
(试桩桩位见平面布置图)3工程地质及水文地质根据地勘资料,本标段地层情况如下:①1杂填土→②粉质粘土→③1淤泥→④粉质粘土→④j 中砂→⑤2中砂→⑤3淤泥质土。
区间隧道洞口土体加固地层呈二元结构,上部主要以④粉质粘土和④j中砂为主(详见地质土层特征表)。
盾构进出洞加固施工方案

盾构进出洞加固施工方案盾构机是一种用于地下隧道施工的特殊工程设备,其功能是在地下挖掘出一条洞穴并加固,以便供人员、车辆或管道等通行。
在进出洞口进行加固施工时,需要考虑以下方面的因素:洞口的稳定性、施工的安全性和效率。
1.洞口的稳定性:(1)在进洞口施工之前,需要对洞口进行勘探和分析,以便了解地质情况。
根据洞口的地质情况,确定合适的进洞口施工方案。
(2)根据地质勘探结果,确定洞口的支护方式。
常用的支护方式包括钢板支护、初期衬砌和二次支护等。
(3)根据地质勘探结果,确定进出洞口的施工深度和土方开挖方式。
根据地质情况,可能需要采用爆破方式进行土方开挖。
2.施工的安全性:(1)在进出洞口施工之前,需要制定详细的安全施工方案。
安全施工方案应包括洞口的警示标志、安全防护设施和安全操作规程等。
(2)施工过程中,需要严格遵守相关安全规定和操作规程。
施工人员应接受专业培训,并佩戴必要的安全装备。
(3)在施工过程中,应定期检查洞口的支护工程和施工设备,确保其安全可靠。
如有问题,及时采取措施进行修复或更换。
3.施工的效率:(1)在进出洞口施工之前,需要制定详细的施工方案,包括进出洞口的施工步骤、施工时间和进度计划等。
(2)洞口施工需要使用合适的设备和工具,以提高施工效率。
常用的设备包括挖掘机、抛丸机和喷射机等。
(3)在施工过程中,需要注意施工现场的管理和协调。
施工人员应按照施工方案和进度计划进行施工,确保施工进度的顺利进行。
总之,盾构进出洞加固施工方案需要综合考虑洞口的稳定性、施工的安全性和效率。
只有综合考虑这些因素,才能确保盾构进出洞加固施工的顺利进行。
盾构进出洞加固施工方案

盾构进出洞加固施工方案一、施工背景和目的:盾构机进出洞施工是指盾构机从洞口进入地下开挖,并最终从另一洞口运出的施工过程。
在盾构机进出洞的过程中,洞口周围地层会受到较大的影响,可能导致洞口附近地层的变形和不稳定。
因此,必须采取适当的加固措施,确保施工的安全和地下环境的稳定。
二、施工方法:1.地质勘探:在施工前,必须对盾构进出洞的地质条件进行详细的勘探和分析。
通过地质勘探,可以了解到地层的厚度、性质、稳定性等信息,为施工提供重要的依据。
2.加固设计:根据地质勘探结果,进行加固设计。
加固设计主要包括洞口锚杆加固、地下水排泄、地层加固等内容。
洞口锚杆加固可以增加洞口的稳定性,地下水排泄可以控制洞口附近地下水位,地层加固可以增加洞口周围地层的稳定性。
3.施工步骤:(1)洞口锚杆加固:首先,在洞口附近的地表上钻孔,并注入水泥浆体,形成锚固体。
然后,将锚杆插入钻孔中,并与锚固体连接。
通过这种方式,可以将洞口的力分散到周围的地层中,增加了洞口的稳定性。
(2)地下水排泄:为控制洞口附近地下水位,需要在洞口附近钻孔,并通过管道将地下水引导到其他地方。
这样可以降低洞口附近地下水位,减少地层的变形和不稳定。
(3)地层加固:地层加固是通过注入固化剂或者灌浆来增加地层的稳定性。
根据地质条件的不同,可以采用不同的地层加固方法。
常见的地层加固方法包括注浆加固、冻结法加固等。
三、安全措施:1.施工前进行施工方案论证,确保施工的安全和可行性。
2.施工过程中进行地下水位的实时监测,及时调整排水和加固的措施。
3.定期对施工现场进行安全检查,排除施工过程中可能存在的安全隐患。
4.严格执行施工操作规程,保证施工人员的安全。
四、项目实施进度:根据盾构进出洞加固施工的复杂性和地质条件的不同,施工周期可能会有所差异。
在制定施工计划时,应充分考虑施工时间,并合理安排各个施工步骤的顺序和时间。
同时,应在施工前制定详细的工程进度表,确保施工的按时完成。
盾构出入井加固施工方案

盾构出入井加固方案一、工程概述:在南北端头盾构出入井范围内,尚预留有部分φ1200上水管未拆除(具体尺寸见后附图),由于既有φ1200上水管与新铺设的φ1200上水管采用弯头连接,因此,未拆除部分主要对连接头起到顶推限制作用,避免由于水压而造成的接头失稳。
鉴于此种情况,为了既要确保盾构土体加固的效果,同时考虑φ1200上水管的安全,拟采取以下措施进行处理。
二、加固方案加固原则:以不扰动管线为准则,加固方案分三部进行1、利用一道砼梁来连接未拆除φ1200上水管与地下连续墙,利用连续墙的反作用力与水管的摩阻力来共同限制水管的水平位移。
2、为了减小搅拌桩施工带来的土体隆起对管线的影响,在盾构出洞加固区采用SMW工法桩,同时将加固范围由6米缩短为3.5米。
3、未拆除管线底部的土体利用高压旋喷桩进行土体加固。
三、施工方法:一)砼梁施工1、施工概况:首先利用一块厚2cm的钢板(1200cm*1300cm)对未拆除φ1200上水管管口进行封堵,然后在钢板与连续墙之间浇注一条长600-800cm,高1300cm,宽1200cm的砼梁,将作用力传递到连续墙上。
2、施工顺序①土体清除:利用人工对管口与连续墙之间的土体进行清除,在清除过程中应尽量避免对土体造成大的扰动,不得用挖机进行开挖。
开挖时要随时对管线进行监测,发现问题,应停止开挖,及时回填。
②管口封闭:利用一块厚2cm的钢板(1200cm*1300cm)对未拆除φ1200上水管管口进行封堵,以防止在砼浇注过程中涌入管中。
③关立模板:基槽开挖及管口封闭完成后,由测量组对砼梁的尺寸进行现场放样,然后进行人工关模,模板采用钢模板,外侧采用方木配合钢管进行支设,内部采用钢筋对撑。
④砼浇注:砼梁浇注采用C20砼,人工浇捣。
二)SMW工法桩施工1、施工概况:为了减小搅拌桩施工带来的土体隆起对管线的影响,在盾构出洞加固区采用SMW工法桩,SMW工法桩以日本进口设备Φ650三轴搅拌机(型号为PAS-120V AR)施工。
盾构进出洞洞门加固方案

盾构进出洞洞门加固方案盾构进出洞加固设计采用管棚注浆,可采用跟踪注浆技术,便于在施工过程中跟踪注浆,并每次注浆后及时冲洗袖阀管,以便下次注浆使用。
管棚注浆指标:管棚注浆浆液为水泥浆液,初拟参数:水泥浆液水灰比0.8:1~1:1,注浆压力:采用0.2~0.4mPa,施工中应根据地质情况,并通过试验确定相关施工参数。
加固后地层的无侧限抗压强度应不小于1Mpa,若达不到要求,则需要进行补注浆液。
盾构洞门加固段采用Φ108大管棚作为加固的主要形式,利用车站或区间工作井明挖基坑作管棚工作室。
管棚工作室可根据施工机具设施及施工工艺要求调整设计。
盾构施工给前搭设管棚,管棚布置如图所示,管棚上边缘紧贴洞门钢环内侧,钢管环向中心间距400mm根据地质适当调整,以保证盾构机顺利出洞,外插角约1°。
钢管采用Φ108mm,壁厚6mm的无缝钢管,管棚分节为5m*3=15m。
两节之间用丝扣连接,丝扣螺纹长度段大于150mm。
相邻两根钢花管的接头要错接,其错接长度不小于1m。
钢管上钻注浆孔,孔径Φ10mm,孔间距200mm,呈梅花型布置。
钢管尾部(孔口段)2.0m,不钻花孔作为注浆段。
从管棚导向管按设计钻孔,钻孔时将钢管随钻头一起钻入地层中,当达到设计深度后停机,钻头用长约150mm的Φ121的钢管,并在钢管一端管口焊接合金制成。
钻头与钢管、钢管与钢管之间用丝扣连接。
向管棚钢管内注浆,注浆顺序先下后上,全孔可采用后退分段注浆方式。
1大管棚加固施工1.1大管棚加固施工设计要求1、管棚布置如图1-1所示范围。
管棚孔口位置沿隧道拱部开挖轮廓线外200mm布置,钢管环向中心间距400mm,外插角约1-2°。
设计要求需要进行19根大管棚钻孔、注浆施工,钻机平台位置可根据机具及工艺情况确定。
图1.1-1 管棚打设布置图2、钢管采用Φ108mm,壁厚6mm的无缝钢管,单个管棚长为15m,分节按照,管棚分节为:3×5=15m。
盾构端头加固施工方案

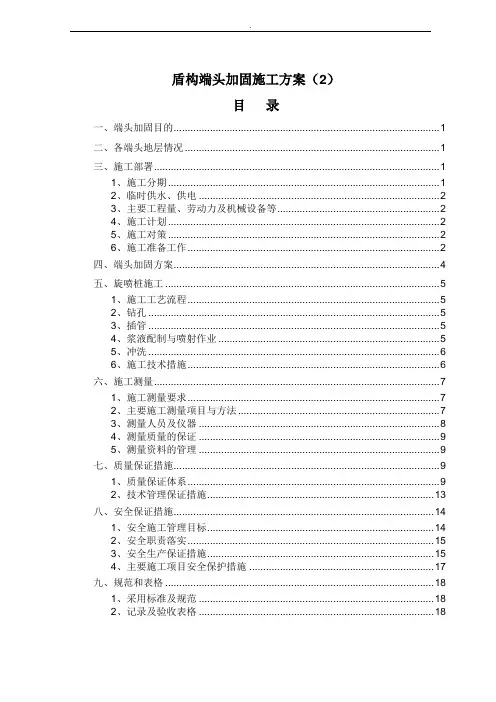

.盾构端头加固施工方案(2)目录一、端头加固目的 (1)二、各端头地层情况 (1)三、施工部署 (1)1、施工分期 (1)2、临时供水、供电 (2)3、主要工程量、劳动力及机械设备等 (2)4、施工计划 (2)5、施工对策 (2)6、施工准备工作 (2)四、端头加固方案 (4)五、旋喷桩施工 (5)1、施工工艺流程 (5)2、钻孔 (5)3、插管 (5)4、浆液配制与喷射作业 (5)5、冲洗 (6)6、施工技术措施 (6)六、施工测量 (7)1、施工测量要求 (7)2、主要施工测量项目与方法 (7)3、测量人员及仪器 (8)4、测量质量的保证 (9)5、测量资料的管理 (9)七、质量保证措施 (9)1、质量保证体系 (9)2、技术管理保证措施 (13)八、安全保证措施 (14)1、安全施工管理目标 (14)2、安全职责落实 (15)3、安全生产保证措施 (15)4、主要施工项目安全保护措施 (17)九、规范和表格 (18)1、采用标准及规范 (18)2、记录及验收表格 (18)一一、、端端头头加加固固目目的的为了保证盾构机进出洞的安全,隧道进出洞端头土体必须有良好的稳定性和防水性,使盾构机进出洞时端头土体不坍塌不渗漏,并能保证泥水的循环。
当洞门端头土体达不到要求时,就必须对临近端头一定范围内的土体进行加固。
二二、、各各端端头头地地层层情情况况本标段两台盾构机施工始发和到达共4次,左右线始发、到达各2个。
为了确保盾构始发和到达时施工安全,确保地层稳定,必须根据各始发和到达端头的工程地质、水文地质、地面建筑物及管线状况和端头结构等综合分析与评价,对洞门端头地层进行相应的加固处理。
本标段工程的各始发端头和到达端头地层情况分析见表1。
表1 端头地质情况分析表三三、、施施工工部部署署11、、施施工工分分期期 本工程始发和到达共4次,左右线始发、到达各2个,分别在南端风井(始发井)和北端风井(到达井),根据端头加固的位置和盾构施工进度将其分为两期进行施工:南端风井(始发井)的始发端头加固作为第一期施工,北端风井(到达井)的到达端头加固作为第二期施工。
盾构始发和到达端头加固施工工艺工法

盾构始发和到达端头加固施工工艺工法QB/ZTYJGYGF-DT-0405-2021城市轨道交通工程王联江1前言盾构始发和到达时,工作面将处于开放状态且持续时间较长,工作面的稳定与否直接影响盾构始发和到达平安。
对始发和到达端头地层加固,要使加固体的强度,均匀性和止水性满足长时间开放状况下洞门的稳定性要求,并满足设计和相关标准要求,防止出现工作面涌泥、涌砂,甚至坍塌等情况的发生,确保盾构施工平安顺利。
盾构始发和接收端头加固常规采用的方法主要有:注浆法、深层搅拌桩、高压旋喷桩、冻结法、素砼地下连续墙〔钻孔灌注桩〕以及降低地下水位等工法。
其主要目的是提高软弱地基的承载力,降低地下水位,保证地基的稳定,防止出现工作面涌泥、涌砂,甚至坍塌等情况的发生,确保盾构施工平安顺利。
由于盾构始发和接收时的荷载较大,端头所处地层土质又较软弱,强度缺乏或压缩性大,不能在天然地基上直接施工时,可针对不同情况,采取各种人工加固处理的方法,以改善地基性质,增加土体的稳定性,减少地基变形和根底埋置深度。
地基加固的原理是:将土质由松变实,将土的含水量由高变低,起到固结、稳定、止水的效果,即到达地基加固的目的。
2工艺工法特点盾构隧道所处的地层情况,结合现场实际情况,确定技术可行,经济合理的加固方案。
常规采用深层搅拌桩,加固体均匀性好,强度、止水性和抗渗性满足设计要求。
2.3组合采用加固+降水的方案,在满足施工的前提下,大大降低了施工风险。
2.4采用监测信息化技术指导施工,使施工质量、平安始终处于受控状态。
提高土的抗剪强度,防止过大的剪切变形和剪切破坏,提高地基承载力;降低土的压缩性,减小地基变形和不均匀沉降;改善土的渗透性,减小渗流量,防止地基渗透破坏;改善土的特性,减轻振动反响,防止土体液化。
3适用范围本工艺工法适用于盾构始发和到达施工。
4主要引用标准地下铁道工程施工及验收标准?[GB50299〕;盾构法隧道施工与验收标准?[GB50446〕;地基与根底工程施工及验收标准?(GB50208);建筑地基根底工程施工质量验收标准?[GB50202〕;其他国家现行有关施工及验收标准、质量技术标准。
端头加固施工方案

目录1编制依据 (1)2工程概况 (2)2.1加固设计概况 (2)2.2管线概况 (2)2.3地质情况 (3)2.4水文情况 (4)2.5设计工程数量 (4)2.6周边建构筑物情况 (5)3施工计划 (6)3.1施工进度计划 (6)3.2材料与设备计划 (6)3.2.1机械设备部署 (6)3.2.2主要材料供应 (7)3.3人员部署 (8)4总体施工方案 (9)4.1三轴搅拌桩施工 (9)4.2高压旋喷桩施工 (11)5施工工艺技术 (13)5.1三轴搅拌桩 (13)5.1.1施工工艺流程 (13)5.1.2主要施工技术参数 (13)5.1.3施工要点及技术要求 (14)5.2高压旋喷桩 (16)5.2.1施工工艺流程 (16)5.2.2主要施工技术参数 (16)5.2.3施工要点及技术要求 (17)6验收要求 (19)6.1三轴搅拌桩质量检验标准 (19)6.2高压旋喷桩质量检验标准 (19)7质量、安全、环境保证措施及文明施工 (21)7.1质量保证措施 (21)7.1.1成桩施工期间的质量控制 (22)7.1.2桩体检测 (23)7.2安全保证措施 (23)7.3环境保证措施 (24)7.4场容场貌管理 (24)7.5材料堆放管理 (25)8应急处置措施 (26)8.1应急组织机构 (26)8.2应急救援组织职责 (31)8.3应急救援联络方式 (33)8.4应急物资保障 (35)8.5施工风险源辨识及应对措施 (35)8.6应急医院 (37)9附件 (39)1编制依据(1)《建筑地基基础设计规范》DB33/T 1136-2017;(2)《建筑桩基技术规范》JGJ94-2008;(3)《建筑地基处理技术规范》JGJ79-2012;(4)项目文件、水文地质资料;(5)项目设计施工图纸及相关资料;(6)施工平面布置图和施工场地及邻近区域内地下地上管线、地下障碍物、地面原有建筑物和构筑物等的调查资料;(7)可供施工用的水、电接驳情况等;(8)设计提供的管线图及现场调查结果。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
南京地铁三号线土建工程D3-TA02标盾构进出洞端头加固施工方案编制:审核:审定:中铁十一局集团有限公司南京地铁三号线土建工程D3-TA02标项目经理部二〇一一年五月南京地铁三号线土建工程D3-TA02标端头加固施工方案1 编制依据〔1〕《建筑地基处理技术规范》JGJ79-2002;〔2〕《南京地区建筑地基基础设计规范》DGJ32/ J 12-2005;〔3〕《建筑地基基础工程施工质量验收规范》GB50202-2002;〔4〕南京地铁三号线D3-TA02标土建工程地质勘察报告;〔5〕南京地铁三号线D3-TA02标盾构端头加固施工图纸及相关资料;〔6〕《基础处理技术规范》(DBJ08-40-94);〔7〕南京轨道交通工程建设安全、质量管理办法汇编(一)、(二);2 工程概况2.1总体概况本标段为南京地铁三号线土建工程D3-TA02标包括两站三区间即:林场站~星火路站区间(矿山法)、星火路站、星火路站~高新路站区间(盾构法)、高新路站、高新路站~泰冯路站区间(盾构法):本工程平面位置图见图星火路站高新路站泰冯路站图2-1 工程平面位置图2.2本标段加固情况本区间盾构累计始发、到达8次,加固端头共4个,2个始发端头(星火路站东端头、高新路站东端头);2个到达加固(高新路站西端头,泰冯路站西端头)。
3 加固端头情况描述3.1星火路站东端头地质水文情况⑴端头地质:星火路站所处场地地层自上而下依次为:①-1填土及①-2填土层、②-1b2-3 粉质粘土、③-1b2 粉质粘土、④-1b1-2粉质粘土、⑤e 残积土、k2p-2强风化粉砂岩,k2p-3中风化粉砂岩。
⑵端头水文:岗地范围粘性土层地下水贫乏,潜水主要赋存于场地东侧坳沟范围填土层及②-1b2-3层粉质粘土,该层夹粉土薄层,富水性差。
星火路站东端头地质勘探孔平面布置图28.1725.00Q1K3S1Z1427.00星火路站东端头S1Z14、S1K10、Q1K37、S1Z9、Q1K3孔地质断面图3.2高新路站西端头地质水文情况⑴端头地质:高新路站西端头所处场地地层自上而下依次为:③-1b2可塑状粉质粘土、④-1b1-2硬塑-可塑状粉质粘土、⑤e 残积土、K2p-2层强风化岩、K2p-3层中风化岩;⑵端头水文:②层粘性土。
其中填土层透水性不均匀,一般水平向透水性略强于垂直向。
③层土中③-1b2层软塑粉质粘土饱含地下水,但透水性较弱,给水性较差,属于高新路西端头地质勘探孔平面布置图⑶平、纵断面及地层性状高新路站西端头Q1B28、Q1BK7、Q1K30 Q1Z26孔地质断面图3.3高新路站东端头地质水文情况⑴端头地质:高新路站东端头所处场地地层自上而下依次为:①-2杂填土、②-1b2-3可塑~软塑状粉质粘土、②-3b3软塑状粉质粘土;(东端头有部分回填土,回填土中有孤石,部分孤石在隧道范围内)。
Q1BK7Q1BZ822.9022.5927.0022.4122.90Q1Z26Q1K30⑵端头水文:潜水含水层主要为填土②层粘性土。
其中填土层透水性不均匀,一般水平向透水略强于垂直向。
②-1b2-3层、②-3b3层粉质粘土水平层理发育,一般水平向透水略强于垂直向。
但总体仍属于微-弱透水层。
⑶平、纵断面及地层性状21.71S2K21S2Z22高新路站东端头S2Z22、S2K21、S2K7、S2Z7孔地质断面图3.4泰冯路站西端头地质水文情况泰冯路站西端头地层主要为①-2杂填土、③-1b2可塑状粉质粘土、④-1b1-2硬塑-可塑状粉质粘土、K2p-2层强风化岩、K2p-3层中风化岩。
⑴端头地质:泰冯路站区间穿越地层主要④-1B1-2可-硬塑状粉质粘土、5e残积土、K2p-2中风化岩。
强风化岩层为基岩裂缝水主要含水层,由于多上覆微-不透水粘性土,地下水补给不充分,因此水量较小,中风化岩层裂缝多为泥质、钙质充填,导水性差,水量贫乏。
Q2K2322.45泰冯路站西端头Q2K21、Q2K23、Q2Z20、Q2K18、Q2K20孔地质断面图4 端头加固方案设计盾构进出洞加固设计采用Ф850@600三轴搅拌桩加固,星火路站东端头地基加固与围护桩中间夹缝封闭采用Ф800@600三重管高压旋喷桩加固(高新路站东、西端头未设计高压旋喷桩)。
水泥土搅拌桩采用P.O42.5级普通硅酸盐水泥,实桩桩体28d无侧限抗压强度≥0.8Mpa,渗透系数≤1.0×10-8 cm/s。
设计范围:按设计需提前对相应位置端头盾构进出洞处进行地基加固处理,2区间共4个端头井加固区,分别处于星火路站东端头、高新路站西端头、高新路站东端头、泰冯路站西端头。
5 端头加固施工方案5.1方案概述端头加固设计盾构进出洞洞门外土体为软弱含水的土层,若不提前加固处理极易坍方、流砂、涌水,造成地面塌陷,甚至使盾构失去控制,为确保盾构机进出洞施工安全,必须对洞门外土体进行加固处理,为保证盾构始发安全,当盾构始发出现异常时能够迅对端头地基进行降水,在盾构加固体外设置3眼450mm管井作为应急井,管井伸入隧道底部以下不小于4m。
本区间盾构累计始发、到达8次,加固端头共3个,2个始发端头(星火路站东端头、高新路站东端头);1个到达加固(高新路站西端头)。
泰冯路站西端头因盾构隧道全断面为岩层所以未设计加固。
根据工程筹划,本标段盾构在星火路站东端头井(右线)始发、高新路站过站、泰冯路站西端头井吊出之后再从星火路站东端头(左线)始发、高新路站过站、泰冯路站西端头井吊(盾构施工结束)。
5.2端头加固施工范围星火路东端头纵向加固长度为6m,横向加固至隧道边缘两侧各3m,竖向加固至隧道边缘上下各3m,星火路隧道断面有部分岩层,所以竖向加固从隧道顶以上3m至隧道下部土岩分界面,高新路西端头纵向加固长度为,6m,横向加固至隧道边缘两侧各3m,竖向加固至隧道边缘上下各3m,高新路隧道断面有部分岩层,所以竖向加固从隧道顶以上3m至隧道下部土岩分界面,高新路东端头纵向加固长度为9m,横向加固至隧道边缘两侧各3m,竖向加固至隧道边缘上下各3m。
5.3加固工法及要求为保证盾构进出洞、破除端头围护结构时隧道端头土体的自稳和防水要求,需在盾构进出洞前对洞口地基进行加固处理。
根据设计要求本标段盾构进出洞地基加固采用三轴搅拌桩加固,搅拌桩与车站围护结构间夹心层采用三重高压旋喷桩加强止水帷幕止水(仅星火路站东端头设计高压旋喷桩),增加加固区与车站围护的整体性。
搅拌桩采用Ф850@600三轴搅拌桩,搅拌桩水泥掺入量:实桩20%、空桩7%。
采用P·O42.5级普通硅酸盐水泥;旋喷桩采用Ф800@600三管旋喷桩,旋喷桩水泥用量:实桩390kg/m、空桩90 kg/m,施工前进行试桩,并根据加固效果,调整施工工的各项施工参数。
经加固的土体保证良好的均质性、自立性,实桩桩体28无侧限抗压强度≥0.8Mpa,星火路站东端头盾构井加固平面图高新路站西端头盾构井加固平面图,高新路站东端头盾构井加固平面图6 施工部署6.1施工人员部署6.2施工机械部署本工程拟投入1套三轴搅拌桩机及配套设备和1套高压旋喷桩设备进行加固施工,主要施工机械设备如下表:6.3施工进度计划根据我部施工进度及盾构总体筹划时间,再综合考虑加固施工场地等因素,原则上在盾构始发前1~1.5个月完成加固施工,保证加固强度;加固区与车站围护结构的夹心层采用高压旋喷桩加固,保证盾构始发或到达时止水帷幕满足设计要求。
个别加固施工场地狭小,除作好充分的物质和人员准备外,必须合理安排施工程序和场布,选择科学、合理的施工流程,将工期缩短,为后续工程争取时间。
为争取时间,加固施工原则上要考虑全天施工,按每天24小时施工计算。
详细进度计划见下表:7 施工方案7.1三轴搅拌桩施工方案7.1.1施工工艺流程三轴搅拌桩施工工艺流程如图7-1所示:图7-1 三轴搅拌桩施工工艺流程图7.1.2三轴搅拌桩施工⑴桩位放样由现场技术员根据设计图纸和测量控制点放出桩位,桩位平面偏差不大于50mm。
在两侧定位架上以设计间距,用红色油漆做好标记,保证搅拌桩每次准确定位。
⑵开挖沟槽开挖过程中,根据基坑端头井围护外边控制线,用挖机开挖,清除地下障碍物。
移动搅拌机到达指定桩位、对中,对中误差不大于2cm,双向调整桩机垂直度,垂直度偏差不大于1/200。
⑶水泥浆液拌制施工前应搭建好可存放水泥的拌浆平台,对相关人员技术交底。
水泥浆配制好后,停滞时间不得超过2小时,否则作为废浆处理。
⑷桩长控制标记施工前应在钻杆上做好标记,控制搅拌桩桩长不得小于设计桩长。
⑸钻进搅拌三轴搅拌桩桩身采用两喷两搅工艺,水泥和原状土须均匀搅拌,下沉和提升过程中均为注浆搅拌,同时严格控制下沉和提升速度:下沉速度为0.5~1m/min;提升速度为1~2m/min;为了减少各幅桩施工之间的相互影响,采用跳槽式连接,如图所示。
跳槽式双孔咬合成桩示意图①钻进喷浆开动灰浆泵,浆液从喷嘴喷出并具有一定压力后,开始钻进搅拌,同时根据试桩结果调整灰浆泵档次,保证喷浆量满足要求。
在钻进过程中连续喷入水泥。
钻进至土岩分界面后,应原地喷浆搅拌30秒。
如局部位置存在喷浆不足的情况时(喷浆过程中可测得泥浆比重,在通过流量表数值掌握注浆量),应在反转提升的过程中进行补浆。
②提升喷浆钻进至设计桩长或硬层后,开动灰浆泵,并根据试桩结果调整灰浆泵压力档次,保证喷浆量满足要求。
将搅拌头自桩端反转匀速提升搅拌,并连续喷入水泥浆液,直至导沟底标高。
7.1.3主要计算参数本工程采用Φ850三轴搅拌桩,桩间搭接250mm,主要施工参数如下表:7.1.4施工要点及技术要求⑴开机前必须探明和清除一切地下障碍物,须回填土的部位,必须分层回填夯实(高新路东、西端头),以确保桩的质量。
⑵桩机行使道路不得下沉,地基承载力不足可垫路基箱,桩机垂直偏差不大于0.5%。
⑶施工前应进行水泥检验,并将检验报告报监理工程师审查。
⑷水泥浆搅拌系统应配有可靠的计量装置,喷浆系统应配备流量表、压力计等检测装置;搅拌头下降、提升过程中应有速度控制装置和措施。
⑸施工前应在监理工程师的旁站监督下,对浆液流量、喷浆压力、搅拌提升下降速度等进行标定。
⑹成桩过程中,必须严格控制搅拌机的提升速度和搅拌速度,桩搅拌头提升速度均控制在1~2/min以内。
注浆泵出口压力控制在0.4~0.6Mpa。
⑺在成桩过程中必须有专人进行详细的施工记录,施工中钻孔、提升喷浆的各道工序应详细、及时、准确记录,所有记录需按要求使用统一表格,包括:测量定位、浆液配比、喷浆压力、浆液流量、搅拌机下沉和提升速度、成桩深度、复喷及复搅等。
⑻在每天施工完毕后,向集料斗中注入适量清水,开启灰浆泵,清洗全部管路中残存的水泥浆,直至基本干净。
并将粘附在搅拌头的软土清洗干净。
