隧道施工交通组织布控专项方案

国道324线漳浦路段路面大修工程D标段
隧道单洞封闭安全专项施工方案申请批复单监表22-1
承包单位:漳州市市政工程有限公司合同号:A4
国道324线漳浦路段路面大修工程(D标段)
隧道单洞封闭施工专项方案
一、工程概况
国道324线漳浦路段路面大修工程D标段,起点位于大南坂镇腊山村,与C 标段相接,路线途经下阮村、天福茶庄,盘陀镇,终点接盘陀岭隧道。

起止桩号为K381+300~K391+674.65,路线总长10.375km。

按二级公路标准建设,设计行车速度 60km/h,路基宽度为23m,双向四车道,K381+300~K390+950为整体式路基,K390+950~K391+709.4段分离式路基, 在K390+950分道,左道为主线,右道为支线,支线桩号范围为K390+950~K391+709.4,支线长0.7594km。

本次大修为旧水泥砼路面加铺沥青砼,俗称“白改黑”,主要施工内容包括主线路面改造、路基路面排水、桥涵维修改造、平交口顺接、沿线交通安全设施、标志标线等。

计划工期:主路面 2016 年 9 月 30 日前完工,其他工程 2016年 10 月
31 日前完工。

二、施工组织的原则
1、不中断交通原则:要求施工期间不中断交通,盘陀岭隧道路段在路面大修期间车辆能安全慢速通过施工管控区域。

2、少影响原则:要求对主线交通的影响程度减少到最低。

3、严格按照国家标准《公路养护安全作业规程》(JTG H30_2015)设置标志牌;广泛征求交警部门的意见,服从交警部门的指导、指挥,并遵守有关规章制度。

三、交通组织布控措施方案
在对盘陀岭隧道路段路面施工期间,将根据工程路段实际情况,进行作业区交通布控,确保过往行人、车辆安全、有序通过施工作业路段。

1、在项目起点位置以及终点距国道1km处设置施工告示牌,提醒行人、车辆慢速进入施工路段。

2、封闭车道双向交替通行施工作业
二级公路封闭半幅车道双向交替通行施工作业路段主要有一般(直线)路段、弯道路段、纵坡路段。

严格按照《公路养护安全作业规程》及《养护施工安全作业标志设置指南》及相关法律法规,进行作业区交通布控,确保过往行人、车辆安全、有序通过施工作业路段。

3、施工作业交通指挥
施工时,除严格按照交通组织方案布设标志、标牌外,在施工区域进出口派专人手持停车牌指挥行人、车辆,防止社会车辆及行人误入施工布控区,并在发生堵车时及时疏导交通,确保交通顺畅。

4、交通标志、标牌维护
成立交通巡逻队,全天候不间断上路巡逻,维护交通布控设施,当发现路上标志、标牌倾倒、损坏或不足时,及时予以扶正、更换或补充。

若遇交通堵塞,即时指挥车辆、疏导交通。

5、交通撤控
施工作业完成后,安全协管员要在现场指挥交通,待所有施工机械设备有序退出作业布控区,并及时清理施工现场垃圾、杂物,再撤除交通标志、标牌,恢复交通。

四、隧道口具体布控
根据《公路养护安全作业规程》对隧道单洞封闭施工进行交通布控。

云霄往漳州方向的洞口前800m处放置“前方施工,车辆慢行”的标牌,延续下来在750m处设置限速40的限速牌,在700m处放置“左道封闭”的标牌,在650m处放置“隧道双向通行,车辆减速慢行”的标牌。

在距洞口600m处,用水马和反光锥封闭左半幅车道,形成一个过渡区,在过渡区内放置向右行驶导向牌和爆闪灯。

在距洞口450m路沿处放置一爆闪灯,延续下来420m处放置“前方施工车辆慢行”的标牌,在320m处放置“严禁超高超宽车辆通行”的标牌和限速20的限速牌,260m处放置“禁止超车”的标牌,200m处放置提示双向通行的标牌,100m 处放置“隧道双向通行,车辆减速慢行”的标牌。

洞内中间分隔带以反光立柱
隔离,每4m1根排列,形成中间分隔带,靠右路沿上每10m立一个锥筒,形成明显的分界线,以确保交通顺畅,洞口双侧配备2名交通引导人员。

漳州往云霄方向,在K387+240右幅路沿放置前方施工车辆慢行的标牌,K387+340放置限速40的限速牌,K387+440放置“右道封闭”的标牌,在K387+540放置限速20的限速牌,K387+640的位置放置向左行驶导向标牌,并用水马封闭右幅,让车辆在左幅双向通行。

在左幅路沿、路中间、和中央隔离带每5m放置一个反光锥,形成明显的分界线,右道封闭直至盘陀岭隧道。

在距左洞800m处加设“前方施工,车辆慢行”的标牌,550m处立一爆闪灯,490m处放置“隧道双向通行,车辆减速慢行”的标牌,430m处放置限速40的限速牌,330m处放置“左道封闭”的标牌,230m处放置限速20的限速牌,170m处放置“禁止超车”的标牌,在110m处放置提示双向通行的标牌,在50m处放置“隧道双向通行,车辆减速慢行”的标牌。

五、成立安全生产及事故应急领导小组
组长:黄特锋
副组长:黄建家罗路杰黄国章
组员:杨少雄李激光陈保金陈开风陈木生陈定安
陈进林陈银顺李坤和陈养金
六、施工布控区的管理
作业施工布控区设专职安全员,指挥施工机械设备及车辆按设定开口进出施工现场。

安全维护人员日常巡察时,要服从交警部门对现场作业秩序和安全组织措施的监督管理,对撞坏的标识标牌要及时更换,对撞离的要及时归位,保证现场各项安全防护措施始终处于良好工作状态。

不得随意撤除或者改变安全设施的位置、扩大或缩小布控区范围。

加强对应急通道的管理,确保施工区域应急通道的顺畅。

七、交通管制方案实施的保证措施
在整个施工过程中随着施工项目的变化,交通管制形式也在变化,为防止
与现有交通干扰,减少安全隐患,确保国道324线漳浦大南坂镇蜡山村至盘陀岭隧道路段施工顺利进行,采取以下安全保证措施。

1、交通安全方案的编制:在交警部门指导下,根据各项工作实际情况,编制切实可行的交通管制方案。

2、交通布控实施时间的确定:根据施工计划,按7天为一个周期制定道路交通布控方案及交通管制时间。

3、按照《公路养护安全作业规程》要求及规定设置相应的标志标牌,安排交通维护人员上路巡查,查看各种标志牌、隔离设施的工作状态,出现异常及时维修或更换,同时维护疏导交通,保证该施工路段的行车安全。

4、当启动应急预案后现场所有人员服从交警的指挥,协助交管部门做好交通安全疏导工作。

八、施工机械设施的安全保证措施
1、施工现场的材料堆放有序,施工过程不得对路面造成损坏。

2、施工车辆和机械均从施工道口进入施工封闭区,严禁驶出施工封闭区以外路段,机械停放有序。

3、施工废弃料及时清理出场,如旧路面板破开后,及时清运出场,如无法清运破板废料,则在靠行车道一侧及端头采用水马进行隔离,以及按相应方式做好标志摆设。

4、在施工结束清除现场所有施工机具、材料,恢复交通并对路面进行清洗,保证开放交通前路面整洁原有标志标线完整清晰。

漳州市市政工程有限公司
国道324线漳浦路段路面大修工程(D标段)项目经理部
二〇一六年九月一日。

合集下载

隧道施工交通组织方案

隧道施工交通组织方案

重庆XX至XX高速公路XXX合同段(桩号:KX+XXX~KXX+XXX)XX隧道施工交通组织方案批准:审核:编制:XXXX桥集团有限公司XX高速公路施工总承包部土建二分部201X年X月XX日目录一、施工交通组织原则 0二、施工区交通组织方案 01、洞口段交通管制 02、洞内交通管制 02.1、加宽带处 02.2、施工段处 (1)三、交通安全管理组织机构 (2)四、交通安全保障措施 (3)五、施工区或围闭路段内交通事故应急方案 (4)1、方法原理及思路 (4)2、应急组织机构设置和责任 (4)2.1、应急机构的设置 (4)2。

2、应急机构责任 (5)3、一般事故能快速处理的应急方案 (7)4、特大事故要长时间处理应急方案 (8)5、事故/事件发生的报告原则 (8)6、应急响应原则 (8)7、应急信息处理 (8)8、情形处理联系电话 (8)9、伤员救护时注意事项 (9)六、边通车、边施工地段的交通管理 (9)施工交通组织及交通管制方案XX隧道施工,采取“边通车,边施工"“不分流、保畅通、保平安"为指导思想,在确保工期的前提下,合理安排施工,确保交通畅通是本项目施工组织的重点所在。

一、施工交通组织原则1.不中断交通原则:要求施工期间不中断交通,保证主线在各个时段内通行。

2.少影响原则:要求对主线交通的影响程度减少到最低.3.严格按照国家标准《道路交通标志标线》(GB—5768-1999)设置标志牌;严格遵守《高速公路维修养护作业安全规程》JTG H30-2004施工作业;广泛征求交警路政部门的意见,服从他们的安排、指挥,并遵守有关规章制度。

二、施工区交通组织方案总结在相关施工中的经验,对本项目施工工程交通组织采用双向改变主车道、超车道合二为一车单道行驶的交通管制方案,即在项目施工期间,在施工路段采用单洞单向行驶的原则,即:忠县到大竹从隧道左洞行驶,大竹到忠县从隧道右线行驶。

1、洞口段交通管制(1)在洞口设置指示牌,指示牌述明行车方向。

道路施工交通安全组织方案

道路施工交通安全组织方案

施工交通安全组织方案施工交通安全组织方案本工程处于正在营运得xx至xx高速公路上,车辆多,车速快,交通维护对行车辆与施工人员得安全尤为重要。

为规范施工中作业区得设置标准,我项目部认真分析了路线状况,结合xx至xx高速公路段得实际车流量,本着“交通与施工安全”得宗旨,有效提高施工作业区与通车路面行使安全,遵照交通部门与GB5768—2009道路交通规范得要求,有针对性得制定了本方案。

一、总则为保障xx省高速公路养护作业人员与设备得安全,确保高速公路安全、畅通,规范养护作业得安全管理行为,特制定交通安全组织方案。

二、人员组织情况项目经理:安全负责人:现场安全员:三、交通安全组织方案公路作业安全管理有两部分,一就是对作业区以外得有限范围内实行交通管制,目得就是避免作业人员、设备与行驶车辆得安全隐患,保障道路畅通;二就是对作业区内都作业人员进行必要得安全管理,确保施工安全。

根据本工程得实际情况,结合xx高速xx收费站车流量大得特点,为保障行车与施工安全,我项目部将实施超宽车道封闭得交通组织方式进行交通布控。

(一)主线施工交通安全组织方案1、各种安全设施及其作用以及具体部署位置1、施工前在高速路入口附近重点部位设置告示牌,对过往超宽车辆提醒注意绕行;2、在按照路政交警等部门得指示统一部署道路封闭;3、现场工作人员要穿着安全作业服装,严禁越过安全区作业,确保交通车辆、施工人员得生命安全。

4、为了保证收费站入口正常通车,我部施行“哪段施工哪段封闭,施工完即时清理并通车“得宗旨,并在此基础上保证入口车道正常通行。

为此采取如下保障措施:1).在施工区域前2公里处开始设置警示标志,在施工地点两公里处设置爆闪灯以加强警示。

2).按照规范要求在施工地点严格摆放布控设施,包括警示牌、警示彩条绳、防撞皮墩等。

3).施工区域两端各派两名专职安全员瞧守,确保通行车辆在导入车道时得安全与畅通,同时还应注意施工车辆进出施工地点得安全。

高速公路施工交通组织布控方案

高速公路施工交通组织布控方案

湄渝高速莆田段滑坡水毁治理工程施工期间交通布控方案福建省第一公路工程公司湄渝高速莆田段滑坡水毁治理项目经理部二0—七年七月二十六日湄渝高速莆田段滑坡水毁治理工程施工期间交通组织方案第一章编制依据1、《公路养护安全作业规程》(JTGH30-2004)、《公路安全保障工程实施细则》、《福建省高速公路多车道养护安全布控指南》;2、《公路工程技术标准》(中华人民共和国交通部颁标准JTGB01-20U);3、《公路交通安全设施设计规范》(交通部颁布JTGD81-2013);4、《高速公路交通工程及沿线设施设计通用规范》(交通部颁布JTGD80-2006):5、湄洲湾至重庆高速公路莆田段(萩芦至五星段)A8合同段K64+940-K65+360段左侧滑坡水毁治理工程招标文件、设计文件及现场踏勘资料。

第二章工程概况湄渝舟速(莆田段)A8合同段K64+940〜K65+360段左侧边坡位于山坡坡麓上,属剥蚀低山丘陵地貌区,天然坡度约10°〜15°,上陡下缓,山坡上植被较发育,坡体上多为人工种植果树。

该段路基在边坡开挖施工前山体及附近范围均未有滑裂发生,天然边坡稳定。

该边坡于2013年6月底开挖路基及边坡,至2014年4月底边坡开挖已基本完成,开挖最大高度约25m,边坡设3阶,阶高8m,原设计为普通植草防护,至2014年6月坡面植草防护完成。

2014年4月〜7月期间受降雨影响,边坡坡顶开裂及坡面出现滑坍,该段变更设计进行滑坡治理,主滑区域B区采用锚索抗滑桩支挡,A 区、C区采用第一阶挡墙支挡、第二阶预应力锚索框架进行加固,2015年12月该滑坡治理工程完成。

2016年6月〜9月受持续强降雨及“尼伯特”、“莫兰蒂”、“鮎鱼”超强台风影响,该段边坡坡体及桩身监测孔发生较大程度位移,边坡出现失稳及滑坍现象,须进行滑坡、水毁治理,主要工程量为锚索7292米、抗滑桩951米。

第三章交通组织原则1、安全原则:工程施工期间确保运营车辆行驶安全,同时保障施工车辆和施工人员安全。

交通安全布控方案 (2)

交通安全布控方案 (2)

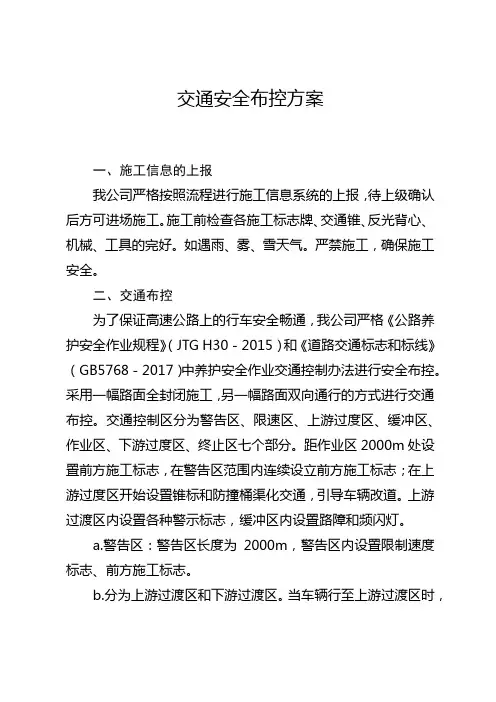

交通安全布控方案一、施工信息的上报我公司严格按照流程进行施工信息系统的上报,待上级确认后方可进场施工。

施工前检查各施工标志牌、交通锥、反光背心、机械、工具的完好。

如遇雨、雾、雪天气。

严禁施工,确保施工安全。

二、交通布控为了保证高速公路上的行车安全畅通,我公司严格《公路养护安全作业规程》(JTG H30-2015)和《道路交通标志和标线》(GB5768-2017)中养护安全作业交通控制办法进行安全布控。

采用一幅路面全封闭施工,另一幅路面双向通行的方式进行交通布控。

交通控制区分为警告区、限速区、上游过度区、缓冲区、作业区、下游过度区、终止区七个部分。

距作业区2000m处设置前方施工标志,在警告区范围内连续设立前方施工标志;在上游过度区开始设置锥标和防撞桶渠化交通,引导车辆改道。

上游过渡区内设置各种警示标志,缓冲区内设置路障和频闪灯。

a.警告区:警告区长度为2000m,警告区内设置限制速度标志、前方施工标志。

b.分为上游过渡区和下游过渡区。

当车辆行至上游过渡区时,车速应小于40KM/H。

该区长度为200m,下游过渡区为100m。

c.缓冲区:缓冲区长度为200m。

它与上游过渡区之间设立路障。

d.作业区:长度根据养护作业或施工需要而定。

e.终止区:终止区的长度为50m,在终止区末端,设置解除所有限制标志。

三、交通安全保障措施为确保过往车辆、人员的安全,维护正常的交通秩序,根据《公路养护安全作业规程》(JTG H30-2015)的要求,特制定安全保障措施如下:1、中远端分流在施工段前后收费站设置中远端分流警示牌,提醒过往车辆可从附近的省道提前绕行至其他高速行驶,做到提前疏导,减少施工路线的交通压力。

2、指派专职人员负责,对专职人员在上岗前进行培训指导,严禁标志摆放的任意性。

确保万无一失;一旦发生车辆损坏、交通事故,应及时通知当地交警、执法人员,报告事故发生的时间、地点、车辆种类、数量及人员伤亡情况,并协助交警执法和清理现场,及时疏通交通;若堵塞过度,开放作业区,开放前,确保施工人员机械撤离至安全区间。

隧道专项施工方案

隧道专项施工方案

隧道专项施工方案隧道专项施工方案一、项目背景和目标:本项目为建设一条连接两个城市的隧道,解决两地交通不便的问题。

隧道的总长度为2公里,设计采用双向四车道。

施工目标是确保施工质量和安全,按期完成隧道的建设任务。

二、施工组织:1.项目组成员包括工程师、技术人员和施工人员,每个岗位的人员应具备相关的资质和经验。

2.设置施工领导小组,负责统筹协调施工工作,解决施工中的问题。

3.制定详细的施工计划和进度表,确保施工工作按时进行。

三、施工工艺及方法:1.采用先周边再中间的施工方法,先进行周边开挖,再进行中间的隧道掘进工作。

2.开挖部分采用机械爆破法,进行深度开挖,保证开挖的牢固和稳定。

3.掘进部分采用隧道掘进机,提高掘进效率,同时减少人工操作对隧道的影响。

4.施工过程中进行隧道支护,采用预应力锚杆和喷射砼进行隧道的支护。

四、施工安全管理:1.制定施工安全规范和操作规程,确保施工人员严格按照规定操作,防止事故发生。

2.配备专业的施工工具和设备,确保施工的安全性和高效性。

3.定期进行施工安全培训,提高员工的安全意识和应急处理能力。

五、质量控制:1.设置专门的质量监督岗位,对施工过程进行全程监督,及时发现和解决质量问题。

2.严格按照设计要求进行施工,杜绝施工中的偷工减料和违规行为。

3.施工完成后进行专业的验收,确保隧道的质量符合相关标准和规定。

六、环境保护:1.施工过程中控制噪音和振动,采取相应的措施防止对周边环境造成影响。

2.在施工现场设置固体废弃物的分类收集箱,对垃圾进行分类处理。

3.定期清理施工现场,保持施工环境的整洁和卫生。

七、投资预算:本项目的投资预算为5000万元,包括材料采购、设备租赁、人工成本和其他费用。

八、风险评估和应对措施:1.制定应急预案,做好突发事件的应对工作。

2.建立项目风险管理体系,定期进行风险评估和监控。

3.配备专业的安全保障人员,提前做好安全隐患的排查和处理工作。

以上是本项目的施工方案,通过科学合理地组织施工工作,确保隧道的质量和安全,实现预期的建设目标。

隧道施工交通组织方案

隧道施工交通组织方案

一、施工交通组织原则 0二、施工区交通组织方案 01、洞口段交通管制 02、洞内交通管制 02.1、加宽带处 02.2、施工段处 (1)三、交通安全管理组织机构 (2)四、交通安全保障措施 (3)五、施工区或者围闭路段内交通事故应急方案 (4)1、方法原理及思路 (4)2、应急组织机构设置和责任 (4)2.1、应急机构的设置 (4)2.2、应急机构责任 (5)3、普通事故能快速处理的应急方案 (7)4、特大事故要长期处理应急方案 (8)5、事故/事件发生的报告原则 (8)6、应急响应原则 (8)7、应急信息处理 (8)8、情形处理联系电话 (8)9、伤员救护时注意事项 (9)六、边通车、边施工地段的交通管理 (9)XX 隧道施工,采取“边通车,边施工”“不分流、保畅通、保安全”为指导思想,在确保工期的前提下,合理安排施工,确保交通畅通是本项目施工组织的重点所在。

1.不中断交通原则:要求施工期间不中断交通,保证主线在各个时段内通行。

2 .少影响原则:要求对主线交通的影响程度减少到最低。

3.严格按照国家标准《道路交通标志标线》 (GB-5768-1999)设置标志牌;严格遵守《高速公路维修养护作业安全规程》JTG H30-2004 施工作业;广泛征求交警路政部门的意见,服从他们的安排、指挥,并遵守有关规章制度。

总结在相关施工中的经验,对本项目施工工程交通组织采用双向改变主车道、超车道合二为一车单道行驶的交通管制方案,即在项目施工期间,在施工路段采用单洞单向行驶的原则,即:忠县到大竹从隧道左洞行驶,大竹到忠县从隧道右线行驶。

(1)在洞口设置指示牌,指示牌述明行车方向。

(2)安装限高门架,限高为3.8m, (考虑到钢模台车底部通行,限高门架安装高度按照3.8m)。

(3)安装好限高门架,并在限高门架上设置限高牌。

(4)对施工过往车辆办理暂时通行证,施工段只允许有暂时通行证车辆通过,没有暂时通行证车辆禁止驶入。

隧道专项施工方案

隧道专项施工方案第1篇隧道专项施工方案一、项目概述1. 项目名称:XX隧道工程2. 项目地点:XX省XX市XX区3. 项目规模:全长XX公里,双向XX车道4. 工程性质:新建5. 项目总投资:XX亿元6. 工期:XX个月二、编制依据1. 国家及地方相关法律法规、标准规范2. 项目可行性研究报告、初步设计文件3. 施工现场踏勘及调查资料4. 施工单位施工经验及类似工程案例5. 施工单位技术力量及设备情况三、施工总体部署1. 施工组织架构(1)设立项目经理部,负责隧道工程的整体施工管理;(2)设立施工队,负责隧道工程的现场施工;(3)设立质量、安全、材料、设备等部门,负责隧道工程施工过程中的质量、安全、材料供应及设备维护。

2. 施工进度安排(1)施工准备阶段:进行施工现场调查、编制施工组织设计、办理施工许可等;(2)隧道开挖阶段:采用新奥法施工,按照设计图纸进行隧道开挖;(3)隧道支护阶段:及时进行初期支护、二次衬砌及仰拱施工;(4)隧道装修阶段:实施隧道内装、照明、通风、排水等工程;(5)工程收尾阶段:进行工程验收、资料整理、竣工结算等。

3. 施工资源配置(1)人力资源:按照施工进度计划,合理安排各专业施工人员;(2)材料资源:提前预订、采购施工所需材料,保证材料供应;(3)设备资源:配置符合工程需求的施工设备,确保设备正常运行。

四、施工工艺及质量控制1. 隧道开挖(1)采用新奥法施工,严格按照设计图纸进行;(2)加强施工现场监测,及时调整施工参数;(3)确保开挖质量,减少超欠挖。

2. 隧道支护(1)初期支护:采用锚喷网联合支护,确保施工安全;(2)二次衬砌:采用现浇混凝土结构,保证衬砌质量;(3)仰拱施工:采用反挖法施工,确保隧道结构稳定。

3. 隧道装修(1)内装:采用防火、环保、耐用的材料;(2)照明:选用高效、节能、安全的照明设备;(3)通风:采用机械通风与自然通风相结合的方式,确保隧道内空气质量;(4)排水:设置合理的排水系统,保证隧道内无积水。

隧道专项施工方案

隧道专项施工方案一、工程概况与目标本工程为一项隧道建设项目,位于XX地区,全长XX公里。

工程目标是在确保安全、质量、环保的前提下,高效完成隧道建设,以满足地区交通发展需求。

二、施工环境与条件2.1 地理环境项目所在地区地形复杂,多山,地质条件多样,需特别关注地质稳定性。

2.2 气候条件该地区气候变化大,需根据气候变化调整施工计划。

2.3 施工条件项目周边交通、供电、供水等基础设施完善,为施工提供了良好的条件。

三、施工方法与流程3.1 开挖方法根据地质条件,采用钻爆法或盾构法进行开挖。

3.2 支护措施采用锚喷支护、钢筋混凝土衬砌等措施确保隧道稳定。

3.3 施工流程测量放线→ 开挖→ 初期支护→ 二次衬砌→ 洞内设施安装→ 洞口处理→ 验收。

四、施工资源配置4.1 人员配置根据施工需求,配置充足的施工人员,包括技术人员、工人等。

4.2 设备配置配备挖掘机、装载机、运输车、注浆机等必要的施工设备。

4.3 材料配置确保水泥、砂石、钢筋等材料的供应充足、及时。

五、安全风险评估针对隧道施工过程中的地质灾害、施工事故等风险进行评估,制定相应的风险控制措施。

六、应急预案与措施制定针对可能出现的突发事件(如塌方、涌水等)的应急预案,确保及时响应、有效处置。

七、质量管理体系建立健全的质量管理体系,确保施工质量符合设计及规范要求。

八、环境保护措施施工过程中严格控制噪音、扬尘、废水等污染物的排放,采取相应的环保措施,确保施工对环境的影响最小化。

以上就是本次隧道专项施工方案的全部内容。

我们将严格按照方案要求组织施工,确保工程安全、优质、高效地推进。

隧道专项安全施工方案

隧道专项安全施工方案隧道专项安全施工方案一、工程引言我们公司承接了某城市隧道工程的施工任务,因为该隧道位于主干道上,人员流动较大,交通繁忙,所以必须制定专项安全施工方案,确保施工过程中的安全。

二、施工环境分析1. 隧道位置:该隧道位于某市主干道上,交通繁忙,车辆和行人流量大。

2. 施工时间:施工时间限制在晚上10点到次日早上5点之间,减少对交通的影响。

3. 施工场地:在施工区域设立施工场地,做好隔离措施,确保施工区域的安全。

4. 环境保护:施工过程中,必须做好噪音、粉尘、废弃物排放等环境保护工作,保护周边居民的利益。

三、安全措施1. 疏导交通:设置路障、警示牌、警告标志等,指示车辆绕行,保证施工现场的安全。

2. 照明设备:安置大功率的照明设备,确保施工现场的光线明亮,避免发生事故。

3. 防护设施:在隧道入口设置安全网和护栏,防止人员误入施工区域。

4. 施工车辆管控:施工车辆必须通过楼梯道进入隧道,并设立专门的停车区域,避免影响交通。

5. 气体监测:在施工过程中进行大气环境监测,及时发现有毒有害气体,确保工人的安全。

6. 防火措施:隧道施工过程中,必须配备消防器材,防止火灾发生,减少损失。

7. 废弃物处理:废弃物必须分类存放,定期清理,确保施工现场的整洁,避免影响正常交通。

8. 紧急救援:设立应急救援队伍,提前预案,保障施工人员的生命安全。

四、监测控制1. 安全检查:每天开展安全检查,发现问题及时整改,并有专人进行记录。

2. 定期检测:委托第三方机构进行隧道结构的定期检测,确保结构的稳定性和安全性。

3. 监控系统:安装安全监控系统,实时监测隧道施工现场的情况,并定期检查设备的运行状况。

4. 管理培训:对施工人员进行安全培训,提高他们的安全意识和操作技能。

五、应急预案1. 事故演练:定期组织事故演练,提高紧急事故应对能力,确保能够快速、有序地处置事故。

2. 抢险救援:建立完善的抢险救援体系,配备足够的救援人员和装备,及时处理事故。

隧道专项方案

4.类似工程经验:参考类似隧道工程施工经验及成果
四、施工方案
1.施工准备
(1)组织专业施工队伍,进行技术培训及安全教育
(2)编制施工组织设计、施工进度计划、施工方案等
(3)办理施工许可等相关手续
(4)对施工现场进行地质勘察、环境调查、安全评估等
2.钻爆法施工
(1)根据地质条件,合理选择钻爆参数,确保爆破效果
(2)严格按照爆破作业操作规程进行施工,确保安全
(3)加强爆破振动监测,降低对周边环境影响
(4)爆破后及时进行通风、降尘、清理等工作
3.衬砌施工
(1)衬砌施工前,对隧道进行检测、评估,确保衬砌结构安全
(2)依据设计要求,选择衬砌材料、施工工艺及设备
(3)加强衬砌施工过程控制,确保衬砌质量
(4)衬砌完成后进行养护,保证衬砌强度及耐久性
4.工程地质:穿越XX岩、XX岩等地层,地质条件复杂
5.工程结构:采用钻爆法施工,复合式衬砌结构
6.工期要求:总工期XX个月
三、编制依据
1.法律法规:《中华人民共和国安全生产法》、《建设工程安全生产管理条例》等
2.设计文件:XX隧道工程设计文件及施工图纸
3.技术规范:GB 50086-2015《隧道工程施工质量验收规范》等
五、安全保障措施
1.组织保障:成立安全生产领导小组,明确各级管理人员职责,加强现场安全管理
2.技术保障:采用先进、成熟的施工技术,确保施工安全
3.人员保障:加强施工现场人员的安全培训,提高安全意识,严格执行安全操作规程
4.物资保障:确保施工所需的材料、设备质量合格,满足施工要求
5.应急保障:制定应急预案,配备必要的应急救援物资和设备,提高应对突发事件的能力
(4)对施工现场进行地质勘察、环境调查、安全评估等
