猪舍改造项目程施工组织设计

合集下载

猪舍工程施工流程(3篇)

猪舍工程施工流程(3篇)

第1篇一、项目前期准备1. 工程立项:根据养殖场规模和需求,制定猪舍建设方案,进行项目立项。

2. 设计阶段:委托专业设计单位进行猪舍设计,包括猪舍结构、通风、保温、环保等方面。

3. 审批手续:根据项目规模,办理相关手续,如土地使用证、环评批复、施工许可证等。

4. 采购材料:根据设计要求,采购猪舍建设所需材料,如钢材、水泥、砖、砂、石子、木材等。

二、施工准备1. 施工队伍:选择有资质、有经验的施工队伍,签订施工合同。

2. 施工现场:清理施工现场,确保施工环境整洁、安全。

3. 施工设备:准备施工所需设备,如挖掘机、搅拌机、运输车辆等。

4. 施工材料:检查材料质量,确保符合设计要求。

三、施工阶段1. 基础施工:根据设计图纸,进行猪舍基础施工,包括挖基坑、垫层、基础垫石、基础混凝土等。

2. 结构施工:按照设计要求,进行猪舍主体结构施工,包括墙体、屋顶、门窗等。

3. 通风系统:安装猪舍通风设备,如风机、排气管等,确保猪舍内空气质量。

4. 保温隔热:对猪舍进行保温隔热处理,如安装保温板、铺设保温材料等。

5. 环保设施:安装环保设施,如粪便处理系统、污水净化系统等。

6. 电气工程:安装猪舍照明、插座、插座等电气设备。

7. 供水、排水系统:安装供水、排水管道,确保猪舍内供水、排水畅通。

四、竣工验收1. 施工单位自检:在施工过程中,施工单位对工程质量进行自检,确保工程质量符合设计要求。

2. 监理单位验收:监理单位对猪舍工程进行验收,检查工程质量、进度、安全等方面。

3. 养殖场验收:养殖场对猪舍工程进行验收,确认工程符合养殖需求。

4. 工程备案:将猪舍工程相关资料报相关部门备案。

五、后期维护1. 设备保养:定期对猪舍设备进行保养,确保设备正常运行。

2. 环境维护:保持猪舍内环境整洁,定期进行消毒、除臭等工作。

3. 安全管理:加强猪舍安全管理,确保养殖场人员和财产安全。

4. 技术更新:根据养殖需求,对猪舍技术进行更新,提高养殖效益。

猪舍施工组织设计

猪舍施工组织设计

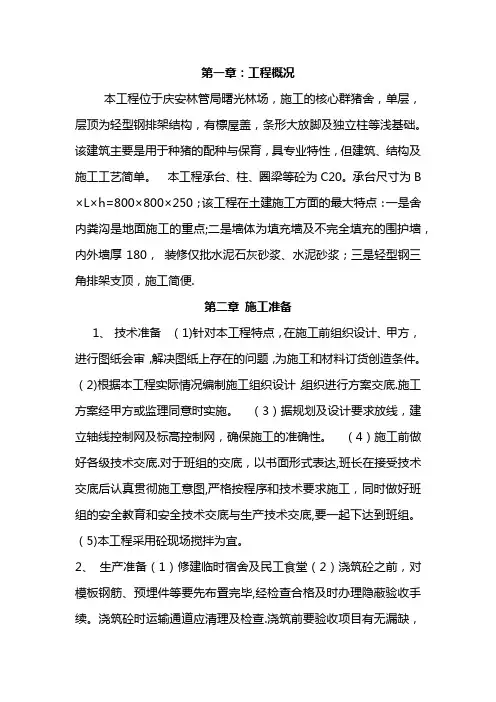

第一章:工程概况本工程位于庆安林管局曙光林场,施工的核心群猪舍,单层,层顶为轻型钢排架结构,有檩屋盖,条形大放脚及独立柱等浅基础。

该建筑主要是用于种猪的配种与保育,具专业特性,但建筑、结构及施工工艺简单。

本工程承台、柱、圈梁等砼为C20。

承台尺寸为B ×L×h=800×800×250;该工程在土建施工方面的最大特点:一是舍内粪沟是地面施工的重点;二是墙体为填充墙及不完全填充的围护墙,内外墙厚180,装修仅批水泥石灰砂浆、水泥砂浆;三是轻型钢三角排架支顶,施工简便.第二章施工准备1、技术准备(1)针对本工程特点,在施工前组织设计、甲方,进行图纸会审,解决图纸上存在的问题,为施工和材料订货创造条件。

(2)根据本工程实际情况编制施工组织设计,组织进行方案交底.施工方案经甲方或监理同意时实施。

(3)据规划及设计要求放线,建立轴线控制网及标高控制网,确保施工的准确性。

(4)施工前做好各级技术交底.对于班组的交底,以书面形式表达,班长在接受技术交底后认真贯彻施工意图,严格按程序和技术要求施工,同时做好班组的安全教育和安全技术交底与生产技术交底,要一起下达到班组。

(5)本工程采用砼现场搅拌为宜。

2、生产准备(1)修建临时宿舍及民工食堂(2)浇筑砼之前,对模板钢筋、预埋件等要先布置完毕,经检查合格及时办理隐蔽验收手续。

浇筑砼时运输通道应清理及检查.浇筑前要验收项目有无漏缺,质量是否符合设计要求等,做到各项工作密切配合.(3)施工中,做好轴线的自行引测,为墙柱插筋定位创造好条件,并在施工中做好模板尺寸、结构、平水的复核工作.(4)施工前,各种机械均应做好检修和保养、须试运合格.(5)根据临水、临电以平面布置,布好水管、水掣及电路,确保现场的生产用水、消防用水及照明工作。

(6)做好文明施工工作。

第三章施工布署1、工平面布置根据工程特点和自身的技术装备、劳动力资源状况,按猪测定舍1测定舍2 育成舍1 育成舍2 配怀舍分娩舍1分娩舍2保育舍公猪舍施工分区段示意图A区B区D区C区Ⅰ段Ⅰ段Ⅰ段Ⅰ段Ⅰ段Ⅱ段Ⅱ段Ⅱ段Ⅱ段舍所在范围分成A、B、C、D区。

猪舍改造实施方案模板

猪舍改造实施方案模板

猪舍改造实施方案模板一、项目背景。

近年来,随着养猪业的发展,猪舍的改造已成为养殖户关注的重点。

传统的猪舍结构存在着诸多问题,如通风不畅、环境脏乱、疾病易发等,亟需进行改造提升。

二、改造目标。

1. 提高猪舍的通风透气性,改善猪舍内的空气质量;2. 优化猪舍内部布局,提高猪只的生长环境和舒适度;3. 提升猪舍的卫生条件,减少疾病的发生率;4. 提高猪舍的生产效率,降低养殖成本。

三、改造方案。

1. 猪舍结构改造。

(1)对猪舍进行整体结构检查,修复破损部分,确保建筑结构的稳固性;(2)增加通风窗,改善猪舍内的通风条件,保持空气流通;(3)对猪舍进行隔离设计,分区域进行养殖,减少疾病传播。

2. 猪舍内部设施改造。

(1)更换猪圈地面,采用易清洁的地面材料,保持猪舍内的卫生;(2)增加饮水设施,确保猪只饮水充足;(3)优化饲料投放设施,方便猪只取食,减少浪费。

3. 猪舍环境改造。

(1)加强猪舍内的消毒工作,定期对猪舍进行彻底清洁;(2)增加猪舍内的保温设施,保持猪只的舒适度;(3)增加照明设施,保证猪舍内的光照充足。

四、实施步骤。

1. 制定改造计划,根据猪舍的实际情况,制定详细的改造计划和时间表;2. 准备材料设备,采购所需的改造材料和设备,确保施工顺利进行;3. 施工改造,按照改造计划,组织施工队伍进行改造工作;4. 现场管理,加强现场管理,确保施工安全和质量;5. 改造验收,完成改造工作后,进行验收,确保改造效果达到预期目标。

五、预期效果。

1. 猪舍内的通风条件得到明显改善,空气质量提高;2. 猪只的生长环境和舒适度得到提升,生长速度加快;3. 猪舍内的卫生条件明显改善,疾病发生率降低;4. 养殖效率提高,养殖成本降低,经济效益明显提升。

六、改造风险。

1. 施工期间可能影响猪只的正常生长,需加强管理;2. 材料设备采购可能存在延迟等问题,需提前做好准备;3. 施工队伍的技术水平和施工质量可能存在风险,需加强监督。

猪舍工程施工组织设计方案

猪舍工程施工组织设计方案

猪舍工程施工组织设计方案新建工程目录一、工程概况二、施工组织设计的编制依据和编制原则三、施工部署及准备四、施工组织设计五、主要分项工程施工工艺及技术措施六、工程投入的主要施工机械设备及主要施工机械设备进场计划七、施工劳动力计划表(后附)八、确保工程质量的技术组织措施九、质量通病预防及治理措施十、施工重点、难点的质量控制措施十一、确保安全生产的技术组织措施十二、确保文明施工的技术组织措施十三、确保工期的技术组织措施十四、雨季施工措施十五、公司承诺十六、所附图表一、工程概况本工程为新建猪场项目,包括种猪舍、保育舍、公猪舍、综合房、设备设施房、道路、设施设备房、隔离舍等项目,总面积为****平方米。

其中种猪舍、公猪舍、设备设施房为门式钢架、钢框架结构,其余为砖混结构,所有单体均为单层建筑。

二、施工组织设计的编制依据和编制原则1、编制依据1)建设项目的总平面布置及现场实地勘察资料。

2)全套设计图纸。

3)国家现行的法律、法规、条例、施工规、质量验收规、技术规程、操作规程。

4)建设单位对工程施工可能提供的条件。

5)本工程现已具备的施工条件。

6)我单位的管理制度,拟配项目部的管理办法以及规定。

2、编制原则1)遵照招标文件中的要求工期,抓住主要施工工序,全面合理,科学地组建项目管理机构,配备齐全的管理队伍,投入本工程所需要的施工设备及施工机具,按照建筑工程的特点,先地下,后地上,安排组织好工序的交接,编制好科学合理的施工进度计划,精心细致地编制施工组织设计,达到均衡生产,在保证工程质量、安全生产的前提下,最大限度地缩短工期。

三、施工部署及准备在施工前,组织项目部全体人员进行安全生产和文明施工培训,制定并实施安全生产和文明施工方案,明确各部门职责和工作任务。

同时,对施工现场进行全面检查和整改,确保施工现场符合安全生产和文明施工的要求。

施工前,还要对施工机械设备进行检查和维护,确保施工机械设备的正常运行。

四、施工组织设计施工组织设计是指在施工过程中,根据工程的特点和施工条件,科学合理地组织施工,保证工程质量、安全生产和文明施工的一系列工作。

猪舍工程施工组织设计.doc

猪舍工程施工组织设计.doc

猪舍工程施工组织设计.doc编号:2019-XXX猪舍工程施工组织设计1. 项目概况1.1 项目名称:猪舍工程施工组织设计1.2 项目地点:XXX市XXX区XXX街道XXX号1.3 建设单位:XXX公司1.4 施工单位:XXX建筑工程有限公司2. 项目背景2.1 项目目的为满足市场需求,建设一座符合规范要求的猪舍,提供良好的生产环境。

2.2 项目范围本项目包括猪舍的设计、施工及相关设备的安装。

3. 施工组织设计3.1 施工组织机构施工单位设立项目部,由项目经理、工程师和相关技术人员组成,负责项目的全面管理和实施。

3.2 施工阶段划分本项目施工分为以下几个阶段:3.2.1 准备阶段准备工作包括:勘察设计、施工图纸编制、施工人员的准备及安排、采购材料等准备工作。

3.2.2 基础施工阶段进行地基开挖、基坑支护、混凝土浇筑等基础工程施工。

3.2.3 主体施工阶段进行主体结构的施工,包括梁柱安装、板材铺设、墙体施工等。

3.2.4 室内装修阶段进行室内装修,包括地面铺装、墙面粉刷、门窗安装等。

3.2.5 竣工阶段进行照明安装、空调安装、通风系统安装等项目的收尾工作。

4. 安全措施4.1 施工现场安全在施工现场设置安全警示标志,配备所需的安全器具,确保施工人员的安全。

4.2 施工过程人员防护对施工人员进行安全教育,配备个人防护装备,严禁无证上岗。

4.3 隐患排查定期对施工现场进行隐患排查,及时处理和整改。

4.4 急救措施在施工现场设置急救箱,配备急救人员,加强施工人员的急救知识培训。

5. 进度计划5.1 总体进度计划按照工期要求,制定总体进度计划,明确各个施工阶段的工期。

5.2 施工分解根据总体进度计划,将施工分解为具体的工序,并制定详细的进度表。

5.3 里程碑安排设置关键节点,并制定相应的工作计划和控制措施。

6. 质量管理6.1 质量目标确保工程质量合格,符合相关法规和标准要求。

6.2 质量控制措施制定详细的施工工艺和质量控制方案,对每个工序进行监控和检验。

猪舍工程施工组织设计

猪舍工程施工组织设计

猪舍工程施工组织设计猪舍工程施工组织设计一、项目概况猪舍工程施工组织设计是为了确保猪舍施工过程中的顺利进行,保证工程质量,并确保工期和安全。

本详细介绍了猪舍工程施工组织设计的各项内容及工作流程,包括项目背景、项目目标、施工组织架构、施工组织要求等。

二、项目背景1. 项目名称:2. 项目位置:3. 项目规模:4. 项目目标:5. 建设单位:6. 施工单位:7. 监理单位:三、项目管理与组织1. 项目组织架构:- 项目经理- 技术负责人- 安全负责人- 质量负责人- 物资管理负责人2. 组织职责划分:- 项目经理职责- 技术负责人职责- 安全负责人职责- 质量负责人职责- 物资管理负责人职责四、施工组织要求1. 施工工序划分- 地基处理- 砌筑工程- 钢结构工程- 屋面工程- 防水工程- 防腐工程- 动力设备与通风工程 - 电气工程- 管道工程- 室内装饰工程2. 施工进度计划编制- 工序划分- 工期计算- 进度表编制3. 施工设备与材料准备 - 设备清单- 材料清单- 供货与配送计划五、施工安全措施1. 安全生产组织与管理 - 安全责任制度- 安全生产管理机构- 安全生产培训2. 现场安全控制- 文明施工- 安全通道设置- 现场防护措施3. 施工现场及设备安全检查 - 安全巡查制度- 安全防护设施检查与维护4. 突发事件应急预案- 火灾事故应急预案- 地震事故应急预案- 突发事件应急救援组织六、施工质量控制1. 质量管理体系建立- 质量编制- 质量目标设定- 质量检验与测试2. 施工工艺与技术管理 - 施工工艺选择- 施工质量控制点3. 施工过程质量检验- 材料检验- 焊接接头检验- 强度试验七、施工过程监督与管理1. 监理单位职责- 施工质量监督- 工期与进度监督- 施工安全监督2. 施工记录和报告- 施工日志记录- 施工质量报告- 施工相关问题记录八、成本与工期控制1. 工程量清单编制- 材料清单- 设备清单- 劳动力清单2. 成本与工期计划编制 - 资源投入计划- 资金使用计划- 工期计划3. 成本与工期分析与调整 - 成本分析报告- 工期分析报告- 调整方案九、施工验收与交接1. 施工质量验收- 施工质量验收标准 - 施工质量验收程序2. 施工安全验收- 施工安全验收标准- 施工安全验收程序3. 施工竣工验收- 竣工验收项目与标准- 竣工验收程序附件:1. 工程设计图纸2. 施工合同3. 工期进度计划4. 安全生产管理制度5. 工程质量检验报告法律名词及注释:1. 建设工程法规:指与建设工程有关的法律法规,包括《建设法》、《招标投标法》等。

猪舍改造工程施工方案

猪舍改造工程施工方案

猪舍改造工程施工方案一、背景介绍猪舍作为养猪业的重要环节,对猪的生长和健康有着重要的影响。

在现代养猪业中,猪舍的环境和设施设备已经成为养殖效益的重要因素。

随着养猪业的发展,猪舍改造工程的重要性也日益凸显。

本工程将对现有猪舍进行改造,提高猪的生产效益,改善猪的生长环境,提高养猪业的发展水平,推动养殖业的绿色发展。

二、项目概况1. 项目地点:某养猪场2. 改造范围:现有猪舍及相关设施设备3. 改造内容:猪舍内部环境的改善、设施设备的更新、污水处理系统的改造等三、改造设计方案1. 猪舍内部环境改善(1)保温隔热:对猪舍进行保温隔热处理,保持室内温度适宜,改善猪的生长环境。

(2)通风换气:增加猪舍通风设施,改善空气质量,提高猪的健康水平。

(3)光照改善:增加猪舍内部的光照设备,保证猪的正常生活作息,促进猪的生长发育。

2. 设施设备更新(1)饲料加工设备:更新饲料加工设备,提高饲料加工效率,保证猪的饲料质量。

(2)喂料系统:改善喂料系统,提高喂料效率,减少饲料浪费。

(3)饮水设备:更新饮水设备,保证猪的饮水量和水质。

(4)疾病监测设备:增加疾病监测设备,提高猪的健康管理水平。

3. 污水处理系统改造(1)污水收集:增加污水收集设施,减少污水外溢,保护周边环境。

(2)污水处理:更新污水处理设备,提高污水处理效率,减少污水排放对环境的影响。

四、施工方案1. 施工队伍组建本工程将组建一支经验丰富的施工队伍,包括工程师、专业技术人员、施工人员等,确保施工质量和进度。

2. 施工流程(1)前期准备:对现状进行全面勘察和评估,确定改造设计方案,并进行相关手续的办理。

(2)设施设备更新:对设施设备进行更新,包括饲料加工设备、喂料系统、饮水设备等。

(3)猪舍内部环境改善:对猪舍进行保温隔热、通风换气、光照改善等工作。

(4)污水处理系统改造:对污水收集设施和污水处理设备进行更新。

3. 安全保障施工过程中,严格执行安全操作规程,保证施工人员的人身安全,避免事故的发生。

猪舍施工方案(3篇)

猪舍施工方案(3篇)

第1篇一、工程概况本项目位于XX地区,占地面积XX亩,建设内容包括猪舍、饲料库、办公区、生活区等。

本工程总投资XX万元,工期为XX个月。

为确保工程质量和进度,特制定本施工方案。

二、施工组织1. 施工单位施工单位:XX建筑有限公司项目经理:XX施工队伍:XX2. 施工单位职责(1)负责整个工程的组织、协调和管理工作;(2)按照设计图纸、施工方案及国家相关规范进行施工;(3)确保工程质量和安全,按时完成工程任务。

3. 施工进度安排(1)施工前期准备:XX个月;(2)基础施工:XX个月;(3)主体结构施工:XX个月;(4)装饰装修施工:XX个月;(5)配套设施施工:XX个月;(6)竣工验收:XX个月。

三、施工方案1. 施工工艺(1)土方工程:采用挖掘机、自卸汽车进行土方开挖、运输、回填;(2)基础工程:采用钢筋混凝土基础,施工工艺包括:基础放线、挖槽、垫层、钢筋绑扎、模板安装、混凝土浇筑、养护等;(3)主体结构工程:采用钢筋混凝土结构,施工工艺包括:柱、梁、板、墙的钢筋绑扎、模板安装、混凝土浇筑、养护等;(4)装饰装修工程:采用干挂石材、瓷砖、油漆、涂料等材料进行施工;(5)配套设施工程:包括供水、供电、排水、消防、通风、供暖等系统的安装。

2. 施工材料(1)基础材料:水泥、砂石、钢筋、模板等;(2)主体结构材料:钢筋、混凝土、砖、石材等;(3)装饰装修材料:干挂石材、瓷砖、油漆、涂料等;(4)配套设施材料:供水、供电、排水、消防、通风、供暖等设备。

3. 施工方法(1)土方工程:采用挖掘机开挖,自卸汽车运输,人工平整;(2)基础工程:按照设计图纸进行放线,挖槽,垫层,钢筋绑扎,模板安装,混凝土浇筑,养护等;(3)主体结构工程:按照设计图纸进行钢筋绑扎,模板安装,混凝土浇筑,养护等;(4)装饰装修工程:按照设计图纸进行石材、瓷砖、油漆、涂料等材料的安装和施工;(5)配套设施工程:按照设计图纸进行供水、供电、排水、消防、通风、供暖等系统的安装。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章编制依据一、编制说明本施工组织设计的编制,以国家规范及相关规定为依据,以“创精品工程”为主线,以丰富的施工和管理经验为依托,以业主满意为目的。

是我们对本工程全面理解后所做出的总体策划,并籍此以指导本工程的施工。

二、编制内容及范围根据本工程的现场实际情况,本施工组织设计主要包括以下内容:1、总体概述:主要对本工程进行总体施工部署,包括项目组织机构、总体施工方案、各种资源的投入等进行了重点阐述;2、施工进度计划:根据施工总体部署,重点编制了以工程主体结构施工为关键工序的进度计划,并提出了一系列的保证措施;3、技术力量的投入计划及其保证措施:根据施工总体进度计划安排,我们制定相应的劳动力投入计划,并将在企业内部择优投入。

4、机械设备投入计划及材料投入:根据总体施工方案,为确保工程进度,我们尽可能地提高机械化作业,合理配备施工机械;结合工程实际需要制定周转材料及施工用材的作用计划,落实货源确保供应。

5、施工平面布置:根据现场实际情况及业主要求,我们根据施工各阶段的各类资源的投入量,对施工现场作了全面科学地规划,以确保布置合理,提高效率。

6、施工工艺及技术措施:针对工程特点,我们主要对砖墙、抹灰混凝土垫层、PVC遮阳板制安、化粪池、PVC排水管、PPR给水管安装、水龙头、电线缆、栏栅制安、开关箱等重点的工序编制了的施工方案。

7、施工安全及文明施工措施:我们将严格执行《东莞市建筑工程文明施工管理实施细则》有关要求,做好施工过程的安全文明施工管理。

8、质量标准及质量保证措施:我们承诺本工程质量目标满足业主要求。

为确保目标的实现,本章节中提出了一系列措施。

1.3 规范标准《建筑工程施工质量验收统一标准》GB50300-2001《建筑装饰装修工程施工质量验收规范》GB50210-2001 《建设工程文件归档整理规范》GG/第二章工程概况及特点本工程为猪舍改造项目,主要内容有:水泥砂浆砌砖墙、抹灰混凝土垫层、沟底抹灰、钢支架PVC遮阳板制安、化粪池、PV C非水管、PPR给水管安装、水龙头、电线缆、节能灯泡安装、栏栅制安、开关箱安装等工作。

1. 工程特点我们在充分考虑了该工程的施工特点、难点后,有充足的信心,保证按质、按期、全面地完成工程。

为保证该项目的文明施工,我公司在施工现场只设置作业区,生活区在工地附近另行安排。

我公司将对施工区环境卫生,安排专业人进行管理。

减轻对人身健康的危害,最大限度地降低噪音,避免影响周围营业场所的正常营业,减少粉尘,减轻对人们的危害,垃圾清除、堆放、废水排放要有针对措施,确保本工程达到“文明工地标准”在安全施工方面,我公司指定一些安全制度,并在进场前,有项目部与总公司签订安全防火责任制度,明确安全治保员施工期间安全责任,工期结束进行检查评比奖励。

为了确保工程质量,达到预期的装饰效果,便于成品保护及现场安全施工管理,在施工现场设置必要的安全设施、指示牌、警示牌。

第三章施工方案一、砌砖墙施工工艺1. 材料要求:砌体:粗格栅/ 细格栅、平流沉淀池、鼓风机房、加氯加药间、综合楼等内外墙均采用240厚陶粒砼空心砌块, 砌块要有有出厂合格证,复试须合格,用水泥混合砂浆砂浆砌筑。

水泥:采用,有出厂合格证、复试报告;不同品种水泥不得混合使用。

砂:用中砂,过5mr孔径筛子,砂的含泥量不超过5%并不含草根等杂物。

石:卵石或碎石,粒径5~20mm 含泥量不大于1%。

其他材料:拉结钢筋、预埋件、蒸压灰砂砖、膨胀螺栓等,均提前作好加工、防腐准备。

2. 主要机具:水准仪、钢尺等放线仪器、砂浆搅拌机、翻斗车、磅秤、手推车、胶皮管、筛子、铁锹、半截灰桶、喷水壶、托线板、线坠、水平尺、小白线、大铲、瓦刀、刨锛、工具袋等3•作业条件:主体分部中,砌筑作业面的承重结构已施工完毕,已经有关部门验收。

弹出轴线、墙边线、门窗洞口线,经有关单位验收后,及时办理完毕验线手续。

立皮数杆:宜采用30*40mr木料制作,皮数杆上注明门洞口、埋件、拉结钢筋、圈梁等的尺寸标高;在转角处均要设立皮数杆,一般距墙皮或墙角50mm皮数杆应垂直、牢固、标高一致,经有关单位验收后,及时复核、办理预检手续。

根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm用细石混凝土找平,不准用砂浆或砍砖包合子找平。

砂浆配合比应由试验室确定,工地实验室准备好砂浆试模。

4.操作工艺:工艺流程放线、立皮数杆f排砖扌畧底f 砌筑第一步填充墙f圈梁雨篷支模f 浇筑砼—砌筑第二步填充墙至顶二次结构墙体放线砌体施工前,应将楼层结构面按标高找平,依据二次结构深化施工图放出轴线、砌体边线和洞口线。

当结构墙、柱与二次砌筑墙相交时,砌筑应留出抹灰量,以便抹灰完后与主体结构墙、柱平齐。

砌筑前,应将基础导墙或楼面清扫干净,洒水湿润。

根据设计图纸各部位尺寸,排砖撂底,使组砌方法合理,便于操作。

拌制砂浆:砂浆配合比应用重量比,计量精度为,水泥± 2%,砂及掺合料± 5%,现场配磅秤计量。

米用现场机械搅拌,投料顺序为砂T水泥T掺合料T水,搅拌时间不少于3分钟。

砂浆应随拌随用,水泥砂浆和必须在拌成后3-4小时使用完毕,如果施工期间最高温度超过30度时,应在拌成后2-3小时使用完毕,严禁用超过上述时间的砂浆。

砌筑时按区按层,每区每层为一检验批;砌筑砂浆试块的留置,每每区每层应留置一组标养试块。

二、抹灰施工工艺1、施工前准备:水泥:选用合格的水泥。

砂:中砂,平均粒径为~。

抹灰前必须经过有关部门进行结构工程的验收,合格后方可进行抹灰工程。

将过梁、梁垫、圈梁及组合柱表面凸出部分混凝土剔平。

对蜂窝、麻面、露筋等应剔到实处,紧接用1:3 水泥砂浆分层补平。

2、操作工艺要点:砂浆拌制:1. 根据试验室提供的砂浆配合比进行称量配料,水泥用量精确度应控制在± 2%以内,砂精确度控制在± 5%以内。

不准使用粘土比重大的砂掺与拌和。

砂浆应采用机械搅拌,投料顺序先砂、水泥、掺合物后加水,搅和时间自投料完毕算起,每槽不得少于。

2. 砂浆应随拌随用,水泥砂浆必须分别在搅成后3小时和4小时内使用完毕,严禁使用隔夜浆。

砂浆强度等级必须符合设计要求,并按规定留足强度试块。

抹灰流程:墙面浇水f抹水泥浆或聚合物界面剂f吊垂直抹灰饼f墙面冲筋f做护角f抹底层灰f抹面层灰.根据设计图纸要求的抹灰质量等级,按基层表面平整垂直情况,吊垂直、套方、找规矩,经检查后确定抹灰厚度,但最小不应小于7mm。

墙面凸度较大时要分层赶平(石灰砂浆和水泥混合砂浆每层厚度宜为7〜9mm,抹灰前用笤帚将顶、墙清扫干净,如有油渍或粉状隔离剂,应打磨凿花,用钢丝刷子彻底刷干净。

用丙烯酸脂或108胶调水泥纵横罩面。

操作时先抹上灰饼再抹下灰饼;抹灰饼时要根据室内抹灰的要求(区分抹踢脚板或水泥墙裙),以确定下灰饼的正确位置,用靠尺板找好垂直与平整。

灰饼宜用1:3水泥砂浆抹成5cm见方形状。

室内抹灰:用清水将墙面润透,尘土、污物冲洗干净,根据已抹好的灰饼充筋(此筋应做得宽一些,8〜10cn为宜,因此筋即为抹灰的依据,同时也是抹水泥砂浆墙面的依据),填档子,抹底灰采用1:4水泥砂浆,抹好后用压尺刮平。

木抹子搓毛,常温第二天便可抹面层砂浆。

面层灰用1:3水泥砂浆压光。

抹好后,一般应凸出石灰墙面5~7mm 但也可做成与抹灰墙完成面平或凹进的情况,应按设计要求施工。

贴灰饼:用托线板检测一遍墙面不同部位的垂直、平整情况,以墙面的实际高度决定灰饼和冲筋的数量。

一般水平及高度距离以为宜。

用1 :1 :6水泥石灰混合砂浆,做成100m见方的灰饼。

灰饼厚度以满足墙面抹灰达到垂直度的要求为宜。

上下灰饼用托线板找垂直,水平方向用靠尺板或拉通线找平,先上后下。

保证墙面上、下灰饼表面处在同一平面内,作为冲筋的依据。

墙面冲筋:依照已贴好的灰饼,从水平或垂直方向各灰饼之间用水泥混合砂浆冲筋,反复搓平,上下吊垂直。

用与抹灰层相同的砂浆冲筋,冲筋的根数应根据房间的宽度或高度决定,一般筋宽为5cm,可横向冲筋也可竖向冲筋,根据施工操作习惯而定。

做水泥护角:室内墙面的阳角、柱面的阳角和门窗洞口的阳角, 要用1:3水泥砂浆打底与所抹灰饼找平,待砂浆稍干后,再用108胶素水泥膏抹面并用阴角抹子推出小圆角;或用1:2水泥细砂浆做明护角(比底灰高2mm应与石灰罩面齐平),其高度不应低于2m,每侧宽度不小于5cm用靠尺板将两侧多余砂浆以40斜角切除。

门窗口护角做完后,应及时用清水刷洗门窗框上的水泥浆。

阴角用水泥膏抹面, 并用阴角抹子找平, 保持垂直度。

抹水泥窗台板:先将窗台基层清理干净,松动的砖要重新砌筑好砖缝划凹缝,用水浇透,然后用1:2:3豆石混凝土铺实,厚度大于。

次日,刷掺水泥重10%勺108胶水泥浆一道,紧接抹1:水泥砂浆面层,待面层颜色开始变白时,浇水养护2〜3d。

窗台板下口抹灰要平直,不得有毛刺。

抹底灰:一般情况下完成冲筋2h左右就可以抹底灰,抹灰时先薄薄地刮一层灰厚度约5〜7mm待底层灰稍干后再用同样砂浆抹中层灰找平,再用压尺垂直、水平刮找一遍,用木抹子搓毛。

然后全面检查其表面是否平整,阴阳角是否方正,管道处灰是否抹齐,墙与顶板交接是否光滑平整,并用托线板检查墙面的垂直与平整情况。

抹灰面接槎应平顺。

抹灰后应及时将散落地面的砂浆清理干净。

修抹预留孔洞、电气箱、槽、盒:当底灰抹平后,应即设专人把预留孔洞、电气箱、槽、盒周边5cm的石灰砂浆刮掉,改抹1:1:4水泥混合砂浆,把洞、箱、盒周边抹光滑、平整。

抹罩面灰:当底灰六、七成干时,即可开始抹罩面灰(如中层灰过干应扫水湿润)。

石灰砂、浆罩面灰应二遍成活厚度4〜5mm(纸筋灰厚度约2mm,最好两人同时操作,一人先薄薄刮一遍,另一人随即抹平。

按先上后下顺序进行,再赶光压实,然后用铁抹子压一遍,最后用塑料抹子压光。

三、砌砖明沟施工工艺1 施工工艺工艺流程安装排水管操作工艺普通明沟排水法在基坑(槽)的周围一侧或两侧设置排水边沟,每隔20—30m设置一集水井,使地下水汇集于井内。

集中井的截面为600X600〜800X 800,井底保持低于沟底〜,井壁用竹笼、木板加固。

若一侧设排水沟,应设在地下水的上游。

一般小面积的基坑(槽)排水沟深〜,底宽等于或大于,水沟的边坡为1 :1〜1 :,沟底设有%〜%勺纵坡,使水流不致阻塞。

较大面积基坑的排水沟截面(一)、施工方法施工工艺流程:打钢板桩T挖土支撑排水T基础垫层T底板浇注T墙体砌筑T顶板浇注T土方回填T拔除钢板桩.基坑开挖采用机械挖土,到基底设计标高以上留20CM 土,采抽水排水沟截面尺寸表用人工清理基坑土,基坑内不得长时间积水,做好临时排水工作。

.基础垫层浇捣采用商品砼。

在浇捣前,充分做好准备工作,对钢筋及有关方面隐检,并形成文件。
