皮带机安装技术方案及要求

合集下载

皮带机安装标准规范最新

皮带机安装标准规范最新

皮带机安装标准规范最新皮带机安装是一项技术性很强的工作,需要遵循严格的标准规范以确保其安全、稳定和高效运行。

以下是最新版的皮带机安装标准规范:一、前期准备1. 确认皮带机型号、规格与设计图纸一致。

2. 检查所有部件是否齐全,包括皮带、滚筒、托辊、驱动装置等。

3. 确保安装场地平整、干燥,符合安全要求。

4. 准备必要的安装工具和设备,如起重机械、测量工具等。

二、基础施工1. 按照设计要求挖掘基础坑,确保尺寸和深度符合规范。

2. 基础混凝土浇筑应均匀密实,达到设计强度。

3. 基础表面应平整,无明显凹凸不平。

三、皮带机架安装1. 架设皮带机架,确保其垂直度和水平度符合要求。

2. 机架连接应牢固,无松动现象。

3. 检查机架的稳定性,确保无倾斜或摇晃。

四、滚筒安装1. 滚筒安装应与皮带机架平行,确保皮带运行顺畅。

2. 驱动滚筒和改向滚筒应安装在正确的位置,以保证皮带张力均匀。

3. 滚筒轴承应润滑良好,转动灵活。

五、托辊安装1. 托辊应均匀分布在皮带机架上,保证皮带稳定运行。

2. 托辊安装应牢固,无松动。

3. 托辊表面应清洁,无油污或杂质。

六、皮带安装1. 皮带应平直,无扭曲或折叠。

2. 皮带接头应牢固,无明显痕迹。

3. 皮带张紧度应适中,避免过紧或过松。

七、驱动装置安装1. 驱动装置应安装在设计位置,与皮带机架连接牢固。

2. 电机和减速器应垂直安装,保证传动效率。

3. 检查电机和减速器的润滑情况,确保运转平稳。

八、电气安装1. 电气线路应符合电气安全规范,避免交叉和混乱。

2. 控制柜应安装在便于操作和维护的位置。

3. 所有电气设备应接地,确保安全。

九、调试与试运行1. 完成所有安装后,进行全面检查,确保无遗漏。

2. 进行空载试运行,检查皮带机运行是否平稳,无异常噪音。

3. 根据需要进行负载试运行,调整皮带张力和运行速度。

十、验收与交付1. 完成试运行后,进行最终检查,确保所有部件符合设计要求。

2. 编制安装报告,记录安装过程中的关键数据和问题。

煤矿井下安装皮带输送机技术措施

煤矿井下安装皮带输送机技术措施

DSJ-80型皮带安装、延伸、检修、回收安全技术措施1、皮带安装、延伸(1)作业前班长及验收员必须亲自认真检查所有施工工器具完好,不得使用带病工具。

(2)作业前必须认真检查施工处的支护和通风状况,时刻保持作业地点的退路畅通。

(3)拆、接皮带时,皮带张紧绞车松动或张紧过程中,作业人员应处于皮带护网外侧,同时观察绞车运转过程,遇到紧急情况需停机及时处理。

(4)靠帮放置的容易倾倒的皮带设备部件,必须用双股8#铅丝将其与帮梯子梁捆绑牢固,堆放材料高度不得超过1.5m。

(5)组装拆卸皮带作业时,皮带开关必须打在闭锁位置,悬挂停电牌,执行专人停送电制度。

(6)拆、接皮带要严格约定停、开、松、紧的信号联系方法。

(7)续接、裁减皮带或铆卡时,开口、接口位置应选择距传动滚筒不少于10m的位置进行。

(8)拆皮带或进行铆卡前,必须将皮带松至合理程度方可进行。

(9)开启皮带或张紧绞车要由专职司机操作,检修时由机电工操作,皮带电气作业要按电器防爆标准规定执行,杜绝失爆。

(10)起吊或运输皮带机设备要严格执行“设备起吊安全措施”中内容相关规定。

(11)进行穿接皮带、钢丝绳等作业时,人员要协力配合,避免动作不协调发生伤人事故。

(12)进行皮带试运转工作时,跟班队干要现场全面监护,及时调整皮带跑偏,有问题时及时打信号示意停机并处理。

(13)皮带安装试运行正常后,要完善四保护两装置、声光信号装置、喷雾装置,皮带机头在行人侧安设防护网,机尾安装防护罩,经机电科验收合格后方可正常投入运行。

(14)皮带机尾护罩在移机尾时必须保证完好,机头底座采用40型溜链配合地锚固定,机尾要采用钢丝绳、打设地锚固定。

(15)在机尾底皮带上安设一道清煤器。

2、皮带检修(1)日常维护的现场负责人为当班班长,安全监护人为跟班队干;(2)皮带维护工必须严格执行作业规程、煤矿安全规程和岗位作业标准化标准;(3)大型检修项目(包括更换电机、减速机、主动滚筒、更换皮带)或多点平行操作时,必须设现场负责人和安全监护人,现场负责人由当班班长担任,安全监护人由跟班队干担任;(4)皮带维护工从事日常检修工作时不得少于2人,并应与司机配合作业;(5)在距检修地点20m风流中,瓦斯浓度达到1%时,严禁送电开机,严禁检修开关;瓦斯浓度达到1.5%时,停止一切工作并切断电源;(6)检修和搬迁电器设备时必须切断电源,悬挂停电牌,做好验放电工作,严禁带电作业;(7)检修期间专职电工负责切断电源,闭锁开关,同时应严格看守,未经现场负责人许可,严禁随意停送电;(8)在转载点的机头或机尾检修时,检修负责人应通知专职电工切断上部或下部运输机电源并悬挂停电牌;(9)检修期间或检修完毕后送电开机时,必须有检修负责人向机头或机尾发信号通知所有人员撤至安全地点方可由其通知专职电工送电开机;(10)检修期间或处理事故时确需反向运行时,检修人员必须向司机说明情况并经检修负责人同意,方可按规定信号点动倒车。

煤矿皮带机安装安全技术措施

煤矿皮带机安装安全技术措施

煤矿皮带机安装安全技术措施一、概况:阿贵联办煤矿主井斜坡安装皮带机2部,经矿领导现场会决定,由本矿组织相关工程技术人员负责安装主井的皮带机和机电设备,为确保安装期间的人身安全及机电设备的完好,现编制安全技术措施如下:二、工作内容:1、主井安装皮带机2部;2、地面煤炭转载皮带机1部;3、北翼集中运输巷安装两部;三、一般安全技术措施1、所有入井人员必须携带矿灯、戴安全帽、穿胶靴,严禁携带烟草和点火物品,严禁穿化纤衣服,入井前严禁喝酒。

2、井下行走时严格按规定的路线行走,严格遵守劳动纪律,电工井下作业时必须一人操作,一人监护,严禁任何人单独行动。

3、井下出空车时必须指定专人负责,确保提升运输过程中的安全及空车的完好。

4、所有特殊工种必须持有效证件上岗,并严格执行各自的操作规程。

5、每班必须由管理人员跟班在现场,负责抓好本班的安全工作及工作任务的完成,协调好班与班之间的工作。

6、每班必须由安全员负责跟班,安全员要履行自己的职责,及时发现和处理各种隐患,遇有特殊情况及时汇报,必要时有权停止作业,撤离人员。

7、停放在巷道内的一切车辆,每车必须有堰稳车措施,不得自行或受外力触碰后滑移。

8、所有施工人员应站在视野开旷、无障碍物、无危及人身安全的地点进行施工。

9、装卸车区域应选在平巷段,斜巷时特殊情况要有堰稳车措施。

10、在两设备搭接处施工时,相邻两设备电气控制开关均需停电闭锁,施工期间不得开启运行。

11、使用连接环连接时,必须用标准螺栓,且带满帽拧紧。

12、铺皮带时,人员严禁站在机体的上、下方和机头正前方,要站在安全的地点。

13、同一斜坡内,严禁平行作业。

15、本措施必须传达到所有参加施工的人员,并做到学习后人人签名,不签名者,不准参加施工,否则按“三违”论处。

四、电气管理:1、电工在拆、搭火的过程中,必须携带和使用普通型瓦斯便携仪,作业前悬挂在施工地点的上方且必须在瓦斯浓度小于1%的情况下使用,并实时监测施工地点的瓦斯浓度。

皮带机安装安装安全技术措施

皮带机安装安装安全技术措施

皮带机安装安装安全技术措施皮带机是一种连续传送物料的设备,在各个行业中广泛应用。

为了确保安全运行,以下是安装皮带机时需要采取的安全技术措施:1.安全区域划定:在安装皮带机时,需要明确划定出安全区域,并在区域内设置明显的标识。

安装位置应避免与其他设备、结构物和人员的交叉干扰。

2.架设支架:皮带机的支架必须稳固且能够承受运行期间产生的动力和物料重量。

在安装过程中,应遵循相关标准和规范,确保支架的质量和稳定性。

3.电气设备安装:皮带机的电气设备包括电动机、传感器、开关等。

在安装时,需要使用符合国家标准的电气设备,并正确接线。

所有电气设备必须接地,并采取防护措施以防止触电或短路。

4.皮带选择和安装:根据物料特性、传送量和传送距离选择适当的皮带。

在安装过程中,皮带的张紧度必须正确调整,以确保皮带的正常运行和使用寿命。

5.防撞装置:为了防止物料堆积、堆积物滑落和皮带脱位等事故,必须在皮带机的进料端和出料端安装合适的防撞装置。

这可以减少事故发生的可能性,并保护设备和操作人员的安全。

6.可靠的安全开关:安装皮带机时,应在皮带机的进料端和出料端安装紧急停止开关、限位开关和行走开关等安全开关,并确保其正常工作。

这些开关可以在发生紧急情况时立即切断电源,以保护人员和设备的安全。

7.安全防护罩:皮带机的运行部分应进行防护,以确保皮带机不会对操作人员造成伤害。

在安装时,应根据相关规定和标准,为皮带机的运行部分和滚筒等设备安装合适的安全防护罩。

8.定期维护和检查:皮带机的安全技术措施不仅限于安装阶段,还需要定期进行维护和检查。

定期检查所有设备的可靠性,包括电气设备、皮带和支架等,确保其正常运行和安全性能。

总之,安装皮带机时,必须严格遵守相关安全标准和规范,并采取相应的安全技术措施,以确保设备运行过程中的安全性和可靠性。

只有通过合理的安装和适当的维护,才能确保皮带机的长期安全运行。

煤矿井下安装皮带输送机安全技术措施及注意事项

煤矿井下安装皮带输送机安全技术措施及注意事项

煤矿井下安装皮带输送机安全技术措施及其注意事项安装前的准备1:技术性准备a:要求地测科放出机巷皮带中心线及皮带机头滚筒中心线 ,定出皮带基础高度。

皮带中心线要求每间隔50米给一个点。

b:准备好皮带安装技术资料。

2:设备准备:需安装的皮带各部件必须检测、修理完好且数量够。

3:工器具准备:施工用工器具必须准备齐全。

4:人员准备:施工人员必须要有专人负责,所有施工人员必须熟悉设备性能及工作原理。

二、安装方法:1、安装顺序:皮带机头及传动部→储带仓→皮带中间架→皮带机尾段→穿皮带2、首先将皮带双层沿着机巷铺开,然后按照安装顺序进行铺设,皮带架安装好后将皮带接头做好并用通条连接并将中部皮带上架,同时将机头、机尾滚筒皮带穿好。

主副滚筒穿皮带时,首先应将电机供电接通,然后通过点动电机并经人力配合穿好储带仓段皮带。

3、皮带安装中心线必须保证与测量放的皮带中心线相重合,以保证安装质量。

制做皮带接头时各皮带扣必须符合标准要求。

三、安全技术措施1、运输方法采用5T电机车和JD-11.4绞车配合运输,5T及以上大件每次只准挂一车,其余小件可串车运输,但串车量每次不多于2车,必须用φ18.5mm的短绳扣连接好。

2、皮带安装过程当中起吊设备时必须严格遵守下述规定:A起吊工器具必须确保完好无损齐全。

B起吊前要进行试吊确保无问题后方可起吊。

C起吊设备下严禁有人工作行走或逗留。

D起吊工具器必须要有专人检查。

3、穿皮带时应当注意,点动皮带时滚筒范围以内不得有人作业防止意外事故的发生。

4、皮带安装结束后,经检查无问题并在皮带保护和信号齐全完整的情况下进行试运转。

5、皮带试运转时必须由熟练的皮带司机操作,机头机尾每处不少于三人,中间段要求每间隔100米有一人监护。

试运转人员必须服装整齐,袖口等要求扣好。

试运转过程当中发现问题要及时停机处理。

皮带机安装技术措施

皮带机安装技术措施

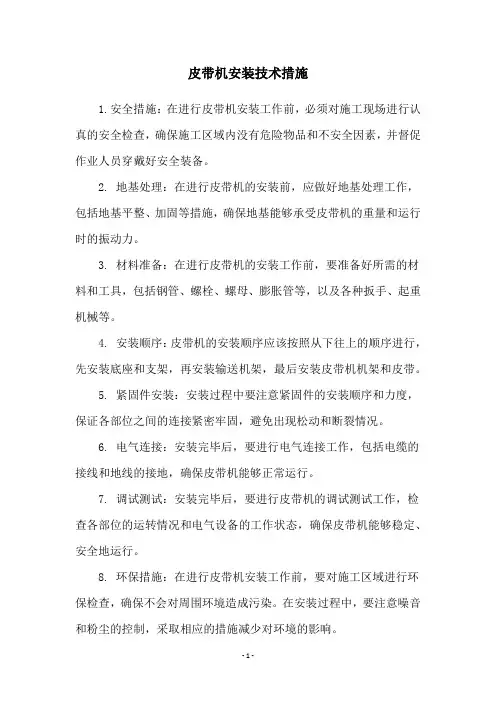

皮带机安装技术措施
1.安全措施:在进行皮带机安装工作前,必须对施工现场进行认真的安全检查,确保施工区域内没有危险物品和不安全因素,并督促作业人员穿戴好安全装备。

2. 地基处理:在进行皮带机的安装前,应做好地基处理工作,包括地基平整、加固等措施,确保地基能够承受皮带机的重量和运行时的振动力。

3. 材料准备:在进行皮带机的安装工作前,要准备好所需的材料和工具,包括钢管、螺栓、螺母、膨胀管等,以及各种扳手、起重机械等。

4. 安装顺序:皮带机的安装顺序应该按照从下往上的顺序进行,先安装底座和支架,再安装输送机架,最后安装皮带机机架和皮带。

5. 紧固件安装:安装过程中要注意紧固件的安装顺序和力度,保证各部位之间的连接紧密牢固,避免出现松动和断裂情况。

6. 电气连接:安装完毕后,要进行电气连接工作,包括电缆的接线和地线的接地,确保皮带机能够正常运行。

7. 调试测试:安装完毕后,要进行皮带机的调试测试工作,检查各部位的运转情况和电气设备的工作状态,确保皮带机能够稳定、安全地运行。

8. 环保措施:在进行皮带机安装工作前,要对施工区域进行环保检查,确保不会对周围环境造成污染。

在安装过程中,要注意噪音和粉尘的控制,采取相应的措施减少对环境的影响。

皮带机安装安全技术措施

皮带机安装安全技术措施

皮带机安装安全技术措施引言概述:皮带机是一种常用的输送设备,广泛应用于各行各业,包括矿山、港口、建筑工地等。

由于其运行速度较快、长距离输送物料的特点,安全问题日益凸显。

本文将从安装角度出发,探讨皮带机安装过程中需要注意的安全技术措施。

正文内容:1.安装地点选择能源供应:确保安装地点能够提供充足的电力供应,以满足皮带机的运行需求。

地基稳定:选择地基稳定的地点以确保皮带机在运行时不会因地基沉降而导致意外事故。

环境周围因素:避免选择易受风、雨、灰尘等因素影响的地点,避免污染输送物料。

2.安全间距规划安全距离:根据皮带机的运行速度、物料尺寸等因素确定安全距离,以确保操作人员不会接触到移动的皮带。

防护设施设置:在安全距离范围内设置隔离栏、警示标识等防护设施,提醒人员注意安全距离。

3.安装过程安全措施人员培训:确保安装人员具备相关专业知识和操作技能,熟悉安装流程,遵守安全规定。

确保设备质量:选择信誉良好的供应商,确保提供的皮带机及其配件符合安全标准,减少故障风险。

严格遵守施工规范:按照相关标准和规范进行施工,确保每个环节都符合安全要求。

4.安全检测与调试设备检测:在安装完成后,进行全面的设备检测,包括电气设备、机械部件等,确保没有故障或缺陷。

运行试验:在正式投入使用之前,进行运行试验,检查皮带机的运行状态和安全性能,确保满足要求。

5.安全维护与管理定期巡检:建立定期巡检制度,对皮带机进行检查,及时发现并排除潜在的故障隐患。

维护保养:建立定期维护保养计划,对皮带机进行清洁、润滑、紧固等维护工作,延长使用寿命。

员工培训:定期组织安全培训,提高员工对皮带机安全操作和维护的意识。

结论:皮带机的安装过程中,安全技术措施至关重要。

正确选择安装地点、合理规划安全间距、严格遵守施工规范、进行全面的安全检测与调试,以及建立健全的安全维护与管理制度,都是确保皮带机安全运行的必要步骤。

只有在提高安全意识、积极采取安全措施的前提下,才能有效预防事故的发生,确保生产线的正常运行。

安装皮带输送机安全技术措施

安装皮带输送机安全技术措施

安装皮带输送机安全技术措施一、施工之前的准备工作1、组织有关安装人员熟悉施工现场,根据具体的情况制定出切合实际的施工方案,然后撰写施工安全技术措施。

2、按照安装图纸,熟悉设备结构、组成,并在地面进行预安装。

3、准备好施工中所需要的工器具、安装材料。

二、施工方案先将所要安装的皮带机各小组装部件运到施工地点,并按照安装顺序将部件摆放好,根据安装图纸将皮带机组装好并将机头、机尾用地锚固定牢固。

将皮带按照要求放好,穿好小架,安装架杆及槽型、平行托滚,然后张紧皮带并调试运转。

三、施工步骤1、准备好施工所用的工具、材料。

2、下井前由施工负责人向所有工作人员传达施工安全技术措施,讲清工作内容、步骤、分工和安全注意事项。

3、做好起吊设备和起吊用钢丝绳及绳套的检查,符合要求后才准予使用。

4、对安装皮带的顺槽底板进行清理,尽量保证地板水平或保持平缓过度,尤其是机头要保证巷道高度满足安装要求,与附近的其他设施距离符合要求,保证运输安全。

5、将机头、机尾各部件按照图纸进行安装。

6、安装机头、机尾的同时组织人员展放皮带、穿H架、连接架杆及安装槽型、平行拖滚。

7、机头、机尾安装好并固定牢固后,穿机头皮带并利用张紧绞车进行紧带。

8、安装完毕后,对皮带机各部分进行仔细检查,确认符合试车要求,才可进行试车运转。

9、在试车过程当中,对跑偏段进行调偏,到符合正常运转要求。

10、安装、调试完毕后,收拾完所用的材料和工具,清理现场,然后撤离安装现场。

八、皮带机安装技术要求1、要保持输送带平直,若地板起伏不平,应当保持保持平缓过度。

2、各部分螺栓应齐全、紧固,上完螺帽后必须露出1-3扣。

3、压轮箱、减速器油质符合要求,油量适当,不漏油渗油。

4、输送带张紧力适当。

5、电气控制设备杜绝失爆,安装工艺符合要求,各保护装置符合标准,并保证完好。

6、起吊用的钢丝绳及绳套必须合格,并且钢丝绳提升时,其安全系数要符合要求。

7、起吊用葫芦的额定拉力必须大于皮带机最大件的重力。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

皮带机安装
安装前应根据验收规则进行验收,并熟悉安装技术要求和输送机图纸要求,安装技术要求见相应的验收规范。

1.安装顺序:
2.安装注意事项:
⑴全部滚筒、托辊、驱动装置安装后均应转动灵活。

⑵重型缓冲托辊安装时应按图纸要求保证弹簧的预紧力。

⑶输送带接头时,应将拉紧滚筒放在最前方位置,并尽量拉紧输送带。

⑷安装调心托辊时,应使挡轮位于胶带运行方向上辊子的后方。

⑸弹簧清扫器、空段清扫器、带式逆止器按照安装总图规定的位置进行焊接,弹簧清扫器与机架焊接时要保证压簧的工作行程有20mm 以上,并使清扫下来的物料能落入漏斗,各种物料的易清扫性能不同,
应视具体情况调整压簧的松紧来改变刮板对输送带的压力,达到既能清扫粘着物又不致引起阻力过大的程度。

⑹安装垂直拉紧装置时,可在上部两个改向滚筒间用钢板遮盖,以防止物料撒落在拉紧滚筒里损坏输送带。

⑺导料槽与输送带间压力应适当。

⑻带式输送机中的焊接件采用E43电焊条,连续焊缝,•焊缝高等于被焊件薄件厚度。

⑼头架与尾架用预埋螺栓固定,胶带机中部支架与预埋钢板焊接。

⑽胶带机凹凸弧段曲线部分的主梁要求按其曲线半径弯制,凡在建构筑物有伸缩缝处,在该位置处的胶带机主梁相应断开,其间距为20mm,该处增设1~2个支架,中部支架除图中有特殊注明外,均按有斜撑、无斜撑相间排列。

⑾一般情况下,10组上托辊设一组自动调心上托辊,8组下托辊设一组自动调心下托辊。

⑿各上、下托辊及导料栏板与主梁连接时,若导料栏板与上、下托辊安装相碰,可在现场酌情调整托辊间距。

⒀带式输送机受料处的主梁上设金属盖板,当它与上托辊安装相碰时,可适当切割。

⒁导料栏板顶部的盖板开孔,应根据与其相接的漏斗溜槽及除尘风管位置在现场切割,安装好后再焊接。

⒂头部漏斗与头架连接采用螺栓固定,头架上钻孔在现场进行,头部漏斗若与头架连接型钢相碰,可适当切割。

⒃垂直拉紧装置的重锤数量在胶带机试车时确定,各胶带机图中给出的重锤数量供试车时参考。

⒄胶带连接采用硫化胶接,接头强度不应小于胶带本身强度的90%,硫化最后一个接头时,应将拉紧装置的重锤重量加到75%左右的重锤重。

⒅带式输送机交付生产时,应进行空车试运转和负荷试运转,调试时必须达到:
●运转平稳,无振动和噪音;
●胶带不跑偏;
●全部滚筒和托辊转动灵活。

⒆带式输送机安装完毕,按照涂漆技术条件将表面涂灰色油漆。

⒇安装驱动装置时,应注意电动机轴线和减速器高速轴线的同心。

应保证尼龙柱销联轴器两半体平行径向位移小于0.1mm。

•在最大圆周上轴向间隙差小于0.5mm。

3.输送带硫化接头法
将橡胶带割剥成阶梯形(每层帆布一阶梯),阶梯宽度一般等于150mm。

剥割表面要平整,不得损坏帆布层,•然后挫毛表面并涂生胶浆进行搭接。

在上下覆盖胶的对缝处贴生胶片,•加热加压进行硫化,压力为5~10kg/cm2。

温度为140℃左右(若用蒸汽加热,气压为4~4.5kg/cm2)。

升温应缓慢,并保持硫化平板各点温度均匀。

保温时间从达到140℃时算起,•按下式计算:t=16+(i-3)×2(分),式中i 为帆布层数,达到保温时间后,停止加热让其自然冷却到常温,卸压
取出。

4.试运转
⑴新安装的输送机在正式投入使用前,应进行两小时空载及8小时负载试运转。

试运转前,除一般检查输送机的安装是否符合安装技术要求外,尚需检查:减速器和电动滚筒内应按规定加够润滑油;滚柱逆止器的星轮安装方向是否与逆止方向相符;清扫器、带式逆止器、卸料车清扫器诸部件的限位器安装情况;电气信号及控制装置的布置及接线正确性;点动电动机,观察滚筒转动方向是否正确;有滚柱逆止器者在上述各条合格后将压簧及滚柱装入,装上侧盖并拧紧螺栓。

⑵试运转期间应进行下列工作:
检查输送机各运转部位应无明显噪音;各轴承无异常温升;各滚筒、托辊的转动及紧固情况;清扫器的清扫效果;装料车带料正、反方向运行的情况及停车后应无滑移;卸料车通过轨道接头时应无明显冲击;输送带不得与卸料车行走轮摩擦;调心托辊的灵活性及效果;输送带的松紧程度;各电气设备、按钮应灵敏可靠;测定带速、空载功率、满载功率。

5.调整
⑴调整输送带的跑偏:
在头部输送带跑偏,调整头部传动滚筒,调整好后将轴承座处的定位块焊死。

此时驱动装置可以不再跟随移动。

在尾部输送带跑偏,调整尾部改向滚筒或螺栓拉紧装置,调整好后将轴承座处的定位块焊死(垂直拉紧尾架)。

在中部输送带跑偏,调整上托辊及下托辊,当调整一组托辊仍不足以纠正时,可连续调整几组,但每组的偏斜角度不宜过大。

在局部地区局部时期的跑偏,用调心托辊可以自动调整解决。

若上述办法仍不能消除跑偏,则应检查:
●输送带接头是否平直,必要时应重接;
●机架是否倾斜;
●给料方向是否合适;
●导料槽两侧的橡胶板压力是否均匀。

上述调整,应在输送机空载和满载时反复进行,使输送带至托辊边缘有0.05B(B为带宽)左右的余量为准。

⑵调整输送带的预拉力,使输送机在满载启动及运行时输送带与传动滚筒间不产生打滑,并且使输送带在托辊间的垂度小于托辊间距的
2.5%。

⑶调整导料槽及各清扫器橡胶板位置,使其与输送带间不产生过大的摩擦。

相关文档
最新文档
