梁柱节点标号不一致混凝土浇筑施工方案44903
梁柱节点标号不一致混凝土浇筑施工方案(文书经验)

目录一、编制依据 (1)二、工程概况 (1)三、混凝土强度等级设计及施工要求: (1)四、处理措施 (3)五、安全文明施工 (3)一、编制依据1、《混凝土结构工程施工质量验收规范》(GB50204—2015)2、《建筑工程施工质量验收统一标准》(GB50300—2013)3、《砼结构设计规范》(GB50010-2015)4、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(16G101—1)5、本项目设计图纸及相关规范和标准6、施工组织设计二、工程概况本工程共计5栋单体,总建筑面积为42223.06㎡。
结构设计使用年限为50年,抗震设防烈度为7度。
14#、15#、20#、21#楼结构抗震等级为三级,地下室抗震等级为二级,13#楼抗震等级为二级。
地下室防水等级为二级,屋面防水等级为1级。
采用1.5厚单面反应高分子防水卷材。
三、混凝土强度等级设计及施工要求:墙柱混凝土标号为C50,C45,C40,C35,C30,C25、梁板砼标号为C30、C25 根据施工组织设计,本项目实行柱与梁板砼分开浇筑,先浇筑墙柱,后浇筑梁板,当墙柱混凝土强度等级相差不高于梁板混凝土一个等级(相差不大于5MPa)时,梁柱节点处混凝土可随梁板砼强度等级浇筑;当墙柱混凝土强度等级相差高于梁板砼强度一个等级(相差大于5MPa)时,梁柱节点处混凝土应按墙柱混凝土强度等级浇筑。
墙柱高于梁板等级混凝土浇筑范围见下表。
当墙柱混凝土强度等级高于梁板一个等级(相差大于5MPa)时,也可通过在梁柱节点区加插短筋,节点区砼强度等级同梁板的砼强度等级浇筑,短筋的布置应对称均匀,加插短筋构造做法见详图,施工措施如下图:四、处理措施根据规范规定在梁柱节点不同砼交界区域采取分隔措施。
分隔位置应在低强度等级的结构梁中,且距柱边不应小于500mm和二分之一的柱宽;采用钢丝网片进行分隔,钢丝网背面用¢14钢筋固定,固定钢筋的间距为双向@150mm。
混凝土浇筑时,先按柱标号浇筑分隔范围内的柱梁节点混凝土至梁板顶部标高处,再进行梁板标号混凝土的浇筑。
标号不同的梁板柱砼浇筑方案

记得抗震要求的是强剪弱弯,强柱弱梁,强节点强锚固.我觉得对于节点部位强度要按高标号施工.一篇论文,供参考.1 梁柱节点不同强度等级混凝土的常见施工方法1.1 不同等级混凝土邻接面的留设在钢筋混凝土结构中,高层建筑框架结构的梁柱节点比较复杂,由于荷载组合及内力计算的结果,要求同一层的竖向结构(柱、墙)混凝土强度等级高于水平结构(梁、板)的混凝土强度等级。
钢筋混凝土框架结构,水平施工缝通常留于柱脚,柱顶若要留水平施工缝则应留于梁底。
若同层的竖向构件和水平构件的混凝土同时浇捣,则柱顶不留施工缝。
1.2 梁柱不同强度等级混凝土分别浇捣的施工根据高层建筑多数使用商品混凝土或现场搅拌站泵送浇捣的情况,梁柱节点核心区的混凝土浇捣方法为:1.不管柱顶留或不留施工缝,均应先用塔吊吊斗或混凝土泵输送柱等级的混凝土就位,分层振捣,在楼面梁板处留出45°斜面。
在混凝土初凝前,随之泵送浇筑楼面梁板的混凝土。
采用这种方法浇捣楼层柱、墙、梁、板混凝土时,应重点控制高低强度等级混凝土的邻接面不能形成冷缝,故宜在柱顶梁底处留设施工缝,以缩小节点核心区高强度等级混凝土浇捣时间,避免高低强度等级混凝土的邻接面形成冷缝。
同时对梁柱节点钢筋密集的核心区用小型插入振捣器加强振捣,杜绝漏振死角,对于钢筋确实过分密集的情况,应事先和设计单位联系采取适当的技术措施,确保节点核心区混凝土的密实性和设计强度。
2 梁柱节点随同楼面统一浇捣梁柱节点处不同强度等级混凝土采用分别浇捣的施工方法,给施工带来不便,且容易形成邻接面的冷缝,故当柱子混凝土强度等级高于梁板混凝土强度等级不超过二级时(10N/mm2) ,可考虑梁柱节点处的混凝土随同梁板一起浇捣。
但应当指出:此时,梁柱节点处的混凝土强度如果取用梁板的混凝土强度,会引起柱在竖向荷载作用下的承载力不足,以及地震作用下节点核心区的抗剪承载力不足,所以一般不应采用。
3 控制和消除梁柱节点处裂缝的具体措施不同标号砼的施工方案根据本工程特点:剪力墙、柱混凝土强度等级与梁板强度等级不一致,为了杜绝低标号混凝土浇灌入高标号构件,因此视现场实际情况采取如下施工措施。
梁柱节点标号不一致混凝土浇筑施工方案

梁柱节点标号不一致混凝土浇筑施工方案在混凝土结构施工中,梁柱节点的标号不一致可能导致严重的施工质量问题。
因此,制定一份合理的混凝土浇筑施工方案对于避免潜在的施工风险至关重要。
本文将重点探讨在梁柱节点标号不一致情况下的混凝土浇筑施工方案。
一、问题描述在建筑工程中,梁柱节点的标号通常用来表示建筑结构中各个构件的连接关系。
如果梁柱节点的标号不一致,会给混凝土浇筑工作带来困难和不确定性,可能导致结构强度不足、裂缝产生等问题。
二、问题影响梁柱节点标号不一致可能带来以下影响:1.结构强度不足:混凝土浇筑时,梁柱节点的标号不一致会导致连接性能不完善,从而影响整体结构的强度。
2.裂缝产生:施工中由于梁柱节点标号不一致而导致的误差,容易引发混凝土结构的裂缝问题,进而影响建筑结构的使用寿命。
3.工程延期:需要调整梁柱节点标号不一致的施工方案,可能导致工程进度延误,增加工程施工成本。
三、解决方案要有效解决梁柱节点标号不一致的混凝土浇筑问题,可以采取以下施工方案:1.严格对照设计图纸:深入了解设计图纸中的梁柱节点标号信息,确保施工过程中按照设计要求进行浇筑。
2.加强沟通协调:在施工前期,与设计、监理等相关部门加强沟通协调,明确梁柱节点标号的准确性,避免出现混乱。
3.现场复核标号:在混凝土浇筑前,现场进行梁柱节点标号的复核,要确保与设计意图一致,避免出现混淆。
4.调整施工顺序:如果发现梁柱节点标号存在不一致情况,及时调整施工顺序,合理安排施工流程,防止误差扩大。
四、总结梁柱节点标号不一致可能会给混凝土浇筑工作带来严重问题,因此建立合理的施工方案至关重要。
通过加强对设计图纸的了解、加强沟通协调、现场复核标号以及调整施工顺序等措施,可以有效解决梁柱节点标号不一致的混凝土浇筑问题,确保施工质量和工程进度的顺利进行。
只有严格执行施工方案,方能确保混凝土结构的安全性和可靠性。
以上提出的混凝土浇筑施工方案,将对梁柱节点标号不一致问题的解决提供一定参考,希望能在实际工程施工中起到一定的指导作用。
梁柱不同混凝土强度节点施工方案

梁柱不同混凝土强度节点施工方案在建筑工程中,梁和柱是承受结构荷载的重要构件,其混凝土强度的设计和施工方案对于整个结构的安全性和稳定性至关重要。
本文将讨论在梁柱连接处使用不同混凝土强度节点的施工方案,以确保结构的承载力和耐久性。
1. 混凝土强度的选择梁和柱在结构中的承载作用不同,因此在梁柱连接处可以选择不同的混凝土强度。
一般来说,梁处于拉应力状态,因此梁的混凝土强度可以选择稍高一些,以提高其承载能力;而柱处于压应力状态,柱的混凝土强度可以选择稍低一些,以增加其变形能力。
2. 施工方案2.1 梁的施工针对梁的施工,可以采取以下步骤:•模板安装:根据设计要求,选择适当的模板及支撑系统进行安装,保证梁的几何尺寸和位置准确。
•配筋:按照设计要求,在模板内设置梁的钢筋,并保证钢筋的正确位置和数量。
•浇筑混凝土:根据梁的设计要求,采取合适的混凝土配合比和施工工艺进行浇筑,确保混凝土的均匀性和质量。
2.2 柱的施工针对柱的施工,可以采取以下步骤:•模板安装:选择合适的柱模板进行安装,保证柱的几何尺寸和位置准确。
•配筋:按照设计要求,在模板内设置柱的钢筋,并保证钢筋的正确位置和数量。
•浇筑混凝土:根据柱的设计要求,采取适当的混凝土配合比和施工工艺进行浇筑,确保混凝土的均匀性和质量。
3. 两者的连接在梁柱连接处,应采取适当的连接方式来保证结构的整体性和稳定性。
可以采用悬挑梁、梁柱节点钢筋连接等方式,确保梁和柱之间的承载力传递和协同工作。
综上所述,梁柱不同混凝土强度节点的施工方案需要根据结构设计要求和实际情况进行合理选择,以确保结构的安全可靠性。
通过科学施工和严格管理,可以保证建筑结构在使用过程中具有较好的性能和寿命。
梁柱节点不同标号混凝土浇筑施工工法(2)

梁柱节点不同标号混凝土浇筑施工工法梁柱节点不同标号混凝土浇筑施工工法一、前言梁柱节点是建筑结构中的关键部位,对于结构的承载能力和稳定性具有重要影响。
梁柱节点不同标号混凝土浇筑施工工法是一种适用于不同标号(不同强度等级)混凝土的节点浇筑工法。
本文将重点介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点梁柱节点不同标号混凝土浇筑施工工法的主要特点有:1. 适应性强:该工法适用于各种不同标号的混凝土,包括不同强度等级的混凝土。
2. 节点连接性好:通过采用特殊的节点连接方式,能够有效提高梁柱节点的连接性能,增加结构的整体稳定性。
3. 施工效率高:采用先施工梁再施工柱的顺序,可以节约时间,提高施工效率。
4. 节点负荷传递性能好:通过采用适当的节点设计,能够保证节点的负荷传递性能,提高结构的整体承载能力。
三、适应范围该工法适用于各种不同标号的混凝土梁柱节点的浇筑施工,包括建筑、桥梁、隧道等各种工程项目。
四、工艺原理梁柱节点不同标号混凝土浇筑施工工法的工艺原理是根据不同标号混凝土的性能特点和节点连接的要求,采取相应的技术措施。
具体分析和解释如下:1. 施工工法与实际工程之间的联系:通过对不同标号混凝土节点连接的要求进行分析,选择适当的施工工法,确保施工质量。
2. 采取的技术措施:通过调整混凝土配合比、采用适当的施工工艺、使用合适的施工材料等技术措施,保证节点连接的可靠性和稳定性。
五、施工工艺梁柱节点不同标号混凝土浇筑施工工法的施工工艺分为以下几个阶段:1. 准备工作:包括施工方案的编制、材料准备、施工队伍组织等。
2. 模板安装:按照设计图纸进行模板安装,确保梁柱节点的外形和尺寸符合设计要求。
3. 钢筋加工和布置:对梁柱节点的钢筋进行加工和布置,保证节点连接的强度和稳定性。
4. 混凝土浇筑:按照相应的施工工艺,对梁柱节点进行混凝土浇筑,确保浇筑质量和连接性能。
节点砼标号不一样浇注方案

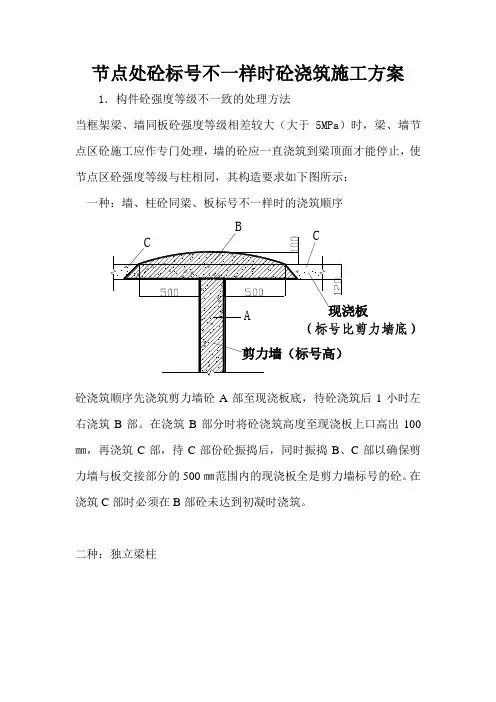

节点处砼标号不一样时砼浇筑施工方案1.构件砼强度等级不一致的处理方法当框架梁、墙同板砼强度等级相差较大(大于5MPa )时,梁、墙节点区砼施工应作专门处理,墙的砼应一直浇筑到梁顶面才能停止,使节点区砼强度等级与柱相同,其构造要求如下图所示: 一种:墙、柱砼同梁、板标号不一样时的浇筑顺序 A 剪力墙(标号高)CBC 现浇板砼浇筑顺序先浇筑剪力墙砼A 部至现浇板底,待砼浇筑后1小时左右浇筑B 部。
在浇筑B 部分时将砼浇筑高度至现浇板上口高出100㎜,再浇筑C 部,待C 部份砼振捣后,同时振捣B 、C 部以确保剪力墙与板交接部分的500㎜范围内的现浇板全是剪力墙标号的砼。
在浇筑C 部时必须在B 部砼未达到初凝时浇筑。
二种:独立梁柱柱平面图梁板A 柱梁、柱砼分界线用密模钢丝网BC立面图梁砼浇筑顺序同剪力墙浇筑顺序,只是把剪力墙改为柱2.浇筑前应先办理好砼浇灌许可证,在充分准备和检查后方可进行浇筑,如砼用量过大,为保证砼浇筑的连续性,必须昼夜施工时,必须先办理好夜间施工许可证。
3.砼浇筑前,应对模板、支架、钢筋、预埋件、预留洞等进行细致检查并作好自检和工序交接记录。
钢筋上的泥土、油污、模板内的垃圾杂物应清除干净,木模板应浇水湿润,缝隙应堵严。
4.混凝土自高处倾落时,其自由倾落度不宜超过3m,当高度超过3m时,应设串筒下料,以防止砼产生分层、离析。
5.砼应分段分层进行浇筑,分层厚度梁、墙、柱为500mm,框架节点核心区为150mm。
6.砼必须连续浇灌,以保证结构良好的整体性。
如必须间歇时,间歇时间不得超过有关规定,即砼强度等级小于C30即为180分钟,大于C30时为150分钟(掺有外加剂时应根据试验结果确定),砼浇筑后应用机械振捣密实。
7.砼浇筑施工时,设专人在路口指挥车辆进出,确保砼浇筑的连续性。
8.砼采用机械振捣,振捣时要做到“快插慢拔”,振捣过程中应将振动棒上下抽动,以使上下振动均匀,振捣至砼表面呈水平不再显著下沉,不再出现气泡、表面泛浆为止。
梁柱节点标号不一致混凝土浇筑施工方案

南京中电熊猫液晶显示科技有限公司G108项目3A阵列厂房梁柱节点不同标号砼浇筑专项施工方案1、编制依据1、《混凝土结构工程施工质量验收规范》(GB50204—2011)2、《建筑工程施工质量验收统一标准》(GB50300—2013)3、《砼结构设计规范》(GB50010-2010)4、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(11G101—1)5、本项目设计图纸及相关规范和标准6、施工组织设计2、工程概况1)、工程名称:G108项目3A阵列厂房2)、建设单位:南京中电熊猫液晶显示科技有限公司3)、设计单位:信息产业电子第十一设计研究院科技工程股份有限公司4)、施工单位:中天建设集团有限公司5)、监理单位:浙江江南工程管理股份有限公司6)、勘察单位:建设综合勘察研究设计院有限公司7)、3A阵列厂房位于南京市南京市栖霞区,距北面约200m为液晶面板CF厂房,,西侧为天佑路,厂房东西长298.2m,南北宽239.4m,为4-5 层工业厂房,建筑高度35.5米,占地面积72393平方米,建筑面积304738平方米。
三、混凝土强度等级设计及施工要求:柱混凝土标号为C45、梁砼标号为C35(局部变更为C40)根据施工组织设计,本项目实行柱与梁板砼分开浇筑,先浇筑柱,后浇筑梁板,柱顶施工缝留置在梁底,梁柱节点与梁板砼一起浇筑,为保证梁柱节点处的砼强度满足设计要求,须对梁柱节点处进行处理。
四、处理措施根据规范规定在梁柱节点不同砼交界区域采取分隔措施。
分隔位置应在低强度等级的结构梁中中,且距柱边不应小于500mm和二分之一的柱宽;采用钢丝网片进行分隔,钢丝网背面用¢14钢筋固定,固定钢筋的间距为双向@150mm。
混凝土浇筑时,先按柱标号浇筑分隔范围内的柱梁节点混凝土至梁板顶部标高处,再进行梁板标号混凝土的浇筑。
要求混凝土搅拌厂调整配合比设计,在满足强度等级及可泵性的条件下,对柱子混凝土,减少水泥用量、减少含砂率、增加石子含量、减少坍落度、减少用水量,并对粉煤灰和外加剂的用量也需作相应的调整。
梁柱节点不同标号混凝土做法

梁柱节点不同标号混凝土做法我跟你说啊,梁柱节点不同标号混凝土做法这事儿,我一开始做的时候那叫一个混乱啊。
我最早想的特别简单,就觉得直接按照各自的标号往对应的梁柱里浇筑不就得了呗。
结果啊,可不行。
因为梁柱节点这个地方,它既要考虑到柱的高标号混凝土,又不能让梁的低标号混凝土对整个结构有啥不好的影响。
我第一次做的时候,没有对节点做任何特殊处理,等混凝土凝固之后,发现虽然外观上好像没太大问题,但是从结构上来说,可能抗剪能力啥的就会有风险。
后来我就知道了,这个节点是必须特殊对待的。
我试过一种做法,就是先浇筑柱的高标号混凝土。
就像倒水一样啊,你得小心翼翼地让这个高标号的混凝土先充满梁柱节点这个区域。
这时候你要注意速度不能太快,如果太快了,那高标号混凝土就容易冲到梁的范围里去,这样就乱套了。
而且我在浇筑的时候,还得不停地用振捣棒振捣,这个振捣可不能随便来。
得像给蛋糕涂奶油一样,均匀地振捣,保证混凝土密实。
然后在这个高标号混凝土初凝之前,就得开始浇筑梁的低标号混凝土了。
我刚开始老掌握不好这个初凝的时间,有时候早了,两种混凝土就混到一起了,有时候晚了,施工就不连续了,贼麻烦。
还有呢,有的时候柱和梁的尺寸比较特殊的时候,我就有些不确定到底要在节点那儿预留多少位置来先浇筑高标号混凝土。
这时候就只能根据以往的经验,大概做个估算。
不过我觉得要是能有个更准确的计算方法就好了。
对了,施工的时候天气也有影响。
要是天特别热的时候,混凝土干得快,初凝时间就不好把握。
像之前有个夏天的工程,我就得多注意给混凝土覆盖保湿,尽量去准确控制这个初凝时间。
我觉得啊,在做梁柱节点不同标号混凝土的时候,一定要有耐心,多注意细节,特别是像高标号和低标号混凝土交接的地方,一定要处理好。
不是有句话吗,细节决定成败,这个事儿上体现得特别明显。
要是能多模拟几次施工过程,了解清楚柱梁尺寸啊、混凝土特性啊这些再去施工的话,会顺利很多的。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
南京中电熊猫液晶显示科技有限公司G108项目3A阵列厂房梁柱节点不同标号砼浇筑专项施工方案
1、编制依据
1、《混凝土结构工程施工质量验收规范》(GB50204—2011)
2、《建筑工程施工质量验收统一标准》(GB50300—2013)
3、《砼结构设计规范》(GB50010-2010)
4、《混凝土结构施工图平面整体表示方法制图规则和构造详图》(11G101—1)
5、本项目设计图纸及相关规范和标准
6、施工组织设计
2、工程概况
1)、工程名称:G108项目3A阵列厂房
2)、建设单位:南京中电熊猫液晶显示科技有限公司
3)、设计单位:信息产业电子第十一设计研究院科技工程股份有限公司
4)、施工单位:中天建设集团有限公司
5)、监理单位:浙江江南工程管理股份有限公司
6)、勘察单位:建设综合勘察研究设计院有限公司
7)、3A阵列厂房位于南京市南京市栖霞区,距北面约200m为液晶面板CF厂房,,西侧为天佑路,厂房东西长298.2m,南北宽239.4m,为4-5 层工业厂房,建筑高度35.5米,占地面积72393平方米,建筑面
积304738平方米。
三、混凝土强度等级设计及施工要求:
柱混凝土标号为C45、梁砼标号为C35(局部变更为C40)
根据施工组织设计,本项目实行柱与梁板砼分开浇筑,先浇筑柱,后浇筑梁板,柱顶施工缝留置在梁底,梁柱节点与梁板砼一起浇筑,为保证梁柱节点处的砼强度满足设计要求,须对梁柱节点处进行处理。
四、处理措施
根据规范规定在梁柱节点不同砼交界区域采取分隔措施。
分隔位置应在低强度等级的结构梁中中,且距柱边不应小于500mm和二分之一的柱宽;采用钢丝网片进行分隔,钢丝网背面用¢14钢筋固定,固定钢筋的间距为双向@150mm。
混凝土浇筑时,先按柱标号浇筑分隔范围内的柱梁节点混凝土至梁板顶部标高处,再进行梁板标号混凝土的浇筑。
要求混凝土搅拌厂调整配合比设计,在满足强度等级及可泵性的条件下,对柱子混凝土,减少水泥用量、减少含砂率、增加石子含量、减少坍落度、减少用水量,并对粉煤灰和外加剂的用量也需作相应的调整。
节点处的混凝土实行“先高后低”的浇捣原则,即先浇高强度等级混凝土,后浇低强度等级混凝土,严格控制在先浇柱混凝土初凝前继续浇捣梁板的混凝土,事先作好技术交底和准备工作。
梁板的混凝土采用二次振捣法,即在混凝土初凝前再振捣一次,增强高低强度等级混凝土交接面的密实性,减少收缩。
严格控制混凝土拌合物的坍落度,节点核心区柱子部位混凝土采用塔吊输送,以期降低坍落度。
在现场,对每车混凝土都应进行坍落度检测。
加强混凝土的养护,特别是梁,除了板面浇水外,还应在板下梁侧浇水,在满堂承重脚手架未拆除之前,可以用高压水枪对梁进行浇水养护,并推迟梁侧模的拆模时间。
五、安全文明施工
1、拌制混凝土的原材料均需进行检验,合格后方可使用。
同时要注意各项原材料的温度,以保证混凝土的入模温度与理论计算基本相近。
2、在混凝土搅拌站设专人掺入外加剂,掺量要准确。
3、施工现场对商品混凝土要逐车进行检查,测定混凝土的坍落度和温度,检查混凝土量是否相符。
同时严禁混凝土搅拌车在施工现场临时加水。
4、混凝土浇筑应连续进行,间歇时间不得超过3~5h,同时已浇筑的混凝土表面温度在未被新浇筑的混凝土覆盖前不得低于相关规定。
5、浇筑混凝土前应将杂物清理干净。
6、加强混凝土试块制作及养护的管理,试块拆模后及时编号并送入标养室进行养护。
7、电缆线不准拖挂、缠绕在钢筋、钢管及地面上。
8、不准穿硬底、带钉、易滑鞋作业,振捣手操作时应戴绝缘手套。
9、夜间作业要有足够的照明。
10、操作人员在作业过程中,应集中精力正确操作,注意机械情况,不得擅自离开工作岗位。
11、由于本工程需要连续施工,所以要及时到有关主管部门开具证明,并公告附近居民,避免噪音扰民。
12、为保持周围环境的清洁,施工期间派专人负责施工现场周围道路杂物的清理工作。
中天建设集团有限公司
2 0 1 3年12月5日。
