对于不同标号混凝土应该如何浇筑
梁柱节点标号不一致混凝土浇筑施工方案

梁柱节点标号不一致混凝土浇筑施工方案在混凝土结构施工中,梁柱节点的标号不一致可能导致严重的施工质量问题。
因此,制定一份合理的混凝土浇筑施工方案对于避免潜在的施工风险至关重要。
本文将重点探讨在梁柱节点标号不一致情况下的混凝土浇筑施工方案。
一、问题描述在建筑工程中,梁柱节点的标号通常用来表示建筑结构中各个构件的连接关系。
如果梁柱节点的标号不一致,会给混凝土浇筑工作带来困难和不确定性,可能导致结构强度不足、裂缝产生等问题。
二、问题影响梁柱节点标号不一致可能带来以下影响:1.结构强度不足:混凝土浇筑时,梁柱节点的标号不一致会导致连接性能不完善,从而影响整体结构的强度。
2.裂缝产生:施工中由于梁柱节点标号不一致而导致的误差,容易引发混凝土结构的裂缝问题,进而影响建筑结构的使用寿命。
3.工程延期:需要调整梁柱节点标号不一致的施工方案,可能导致工程进度延误,增加工程施工成本。
三、解决方案要有效解决梁柱节点标号不一致的混凝土浇筑问题,可以采取以下施工方案:1.严格对照设计图纸:深入了解设计图纸中的梁柱节点标号信息,确保施工过程中按照设计要求进行浇筑。
2.加强沟通协调:在施工前期,与设计、监理等相关部门加强沟通协调,明确梁柱节点标号的准确性,避免出现混乱。
3.现场复核标号:在混凝土浇筑前,现场进行梁柱节点标号的复核,要确保与设计意图一致,避免出现混淆。
4.调整施工顺序:如果发现梁柱节点标号存在不一致情况,及时调整施工顺序,合理安排施工流程,防止误差扩大。
四、总结梁柱节点标号不一致可能会给混凝土浇筑工作带来严重问题,因此建立合理的施工方案至关重要。
通过加强对设计图纸的了解、加强沟通协调、现场复核标号以及调整施工顺序等措施,可以有效解决梁柱节点标号不一致的混凝土浇筑问题,确保施工质量和工程进度的顺利进行。
只有严格执行施工方案,方能确保混凝土结构的安全性和可靠性。
以上提出的混凝土浇筑施工方案,将对梁柱节点标号不一致问题的解决提供一定参考,希望能在实际工程施工中起到一定的指导作用。
混凝土不同标号浇筑措施照片

混凝土不同标号浇筑措施照片混凝土不同标号浇筑措施。
在建筑工程中,混凝土是一种常用的建筑材料,它具有强度高、耐久性好、施工方便等优点,因此被广泛应用于各种建筑结构中。
而混凝土的标号则代表了混凝土的强度等级,不同标号的混凝土在施工过程中需要采取不同的浇筑措施。
本文将以混凝土不同标号的浇筑措施为主题,探讨在建筑工程中如何正确地进行混凝土的浇筑。
一、C15混凝土的浇筑措施。
C15混凝土是指抗压强度为15MPa的混凝土,通常用于一些要求不高的地基、地板等工程。
在进行C15混凝土的浇筑时,首先要对模板进行检查,确保模板的表面平整、结实,没有裂缝和变形。
然后在模板上铺设隔离层,以防止混凝土与地面直接接触。
接下来是进行混凝土的浇筑,要注意控制浇筑的速度和均匀性,避免出现浇筑不密实或者浇筑过快导致的坍塌现象。
浇筑完毕后,要及时进行养护,以保证混凝土的强度和耐久性。
二、C30混凝土的浇筑措施。
C30混凝土是指抗压强度为30MPa的混凝土,通常用于一些要求较高的建筑结构中。
在进行C30混凝土的浇筑时,首先要对模板进行检查,确保模板的表面平整、结实,没有裂缝和变形。
然后在模板上铺设隔离层,并设置钢筋骨架,以增加混凝土的承载能力。
接下来是进行混凝土的浇筑,要注意控制浇筑的速度和均匀性,避免出现浇筑不密实或者浇筑过快导致的坍塌现象。
浇筑完毕后,要及时进行养护,以保证混凝土的强度和耐久性。
三、C50混凝土的浇筑措施。
C50混凝土是指抗压强度为50MPa的混凝土,通常用于一些大型建筑结构中,如桥梁、水利工程等。
在进行C50混凝土的浇筑时,首先要对模板进行检查,确保模板的表面平整、结实,没有裂缝和变形。
然后在模板上铺设隔离层,并设置大直径的钢筋骨架,以增加混凝土的承载能力。
接下来是进行混凝土的浇筑,由于C50混凝土的强度较高,因此在浇筑时需要采用高性能的搅拌机和抹光机,以确保混凝土的均匀性和密实性。
浇筑完毕后,要及时进行养护,以保证混凝土的强度和耐久性。
梁柱节点不同标号混凝土浇筑施工工法(2)

梁柱节点不同标号混凝土浇筑施工工法梁柱节点不同标号混凝土浇筑施工工法一、前言梁柱节点是建筑结构中的关键部位,对于结构的承载能力和稳定性具有重要影响。
梁柱节点不同标号混凝土浇筑施工工法是一种适用于不同标号(不同强度等级)混凝土的节点浇筑工法。
本文将重点介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点梁柱节点不同标号混凝土浇筑施工工法的主要特点有:1. 适应性强:该工法适用于各种不同标号的混凝土,包括不同强度等级的混凝土。
2. 节点连接性好:通过采用特殊的节点连接方式,能够有效提高梁柱节点的连接性能,增加结构的整体稳定性。
3. 施工效率高:采用先施工梁再施工柱的顺序,可以节约时间,提高施工效率。
4. 节点负荷传递性能好:通过采用适当的节点设计,能够保证节点的负荷传递性能,提高结构的整体承载能力。
三、适应范围该工法适用于各种不同标号的混凝土梁柱节点的浇筑施工,包括建筑、桥梁、隧道等各种工程项目。
四、工艺原理梁柱节点不同标号混凝土浇筑施工工法的工艺原理是根据不同标号混凝土的性能特点和节点连接的要求,采取相应的技术措施。
具体分析和解释如下:1. 施工工法与实际工程之间的联系:通过对不同标号混凝土节点连接的要求进行分析,选择适当的施工工法,确保施工质量。
2. 采取的技术措施:通过调整混凝土配合比、采用适当的施工工艺、使用合适的施工材料等技术措施,保证节点连接的可靠性和稳定性。
五、施工工艺梁柱节点不同标号混凝土浇筑施工工法的施工工艺分为以下几个阶段:1. 准备工作:包括施工方案的编制、材料准备、施工队伍组织等。
2. 模板安装:按照设计图纸进行模板安装,确保梁柱节点的外形和尺寸符合设计要求。
3. 钢筋加工和布置:对梁柱节点的钢筋进行加工和布置,保证节点连接的强度和稳定性。
4. 混凝土浇筑:按照相应的施工工艺,对梁柱节点进行混凝土浇筑,确保浇筑质量和连接性能。
不同标号混凝土浇筑专项施工方案

不同标号混凝土浇筑专项施工方案本工程采用混凝土浇筑结构,根据不同部位和要求,采用不同标号的混凝土进行浇筑。
具体方案如下:1.地下室及地下车库:采用C30混凝土进行浇筑,其中地下车库底板采用C35混凝土。
2.高层住宅楼主体结构(F1#~F3#、F7#、F8#、F9#~F15#、F16#):采用C40混凝土进行浇筑。
3.裙房及商业网点:采用C25混凝土进行浇筑。
4.楼梯间、电梯井等部位:采用C30混凝土进行浇筑。
在混凝土浇筑过程中,要严格控制浇筑质量,确保混凝土的强度和密实性。
同时,要注意施工现场的安全,避免发生意外事故。
四、质量控制为确保混凝土浇筑质量,本工程采取以下措施:1.严格按照施工图纸和规范要求进行浇筑,确保混凝土的标号和配合比符合要求。
2.对混凝土原材料进行检测,确保其质量符合要求。
3.在浇筑前进行模板、钢筋等检查,确保施工质量符合要求。
4.对浇筑过程中的混凝土进行抽样检测,确保混凝土的强度和密实性符合要求。
5.对混凝土浇筑后进行养护,确保混凝土的强度和耐久性符合要求。
五、梁与剪力墙节点处裂缝预防措施为预防梁与剪力墙节点处出现裂缝,本工程采取以下措施:1.在设计阶段,采用合理的结构形式和尺寸,减小节点处的应力集中。
2.在施工过程中,严格按照设计要求进行节点加固,确保节点的强度和稳定性。
3.对梁与剪力墙节点处进行加强处理,采用加固筋、钢板等措施,提高节点的承载能力。
4.在节点处设置伸缩缝,以缓解因温度变化引起的应力集中,减小裂缝的产生。
施工方面,由于节点构造复杂,钢筋绑扎密集,而且都是高空作业,特别是中间柱子钢筋纵横交错,给施工造成许多麻烦。
稍有疏忽就会影响质量保证。
为了避免商品砼有浮浆,接触面过于光滑,柱顶留水平施工缝则应留于梁底。
同时,在柱振捣完成后,在柱顶面撒上10~30mm粒径石渣,以加强摩擦力。
在梁柱节点处,主梁钢筋绑扎时,应该在梁柱节点附近离开柱边≥500㎜,且≥1/2梁高处,沿45°斜面从梁顶面到梁底面用2㎜网眼的密目铁丝网分隔。
施工中同时浇筑不同标号混凝土方法

6.7。

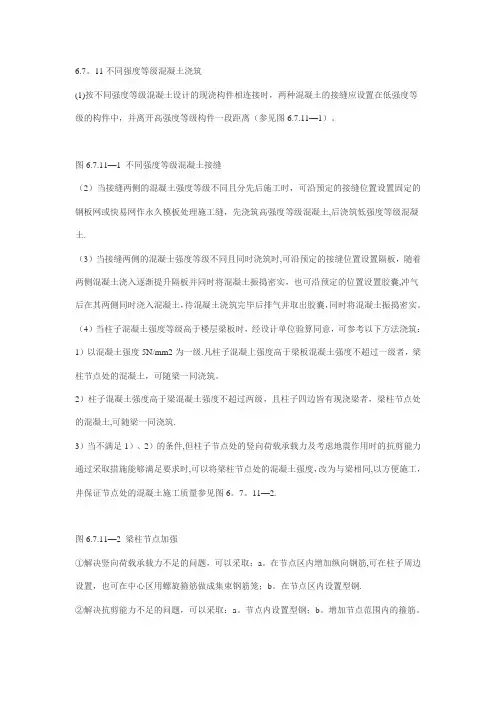

11不同强度等级混凝土浇筑(1)按不同强度等级混凝土设计的现浇构件相连接时,两种混凝土的接缝应设置在低强度等级的构件中,并离开高强度等级构件一段距离(参见图6.7.11—1)。
图6.7.11—1 不同强度等级混凝土接缝(2)当接缝两侧的混凝土强度等级不同且分先后施工时,可沿预定的接缝位置设置固定的钢板网或快易网作永久模板处理施工缝,先浇筑高强度等级混凝土,后浇筑低强度等级混凝土.(3)当接缝两侧的混凝士强度等级不同且同时浇筑时,可沿预定的接缝位置设置隔板,随着两侧混凝土浇入逐渐提升隔板并同时将混凝土振捣密实,也可沿预定的位置设置胶囊,冲气后在其两侧同时浇入混凝土,待混凝土浇筑完毕后排气并取出胶囊,同时将混凝土振捣密实。
(4)当柱子混凝土强度等级高于楼层梁板时,经设计单位验算同意,可参考以下方法浇筑:1)以混凝土强度5N/mm2为一级.凡柱子混凝上强度高于梁板混凝土强度不超过一级者,梁柱节点处的混凝土,可随梁一同浇筑。
2)柱子混凝土强度高于梁混凝土强度不超过两级,且柱子四边皆有现浇梁者,梁柱节点处的混凝土,可随梁一同浇筑.3)当不满足1)、2)的条件,但柱子节点处的竖向荷载承载力及考虑地震作用时的抗剪能力通过采取措施能够满足要求时,可以将梁柱节点处的混凝土强度,改为与梁相同,以方便施工,井保证节点处的混凝土施工质量参见图6。
7。
11—2.图6.7.11—2 梁柱节点加强①解决竖向荷载承载力不足的问题,可以采取:a。
在节点区内增加纵向钢筋,可在柱子周边设置,也可在中心区用螺旋箍筋做成集束钢筋笼;b。
在节点区内设置型钢.②解决抗剪能力不足的问题,可以采取:a。
节点内设置型钢;b。
增加节点范围内的箍筋。
梁柱节点不同标号混凝土浇筑施工工法

梁柱节点不同标号混凝土浇筑施工工法一、前言梁柱节点不同标号混凝土浇筑施工工法是一种广泛应用于建筑工程中的施工技术。
该工法通过采用不同标号的混凝土进行梁柱节点的浇筑,能够满足结构的强度要求,提高工程的施工效率和质量,减少施工周期和成本。
本文将对该工法的工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例等方面进行详细介绍。
二、工法特点梁柱节点不同标号混凝土浇筑施工工法的主要特点如下:1. 在节点处采用不同标号的混凝土进行浇筑,以满足节点部位的强度要求。
2. 通过在节点部位使用不同标号的混凝土,可以降低混凝土的用量和成本。
3. 该工法可以减少施工过程中的节点加固措施,简化施工工艺,提高施工效率。
4. 通过合理设计混凝土配比和施工工艺,能够确保节点部位的施工质量和工程的整体稳定性。
三、适应范围梁柱节点不同标号混凝土浇筑施工工法适用于各类建筑工程,尤其适用于多层和高层建筑结构中的梁柱节点处。
该工法适用于不同类型的梁柱节点,如悬臂节点、交叉节点、框架节点等。
四、工艺原理1.施工工法与实际工程之间的联系:梁柱节点不同标号混凝土浇筑施工工法是基于梁柱节点的结构强度需求和施工工艺的要求,结合混凝土浇筑施工的实际情况而设计的。
2.采取的技术措施:根据节点部位的强度要求,设计合理的混凝土配比,使用不同标号的混凝土进行浇筑。
在施工过程中,通过合理控制浇筑速度、振捣密实、防止温度裂缝等措施,确保浇筑质量和节点部位的稳定性。
五、施工工艺梁柱节点不同标号混凝土浇筑施工工法的具体施工工艺如下:1.节点处的准备工作:清理节点部位的杂物和灰尘,将节点部位的模板安装好。
2.混凝土配制:根据设计要求和节点部位的强度需求,将不同标号的混凝土进行配制。
3.混凝土浇筑:根据施工计划,将不同标号的混凝土逐层浇筑至节点部位,并进行振捣密实,保证浇筑质量。
4.养护处理:节点浇筑完成后,对混凝土进行适当的养护处理,以保证混凝土的强度和稳定性。
梁柱节点标号不一致混凝土浇筑施工方案

梁柱节点标号不一致混凝土浇筑施工方案混凝土浇筑施工是建筑工程中非常重要的一项工作,其中梁柱节点的施工方案更是关乎整个结构的稳定性和安全性。
然而,在实际施工过程中,往往会出现梁柱节点标号不一致的情况,这对后续的施工工作产生了一定的困扰。
梁柱节点标号不一致主要是指设计图纸和实际情况存在差异,在浇筑施工过程中,需要对节点进行标记,以便后续施工的精确对接。
节点标号不一致会导致施工人员在浇筑混凝土时无法准确地辨认出节点位置,从而导致浇筑位置错位,影响梁柱节点的整体稳定性。
因此,我们需要制定一套施工方案来解决这个问题。
首先,在施工前,需要对设计图纸进行仔细审查,确保设计图纸中的梁柱节点标记与实际情况一致。
如果发现节点标号存在错误或者不一致的情况,及时向设计单位反馈,要求进行修正。
同时,与施工方案编制单位和监理单位进行沟通,明确施工方案的要求和节点标号的准确性。
其次,在施工前,需要进行现场勘察,确保实际施工情况与设计图纸一致。
特别是在节点位置不明显或者存在标记错误的情况下,可以采用人工测量和绘制节点坐标图的方式,以便明确每个节点的具体位置和编号。
通过这种方式,可以避免因设计图纸与实际情况不符导致的节点标号不一致问题。
接下来,针对梁柱节点标号不一致的问题,可以采用以下几种施工方案来解决:1.核准施工方案:施工单位可以根据实际情况编制一套节点标号准确的施工方案,提交给设计单位和监理单位审批。
在获得核准后,按照核准的施工方案进行浇筑施工。
2.临时修改标号:在梁柱节点标号不一致的情况下,施工单位可暂时调整节点的编号,以便在浇筑混凝土时能够准确识别节点位置。
但需要特别注意,在临时修改标号后,必须对修改后的标号进行记录和归档,以便后续施工和维护。
并在施工完成后,及时将节点标号恢复到设计图纸上的原始标号。
综上所述,针对梁柱节点标号不一致的混凝土浇筑施工问题,我们可以通过审查设计图纸、现场勘察和修复标号等方法来解决。
只有保证节点标号的准确性和一致性,才能确保梁柱节点的施工质量和结构的稳定性,为建筑工程的安全运营提供可靠保障。
不同标号混凝土浇筑

剪力墙、梁、板交界位置混凝土浇筑方案
本工程剪力墙混凝土设计标号为:基础顶~第5层:C45;第6层~第11层:C40;第12层~第17层:C35;第18层以上:C30。
梁板混凝土标号均为C30。
根据设计以及规范要求,剪力墙与梁、板节点位置混凝土标号与剪力墙相同。
在浇筑第18层以下混凝土过程中,剪力墙与梁板标号存在标号差。
根据本工程质量要求高、进度快、工期紧的特点,为确保剪力墙、梁板混凝土标号不低于设计标号,我司拟定以下两种方案以解决墙、梁板混凝土标号差引起的施工问题:
1、采用钢丝网拦断方法。
(200)钢
筋骨架,将双层孔径3mm的筛网绑牢于骨架上,防止柱墙内先浇混凝土向梁板内流动所形成的坡度过小使混凝土产生离析现象,坡脚处应注意振捣密实。
浇筑梁(板)混凝土前,应将筛网上的杂物清除干净,并在结合面上洒水湿润,浇筑时结合部位振捣时间适当延长。
2、通过设计更改混凝土标号方法。
通过设计把梁(板)混凝土标号改为同层剪力墙混凝土标号,这样可以实现剪力墙、梁(板)混凝土连续浇筑,不需用钢丝网拦断,可以加快浇筑速度,从而缩短工期并确保质量。
以上两种方法中,第1种方案由于钢丝网的拦断工序操作极其复杂,每层楼板平均延长工期一天,且容易造成交接位置的混凝土断层和浇筑不密实。
第2种方法对进度、质量均有利。
请甲方审核并指示我司具体采用何种方案施工。
在4#、5#、6#楼施工混凝土过程中,我司计划采用每栋2台混凝土泵进行浇筑,1#、2#、3#楼均为每栋1
台。
湖南省第六工程有限公司
湘海城项目经理部
2014年3月4日。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
对于不同标号混凝土应该如何浇筑
在工程施工中,想必各位经常也会遇到多种标高的混凝土同时浇筑的情况吧,很多时候现场管理人员放任不管,不把这个问题当回事!
一旦你不管,再加上浇筑时间很晚的话,工人很可能多种混凝土随意浇筑,抗渗的浇到内墙里,非抗渗的浇筑在地下室外墙里,最后会产生很多的问题!
比如,外墙渗漏水。
内墙实体回弹强度不够,内外墙产生裂缝。
而且高层、超高层地下室部分内墙柱强度都比较高,会对结构产生影响。
所以不同部位不同标号的混凝土浇筑的时候一定要做好管理工作。
从技术层面做好施工分隔措施,从管理角度杜绝随意施工的现象。
不同强度等级混凝土同时浇筑时,要遵循一个原则:防止低强度等级混凝土流入高强度等级混凝土部位,交接处振捣时,先浇高强度等级混凝土,后浇相邻处较低强度等级混凝土。
建议地下室及楼层梁板浇混凝土时,筒体墙体部位及框架柱柱心部位高强混凝土采用塔吊及吊斗入模,楼板混凝土用混凝土输送泵入模。
如果墙海有加强带,在加强带两侧加两层钢丝网,竖向用钢筋进行封堵,在钢丝网外侧,当剪力墙混凝土浇筑到加强带附近(必须保证混凝土没流淌到加强带内)。
即停止普通剪力墙混凝土浇筑,先进行加强带混凝土施工,加强带按500㎜厚度分层浇筑,混凝土浇筑采用吊斗吊入基槽内。
先振捣加强带混凝土,后振捣加强带附近普通区域混凝土,防止普通混凝土进入加强带区域。
混凝土浇筑时,要控制不同标号混凝土之间的高差,需有专人监控输送泵运行情况。
根据经验,一方混凝土地泵需打26下,在高标号混凝土和低标号混凝土同时浇筑时,要严格控制两者混凝土的浇筑速度保证两者步调一致。
在高标号混凝土浇筑至开始低标号混凝土浇筑间隔时间不得大于混凝土的初凝
时间,一般按10小时控制。
混凝土的流淌距离,则根据混凝土坍落度加以控制。
举个栗子来说说不同部位不同标号混凝土如何进行浇筑吧:
地下室外墙C30P6,地下室内墙柱C45,地下室顶板C35
施工时候如何进行浇筑?
正常情况下浇筑肯定是先浇筑外墙,再浇筑内墙,最后是梁板的混凝土,先来说说外墙抗渗与内墙非抗渗混凝土如何进行隔断施工吧:
来个施工节点see see:
一
外墙与内墙不同标号如何浇筑
解说一下:
1 在绑扎剪力墙钢筋的时候,在距离外墙内侧200处设置一道剪力墙纵向梯子筋,在纵向梯子筋的靠外墙方向从上至下设置快易收口网,并加固牢靠。
2 快易收口网两端各留半公分,避免拆模后露出快易收口网返锈
3 浇筑时现将外墙抗渗混凝土浇筑完成后再进行内墙混凝土浇筑。
二
内墙柱与梁板不同标号混凝土如何浇筑
注意要点
1 浇筑混凝土前在混凝土板内、梁内设置快易密目钢丝网,上口距离柱边500,与板底成45度角,下表面预留半公分不触底,防止露出返锈;
2使用钢筋进行加固,避免浇筑时胀开而使混凝土外流;
3浇筑时应先浇筑墙柱C45高等级标号的混凝土(图中绿色的部分),然后浇筑梁板C35的混凝土。
当然,并不是所有的内墙柱与梁板不同标高的混凝土都这样施工,还是有更简单的方法,会使用一些现场制作钢筋留下来的短钢筋,不过这个需要联系设计出洽商变更了。
如何施工呢?
通过对低强混凝土部位进行增加插筋的方式来进行补强,可以使用钢筋废料,使浇筑更加方便,加插的短钢筋与制作45度快易收口网固定用的钢筋基本差不多,从成本、施工工艺上来说,这个肯定是高能低耗的做法。
小结
以上是从技术措施的角度来控制不同混凝土标号的浇筑,从管理角度来说,在浇筑前一定要跟工人、带班详细做好技术交底工作,明确浇筑顺序、浇筑方法;并且与泵站联系好,不同标号混凝土的发料应及时跟进,做到不乱浇、不随意浇,各种标号的混凝土对应相应的浇筑部位,保证混凝土的最终成型质量。
