超前小导管方案工艺试验

合集下载

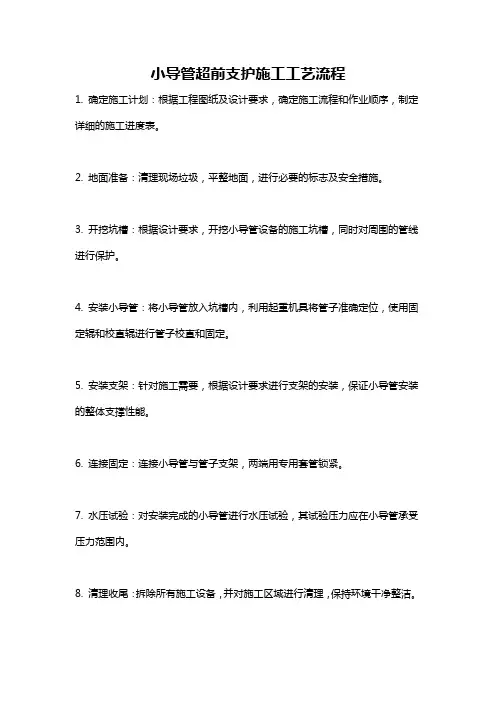

小导管超前支护施工工艺流程

小导管超前支护施工工艺流程

小导管超前支护施工工艺流程
1. 确定施工计划:根据工程图纸及设计要求,确定施工流程和作业顺序,制定详细的施工进度表。

2. 地面准备:清理现场垃圾,平整地面,进行必要的标志及安全措施。

3. 开挖坑槽:根据设计要求,开挖小导管设备的施工坑槽,同时对周围的管线进行保护。

4. 安装小导管:将小导管放入坑槽内,利用起重机具将管子准确定位,使用固定辊和校直辊进行管子校直和固定。

5. 安装支架:针对施工需要,根据设计要求进行支架的安装,保证小导管安装的整体支撑性能。

6. 连接固定:连接小导管与管子支架,两端用专用套管锁紧。

7. 水压试验:对安装完成的小导管进行水压试验,其试验压力应在小导管承受压力范围内。

8. 清理收尾:拆除所有施工设备,并对施工区域进行清理,保持环境干净整洁。

9. 竣工验收:经过水压试验后,对小导管施工工程进行竣工验收,验收合格后方可交付使用。

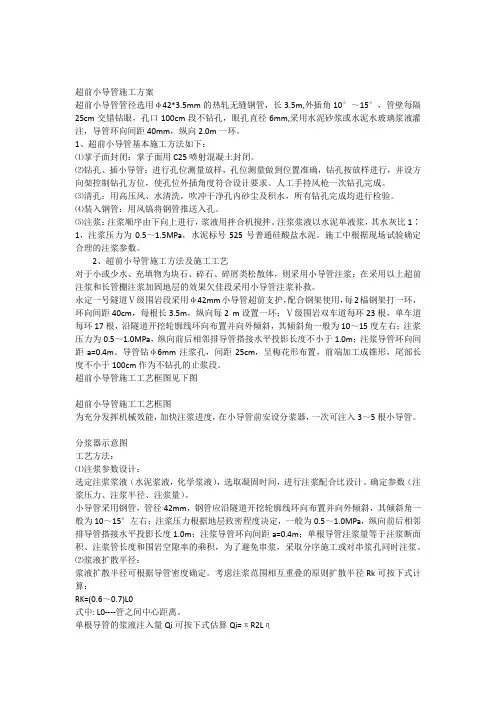

超前小导管的施工方案

超前小导管的施工方案

超前小导管施工方案超前小导管管径选用φ42*3.5mm的热轧无缝钢管,长3.5m,外插角10°~15°,管壁每隔25cm交错钻眼,孔口100cm段不钻孔,眼孔直径6mm,采用水泥砂浆或水泥水玻璃浆液灌注,导管环向间距40mm,纵向2.0m一环。

1、超前小导管基本施工方法如下:⑴掌子面封闭:掌子面用C25喷射混凝土封闭。

⑵钻孔、插小导管:进行孔位测量放样,孔位测量做到位置准确,钻孔按放样进行,并设方向架控制钻孔方位,使孔位外插角度符合设计要求。

人工手持风枪一次钻孔完成。

⑶清孔:用高压风、水清洗,吹冲干净孔内砂尘及积水,所有钻孔完成均进行检验。

⑷装入钢管:用风镐将钢管推送入孔。

⑸注浆:注浆顺序由下向上进行,浆液用拌合机搅拌。

注浆浆液以水泥单液浆,其水灰比1∶1,注浆压力为0.5~1.5MPa,水泥标号525号普通硅酸盐水泥。

施工中根据现场试验确定合理的注浆参数。

2、超前小导管施工方法及施工工艺对于小或少水、充填物为块石、碎石、碎屑类松散体,则采用小导管注浆;在采用以上超前注浆和长管棚注浆加固地层的效果欠佳段采用小导管注浆补救。

永定一号隧道Ⅴ级围岩段采用φ42mm小导管超前支护,配合钢架使用,每2榀钢架打一环,环向间距40cm,每根长3.5m,纵向每2 m设置一环;Ⅴ级围岩双车道每环23根,单车道每环17根,沿隧道开挖轮廓线环向布置并向外倾斜,其倾斜角一般为10~15度左右;注浆压力为0.5~1.0MPa,纵向前后相邻排导管搭接水平投影长度不小于1.0m;注浆导管环向间距a=0.4m。

导管钻φ6mm注浆孔,间距25cm,呈梅花形布置,前端加工成锥形,尾部长度不小于100cm作为不钻孔的止浆段。

超前小导管施工工艺框图见下图超前小导管施工工艺框图为充分发挥机械效能,加快注浆进度,在小导管前安设分浆器,一次可注入3~5根小导管。

分浆器示意图工艺方法:⑴注浆参数设计:选定注浆浆液(水泥浆液,化学浆液),选取凝固时间,进行注浆配合比设计。

超前小导管预注浆施工工艺方法

超前小导管预注浆施工工艺方法

超前小导管预注浆施工工艺方法
1)小导管制作
小导管采用φ42mm的钢管制成,沿杆体每20cm钻前φ8mm孔,四周梅花型布置出浆孔,端封闭并制成尖状,以便顺利插入已钻好的导管孔内,当围岩松软时,用锤击直接打入。

2)注浆材料
双浆液:水灰比:0.8:1~1:1,水玻璃浓度35Be',水泥浆与水玻璃体积比为1:0.6~1:1,在施工中,根据地质情况现场试验调整参数。

3)小导管安设步骤
用风钻开孔,开孔直径为42~50mm,并用吹管将砂石吹出。

用带冲击的风钻将小导管顶入孔中,也可直接用锤击插入钢管。

用塑胶泥(35Be'水玻璃拌合MC型超细水泥或R42.5水泥即可)封堵导管周围及孔口,工作面上的裂缝也同时封堵。

导管外露20cm,以安装注浆管路。

4)注浆施工时注意事项
注浆口最高压力严格控制在0.5MPa以内,以防压裂工作面。

控制进浆速度,一般每根导管双液总进量控制在30L/min以内。

每根导管内注浆量由计算确定,若压力上升,流量减少,虽然注浆量未达到计算值,但孔口压力已达到0.5MPa也应结束注浆。

超前小导管预注浆施工方法及工艺

超前小导管预注浆施工方法及工艺

超前小导管预注浆施工方法及工艺设计在隧道隧道拱部采用旋喷桩、大管棚超前支护,随开挖施工采用小导管注浆超前支护,有可能扰动已加固的地层,引起渗漏水。

是否还需要套打小导管注浆,视开挖掌子面围岩稳定性及止水效果确定。

超前小导管32912米,采用长4.0m,壁厚4mm,042热轧无缝钢管制作,环向间距350mm,纵向间距1m。

注浆材料为1:1:2水泥水玻璃和MC超细水泥浆,注浆加固半径为200mm,单管注浆量为0・18m3o1.1施工工艺流程超前小导管预注浆施工工艺流程见图6-12o图6-12超前小导管预注浆施工工艺流程图1.2施工方法(1)钻孔、插小导管小导管钻孔前,进行孔位测量放样,孔位测量做到位置准确。

按放样位置钻孔,并设方向架控制钻孔方向,使孔位外插角度符合设计要求。

钻孔完成后,用高压风(或水)清孔。

经检验后安装小导管。

(2)注浆注浆前,认真做好机具设备的检修工作,并用清水进行试运转,发现问题及时排除和修复,使其处于良好工作状态。

对注浆管路系统,包括接头、阀门等,认真检查,如有破损,予以更换。

以免注浆时在较高压力下发生脱扣的危险事故。

注浆过程中,随时注意检测浆液的凝结时间,是否与要求相一致,否则,要及时检查,找出原因,予以排除,以符合要求。

施工时配备专业电工,防止电路、电器设备发生问题,中途停电,造成意外事故。

注浆管的止浆和固定:在注浆管口预定的位置,焊接带有阀门的套丝管头,注浆时,将注浆管和套丝管口连接,并用铁丝扎紧。

注浆时,打开阀门;注浆完成后,关闭阀门。

结束注浆后,尽快卸开孔口接头,开清水泵冲洗管路,以免造成管路中的剩余浆液凝结、堵塞管路。

阶段性注浆完成后,对机具设备,特别是搅拌机、注浆管、接头、阀门、贮浆桶等,认真清洗干净,收好后撤出洞外,并定期进行检查、保养,保证其处于良好状态,以备下段注浆使用。

1.3掌子面注浆加固止水施工掌子面注浆加固止水设计采用小导管注浆47388m,小导管采用壁厚4mm,长6m,042无缝钢管制作,钢管孔口段2m范围不设注浆孔,其余4m范围设置注浆孔。

超前小导管施工工艺设计

超前小导管施工工艺设计

超前小导管施工工艺设计1、目的明确超前小导管施工作业的工艺流程,工艺标准,规范小导管作业施工,减少施工过程中的不安全因素。

2、编制依据⑴《铁路隧道工程施工规范》(TB10204-2002J163-2002)⑵《铁路隧道工程施工质量验收标准》(TB10417-2003J287-2004)⑶太中银铁路初步设计文件和部分施工资料3、适用范围适用于太中银铁路隧道超前小导管的施工。

4、工艺流程及技术要求4.1 超前小导管设计超前小导管配合型钢钢架使用,应用于隧道Ⅳ、Ⅴ级围岩拱部超前注浆预支护,其纵向搭接长度不小于1m。

超前小导管设计参数:①超前导管规格:符合设计要求;②小导管环向间距40cm;③倾角:外插角1°~3°,可根据实际情况调整;④注浆材料:M20水泥浆或水泥砂浆;⑤设置范围:拱部135°范围。

4.2 超前小导管施工施工工艺流程见图1。

4.2.1 制作钢花管小导管前端做成尖锥形,尾部焊接φ8mm钢筋加劲箍,管壁上每隔10~20cm梅花型钻眼,眼孔直径为6~8mm,尾部长度不小于30cm 作为不钻孔的止浆段。

小导管构造见图2。

4.2.2 小导管安装⑴测量放样,在设计孔位上做好标记,用凿岩机或煤电钻钻孔,孔径较设计导管管径大20mm以上。

图1 超前小导管施工工艺流程图图2 注浆小导管结构图⑵成孔后,将小导管按设计要求插入孔中,或用凿岩机直接将小导管从型钢钢架上部、中部打入,外露20cm 支撑于开挖面后方的钢架上,与钢架共同组成预支护体系。

4.2.3 注浆采用KBY-50/70注浆泵压注水泥浆或水泥砂浆。

注浆前先喷射混凝土5~10cm 厚封闭掌子面,形成止浆盘。

注浆前先冲洗管内沉积物,由下至上顺序进行。

单孔注浆压力达到设计要求值,持续注浆10min 且进浆速度为开始进浆速度的1/4或进浆量达到设计进浆量的80%及以上时注浆方可结束。

注浆施工中认真填写注浆记录,随时分析和改进作业,并注意观察施工支护工作面的状态。

超前小导管方案工艺试验

超前小导管方案工艺试验

中铁五局石家庄地铁1号线10标项目部石家庄地铁1号线10标暗挖区间超前注浆工艺试验方案中铁五局(集团)有限公司石家庄地铁1号线10标段项目部2014年3月20日一、试验点的确定选用马头门位置的深孔注浆作为本次注浆试验的试验点,检验各项参数是否达到设计要求,从而确定合适的注浆参数。

二、注浆参数及实验方案试验编号图如上图所示,我们选定上图1~5号小导管为试验管,对其进行不同配比的注浆试验,按照设计要求,确定一下参数①. 注浆压力:依据以往施工经验,注浆终压暂定为0.8~1Mpa,结合现场实际情况进行必要的调整和优化。

②. 浆液注入量:单孔理论注浆量Q=πR2Ln=π×0. 5²×12×0.1=0.942m3式中:R—浆液有效扩散半径:根据现场实验,浆液有效扩散半径为0.5m;L—注浆长度(m):L=12Mn—地层裂隙度(%):此段结构主要为粉细砂层、中粗砂层,根据类似地质资料及现场实验,地层裂隙度初步定为10%;此理论注浆量可作为配制浆液数量和注浆质量评定的依据,在施工中,应根据现场实际情况确定注浆数量。

③. 浆液配制采用水泥-水玻璃双液注浆。

采用波美度40Be’的水玻璃原液,分别稀释为30Be’、20Be’、15Be’、10Be’水玻璃溶液,在实验室做了水泥与水玻璃的配比试验,对注浆参数进行研究,选择合适的水玻璃浓度配比对,试验得出以下参数:不同配合比水泥与水玻璃凝胶时间表从上表可以看出,水泥-水玻璃在不同浓度(40 Be’~15 Be’)下的浆体初凝时间变化不大,从8s到19s变化;终凝时间从25到3223s变化,变化非常大。

过长的终凝时间注浆时跑浆漏浆非常严重的,这说明:①过稀的水玻璃的浓度达不到加速水泥固结的目的;②水玻璃浓度的变化对水泥的初凝时间变化不大;④水泥胶凝时间的总趋势是随着水玻璃浓度变小而增大。

注浆过程中既要保证扩散半径0.5m,又不能扩散太远,要求水泥浆的初凝和终凝之间有一段合适的时间差,根据要求综合考虑取水灰比1:1,水玻璃浓度15Be’,水泥浆与水泥浆体积比为1:0.25,其原因如下:①在水玻璃浓度为15Be’时,不同的水泥与水玻璃体积比下,此浓度下的初凝与终凝的时间差比较理想;②该浓度下可以弥补施工中工人在现场稀释水泥浆的误差,水泥浆稍浓或稍稀都不会是水泥浆的胶凝差变化很大;③该浓度条件下水玻璃胶凝差正合适,扩散半径可以很好地控制在一定范围内,而不至于过小或过大,并且可操作性好,施工过程中一旦出现机器故障,有足够的时间清洗输浆设备,而不至于损害机器和高压输浆管。

超前小导管施工工艺

超前小导管施工工艺

超前小导管施工工艺在城市建设和维护过程中,土木工程师和施工团队经常需要进行地下管道的施工。

其中一种常见的管道类型是小导管,用于输送水、天然气和其他液体或气体。

针对小导管的施工,超前小导管施工工艺被广泛应用,以提高施工效率和质量。

超前小导管施工工艺是一种先进的施工方法,通过使用钻探和推进技术,在地下打开一条隧道来安装小导管,而无需挖掘大型沟渠或破坏地面。

这种施工工艺在城市中体验到了广泛的应用,因为它可以最大限度地减少对道路和人行道的干扰,使城市维护工作更加高效、安全。

超前小导管施工工艺通常包括以下几个步骤:1. 地质勘探:在施工前,进行地质勘探是非常重要的。

通过对地下土壤和地质条件进行分析,可以确定最佳的施工路线和施工参数。

这将有助于避免地质问题,例如地下水、岩石等,对施工产生的不利影响。

2. 隧道打通:施工开始前,使用先进的钻探机器在地下打开一条隧道。

这可以通过地面钻爆法、封闭式钻头法或盾构机等技术实现。

打通隧道的目的是为了为小导管的安装创造条件。

3. 小导管安装:通过已打通的隧道,将小导管逐段推进和安装到正确的位置。

这需要使用推进装置和定位传感器,以确保小导管的准确安装。

推进装置可以根据需要调整推进速度和力度,确保施工质量。

4. 接口连接和固定:在小导管的每个连接点,需要进行接口连接和固定。

这包括使用密封圈、螺纹接头和夹具等来确保连接的紧密性和安全性。

接口连接的质量直接影响到小导管的使用寿命和安全性能。

5. 土壤回填和修复:在小导管安装完成后,进行土壤回填和修复工作。

这是为了确保地面的平整和安全性,恢复施工前的交通和景观。

土壤回填和修复的过程需要进行仔细计划和执行,以避免对道路和管道的任何损坏。

超前小导管施工工艺的优势包括:1. 城市干扰最小化:通过隧道施工,减少了对城市道路和人行道的干扰。

相比传统的挖沟施工,超前小导管施工工艺大大降低了对市民和交通的不便。

2. 施工效率高:采用钻探和推进技术,超前小导管施工工艺可以快速完成施工任务。

超前小导管的施工方案

超前小导管的施工方案

超前小导管施工方案超前小导管管径选用φ42*3.5mm的热轧无缝钢管,长3.5m,外插角10°~15°,管壁每隔25cm交错钻眼,孔口100cm段不钻孔,眼孔直径6mm,采用水泥砂浆或水泥水玻璃浆液灌注,导管环向间距40mm,纵向2.0m一环。

1、超前小导管基本施工方法如下:⑴掌子面封闭:掌子面用C25喷射混凝土封闭。

⑵钻孔、插小导管:进行孔位测量放样,孔位测量做到位置准确,钻孔按放样进行,并设方向架控制钻孔方位,使孔位外插角度符合设计要求。

人工手持风枪一次钻孔完成。

⑶清孔:用高压风、水清洗,吹冲干净孔内砂尘及积水,所有钻孔完成均进行检验。

⑷装入钢管:用风镐将钢管推送入孔。

⑸注浆:注浆顺序由下向上进行,浆液用拌合机搅拌。

注浆浆液以水泥单液浆,其水灰比1∶1,注浆压力为0.5~1.5MPa,水泥标号525号普通硅酸盐水泥。

施工中根据现场试验确定合理的注浆参数。

2、超前小导管施工方法及施工工艺对于小或少水、充填物为块石、碎石、碎屑类松散体,则采用小导管注浆;在采用以上超前注浆和长管棚注浆加固地层的效果欠佳段采用小导管注浆补救。

永定一号隧道Ⅴ级围岩段采用φ42mm小导管超前支护,配合钢架使用,每2榀钢架打一环,环向间距40cm,每根长3.5m,纵向每2 m 设置一环;Ⅴ级围岩双车道每环23根,单车道每环17根,沿隧道开挖轮廓线环向布置并向外倾斜,其倾斜角一般为10~15度左右;注浆压力为0.5~1.0MPa ,纵向前后相邻排导管搭接水平投影长度不小于1.0m ;注浆导管环向间距a=0.4m 。

导管钻φ6mm 注浆孔,间距25cm ,呈梅花形布置,前端加工成锥形,尾部长度不小于100cm 作为不钻孔的止浆段。

超前小导管施工工艺框图见下图准备工作机具准备及检修制作小导管封闭工作面安设小导管钻孔联结管路及密封孔口压水检查达到要求?注浆压力流量达到要求?结束拌浆否否是是超前小导管施工工艺框图为充分发挥机械效能,加快注浆进度,在小导管前安设分浆器,一次可注入3~5根小导管。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中铁五局地铁1号线10标项目部地铁1号线10标暗挖区间超前注浆工艺试验方案中铁五局(集团)地铁1号线10标段项目部2014年3月20日一、试验点的确定选用马头门位置的深孔注浆作为本次注浆试验的试验点,检验各项参数是否达到设计要求,从而确定合适的注浆参数。

二、注浆参数及实验方案试验编号图如上图所示,我们选定上图1~5号小导管为试验管,对其进行不同配比的注浆试验,按照设计要求,确定一下参数①. 注浆压力:依据以往施工经验,注浆终压暂定为0.8~1Mpa,结合现场实际情况进行必要的调整和优化。

②. 浆液注入量:单孔理论注浆量Q=πR2Ln=π×0. 5²×12×0.1=0.942m3式中:R—浆液有效扩散半径:根据现场实验,浆液有效扩散半径为0.5m;L—注浆长度(m):L=12Mn—地层裂隙度(%):此段结构主要为粉细砂层、中粗砂层,根据类似地质资料及现场实验,地层裂隙度初步定为10%;此理论注浆量可作为配制浆液数量和注浆质量评定的依据,在施工中,应根据现场实际情况确定注浆数量。

③. 浆液配制采用水泥-水玻璃双液注浆。

采用波美度40Be’的水玻璃原液,分别稀释为30Be’、20Be’、15Be’、10Be’水玻璃溶液,在实验室做了水泥与水玻璃的配比试验,对注浆参数进行研究,选择合适的水玻璃浓度配比对,试验得出以下参数:不同配合比水泥与水玻璃凝胶时间表从上表可以看出,水泥-水玻璃在不同浓度(40 Be’~15 Be’)下的浆体初凝时间变化不大,从8s到19s变化;终凝时间从25到3223s变化,变化非常大。

过长的终凝时间注浆时跑浆漏浆非常严重的,这说明:①过稀的水玻璃的浓度达不到加速水泥固结的目的;②水玻璃浓度的变化对水泥的初凝时间变化不大;④水泥胶凝时间的总趋势是随着水玻璃浓度变小而增大。

注浆过程中既要保证扩散半径0.5m,又不能扩散太远,要求水泥浆的初凝和终凝之间有一段合适的时间差,根据要求综合考虑取水灰比1:1,水玻璃浓度15Be’,水泥浆与水泥浆体积比为1:0.25,其原因如下:①在水玻璃浓度为15Be’时,不同的水泥与水玻璃体积比下,此浓度下的初凝与终凝的时间差比较理想;②该浓度下可以弥补施工中工人在现场稀释水泥浆的误差,水泥浆稍浓或稍稀都不会是水泥浆的胶凝差变化很大;③该浓度条件下水玻璃胶凝差正合适,扩散半径可以很好地控制在一定围,而不至于过小或过大,并且可操作性好,施工过程中一旦出现机器故障,有足够的时间清洗输浆设备,而不至于损害机器和高压输浆管。

三、施工工艺深孔注浆的围是大断面拱部150°围初支外2m+初支1m。

采用双重管无收缩注浆工法,注浆液采用水泥-水玻璃双浆液。

注浆孔3排布置,布孔间距500*1000mm,注浆深度12m。

钻孔布置如下图所示,在钻孔过程中先上后下,先外后注浆采用后退式分段注浆。

钻孔深12米,后序注浆段均预留3米已注浆段作为下一注浆段的制浆盘(后续深孔注浆施工工艺见后续技术交底)。

(3)注浆材料的选择注浆的围是拱部初支外2m+初支1m。

注浆液采用水泥-水玻璃双浆液。

(5)注浆工艺及要求②施工工艺要求定孔根据设计要求定准孔位,要求孔为偏差±3cm,入射角度≯1°。

钻机就位:钻机按指定位置就位,调整钻杆的垂直度,对准孔位后,钻机不得移位,也不得随意起降。

钻进成孔:第一个孔施工时,要慢速运转,掌握地层对钻机的影响情况,以确定该地层条件下的钻进参数。

每钻进一段,检查一段,及时纠偏。

孔底位置偏差应小于30cm。

钻孔和注浆从外到施工,同一圈孔间隔施工。

回抽钻杆:严格控制提升幅度,每步不大于15~20cm,注意注浆参数变化。

浆液配比:采用计量准确的计量工具,按照设计配比配料。

注浆:注浆开孔直径不小于42mm,严格控制注浆压力(0.8~1Mpa),同时密切关注注浆量,当压力突然上升或从孔壁、断面溢浆时,应立即停止注浆,查明原因后采取调整注浆参数或移位等措施重新注浆。

粘土层造成塌孔时,采用前进式注浆,否则采用后退式注浆。

注浆结束及检查:单根达到以下条件之一,即可结束注浆:注浆压力达到注浆终压;注浆压力上升缓慢,当注浆量达到设计要求,并确定未发生跑浆或漏浆。

每个断面所有注浆管完毕后,对注浆孔实行封闭,恢复原状。

4)注浆过程中异常情况处理A)冒浆注浆过程中要认真观察地表及相邻管线的变化情况,由于浆液的进入,引起地层变化,封闭强度较低的地方,首先可能会冒出浆液,这就需要在冒浆处加以堵塞,必要时采取间歇注浆方式,以保证浆液有效的注入地层。

B)注浆压力变化:注浆过程中,压力要在控制围之中,过大或过小的注浆压力都不能满足施工需要,如果压力过低应该检查是否有漏浆之处,或浆液通过地下某些管道流走,压力过高应检查是否管路或混合器被堵塞。

施工时需要观察好注浆终压不能高于规定的注浆压力值。

C)凝胶时间变化:凝胶时间需要根据被加固土体的性质来调整。

地层含水量大时,浆液容易被地下水稀释,影响固结效果,需要缩短凝胶时间;含水量少,为了扩散一定围,需要延长凝胶时间。

凝胶时间由双液浆的混合比例来控制,水泥浆比例高,凝胶时间短。

需在现场根据地质情况调控,才能满足施工要求。

D)注浆量调整:地层的注浆量是否合适是地层加固的效果的体现,采用隔孔注入方式,这样既避免注浆孔互相影响,又使后注孔起到补充先注孔的作用,保证土体浆液扩散均匀E)注浆泵异常:在注浆过程中,由于凝胶时间短,管路在两种浆液混合过程中,不可避免的发生凝固和堵塞现象,此时注浆泵会由于管路故障而提高压力,机器发出异常的声音,压力表指示压力上升,如果不及时处理会产生高压伤人危险事故。

此时必须停泵卸下注浆高压软管,冲洗清理管路,或者清理混合器,检查出故障部位,并予以处理,冲洗干净,然后再继续工作。

以现场实际注浆量为准。

若是单管注浆量由于其他因数,未达到理论量,我们可以先停止注浆5min,待到浆液渗透完毕后,再接上阀门进行补注。

3.6、注浆机具注浆泵采用FBY70/80双液注浆泵,具有以下特点:全液压,能无机调压、调排量、操作简便,控制配比准确,可实现连续供浆。

3.7小导管注浆注意事项1、注浆孔的钻进与注浆:注浆孔一次钻完,孔深为3.8m,冲击速度及供水量应与砂层相适应,以减少坍孔事故,提高钻孔质量。

2、注浆管安装时,要确保外露长度不小于30~40mm,以便连接孔口阀门和管路。

并及时喷射10cm厚C25砼封闭岩面,作为止浆岩盘,防止注浆时跑浆。

3、为防止窜浆和跑浆现象发生,采用隔一孔注一孔的方式注浆,即Ⅰ序孔注单号,Ⅱ序孔注双号。

第四章工程安全质量保证措施4.1 质量保证措施在本工程注浆施工中,应以严格组织管理体系和科学严谨的质量体系来保证工程质量。

(一)、质量控制:1、工程质量严格按照本工程制定,并经甲方和监理工程师认可的施工方案执行,严格按国家有关技术规、规程、标准控制施工。

2、根据施工程序,严把钻孔深度、配料注浆压力、注浆量关,每一道工序均安排专人负责,并记录好每一道工序的原始数据。

(二)、工程质量保证制度:1、成立工程项目经理为责任的质量管理小组,完善质量保证体系,严格按照质量体系中规定的责权要求运行。

2、定期召开质量分析会议,组织质量教育,严格执行“三检”制度,加强技术交底工作,强化工序控制,由责任心强经验丰富的工程师担任质量控制人员,实行监督检查,保证工程质量。

3、加强现场施工材料管理,严格执行进料检验制度,保证施工材料满足设计和规要求,不合格材料不得进场使用,确保工程质量。

4、配备好施工机具和计量工具以满足施工要求,建立健全各种资料、原始记录、作为评价工程质量的重要依据。

5、加强与甲方、监理的配合,认真接受指导和监督。

(三)、工程质量措施:1、钻孔施工:开钻前,严格按照施工布置图,布好孔位。

钻机定位要准确,开钻前的钻头点位与布孔点之距相差不得大于2cm,钻杆度不得大于1°。

2、配料:采用准确的计量工具,严格按照设计配方配料施工。

3、注浆:注浆一定要按程序施工,每孔进浆要准确,注浆压力一定要严格控制在0.3~0.5MPa,专人操作。

当压力突然上升或从孔壁溢浆,应立即停止注浆,每段注浆量应严格按设计进行,跑浆时,应采取措施确保注浆量满足设计要求。

4、注浆完成后,应采用措施保证注浆不溢浆跑浆。

5、每道工序均要安排专人,负责每道工序的操作记录。

4.2 安全措施1、建立健全各种岗位责任制,严格执行现场交接制度。

2、钻机注浆泵及高压管路必须试运转,确认机械性能和各种阀门管路,压力表完好后,方准施工。

3、每次注浆前,要认真检查安全阀、压力表的灵敏度,并调整到规定注浆压力位置。

4、安装高压管路和泵头各部件时,各丝扣的联接必须拧紧,确保联接完好。

5、注浆过程中,禁止现场人员在注浆孔附近停留,防止密封胶冲式阀门破裂伤人。

6、注浆时不得随意停水停电,必要时必须事先通知,待注浆完成并冲洗后方可停水停电。

7、注浆施工期间,必须有专门机电修理工,以便出现机械和电器故障时能及时处理。

8、注浆现场操作人员必须佩戴安全帽、防护眼镜、口罩和手套等劳保用品,方可进行注浆施工。

4.3注浆效果检测手段在每两排之间打检查孔,孔深3000mm,采用2500mm长的注浆管锚固好后,进行注清水试验,若大部分都达不到设计压力,证明间排距过大,应重新设计注浆参数。

若个别达不到设计压力,进行重新补注。
