螺杆洞封堵技术交底

螺杆洞封堵技术交底

防水,第一遍涂刷范围为r=100mm圆,第二遍涂刷范围为r=100mm圆。

6)、外饰面施工
外饰面施工前,聚氨酯发泡将保温层恢复,按图纸要求施工抹灰、保温及外装饰层等。

(3)质量控制点:
1)、塑料垫块剔除或扩孔
2)、孔洞清理并湿润
3)、砂浆堵塞密实
4)、JS 防水厚度及范围
2、内墙对拉螺杆封堵
(1)工艺流程及节点图:
剔除塑料垫块→割除多余螺杆→浇水湿润→水泥砂浆堵塞→饰面施工
(2)防渗漏构造做法:
1)、剔除塑料垫块
逐个剔除塑料垫块。

2)、割除多余螺杆
将螺杆从孔的最深处割断。

3)、浇水湿润
清理孔口,孔及周边浇水湿润。

4)、水泥砂浆堵塞
用 1:2 干硬性水泥砂浆(添加防水剂及膨胀剂)堵塞内外侧孔口并抹平压光。

5)、饰面施工
按图纸要求施工抹灰、保温及内外装饰层等。

(3)质量控制点:
1)、塑料垫块剔除干净
2)、对拉螺杆从孔底切割干净
3)、孔口及周边湿润
4)、水泥砂浆抹平压光
5) 防水涂料涂刷质量
签字栏。

对拉螺杆封堵技术交底

对拉螺杆封堵技术交底

螺杆孔封堵交底
1、封堵种类:外墙防水螺杆封堵和内墙PVC套管孔封堵。

2、封堵材料:发泡剂、防锈漆、水泥砂浆(外墙采用防水砂浆)。

3、施工方法:
一、外墙防水螺杆封堵:
1、用尖头錾将螺杆外围橡皮垫剔除。

2、采用磨光机或气割焊将外漏钢筋头切割至橡皮垫凹坑内,严禁出现露头现象;使用气割焊时控制切割火焰大小和与钢筋头之间距离,切割火焰不宜过大以防将混凝土烧伤。

3、切割后的钢筋头外露范围均采用防锈漆涂抹均匀,不得漏涂。

4、待防锈漆涂抹完成后,外墙外立面采用防水砂浆进行找补,找补表面收光压实覆盖薄膜,以防裂缝影响防水质量,找补抹灰不得出现错台、凹坑等影响后续防水施工现象。

注:外墙内立面找补可采用普通水泥砂浆。

二、内墙PVC套管孔封堵:
1、用平铲将出墙PVC套管铲掉,采用细毛刷或吹风机将PVC套管内灰尘清理干净。

2、将发泡剂注入套管内,灌注需连续不间断、确保孔内发泡剂饱满密实,待凝固后将多余出墙发泡剂铲掉。

封堵螺杆眼安全技术交底模板

封堵螺杆眼安全技术交底模板

一、工程概况1. 工程名称:____________________2. 施工部位:____________________3. 施工内容:封堵螺杆眼4. 施工时间:____________________5. 施工班组:____________________二、安全技术要求1. 施工准备- 施工人员应熟悉施工图纸和施工方案,了解螺杆眼封堵的工艺流程和安全要求。

- 作业前应对施工工具、材料进行检查,确保其符合安全标准。

- 作业区域应设置安全警示标志,并配备必要的安全防护设施。

2. 施工工艺- 使用冲击钻将墙内PVC管剔除,清理孔眼周边残余灰浆。

- 将外孔扩大成20mm深喇叭口形,以便更好地封堵。

- 先用水泥砂浆在内墙进行初步封堵,待凝固后再进行外墙封堵。

- 使用喷壶对外墙进行洒水湿润,保持螺栓孔周围湿润。

- 从外墙由外向内使用铁抹子将膨胀水泥砂浆(膨胀剂掺量为水泥用量的4%~5%)抹入螺栓孔。

- 使用直径10的钢筋棍捣实,重复多次填塞捣实。

- 待凝固后,以外墙螺栓洞口为中心,涂刷水泥基防水涂料JS,厚度1.5mm,直径150mm。

3. 安全注意事项- 作业人员应穿戴好个人防护用品,如安全帽、工作服、手套、防护眼镜等。

- 作业过程中应保持作业区域整洁,防止滑倒、跌落等事故发生。

- 使用电动工具时,应确保电源安全,防止触电事故。

- 高空作业时,应使用安全带,并确保安全带的连接牢固可靠。

- 作业人员应遵守施工现场的安全规定,不得擅自离岗。

三、应急预案1. 人员伤害事故- 发现人员受伤,立即停止作业,并迅速将伤员送至安全地点。

- 同时,立即拨打急救电话,并通知相关部门。

- 按照相关规定进行事故处理。

2. 火灾事故- 发现火灾,立即使用灭火器进行灭火,并迅速报警。

- 确保人员安全撤离,并按照应急预案进行处置。

3. 其他事故- 发现其他事故,应立即停止作业,并按照应急预案进行处理。

四、验收标准1. 封堵后的螺杆眼应平整、牢固,无裂缝、空鼓现象。

技术交底记录-螺栓孔封堵

技术交底记录-螺栓孔封堵

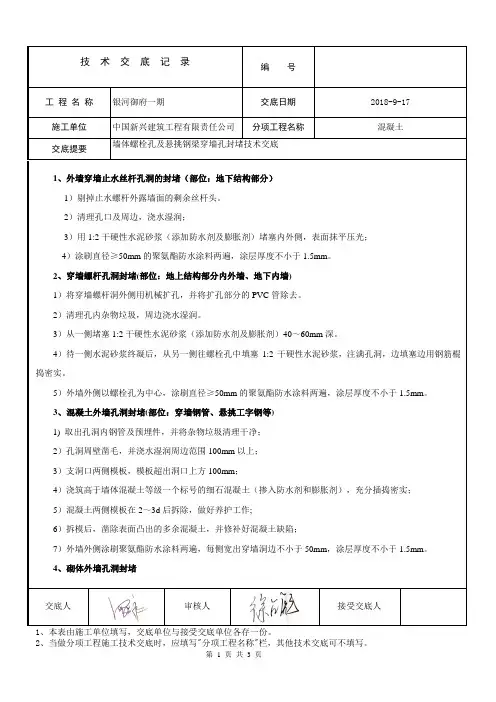

工 程 名 称 银河御府一期交底日期 2018-9-17 施工单位 中国新兴建筑工程有限责任公司分项工程名称混凝土交底提要墙体螺栓孔及悬挑钢梁穿墙孔封堵技术交底交底人审核人接受交底人1、外墙穿墙止水丝杆孔洞的封堵(部位:地下结构部分) 1)剔掉止水螺杆外露墙面的剩余丝杆头。

2)清理孔口及周边,浇水湿润;3)用1:2干硬性水泥砂浆(添加防水剂及膨胀剂)堵塞内外侧,表面抹平压光; 4)涂刷直径≥50mm 的聚氨酯防水涂料两遍,涂层厚度不小于1.5mm 。

2、穿墙螺杆孔洞封堵(部位:地上结构部分内外墙、地下内墙) 1)将穿墙螺杆洞外侧用机械扩孔,并将扩孔部分的PVC 管除去。

2)清理孔内杂物垃圾,周边浇水湿润。

3)从一侧堵塞1:2干硬性水泥砂浆(添加防水剂及膨胀剂)40~60mm 深。

4)待一侧水泥砂浆终凝后,从另一侧往螺栓孔中填塞1:2干硬性水泥砂浆,注满孔洞,边填塞边用钢筋棍捣密实。

5)外墙外侧以螺栓孔为中心,涂刷直径≥50mm 的聚氨酯防水涂料两遍,涂层厚度不小于1.5mm 。

3、混凝土外墙孔洞封堵(部位:穿墙钢管、悬挑工字钢等) 1) 取出孔洞内钢管及预埋件,并将杂物垃圾清理干净; 2)孔洞周壁凿毛,并浇水湿润周边范围100mm 以上; 3)支洞口两侧模板,模板超出洞口上方100mm ;4)浇筑高于墙体混凝土等级一个标号的细石混凝土(掺入防水剂和膨胀剂),充分插捣密实; 5)混凝土两侧模板在2~3d 后拆除,做好养护工作;6)拆模后,凿除表面凸出的多余混凝土,并修补好混凝土缺陷;7)外墙外侧涂刷聚氨酯防水涂料两遍,每侧宽出穿墙洞边不小于50mm ,涂层厚度不小于1.5mm 。

4、砌体外墙孔洞封堵工 程 名 称 银河御府一期交底日期 2018-9-17 施工单位 中国新兴建筑工程有限责任公司分项工程名称混凝土交底提要墙体螺栓孔及悬挑钢梁穿墙孔封堵技术交底交底人审核人接受交底人1) 取出孔洞内钢管及预埋件,清除孔洞内垃圾及周边残留的砌筑砂浆; 2)浇水湿润孔洞及周边范围100mm 以上; 3)支洞口两侧模板,模板超出洞口上方100mm ;4)浇筑C20细石混凝土(掺防水剂和膨胀剂),充分插捣密实; 5)混凝土两侧模板在2~3d 后拆除,做好养护工作;6) 拆模后,凿除表面凸出的多余混凝土。

22对拉螺栓孔封堵技术交底

22对拉螺栓孔封堵技术交底

技术交底记录
交底内容:
一、施工准备
1.1所有材料进场均应提供合格证和复试报告,不合格的材料严禁使用于本工程。

1.2材料已报验,并经监理单位批准,允许防水材料用于本工程。

1.3材料及机具准备
1.3.1主要材料
(1)普通防水砂浆、聚合物水泥防水砂浆、发泡聚氨酯;
(2)聚氨酯防水涂料或JS防水涂料或粘贴一层聚乙烯丙纶等防水材料
1.3.2主要机具:手持电钻、吹风机、油漆刷、铁抹子、小平铲、毛刷、扫帚、磨光机等
二、施工工艺
螺杆割除→螺杆眼砂浆封堵→涂抹防水层
3.1螺杆眼清孔:螺杆眼封堵之前,深入墙体50mm采用电钻清除PVC螺杆套管,并采用吹风机对灰尘进行清理。

3.2水泥砂浆抹平:螺杆部位采用封堵材料(普通防水砂浆、聚合物水泥防水砂浆、发泡聚氨酯)进行封堵,填塞密实。

3.3抹防水层:在螺栓孔外侧,涂刷一层直径为100mm的1.5mm厚聚氨酯防水涂料或JS防水涂料或粘贴一层聚乙烯丙纶等防水材料,防止雨水渗入。

对螺栓眼进行封堵。

质量通病防控措施技术交底--外墙对拉螺栓孔洞封堵开裂

质量通病防控措施技术交底--外墙对拉螺栓孔洞封堵开裂
技 术 交 底 记 录
编号
工程名称
交底日期
施工单位
分项工程名称
主体结构-混凝土结构-混凝土
交底提要
外墙对拉螺栓孔洞封堵开裂

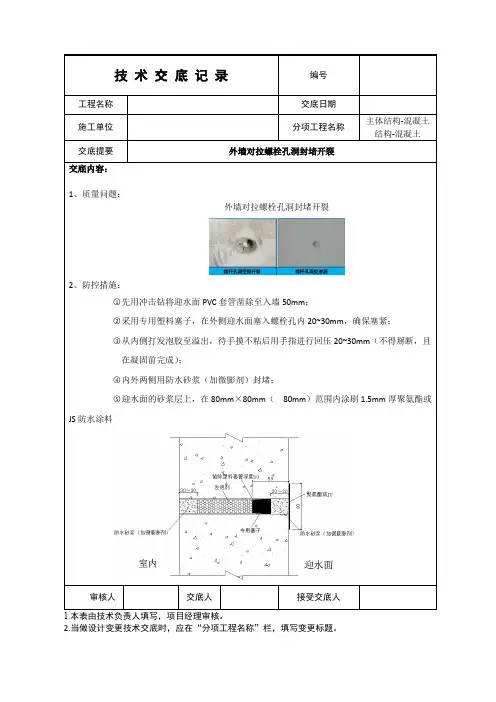

交底
2、防控措施:
先用冲击钻将迎水面PVC套管凿除至入墙50mm;
采用专用塑料塞子,在外侧迎水面塞入螺栓孔内20~30mm,确保塞紧;
从内侧打发泡胶至溢出,待手摸不粘后用手指进行回压20~30mm(不得掰断,且在凝固前完成);
内外两侧用防水砂浆(加微膨剂)封堵;
迎水面的砂浆层上,在80mm×80mm(80mm)范围内涂刷1.5mm厚聚氨酯或JS防水涂料
审核人
交底人
接受交底人
1.本表由技术负责人填写,项目经理审核。
2.当做设计变更技术交底时,应在“分项工程名称”栏,填写变更标题。

螺栓眼封堵技术交底

螺栓眼封堵技术交底

三、封堵示意图
封堵示意图如下:
交底人
接受交底 人员
接受交底人数
交底时间
二、质量标准
3.1、冲洗必须使用钢丝刷进行清理,冲洗完成后,应等没有明水时再封堵,但封堵前 应保证湿润。封堵螺杆洞时所使用的砂浆中掺加的膨胀剂与防水剂的量,应根据工程性和 现场施工条件选择定。 3.3、砂浆应及时进行养护,并检查是否有细微裂缝和空鼓。
工程名称 施工单位 分包单位
交底部位
技术交底记录
表 C2-1
螺栓眼封堵方案
接受交底范围
工程部、质量部、商务部
交底摘要: 交底内容:
一、封堵外墙螺栓孔技术要求
资料编号
审核人 施组总设计交底 单位工程施组交底 施工方案交底 专项施工方案交底 施工作业交底
1.1、混凝土结构外墙螺栓孔封堵工艺流程: 清理孔内浮灰→钢丝刷刷毛→洒水湿润→一端封堵→干硬性水泥砂浆灌实→防水涂 刷。 1.2、清理孔内浮沉及杂物垃圾,将口部松散混凝土剔凿,并使用钢丝刷将周围刷毛, 刷毛后在螺栓孔周围浇水湿润; 1.3、一端封堵支模后从另一侧干硬性水泥砂浆塞实。 1.4、待外墙封堵的水泥砂浆干燥后在螺栓孔处涂刷聚氨酯涂膜防水材料二遍,为保证 涂刷质量及美观,要求涂刷丙烯酸时使用直径为100mm圆形定型模具,将模具放置在螺栓眼 处然后涂刷防水涂膜,纵横向涂刷,防水涂膜厚度不小于1.2mm。

安全技术交底——对拉螺栓孔眼封堵

安全技术交底——对拉螺栓孔眼封堵

安全技术交底记录C 1.11 编号:工程名称南昌·千禧同业小区工程施工单位十五冶南昌千禧同业项目部交底部位1-9#住宅楼外墙工序名称对拉螺栓孔和脚手眼封堵、外墙喷浆及抹灰交底内容:1.外架操作安全技术要求(1)严格按安全防护方案要求,在距地面3m处(首层顶)设一道安全平网;(2)进入现场带安全帽,高处临边作业必须系安全带,并将挂钩挂在上方牢固处。

移动时,两挂钩交替使用,保证任一时刻均有一挂钩挂在牢固处,穿防滑鞋;(3)作业面铺设脚手板,并绑扎牢固。

不得出现浮板、探头板;(4)进入施工作业面必须从指定的路线往返,不得随意解开防护密目网,更不能从搭设的架子上翻行;(5)施工作业前,先检查周围作业环境是否有安全隐患,将隐患排除后再施工;(6)在多层脚手架上作业时,尽量避免在同一垂直线上作业;如需立体交叉同时作业,应有防护措施,避免上方落物砸伤下方人员;(7)作业时,不得从高处往下扔东西,脚手架上不得集中堆放材料;操作用工具应搁置稳当,以防坠下伤人;(8)当有六级及六级以上大风和雾、雨天气时应停止外架上施工作业;(9)在脚手架使用期间,严禁拆除主节点处的纵横水平杆、纵横扫地杆及连墙件;(10)进入楼栋作业必须由安全防护棚进入,避免上方落物砸伤。

2.物料垂直运输(1)施工电梯使用性能必须良好,安装后经验收取得使用合格证后才能投入使用。

正式使用前,必须进行空车和荷载升降试车,运行正常方可正式使用;(2)施工电梯在使用前,检测接地是否符合要求,电源线有无损伤,各部位开关是否正常,限位装置有效性,测定各传动装置是否正常。

运行中注意观察电缆线是否收放自如、正常,有无跳出卡夹现象;(3)电梯使用严禁超载运行,荷载分布应均匀,严禁偏载运行,每次运行均应先关好物厢(笼)门,再运行;(4)电梯操作人员必须持证上岗;(5)施工人员不得乘坐施工电梯上下,应通过有防护措施的楼梯上下;(6)物料运输平台搭设规范、平整、牢固可靠,两侧设置防护栏杆,上部设置防护层,每层设置安全门,使用时才能开启,平时处于关闭状态。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

安全技术交底记录
C 1.11 编号:
工程名称南昌·千禧同业小区工程施工单位十五冶南昌千禧同业项目部
交底部位1-9#住宅楼外墙工序名称对拉螺栓孔和脚手眼封堵、外墙喷浆及抹灰交底内容:
1.外架操作安全技术要求
(1)严格按安全防护方案要求,在距地面3m处(首层顶)设一道安全平网;
(2)进入现场带安全帽,高处临边作业必须系安全带,并将挂钩挂在上方牢固处。

移动时,两挂钩交替使用,保证任一时刻均有一挂钩挂在牢固处,穿防滑鞋;
(3)作业面铺设脚手板,并绑扎牢固。

不得出现浮板、探头板;
(4)进入施工作业面必须从指定的路线往返,不得随意解开防护密目网,更不能从搭设的架子上翻行;
(5)施工作业前,先检查周围作业环境是否有安全隐患,将隐患排除后再施工;
(6)在多层脚手架上作业时,尽量避免在同一垂直线上作业;如需立体交叉同时作业,应有防护措施,避免上方落物砸伤下方人员;
(7)作业时,不得从高处往下扔东西,脚手架上不得集中堆放材料;操作用工具应搁置稳当,以防坠下伤人;
(8)当有六级及六级以上大风和雾、雨天气时应停止外架上施工作业;
(9)在脚手架使用期间,严禁拆除主节点处的纵横水平杆、纵横扫地杆及连墙件;
(10)进入楼栋作业必须由安全防护棚进入,避免上方落物砸伤。

2.物料垂直运输
(1)施工电梯使用性能必须良好,安装后经验收取得使用合格证后才能投入使用。

正式使用前,必须进行空车和荷载升降试车,运行正常方可正式使用;
(2)施工电梯在使用前,检测接地是否符合要求,电源线有无损伤,各部位开关是否正常,限位装置有效性,测定各传动装置是否正常。

运行中注意观察电缆线是否收放自如、正常,有无跳出卡夹现象;
(3)电梯使用严禁超载运行,荷载分布应均匀,严禁偏载运行,每次运行均应先关好物厢(笼)门,再运行;
(4)电梯操作人员必须持证上岗;
(5)施工人员不得乘坐施工电梯上下,应通过有防护措施的楼梯上下;
(6)物料运输平台搭设规范、平整、牢固可靠,两侧设置防护栏杆,上部设置防护层,每层设置安全门,使用时才能开启,平时处于关闭状态。

3.临时用电
(1)按统一规定和要求,分楼层设置电源开关箱。

电源线必须接地,且符合安全用电要求,临时电源线路,拉线接线必须正确,不得乱拉乱接;
(2)电动工具,应先检查开关、线路是否完好,不得有漏电现象;
(3)夜间施工,要有足够照明,并使用低压的照明灯。

交底人被交底人交底时间。
