基坑支护工程施工方案(3篇)

基坑支护工程施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目基坑支护工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积约10000平方米,基坑深度约5米4. 工程类型:住宅、商业综合体5. 施工单位:XX建筑工程有限公司二、施工组织设计1. 施工队伍- 施工项目经理:张三,具有丰富施工经验,担任过类似工程的项目经理。

- 技术负责人:李四,高级工程师,负责技术指导和施工方案的编制。

- 施工班组:包括土方开挖、支护施工、混凝土浇筑、钢筋绑扎等专业的施工队伍。

2. 施工进度计划- 施工准备阶段:1周- 土方开挖阶段:2周- 支护结构施工阶段:3周- 混凝土浇筑阶段:2周- 验收阶段:1周- 总工期:9周3. 施工资源配置- 主要材料:钢筋、水泥、砂石、模板、锚杆等。

- 主要设备:挖掘机、装载机、混凝土搅拌站、泵车、钢筋切割机、焊接机等。

三、施工方案1. 施工流程- 施工准备- 土方开挖- 支护结构施工- 混凝土浇筑- 验收2. 施工准备- 施工现场平整,清除障碍物。

- 设置排水沟,确保基坑内积水及时排出。

- 做好施工材料的进场和堆放。

- 制定安全防护措施,包括人员、设备、材料等。

3. 土方开挖- 开挖顺序:先外后内,先深后浅。

- 开挖方法:采用挖掘机进行开挖,人工配合清底。

- 开挖过程中,注意边坡稳定性,防止坍塌。

4. 支护结构施工- 支护结构类型:采用锚杆喷射混凝土支护。

- 锚杆施工:- 锚杆长度:根据设计要求确定。

- 锚杆直径:根据设计要求确定。

- 锚杆间距:根据设计要求确定。

- 锚杆锚固深度:根据设计要求确定。

- 喷射混凝土:- 混凝土强度:C20。

- 喷射厚度:根据设计要求确定。

- 喷射顺序:先顶板后侧墙。

5. 混凝土浇筑- 模板制作:采用钢模板,保证模板的刚度和稳定性。

- 钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋位置准确。

- 混凝土浇筑:采用泵车浇筑,分层浇筑,每层厚度不超过30cm。

基坑支护施工方案完整版

基坑支护施工方案完整版

xxx工程基坑支护施工方案编制人:日期:审核人:日期:审批人:日期:目录第一章工程概况 (1)一、编制依据 (1)二、工程概况 (1)三、地基条件及水文特征 (1)四、基坑周边环境概况 (2)第二章施工方案 (2)一、基坑土方开挖 (2)二、降水工程施工方案 (2)三、基坑支护方案 (3)四、边坡变形观测方案 (4)六、排水处理 (5)七、基坑后期维护 (5)第三章质量控制措施 (5)一、关键工序质量控制措施 (5)(一)、修整面壁质量控制措施 (5)(二)、土钉制作质量控制措施 (5)(三)、喷射作业质量控制措施 (6)二、特殊工序质量控制措施 (6)三、重要部位控制措施 (6)第四章施工中有关问题的影响及处理措施 (6)一、施工噪音 (6)二、环境保护 (6)第五章基坑支护施工过程中的应急预案 (7)一、局部垮塌 (7)二、裂缝处理 (7)三、软弱层处理 (7)第六章安全施工措施 (7)一、管理目标 (8)二、组织管理 (8)三、安全防护管理 (8)第七章应急预案 (10)第八章文明施工措施 (11)一、现场总平面管理 (11)二、环保措施 (12)三、施工操作现场文明施工管理措施 (13)四、消防管理措施 (13)第一章工程概况一、编制依据1.本工程岩土工程地质勘察报告2。

本工程业主有关要求3.本工程有关设计图纸4.选用规范1)《建筑地基基础工程施工质量验收规范》GBJ50202-20022)《建筑基坑工程技术规范》YB9258-973)《工程测量规范》GB50026—934)《建筑变形测量规程》JGJ/T8-975)《建筑工程施工质量验收统一标准》GB50300—20016)《建筑施工安全检查标准》JGJ59—997)《建筑机械使用安全技术规程》 JGJ33-20018)《基坑支护设计与施工》9)《混凝土结构设计规范》GBJ10-8910)《基坑土钉支护技术规程》(CECS96:97)11)《国家一、二等水准测量规范》(GB12897—91)12)《建筑物变形测量规程》二、工程概况工程名称:柴桑郡建设单位:xxxxxxxxxxxxxxx设计单位:xxxxxxxxxxxxxx有限公司监理单位:xxxxxxxxxxxxx有限公司地勘单位:xxxxxxx有限公司施工单位:xxxxxxxxx有限公司工程地址:xxxxxxxxx。

基坑支护施工方案完整版

基坑支护施工方案完整版

基坑支护施工方案完整版一、施工背景和目标根据工程图纸和设计要求,本次施工工程需要开挖一个20米*20米的基坑,地下深度为10米。

基坑周边土质松软,且周围有建筑物和管线,因此需要采取适当的支护措施,确保基坑施工的安全和周围环境的稳定。

施工目标:1.确保基坑开挖的稳定性和安全性;2.防止塌方和地层沉降;3.保护周边建筑物和管道;4.控制地下水位。

二、支护原则和方法1.支护原则:(1)按层次逐步进行开挖,分期施工;(2)采用合理的支护结构,保证基坑的稳定性;(3)尽量减少对周围环境的影响。

2.支护方法:(1)采用钢支撑:在基坑周边安装钢支撑,以增强土体的稳定性。

(2)采用桩基础:在基坑边缘或边角处设置深层钢筋混凝土桩,以进一步增强土体的承载能力。

(3)采用喷射混凝土:对于土层松软、稳定性差的区域,采用喷射混凝土法进行支护。

(4)采用挡土墙:根据土体类型和工程要求,适当设置挡土墙。

三、施工步骤和措施1.施工步骤:(1)准备工作:清理现场,搭设施工平台。

(2)设置支撑:根据设计要求和基坑的尺寸,按照一定的间距安装钢支撑和桩基础。

(3)喷射混凝土:对于土质不稳定的区域,使用喷射混凝土机进行喷射。

(4)挡土墙施工:根据设计要求和土质情况,进行挡土墙的施工。

(5)监测和调整:对基坑支护施工进行监测,及时调整支护结构。

2.施工措施:(1)制定严格的施工计划,并按照计划进行施工。

(2)加强现场管理,确保施工人员和设备的安全。

(3)设置警示标志,确保工地的安全和施工的顺利进行。

(4)对施工现场进行定期检查,及时发现和处理问题。

四、安全措施和应急预案1.安全措施:(1)施工人员要进行必要的安全培训,了解施工现场的风险和安全防护措施。

(2)施工现场必须设置安全警示标志,明确施工区域和安全通道。

(3)施工人员必须穿戴合适的安全防护用具,如安全帽、工作服、防滑鞋等。

(4)施工现场要配备必要的消防器材和急救设备,提前做好消防演练和急救预案。

基坑支护桩施工方案(3篇)

基坑支护桩施工方案(3篇)

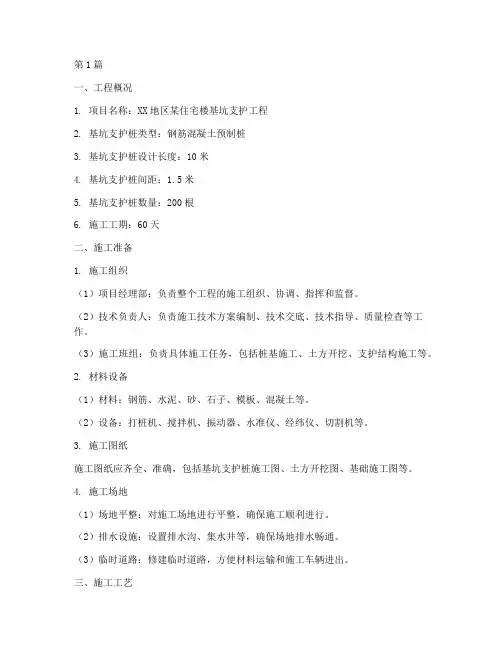

第1篇一、工程概况1. 项目名称:XX地区某住宅楼基坑支护工程2. 基坑支护桩类型:钢筋混凝土预制桩3. 基坑支护桩设计长度:10米4. 基坑支护桩间距:1.5米5. 基坑支护桩数量:200根6. 施工工期:60天二、施工准备1. 施工组织(1)项目经理部:负责整个工程的施工组织、协调、指挥和监督。

(2)技术负责人:负责施工技术方案编制、技术交底、技术指导、质量检查等工作。

(3)施工班组:负责具体施工任务,包括桩基施工、土方开挖、支护结构施工等。

2. 材料设备(1)材料:钢筋、水泥、砂、石子、模板、混凝土等。

(2)设备:打桩机、搅拌机、振动器、水准仪、经纬仪、切割机等。

3. 施工图纸施工图纸应齐全、准确,包括基坑支护桩施工图、土方开挖图、基础施工图等。

4. 施工场地(1)场地平整:对施工场地进行平整,确保施工顺利进行。

(2)排水设施:设置排水沟、集水井等,确保场地排水畅通。

(3)临时道路:修建临时道路,方便材料运输和施工车辆进出。

三、施工工艺1. 钢筋加工(1)钢筋下料:根据设计要求,进行钢筋下料,确保长度、直径、间距等符合要求。

(2)钢筋焊接:采用闪光对接焊或电弧焊,确保焊接质量。

(3)钢筋绑扎:按照设计要求,进行钢筋绑扎,确保绑扎牢固、间距均匀。

2. 模板制作与安装(1)模板制作:根据设计要求,制作钢筋混凝土预制桩模板,确保尺寸准确、平整。

(2)模板安装:将模板固定在桩位处,确保模板垂直、稳固。

3. 混凝土浇筑(1)混凝土搅拌:采用搅拌机进行混凝土搅拌,确保混凝土质量。

(2)混凝土浇筑:按照设计要求,进行混凝土浇筑,确保浇筑均匀、密实。

4. 打桩施工(1)桩位测量:采用经纬仪、水准仪等测量仪器,对桩位进行测量,确保桩位准确。

(2)打桩施工:采用振动打桩机进行打桩施工,确保桩体垂直、稳定。

5. 土方开挖(1)土方开挖:采用挖掘机进行土方开挖,确保开挖深度、宽度、坡度等符合设计要求。

(2)土方运输:采用运输车辆将土方运至指定地点。

基坑边坡支护专项施工方案3篇

基坑边坡支护专项施工方案3篇

基坑边坡支护专项施工方案3篇【Pa,强度等级M10,添加三乙醇氨早强剂,注浆充盈系数应大于1。

5、喷射混凝土配合比(参考)水泥:砂:石=1:1.5:2.5,水灰比0.45_0.5,掺加速凝剂。

6、土钉墙顶部地面应做混凝土护面并与应地坪相连,护面宽度不小于2m。

土钉墙面层插入基坑底面以下不应小于0.2m;坡顶、坡脚应采取排水措施,在坡面上应设置泄水孔。

八、基坑监测本工程应加强信息化施工,施工期间根据监测资料及时控制和调整施工进度和施工方法。

施工过程中应由专业监测单位进行监测,遇到异常问题及时采取措施。

1、本次测试所采用的具体项目(1)水平、垂直位移的量测主要用于观测边坡、地下管线及邻近建筑物的水平位移及沉降。

管线的测点、相邻建筑物布置测点应与有关管理部门和业主商定。

(2)地下水位的观测布置坑外地下水位观测井,监测坑外地下水位的变动情况。

(3)坑外地表沉降及临近管线、建筑位移在基坑周围进行地表沉降及管线位移监测,有关项目由监测单位和管线单位确定方案。

2、监测报警值(1)围护体位移值:_gt;5mm/d(土方开挖阶段6mm/d)或者累计_gt;50mm。

周边地表沉降大于30mm。

(2)坑外地下水位:_gt;800mm。

(3)地下管线的报警值应根据相关管理部门的规定确定。

3、在围护结构施工前,应对各项量测内容测得初读数,对邻近建筑应记录好初始的位移、倾斜和开裂等情况。

在基坑降水及开挖期间,须做到一日一测。

在基坑施工期间的观测间隔,可视测得的位移及内力变化情况放长或减短。

测得的数据应及时上报甲方、设计院及相关单位和部门。

九、施工注意事项1、基坑开挖宜自场地一侧至另一侧、从高到低分级分段进行。

2、局部土质较差或高差较大处应减小放坡坡度或采取支护措施(如设置挡土墙)。

十、基坑支护方案1、基坑开挖和土钉墙施工应按设计要求自上而下分段分层进行,在机械开挖后,应辅以人工修整坡面,坡面平整度的允许偏差宜为_plusmn;20mm,在坡面喷射混凝土支护前,应清除坡面虚土。

基坑支护施工组织设计方案,2023年编制完整版

基坑支护施工组织设计方案,2023年编制完整版

基坑支护施工组织设计方案,2023年编制完整版【一:正式与严肃风格】一、背景和目的1.1 背景:基坑支护施工是建筑工程中非常重要的组成部分,涉及到施工安全、土壤稳定等关键因素。

1.2 目的:本文档编制旨在有效组织和管理基坑支护施工,确保施工的质量和安全。

二、项目概况2.1 项目名称:XXX工程2.2 项目地点:XXX地区2.3 项目规模:XXXX平方米2.4 项目时间:2023年X月至X月三、施工组织设计3.1 施工组织架构3.1.1 项目经理:负责全面管理和协调施工工作3.1.2 工程师团队:负责技术指导和施工监督3.1.3 施工人员:负责具体施工操作3.2 工期计划3.2.1 初步计划:按照施工图纸进行初步工期估算3.2.2 详细计划:根据实际情况进行调整和优化四、施工方法4.1 基坑开挖4.1.1 开挖方式:XX机械开挖/人工开挖4.1.2 开挖深度:根据设计要求确定4.1.3 土方处理:根据土质特点进行分类和处理4.2 支护结构4.2.1 支护形式:XXX型支护结构4.2.2 支护材料:根据设计要求选择合适材料4.2.3 施工过程:详细描述具体施工步骤五、施工安全措施5.1 安全管理组织5.1.1 安全组织机构:设立安全管理部门,明确责任和职责5.1.2 安全培训:对所有施工人员进行安全培训和技能培训5.2 安全设施5.2.1 安全警示标志:在施工现场设置合适的安全标志5.2.2 安全防护设施:根据施工情况设置合适的防护设施5.3 应急预案5.3.1 施工风险评估:对施工风险进行评估,制定相应的应急预案5.3.2 应急演练:对施工人员进行定期演练,提高应急响应能力六、文档附件本文档涉及附件,请参见附件页。

七、法律名词及注释1. 法律名词1:解释12. 法律名词2:解释2【二:简洁与实用风格】一、背景和目的- 背景:基坑支护施工是建筑工程中不可或缺的一环,关系到施工的质量和安全。

- 目的:本文档编制旨在详细说明基坑支护施工组织设计方案,确保施工的顺利进行。

基坑土钉墙支护施工方案(全文完整版)

基坑土钉墙支护施工方案(全文完整版)

基坑土钉墙支护施工方案(全文完整版)范本1:基坑土钉墙支护施工方案(全文完整版) 1. 施工前期准备1.1 基坑准备1.2 施工区域划分1.3 施工场地布置1.4 施工材料准备2. 土钉墙设计2.1 土钉设计参数2.2 土钉的布置与排列2.3 土钉的长度与直径选择2.4 土钉与混凝土面板的连接2.5 土钉墙的稳定性计算3. 施工工艺流程3.1 土钉墙施工顺序3.2 土钉墙施工方法3.3 土钉的钻孔与预埋3.4 土钉的喷浆灌注3.5 土钉墙面混凝土喷涂3.6 土钉墙后续处理4. 施工安全措施4.1 施工现场安全4.2 土钉墙施工安全4.3 材料堆放安全4.4 施工人员安全防护5. 质量控制与验收5.1 施工质量控制5.2 施工中的监测与调整5.3 土钉墙验收标准5.4 土钉墙验收程序6. 环境保护与公共卫生6.1 土钉墙施工对环境的影响6.2 施工现场环境保护6.3 施工现场卫生保护7. 后期维护与管理7.1 土钉墙的日常维护7.2 施工完工后的管理7.3 土钉墙的监测与维修附件:施工图纸、设计报告、施工合同等相关文件。

法律名词及注释:1. 基坑:指地下工程施工中挖掘出的开口区域,用于放置基础、支护结构等。

2. 土钉墙:指通过钢筋混凝土土钉与土壤之间的相互作用来实现的一种临时或永久性土壤支护结构。

3. 施工质量控制:指通过施工过程中的检查、测试等手段,确保施工质量符合设计要求的一系列措施。

范本2:基坑土钉墙支护施工方案(全文完整版)1. 施工前期准备工作1.1 基坑准备及试验1.2 施工区域划分与交通组织1.3 施工场地布置与施工材料准备2. 土钉墙设计2.1 土钉设计参数确定2.2 土钉的布置与排列2.3 土钉的长度与直径选择2.4 土钉与混凝土面板的连接方式2.5 土钉墙的稳定性计算与设计方案3. 施工工艺流程3.1 土钉墙施工顺序安排3.2 土钉墙施工方法选择3.3 土钉的钻孔与预埋工艺3.4 土钉的喷浆灌注工艺3.5 土钉墙面混凝土喷涂工艺3.6 土钉墙后续处理工艺4. 施工安全措施4.1 施工现场安全要求4.2 土钉墙施工安全措施4.3 材料堆放安全要求4.4 施工人员安全防护要求5. 质量控制与验收5.1 施工质量控制要点5.2 施工中的监测与调整5.3 土钉墙验收标准及验收程序5.4 施工质量问题处理与整改6. 环境保护与公共卫生6.1 土钉墙施工对环境影响的评估与控制6.2 施工现场环境保护要求6.3 施工现场公共卫生保护要求7. 后期维护与管理7.1 土钉墙的日常维护与保养7.2 施工完工后的项目管理7.3 土钉墙的监测与维修附件:施工图纸、设计报告、施工合同等相关文件。

(完整版)基坑支护方案设计(土钉墙,详细计算)

(完整版)基坑支护方案设计(土钉墙,详细计算)

适用文档第一章基坑边坡计算一、工程概略(一)土质散布状况①1杂填土( Q4ml):由粉质黏土混许多的碎砖、碎石子等建筑垃圾及生活垃圾构成。

层厚 0.50 ~ 4.80 米。

①2素填土( Q4ml):主要由软~可塑状粉质黏土夹少许小碎石子、碎砖构成。

层厚 0.40 ~ 2.90 米。

①3淤泥质填土( Q4ml):。

主要为原场所塘沟底部的淤泥,后经翻填。

散布无规律,局部散布。

层厚 0.80 ~2.30 米。

②1粉质黏土( Q4al):可塑,局部偏软塑,中压缩性,切面稍有光彩,干强度中等,韧性中等,土质不平均,该层散布不均,局部缺失。

层顶标高 5.00 ~ 13.85 米,层厚 0.50 ~ 8.20 米。

②2粉土夹粉砂( Q4al):中压缩性,干强度及韧性低。

夹薄层粉砂,具水平状堆积层理,单层厚 1.0 ~,局部富集。

该层散布不平均,局部缺失。

层顶标高 1.30 ~10.93 米,层厚 0.80 ~4.50 米。

②3含淤泥质粉质黏土( Q4al):软~流塑,高压缩性,干强度、韧性中等偏低。

局部夹少许薄层状粉土及粉砂,层顶标高 1.87 ~ 10.03 米,层厚 1.00 ~13.50 米。

②4粉质黏土(Q4al):饱和,可塑,局部软塑,中压缩性,层顶标高 -8.30 ~米,层厚 1.10 ~14.60 米。

③1粉质黏土 (Q3al) :可~硬塑,中压缩性。

干强度高,韧性高。

含少许铁质浸染斑点及许多的铁锰质结核。

该层顶标高-11.83 ~13.23 米,层厚 1.40 ~14.00 米。

③2粉质黏土 (Q3al) 可塑,局部软塑,中压缩性。

该层顶标高 -18.83 ~ 6.83 米,层厚 2.20 ~ 23.70 米。

④粉质黏土混砂砾石(Q3al):可塑,局部软塑,中偏低压缩性,干强度中等,韧性中等。

该层顶标高 -26.73 ~-10.64 米,层厚 0.50 ~6.50 米。

(二)支护方案的选择依据本工程现场实质状况,基坑各部位确立采纳以下支护举措1、 3#楼与 4#楼地下室相邻处,地下室间距,基坑底高差,土质散布○○○为 2 1、22、31土层,采纳土钉墙支护的方式。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

xxx 工程基坑支 护 施 工 方 案 日 期: 日 期: 日 期:编制人: 审核人 :审批人:第一章工程概况................................................................. 1.. .一、编制依据 ................................................. 1...二、工程概况 ................................................. 1...三、地基条件及水文特征 ....................................... 1...四、基坑周边环境概况 ......................................... 2...第二章施工方案................................................................. 2.. .一、基坑土方开挖 ............................................. 2...二、降水工程施工方案 ......................................... 2...三、基坑支护方案 ............................................. 3...四、边坡变形观测方案 ......................................... 4...六、排水处理 ................................................. 5...七、基坑后期维护 ............................................. 5...第三章质量控制措施................................................................. 5.. .一、关键工序质量控制措施...................................... 5...(一)、修整面壁质量控制措施................................. 5..(二)、土钉制作质量控制措施................................. 5..(三)、喷射作业质量控制措施................................. 6..二、特殊工序质量控制措施..................................... 6...三、重要部位控制措施 ......................................... 6... 第四章施工中有关问题的影响及处理措施........................... 6..一、施工噪音 ................................................. 6...二、环境保护 ................................................. 6... 第五章基坑支护施工过程中的应急预案............................. 7..一、局部垮塌 ................................................. 7...二、裂缝处理 ................................................. 7...三、软弱层处理 ............................................... 7...第六章安全施工措施................................................................. 7.. .一、管理目标 ................................................. 8...二、组织管理 ................................................. 8...三、安全防护管理 ............................................. 8... 第七章应急预案................................................................ 1..0 .第八章文明施工措施............................................ 1..1一、现场总平面管理 (11)二、环保措施................................................................ 1..2 .三、施工操作现场文明施工管理措施.............................. 1..3四、消防管理措施................................................................ 1..3 .第一章工程概况一、编制依据1.本工程岩土工程地质勘察报告2.本工程业主有关要求3.本工程有关设计图纸4.选用规1)《建筑地基基础工程施工质量验收规》GBJ50202-20022)《建筑基坑工程技术规》YB9258-973)《工程测量规》GB50026-934)《建筑变形测量规程》JGJ/T8-975)《建筑工程施工质量验收统一标准》GB50300-20016)《建筑施工安全检查标准》JGJ59-997)《建筑机械使用安全技术规程》JGJ33-20018)《基坑支护设计与施工》9)《混凝土结构设计规》GBJ10-8910)《基坑土钉支护技术规程》(CECS96:97)11)《国家一、二等水准测量规》(GB12897-91)12)《建筑物变形测量规程》二、工程概况工程名称:柴桑郡建设单位:xxxxxxxxxxxxxxx设计单位:xxxxxxxxxxxxxx监理单位:xxxxxxxxxxxxx地勘单位:xxxxxxx施工单位:xxxxxxxxx工程地址:xxxxxxxxx 。

项目总建筑面积约为:240000 ㎡三、地基条件及水文特征本项目拟建建筑物基础采用独立基础,根据场地《岩土工程勘察报告》,基坑侧壁开挖影响围的有关地层分布及工程特性指标详见《岩土工程勘察报告》四、基坑周边环境概况工程三通一平已完成,具备施工条件场地上无高架线路。

第二章施工方案一、基坑土方开挖根据土质要求,放坡系数采用1:1 。

采用斗容量PC260型履带挖掘机配合自卸车进行基坑边坡放坡土方开挖以保证施工机械的连续作业,挖出土方全部外运出场。

挖至设计深度以上200mm处停止挖土,最后采用人工清基。

同时边开挖边进行边坡支护,每层开挖厚度不大于2m。

挖土方施工方法开挖时根据基坑支护设计要求应分层进行。

每层开挖厚度不超过2M,每挖2M 就及时进行基坑支护工作,待上部支护砼强度达到70%时才可以进行下层开挖以此类推;当土方开挖快接近基底标高时,在边坡上放出基底标高控制线,控制线采用红色油漆进行标注。

挖掘机应使用平刮方式进行挖土,现场配合测量人员随时测量挖土的标高,避免土方超挖。

基坑土方开挖最后预留200mm左右厚,采用人工清槽。

工艺流程:放线→分层开挖→修边(坡)→基(槽)底整平→基(槽)底预留土层→基(槽)底找平。

二、降水工程施工方案1、降水井施工工艺1.1排除地表水:沿基坑四周贯通设置600× 600 截水沟,排至施工场地外城市排水管网。

1.2基坑底降水:设置600*600 排水沟,1800*1800*1500mm的积水沉降井,并配备一台50 污水泵将坑积水抽出排至施工场地外城市排水管网。

1.3截水沟与排水沟均用MU10烧结砖与M10水泥砂浆砌筑。

2、确保降水井质量的综合措施2.1各工序施工必须按施工组织设计书和建筑与市政降水工程技术规及施工规程进行施工;2.2施工前各级施工人员必须熟悉施工要求,了解施工要点。

3、降水过程控制3.1 、在降水井施工完成后至抽水开始前,先测定静止水位;抽水开始后,每天观测水位、水量三次并记录; 水位达到设计降深趋于稳定时,每天观测水位、水量一次并记录; 根据水位、水量记录,及时查明降水过程中的不正常状况及产生的原因, 提出调整补充措施,确保达到降水深度;注意测定降水中的含砂量,发现超标应及时采取措施予以消除。

3.2、降水期间应对抽水设备及运行状况进行维护检查(特别是水泵), 发现问题及时处理;注意保护进口,防止杂物调入井;经常检查排水沟,防止渗漏;发生停电时, 应及时更换至备用电源, 保持正常降水(施工现场应有备用发电设备; 降水工程的用电线路的搭设应符合有关安全规定, 如: 通过施工道路时应埋设并从铁管中穿过)。

3.3、在降水施工前,设置变形观测点进行观测,作好相关记录, 以便及时发现和处理因降水可能引起的地基变形问题。

3.4、降水工期:从甲方通知开始降水之日起至甲方通知停止降水之日止。

三、基坑支护方案基坑边坡支护:由于基坑深2 米,为防止基坑坑壁边坡垮塌,必须对基坑壁进行边坡支护,采用如下方案进行支护,其主要工作量包括土方开挖、坡面挂网喷射砼护面。

1、施工工序开挖边坡、台阶,挂网、施工土钉、喷射砼。

严禁无序大开挖作业。

坡顶严禁超载且1.5 米围严禁堆载或重车通行。

2、挂网、土钉、喷射砼面层施工2.1 钢丝网片可采用商用成品的钢丝格栅网,网面钢丝直径2.7mm,网格直径80mm*100m,m钢丝网铺设时每边的搭接长度应不小于20mm。

2.2土钉采用HRB400热轧钢筋直径12mm,锤击打入土中3~5m,土钉与加强筋采用双面焊接。

焊接长度不小于规要求。

2.3在喷射前,面层的钢丝片应与加强筋绑扎,牢固固定在边壁上并符合规定的保护层厚度要求。

2.4喷射面板厚度为80mm面, 层喷射砼强度为C20,喷射砼配合比通过试验确定。

喷射砼面层沿边坡走向每20m设置一条伸缩缝,伸缩缝宽15mm。

2.5喷射砼终凝后2小时,应洒水养护7 天。

基坑支护施工注意事项施工程序:土钉施工:用专用土钉机将土钉顶入地层中;人工修整壁面:按有限放坡量修整平直;挂网:在每一段土钉施工完成后,将编制好的钢筋网片挂在已修整好的壁面上;焊接主筋:在钢筋网片的外面铺设主筋,并与土钉焊接起来;喷射混凝土:上述工作完成后,向壁面喷射细石混凝土,厚度80mm;四、边坡变形观测方案为保证工程施工期间基坑边坡、周边道路及邻近建筑安全使用,同时为科学指导施工,对基坑边坡及邻近有关建筑进行变形观测。
