图解暗龙骨石膏板吊顶施工工艺

合集下载

石膏板吊顶施工工序

石膏板吊顶施工工序

石膏板吊顶施工工序石膏板吊顶作为一种装修材料,广泛应用于办公室、商场、酒店等室内空间中。

它具有轻巧、耐用、吸音、隔热等特点,同时还能灵活地塑造空间的外观。

为了保证石膏板吊顶施工的质量和效果,下面将结合实际工作经验介绍石膏板吊顶施工的工序。

一、施工准备在进行石膏板吊顶施工之前,首先需要做好充分的准备工作,包括以下几方面:1. 确定吊顶的设计方案和样式,明确墙体和地面的高度尺寸。

2. 准备好所需的施工工具和材料,例如电钻、尺子、刨子等工具,同时准备好石膏板、木龙骨等材料。

3. 清理施工区域,确保施工现场整洁干净,并清理墙壁和天花板上的杂物和灰尘。

二、安装木龙骨木龙骨是石膏板吊顶的支撑结构,安装木龙骨是施工的第一步。

1. 使用电钻在墙壁上打孔,将下垂线与墙壁对齐并标记好吊顶的位置。

2. 按照设计要求,在墙壁上预留好固定龙骨的位置,然后使用螺丝将木龙骨固定在墙壁上。

3. 水平安装横向木龙骨,确保横向龙骨之间的距离均匀。

三、安装石膏板安装木龙骨后,即可进行石膏板的安装工作。

1. 将石膏板按照设计要求切割成合适的尺寸,并使用电钻预先在板上打好固定孔。

2. 将石膏板与木龙骨对齐,使用螺丝将石膏板固定在木龙骨上。

3. 石膏板的安装要注意保持板与板之间的间隔均匀,确保整个吊顶的平整度和美观度。

四、填缝和打磨完成石膏板的安装后,需要对石膏板进行填缝和打磨工作,以保证吊顶的平整和光滑。

1. 使用填缝剂填充石膏板之间的缝隙,同时填补螺丝固定孔。

2. 等填缝剂干燥后,使用砂纸对吊顶进行打磨,使其表面平整光滑。

五、装饰和涂装最后一步是石膏板吊顶的装饰和涂装工作。

1. 根据设计需求,选择合适的涂料或壁纸进行装饰。

需注意选择环保和耐用的材料。

2. 进行涂装或壁纸施工,注意涂料要均匀涂抹,壁纸要平整无气泡。

3. 等装饰材料干燥后,仔细检查吊顶的质量和效果,如果有不符合要求的地方进行修复。

通过以上工序的施工,石膏板吊顶即可完成。

在实际施工中,还需注意施工安全,合理安排工人作业时间,确保施工质量和进度。

工艺之石膏板吊顶施工详解

工艺之石膏板吊顶施工详解

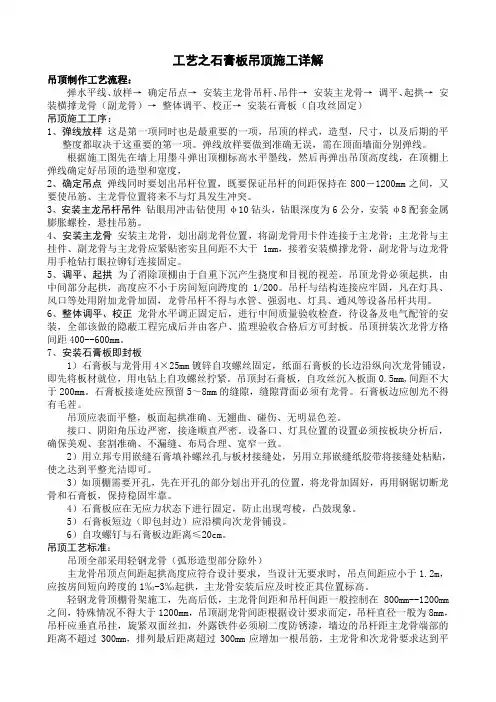

工艺之石膏板吊顶施工详解吊顶制作工艺流程:弹水平线、放样→确定吊点→安装主龙骨吊杆、吊件→安装主龙骨→调平、起拱→安装横撑龙骨(副龙骨)→整体调平、校正→安装石膏板(自攻丝固定)吊顶施工工序:1、弹线放样这是第一项同时也是最重要的一项,吊顶的样式,造型,尺寸,以及后期的平整度都取决于这重要的第一项。

弹线放样要做到准确无误,需在顶面墙面分别弹线。

根据施工图先在墙上用墨斗弹出顶棚标高水平墨线,然后再弹出吊顶高度线,在顶棚上弹线确定好吊顶的造型和宽度,2、确定吊点弹线同时要划出吊杆位置,既要保证吊杆的间距保持在800-1200mm之间,又要使吊筋、主龙骨位置将来不与灯具发生冲突。

3、安装主龙吊杆吊件钻眼用冲击钻使用φ10钻头,钻眼深度为6公分,安装φ8配套金属膨胀螺栓,悬挂吊筋。

4、安装主龙骨安装主龙骨,划出副龙骨位置,将副龙骨用卡件连接于主龙骨;主龙骨与主挂件、副龙骨与主龙骨应紧贴密实且间距不大于1mm,接着安装横撑龙骨,副龙骨与边龙骨用手枪钻打眼拉铆钉连接固定。

5、调平、起拱为了消除顶棚由于自重下沉产生挠度和目视的视差,吊顶龙骨必须起拱,由中间部分起拱,高度应不小于房间短向跨度的1/200。

吊杆与结构连接应牢固,凡在灯具、风口等处用附加龙骨加固,龙骨吊杆不得与水管、强弱电、灯具、通风等设备吊杆共用。

6、整体调平、校正龙骨水平调正固定后,进行中间质量验收检查,待设备及电气配管的安装,全部该做的隐蔽工程完成后并由客户、监理验收合格后方可封板。

吊顶拼装次龙骨方格间距400--600mm。

7、安装石膏板即封板1)石膏板与龙骨用4×25mm镀锌自攻螺丝固定,纸面石膏板的长边沿纵向次龙骨铺设,即先将板材就位,用电钻上自攻螺丝拧紧。

吊顶封石膏板,自攻丝沉入板面0.5mm,间距不大于200mm。

石膏板接逢处应预留5~8mm的缝隙,缝隙背面必须有龙骨。

石膏板边应刨光不得有毛茬。

吊顶应表面平整,板面起拱准确、无翘曲、碰伤、无明显色差。

石膏板吊顶天棚施工工艺

石膏板吊顶天棚施工工艺

石膏板吊顶天棚施工工艺1、施工准备⑴吊顶施工前,应在上一工序完成后进行。

对于原有孔洞应填补完整,无裂漏现象。

⑵对上工序安装的管线应进行工艺质量验收;所预留出口、风口高度应符合吊项设计标高。

2、施工工艺流程弹线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→安装石膏板→涂料→饰面清理→分项验收。

3、主要施工技术措施⑴弹线根据楼层标高水平线、设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位臵线。

⑵安装主龙骨吊杆在弹好顶棚标高水平线及龙骨位臵线后,确定吊杆下端头的标高,安装吊筋。

一般从房间吊顶中心向两边分,间距为900-1200,吊点分布要均匀。

如遇梁和管道固定点大于设计和规程要求,应增加吊杆的固定点。

⑶安装主龙骨主龙骨沿房间长向布臵,间距宜为900-1200mm,主龙骨用与之配套的龙骨吊件与吊筋安装。

主龙骨距墙边小于等于200mm。

⑷安装边龙骨边龙骨安装时用水泥钉固定,固定间距在300 mm左右。

⑸安装次龙骨间距为300-600mm,(6)纸面石膏板的安装纸面石膏板与轻钢龙骨固定的方式采用自攻螺钉固定法,在已安装好并经验收轻钢骨架下面(即做隐蔽验收工作)安装纸面石膏板。

安装纸面石膏板用自攻螺丝(规格25*3.5mm)固定,自攻螺丝钉距板边以150-170mm为宜,板中钉距不超过200mm螺钉应与板面垂直,均匀布臵,已弯曲、变形的螺钉应剔除,并在离原钉位50mm 处另安装螺钉。

自攻螺丝钉距板边(纸面石膏板即包封边)10-15mm 为宜,切割的板边以15-20mm。

钉头嵌入纸面石膏板深度以0.5-1.0mm为宜,钉帽应刷防锈涂料,并用石膏腻子抹平。

⑺刷防锈漆轻钢龙骨架罩面板顶棚吊杆、固定吊杆铁件,在封罩面板前应刷防锈漆。

(8)吊顶与墙体处收边轻钢龙骨纸面石膏板吊顶的水平面与墙面垂直面交界处采用W 型烤漆铝条分隔。

4、质量要求⑴纸面石膏板吊顶要表面平整,洁净,无污染。

边缘切割整齐一致,无划伤,缺楞掉角。

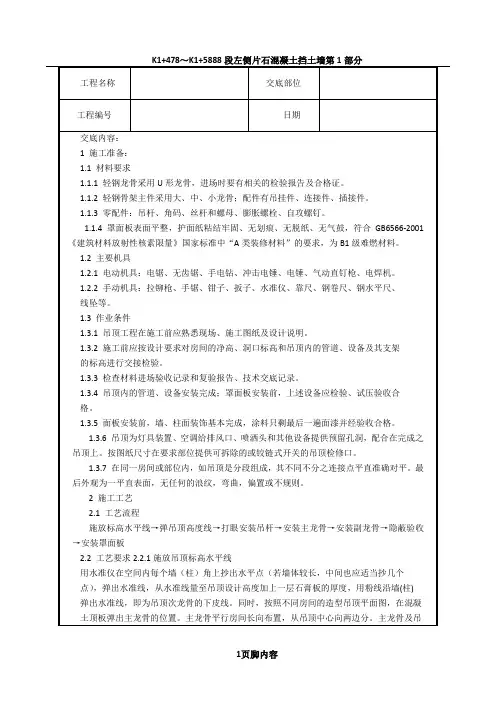

017石膏板吊顶施工工艺

017石膏板吊顶施工工艺
防止污损。
4.4 已装轻钢骨架不得上人踩踏。其他工种吊挂件,不得吊于轻钢骨架上。
4.5 为了保护成品,罩面板安装必须在棚内管道试水、保温、设备安装调试等一切工
序全部验收后进行。
5 应注意的问题
5.1 吊顶龙骨必须牢固、平整利用吊杆或吊筋螺栓调整拱度。安装龙骨时应严格按放线的水平标准线和规方线组装
周边骨架。受力节点应装钉严密、牢固,保证龙骨的整体刚度。龙骨的尺寸应符合设计要
(JGJ46-88)的相关规定。
技术负责人: 交底人: 接交人:
我始终相信,时光会证明每天不管多晚多累都坚持在自己脸上涂抹半小时是正确的!
3.2.4吊顶内填充吸声材料的品种和铺设厚度应符合设计要求,并应有防散落措施。
3.2.5轻钢龙骨石膏板吊顶工程安装的允许偏差和检验方法应符合表3.2.5的规定。
轻钢龙骨石膏板吊顶工程安装的允许偏差和检验方法表3.2.5
项次
项类
项目
允许偏差(mm)
检验方法
1
龙
骨
龙骨间距
2
尺量检查
2
龙骨平直
3
尺量检查
3
角码的孔径应根据吊杆和膨胀螺栓的直径确定),另一端吊杆焊接,焊接处刷防锈漆二度。
制作好的吊杆应做防锈处理,吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍
大于膨胀螺栓的直径。吊挂杆件应通直并有足够的承载能力。当预埋的杆件需要接长时,
必须搭接焊牢,搭接长度为10d,焊缝要均匀饱满。
吊杆距主龙骨端部距离不得超过300mm,否则应增加吊杆。吊顶灯具、风口及检修口
应增加吊杆的固定点。
2.2.2固定吊挂杆件
吊点位置离墙不大于300Mm,吊点间距不大于1000mm,在平顶内高度1200~2000mm

石膏板吊顶施工工艺流程

石膏板吊顶施工工艺流程

石膏板吊顶施工工艺流程
《石膏板吊顶施工工艺流程》
石膏板吊顶是一种常见的室内吊顶装饰方式,具有装饰美观、隔热隔音等优点。

下面就介绍一下石膏板吊顶的施工工艺流程。

1. 准备工作
首先,施工人员需要清理好施工现场,确保施工区域的清洁和整洁。

然后对需要安装石膏板吊顶的区域进行量尺测量,确定安装位置和数量。

2. 定位安装
根据设计图纸和测量结果,对吊顶的框架进行定位。

在天花板上钉好定位木条,然后根据定位木条进行吊顶框架的安装,确保吊顶框架的平整和稳固。

3. 安装石膏板
将预先切好尺寸的石膏板放置在吊顶框架上进行安装,需要注意石膏板之间的接缝要处理平整,确保吊顶表面平整、美观。

4. 接缝处理
接下来,对石膏板的接缝进行处理。

首先在接缝处涂抹石膏板专用的接缝胶,然后使用石膏板专用的透气纤维纸带进行覆盖,使接缝平整。

5. 打磨涂装
待接缝处理干透后,使用砂纸对接缝处进行打磨,使接缝过渡
自然。

然后进行底漆涂装,最后进行面漆涂装,完成吊顶的施工。

6. 清理和验收
最后,对施工现场进行清理,清除施工垃圾和尘土。

然后进行吊顶的验收,检查吊顶表面是否平整、无裂缝、无开裂等质量问题。

以上就是石膏板吊顶的施工工艺流程,希望对大家有所帮助。

在进行石膏板吊顶施工时,一定要严格按照操作规范和安全标准进行操作,确保施工质量和施工安全。

石膏板吊顶施工标准演示

石膏板吊顶施工标准演示
现在是26页\一共有32页\编辑于星期六
轻钢龙骨主要技术性能
现在是27页\一共有32页\编辑于星期六
5、石膏板吊顶质量通病
1、A、开工后应与其他单位配合主动绘制综合顶面图,作为顶面灯孔、风口、检修孔等放线的依据。 B、主副龙骨应避让以上各部位。
顶面灯孔、喷淋
现在是28页\一共有32页\编辑于星期六
避免造成交叉施工和安装等后道工序施工困难。
图片 主龙骨应平行房间长向安装
现在是8页\一共有32页\编辑于星期六
悬臂段不应大于300mm
3)安装主龙时,相邻两只主吊应相反布置,以增加其稳定性。主龙接头应错开布置,并锚固。
主挂正反安装
现在是9页\一共有32页\编辑于星期六
主龙接头锚固
4)跨度大于15m 以上的吊顶,应在主龙
(5)1)吊顶要求采用成品检修孔,规格满足检修要求。其周边龙骨需加固处理。
2)经常上人的大型空间检修孔要加固,顶面检修口增加5#角钢加固框,防止以后在工人 维修时破坏吊顶。
常上人型加固方式
现在是14页\一共有32页\编辑于星期六
加固处理
3)空调出风口要求设置木边框,防止凝结水。
现在是15页\一共有32页\编辑于星期六
拼缝错开500mm左右
4、走道通道大于15M长的灯槽造型吊顶采用方管和轻钢龙骨制作,如用细木工板考虑到容易后期会变 形裂缝等缺陷
现在是22页\一共有32页\编辑于星期六
长度大于15m长的灯槽加固方法
顶面造型制作安装
1、造型预制后安装固定要用角铁与楼板作稳定固定,用全牙丝杆固定失稳。
2、造型预制后安装固定要用角铁与楼板作稳定固定,且做三角撑,用膨胀螺栓与顶面楼板固定好,预防 失稳。

石膏板造型吊顶施工工艺

石膏板造型吊顶施工工艺1、施工工艺流程沿边龙骨安装→吊顶定位→承载龙骨安装→覆面龙骨安装→横撑龙骨安装→填充物安装→石膏板安装→石膏板表面处理2、施工操作要点2.1沿边龙骨安装2.2吊顶定位,在四周墙面上弹线,标出吊顶位置。

,标出吊杆的吊点位置。

,距主龙骨端部距离不得超过300mm。

�,应调整吊点构造或增设吊杆。

�,应设置反支撑,以避免吸风效应。

2.3承载龙骨安装,两根吊杆间距不应超过1200mm,建议等分。

,建议等分。

,起拱高度应不小于房间短向跨度的1~3‰2.4覆面龙骨安装,通过卡件固定在承载龙骨上。

�,在潮湿环境下以300mm为宜。

�2.5横撑龙骨安装,在覆面龙骨之间应安装横撑龙骨。

�,不得同缝。

,连接件应错位安装。

2.6填充物安装,可内置填充物。

,应有防散落措施。

�2.7石膏板安装,固定时应从板的中间向板的四周固定。

,不得形成通缝。

,上下层板的接缝应错开,不得在同一根龙骨上接缝。

,不应切断面纸,暴露石膏芯。

钉眼应做防锈处理并用腻子抹平。

,自攻螺钉距板边应大于10mm,螺钉间距150mm~170mm。

,自攻螺钉距板边应大于15mm,150mm~170mm。

�,板中间距200mm。

,板材上不宜放置其他材料,防止纸面破损及受压变形。

2.8、石膏板表面处理,可根据要求的施工速度、安装的简便程度和工作的特点来选择不同的接缝材料。

�3、材料与设备3.1材料轻钢龙骨、配件、吊杆、膨胀螺栓、自攻螺丝、石膏板、纸带石膏粉等,进场检验合格且有出厂合格证及材质证明。

3.2设备型材切割机、电动曲线锯、手电钻、电锤、自攻螺丝钻、手提电动砂纸机等。

4、质量控制4.1主控项目4.2吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。

金属吊杆、龙骨应经过表面防腐处理;木吊杆、龙骨应进行防腐、防火处理。

4.3石膏板的接缝应按其施工工艺标准进行板缝防裂处理。

安装双层石膏板时,面层板与基层板的接缝应错开,并不得在同一根龙骨上接缝。

装修天花石膏板吊顶施工工艺做法实图详解

装修天花石膏板吊顶施工工艺做法实图详解装修天花石膏板吊顶施工工艺做法实图详解01.工艺流程施工前准备→场地放线→墙面隔音基层墙体施工→吊杆安装→灯槽及造型施工→轻钢龙骨安装→第一层石膏板封板→第二次石膏板封板→饰面施工02.材料准备材料必须具备出厂合格证及相关资料说明,检验规格、质量应符合设计和施工规范要求才能进场。

材料包括收边龙骨、卡式V型主龙骨、副龙骨、镀锌全丝吊杆、六角螺母、长拉爆螺丝、石膏板、自攻螺丝、抽芯柳钉、白乳胶等。

03.施工方法(1)根据施工图先在墙、柱上弹出顶棚标高水平墨线,在顶棚上划出吊杆位置,弹线时,既要保证顶爆钉的间距保持在800~1000㎜之间,不要与灯具、空调、检修孔、喷淋等发生冲突。

在天花开孔周边安装好副龙骨,主龙骨避开开孔位置。

(2)钻眼安装顶爆钉,按天花标高安装φ8全丝吊杆及吊挂件。

对造型或叠级天花,应根据设计图纸确定吊杆的合理位置。

(3)安装主龙骨,划出次龙骨位置,将次龙骨用卡连于主龙骨;主龙骨与主挂件,次龙骨与主龙骨应紧贴密且间距不大于1㎜,安装横撑龙骨,水平调正固定后,进行中间质量验收检查,待设备及电气配管的安装,全部该做的隐蔽工程完成后并由业主单位验收后方可封板。

(4)轻钢龙骨顶棚骨架施工,先高后低,主龙骨间距和吊杆间距一般控制在800㎜~1000㎜之间。

特殊情况不得大于1200㎜,吊顶次龙骨间距为300㎜,横撑龙骨的间距为600~800㎜,吊杆直径为8㎜,吊杆应垂直吊挂,吊杆距主龙骨端部的距离不超过300㎜,排列最后距离超过300㎜应增加一根。

(5)吊杆与结构连接应牢固,凡在灯具、风口等处用次龙骨加固、龙骨吊杆不得与水管、灯具、通风等设备吊杆共用。

(6)石膏板封板:第一层石膏板与龙骨用3.5*25㎜镀锌自攻螺丝固定,石膏板的长边沿向主龙骨铺设,即先将板材就位,用电钻将板与龙骨钻通,再上自攻螺丝拧紧,自攻螺丝中距应在150㎜~170㎜之间,螺钉嵌入板内深度应在0.5㎜~0.7㎜之间,螺钉应与板面垂直且略入埋板面,板与板留缝5㎜~7㎜为宜。

石膏板平吊施工工艺流程

石膏板平吊施工工艺流程
场地准备:建筑外墙施工完成后方可进行石膏板安装。

当外墙未完成或窗户未安装完毕前,不宜进行石膏板安装施工。

检查材料:安装前应核对材料品种、规格、数量无误。

石膏板应干燥、平整、面纸完整无损。

吊顶定位:按照设计,在四周墙面上弹线,标出吊顶位置。

边龙骨安装:沿墙面安装边龙骨。

承载龙骨安装:在天花板上沿弹线安装吊杆,两根吊杆间距不应超过1200mm,建议采用900mm。

覆面龙骨安装:覆面龙骨垂直承载龙骨布置,通过卡件固定在承载龙骨上。

横撑龙骨安装:根据设计要求,在覆面龙骨之间应安装横撑龙骨。

石膏板安装:石膏板应从墙的一侧端头开始,顺序安装。

相邻2张石膏板自然靠拢 (留缝在5mm)。

石膏板边应位于龙骨的中央,石膏板同龙骨的重叠宽度
应不小于15mm。

接缝处理:用石膏板的配套的嵌缝腻子满填刮平,用纸带封住接缝,用底层腻子盖住所有的螺钉。

石膏板吊顶施工工艺之欧阳文创编

三、石膏板吊顶施工工艺1、施工准备1)原材料、半成品要求木料:木龙骨料应为烘干,无扭曲的红、白松树种,并按设计要求进行防火处理。

木龙骨规格按设计要求,如设计无明确规定时,大龙骨规格为50mm×70mm或50mm×100mm;小龙骨规格为50mm×50mm或40mm×50mm;木吊杆规格为50mm×50mm或40mm×40mm。

罩面板材及压条。

纸面石膏板选用时严格掌握材质及规格标准。

其它材料φ6或φ8吊筋、膨胀螺栓、射钉、圆钉、角钢、扁钢、胶粘剂、木材防腐剂、防火剂、8号镀锌铁丝、防锈漆。

2)作业条件现浇楼板中按设计间距埋设φ6或φ8吊筋。

当设计未做说明时,间距一般不大于1000mm。

墙为砌体时,应根据顶棚标高,在四周墙上预埋固定龙骨的木砖。

直接接触墙体的木龙骨,应预先刷防腐剂。

按工程不同防火等级和所处环境要求,对木龙骨进行喷涂防火涂料或置于防火涂料槽内浸渍处理。

顶棚内各种管线及通风管道均已安装完毕并经验收合格。

各种灯具、报警器预留位置已经明确。

墙面及楼、地面湿作业和屋面防水已做完。

室内环境力求干燥,满足木龙骨吊顶作业的环境要求。

2、施工工艺1)抄平弹线弹线包括:标高线、顶棚造型位置线、吊挂点布局线、大中型灯位线。

确定标高线:根据室内墙上+50cm水平线,用尺量至顶棚设计标高,在该点画出高度线,用一条塑料透明软管灌满水后,将软管的一端水平面对准墙面上的高度线。

再将软管的另一端头水平面,在同侧墙面找出另一点,当软管内水平面静止时,画下该点的水平面位置,再将这两点连线,即得吊顶高度水平线。

用同样方法在其它墙面做出高度水平线。

操作时应注意,一个房间的基准高度点只用一个,各个墙的高度线测点共用。

沿墙四周弹一道墨线,这条线便是吊顶四周的水平线,其偏差不能大于5mm。

确定造型位置线:对于较规则的建筑空间,其吊顶造型位置可先在一个墙面量出竖向距离,以此画出其它墙面的水平线,即得吊顶位置外框线,而后逐步找出各局部的造型框架线。
