假山基础
假山工程施工程序规范最新

假山工程施工程序规范最新假山工程是园林景观中的一项重要工程,它通过模拟自然山石的形态和纹理,创造出具有观赏性和实用性的景观。
为了保证假山工程的质量,施工过程中需要遵循一定的施工程序规范。
以下是最新版的假山工程施工程序规范。
一、施工准备1. 设计图纸:根据工程需求和现场条件,设计假山的平面图、立面图、剖面图等图纸,明确假山的位置、形状、高度、纹理等要求。
2. 材料准备:根据设计要求,选择合适的假山材料,如石头、砖块、水泥、砂等。
3. 工具准备:准备施工所需的工具,如铁锹、铲子、斧头、锯子、磨砂纸等。
4. 现场准备:对施工场地进行清理,清除杂物,平整地面,确保施工安全。
二、基础施工1. 挖基坑:根据设计要求,在假山底部挖出基坑,基坑的深度和大小要满足假山的稳定性和基础施工要求。
2. 浇筑基础:在基坑内浇筑混凝土,作为假山的基础。
混凝土的强度要符合设计要求。
3. 设置基础钢筋:在混凝土基础上设置钢筋,以增加假山的稳定性和承重能力。
三、骨架施工1. 搭建骨架:根据设计图纸,使用钢筋、钢管等材料搭建假山的骨架,骨架的结构要稳定,能够承受假山的重量。
2. 骨架加固:在骨架的外侧绑扎铁丝网,然后喷涂混凝土,使骨架与混凝土紧密结合,增强假山的稳定性。
四、贴面施工1. 准备贴面材料:将选定的石头清洗干净,去除杂质,然后进行打磨、抛光,使其表面光滑。
2. 贴面施工:根据设计要求,将石头贴在假山的骨架上。
先从底层开始,逐层向上施工,注意石头的排列和纹理的搭配,使假山表面呈现出自然山石的纹理和质感。
3. 接缝处理:在石头的接缝处填充水泥砂浆,然后用砂纸磨平,使接缝处看起来自然。
五、细节处理1. 雕刻纹理:使用斧头、锯子等工具,对假山的表面进行雕刻,模拟自然山石的纹理和凹凸不平的质感。
2. 塑造形态:根据设计要求,对假山的形态进行塑造,使其更加逼真。
3. 绿化处理:在假山上种植植物,增加假山的自然感和观赏性。
六、验收和保养1. 验收:假山工程完成后,进行验收。
水泥假山制作方法

水泥假山制作方法
一、前期准备
1.确定假山的设计方案和风格,选择合适的位置和大小。
2.准备工具:水泥桶、水泥铲、水平仪、量角器、细锤子等。
3.准备材料:水泥、沙子、石头或其他装饰材料。
二、制作假山基础
1.在选定位置挖掘出假山的基础形状,保持平整。
2.将水泥和沙子按照一定比例混合,搅拌均匀。
3.将混合好的水泥倒入挖好的基础中,用水泥铲将其压实并平整,注意保持基础的平稳度和坚固性。
三、制作假山主体
1.根据设计方案,在基础上用量角器测量出各个部位的角度和尺寸。
2.根据测量结果,在基础上用细锤子和钢筋网架搭建出假山主体框架。
3.将混合好的水泥涂抹在钢筋网架上,注意保持表面光滑并避免出现空鼓等问题。
4.根据设计要求,在主体表面加入装饰材料(如石头、木材等),并用水泥将其固定在主体表面上。
四、制作假山细节
1.根据设计要求,在主体表面制作出细节部分(如瀑布、小溪、花园等)。
2.使用水泥涂抹在细节部分上,并根据需要加入装饰材料,注意保持表面光滑并避免出现空鼓等问题。
3.在细节部分上使用水平仪调整各个部位的平稳度和坚固性。
五、后期处理
1.在假山表面喷涂防水涂料,以防止雨水侵蚀和损坏。
2.根据需要在假山周围种植花草等植物,以增加美观度和自然感。
六、注意事项
1.制作过程中要注意安全,避免发生意外事故。
2.混合好的水泥应尽快使用,避免干燥或过于湿润。
3.制作过程中要保持耐心和细心,注意每个环节的细节处理。
假山基础

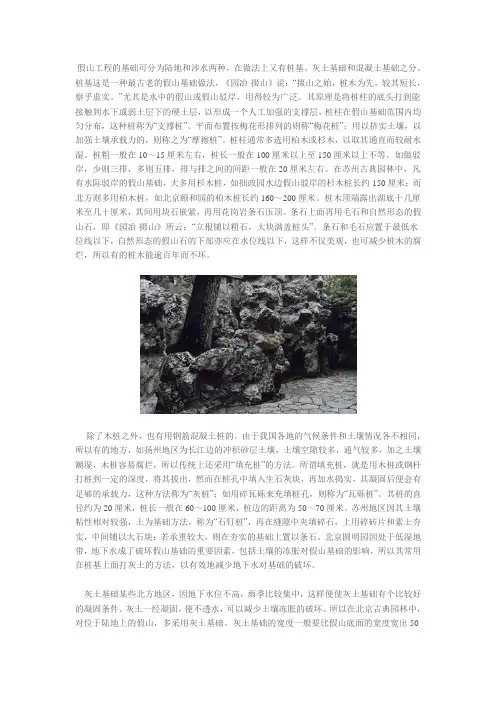

假山工程的基础可分为陆地和涉水两种,在做法上又有桩基、灰土基础和混凝土基础之分。
桩基这是一种最古老的假山基础做法,《园冶·掇山》说:“掇山之始,桩木为先,较其短长,察乎虚实。
”尤其是水中的假山或假山驳岸,用得较为广泛。
其原理是将桩柱的底头打到能接触到水下或弱土层下的硬土层,以形成一个人工加强的支撑层,桩柱在假山基础范围内均匀分布,这种桩称为“支撑桩”。
平面布置按梅花形排列的则称“梅花桩”;用以挤实土壤,以加强土壤承载力的,则称之为“摩擦桩”。
桩柱通常多选用柏木或杉木,以取其通直而较耐水湿。
桩粗一般在10~15厘米左右,桩长一般在100厘米以上至150厘米以上不等。
如做驳岸,少则三排,多则五排,排与排之间的间距一般在20厘米左右。
在苏州古典园林中,凡有水际驳岸的假山基础,大多用杉木桩,如拙政园水边假山驳岸的杉木桩长约150厘米;而北方则多用柏木桩,如北京颐和园的柏木桩长约160~200厘米。
桩木顶端露出湖底十几厘米至几十厘米,其间用块石嵌紧,再用花岗岩条石压顶。
条石上面再用毛石和自然形态的假山石,即《园冶·掇山》所云:“立根铺以粗石,大块满盖桩头”。
条石和毛石应置于最低水位线以下,自然形态的假山石的下部亦应在水位线以下,这样不仅美观,也可减少桩木的腐烂,所以有的桩木能逾百年而不坏。
除了木桩之外,也有用钢筋混凝土桩的。
由于我国各地的气候条件和土壤情况各不相同,所以有的地方,如扬州地区为长江边的冲积砂层土壤,土壤空隙较多,通气较多,加之土壤潮湿,木桩容易腐烂,所以传统上还采用“填充桩”的方法。
所谓填充桩,就是用木桩或钢杆打桩到一定的深度,将其拔出,然而在桩孔中填入生石灰块,再加水捣实,其凝固后便会有足够的承载力,这种方法称为“灰桩”;如用碎瓦砾来充填桩孔,则称为“瓦砾桩”。
其桩的直径约为20厘米,桩长一般在60~100厘米,桩边的距离为50~70厘米。
苏州地区因其土壤粘性相对较强,土为基础方法,称为“石钉桩”,再在缝隙中夹填碎石,上用碎砖片和素土夯实,中间铺以大石块;若承重较大,则在夯实的基础上置以条石。
园林假山的施工工艺流程

园林假山的施工工艺流程园林假山的施工那可太有趣啦。
一、选石。
咱得先挑石头呀。
这就跟挑宝贝似的,不是随便一块石头都能行。
要看看石头的形状、颜色、质地啥的。
比如说,有的石头形状奇特,像个小动物或者小山峰,那用来做假山就特别有看头。
石头的颜色呢,要跟周围的环境搭配起来。
要是周围都是绿油油的植物,那选个灰白色的石头就很清爽。
质地也很关键哦,要是质地太软,可能在施工过程中就容易损坏,那可就麻烦啦。
所以选石的时候一定要瞪大了眼睛,仔仔细细地挑选,就像选自己心爱的小玩意儿一样。
二、基础施工。
选好石头之后,就得开始打基础啦。
这基础就像是房子的地基一样重要呢。
咱得先把地面清理干净,不能有杂物啥的。
然后根据假山的大小和重量,确定基础的深度和宽度。
一般来说,越大越重的假山,基础就得越深越宽。
就像盖高楼大厦,基础不牢,整座楼都会摇摇欲坠呢。
在做基础的时候,还可以加点钢筋啥的来加固,这样假山就更稳当啦。
这就好比给假山穿上了一层坚固的铠甲,不管风吹雨打,它都能稳稳地站在那儿。
三、假山定位与放线。
基础弄好之后,就要确定假山的位置和形状啦。
这就像是给假山画个蓝图一样。
得用一些工具,比如绳子、石灰啥的,在地上画出假山的轮廓。
这一步可不能马虎哦,要是位置定错了,那整个假山的效果可就大打折扣了。
就像画画的时候,线条画歪了,那这幅画就不好看了。
所以要小心翼翼地,让假山的位置和形状都符合咱们心里的预期。
四、假山堆叠。
这可是个技术活呢。
把选好的石头一块一块地堆起来,要让它们看起来自然又和谐。
不能堆得太死板,像一堵墙似的就不好看了。
得像搭积木一样,但是比搭积木难多啦。
要考虑石头之间的缝隙,不能太大也不能太小。
太大了不稳固,太小了又不好看。
而且在堆叠的时候,还要注意石头的纹理,顺着纹理堆,就会显得更加自然。
就像头发顺着梳,看起来就顺滑舒服。
有时候一块石头放的位置不对,就得重新调整,直到整个假山看起来像从地里长出来的一样,那才算是成功呢。
五、勾缝与固定。
制作假山的入门技巧

制作假山的入门技巧一、什么是假山假山是一种仿真山水景观形态,是园林中的一种装饰景观。
园林中的山水景观用来装饰空间,表现或描绘自然的山林景色,使园林空间的美观性更加丰富多彩,成为园林空间中的一种重要元素。
二、假山的制作步骤1.准备材料为了制作出真实的山水景观,首先要准备相应的材料,这其中包括:金属或塑料结构支架;泥土或者沙子;油漆和颜料;松枝或树枝;树藤;圆石或小石子;山柳、竹等植物。
2.设计出山水的形状在进行假山的制作前,先要设计出一定的山水形状,在此基础上再根据实际的情况来进行调整和修改,以符合实际的需求。
3.安装支架在完成好山水形状设计之后,接下来就要开始安装支架,将已经设计好的山水形状实现于空间中,以形成一定的山水景观。
4.填充泥土或沙子在完成支架的安装之后,就要开始填充泥土或沙子,充分利用支架形成的三角支撑,以及支架与泥土之间的粘结作用,最终形成山水的形状。
5.画出山水景色完成粘结支撑的填充后,接下来就要开始绘制山水景色,使用油漆和颜料,可以将山水景色画得更加逼真,形成独特的视觉效果。
6.添加植物装饰完成景色的绘制后,在山水中添加植被,以改善山水空间的美观性,增添假山的真实感。
三、假山的注意事项1.在制作假山时,一定要充分准备材料,以免建造过程中出现材料不足的情况。
2.支架安装要牢固,以保证结构的稳定性,否则将不能达到预期的效果。
3.在填充泥土或沙子时,应尽量利用支架形成的三角支撑,确保山水的形状稳定。
4.在绘制山水景色时,可以根据自己的想象,添加不同的色彩,以营造出山水的真实感。
5.最后,在添加植物装饰时,要注意植物安装的稳定性,以确保假山的完美。
制作假山的入门技巧

制作假山的入门技巧
制作假山是一项非常有趣的手工艺活动,它可以让我们在家中创造出一个美丽的园林景观。
但是,对于初学者来说,制作假山可能会有些困难。
下面是一些制作假山的入门技巧,希望能够帮助你更好地完成这项工作。
1.选择合适的材料
制作假山需要用到各种不同的材料,如泥土、石头、木材等。
在选择材料时,要根据自己的需求和实际情况来选择。
例如,如果你想制作一个比较大的假山,那么就需要选择一些较大的石头和木材。
2.设计假山的形状
在制作假山之前,你需要先设计出假山的形状。
这个过程需要考虑到假山的大小、形状、高度等因素。
你可以在纸上画出假山的草图,然后根据草图来制作假山。
3.制作假山的基础
在制作假山之前,你需要先制作假山的基础。
这个基础可以用木板或者石头来制作。
制作基础的目的是为了让假山更加稳定,不易倒塌。
4.制作假山的外形
在制作假山的外形时,你需要先将泥土或者石头放在基础上,然后根据草图来塑造假山的形状。
在塑造假山的形状时,你需要注意假山的高低起伏、坡度等因素。
5.装饰假山
在制作假山的过程中,你可以根据自己的喜好来装饰假山。
例如,你可以在假山上种植一些小草、花卉等植物,或者在假山上放置一些小石头、小树等装饰品。
制作假山需要一定的技巧和耐心。
如果你想制作出一个美丽的假山,那么就需要认真学习和实践。
希望以上的入门技巧能够帮助你更好地完成这项工作。
假山瀑布水景工程施工(3篇)

第1篇一、前期准备1. 设计方案:在施工前,首先要根据现场实际情况,结合客户需求,制定出假山瀑布水景的设计方案。
方案应包括假山的形状、瀑布的落差、喷泉的布局、水体的流动方向等。
2. 材料选购:根据设计方案,选购合适的材料,如石材、水泥、钢筋、管道等。
确保材料质量符合国家标准,为工程顺利进行提供保障。
二、基础施工1. 假山基础:基础施工是保证假山稳定性的关键。
首先,挖掘假山基础坑,深度和宽度根据假山大小和地质条件确定。
然后,对基础坑进行夯实,确保地基牢固。
2. 桩基施工:对于较大的假山,可采用桩基施工。
桩基选用松木或杉木,直径100-200mm,桩距约200mm。
平面布置按梅花形排列,木桩打到硬底,顶端露出湖底200mm左右,其间用块石嵌紧,用条石压顶。
3. 灰土基础:北方园林中位于陆地上的假山,多采用灰土基础。
灰土基础有较好的凝固条件,灰土一旦凝固便不透水,可以减少土壤冻胀的破坏。
灰槽基础的深度为500-600mm。
三、假山施工1. 石材选用:根据设计方案,选用合适的石材,如千层石、斧劈石、吸水石等。
石材需经过切割、打磨等工序,确保形状和尺寸符合要求。
2. 假山堆砌:按照设计方案,将石材按照层次、形状堆砌成假山。
在堆砌过程中,注意保持假山的稳定性和美观性。
四、瀑布施工1. 瀑布基础:瀑布基础需与假山基础相连接,确保整体稳定性。
基础施工完成后,进行瀑布的形状和尺寸调整。
2. 瀑布流水系统:瀑布流水系统包括水源、管道、喷头等。
根据瀑布高度和宽度,设计合理的流水系统,确保瀑布水流顺畅。
五、喷泉施工1. 喷泉基础:喷泉基础需与瀑布基础相连接,确保整体稳定性。
基础施工完成后,进行喷泉的形状和尺寸调整。
2. 喷泉设备安装:根据设计方案,安装喷泉设备,如水泵、喷头等。
确保设备运行正常,达到预期效果。
六、后期施工1. 水体净化:为了保证水景水质,需设置水体净化系统,如过滤池、曝气机等。
2. 绿化施工:根据设计方案,进行水景周边的绿化施工,如种植植物、铺设草坪等。
制作假山的入门技巧

制作假山的入门技巧
一、基础知识
1、假山是模拟自然山形的一种景观造型,其中包括大山、小山、水景等。
假山的制作应以自然为原型,注重色彩的变化,表现自然山水景观的特点。
2、假山的制作有多种方式,一般使用石材、料土、砂石、苔藓、苔藓石以及精细的涂料等材料。
3、假山制作应遵循一定的步骤:确定山形,挖掘山洞,铺设基础,布置石材,塑造山脉,修整苔藓,涂料雕刻,步石固定,植物摆放,增添细节等。
二、材料选用
1、根据制作假山的大小和位置,选择合适的石材,建议选用经过调和处理的单色石材。
2、根据山形的要求,选择不同粒度、不同形状的砂石,以组织出合适的山脉。
3、根据景观设计要求,挑选合适的苔藓,以增加山形的表现力。
4、根据制作的要求,選擇适合的涂料,用来描绘山水景观的细节,如:树木、小山谷、山涧、湖泊等。
三、制作技巧
1、在进行制作前,要对景观设计有足够的准备,确定山形的宽度、最高点以及斜度,使山体饱满有力。
2、在铺设基础时,要注意做到稳定,以免挤压石材,以及出现
不平的情况。
3、在布置石材时,要根据山形的表现注意分层,使山体看起来更加真实。
4、在苔藓布置时,要仔细研究山脉形状,做到自然,合理布置树、花、草等植物,使景观更加完美。
5、在涂料雕刻时,要做到精细,整体绘制出山水景观的自然景观,增加景观的趣味性。
四、结束语
制作一个真实可信的假山,需要较多的细节把控,以上此篇文章只是介绍了制作假山的一些基本技巧,实际制作过程中,还需根据具体的景观设计来进行一定的调整。
制作假山大多比较耗时,但通过耐心的观察、审美判断以及勤奋的努力,最终能够创造出山水一样的真实景观。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
假山工程的基础可分为陆地和涉水两种,在做法上又有桩基、灰土基础和混凝土基础之分。
桩基这是一种最古老的假山基础做法,《园冶·掇山》说:“掇山之始,桩木为先,较其短长,察乎虚实。
”尤其是水中的假山或假山驳岸,用得较为广泛。
其原理是将桩柱的底头打到能接触到水下或弱土层下的硬土层,以形成一个人工加强的支撑层,桩柱在假山基础范围内均匀分布,这种桩称为“支撑桩”。
平面布置按梅花形排列的则称“梅花桩”;用以挤实土壤,以加强土壤承载力的,则称之为“摩擦桩”。
桩柱通常多选用柏木或杉木,以取其通直而较耐水湿。
桩粗一般在10~15厘米左右,桩长一般在100厘米以上至150厘米以上不等。
如做驳岸,少则三排,多则五排,排与排之间的间距一般在20厘米左右。
在苏州古典园林中,凡有水际驳岸的假山基础,大多用杉木桩,如拙政园水边假山驳岸的杉木桩长约150厘米;而北方则多用柏木桩,如北京颐和园的柏木桩长约160~200厘米。
桩木顶端露出湖底十几厘米至几十厘米,其间用块石嵌紧,再用花岗岩条石压顶。
条石上面再用毛石和自然形态的假山石,即《园冶·掇山》所云:“立根铺以粗石,大块满盖桩头”。
条石和毛石应置于最低水位线以下,自然形态的假山石的下部亦应在水位线以下,这样不仅美观,也可减少桩木的腐烂,所以有的桩木能逾百年而不坏。
除了木桩之外,也有用钢筋混凝土桩的。
由于我国各地的气候条件和土壤情况各不相同,所以有的地方,如扬州地区为长江边的冲积砂层土壤,土壤空隙较多,通气较多,加之土壤潮湿,木桩容易腐烂,所以传统上还采用“填充桩”的方法。
所谓填充桩,就是用木桩或钢杆打桩到一定的深度,将其拔出,然而在桩孔中填入生石灰块,再加水捣实,其凝固后便会有足够的承载力,这种方法称为“灰桩”;如用碎瓦砾来充填桩孔,则称为“瓦砾桩”。
其桩的直径约为20厘米,桩长一般在60~100厘米,桩边的距离为50~70厘米。
苏州地区因其土壤粘性相对较强,土为基础方法,称为“石钉桩”,再在缝隙中夹填碎石,上用碎砖片和素土夯实,中间铺以大石块;若承重较大,则在夯实的基础上置以条石。
北京圆明园因处于低湿地带,地下水成了破坏假山基础的重要因素,包括土壤的冻胀对假山基础的影响,所以其常用在桩基上面打灰土的方法,以有效地减少地下水对基础的破坏。
灰土基础某些北方地区,因地下水位不高,雨季比较集中,这样便使灰土基础有个比较好的凝固条件。
灰土一经凝固,便不透水,可以减少土壤冻胀的破坏。
所以在北京古典园林中,对位于陆地上的假山,多采用灰土基础。
灰土基础的宽度一般要比假山底面的宽度宽出50厘米左右,即所谓的“宽打窄用”。
灰槽的深度一般为50~60厘米。
2米以下的假山,一般是打一步素土,再一步灰土。
所谓的一步灰土,即布灰30厘米左右,踩实到15厘米左右后,再夯实至10厘米多的厚度。
2~4米高的假山,用一步素土、两步灰土。
灰土基础对石灰的要求,必须是选用新出窑的块灰,并在现场泼水化灰,灰土的比例为3∶7,素土要求是颗粒细匀不掺杂质的粘性土壤。
混凝土基础近代假山一般多采用浆砌块石或混凝土基础,这类基础耐压强度大,施工速度快。
块石基础常用没有造型和没有多少利用价值的假山石,或花岗岩毛石、废条石等筑砌,所以也称毛石基础。
这种基础适用于中小型假山。
其基础的厚度根据假山的体量而定,一般高在2米左右的假山,其厚度在40厘米左右;4米左右的假山,其厚度则在50厘米左右;毛石基础的宽度应比假山底部宽出30厘米以上。
毛石需满铺铺平,石块之间相互咬合,搭配紧密,缝隙用碎石及150~200#的水泥砂浆或混凝土灌实作平,使它连成整体。
堆叠大型假山则常采用钢筋混凝土板基础,先需要挖土到设计所需的基础深度,人工夯实底层素土,再用150~200#的混凝土做厚7~10厘米的垫层,然后再在上面用钢筋扎成20厘米左右见方的网状钢筋网,最后用混凝土浇注灌实,经一周左右的养护后,方可继续施工。
在假山施工中还有“拉底”一说。
所谓的拉底,就是在假山基础上叠置最底层的自然假山石的术语,其正如《园冶·掇山》所说的:“方堆顽夯而起,渐以皴文而加。
”选用顽夯的大块山石拉底,具有坚实耐压、永久不坏的作用,同时因为这层山石大部分在地面以下,小部分露出地表,而假山的空间变化却都立足于这一层,所以古代叠山匠师们把拉底看作是叠山之本。
其要点:一是统筹向背,即根据设计要求,统筹确定假山的主次关系,安排假山的组合单元,再来确定底石的位置和发展体势。
二是曲折错落,即假山底脚的轮廓线一定要打破直砌僵硬的概念。
三是断续相间,即假山底石所构成的外观,不是连绵不断的,选石上要根据大小石材成不规则的相间关系安置,以为假山中层的“一脉既毕,余脉又起”的自然变化作准备。
四是紧连互咬,虽然外观上有断续变化,但结构上却必须一块紧咬一块,具有整体性。
五是垫平安稳,以便于继续施工。
1、"钻孔灌注桩施工。
(1)施工前准备工作a、场地平整、清除杂物,回填土应夯打密实。
b、设置闭合导线网并与市政高级控制点闭合,达到规范要求精度,经验收合格后,导线点作为桩位点放样的基准点。
导线点同样要闭合,达到精度要求。
桩位点在埋设护筒时会被破坏,所以桩位点确定之后,再放两个以上的保护桩。
用保护桩校核护筒的准确性。
保证桩位点的偏差符合要求。
测量放样用全站式经纬仪,极坐标计算数据。
桩位之间的距离校核可用钢尺丈量。
c、挖泥浆池、沉淀池、储水池、准备合格粘土或膨润土。
d、接通水、电源。
e、埋设护筒,护筒四周应夯实,顶端高出地面30cm,底部埋深1."5—2."0m,护筒直径比桩径大20cm,上下正直,护筒中心线平面偏差小于5cm。
一般用钢质护筒,钢板厚0."8—1."0cm。
护筒用人工或机械方法埋设,并探明地下障碍物。
f、移走地下障碍物。
可能还有一些管网会占据桩位,必须在钻孔桩施工前,查清地下管网情况,尽早采取措施,迁走桩位上的地下障碍物。
g、桩架就位。
机架要平直,机座垫稳,不能软硬不均,一般桩机下垫枕木。
钻孔过程中机架不能移位和不均匀沉陷。
h、泥浆指标。
粘土层16”—17”,砂层17”—19”,含砂率不超过8%,胶体率90%以上,比重1."2—1."4左右。
泥浆质量直接影响钻孔进度。
i、泥浆槽应制成高20cm,宽30cm,长度不小于15m,泥浆流速不大于10cm/s。
j、钻孔机械使用回旋钻。
设计要求入坑底2m。
(2)钻孔a、钻具联结要牢固,铅直,初期钻进速度不要太快,在孔深4."0m以内,不超过2m/h,以后不要超过3m/h。
在覆盖层始终要减压钻进,钻进速度与泥浆排放量相适应。
冲孔钻在开孔时要慢,孔深2."0m以内,不超过1."5m/h。
b、钻进过程中,经常测试泥浆指标变化情况,并注意调整钻孔内泥浆浓度,本工程地下水位埋深2—3米,泥浆压力超过水压力,可满足施工规范要求。
c、经常检查机具运转情况,发现异常情况立即查清原因,及时处理。
钢丝绳和润滑部分必须每班检查一次。
d、小工具如扳手、榔头、撬棍用保险绳栓牢,防止掉入孔内。
e、经常注意观察钻孔内附近地面有无开裂或护筒、桩架是否倾斜。
f、严格遵守操作技术规程,做好钻孔记录。
记录中要反映泥浆变化。
g、钻至设计深度时,要由监理工程师在现场与施工单位有关人员共同判断并准确测定孔深。
以此作为终孔标高的依据。
(3)清孔a、钻孔到设计深度,施工单位提出终孔要求,需由现场监理工程师决定,并进行孔径,孔偏斜度、孔深的验收。
验收方法是制造一个长度等于4—6倍桩径,直径等于孔径的钢筋笼,将钢筋笼吊放入孔,并顺利放到设计要求的孔底,说明孔径和偏斜度达到要求。
孔深用测绳和钢尺丈量。
钢筋笼放不到底时还需要修孔直至孔壁铅直,钢筋笼能顺利放到底为止。
b、清孔方法是用原浆换浆法清孔,清孔后泥浆指标比重1."15—1."20之间,含砂量小于4%,粘度20—22”,孔底沉渣小于5cm。
为防止孔内沉渣大于规范要求,一般用抽吵筒先将孔内泥砂打掉再换浆。
c、清孔时应保持钻孔内泥浆面高于地下水位1."5—2."0m防止塌孔。
d、清孔达到要求,由监理工程师再次验收孔深,泥浆和沉渣厚度。
经监理工程师签证,同意隐蔽,灌注砼,再进行下道工序。
(4)钢筋笼制安a、钢筋进场必须具有合格证,每批材料,每种规格均需抽样检查合格后方可使用。
b、钢筋笼制作必须严格按设计图和规范要求执行。
一般钢筋笼用焊接方法,个别连接点用绑孔。
钢筋笼外侧的定位钢筋可用空心穿孔砼预制圆柱体,或直接用钢筋弯曲成型并焊接在主筋上,以保证主钢筋保护层厚度。
c、钢筋笼的加强箍必须与主筋焊牢,焊条一般用5字头型号,以保证钢筋笼焊接质量。
钢筋笼在安装过程中不能变形。
d、钢筋笼最好一次性使用一台吊机。
e、钢筋笼顶端要焊吊挂筋,高出钢护筒。
钢筋笼就位后,吊挂筋支承在护筒顶的枕木上,不能直接放在护筒上。
f、超声波检测桩的钢筋笼要安装镀锌钢管与箍筋连接,要保证检测钢管不漏水。
(5)浇注水下砼a、用直径20cm导管灌注水下砼。
导管每节长度3—4m。
导管使用前试拼,并做封闭水试验(0."3Mpa),15分钟不漏水为宜。
仔细检查导管的焊缝。
b、导管安装时底部应高出孔底30—40cm。
导管埋入砼内深度2—3m,最深不超过4m,最浅不小于1m,导管提升速度要慢。
c、开管的砼数量应满足导管埋入砼深度的要求,开管前要备足相应的数量。
d、砼落度为18—22cm,以防堵管。
e、砼要连续浇注,中断时间不超过30分钟。
浇灌的桩顶标高应高出设计标高0."5m以上。
砼用商品砼或自备搅拌设备,吊机吊斗入槽或用泵送砼直接入槽。
f、施工中应保证场地清洁卫生,泥浆不可到处外溢,泥渣应及时清除。
(6)桩基检测a、凿除桩顶预加高的砼,桩头钢筋不能乱弯。
凿桩头用风镐或人工凿除。
桩顶标高按设计要求,桩顶要大致平整。
b、桩基检测的方法是动测,超声波。
每条桩用什么方法检测由设计和监理工程师和质检部门决定。
c、施工单位配合质检部门对每条桩进行检测。
质量合格后方能进行下道工序施工。
