水池加固抗渗防水-施工方案

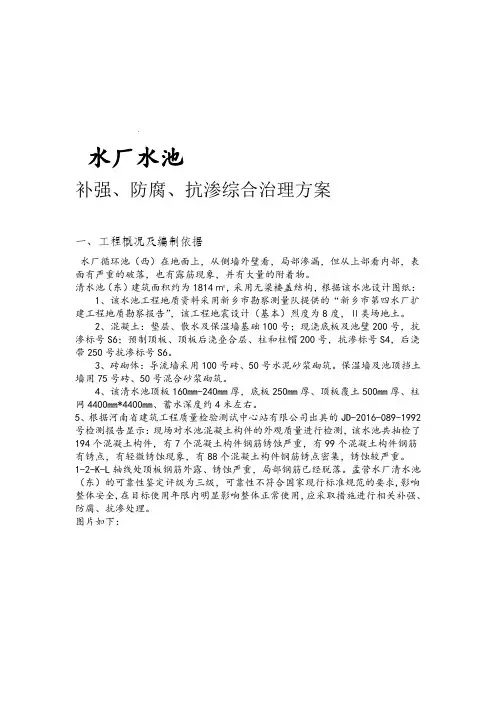

水厂水池补强、防腐、抗渗综合治理方案一、工程概况及编制依据水厂循环池(西)在地面上,从侧墙外壁看,局部渗漏,但从上部看内部,表面有严重的破落,也有露筋现象,并有大量的附着物。

清水池(东)建筑面积约为1814川,采用无梁楼盖结构,根据该水池设计图纸:1 、该水池工程地质资料采用新乡市勘察测量队提供的“新乡市第四水厂扩建工程地质勘察报告”,该工程地震设计(基本)烈度为8度,U类场地土。

2 、混凝土:垫层、散水及保温墙基础100号;现浇底板及池壁200号,抗渗标号S6;预制顶板、顶板后浇叠合层、柱和柱帽200号,抗渗标号S4,后浇带250号抗渗标号S6o3 、砖砌体:导流墙采用100号砖、50号水泥砂浆砌筑。

保温墙及池顶挡土墙用75号砖、50号混合砂浆砌筑。

4 、该清水池顶板160mm-240m厚,底板250mn厚、顶板覆土500mn厚、柱网4400mm*4400mm蓄水深度约4米左右。

5、根据河南省建筑工程质量检验测试中心站有限公司出具的JD-2016-089-1992号检测报告显示:现场对水池混凝土构件的外观质量进行检测,该水池共抽检了194个混凝土构件,有7个混凝土构件钢筋锈蚀严重,有99个混凝土构件钢筋有锈点,有轻微锈蚀现象,有88个混凝土构件钢筋锈点密集,锈蚀较严重。

1-2-K-L 轴线处顶板钢筋外露、锈蚀严重,局部钢筋已经脱落。

孟营水厂清水池(东)的可靠性鉴定评级为三级,可靠性不符合国家现行标准规范的要求,影响整体安全,在目标使用年限内明显影响整体正常使用,应采取措施进行相关补强、防腐、抗渗处理。

图片如下:二、综合治理施工方案根据现场条件,为降低对周边环境的影响,提高施工效率,缩短工期,保证无渗漏整体效果,尽早恢复供水生产,决定采用郑州赛诺建材有限公司的专业补强、防腐、抗渗技术及特种防腐、抗渗材料,设计结构补强加固、防腐、抗渗的处理方案,该方案涉及的材料全部符合饮用水安全要求,构建一个高强度的多重抗渗系统,彻底解决腐蚀、渗漏水的问题一)、方案措施:1、循环池、清水池内(YYB治理方案1)、高压水喷射清洗、清理干净,露出坚实的结构基面;2)、露筋剔凿、打磨、除锈、RD-TD饮水池专用涂料封闭处理;3)、局部孔洞等缺陷用YYG拌砂填堵抹结实;4)、整体喷涂YYB特种防水抗渗浆料修复加固,保障池内结构基面整体涂层饱满、密实坚固,保证无露筋、无露原结构骨料。

2、池外壁局部渗漏缺陷结构修复方案1)、凿毛裂缝等缺陷表面,喷水清理干净;2)、用YYB特种防水浆料喷涂抗渗、丫丫16闪凝堵漏补强。

3 )、涂刷RD-FLEX背压一涂灵防水涂料。

二)、施工措施:1,施工准备计划施工时,对施工区域米取保护和隔离措施,提前排放水、拆卸或移出、保护影响施工的设施,脚手架,材料,机具,安全、劳保防护品,技术管理、施工人员准备进场。

区域内施工工序完成要及时测量记录、汇报验收。

施工资料存档备份。

2 ,池内基面处理1 )、池内整体用高压清洗设备清洗、清理,基面应结实平整、干净、无灰尘、无油污、及杂物;2 )、对于有油污的基面应用10%勺食用小苏打溶液进行擦洗,再用清水冲洗干净。

3 )、对于空鼓、松脱基面、尖锐凸出物都应铲除及用YYG固结浆料调配适量的干净河砂进行修补结实。

4 )、阴阳角处建议做成圆角或棱角。

5)、基面若有裂漏现象,必须调配YYB特种防水抗渗浆料喷涂2mm厚, 4- 小时固结后方可进行下个工序施工。

3 ,露筋防腐施工1 )、钢筋除锈施工:手工和动力除锈:需防腐施工的钢筋采取手工打磨结合电动磨砂除锈的方法,达到基面无锈蚀,压缩空气除尘,检查合格后即可进行防腐涂刷施工。

基层处理:表面预处理是整个防腐过程中的重要环节,保证涂层质量的先决条件,关系到防腐蚀材料能否发挥最在覆盖屏闭作用,关系涂料涂层的整体使年限。

对腐蚀严重部位用砂轮机对金属表面上的污物、焊渣、铁锈、氧化皮彻底清除干净,特别是夹角、死角等部位,使基层表面腐朽清除。

验收标准:砂轮机除锈后表面干燥、无油污、无氧化皮、无锈迹、无灰尘,表面粗糙度达到RZ20-40 um符合GB8923-1988规定要求的等级标准(St3级)。

2 )、钢筋封闭涂料施工:基层处理完后为防止产生再次氧化,需尽快在4小时内涂刷第一道RD-TD饮水池专用涂料进行密封处理施工。

配料:先将RD-TD饮水池专用涂料粉料泡入粉料量1/3的清洁的自来水中,搅拌融合成膏泥状,再剪开液料包,按比例将液料倒入料桶,连接手持电动搅拌机,开机搅拌均匀混合物4-5分钟,静置10分钟左右,施工前进行二次搅拌2-3 分钟。

涂刷:一人先用滚筒或长鬃毛刷蘸涂料刷阴角、小夹角等不能连续涂刷的部位做增强处理。

后面一人用滚筒或长鬃毛刷蘸涂料有序、均匀地涂刷在钢结构表面,不要漏刷,发现流挂现象,及时收刷均匀。

利用脚手架采取先上后下的次序施工,涂膜分两遍涂刷完成,成膜厚度1.5mm左右,二遍涂刷中间间隔2-4小时。

检查验收:涂膜无严重流挂现象,涂刷均匀饱满,无毛糙,无漏刷,涂膜1.5mm厚左右即为合格。

4,池内基面整体喷涂YYB特种防腐抗渗浆料补强、抗渗施工1)、干燥基面上施工前应先湿润基面至无明水为准,若基面潮湿但无明水可直接施工。

2)、连接电动搅拌机,按配比加水调配YYB特种防腐抗渗浆料,充分搅拌至均匀、无料粒糊状,静置十分钟后再搅拌一下,效果更佳。

3)、连接空压机、喷浆枪,上料直接将浆料均匀喷涂在基面上,待第一层完全干透后(约2小时或手擦不粘为准),再喷涂第二遍。

堆积流挂现象,趁浆料未干之前用塑料扫把向一个方向收扫平整处理。

对于结构缺陷部位和钢混结合部位可预先多喷一遍。

4-8小时固结后能上人即可进行下个施工工序。

4)、喷涂施工保证与原基面整体结合牢固,平整、密实,无空鼓、裂纹,无凹陷、无开裂、无裸露钢筋和原结构骨料等缺陷现象产生。

YYB涂层最薄处保证有5mn厚。

1天后达到一定硬度,密实度,厚度等要求即可进行喷水雾覆膜养护,交工验收,成品保护。

5,池外壁局部渗漏缺陷结构修复施工1)、对外壁缺陷渗漏部位整体外延3-5CM范围磨毛处理,沿裂缝开凿1-2cm 的V型槽,露出原混凝土结构基面,高压喷水清洗干净,润湿基面,达到施工条件。

垃圾清运到指定堆放点;2)、配制YYB浆料,连接空压机,喷浆枪,上料对修复部位基面整体进行喷浆一遍,阴阳角、结合部位、渗漏严重部位重点多遍喷浆,达到2mm厚,待凝结固化;3)、局部漏点渗漏明水,可用YY-16闪凝浆料进行填补固结止水处理,再补喷YYB浆料;4)、12小时后,检查无渗漏后,用RD-FLEX背压一涂灵涂刷裂纹部位,整体涂刷2-3遍,确保涂膜达1.2-1.5mm厚。

涂刷基面保证喷水润湿,接茬、结构结合连接部位细化处理,保证密实封闭,确保无渗漏产生;5 )、3天后无渗漏潮湿即可通过合格验收。

6 ,施工注意事项1)、禁止在5C以下或有积水的情况下施工。

2)、切忌将已干结的料加水混合后再用;3)、结构开裂处理按有关规范要求进行,建议加一层玻璃纤维网;4)、施工完成24小时内,需防止人行走并不能穿高跟鞋或钉鞋进入施工区域。

5)、已完成的补强抗渗层在没有做保护措施之前,不得有铁器、钢钉、钢筋、脚手架等棱角重物在防水层上施工或堆放,以免破坏防水层;6)、补强抗渗层完全干固后,方可做其它覆盖层。

三、运用技术、材料施工采用郑州赛诺建材有限公司的专业防腐抗渗技术,特种防腐、抗渗材料,设计结构补强加固、防腐、抗渗的处理方案,构建一个高强度的多重防腐抗渗系统,彻底解决腐蚀、渗漏水的问题。

主要材料性能:1、YYB特种防腐抗渗浆料:由郑州赛诺建材有限公司研发,是一种专业在背水面处理混凝土、砖石结构渗漏水的特效刚性内防水材料,属新型特效防水抗渗材料,无毒无味,阻燃,环保,可用于食品和饮用水工程。

是由几十种纯无机成分组成的灰色粉末,单组份,各种成分与水互相发生反应后,具有多重防水抗渗的功能,而且强度高(7天C30 以上),耐高低温(-40-200 C ),粘接力强(2.0MPA,抗渗压力达1.8MPA可耐180米水柱的压力,不起层,不开裂,耐紫外线,耐老化,抗冻,不易被破坏,无搭接缝施工,可靠性高。

已通过国家建筑材料测试中心的检测,被列为中国工程建设重点推广应用产品,是耐久性防水工程的最佳选择。

本材料采用喷涂施工,即使采用高压注浆或其他材料效果不佳的,使用本材料依然可以达到理想效果。

YYB特种防水抗渗浆料作为内防水施工的主要材料,具有以下优点:1)、优异的防水抗渗能力,是真正的多重动态防水材料;2)、和混凝土、砖石结构具有超强的粘接能力,可背水面大面积带水施工。

即使遇到使用注浆或其他材料效果不佳的渗漏水情况,该材料同样可以达到理想效果;3)、采用喷涂法施工,防水层厚度均匀,无接缝,并可根据施工要求调节材料的厚度,既适合局部修复处理,也可以大面积施工。

4)、集防水,抗渗,修复,加固,保护为一体,不需另做保护层,具有较高的抗压强度与抗折强度,可以承受较高的漏水压力,有效增加建筑物的强度5 )、由纯无机材料组成,与混凝土结构同寿命,耐高温,耐紫外线,抗冻,抗老化。

6)、无毒无味,真正的绿色环保产品,可以应用于食品工程和饮用水工程。

具抗酸性,抗化学性,可用于:污水处理槽,酸液存储槽,油槽,抗酸地坪、化学工厂储料塔等。

具抗冻融性,可用于冷冻室,冷气室,温度变化大的场所等工程。

抗海水氯离子侵蚀,可用于近海边的建筑物,堤岸,码头,工事基地等工程。

低水化热,抗干缩龟裂,可用于水库混凝土,大坝混凝土浆料层,桥梁混凝土浆料层,混凝土路面沙浆层等。

老混凝土缺陷的修复和工程加固YY0防腐抗渗浆料具有如下指标:初凝时间:142分抗压强度:33.7MPA(7 天);40.7MPA(28 天)抗折强度:8.4MPA(7 天);9.4MPA(28 天)抗渗压力:1.8MPA粘结强度:1.23MPA抗开裂性能(开裂指数):152.5mm收缩率:0.08%(28天)抗冻循环:150次氯离子扩散系数:1.9 X 10-2m2/s(28天)钢筋锈蚀:对钢筋无锈蚀危害耐酸性(质量分数25%H2SO溶液,7天质量损失)48%耐碱性(质量分数为35%勺NaOH溶液,7天,抗压强度比):100.8%耐盐性(质量分数20%Na2SO溶液,7天,抗压强度比):93.2% 耐高温(200 C 7天,质量损失)24%2、YY-16闪凝浆料:由郑州赛诺建材有限公司研发,为无机高强度抗渗材料,用于混凝土局部漏水或砖混结构漏水的预处理,孔洞快速固结封堵,既能和混凝土基层结合好,又能与其他料结合牢固。

3、RD-FLEX背压一涂灵由郑州赛诺建材有限公司研发生产,双组份,粘结力强,防水抗渗性能好,可在背水面处理建筑暂时无明水的裂纹渗漏水处理。

合集下载

水池加固抗渗防水-施工方案

水池加固抗渗防水-施工方案

水厂水池补强、防腐、抗渗综合治理方案一、工程概况与编制依据水厂循环池(西)在地面上,从侧墙外壁看,局部渗漏,但从上部看内部,表面有严重的破落,也有露筋现象,并有大量的附着物。

清水池(东)建筑面积约为1814㎡,采用无梁楼盖结构,根据该水池设计图纸:1、该水池工程地质资料采用新乡市勘察测量队提供的“新乡市第四水厂扩建工程地质勘察报告”,该工程地震设计(基本)烈度为8度,Ⅱ类场地土。

2、混凝土:垫层、散水与保温墙基础100号;现浇底板与池壁200号,抗渗标号S6;预制顶板、顶板后浇叠合层、柱和柱帽200号,抗渗标号S4,后浇带250号抗渗标号S6。

3、砖砌体:导流墙采用100号砖、50号水泥砂浆砌筑。

保温墙与池顶挡土墙用75号砖、50号混合砂浆砌筑。

4、该清水池顶板160mm-240mm厚,底板250mm厚、顶板覆土500mm厚、柱网4400mm*4400mm、蓄水深度约4米左右。

5、根据河南省建筑工程质量检验测试中心站有限公司出具的JD-2016-089-1992号检测报告显示:现场对水池混凝土构件的外观质量进行检测,该水池共抽检了194个混凝土构件,有7个混凝土构件钢筋锈蚀严重,有99个混凝土构件钢筋有锈点,有轻微锈蚀现象,有88个混凝土构件钢筋锈点密集,锈蚀较严重。

1-2-K-L轴线处顶板钢筋外露、锈蚀严重,局部钢筋已经脱落。

孟营水厂清水池(东)的可靠性鉴定评级为三级,可靠性不符合国家现行标准规范的要求,影响整体安全,在目标使用年限内明显影响整体正常使用,应采取措施进行相关补强、防腐、抗渗处理。

图片如下:二、综合治理施工方案根据现场条件,为降低对周边环境的影响,提高施工效率,缩短工期,保证无渗漏整体效果,尽早恢复供水生产,决定采用郑州赛诺建材有限公司的专业补强、防腐、抗渗技术与特种防腐、抗渗材料,设计结构补强加固、防腐、抗渗的处理方案,该方案涉与的材料全部符合饮用水安全要求,构建一个高强度的多重抗渗系统,彻底解决腐蚀、渗漏水的问题。

池塘加固工程施工方案

池塘加固工程施工方案

一、工程概况本工程为池塘加固工程,主要目的是提高池塘的抗渗性能、稳定性和安全性,防止池塘漏水、塌陷等问题的发生。

工程地点位于XX市XX区,施工面积约为XX平方米。

工程内容包括:池塘底部加固、池壁加固、排水系统改造等。

二、施工准备1. 工程组织机构成立施工现场管理机构,明确各岗位职责,确保施工顺利进行。

2. 施工人员及设备组织具有丰富经验的施工队伍,确保施工质量。

设备包括挖掘机、搅拌机、混凝土泵、运输车辆等。

3. 材料准备采购符合国家标准的混凝土、钢筋、防水材料、砂石等原材料。

4. 施工图纸及技术资料熟悉施工图纸,掌握施工技术要求,确保施工质量。

三、施工工艺及步骤1. 池塘底部加固(1)清理池塘底部,将杂物、淤泥等清除干净。

(2)根据设计要求,铺设防水层,确保防水效果。

(3)浇筑混凝土,厚度根据设计要求确定。

(4)养护混凝土,保证强度。

2. 池壁加固(1)拆除原有池壁,清除松散土体。

(2)根据设计要求,设置钢筋网,绑扎钢筋。

(3)浇筑混凝土,厚度根据设计要求确定。

(4)养护混凝土,保证强度。

3. 排水系统改造(1)拆除原有排水系统,检查排水管道。

(2)根据设计要求,重新铺设排水管道,确保排水畅通。

(3)检查排水系统,确保无渗漏。

四、质量控制措施1. 材料检验:严格按照国家标准进行材料检验,确保材料质量。

2. 施工过程控制:加强对施工过程的监督,确保施工质量。

3. 成品保护:对已完成的工程部位进行保护,防止损坏。

4. 验收标准:按照国家相关标准和设计要求进行验收。

五、安全文明施工1. 施工现场安全:严格遵守施工现场安全规定,确保施工人员安全。

2. 环境保护:合理利用资源,减少施工过程中的污染。

3. 文明施工:保持施工现场整洁,营造良好的施工环境。

六、工程进度安排根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。

七、工程验收工程完成后,按照国家相关标准和设计要求进行验收,确保工程质量。

本方案仅供参考,具体施工过程中应根据实际情况进行调整。

水池的抗渗、裂、漏治理措施

水池的抗渗、裂、漏治理措施

水池的抗渗、裂、漏、浮措施(一)水池抗浮水池在施工中或使用前,由于某些措施不当可能会出现整个池体上浮,脱离原地基础或垫层,底板下脱空积有泥水、淤泥,池底板、池壁、顶板出现裂缝现象,造成池子大量渗漏、破坏,不能使用。

(1)原因分析雨期施工,现场排水不当,涌入基坑;池周围未及时分层回填夯实,雨水流入基坑;管道漏水或停止基坑降水时间过早;池顶上方未回填,池内未适当灌水,使池子上部荷载不足以平衡水的上浮力;施工管理不善,未按施工程序施工,做好施工前的排水、回填压重等措施。

(2)处理加固方法一般采取“自重或再外部加压复位”的方法,具体采取“侧面掏土与底板钻孔冲土”相结合,即在池体四周填土挖去后,用人工从池外侧将涌入池底的泥砂掏除一部份,其余部位则在底板上顺序钻孔,孔径为30mm,按梅花形布置,间距1.5~2.5m,穿透底板,该孔同时兼作以后底板加固水泥压力灌浆用,孔成后,采用高压水泵逐孔压水冲洗,将池底泥砂冲出,经池底冲洗及池体自重或再池项加压,即可使底板基本复位。

为使标高一致,可在四边垫以找干好的4根枕木控制复位标高。

如池体未裂,采用灌水加压复位应特别注意的是灌水不宜太高,以防止底板中部无支承面造成裂缝。

待底板复位稳定后,一般应从底板钻孔处进行压力灌浆处理,灌浆前先沿池壁四周用300mm厚经夯实的回填土封住,并等距离埋设8~16根胶管作溢浆孔,灌浆材料采用水泥粉煤灰浆或水泥砂浆和纯水泥浆。

水泥用42.5(R)普通水泥。

压浆设备可采用HB013型压浆泵,压浆时用高压橡胶管将灌浆嘴与压浆泵的输浆干管连通,即可用跳仓方式同时往几个灌浆孔向底板下注浆,直至邻孔内出浆为止。

注浆一般分两遍进行,第一遍可灌入掺粉煤灰的低强度、高流动性的稀浆增合比为:水泥:粉煤灰:水=1:4:10)(或水泥砂浆人间歇48h,第二遍用纯水泥浆喷灌,将板底孔隙压实为止,并在钻孔处预埋Φ16mm垂直钢筋,以作加强新旧底板之间的接合。

在向底板灌浆的同时,应在池体基坑四周挖沟和集水井,用水泵将坑内积水及新从浆液中带出的水排出,以加快浆液固结。

水池防水堵漏施工方案

水池防水堵漏施工方案

水池防水堵漏施工方案一、工程概述二、施工前准备工作1.根据水池的实际情况,确定施工方式和防水材料;2.水池的表面应清洁干净,并确保无破损和污渍;3.对水池的结构进行检查,发现裂缝、空鼓等问题及时修补;4.准备好施工所需的工具、设备和材料;5.清理施工现场,确保施工环境整洁。

三、施工步骤1.表面处理:清洁水池表面的杂物和污渍,并确保表面干燥和平整;2.基层处理:根据水池的材质和结构,选择适当的基层处理方法,如刷涂特殊的粘结剂,填充裂缝等;3.防水处理:选择适当的防水材料,如PVC防水卷材、聚氯乙烯(PE)防水卷材等。

根据水池的具体情况,使用涂刷或粘贴等方式进行防水处理;4.敲击处理:对已经涂刷或粘贴的防水层进行敲击处理,以确保其与基层紧密贴合;5.封边处理:水池的边缘部位容易堵漏,需要进行封边处理。

可以选择适当的封边材料,如胶带、胶状材料等;6.防渗处理:对水池周围的地面进行防渗处理,以防止地下水渗漏进水池;7.清理工作:施工结束后,清理施工现场,并对防水层进行检查,确保施工质量。

四、施工注意事项1.施工过程中,需要保持环境干净,避免杂物和灰尘进入水池内;2.使用的施工材料要求符合国家标准,并确保质量过关;3.防水层的厚度和均匀性要符合设计要求;4.施工人员需掌握相关的防水施工技术,以确保施工质量;5.施工结束后,要及时进行检查和清理,确保施工质量和水池的正常使用。

五、施工质量控制1.施工前,对施工材料进行质量检查,确保合格;2.施工过程中,进行施工质量检查,并针对问题进行及时处理;3.施工结束后,进行施工质量验收,确保达到设计和标准要求。

六、安全措施1.施工现场进行合理的防护,如搭设安全网、设置警示标志等;2.使用施工设备时,要遵守操作规程和安全操作步骤,确保施工人员的安全;3.施工过程中,要注意防止施工材料的飞溅或异味对施工人员的危害,做好相应的防护措施。

七、施工后维护1.施工结束后,对防水层进行定期检查和维护,及时修补损坏或老化的部分;2.对水池进行定期清洗和保养,防止污垢或水垢对防水层的破坏。

水池加固抗渗防水 施工方案

水池加固抗渗防水 施工方案

水厂水池补强、防腐、抗渗综合治理方案一、工程概况及编制依据水厂循环池(西)在地面上,从侧墙外壁看,局部渗漏,但从上部看内部,表面有严重的破落,也有露筋现象,并有大量的附着物。

清水池(东)建筑面积约为1814㎡,采用无梁楼盖结构,根据该水池设计图纸: 1、该水池工程地质资料采用新乡市勘察测量队提供的“新乡市第四水厂扩建工程地质勘察报告”,该工程地震设计(基本)烈度为8度,Ⅱ类场地土。

2、混凝土:垫层、散水及保温墙基础100号;现浇底板及池壁200号,抗渗标号S6;预制顶板、顶板后浇叠合层、柱和柱帽200号,抗渗标号S4,后浇带250号抗渗标号S6。

3、砖砌体:导流墙采用100号砖、50号水泥砂浆砌筑。

保温墙及池顶挡土墙用75号砖、50号混合砂浆砌筑。

4、该清水池顶板160mm-240mm厚,底板250mm厚、顶板覆土500mm厚、柱网4400mm*4400mm、蓄水深度约4米左右。

5、根据河南省建筑工程质量检验测试中心站有限公司出具的JD-2016-089-1992号检测报告显示:现场对水池混凝土构件的外观质量进行检测,该水池共抽检了194个混凝土构件,有7个混凝土构件钢筋锈蚀严重,有99个混凝土构件钢筋有锈点,有轻微锈蚀现象,有88个混凝土构件钢筋锈点密集,锈蚀较严重。

1-2-K-L轴线处顶板钢筋外露、锈蚀严重,局部钢筋已经脱落。

孟营水厂清水池(东)的可靠性鉴定评级为三级,可靠性不符合国家现行标准规范的要求,影响整体安全,在目标使用年限内明显影响整体正常使用,应采取措施进行相关补强、防腐、抗渗处理。

图片如下:综合治理施工方案二、根据现场条件,为降低对周边环境的影响,提高施工效率,缩短工期,保证决定采用郑州赛诺建材有限公司的专业补无渗漏整体效果,尽早恢复供水生产,强、防腐、抗渗技术及特种防腐、抗渗材料,设计结构补强加固、防腐、抗渗的处理方案,该方案涉及的材料全部符合饮用水安全要求,构建一个高强度的多重抗渗系统,彻底解决腐蚀、渗漏水的问题。

水池防渗施工方案

水池防渗施工方案

水池防渗施工方案1. 概述水池防渗施工是为了保护水池内的水不被渗漏出去,确保水池的功能和使用寿命。

本文档将介绍水池防渗施工的方案和步骤。

2. 施工前准备在开始水池防渗施工之前,需要进行以下准备工作:2.1. 确定施工材料和工具根据水池的类型和规模,确定所需的防渗材料,如防渗膜、防渗涂料等,并准备好所需的施工工具,如刷子、辊筒、喷枪等。

2.2. 清理和修补清理水池内的杂物,并对池壁和底部进行检查,修补任何已经出现的裂缝和破损。

2.3. 设计施工计划根据水池的尺寸和形状,制定合理的施工计划,包括施工顺序、时间安排和安全措施。

3. 施工步骤3.1. 表面处理在进行防渗施工之前,需要确保水池的表面干燥、平整和清洁。

可以使用高压水枪清洗表面,同时修复任何发现的不平整。

3.2. 底部处理在水池底部铺设防渗材料,如防渗膜或涂料。

根据材料的要求,使用刷子、辊筒或喷枪将材料均匀涂覆在底部表面。

3.3. 壁面处理处理水池的壁面,同样可以使用防渗膜或涂料。

根据材料的要求,使用刷子、辊筒或喷枪将材料均匀涂覆在壁面。

3.4. 边缘和接缝处理处理水池的边缘和接缝,以确保防渗材料的完整性。

可以使用专用的接缝材料填充边缘和接缝,保证水池的密封性能。

3.5. 验收和修补完成施工后,对水池进行验收。

检查防渗材料的质量和施工的效果,并及时修补和调整。

4. 施工注意事项进行水池防渗施工时,需要注意以下事项:•选择合适的防渗材料,考虑水池的类型和使用环境。

•严格按照施工工艺和要求进行施工,确保施工质量。

•确保施工现场的安全,遵守相关的安全操作规定。

•注意材料的使用和储存方式,避免材料受潮和损坏。

•防渗材料施工过程中避免雨水或污染物的侵入,保持施工环境的干净和整洁。

5. 施工期内和施工后的维护在水池防渗施工完成后,需要进行适当的维护工作,以延长水池的使用寿命:•定期检查水池的防渗材料,有损坏或老化及时修补或更换。

•避免使用尖锐物体或化学药品损坏防渗层。

水池抗渗技术措施

水池抗渗技术措施为提高混凝土的密实性,使水池具有较高的抗渗性能,本工程的水池按设计要求的依强度等级和防渗要求进行施工。

Is材料要求(1)水泥:在不受侵蚀性介质和冰冻作用时,宜采用火山灰水泥、粉煤灰水泥或普通水泥;渗用外加剂时可采用矿渣水泥;在受冻融作用时,应选用普通水泥。

水泥标号不宜低于425(R),不得使过期或受潮结块的水泥。

(2)石子:粒径不宜大于40m%吸水率不大于15%,水量不大于1%o(3)砂:宜采用中砂,含泥量小于3%。

(4)水:饮用水或无侵蚀性的洁净水。

(5)外加剂:宜根据具体情况采用加气剂、密实剂、防水剂、减水剂、微膨胀剂等。

(6)配合比:根据设计要求的强度,抗渗等级和现场实际使用的材料进行试配确定。

选择配合比时应考虑实际施工条件,按设计要求的抗渗等级适当提高0∙2~Q4MPa o配合比一般采用“实体积法”进行设计,设计中的3个基本参数为:水灰比和水泥用量:水灰比宜在O5~Q6,最大不超过大不水泥用量不小于300kg/m3o(7)砂率:宜在28%~38%,灰砂比保持在1.5~2.5之间,砂石混合密实度不大于2000kg/m3o(8)外加剂渗量:根据外加剂品种而定。

(9)为提高水池的抗渗防水性,在水池的底板内壁做五层式防水砂浆抹灰,作为结构防水以外的一道重要抗渗漏防线。

2、施工要点(1)防水混凝土应用机械搅拌。

先将砂、石、水泥一次倒入搅拌机内搅拌Q5~10min0外加剂最后加入。

搅拌前外加剂应用拌合水稀释均匀。

搅拌时间可适当延长至1~15min0(2)模板要求表面平整,拼缝严密,吸湿性小,支撑牢固。

两侧模板如用对拉螺栓固定时,应在螺栓中间加止水片,管道、套管等应焊止水环,并须满焊。

(3)厚度大于或等于25Cm的结构混凝土坍落度宜为1~3cm,厚度小于25Cn1及钢筋稠密的结构宜为3~5cm0拌好的混凝土要及时浇灌,常温下应在30min内运至现场,于初凝前浇灌完毕。

(4)防水混凝土应采用机械振捣,插入式振捣器插点间距不应超过50C 加振捣时间宜为10~30s,到表面泛浆无气泡为止,避免漏振、欠振和超振。

水池防水---专项施工方案

水池防水—专项施工方案一、背景介绍在建筑工程中,水池作为储水、运输水或景观装饰水体,其防水工作至关重要。

水池一旦发生漏水等问题,不仅会造成资源浪费,还可能对周围环境和建筑结构造成损坏。

因此,制定专项施工方案对水池防水工程至关重要。

本文将提出一种水池防水的专项施工方案,以确保水池防水效果和工程质量。

二、施工前准备1.检查水池结构,确保水池底部和四周没有破损或渗漏现象。

2.清理水池内外的杂物和残渣,保持施工区域整洁,并确保施工区域干燥。

3.准备防水材料和工具,包括防水涂料、防水卷材、刷子、辊筒、刮刀等。

三、施工步骤1. 基层处理1.首先,对水池底部和四周进行基层处理,确保基层平整牢固。

2.对需要修补的部位进行修补,填补裂缝、孔洞等缺陷,并确保修补部位干燥。

2. 防水材料涂覆1.首先,选用适当的防水涂料或防水卷材,根据防水材料的规定比例配制。

2.使用刷子或辊筒均匀涂覆在水池底部和四周,确保涂层厚度均匀。

3.依次涂覆多层防水材料,重叠处应大于10厘米,确保防水效果。

4.注意防水材料的干燥时间,避免二次施工时造成涂层拉丝或开裂现象。

3. 检验验收1.完成防水涂覆工作后,等待防水材料干燥后,进行防水层的质量检验。

2.用水浸淹水池,观察是否有渗水现象,确保防水效果符合要求。

四、施工注意事项1.施工过程中应注意安全,穿戴好个人防护装备。

2.严格按照防水材料的施工要求进行操作,确保防水效果。

3.避免在大风、雨雪等恶劣天气下施工,以免影响防水材料的效果。

4.施工结束后,及时清理现场,保持施工区域整洁。

五、总结水池防水是建筑工程中重要的一环,有效的防水方案可以保障水池结构的稳定性和使用寿命。

本文提出的水池防水专项施工方案,通过细致的施工步骤和注意事项,希望能为水池防水工程提供一定的参考,确保防水效果和工程质量。

水池防水工程施工方案范本(二篇)

水池防水工程施工方案范本1水泥砂浆防水层的一般规定:(1)基层表面应平整、坚实、粗糙、清洁,水泥砂浆防水层要求表面充分湿润,无积水。

(2)掺添加剂的水泥砂浆防水层不论迎水面或背水面均须分两层铺抹,表面应压光,总厚度不应小于___mm。

(3)水泥砂浆的稠度宜控制在70~___mm,水少浆应随拌随用。

(4)结构阴阳角处,均应做成圆角,圆孤半径一般阴角为___mm,阳角为___mm。

防水层的施工缝需留斜坡阶梯形槎,并应依照层次操作顺序连续施工,层层搭接紧密。

留槎的位置一般宜留在地面上,亦可在墙面上,但须离开阴、阳角___mm处。

2施工准备(1)施工前审核图纸,编制防水工程施工方案我底。

地下防水工程操作人员持证上岗。

(2)铺贴防水层的基层必须按设计施工完毕,并经养护后干燥,含水率不大于___%;基层应平整、牢固,不空鼓开裂、不起大砂。

(3)防水层施工涂底胶前,应将基层表面清理干净。

(4)施工用材料均为易燃,因而应准备好相应的消防器材。

3操作工艺(1)工艺流程:(2)基层清理:施工前将验收合格的基层清理干净。

(3)涂刷基层处理剂:在基层表面满刷一道用汽油稀释的氯丁橡胶沥青胶粘剂,涂刷应均匀,不透底。

(4)铺贴附加层:管根、阴阳角部位加铺一层卷材。

按规范及设计要求将卷材裁成相应的形状进行铺贴。

(5)铺贴卷材:将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材,用直径30的管穿入卷心,卷材端头比齐开始铺的起点,点燃汽油喷灯或专用火焰喷___,加热基层与卷材交接处,喷___距加热面保持___mm左右的距离,往返喷烤、观察当卷材的沥青刚刚熔化时,手扶管心两端向前缓缓流动铺设,要求用力均匀、不窝气,铺设压边宽度应掌握好,满贴法搭接宽度为___mm,条粘法搭接宽度___mm。

(6)热熔封边:平面做水泥砂浆或细石混凝土保护层;立面防水层施工完,应及时稀撒石碴后抹水泥砂浆保护层。

4质量标准(1)保证项目:高聚物改性沥青防水卷材和胶粘剂的规格、性能、配合比必须按设计和有关标准采用,应有合格的出厂证明。

水池防渗施工方案

水池防渗施工方案水池防渗施工是指在水池建设过程中采取一系列措施,以防止水渗漏和土壤腐蚀的工程施工方案。

下面是一份水池防渗施工方案,共700字左右。

一、工程概况本工程是为了建设一个用于储存水资源的水池,位于城市规划区内,土质较为松软,地下水位较高。

水池面积1000平方米,深度10米,总容量为10000立方米。

本项目的目的是保证水池不发生渗漏现象,确保储存的水资源安全。

二、方案设计1. 场地勘察:首先进行水池建设地点的勘察,确定场地的水文地质条件,包括土壤的性质、地下水位、水层情况等。

2. 土地整备:根据勘察结果,对场地进行整备,包括清理地表垃圾、平整场地、清除不稳定的土壤等工作。

3. 基坑开挖:按照设计图纸要求,进行水池的基坑开挖工作,注意保持基坑边坡的稳定,防止坍塌。

4. 土壤处理:处理基坑内的土壤,采用加固措施,例如注浆、加固剂等,提高土壤的承载力和稳定性。

5. 防渗层施工:在基坑内部铺设防渗层材料,例如高密度聚乙烯膜或厚度不小于0.5mm的高分子防渗材料,保证防渗层的严密性。

6. 混凝土浇筑:在防渗层上方进行混凝土浇筑,确保水池的整体强度和稳定性。

7. 水池附属设施施工:包括水池的进水管道、排水管道、溢流管道等的施工,确保水池的正常运行。

8. 渗漏测试:在施工完毕后,对水池进行渗漏测试。

将水池注满水后观察一段时间,检查是否有渗漏情况,以确保水池防渗效果。

三、施工要点1. 确保施工质量:严格按照设计要求进行施工,确保材料的质量和安装的准确性。

2. 加强施工监控:设立专门的监理单位进行监督和检查,及时发现并解决施工过程中的问题。

3. 建立施工档案:记录施工过程中的关键数据和技术资料,留作备份,以备后续维护和施工。

4. 安全施工:在施工过程中,严格遵守安全施工规范,保证工人的安全。

四、施工周期和成本本工程的施工周期预计为3个月,总成本预算为100万元。

以上是水池防渗施工方案的内容,通过科学的施工方法和严格的质量控制,水池防渗可以有效地避免水资源的浪费和土壤的腐蚀,保障水池的使用寿命和安全性。
