xxxxxxxx煤矿瓦斯抽采管理制度

合集下载

XX煤矿瓦斯抽采管理制度

XX煤矿瓦斯抽采管理制度

XX煤矿瓦斯抽采管理制度XX煤矿瓦斯抽采管理制度为了加强抽采钻孔施工、封堵以及系统管理,提高钻进效率和抽采效果,促进矿井抽采达标,有效遏制瓦斯双高,减少瓦斯对安全生产的威胁,杜绝瓦斯事故的发生,为矿井安全生产创造本质安全环境,现将相关事宜通知如下:一、工作目标(一)完成矿井年抽采计划量,矿井平均抽采浓度35%以上。

(二)安全质量标准化:动态达一级,消灭不合格工程。

(三)按时完成公司和矿下达的抽采重点和节点工程。

二、组织领导(一)成立抽采工作领导小组。

组长:矿长副组长:总工程师、生产副矿长、安全副矿长成员:各副总,各生产科室科长、副科长、劳工科正、副科长,抽放队队长、书记、技术员,通风科分管抽放技术员。

(二)领导小组职责:1.制定抽采工作目标和管理办法。

2.负责抽采工作技术指导与工作监督、检查。

3.协调抽采工作所需要的人、财、物以及环节沟通。

(三)领导小组下设办公室于通风科,通风科科长为主抓负责人,分管抽放副科长负责日常工作。

三、工作措施1、通风科每月按部署要求编制抽采钻尺、抽采量、抽采浓度以及重节点工程计划,在月底检查抽采计划的实施情况,对未完成的项目进行原因分析,并提出考核意见。

2、严格出勤管理,保证抽采计划的完成。

抽放队出勤率不低于72%。

劳工科、通风科每月对劳动纪律执法检查不少于2次。

3、矿井抽采量、抽采浓度与抽放队钻尺挂钩。

2010年抽采量考核指标:68m3/min;抽采浓度考核指标:35%。

在考核指标基础上,抽采量以3m3/min为一台阶,抽采浓度以1%为一台阶,抽采量每增减3m3/min,抽放队生产绩效工资总额上下浮动2%(累计计算)(方案一)或奖罚7000元(累计计算)(方案二)。

抽采浓度每增减1%,抽放队生产绩效工资总额上下浮动2%(累计计算)(方案一)或奖罚7000元(累计计算)(方案二)。

4、矿井抽采量、浓度同时与通风科测流员工资挂钩。

在考核指标基础上,抽采量每增减3m3/min,测流员工资上下浮动30元(累计计算),抽采浓度每增减1%,测流员工资上下浮动30元(累计计算)。

XX煤矿瓦斯抽采达标及管理制度

XX煤矿瓦斯抽采达标及管理制度

XX煤矿瓦斯抽采达标及管理制度第一章总则第一条为加强煤矿瓦斯抽采工作,确保矿井安全运营,保障职工生命财产安全,制定本制度。

第二条煤矿瓦斯抽采达标及管理制度是职工遵守的基本工作规范,必须严格执行。

第三条本制度适用于煤矿瓦斯抽采工作的管理和监督。

第四条瓦斯抽采达标的依据为国家煤矿瓦斯抽采标准,煤矿应当按照国家标准制定瓦斯抽采方案。

第五条瓦斯抽采工作应当建立健全相应的管理体制,确保各项工作有序进行。

第六条瓦斯抽采工作应当充分发挥从业人员的主观能动性,确保职工安全无事故。

第二章瓦斯抽采方案的制定与审核第七条煤矿应当制定瓦斯抽采方案,明确抽采设备的布置和使用方法,以及相关的抽采参数。

第八条瓦斯抽采方案应当根据实际情况进行合理的调整,确保瓦斯抽采工作能够达到国家标准。

第九条瓦斯抽采方案应当由煤矿的技术部门进行审核,并报煤矿安全监管部门备案。

第十条瓦斯抽采方案的变更应当经过技术部门审核,并及时报煤矿安全监管部门备案。

第十一条瓦斯抽采方案的制定和变更应当充分考虑矿井的实际情况和环境特点,确保安全高效地进行瓦斯抽采工作。

第十二条瓦斯抽采设备的布置应当符合相关的安全要求,设备的数量和性能应当能够满足瓦斯抽采的需要。

第三章瓦斯抽采工作的操作与监督第十三条瓦斯抽采工作的操作人员应当具备相应的专业知识和操作技能,并持有相关的操作证书。

第十四条瓦斯抽采工作的操作应当按照瓦斯抽采方案的要求进行,严禁擅自改变抽采参数。

第十五条瓦斯抽采工作的操作人员要按照作业权、责任、福利和纪律四个方面的要求履行职责。

第十六条瓦斯抽采工作应当建立相应的监督机制,确保操作人员的操作符合要求。

第十七条瓦斯抽采工作应当定期进行抽采效果和抽采设备的检查,确保抽采工作的正常运行。

第十八条瓦斯抽采工作的监督和检查应当由煤矿的安全监管部门负责,及时发现问题并采取相应的措施。

第四章处罚与奖励第十九条违反瓦斯抽采达标及管理制度的,应当依照相关规定进行处罚,包括口头警告、罚款、停工整顿等。

瓦斯抽采管理制度(五篇)

瓦斯抽采管理制度(五篇)

瓦斯抽采管理制度____广贤工贸有限公司新丰煤矿斯抽采封孔考新丰煤矿防突科____年____月核制度瓦新丰煤矿瓦斯抽采封孔考核制度为了认真落实防突工作十六字方针“多措并举、可保必保、应抽尽抽、效果达标”,加大瓦斯抽采和封孔的管理力度,实现“不采突出面,不掘突出头”的原则,特制定《新丰煤矿瓦斯抽采封孔考核制度》。

一、瓦斯抽采考核制度1、根据年度下达瓦斯抽采利用量计划,防突科根据计划制定瓦斯抽采利用月度计划。

完不成月度计划的根据考核办法进行处罚,并在质量标准化考核中扣分。

2、积极开展瓦斯区域治理措施,做到“不采突出面,不掘突出头”,严格按照《防治煤与瓦斯突出规定》第五十一条-五十六条进行区域措施效果检验和验证,凡是效果检验不符合要求的,视为抽采不达标。

3、工作面进行采掘活动前必须由抽采效果评价体系进行抽采效果评价,评价报告和试验报告(瓦斯含量或瓦斯压力)报公司通防部,经公司批准后,方可生产。

抽采指标达不到要求的一律不准投产或施工,私自____生产的对相关人员罚款____元。

4、抽放系统不完善,各种计量装置____不到位,传感器校检不及时的不予考核。

5、严格抽采计量考核,瓦斯抽采系统浓度低于____%的抽采量不计入抽采完成指标。

6、瓦斯抽采工要依据施工设计及施工措施要求施工,钻孔的角度、方位、深度必须符合要求,否则发现一次罚款____元。

7、钻机要安设牢固,钻孔、卡制器、动力头必须在一条直线上,否则发现一次罚款____元。

8、对有假钻孔、假抽采、假计量的,经查出后取消考核,并对责任人进行____-____元。

9、每季度对矿井抽采计划完成情况进行考核,对超额完成抽采计划的要进行重奖,对完不成抽采计划的要进行对等罚款。

10、奖罚⑴对完成月度抽采量计划的,对瓦斯抽采人员进行奖励。

每抽出____m____瓦斯奖励____元,超出计划部分每____m3奖励____元,奖励计算公式:奖金额____计划抽采量(m3)____0.05(元)+超过计划量(m3)____0.1(元)⑵对完成瓦斯利用量的,每利用____m____瓦斯奖励____元,超出计划部分每____m3奖励____元,奖励计算公式:奖金额____计划利用量(m3)____0.05(元)+超过计划量(m3)____0.1(元)⑶没完成抽采量计划的对等罚款。

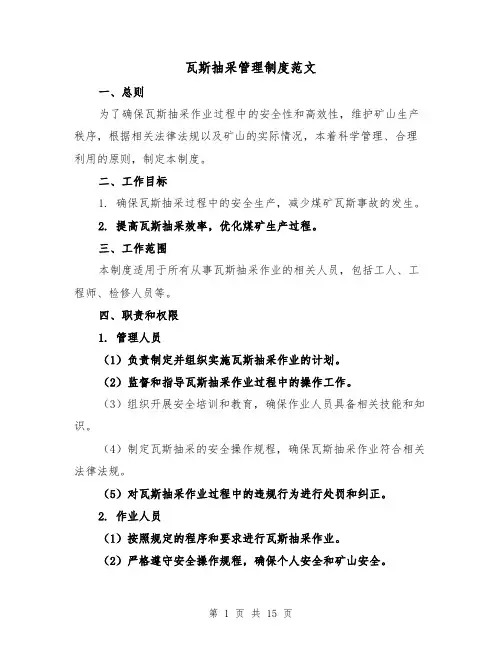

瓦斯抽采管理制度范文(4篇)

瓦斯抽采管理制度范文(4篇)

瓦斯抽采管理制度范文一、总则为了确保瓦斯抽采作业过程中的安全性和高效性,维护矿山生产秩序,根据相关法律法规以及矿山的实际情况,本着科学管理、合理利用的原则,制定本制度。

二、工作目标1. 确保瓦斯抽采过程中的安全生产,减少煤矿瓦斯事故的发生。

2. 提高瓦斯抽采效率,优化煤矿生产过程。

三、工作范围本制度适用于所有从事瓦斯抽采作业的相关人员,包括工人、工程师、检修人员等。

四、职责和权限1. 管理人员(1)负责制定并组织实施瓦斯抽采作业的计划。

(2)监督和指导瓦斯抽采作业过程中的操作工作。

(3)组织开展安全培训和教育,确保作业人员具备相关技能和知识。

(4)制定瓦斯抽采的安全操作规程,确保瓦斯抽采作业符合相关法律法规。

(5)对瓦斯抽采作业过程中的违规行为进行处罚和纠正。

2. 作业人员(1)按照规定的程序和要求进行瓦斯抽采作业。

(2)严格遵守安全操作规程,确保个人安全和矿山安全。

(3)每天对瓦斯抽采设备进行检查和维护,确保设备正常运行。

(4)及时向管理人员报告瓦斯抽采过程中出现的问题和隐患。

五、流程和要求1. 作业前准备(1)核实瓦斯抽采作业的计划和任务。

(2)检查和准备瓦斯抽采设备,确保设备完好并具备正常使用条件。

(3)组织作业人员进行安全教育和培训,提高作业人员的安全意识和技能。

2. 作业过程(1)按照瓦斯抽采作业的计划进行操作。

(2)在作业过程中,保持设备的正常运行,及时处理故障。

(3)严格遵守瓦斯抽采的安全操作规程,确保个人安全和矿山安全。

3. 作业后整理(1)清理和整理作业现场,确保工作环境整洁。

(2)对瓦斯抽采设备进行检查和维护,确保设备的正常运行。

六、安全措施1. 瓦斯抽采作业过程中,必须佩戴合格的安全帽、防护鞋等个人防护装备。

2. 瓦斯抽采设备必须经过严格的检查和测试,确保设备的安全性和可靠性。

3. 在瓦斯抽采作业过程中,禁止吸烟、使用明火等危险行为。

4. 瓦斯抽采作业必须按照作业程序进行,禁止随意修改或跳过作业步骤。

瓦斯抽放管理制度范文(3篇)

瓦斯抽放管理制度范文(3篇)

瓦斯抽放管理制度范文1.凡在回采过程中瓦斯涌出量大,以通风方法不能稀释瓦斯保证安全生产的采煤工作面,必须建立瓦斯抽放系统,实施瓦斯抽放工作。

2.进行瓦斯抽放的工作面必须编制瓦斯抽放设计。

具体内容包括:(1).工作面概况:开采煤层及邻近煤层赋存情况(柱状图)、地质概况、回采工作面参数、预计瓦斯涌出量、管路系统设计及抽放量预测等。

(2).钻孔数量、参数(开孔及终孔位置、上仰角、方位角、直径、穿越岩层等)。

(3).封孔方法、封孔长度。

(4).抽放瓦斯泵站的位置、巷道断面及附属设施(井下移动泵站)。

(5).抽放瓦斯的设备、设施及安装情况。

(6).要附有瓦斯抽放安装图和抽放说明书。

3.地面瓦斯集中抽放系统必须设置抽放监控系统,监控系统应具备以下功能:A、既可独立运行,又可作为子系统与KJ131综合监控系统联网运行。

B、能连续监测泵房及井下抽放管路的负压、浓度、温度、一氧化碳、流量(纯流量瞬时值、混合流量瞬时值、纯流量累计值、混合流量累计值);泵房中循环水的水压、进出水温、水量;储气罐压力、浓度、罐体高度、罐体水封水位及温度;泵轴温并及环境瓦斯浓度、设备供电状态、设备开停状态;供水管道的供水情况、供水池的水位;瓦斯阀门的开启量;电流、电压、功率。

C、能够依据所测参数自动转换为标准状态下的混合瓦斯流量和纯瓦斯流量,并计算出累计量.D、当泵房环境瓦斯浓度超过规定时,能发出声光报警及断电控制,当抽放管中瓦斯浓度低于规定值时也能发出声光报警及断电控制。

E、具有任一分站的测点超限而由另一分站控制断电的强制闭锁交叉断电功能,断电逻辑可由用户设置。

F、系统对采集到的数据进行实时分析处理、屏幕查询显示和打印,并形成相应的历史统计数据,存储日、旬、月报表。

E、系统具有很强的自检诊断功能。

4、瓦斯抽放设计必须报请矿总工程师批准后方可实施。

5.抽放泵站硐室必须按瓦斯抽放设计的位置和规格施工。

6.瓦斯抽放设备必须按设计要求安装。

抽放管路要做到平、稳、直、密。

瓦斯抽采管理制度范文(2篇)

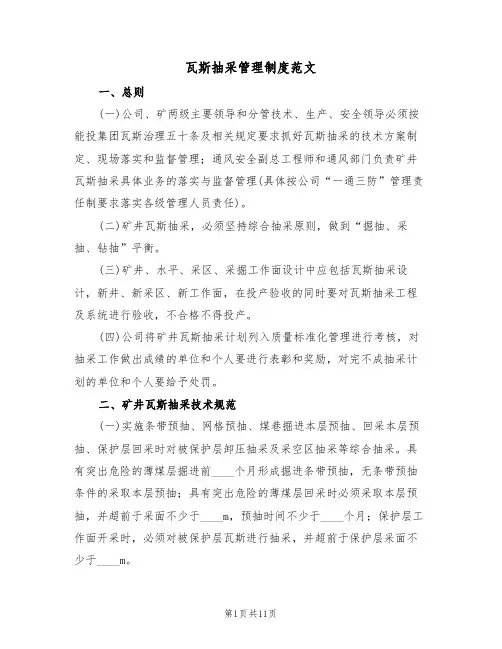

瓦斯抽采管理制度范文(2篇)

瓦斯抽采管理制度范文一、总则(一)公司、矿两级主要领导和分管技术、生产、安全领导必须按能投集团瓦斯治理五十条及相关规定要求抓好瓦斯抽采的技术方案制定、现场落实和监督管理;通风安全副总工程师和通风部门负责矿井瓦斯抽采具体业务的落实与监督管理(具体按公司“一通三防”管理责任制要求落实各级管理人员责任)。

(二)矿井瓦斯抽采,必须坚持综合抽采原则,做到“掘抽、采抽、钻抽”平衡。

(三)矿井、水平、采区、采掘工作面设计中应包括瓦斯抽采设计,新井、新采区、新工作面,在投产验收的同时要对瓦斯抽采工程及系统进行验收,不合格不得投产。

(四)公司将矿井瓦斯抽采计划列入质量标准化管理进行考核,对抽采工作做出成绩的单位和个人要进行表彰和奖励,对完不成抽采计划的单位和个人要给予处罚。

二、矿井瓦斯抽采技术规范(一)实施条带预抽、网格预抽、煤巷掘进本层预抽、回采本层预抽、保护层回采时对被保护层卸压抽采及采空区抽采等综合抽采。

具有突出危险的薄煤层掘进前____个月形成掘进条带预抽,无条带预抽条件的采取本层预抽;具有突出危险的薄煤层回采时必须采取本层预抽,并超前于采面不少于____m,预抽时间不少于____个月;保护层工作面开采时,必须对被保护层瓦斯进行抽采,并超前于保护层采面不少于____m。

(二)钻孔施工1.必须根据采掘部署及施工条件及时安排施工。

2.突出煤层穿层预抽钻孔必须穿透煤层进入顶板不少于____m,石门进入顶板不少于____m;k4煤层不少于____m(燧石灰岩);有喷孔的穿层钻孔要诱导喷孔穿透煤层。

3.钻孔施工用钻割(扩)一体化钻头,在保护层或喷孔严重煤层使用水力割缝技术增加煤层透气性。

但必须严格控制割(扩)排除煤粉量,并在专门措施中明确规定。

4.在瓦斯喷孔严重地段施工时,钻孔施工前段,必须扩孔不少于____m,孔径____mm,便于____导流管。

5.抽采钻孔穿煤层前必须____上导流管,接上瓦斯抽采管,用于钻孔施工过程中瓦斯喷出时抽采瓦斯。

瓦斯抽采管理制度范文(5篇)

瓦斯抽采管理制度范文(5篇)

瓦斯抽采管理制度范文为了加强瓦斯抽放技术管理,提高瓦斯抽放效果,防止瓦斯事故发生,保证矿井安全生产,确保钻孔负压得到进一步提高,经矿领导研究决定,特制定以下管理制度:一、井下打钻管理制度(一)开机前的准备1、检查各油管、钻具、接插件、管件、套管、钻杆等配件情况。

必须认真检查设备的安全装置处于良好工作状态,方能开机。

2、____钻机时,将钻场顶部的活矸及底板的浮煤、杂物清理干净,保证见实底实顶,立柱必须戴木帽,安设底木必须摆好摆平,有问题时必须及时处理好。

3、钻机机长必须携带便携式瓦检仪和压力表,随时检查施工地点钻场的瓦斯情况,发现瓦斯浓度超过____%时,要及时切断钻机电源并安排机上人员撤离至瓦斯不超____%的新鲜风流中,并汇报通风调度及时处理;发现顶板、支护有问题,及时处理。

4、各连接螺栓必须拧紧,立柱必须固定牢固,有防倒措施。

固定夹头把钻机前端与固定装置的横梁连接,必须拧紧螺栓。

防止松动跑偏。

5、钻机在固定装置上作业时,定位必须适当。

使其在不同的高度水平,能平稳作业。

6、开机前要将润滑剂注入钻机的润滑孔内。

(每一个循环加注一次)7、钻机试运行时,给进、旋转应试运转1—____次,钻头马达空转均以最高转速旋转,空转时间不宜过长,避免马达升温。

8、所有施工人员穿着必须贴身,打钻过程中,加杆、上卡人员不得出现随意敞开衣服的情况,严禁戴手套作业。

(二)____钻机前的准备工作1、进入____地点前,应先检查巷道支护及通风等情况,发现问题及时处理。

整修、加固钻场时,应清理干净杂物。

2、钻机供电和开关必须实现瓦斯电闭锁。

3、机件、电源开关等均应良好,符合要求。

(三)____钻机时的操作规范1、钻场面积必须大于钻机座,周围要有足够的安全间隙;在进风巷道安设钻机时,应留下安全行人道。

2、钻机安设地点底板应平整。

3、钻机、操纵台、油箱摆放要合理,各路油管按序排放。

4、电缆必须悬挂整齐,封孔材料摆放在指定位置,并挂上封孔材料堆放牌。

抽放瓦斯管理制度范文(三篇)

抽放瓦斯管理制度范文(三篇)

抽放瓦斯管理制度范文【瓦斯管理制度范本】一、制度概述瓦斯是工矿企业生产过程中常见的有害气体之一,对于工人的健康和安全造成潜在威胁。

为了保障工人的生命安全和维护生产秩序,制定本瓦斯管理制度,规范瓦斯的检测、监控、防治等工作,确保瓦斯安全管理工作的科学性、有效性和可持续性。

二、瓦斯管理责任1. 技术负责人应切实履行瓦斯安全管理的职责,确保工人的生命安全。

2. 监管部门负责瓦斯安全监管工作,定期检查瓦斯监测设备的运行情况。

3. 生产单位负责制定瓦斯管理制度,并组织开展瓦斯相关的培训和教育工作。

4. 监测人员负责进行瓦斯监测,并提供准确的监测数据。

三、瓦斯监测1. 瓦斯监测设备应按照国家标准进行选配和布置,并在合理位置安装。

2. 瓦斯监测设备应定期校验,确保监测结果准确可靠。

3. 对于监测到的瓦斯浓度超过安全标准的区域,应立即采取措施进行疏散,并停止相关的生产作业。

四、瓦斯防治1. 在矿井开采过程中,应进行瓦斯抽放工作,确保瓦斯浓度不超过安全标准。

2. 瓦斯抽放设备应定期维护和保养,确保其正常运行。

3. 瓦斯抽放通风设施应按照规定的要求进行设置,并定期检查和清洁。

五、应急措施1. 在发生瓦斯突出等事故情况时,应立即启动应急预案,采取有效措施保障人员安全。

2. 应建立健全应急救援队伍,并组织定期演练,确保应急能力和救援效果。

六、考核评估1. 建立瓦斯管理考核制度,对瓦斯管理工作进行定期评估。

2. 将考核结果列入工作绩效评价体系,并作为相关人员绩效考核的重要参考指标。

七、违规处罚1. 对于瓦斯管理制度违规行为,将依据相关法律法规进行处罚。

2. 对于瓦斯管理责任人不履行职责或故意违反制度规定的,将给予相应的纪律处分。

八、附则本制度自发布之日起生效,对之前已制定的有关规章制度进行修订。

有关单位和个人应严格按照本制度执行,并在实践中及时总结经验,完善瓦斯管理工作的科学性和规范性。

【结束】抽放瓦斯管理制度范文(二)是指对于瓦斯在使用过程中的排放进行管理的制度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

xxxx煤矿瓦斯抽采管理制度通风防突办2012年12月根据《煤矿安全规程》及《防治煤与瓦斯突出规定》要求,结合我矿瓦斯赋存情况和矿井瓦斯抽采情况,为了使得矿井瓦斯抽采顺利实施,矿井瓦斯治理工作进一步加强,确保矿井长治久安,特制定《xxxx煤矿瓦斯抽采管理制度》一、瓦斯抽采范围凡开采过程中瓦斯涌出量较大,以通风防突办方法无法保证安全生产的矿井必须建设瓦斯抽采系统;凡经通风防突办方法无法保证安全生产的采掘工作面必须进行瓦斯抽采;凡确定为必须采取瓦斯抽采措施的采煤工作面,未采取抽采措施或抽采系统不完善以前,一律不准投入生产。

二、瓦斯抽采管理制度(一)抽采瓦斯设备检验制度为管好、用好瓦抽站的设备,确保安全运行,制定本制度,有关人员必须严格执行;司机每班检查次数不少三次;大班维护人员必须每天全面检查一次;队管理人员每周组织一次全面检查。

1.检查内容在运行中,水位计的水位是否稳定;各部温度是否正常;电流、电压是否正常;机组的性能参数是否稳定;各管路及密土话上是否满足“4不漏”要求;胶带松紧是否适当;运转声音是否正常;皮带松紧是否适度;各螺栓连接是否紧固;各部卫生是否清洁。

发现问题,应及时处理。

2.定期检修小时或半年以上均应检修,检修3000电动机运行内容如下:(1)应补充或更换润滑脂。

运行中发现轴承过热或润滑指变质时,应及时更换润滑脂。

(2)当电机运转声音及振动增大时,应检查轴承间隙合符规定,否则必须更换轴承。

(3)测定电机定子及转子的绝缘电阻不应低于0.5MΩ。

测定三相电机的电流。

3.水环真空泵运行2500小时或停运时均应检修,检修内容如下:(1)更换润滑脂。

(2)更换填料。

装填料时,切口应错开90°。

(3)若没有使用软水,每隔15天要清除水垢。

若使用软水,60天要清除水垢一次。

(二)抽采设备停、运联系制度为了搞好瓦斯抽放工作,?确保正常开机,提高我矿矿井瓦斯抽放率,充分发挥瓦斯抽放在矿井瓦斯治理中的作用,确保矿井安全生产。

制定本制度,各司机必须严格执行。

1.任何人员未经矿调度同意,不得擅自倒运和停运水环真空泵。

2.凡抽放站内设备出现下列情况之一,经矿调同意、汇报机电调度,方可停运,但必须在半小时内将备用泵开起。

(1)各部温度超过下列数值,过轴承温度超过50℃,实测超过75℃;电机温度超过65℃。

)电缆发热:电源电缆、电机电缆。

2(.(3)设备运转声音不正常。

(4)轴封处漏水成线。

(5)各管路及附件出现漏气现象。

(6)各连接螺栓出现松动。

抽放站内设备出现下列情况时,必须先停运,后3.汇报矿调度、机电调度。

)电压不正常、电流急剧增大(皮带打滑、卡(1列电机)。

(2)无循环水供给真空泵。

)设备运转声音急剧变化、有碰卡现象。

3()传动皮带出现咬边撕裂。

( 4 ) 抽采工程质量验收制度三(每一抽采工程施工完毕后,必须由矿总工程师负责组1.织通风防突办区等有关部门进行验收(验收内容包括钻孔数。

验收不量、钻孔布置参数、管路敷设情况、漏气试验等)合格的,要责成有关单位进行处理,直到合格为止。

凡未经验收,未提出竣工验收报告的工作面。

抽采系2. 统不准投放运行,工作面不准投入生产。

,钻孔验收标准:3.深度误差不得超过设计总长的±2/3m°,终孔层位必须符合设计要求,终孔角度误差不得超过±2 。

94mm 钻头不小于φ及时对穿层钻孔的竣工资料进行分析,凡是发现与设4.计要求不符,要分析是否有地质构造,及时修改钻孔设计参数弥补施工偏差。

与分析资料不符的钻孔重点查,防止打假.钻影响抽采效果。

5.钻孔施工完毕,形成钻孔竣工验收资料,报通风防突办防突办、各矿总领导签字、集团公司审批,通风防突办防突办备案。

(四)抽采瓦斯基础参数定期检测、检验制度1.钻孔瓦斯抽放基础参数测定包括钻孔负压、流量、浓度。

并按要求配备专职的测流人员。

测流人员测试前,必须经过专门培训,培训合格后,方可上岗操作。

2.参数测定人员在地面必须对测量的仪器、仪表(压差器、压力表、取样器、瓦检仪、多功能参数测定仪)进行检验、检查,确保仪器、仪表使用正常。

3.参数测定前,首先检查钻场周边环境和系统运行情况,在确认钻场无安全隐患和系统正常运行的情况下,方可严格按照测量程序进行测量。

4.测量时必须按要求携带仪器、仪表和记录笔,要求每测完一个孔,记录一个数据,并按要求填写测量记录和技术牌板。

5.为了合理确定钻孔抽放效果,要求每施工完一个钻孔,及时测量钻孔参数,以检验钻孔抽放效果。

6.每次测完钻孔参数后,要将测量的参数记录本交与现场工程师,进行审核、检验、分析,发现钻孔参数变化较大时,要重新安排测量人员重新测量。

7.测量人员测量参数时,如发现钻孔(钻场)负压、流要及时汇报给部室值班领导和调度室,浓度变化较大时,量、.部室值班领导要及时安排人员下井察明原因。

8.测量人员测量时要严格按照操作程序操作,并按要求及时认真填写测量记录和技术牌板。

9.测量人员必须按要求填写测流记录和测流牌板,部室主管要定期对测量参数进行检查、检验,若发现一处测流数据与实际测量数据不符,对测量人员和防突专工、现场工程师各罚款200元。

在检查中如发现没有按要求设置探孔,测量人员仍然记录,对测量人员给予300元的罚款,对防突专工和现场工程师各罚款200元。

10.测量完钻孔参数后,瓦斯抽放队技术员每月要对钻孔抽放效果进行分析,分析钻孔施工后对此区域的抽放效果,并有每月抽放效果分析总结,分析完后由技术副队长进行审核。

审核完毕后必须在每月的26日时报到通风防突办防突办,由通风防突办防突办防突专工和现场工程师进行审核分析,以便为今后钻孔施工提供合理的依据。

11.每一个采面回采前,必须对其抽放基础参数进行检测和检验,为工作面回采时瓦斯治理提供合理的依据。

12.抽放瓦斯基础参数测量要符合《煤矿瓦斯抽放管理规范》、《煤矿瓦斯抽采基本指标》要求,并按规定对参数进行检验。

(五)抽采瓦斯效果检验制度1.抽放瓦斯效果严格按《煤矿安全规程》《煤矿抽放瓦斯管理规范》《抽采瓦斯指标》检验。

抽放瓦斯范围2.凡以通风防突办方式无法保证安全生产的采掘工作面必须进行瓦斯抽放凡确定为必须采取瓦斯抽放措施的采煤工作面,未采取抽放瓦斯或抽放系统不完善以前,一律不准投入生产。

3.抽放瓦斯工程施工和验收制度(1)工作面无瓦斯抽放设计,不准进行钻孔施工。

(2)钻孔施工结束后,通风防突办组织验收,深度误差不得超过设计总长的±2/3m,角度误差不得超过±2°(3)抽放管路必须按照有关规定安装,保证质量,做到“平、稳、直”。

凡是新安装的抽放瓦斯管路,必须做到气密性试验。

千米漏气不高于3m/min。

3(4)抽放管道在进入工作面瓦斯尾巷之前必须设置绝缘隔离段。

(5)封孔区用聚胺脂封孔,长度和封孔深度不得小于所设计的长度和深度。

(6)钻孔牌板要求,清晰、钻孔编号、负压、浓度、角度、深度、混合流量、纯瓦斯流量、观察时间、观察人等内容齐全。

4.要建立瓦斯抽放观测制度:(1)井下抽放系统,各观测点至少每三天进行一次全面观测。

(2)瓦斯抽放系统观测做到观测班报和调度台帐。

(3)抽放瓦斯管路,保证畅通、无积水。

)低浓抽放瓦斯系统,在满足井下生产的条件下应4(.抽尽抽地面泵让在排空范围内严禁各种火源产生。

5.钻孔钻场的检查制度:(1)所有抽放钻孔、钻场由观测工至少每三天检查1次,如遇特殊情况,要检查并观测情况填写在钻孔抽放牌板上。

(2)发现钻孔连接装置被顶帮落石砸坏,和自动放水器里的水被负压抽放时,要及时处理,保证抽放系统的正常抽放。

(3)钻孔内瓦斯浓度低于25%时要进行调节,低于25%时关闭该气门停止抽放。

6.采煤工作面回采前,抽采率,必须符合规定,按照《煤矿瓦斯抽采本指标》规定,进行检验,在检验抽采指标达标的情况下方可进行回采。

7.在合理的正常抽放和合理配风的条件下达到符合《煤矿安全规程》《抽采指标》报总工程师,方可组织回采掘进。

8.要求每月组织三次抽放瓦斯效果验收,纳入本矿抽放系统检查的范筹。

每个采煤工作面在投产前必须由通风防突办防突办组织验收抽放瓦斯系统确保抽放瓦斯效果。

(六)钻孔钻场检查管理及瓦斯抽采钻孔施工管理制度1.抽放工作面必须设置以下四种牌板:(1)工作面进度牌,用以标明工作面推进位置与瓦斯抽放钻孔位置的相互关系。

工作面进度牌在巷道掘出后设置;(2)钻孔位置牌,按钻孔设计间距及数目设置,用以表明钻孔施工位置;(3)钻孔观测牌,设在各个钻孔旁边,用以记录钻孔编号、负压、节流、瓦斯浓度、观测时间和观测人员姓名等内容。

钻孔观测牌提前工作面位置两个钻孔设置;(4)瓦斯抽放管理牌。

2.瓦斯抽放钻场施工时,施工单位必须严格按抽放钻场设计和质量标准要求施工。

施工完毕后,由生产技术室牵头,组织通风防突办防突办、安全检查室、调度室、瓦斯抽放队相关单位进行验收,验收合格后方可投入使用。

3.瓦斯抽放钻孔施工中,交接班时必须按要求填写现场交接班记录,并将当班详细情况向下班汇报。

在施工中当班负责人必须每班三次向通风防突办防突办进行汇报,汇报当班钻孔施工情况及钻孔进尺情况,并按要求填写钻孔施工原始记录。

如果不按要求进行汇报和填写施工原始记录的,对现场负责人罚款500元。

4.瓦斯抽放队在每班交接班时,必须按要求填写现场施工牌板,牌板必须按要求填写清楚。

瓦斯抽放队管理人员和通风防突办防突办要进行监督检查,在检查中如发现,现场交接班施工牌板没有按要求填写的,对现场负人罚款300元;填写不清楚的对现场负责人罚款100元。

5.瓦斯抽放钻孔必须严格按设计要求施工,施工中不得随意更改设计。

施工中,若遇地质条件变化或出现其它特殊情况,需要对钻孔设计位置、数量、深度或角度进行调整时,施工单位技术负责人必须与通风防突办防突办联系。

经通风防突办防突办、地测科现场确认,确实需要调整和改变钻孔.参数时,由通风防突办防突办对设计参数进行变更,施工单位按设计变更后的参数进行施工。

在施工中如果私自调整钻孔参数或不按设计要求施工的,此钻孔数不予以验收,并对当班负责人罚款1000元。

6.瓦斯抽放钻孔施工中,如果出现抱钻、塌孔等现象,无法继续钻进,瓦斯抽放队现场负责人必须通知通风防突办防突办,由通风防突办现场确认。

确认后如果确实无法继续钻进的,验收时对钻孔进尺超过设计总长的±2/3m的,不计入验收考核进尺,并要求重新补打,补打完毕后按要求进行验收。

7.瓦斯抽放钻孔验收时,必须对其封孔长度进行验收。

验收时封孔长度应不小于设计封孔长度,且钻孔周围严密不漏气。

验收时如果发现没有按设计要求进行封孔,且封孔长度达不到设计要求的,对瓦斯抽放队现场负责人罚款500元,对技术副队长和技术员罚款200元。

8.瓦斯抽采钻孔验收时由通风防突办防突办、瓦斯抽放队现场验收,验收时以实际退出的钻杆数为准,验收后必须现场签字。
