T梁钢筋加工及安装施工方案

合集下载

T梁施工作业指导书

T梁施工作业指导书
同条件养护的试件强度为准,当检查试件强度和龄期满足设计要求后,方可施加 预应力。
钢铰线张拉力:pj=σconAp 式中 σcon——钢铰线设计张拉控制应力值; Ap-----一束钢铰线的截面面积 张拉伸长值计算L=PLt/ApEs 式中 P——钢铰线的平均张拉力,取张拉端拉力与跨中扣除孔道摩檫损失 的拉力平均值。即: P=Pj[1-(Kx+υθ)/2] 式中 Lt——钢铰线实际长度 Ap——钢铰线截面面积 Es——钢铰线的实测弹性模量 Pj——张拉控制力超张拉时按超张拉力取值 K---—孔道局部偏摆系数,按规范取值 υ---—钢铰线与孔道的摩檫系数,按规范取值 x---—从张拉端至计算截面的孔道长度(以米计) θ---—从张拉端至计算截面曲线孔道部分切线的夹角(以弧度计)的总和 20。20/11/13
骨架就位一定要准确,如有偏差及时调整,防止钢筋骨架偏位。 保护层垫块使用梅花形高强度砂浆垫块,确保垫块能承受足够压力不 破碎,绑扎牢固可靠,纵横向间距不得大于0.8m。梁底部位间距不得 大于0.5m,每平方米垫块数量不少于4块。
钢筋绑扎完毕并由监理工程师验收合格后进行模板安装施工。
2020/11/13
吊拆除模板。拆模时不宜使梁体混凝土与外界直接接触,可 先将模板松动,使空气进入梁体与模板之间流动,使梁体缓 慢降温、干燥、然后吊起模板。
拆模时严禁重击或硬撬,避免造成模板局部变形或损坏 梁体砼棱角。吊运模板时要平衡,防止碰伤梁体砼及相邻模 板。
模板拆完后,吊移至相应位置及时清除模板表面和接缝 处的残余灰浆并均匀涂刷脱模剂,清点、维修和保养模板零 部件,若有缺损及时补齐,以备再用。
用人工配合龙门吊安装,要求做到位置准确,连接紧密,侧模与底模 、端模密贴不漏浆。
在侧模安装固定之后,进行锚板、槽口和挡头板的安装,首先按 槽口尺寸做好槽口,把槽口按坐标钉于挡头板上,再把锚垫扳,固定 在槽口上,( 槽口上画出锚板的位置),把波纹管从锚垫板内穿出来, 挡头板慢慢地移到它的正确位置上,调整弹簧钢筋于锚垫板位置上固 定,并用胶带纸缠绕锚垫板里面与波纹管接触的地方,喇叭口内多余 的波纹管拆至喇叭底部,并用水泥纸塞紧波纹管与锚垫板之间缝隙。

后张法T梁施工方案

后张法T梁施工方案

后张法T梁施工方案T梁是一种广泛应用于桥梁建设中的吊装结构,它的形状呈“T”字型,具有承载能力强、施工方便等特点。

本文将详细介绍T梁的施工方案。

一、施工前准备在进行T梁的施工前,需要做好以下准备工作:1.完成设计、制图和施工方案的编制。

2.准备好所需的施工材料和设备,包括钢筋、混凝土、模板、吊装设备等。

3.按照规定进行施工场地的平整和清理。

4.召开施工前的交底会议,明确各个施工环节的任务和要求,确保施工过程中的顺利进行。

二、制作模板1.制作模板前,要先根据设计图纸进行测量,确定模板的尺寸和形状。

2.根据测量结果,制作T梁的底板和两侧板的模板,确保模板的平整度和尺寸精度满足要求。

3.在模板上安装支架和支撑,保证模板的稳定性。

4.检查模板的尺寸和平整度是否符合要求,如有问题及时进行修正。

三、加工和安装钢筋1.根据设计图纸的要求,对T梁的钢筋进行加工和制作。

2.按照钢筋加工图纸的要求,标记和排序钢筋。

3.根据模板的布置,安装和固定钢筋,注意保持钢筋的位置和间距的一致性。

4.安装完毕后,进行验收和检查,确保钢筋的质量和位置满足设计要求。

四、浇筑混凝土1.在钢筋安装完成后,进行混凝土的浇筑。

根据设计要求,选择合适的混凝土配合比和坍落度。

2.在混凝土浇筑前,先用水湿润模板和钢筋,以防止混凝土与模板和钢筋间的空隙。

3.采用适当的浇注方式,均匀地将混凝土倒入模板内。

在浇筑过程中,使用振动器适当振捣,以提高混凝土的密实度。

4.混凝土浇筑完毕后,及时进行养护,保持适当的湿度和温度,确保混凝土的强度和耐久性。

五、拆除模板和喷防火涂料1.混凝土强度达到要求后,可以进行模板的拆除。

在拆除模板时,要注意避免对混凝土的损坏。

2.在T梁的底部和两侧喷涂防火涂料,以提高梁的防火性能。

3.喷涂完成后,进行涂层的养护和检查,确保防火涂料的质量满足要求。

六、吊装安装和调整1.在混凝土养护完成后,进行T梁的吊装和安装。

使用适当的吊装设备进行吊装,确保梁体的稳定性和安全性。

T梁钢筋加工及安装

T梁钢筋加工及安装

ZT1101JL11-02
注:“技术交底书”一式两份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。

ZT1101JL11-02
ZT1101JL11-02
注:“技术交底书”一式两份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。

ZT1101JL11-02
注:“技术交底书”一式两份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。

ZT1101JL11-02
注:“技术交底书”一式两份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。

ZT1101JL11-02
注:“技术交底书”一式两份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。

ZT1101JL11-02
注:“技术交底书”一式两份,一份交工点负责人作为施工的依据,一份留存备查,并办理交接手续。

T梁预制专项施工方案

T梁预制专项施工方案

T梁预制专项施工方案一、项目概述本项目大型建筑工程项目的梁预制专项施工,包括混凝土预制梁的制作、加固、运输和吊装等。

该项目涉及梁的预制工艺、材料的选用、设备的配置、作业程序和安全措施等内容。

二、梁预制工艺1.材料准备:采用优质的混凝土原材料,确保配合比合理、品质优良。

钢筋采用优质的HRB335级钢筋,按设计要求进行预埋和加固。

2.模具制作:制作梁的模具要结构合理、牢固、尺寸准确。

模具表面涂刷防粘剂,以便脱模。

3.钢筋加工:根据设计要求,在模具中设置预埋钢筋和增强筋,保证梁的强度和稳定性。

4.混凝土浇筑:混凝土根据配合比配制,并采用机械搅拌,确保混凝土的均匀性。

浇筑过程中注意振实、充实,排除气泡。

5.养护处理:梁浇筑完成后,进行充分的养护,确保混凝土的强度和质量。

三、设备配置1.搅拌设备:使用大型混凝土搅拌车,确保混凝土的均匀混合。

2.起重设备:配备大型起重机械,用于梁的吊装和运输。

3.模具设备:配备合适的模具制作设备,保证模具的质量和准确性。

4.其他设备:配备振动器、水泥搅拌机等辅助设备,用于保证梁的制作质量。

四、作业程序1.梁模具制作:根据设计图纸制作梁的模具,保证模具的尺寸和结构准确。

2.钢筋预埋:在模具中设置预埋钢筋和增强筋,保证梁的抗弯和抗剪强度。

3.混凝土浇筑:将配制好的混凝土倒入模具中,并进行振实、充实,确保混凝土的质量。

4.养护处理:梁浇筑完成后,进行充分的养护,确保混凝土的强度和质量。

五、安全措施1.施工人员要严格按照操作规程进行操作,避免发生事故。

2.在模具制作和梁吊装过程中,严禁超载和超速操作。

3.使用起重机械时,要确保梁的吊装点牢固可靠,防止梁倾覆。

4.在模具脱模和梁运输过程中,要注意操作规范,避免损坏梁的外观和结构。

六、总结通过梁预制专项施工方案的制定和实施,可以保证梁的质量和施工进度,提高工程的整体效益和安全性。

在实际施工过程中,要严格按照方案要求进行操作,确保梁的预制工作顺利进行。

T梁钢筋加工及安装

T梁钢筋加工及安装

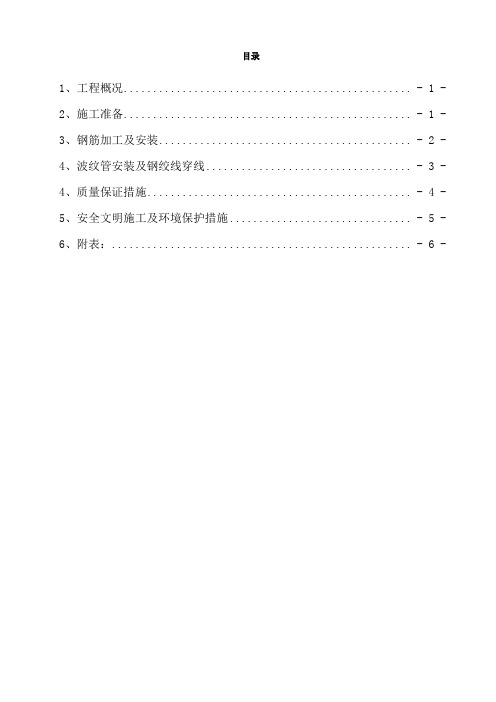

目录1、工程概况................................................. - 1 -2、施工准备................................................. - 1 -3、钢筋加工及安装........................................... - 2 -4、波纹管安装及钢绞线穿线................................... - 3 -4、质量保证措施............................................. - 4 -5、安全文明施工及环境保护措施............................... - 5 -6、附表:................................................... - 6 -冶木河1#桥20mT梁钢筋加工及安装1、工程概况冶木河1号桥与1号隧道相接,桥址处于构造剥蚀中山上峡谷河流地貌区,地形起伏较大。

桥址区第四系覆盖层段续分布,其中第四系崩坡积碎石夹块石分布在坡腰及坡脚,厚20cm左右;冲洪积卵石土夹块石主要分布在河床及河流两侧;临洮端桥台以中风化会岩为基础持力层;冶力关端桥台以碎石土夹块石为基础持力层。

本桥起讫点桩号:K2+534.97-K2+625.03,桥长90.06m,本桥平面位于R=1000m右偏圆曲线ǐ上,纵面位于i=2.65%上坡直线段上;上部构造;采用(4×20)预应力混凝土T梁,简支结构,下部构造:独柱墩配桩基础,桥台采用重力式桥台、扩大基础;桥台处各设置一道D80伸缩逢。

桥台帽梁顶设置GYZF4 350×55mm板式橡胶支座。

2、施工准备1作业场地(1)T梁预制场设置在K2+200--K2+505段线路右侧空地上,梁场的设置遵循“安全、紧凑、通畅”的原则,根据现场的实际情况,对原地面进行清理、推平、压实、硬化。

30米T梁专项施工方案

30米T梁专项施工方案

30米T梁专项施工方案一、施工准备1.组织项目部成立T梁专项施工小组,明确施工任务、责任和工期计划,制定详细施工方案。

2.准备施工所需设备、工具和材料,确保施工顺利进行。

3.对现场进行勘查,了解地形、土质、周围环境等情况,做好安全预案。

4.履行相关手续,申请施工许可证和施工计划书,确保合规施工。

二、基础施工1.清理现场,确保施工场地整洁,渣土和杂物得到处理。

2.依据设计要求,进行标高设置,确保基础平整。

3.按照施工图纸要求,进行基础沉降观测,并记录数据。

4.钻孔、锤孔等方式进行桩基施工,确保基础的稳固性和承载力。

5.进行基础验收,确保达到设计要求。

三、墩台施工1.根据设计要求,进行墩台的布置和测量,制定施工方案。

2.进行墩台的基础施工,包括深基坑开挖、钢筋绑扎、混凝土浇筑等工序。

3.完成基础验收后,进行墩台的上部施工,包括立柱、梁底承台等的安装建立。

4.检查墩台的垂直度和水平度,确保符合设计要求。

5.进行墩台结构的验收,并记录相关数据。

四、T梁制作与安装1.根据设计要求,进行T梁的制作,包括钢筋加工、混凝土拌和、模具制作等工序。

2.安装T梁之前,对T梁进行密封处理,防止混凝土泄露。

3.进行T梁的吊装和定位,确保准确安装在墩台上。

4.安装T梁前进行预紧杆的安装,保证梁体的紧固。

5.进行T梁的精细调整,确保梁体水平度和垂直度符合要求。

6.检查T梁的安装质量,并进行验收。

五、梁端部施工1.进行梁端预制构件的制作和加固工作,确保梁端的安全。

2.安装梁端的护栏和栏杆,确保行人和车辆的安全通行。

3.进行梁端的防水处理,防止雨水渗透。

4.进行梁端的照明工程安装,确保夜间通行的安全性。

5.对梁端进行验收,确保符合要求并记录数据。

六、防腐、防护工程1.对T梁进行防腐处理,包括喷涂防腐涂料和封闭处理等。

2.对梁体进行防护措施,包括梁端防撞装置、梁底减振器等的安装。

3.进行防腐、防护工程的验收,并记录相关数据。

七、施工总结1.进行施工总结会议,总结施工过程中的经验和教训。

梁场参观第二弹-T梁预制施工工艺及流程

梁场参观第二弹-T梁预制施工工艺及流程之前小编带着大家参观过小箱梁的施工工艺及流程,这次我们来看T梁的施工及流程,话不多说,直奔正题。

1、T梁模板制作与安装T梁模板以厚6mm钢板作为面板;面板横肋采用[8槽钢,间距30cm;竖肋采用[10槽钢,设置内外两层,内外层以[10槽钢斜撑及横撑焊接连成整体构成骨肋,纵向骨肋间以[8槽钢横联相连,骨肋间距1.0m;外侧竖肋上端及内侧竖肋下端设两根[8通常槽钢,做对拉螺栓孔背肋,高度和底座预留孔对齐。

模板制作成可以调整横坡的,在有横坡变化的T梁翼缘板模板设置螺丝螺杆,确保能根据设计要求进行横坡调整,吊装后保持横坡平顺。

横隔板底模设计要求制作活动的、单独拆卸,以保证在先拆除侧模后,横隔板的底模仍能起支撑作用,直至张拉施工后才能拆除,避免横隔板与翼缘、腹板交界处出现因横隔板过早悬空而产生裂纹,并且多制作出来一套;横隔板要求脱模顺滑,在制作时,上口内侧27cm,上口外侧22cm,下口内侧22cm,下口外侧18cm。

模板的长度按标准梁长制作,梁长变化段设置在靠梁端的第一个中横隔梁与T梁腹板变宽点之间,侧模长度一般要比设计梁长1‰,每套模板还应配备相应的锲块模板调节,以适应不同梁长的需求。

T梁梁端预留的横向钢筋不得贴模预制后再扳起,端部侧模必须根据设计规定的横向钢筋位置、间距进行开槽、开孔,确保T梁端头横向钢筋能通长设置,数量符合设计要求,对与波纹管、钢筋骨架冲突的横向钢筋应合理避开,不得截断或不安装。

T梁横隔板端头模板采用整体式模板,顶面到行车道板顶端,与两侧翼缘环形筋梳型模板对齐。

模板上严格按设计规定的钢筋位置、间距进行开槽、开孔,尤其是横隔板顶端的主筋位置必须打孔,控制主筋的平面和水平位置,保证梁体架设后横隔板连接顺畅。

一片T梁模板分二次安装,第一次是肋板内预应力管道安装完后,将锚垫板与端模板用螺栓固定,端模板安装就位;第二次是安装侧模,由中间向两端对称安装。

模板拆除顺序遵循先支后拆、后支先拆的原则。

简支t梁施工方案

简支t梁施工方案
简支t梁是一种常用的梁型结构,可以用于各种建筑工程中的承重梁。

下面是一份简支t梁施工方案,共分为六个步骤。

第一步:材料准备
根据设计要求,准备好所需的混凝土、钢筋等材料。

对于混凝土,应按照施工规范中的要求进行配比,并进行试块试验以确保混凝土的强度符合要求。

第二步:钢筋加工和焊接
根据设计图纸,对所需的钢筋进行加工和焊接。

钢筋的尺寸和间距应按照设计要求进行设置,并且要保证钢筋的质量合格。

第三步:梁板制作
根据设计要求和施工图纸,制作梁板。

梁板的尺寸和几何形状应符合设计要求,并且要确保梁板的表面平整。

第四步:模板安装
根据梁板的尺寸和几何形状,制作好模板并进行安装。

模板的安装要牢固可靠,确保模板不会发生变形或脱落。

第五步:钢筋绑扎
在模板安装完成后,将预先加工好的钢筋放入模板内,并进行绑扎。

钢筋的位置和间距应按照设计要求进行设置,并且要确保钢筋与模板之间有足够的间隙,以便于混凝土的浇筑。

第六步:混凝土浇筑
在钢筋绑扎完成后,进行混凝土的浇筑。

混凝土的浇筑要均匀,保证梁的整体强度。

同时,要注意混凝土的震动,以排除其中的空气和水分,提高混凝土的密实度。

以上就是简支t梁施工方案的六个步骤。

在施工过程中,要严
格按照设计要求和施工规范进行操作,并进行必要的质量检测,以确保梁的质量和稳定性。

同时,要注意施工现场的安全,确保工人的人身安全。

30米T梁预制及安装施工方案

30⽶T梁预制及安装施⼯⽅案上部结构预制及安装施⼯⽅案⼀、⼯程概况以及T 型梁设计要点(⼀)⼯程概况K168+718 马来河⾼架⼤桥左幅起点桩号:K168+550.069, 终点桩号:K168+888.777 右幅起点桩号:K168+547.983 ,终点桩号:K168+889.58 ,上部3联系3*30+4*30+4*30 先简⽀后连续预应⼒砼(后张)T 梁,,交⾓90,桥⾯净宽15.5⽶,左幅桥长338.708⽶,右幅桥长341.597⽶,0、11号桥台采⽤E-80伸缩缝湾,3、7号桥墩采⽤MF-160伸缩缝,全桥共有30⽶预应⼒T 型梁154 ⽚。

(⼆)30 ⽶T 型梁设计要点1?上部主梁为后张法预应⼒混凝⼟结构连续T型梁,结构连续最⼤按5跨⼀联设计,按是否设置伸缩缝和伸缩缝的型号不同T 形梁分为三类,及A、B、C 三类。

两端结构连续的为C 型梁、⼀端设160型伸缩缝,⼀端结构连续为B型梁、⼀端设80型伸缩缝,⼀端结构连续为A型梁。

3#-2⾸件30⽶T 梁为A 型梁。

2. 预制T梁肋板宽度跨中采⽤20厘⽶,⽀点采⽤65厘⽶.预制T梁马蹄宽度为50厘⽶;跨中梁肋渐变加宽⾄端部的渐变长度为3.6 ⽶。

主梁间距为2.35 ⽶,中梁的预制宽度为1.7 ⽶,平⾯线型采⽤边梁悬臂长度进⾏调整成形。

翼板间湿接缝宽度为0.65⽶。

主梁⾏车道板横坡i 取桥跨两端桥⾯横坡平均值。

3. 主梁由预制T 型梁,现浇横隔板湿接头以及现浇翼板湿接头构成。

边跨设置 3 道中隔板、1 道边隔板;中跨设置3 道中隔板。

横桥向隔板底⾯与主梁⾏车道板横坡⼀致。

为使⽀座⽔平设置,在预制T 梁时,在简⽀端设有满⾜主梁纵坡需要的梁靴;在结构连续端采⽤预埋钢板调整纵坡。

4. 有关设计参数:相对湿度50%管道摩擦系数⼙=0.16 ;管道偏差系数k=0.0015 ; 预应⼒松弛系数取0.3。

5. 每⽚梁肋设置3 束正弯矩预应⼒钢束,钢束在⽴⾯上⼀律以圆弧弯起,同时N1 、N2 钢束在平⾯上也以圆弧平弯。

桥梁工程T梁预制钢筋加工及安装要点

桥梁工程T梁预制钢筋加工及安装要点T梁在桥梁工程中使用非常广泛,它是一种横截面呈T字形的梁,具有受力性能和稳定性能良好、施工方便等优点,因此被广泛应用于桥梁的主梁和板梁中。

预制钢筋的加工及安装是T梁制作的重要环节之一,对于T梁的质量和工程的安全性有着至关重要的作用。

下面我们将从T梁预制钢筋的加工和安装两个方面,介绍其要点。

T梁预制钢筋的加工T梁的预制钢筋是由钢筋加工厂根据设计图纸中的要求进行加工的。

在加工之前,需要把设计图纸交由专业的技术人员进行复核,以确保预制钢筋的准确性和合规性。

筋料的准备T梁预制钢筋加工前,需要制定合理的筋料加工方案,选择合适的钢材和规格。

首先要确保筋料的质量,遵循国家有关钢筋的规定和标准,并按照设计要求进行选材、分类和储存。

然后根据预制钢筋的要求和长度,对筋料进行加工,切断成相应长度并进行喷砂、清理等处理,以确保钢筋表面的洁净度和光滑度。

钢筋的弯曲和塑性加工T梁预制钢筋中大量采用了弯曲和塑性加工工艺,以满足梁的几何形状要求和受力要求。

在进行弯曲和塑性加工时,要使用专业的加工设备和工具,保证加工的精确度和耐久性。

此外,在进行弯曲和塑性加工时,还需注意保护钢筋的表面,防止产生过多的氧化铁皮,影响钢筋的粘结性能。

钢筋的焊接加工在T梁预制钢筋的加工中,还需要进行钢筋的稳定连接,这就需要采用焊接技术。

在进行焊接加工时,应选择合适的焊接材料和工艺,保证焊接强度和防止产生裂纹等缺陷。

焊接角度和距离也需要按照设计要求具体设置。

在T梁加工过程中,还需要对焊口进行检验和质量控制,以确保焊接质量符合要求。

T梁预制钢筋的安装T梁预制钢筋的安装是桥梁工程中最为重要的环节之一,安装质量的好坏关系到桥梁的稳定性和寿命。

下面给大家介绍T梁预制钢筋安装的要点。

钢筋安装的检查在进行预制钢筋的安装前,需要进行工作平面的检查和校准。

要检查梁底面的平整度和平行度,以及梁底面的高度偏差和垂直度,确保钢筋安装的平稳和垂直度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

银缸石大桥第5跨T梁钢筋加工及安装施工方案巴达高速公路BD06合同段设一个T梁预制场,位于K36+800~K37+800路基上,长1000m,共设15个制梁台座,1个钢筋加工台座,总共需预制40t梁345片。

采用边预制边安装的施工模式,存梁场单层存60片梁,第二层存60片梁,台座存15片梁,合计135片梁.龙门吊跨径24m,起重高度9m。

制梁场及存梁场平面布置见附图一、T梁台座附图二。

在预制场内设两台龙门吊负责移梁、存梁及砼浇注。

砼由搅拌站拌合,自卸运输汽车运料至施工现场,龙门吊配合施工,强度达到拆模强度后拆除模板,达到设计强度的95%后,施加预应力。

为了加快预制台座的周转速度,T梁张拉后,用门吊将梁移至存梁场后进行压浆,封锚。

1、钢筋的存放制作加工与绑扎成型1.1 钢筋的存放每批到达工地的钢材,由项目部中心试验室统一抽样检验,向监理工程师提供试验报告和出厂质量报告单,并按不同型号、等级、牌号及生产厂家分类堆放,挂牌以便识别。

钢筋下用砖垒起平台,离地大于30cm,钢筋上面用彩条布覆盖严实。

1.2 钢筋的加工制作与绑扎成型1.2.1钢筋在使用前,进行调直和除锈,保证钢筋表面洁净、平直、无局部弯折和损伤,Ⅰ级钢筋在调直时,采用卷扬机冷拉,切割机下料,冷拉率不宜大于2%;Ⅱ级钢筋采用切断机下料。

1.2.2钢筋在加工棚内认真按设计图进行加工,成品编号堆放,以便使用。

1.2.3钢筋安装绑扎之前,进行较详细的施工技术交底:包括钢筋型号、加工尺寸、绑扎顺序、临时加固方法以及钢筋接头的处理等有关事宜。

锚垫板安装前,检查锚垫板的几何尺寸是否符合设计要求,锚垫板要牢固的安装在模板上,使垫板与孔道严格对中,并与孔道端部垂直,不得错位。

对锚垫板上的压浆孔要妥善封堵,防止浇注砼时漏浆堵孔。

1.2.3将加工好的钢筋运至台座,按台座上的放样绑扎成型,在交叉点处用扎丝绑扎或点焊焊牢,确保钢筋骨架的刚度和稳定性。

1.3 预应力管道1.3.1预应力管道采用玻纹管内加穿PVC管法,PVC管必须与玻纹管内径尺寸保持一致,管单根长度为16m,2根32m长,玻纹管定位按图纸上设计坐标精确安放,每隔1m设一道定位钢筋,定位钢筋形式采用方形,宽度比玻纹管大2mm,直接焊接在钢筋骨架上,确保玻纹管在浇注砼时位置准确,不会因为砼压力而产生变形或位移。

1.3.2玻纹管安放前,玻纹管接头处用胶带缠绕紧密,防止漏浆。

砼浇注完毕后,根据水泥品种、水灰比、气温和养护方法等条件,通过试验来确定玻纹管内PVC管的抽拔时间,一般应在砼初凝后终凝前。

1.4钢筋骨架检验及鉴定钢筋骨架成型后,先由现场技术员自检合格并填写自检资料后请项目部工程师监理工程师检验,符合规范要求后现场签认。

钢筋工程质量控制程序见附图12确保工程质量和工期的措施2.1确保工程质量的措施2.1.1工程质量目标工程合格率100%,工程优良率大于90%;确保部优,争创国优。

2.1.2工程质量保证总体措施本工程将以项目经理部的形式建立组织严密完善的职能管理机构,按照我公司一工区保证质量体系正常运转的要求,依据分工负责,互相协调的管理原则,层层落实职能、责任、风险和利益,做到各司其职,各负其责,保证在整个工程施工生产过程中,质量保证体系正常运作和发挥保障作用。

2.1.2.1加强施工前的质量控制工作2.1.2.1.1施工前,组织技术人员认真会审设计文件和图纸,切实了解和掌握工程的要求和施工的技术标准,如有不清楚或不明确之处,及时向项目部及或设计单位提出书面报告。

2.1.2.1.2开工前要做好各部位、工序的技术交底工作,严格按照工区质量体系规定的内容做好技术交底,按照四级技术交底的要求,使各级施工人员清楚地掌握将要进行施工的部位、工序、施工工艺、技术规范要求,对特殊和重点部位要真正做到心中有数,确保施工操作的准确性和规范性。

2.1.2.2做好施工全过程的质量控制工作2.1.2.2.1配齐满足工程施工需要的人力资源。

有针对性地组织各类施工人员学习,进行必要的施工前岗位培训,以保证工程施工的技术要求,特殊工种作业人员须持有效上岗操作证,技术人员、组织管理人员必须熟悉本工程的技术、工艺要求,了解工程的特点和现场情况,以确保工程施工能正常运转。

2.1.2.2.2配齐满足工程施工需要的各类设备。

自有设备必须经检修、试机、检验合格后,方能进场施工,外租设备在进场前,要进行检验和认可,证明能满足工程施工需要后,方可进行施工。

并严格执行“设备维修保养管理规定”及“施工机械操作规程”,保证各类设备在施工中的作用,满足整个工程施工的需要。

2.1.2.2.3工程施工实行现场标牌管理,标示牌上注明分项工程作业内容、简要工艺和质量要求、施工及质量负责人姓名等。

2.1.2.2.4对已经认可的施工方案、方法、工艺技术参数和指标进行严密的监视和控制,保证在具体施工操作过程中,能够实现业主的期望,尤其是对工程的特殊重点部位和工序,则要专门制定施工方案,并加强监督的力度和控制的手段,使工程的每个部分、工序均达到优良标准。

2.1.2.2.5通过严把过程检验和试验关,保证工程施工的每一段、每一部位的质量在施工的过程中受到控制。

严格按照“过程检验和试验控制程序”的内容和要求保证验收制度的效能,及时组织质检员、施工人员和有关技术人员对各工序进行自检,并按检验点分类和按有关规程规范进行检验、试验、标识和记录,对出现的问题,及时组织有关人员进行研究分析,订出纠正和预防措施,以确保达到其实施效果。

并及时通知业主和监理单位,经现场认可后,才能进行下一工序的施工。

2.1.3做好施工材料的质量控制做好施工材料的质量控制,并根据业主的要求选择适用的材料,我们将采取以下措施保证材料质量并满足工程要求。

2.1.3.1所有采购的材料,必须在供货质量、信誉、供货能力等方面进行评价,在有保证持续供货能力的分承包处采购。

2.1.3.2做好材料进货的检验和标识工作。

按质量体系标准和要求,在进货、检验、试验、进仓、登记、标识、使用等过程中,都必须严格执行“进货检验和试验控制程序”文件要求,从采购的第一程序开始,层层把关,确保材料质量。

2.1.3.3做好各种材料的质量记录和资料的整理与保存工作,做到各种证明、合格证(单)、验收、试验单据齐全,确保其可追溯和完整性。

2.1.4保证施工中的资料完整齐全根据工程验收和公司质量体系对工程竣工资料和施工管理控制资料的要求,做好各类资料的收集、保存、归档工作,严格按照公司“文件和资料控制程序”的内容和要求,对图、表、签证、原始凭证、施工文件、往来信函等在内容、格式等方面进行管理和控制,保证文件资料控制的有效性和可追溯性,确保工程竣工资料的准确性、及时性和完整性。

2.2确保工期的措施2.2.1从组织管理上保证工期2.2.1.1本工程实行项目法施工,我工区将组织精干人员,调集精良设备投入到本工程项目之中。

并成立由工区经理领导的,由桥梁施工经验丰富的人员担任调度员的生产指挥调度室,加强施工现场的协调和指导。

2.2.1.2建立以项目为核心的责权利体系,定岗、定人、定权,各负其责。

2.2.1.3每月由项目经理主持的生产总调度会,总结上个月的施工进度情况,安排下个月的施工生产;及时解决工程施工内部矛盾,及时协调各队伍之间和各职能部门之间的关系;对施工机械设备、生产物资和劳动力进行安排计划;并对资金进行合理分配,保证施工进度的落实和完成。

2.2.1.4提前为下道工序的施工做好人力、物力和机械设备的准备,确保工程一环扣一环地进行。

对于影响工程总进度的关键项目、关键工序,主要领导者和有关管理人员必须跟班作业,必要时组织有效力量,加班加点突破难点,以确保工程总进度计划的实现。

2.2.1.5建立奖罚严明的经济责任制,每月进行一次总结,对提前完成任务的相关责任人进行奖励;未能按时完成任务的按拖延的天数进行罚款,谁拖延谁受罚。

多次完成任务不力者调离岗位,同时广泛开展“劳动竞赛”等活动,激发广大职工的工作热情和创造性,提高劳动效率,确保工期的实现。

2.2.2从计划安排上保证工期2.2.2.1在工程开工前,按照总工期要求提出工程施工总进度计划,并对其科学性和合理性,以及能否满足合同工期的要求并有所提前等问题,进行认真审查。

2.2.2.2在工程施工总进度计划的控制下,坚持逐月(旬)编制出具体的工程施工计划和工作安排。

2.2.2.3制定周密详细的施工进度计划,抓住关键工序,对影响到总工期的工序和作业给予人力和物力的充分保证,确保总进度计划的顺利完成。

2.2.2.4对生产要素认真进行优化组合、动态管理。

灵活机动地对人员、设备、物质进行调度安排,及时组织施工所需的人员、物质进场,保障后勤供应,满足施工需要,保证连续施工作业。

2.2.2.5缩短进场后的筹备时间,边筹备、边施工。

2.2.2.6工程计划执行过程中,如发现未能按期完成计划的情况时,必须及时检查分析原因,立即采取有效的措施,调整下旬的工作计划,使上旬延误的工期在下旬赶回来。

在整个工程的实施过程中,坚持“以日保旬,以旬保月”的进度保证方针,实行“雨天的损失晴天补,白天的损失晚上补,本旬的损失下旬补,本月的损失下月补”的补赶意外耽误工期的措施,确保总工程进度计划的实现。

2.2.3从资源上保证工期2.2.3.1将该工程列为我工区的重点工程,该工程所需的机械、设备、技术人员、劳动力、材料、资金等资源给予优先保证。

同时成立一个施工经验丰富、组织管理能力强,结构形式合理的项目领导班子,配备优秀的技术骨干,生产骨干和性能卓越、状况良好的施工机械,组成一个高素质、高效率的施工队伍。

2.2.3.2“工欲善其事,必先利其器”。

施工机械做到统筹安排、统一调配、合理使用。

尽可能组织机械化流水作业,利用施工机械高效生产力,做好施工机械的维修、保养工作,施工现场设置修理场,保证施工机械的正常运转。

对重要的、常用的机械和机具应留有富余备用设备,以防万一。

2.2.3.3制定严格的材料供应计划,根据现场的施工进度情况保证各施工段材料的及时供应,杜绝停工待料的情况出现以免耽误工期。

2.2.4从技术上保证工期2.2.4.1由项目部总工程师全面负责该项目的施工技术管理,项目经理部设置工程技术部,负责制定施工方案,编制施工工艺,及时解决施工中出现的问题,以方案指导施工,防止出现返工现象而影响工期。

2.2.4.2实行图纸会审制度,在工程开工前由总工程师组织有关技术人员进行设计图纸会审,及时向业主和监理工程师提出施工图纸、技术规范和其它技术文件中的错误和不足之处,使工程顺利进行。

2.2.4.3实行技术交底制度,施工技术人员应在施工之前及时向班组做好详尽的技术交底,勤到现场,对各个施工过程做好跟踪技术监控,发现问题及时现场就地解决,防止工序检验不合格而进行返工,延误工期。
