总体开工报告
公路总体开工报告范文

公路总体开工报告范文公路建设是国家基础设施建设的重要组成部分,对国民经济发展和人民生活质量具有重要影响。
为了促进公路建设工作的顺利进行,现将本次公路总体开工情况进行报告。
首先,本次公路建设工作是按照国家规划和相关政策的要求进行的。
经过前期调研和规划,我们确定了建设路线、工程量及资金筹措等事项,并按照相关程序和规范进行了审批。
在实施过程中,我们严格按照规划要求,保证了工程建设的合法性和有效性。
第三,本次公路建设工作注重了安全与环保。
在施工过程中,我们始终将安全作为第一要务,严格执行相关安全规范,保障了施工人员和周边居民的安全。
同时,我们注重环境保护,采取了各种措施减少工程对环境的影响,保护了自然资源和生态环境。
第四,本次公路建设工作取得了明显的成绩。
经过一段时间的努力,我们已完成了工程的一部分,取得了一些较好的效果。
新建的公路为当地居民的出行提供了更加便利的条件,促进了当地经济和社会的发展。
同时,我们也得到了相关部门和群众的认可和好评。
最后,本次公路建设工作还存在一些问题和不足之处。
在工程建设的过程中,我们也遇到了一些困难和挑战,如资金短缺、工程进度滞后等问题。
在今后的工作中,我们将加强与相关部门的沟通协调,克服困难,加快工程进度,确保工程的顺利进行。
总的来说,本次公路建设工作在国家规划和政策的指导下,得到了各方面的支持和配合,注重了安全与环保,取得了明显的成绩。
在今后的工作中,我们将继续努力,加强工程建设管理,不断提高工程质量和效益,为国家基础设施建设做出更大的贡献。
谢谢大家!。
公路工程总体开工报告

公路工程总体开工报告尊敬的领导:根据我局的批准和项目的执行计划,我单位已于今年开始着手进行公路工程的总体开工工作。
在此,我向您汇报我单位在公路工程总体开工方面所做的工作。
一、总体工作计划:根据项目的经济效益和进度要求,我单位制定了详细的总体工作计划。
首先,我们进行了项目的可行性研究和初步设计,确保了项目的可行性和可行性。
然后,我们编制了工程施工计划和工程施工组织设计。
最后,我们对工程进行了合理的工程招标和采购,并制定了人员配备和物资采购计划。
二、项目前期准备:为了确保项目正常顺利进行,我单位进行了一系列的前期准备工作。
我们对工程现场进行了细致的勘察和测量,制定了详细的工程细节设计。
同时,我们还进行了环境影响评估和土地征用程序,确保了项目的合法性和环境友好性。
此外,我们还与相关部门进行了协商,并取得了相关的许可与批准。
三、人员配备与培训:针对公路工程开工的需要,我单位进行了人员配备和培训工作。
我们组建了一支专业的施工团队,并对他们进行了系统的培训,确保他们具备必要的技术和管理能力。
我们还与相关专家和院校进行合作,为施工人员提供进一步的培训和学习机会,提高他们的整体素质。
四、安全生产保障:为了确保公路工程的安全生产,我单位注重安全管理。
我们制定了详细的安全规程和操作指南,并组织人员进行了安全培训。
工程现场设置了安全警示标志和隔离措施,确保施工过程中的安全。
此外,我单位与相关监管部门进行了密切的协作,定期进行安全检查和评估,确保工程的安全顺利进行。
五、现场施工管理:在公路工程的总体开工过程中,我单位注重现场施工的管理。
我们建立了科学的施工管理体系,包括进度控制、质量检查、材料管理等方面。
我们制定了详细的施工计划,并进行了周密的组织和协调。
我们还进行了现场巡查和质量抽查,确保工程的质量和进度。
六、环境保护措施:公路工程的总体开工必须充分考虑环境保护问题。
在工程现场,我单位采取了一系列的环保措施,包括固体废物和污水的集中处理、粉尘和噪声的控制等。
公路工程总体开工报告

公路工程总体开工报告一、项目背景公路交通是国家经济发展和人民生活的重要组成部分,对于促进地区和区域的经济发展以及改善人民生活水平具有重要意义。
为进一步完善公路交通网络,提升交通运输能力,我公司决定开展该公路工程项目。
该项目将连接两个重要城市,并且将穿越一个交通繁忙的地区,属于一项战略性的重大项目。
二、项目概况1.项目名称:XX公路工程2.项目位置:XX地区3.项目规模:全长XX公里,双向四车道,设计速度XX公里/小时4.项目投资:预计总投资XX万元,其中工程建设投资XX万元,其他支出XX万元5.项目周期:预计工期XX年,按进度划分为若干个阶段进行施工三、项目目标本项目的目标是建设一条安全、高效、环保的公路,提供良好的交通条件,满足区域经济发展和人民日益增长的出行需求。
具体目标如下:1.完成工程建设,按时交付使用;2.保证施工工期和质量,并确保施工过程中的安全;3.充分考虑生态环境因素,做到生态保护和工程建设相协调。
四、项目组织1.总指挥部:负责项目决策和规划工作,统筹项目进展,协调解决问题;2.工程部:负责项目的工程建设及相关工作,包括施工图设计、施工方案制定、技术指导等;3.财务部:负责项目的资金管理和财务预算,确保资金使用合理、经济效益最大化;4.安全环保部:负责项目的安全生产和环境保护,加强施工现场的安全管理和环境监测;5.监理单位:由第三方专业机构进行监理,监督施工单位的施工进展和质量控制。
五、施工及管理计划1.施工计划:根据项目工期和各阶段工作的先后顺序,制定详细的施工计划,确保各项工作按时、按质完成。
2.人员管理:组建专业施工队伍,确保人员技术能力、安全意识和工作纪律,做到人员安全施工。
3.材料采购:根据工程进度和施工计划,提前做好材料采购工作,保证施工材料的供应,避免延误工程进度。
4.质量控制:制定严格的施工质量控制标准,加强对施工过程和施工质量的监督,确保工程质量符合规范要求。
5.安全管理:采取多种安全措施,加强对施工现场的安全管理,定期组织开展安全教育培训活动,确保工人的人身安全。
工程开工报告(共13篇)

工程开工报告(共13篇)篇1:工程开工报告一、工程概况我标段的路基防护工程有路堤路堑植草防护、预制砼空心六角网格边坡防护、路堑拦土墙、三维植被网喷播植草、冲刷防护、挡土墙等几种形式。
在填方边坡主要为植草防护;在主线上跨国省干道的分离式立交桥两侧各不大于50米范围内,路基边坡采用六角网格防护至边坡高度为4米处,网格内边坡采用回填拌草籽种植土;路基处于冲刷、浸泡路段时,边坡采用防冲刷防护,下部为M7.5浆砌片石砌护,上部采用植草防护。
本合同段护坡道不进行砌护,而采用植草防护。
挖方路段的土质边坡采用植草进行防护,平台采用25cm厚度的浆砌片石防护,并在平台中部设混凝土预制流水槽。
对边坡高度小于10米的全风化、强风化硬质岩挖方段坡面不进行工程防护。
对页岩挖方段,挖方边坡高度大于10米的全风化、强风化岩石挖方段,在挖方坡脚设置路堑拦土墙。
二、工期计划路基防护工程总体目标:4月10日开工,5月31日完工。
三、施工方案(一)路堤路堑植草防护路堤路堑施工完成后,用人工对边坡进行修整,清除边坡上的危石及不密实的松土。
使坡面防护层与坡面密帖结合。
从坡顶自上而下铺设种植土,种植土铺设要均匀。
种草施工,草籽应撒布均匀,同时做好保护措施。
种植完成后要适时用不含油、酸、碱、盐等有碍草木生长的成分的水进行洒水养护,同时还要进行施肥等养护措施,直到植被成活。
(二)预制砼空心六角网格边坡防护混凝土空心六角预制块采用定型模板集中预制,混凝土采用强制式搅拌机集中拌合。
施工时严格按照配合比进行施工。
网格砌筑前先进行浆砌片石基础施工,浆砌工程施工应符合下列要求:a.浆砌工程所用砂浆全部采用机械拌和。
所用水泥、砂、水等原材料及砂浆配合比经试验室检验确定,并报监理工程师批准。
b. 浆砌工程施工前,认真复核,构造物位置及几何尺寸,并标明砌筑线。
砌筑施工人员必须严格按照放线位置准确施工。
c. 浆砌工程全部采用坐浆法砌筑,坐浆饱满均匀。
灌缝砂浆用铁棒捣实。
总体开工报告

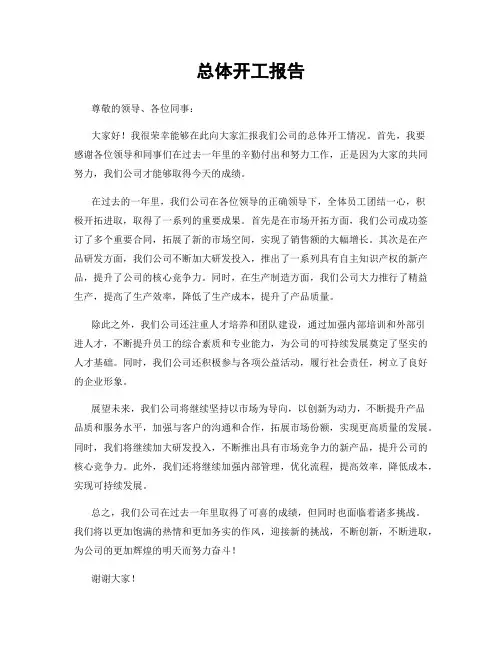

总体开工报告
尊敬的领导、各位同事:
大家好!我很荣幸能够在此向大家汇报我们公司的总体开工情况。
首先,我要
感谢各位领导和同事们在过去一年里的辛勤付出和努力工作,正是因为大家的共同努力,我们公司才能够取得今天的成绩。
在过去的一年里,我们公司在各位领导的正确领导下,全体员工团结一心,积
极开拓进取,取得了一系列的重要成果。
首先是在市场开拓方面,我们公司成功签订了多个重要合同,拓展了新的市场空间,实现了销售额的大幅增长。
其次是在产品研发方面,我们公司不断加大研发投入,推出了一系列具有自主知识产权的新产品,提升了公司的核心竞争力。
同时,在生产制造方面,我们公司大力推行了精益生产,提高了生产效率,降低了生产成本,提升了产品质量。
除此之外,我们公司还注重人才培养和团队建设,通过加强内部培训和外部引
进人才,不断提升员工的综合素质和专业能力,为公司的可持续发展奠定了坚实的人才基础。
同时,我们公司还积极参与各项公益活动,履行社会责任,树立了良好的企业形象。
展望未来,我们公司将继续坚持以市场为导向,以创新为动力,不断提升产品
品质和服务水平,加强与客户的沟通和合作,拓展市场份额,实现更高质量的发展。
同时,我们将继续加大研发投入,不断推出具有市场竞争力的新产品,提升公司的核心竞争力。
此外,我们还将继续加强内部管理,优化流程,提高效率,降低成本,实现可持续发展。
总之,我们公司在过去一年里取得了可喜的成绩,但同时也面临着诸多挑战。
我们将以更加饱满的热情和更加务实的作风,迎接新的挑战,不断创新,不断进取,为公司的更加辉煌的明天而努力奋斗!
谢谢大家!。

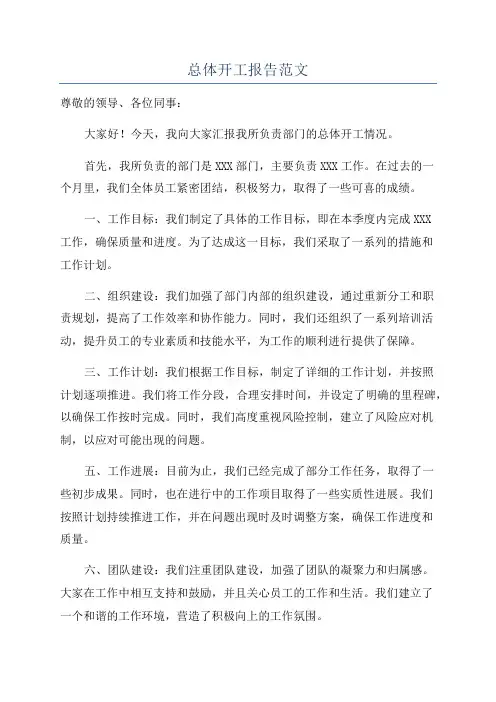

总体开工报告范文

总体开工报告范文尊敬的领导、各位同事:大家好!今天,我向大家汇报我所负责部门的总体开工情况。
首先,我所负责的部门是XXX部门,主要负责XXX工作。
在过去的一个月里,我们全体员工紧密团结,积极努力,取得了一些可喜的成绩。
一、工作目标:我们制定了具体的工作目标,即在本季度内完成XXX工作,确保质量和进度。
为了达成这一目标,我们采取了一系列的措施和工作计划。
二、组织建设:我们加强了部门内部的组织建设,通过重新分工和职责规划,提高了工作效率和协作能力。
同时,我们还组织了一系列培训活动,提升员工的专业素质和技能水平,为工作的顺利进行提供了保障。
三、工作计划:我们根据工作目标,制定了详细的工作计划,并按照计划逐项推进。
我们将工作分段,合理安排时间,并设定了明确的里程碑,以确保工作按时完成。
同时,我们高度重视风险控制,建立了风险应对机制,以应对可能出现的问题。
五、工作进展:目前为止,我们已经完成了部分工作任务,取得了一些初步成果。
同时,也在进行中的工作项目取得了一些实质性进展。
我们按照计划持续推进工作,并在问题出现时及时调整方案,确保工作进度和质量。
六、团队建设:我们注重团队建设,加强了团队的凝聚力和归属感。
大家在工作中相互支持和鼓励,并且关心员工的工作和生活。
我们建立了一个和谐的工作环境,营造了积极向上的工作氛围。
七、存在问题:在工作中我们也面临一些困难和问题,主要表现为XXX。
我们已经意识到这些问题的严重性,并制定了相应的解决方案。
我们将采取积极措施加以解决,确保工作的顺利进行。
八、下一步工作:基于目前工作的实际情况,我们将进一步完善工作计划和措施,确保工作目标的实现。
我们将继续加强沟通协调,完善团队建设,提升工作效率和协作能力。
同时,我们将持续关注风险情况,及时调整方案,确保工作稳步推进。
以上就是我所负责部门的总体开工情况报告。
感谢领导和各位同事的支持和帮助,在接下来的工作中,我将按照我们的计划,继续努力,为实现工作目标而不断奋斗!谢谢大家!。
桥梁总体分部开工报告详解

桥梁总体分部开工报告详解一、前言二、报告内容1.项目背景与目标:对于桥梁项目的背景、目标和规划进行简要介绍,明确项目的重要性和目标。
同时,还可以包括项目的重大难点和问题,以引起相关人员的注意。
2.施工进度计划:提供详细的施工进度计划,包括主要工作节点和完成时间。
这有助于项目参与人员了解项目的进展和时间安排,提前做好准备并协调工作。
3.施工组织设计:介绍项目的施工组织设计,包括施工队伍的配置和职责分工,物资和设备的采购和使用安排等。
明确责任分工和工作流程,确保项目的顺利进行。
4.安全管理措施:说明项目的安全管理措施,包括对施工人员的培训和教育、施工现场的安全设施和管理要求等。
重点强调对高风险工作的安全控制措施,确保施工过程中没有事故发生。
5.质量控制措施:介绍项目的质量控制措施,包括对施工工艺和质量标准的要求,以及对材料和设备的检验和验收要求等。
强调施工过程中的质量管理和监控措施,确保施工质量达到项目要求。
6.环境保护措施:说明项目的环境保护措施,包括对施工现场的污染控制要求、环境监测和治理要求等。
重点强调施工过程中的环境保护责任和措施,确保项目对环境的影响最小化。
7.合同管理要求:提供与承包商签订的合同管理要求,包括支付方式、合同履行时间和义务等。
明确合同条款和双方的权责,保证项目的合法合规进行。
8.沟通和协调要求:强调项目各参与方之间的沟通和协调要求,包括项目负责人和相关参与人员之间的沟通和协作,以及项目与外部机构和单位之间的协调和沟通。
确保项目各方能够积极配合,共同推进项目的开展。
三、重要性1.确保项目的顺利进行:桥梁总体分部开工报告能够提前确定项目的目标和计划,并明确工作的责任和流程,确保项目能够按计划顺利进行,避免因为沟通和协调不畅造成的延误和问题。
2.提高参与人员的认知和理解:通过开工报告的详细说明,参与人员可以更加了解项目的背景和目标,明确工作的重点和重要性,从而在后续工作中更有针对性地进行工作,提高工作效率和质量。
总体开工报告

总体开工报告尊敬的领导:大家好!我是项目部的负责人,特此向大家汇报项目的开工情况。
首先,感谢领导对我们项目的关心和支持。
在领导的正确指导下,我们按照计划完成了项目的前期准备工作。
包括市场调研、需求分析、方案设计等,确保了项目顺利启动。
其次,项目开工后,我们组建了一支专业的团队,并实行了科学的管理模式。
团队成员分工明确,各司其职,确保了项目的高效运转。
我们积极推行了项目管理的方法和工具,如WBS、甘特图等,定期召开进度会议,确保项目的按时完成。
再次,项目开工后,我们紧密配合,认真合作,取得了一定的成果。
目前,项目已经完成了10%的进度,一方面我们完成了设备的采购和安装调试工作,另一方面我们已经开始了相关软件的开发工作。
同时,我们也积极开展了与供应商和客户的沟通,确保了项目各项工作的顺利进行。
此外,我们还与相关单位密切合作,充分发挥各方优势,实现了资源共享。
通过与其他部门和企业的合作,我们解决了一些技术难题,提高了项目的质量和效益。
最后,我们还积极开展了团队建设活动,提高了团队成员之间的互信和协作能力。
通过一系列培训和交流活动,我们团队的凝聚力得到了增强,团队成员对项目的信心也得到了提高。
总的来说,项目的开工工作取得了一定的成效,但仍存在着一些问题和困难。
比如项目进度方面存在一定的压力,项目的投资成本也较高,还需要进一步解决一些技术问题。
在接下来的工作中,我们将进一步完善项目管理,加强团队合作,积极与相关单位和人员沟通合作,努力克服各种困难和挑战,确保项目的按时完成。
最后,再次感谢领导的关心和支持,相信在领导的正确指导下,我们一定能够圆满完成项目任务,取得辉煌的成果!谢谢!。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
总体工程开工报告
1、合同协议书签定情况
我项目部将按照《合同协议书》中规定执行各项任务,履行合同中的各项约定及制度。
(后附:《合同协议书》复印件)
2、临建情况
我项目部临时建设分项目经理部办公区、施工区的临建,已全部完成,各部门都已正常办公,规定上墙的各规章制度及图表已全部上贴。
其中经理部占地约300平方米,位于丰台区南苑乡马家堡路聚源宾馆内,包括驻地监理用房、办公室、会议室、食堂、试验室、料库、职工宿舍、澡堂等,其中办公区设施齐全,生活条件良好,有电脑5台,复印机2台,电话5部,打印机4台。
主线桥桥头附近设有钢筋加工场地,以后陆续在在京石高速、H匝道以及临时D匝道之间设制钢筋、模板加工场地二、在G匝道、京良路、新建D匝道、H匝道之间设置钢筋、模板加工场地三、机械停放场地民工宿舍等,占地约2000平方米。
3、施工组织设计编制和审核情况
我项目按照《监理工作程序》中对《施工组织设计》的要求,工程部进行了《施工组织设计》的编写,主要包括工程概况、工程造价、主要工程数量、施工特点、参建单位、施工总体部署、交通导改计划、拆迁、施工技术措施和施工工艺、质量目标设计、安全保证措施、文明施工及环境保护措施、施工技术节约措施。
根据施工特点合理规划了施工部署,围绕质量目标定出了各项保证措施,施工方案力求实际可行、先进优化。
《施工组织设计》已由监理办及总监办审批
通过。
(后附:施工组织设计审批单)
4、工料机准备情况
(1)人员
目前我项目部的主管领导、各部门主管、技术员、工班长和工人已全部进场,共计20余人,技术力量雄厚,人员具有丰富的施工经验;现进场民工为100人,主要有顶管工、模板工、钢筋工和混凝土技工以及其他壮工,其中顶管工及钢筋焊工均具有专业技术上岗证。
(2)机械
截止到目前,我项目现进场设备有:装载机2台、推土机1台、压路机2台、平板车2台、挖掘机1台、吊车3台、旋挖钻机3台,还有空压机、电焊机、发电机、对焊机等小型机械,整体工程形成施工流水作业后,机械将陆续进场,保证连续施工,根据施工需要计划在机械租赁公司租赁补充机械。
(3)材料
针对施工中所需要的各种材料,材料部已与主要材料供应商进行了联系和取样,对工程所需重要材料进行了慎重的比选,将选择有信誉和质量保证体系的厂家。
试验室对各种材料进行试验和检测,前期的分项工程拟用原材料和半成品,已逐一上报监理,主要包括钢筋、商品砼、管材等,其他原材、专项材料、路甬材料、半成品、成品的上报随着工程进度正在进行之中。
5、图纸及拆迁到位情况
目前图纸已基本到位,雨水、污水及道路图纸已全部下发,凉水河桥图纸尚未下发。
项目部对已发图纸进行了多次会审,将审核出的各种问题进行了上报,设计单位已答复了部分,施工中若再发现问题
将及时监理和设计单位联系。
根据设计图纸和现场情况,我项目经理部已对各主要分项工程的施工方案进行了详细的确定和专项设计,为现场施工作准备工作。
拆迁工作对施工开展影响较大,建筑物主要是京良路K0+550右侧、F匝道K0+150左侧有一面积泵站和信号塔, DK0+400~ DK0+600范围内有1个农场和北京维克润滑油厂,农场面积8820m2,其中在红线范围内的有5749m2,北京维克润滑油厂面积12015m2,其中在红线范围内的有11420m2;红线范围内地上树木有直径15cm以下的树木1942棵,直径15cm以上的树木1625棵,此项都是拆迁重点。
根据拆迁计划顺序我们制定了可行的施工计划,随着拆迁进行工程的施工。
为尽快解决拆迁和进地工作,拆迁办公室负责人员主动与当地地方单位和百姓商谈,不等不靠,积极协助配合业主,推动拆迁问题的尽早解决。
6、自保体系建立情况
我项目按照业主、总监办要求及招标文件规定,建立了质量保证体系和安全保证体系,并制定了进度保证措施。
(一)安全保证体系(后附“安全保证体系图”)
安全保证体系已建立健全。
(1)、成立了安全领导小组,项目经理任组长。
(2)、成立文明施工现场管理领导小组。
(3)、各种相应的规章制度都已经上墙。
(4)、现场文明施工已按要求建立了标志牌、警告牌、围挡等。
(二)质量保证体系(后附“质量保证体系图”及“质量控制流程图”)根据本合同段的工程内容和基本特点,结合工程数量和施工组织
情况,为实现总体目标,我们建立以项目经理为首的质量保证组织机构,并在项目经理领导下编制质量岗位责任制,实行质量终身制。
我们对本项目实施项目法人管理。
执行ISO9000工作程序进行全方位的质量管理。
(1)项目部进行施工管理,将ISO9000工作程序贯穿整个施工过程,认真贯彻公司的质量方针和质量目标,搞好质量管理的基础工作,保证质量体系的有效运行,制定项目经理、项目总工、施工员、技术员、材料员、质检员及操作人员的岗位责任制度。
(2)项目部根据公司要求制定质量目标为争创“长城杯”;单位工程合格率达100%,单位工程优良率达95%,主要分项工程合格率达100%,杜绝重大质量事故,我项目以实现最高质量目标为施工宗旨。
经理部还编制创优计划,职责落实到人,有目标,有计划的开展质量评比活动;根据实际情况我们制定了奖罚办法,以调动各级人员的积极性,使质量目标得以实现。
(3)严格执行分项工程审批制度,认真执行三检制度,加强重要机构,重要部位的质量检查验收及首件验收工作,认真执行工程项目监理规范,严格按照监理工作程序施工,每道工序未经质量部门验收不得进行下道工序。
(4)为保证采购的原材料﹑成品及半成品满足工程质量要求,严格审查材料供应方的资质等,然后原材料进行必要的原材料试验,试验材料的结果必须符合设计、规范要求,半成品、成品等结构配件进场必须提供相应的合格证,对于进入现场的材料要进行状态标识,认真进行复测试验和检测。
(5)施工中严格执行持证上岗制度,项目经理、技术负责人、质
检人员、测量、试验人员、施工人员均要取得上岗证,严禁无证上岗。
(6)重要部位及工序的交接检验应办理各项手续资料,保存齐全,重点工序的操作要有专人指挥方可施工。
(7)工程实行专业化施工,成立道路施工专业队、桥梁施工专业队和涵洞施工专业队,各专业队均有专业的技术负责人。
(8)各种规章制度、体系都已经上墙,建立了严格的质控体系。
(三)进度保证措施
(1)由项目技术负责人制定出总体进度计划,然后根据总体进度计划排出阶段性进度计划和月进度计划,具体根据拆迁情况细化和调节进度计划。
(2)领导班子需统一认识,包括技术人员及工区主任等明确目标,加强互相的支持及理解、沟通,加强职工的管理,制定出奖惩制度,严格规范各种程序和制度,控制每日工作落实情况。
(3)给施工队下达生产计划,因施工队原因造成工期延误执行惩罚制度,加快加强工地存在问题的解决速度,给施工队解决实际问题,多从施工队入手,把工作落实到民工的头脑里。
(4)多开专题技术及施工研究会,这样能统一各方人士认识,广开渠道,有利于施工技术质量及进度的保证。
(5)每周召开工地例会,解决本周内出现的问题及需解决的问题,清楚工程的进度情况,保证进度和质量的协调控制。
7、工地试验室建设及其验收情况:
我项目工地试验室为原我公司另外两个北京项目实验室合并而成,有十分完备的试验检测仪器和丰富的试验检测经验,配备了经验丰富、业务素质较高的人员,并且直属我局中心试验室(一级资质),
可以完成施工常用试验,能满足工地材料检验和施工检测及监理抽检的要求。
项目工地试验室设在驻地,试验检测设备已安装完毕,标养室配备了温控器、空调、加湿设备及砼试块养护架。
现试验室需标定的试验检测仪器已完成了标定,为严格完成施工中所需各项试验任务,试验室制定了各项试验室工作及管理制度。
2005年10月18日监督站、业主及总监办组成的试验室认小组对我项目工地试验室进行了检查验收,合格通过,得到了临时资质。
目前我项目部已具备开工的条件,为使我合同段尽早展开良好的工作面,给整体施工留出充足的工作期限,保证整个工程保质保量完成,望尽快审批!
质量控制流程图。
