某水电站导流泄洪洞竖井工程施工方法

合集下载

某水电站导流洞施工组织措施

某水电站导流洞施工组织措施

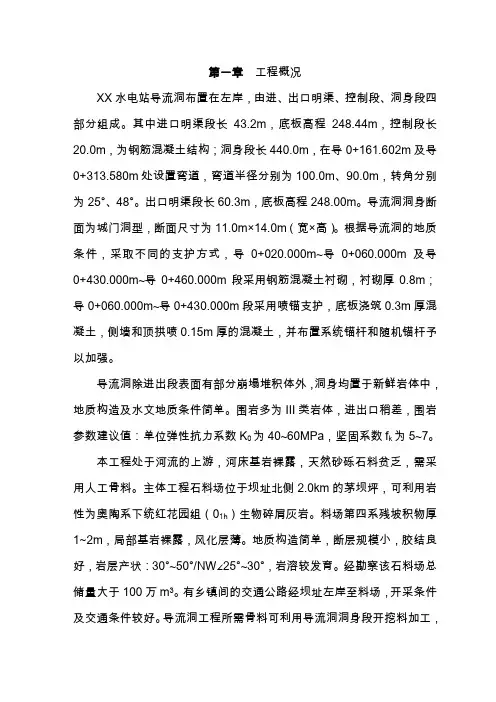

第一章工程概况XX水电站导流洞布置在左岸,由进、出口明渠、控制段、洞身段四部分组成。

其中进口明渠段长43.2m,底板高程248.44m,控制段长20.0m,为钢筋混凝土结构;洞身段长440.0m,在导0+161.602m及导0+313.580m处设置弯道,弯道半径分别为100.0m、90.0m,转角分别为25°、48°。

出口明渠段长60.3m,底板高程248.00m。

导流洞洞身断面为城门洞型,断面尺寸为11.0m×14.0m(宽×高)。

根据导流洞的地质条件,采取不同的支护方式,导0+020.000m~导0+060.000m及导0+430.000m~导0+460.000m段采用钢筋混凝土衬砌,衬砌厚0.8m;导0+060.000m~导0+430.000m段采用喷锚支护,底板浇筑0.3m厚混凝土,侧墙和顶拱喷0.15m厚的混凝土,并布置系统锚杆和随机锚杆予以加强。

导流洞除进出段表面有部分崩塌堆积体外,洞身均置于新鲜岩体中,地质构造及水文地质条件简单。

围岩多为III类岩体,进出口稍差,围岩参数建议值:单位弹性抗力系数K0为40~60MPa,坚固系数f k为5~7。

本工程处于河流的上游,河床基岩裸露,天然砂砾石料贫乏,需采用人工骨料。

主体工程石料场位于坝址北侧2.0km的茅坝坪,可利用岩性为奥陶系下统红花园组(01h)生物碎屑灰岩。

料场第四系残坡积物厚1~2m,局部基岩裸露,风化层薄。

地质构造简单,断层规模小,胶结良好,岩层产状:30°~50°/NW∠25°~30°,岩溶较发育。

经勘察该石料场总储量大于100万m3。

有乡镇间的交通公路经坝址左岸至料场,开采条件及交通条件较好。

导流洞工程所需骨料可利用导流洞洞身段开挖料加工,开挖料可利用总量能满足本工程需要。

1.3对外交通条件1.4 合同项目、工作范围及控制工期1.4.1 合同项目a) 导流隧洞进、出口明挖及边坡支护;b) 导流隧洞洞身开挖及锚喷支护;c) 导流隧洞进出口混凝土浇筑、启闭机排架结构混凝土浇筑,闸门槽预埋件安装及二期混凝土回填;d) 导流隧洞洞身混凝土衬砌;e) 导流隧洞固结灌浆、回填灌浆及排水孔施工;f) 施工期必要的水流控制(含进、出口围堰)、安全监测及保护和环境保护措施;g) 变压器低压侧线路至本标施工供电设施的施工及维护管理;h) 供水设施的施工及维护管理;i) 场内施工道路的施工及维护管理;j) 弃渣场起坡点的坡脚防护设施;k) 为完成本合同施工所有的临时施工道路及其它临时生产和生活设施;l) 招标图纸和文件包含的其它工程项目。

长河坝水电站泄洪放空系统补气竖井开挖施工

长河坝水电站泄洪放空系统补气竖井开挖施工

长河坝水电站泄洪放空系统补气竖井开挖施工以长河坝水电站泄洪放空系统7条补气竖井为例,根据不同的开挖高度采取针对性开挖方案,对于70余米的补气竖井采取反井辅人工扩挖,降低了施工难度,提高了施工进度;对于20米左右的补气竖井利用反井钻将导井施工完成后,采用全断面一次开挖、快速成井;同时在施工过程中积极做好竖井安全措施,安全顺利完成竖井施工,值得类似工程借鉴。

标签:泄洪放空系统;补气竖井;导井;正扩法;反扩法;爆破1 概述长河坝水电站是大渡河干流水电规划调整后的第10个梯级电站,位于甘孜州康定县境内。

泄洪放空系统由三条泄洪洞和一条放空洞组成,均布置于右岸山体内,从左至右依次为1#泄洪洞、2#泄洪洞、3#泄洪洞和放空洞,泄放系统补气竖井共7条,圆形断面,开挖直径D=7.0m,初期支护均采用Φ25 L=4.5m砂浆锚杆、φ6.5钢筋网及C25喷射混凝土。

补气竖井具体参数见表1,主要工程量:石方井挖13155.5m3;φ25 L=4.5m砂浆锚杆2708根;C25喷射砼905.05 m3。

表1 泄洪放空系统补气竖井参数表泄洪放空系统补气竖井岩性为一套晋宁期-澄江期的侵入岩,其岩性以石英闪长岩(δ02(3))、花岗岩(γ2(4))为主,局部侵入少量细晶花岗岩脉(γl)。

根据前期地质勘察及施工期开挖揭示,泄洪放空洞系统区无较大的区域断裂通过,根据统计补气竖井主要发育的裂隙如下表,局部发育小断层小挤压破碎带,围岩总体以Ⅲ类为主,局部Ⅳ类。

2 施工方案及施工程序大断面、深竖井开挖目前采用比较常规且广泛的是“反井钻机施工导井+人工扩挖”的施工方案。

长河坝1#泄洪洞2#补气竖井(H=52.57m)、2#泄洪洞2#补气竖井(H=78.71m)、3#泄洪洞2#补气竖井(H=75.55m)及放空洞补气竖井(H=75.77m),经过综合安全、进度、经济性分析后均采用LM-200型反井钻机先施工直径为1.4m导井,后人工扩挖至为3.4m溜渣井,然后正井扩挖至7米,渣料通过溜渣井溜渣至泄洪洞、放空洞主洞上层,利用主洞进行出渣,支护紧跟扩挖掌子面。

导流泄放洞施工方案

导流泄放洞施工方案

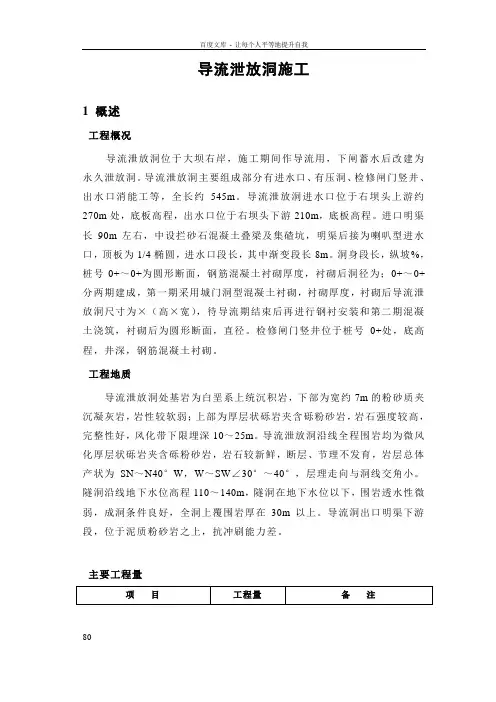

导流泄放洞施工1 概述工程概况导流泄放洞位于大坝右岸,施工期间作导流用,下闸蓄水后改建为永久泄放洞。

导流泄放洞主要组成部分有进水口、有压洞、检修闸门竖井、出水口消能工等,全长约545m。

导流泄放洞进水口位于右坝头上游约270m处,底板高程,出水口位于右坝头下游210m,底板高程。

进口明渠长90m左右,中设拦砂石混凝土叠梁及集碴坑,明渠后接为喇叭型进水口,顶板为1/4椭圆,进水口段长,其中渐变段长8m。

洞身段长,纵坡%,桩号0+~0+为圆形断面,钢筋混凝土衬砌厚度,衬砌后洞径为;0+~0+分两期建成,第一期采用城门洞型混凝土衬砌,衬砌厚度,衬砌后导流泄放洞尺寸为×(高×宽),待导流期结束后再进行钢衬安装和第二期混凝土浇筑,衬砌后为圆形断面,直径。

检修闸门竖井位于桩号0+处,底高程,井深,钢筋混凝土衬砌。

工程地质导流泄放洞处基岩为白垩系上统沉积岩,下部为宽约7m的粉砂质夹沉凝灰岩,岩性较软弱;上部为厚层状砾岩夹含砾粉砂岩,岩石强度较高,完整性好,风化带下限埋深10~25m。

导流泄放洞沿线全程围岩均为微风化厚层状砾岩夹含砾粉砂岩,岩石较新鲜,断层、节理不发育,岩层总体产状为SN~N40°W,W~SW∠30°~40°,层理走向与洞线交角小。

隧洞沿线地下水位高程110~140m,隧洞在地下水位以下,围岩透水性微弱,成洞条件良好,全洞上覆围岩厚在30m以上。

导流洞出口明渠下游段,位于泥质粉砂岩之上,抗冲刷能力差。

主要工程量百度文库- 让每个人平等地提升自我注:表中第17、18、20项为导流泄放洞改建工程项目。

822 导流泄放洞围堰导流泄洪洞施工经历2001年汛期,为保证开挖和混凝土工程干地施工条件,在进水口修建临时挡水围堰一座。

导流洞建筑物等级为Ⅳ级,故施工围堰为Ⅴ级,设计挡水标准五年一遇(Q= 95m3/s),推算可知河床泄流上游水位以下,设计围堰顶高程。

3泄洪洞闸室段竖井及进口段开挖专项施工方案

3泄洪洞闸室段竖井及进口段开挖专项施工方案

石门水库泄洪洞闸室、竖井、进口段开挖专项施工方案近日来泄洪洞竖井口开挖已初步露面,从开挖出的进洞口斜坡段地质情况可看到目前的地质实况;经查泄洪排砂洞工程原始地质堪探情况摘录如下:泄洪洞⑴进口闸井段(0~-27~0-005.15):该段基岩裸露,为泄洪洞进水闸井到进洞口(0-005.150+000)段。

该段基岩岩性为石炭系下统托库孜达坂群(C1tk)变质砂岩,青灰色、灰黑色,中厚层状,属中硬岩,岩层产状为50°~60°SE∠50°~55°,岩体强风化厚度为5~8m,弱风化厚度为14~18m。

闸井基础位于微风化层内,岩体地基承载力建议值3000kPa,岩体与混凝土抗剪强度c′=0.97MPa,f′=1.18。

岩体为变质砂岩中的Ⅳ类围岩。

在原地质资料的基础上在高程2357.5~2355.5段靠发电洞增加了一处断层,对洞中开挖带来了较大的困难。

施工特点、难点及解决措施㈠施工特点与难点根据现场实际情况,泄洪洞工程开挖施工具有以下的特点和难点:⑴泄洪洞竖井岩体较为破碎,开挖中可发生塌方、掉块现象,施工安全问题较为突出;⑵泄洪洞(泄0+022.50~泄0+068.54)部位的出渣是施工的难点。

㈡施工对策根据施工的特点与难点,施工中采取以下施工措施,以确保本工程能够按期完工,具体措施如下:⑴闸室段竖井采用吊炮法施工,同时加强支护施工;吊炮孔钻孔的精度:要求各钻孔开孔点准确,成孔后各孔要求平行,不允许出现交叉、开裆现象,因此,开孔前须量测、找准开孔点;施工设备固定牢靠,钻孔时精心操作,匀速钻进。

吊炮孔孔底堵塞:孔底堵塞效果将决定爆破的成功与否,第一,事先预制好与钻孔孔径大小匹配的编织袋塞,第二,将编织袋塞牢牢固定在拉绳上,拉至孔底后拉紧并固定,第三,控制孔底锚固剂堵塞长度,黏土须捣实,保证足够的抗冲力。

装药及爆炮:装药结构及药量严格按爆破设计执行,为了安全,起爆方式为电力起爆,用起爆线通过中心空孔引至导泄洪洞内,待施工人员安全撤后,点火进行起爆。

例析水电站引水竖井施工技术

例析水电站引水竖井施工技术

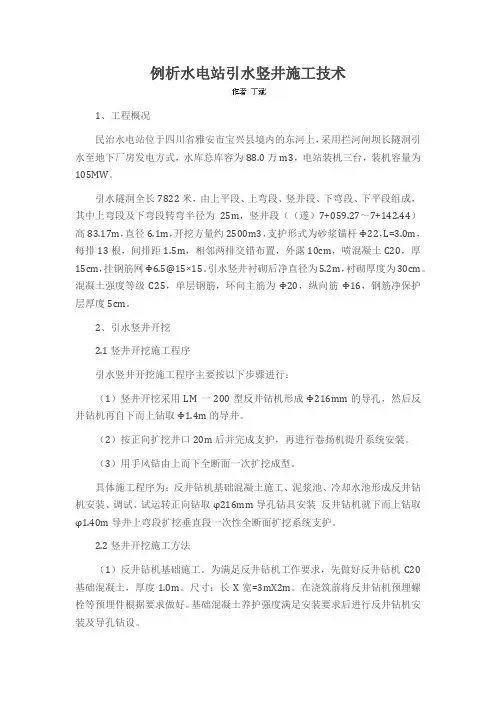

例析水电站引水竖井施工技术1、工程概况民治水电站位于四川省雅安市宝兴县境内的东河上,采用拦河闸坝长隧洞引水至地下厂房发电方式,水库总库容为88.0万m3,电站装机三台,装机容量为105MW。

引水隧洞全长7822米,由上平段、上弯段、竖井段、下弯段、下平段组成,其中上弯段及下弯段转弯半径为25m,竖井段((遂)7+059.27~7+142.44)高83.17m,直径6.1m,开挖方量约2500m3,支护形式为砂浆锚杆Φ22,L=3.0m,每排13根,间排距1.5m,相邻两排交错布置,外露10cm,喷混凝土C20,厚15cm,挂钢筋网Φ6.5@15×15。

引水竖井衬砌后净直径为5.2m,衬砌厚度为30cm。

混凝土强度等级C25,单层钢筋,环向主筋为Φ20,纵向筋Φ16,钢筋净保护层厚度5cm。

2、引水竖井开挖2.1竖井开挖施工程序引水竖井开挖施工程序主要按以下步骤进行:(1)竖井开挖采用LM一200型反井钻机形成Φ216mm的导孔,然后反井钻机再自下而上钻取Φ1.4m的导井。

(2)按正向扩挖井口20m后并完成支护,再进行卷扬机提升系统安装。

(3)用手风钻由上而下全断面一次扩挖成型。

具体施工程序为:反井钻机基础混凝土施工、泥浆池、冷却水池形成反井钻机安装、调试、试运转正向钻取φ216mm导孔钻具安装反井钻机就下而上钻取φ1.40m导井上弯段扩挖垂直段一次性全断面扩挖系统支护。

2.2竖井开挖施工方法(1)反井钻机基础施工。

为满足反井钻机工作要求,先做好反井钻机C20基础混凝土,厚度1.0m。

尺寸:长X宽=3mX2m。

在浇筑前将反井钻机预埋螺栓等预埋件根据要求做好。

基础混凝土养护强度满足安装要求后进行反井钻机安装及导孔钻设。

(2)泥浆池、冷却水池形成。

在距钻机附近约5-10m不影响施工的地方,开挖一容积约4m3的泥浆池,用于导孔钻循环排渣,形状尺寸可视现场情况定。

反井施工中水是至关重要的,其作用最主要有三点:第一用来冷却液压系统油温;第二在导孔钻进中用于循环排渣;第三在擴孔钻进中冷却扩孔头,所以施工用水必须保证连续不断的充足供应,每小时大约需要10m3左右(3)钻机的定位及角度调节。

张峰水库导流泄洪洞竖井排架施工技术

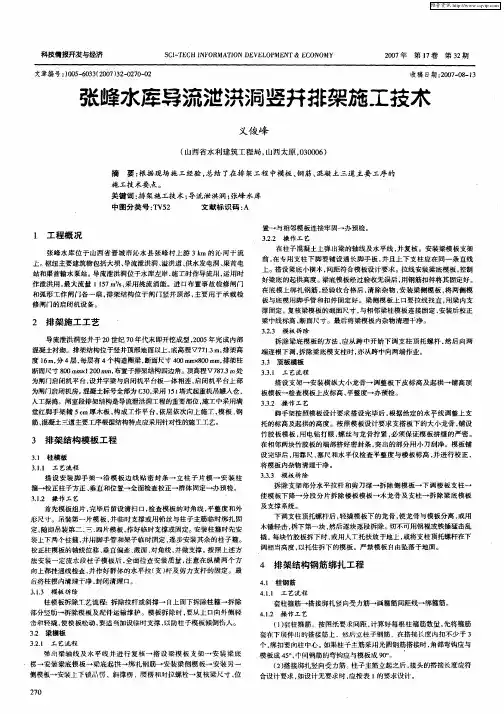

张峰水库导流泄洪洞竖井排架施工技术

箍一校正柱子方正 、 垂直和位置一全面检查 校正一群体 同定一办预检 。
3I 操 作 工 艺 , 2
拆 除支架部分水 平拉杆和剪 刀撑一 拆除侧 模板一下 调楼板 支柱一 使 模板下降一分 段分片拆除 楼板 模板一木 龙骨及支柱一 拆除梁底 模板
及支撑 系统 。
首先模板组片 , 完毕后 留设清扫 口, 检查模 板的对角线 , 平整度和外 形尺寸。吊装第 一片模板 , 井临时支撑或用铅丝 与柱子主筋临时绑扎 固 定, 随即吊装第二 、 、 三 四片模板 , 作好临时 支撑或 固定 。 安装柱箍时先 安 装上下两 个 拄箍 , 井川脚 手管和架子临时 固定 , 步安装其 余的柱子箍 。 逐 校正柱模板 的轴线 位移、 垂直偏差 、 面 、 截 对角线 , 并做支撑。 按照上述方 法安装一定 流水段 柱子模板后 . 面检套 安装 质量 , 全 注意在纵横 两个方 向上都挂通线检矗 , 并作 好群体的水平拉( j 支 杆及剪 力支杆 的周定。最 后将柱摸 内清理 干净 , 封闭清理 口。
20 年 07
第 l卷 7
第 3 期 2
收稿 日期 :0 7 0 — 3 2 0 — 8 1
张 峰水库导流泄 ; 洞 竖井; 架施 工技术 共 i E
义 俊峰
( 山西省水 利建筑工程局 , 山西太原 ,30 6 000 ) 摘 要: 根据现 场施工经验 , 总结 了在排 架工程 中模 板 、 钢筋、 混凝 土三道 主要 工序 的
施 工技 术 要 点 。
关 键 词 : 架 施 工技 术 ; 流 泄 洪 洞 ; 排 导 张峰 水 库 中图 分 类 号 :V 2 T 5 文 献 标识 码 : A
置一 与相邻模 板连接牢 固一办预检 。

竖井开挖施工方案 2

竖井开挖施工方案 2

竖井开挖施工方案一、工程简况二、灌溉,泄洪洞竖井位于大坝左岸,由明渠段、竖井段组成。

竖井距坝轴线127m,为竖井式。

泄洪洞明渠段长10m,圆变方有压管渐变段长8m,在渐变段末端下接竖井,泄洪洞有压短管段开挖洞断面3m*4m 。

灌溉洞明渠段长10m,方变圆有压管渐变段长6m,圆变方有压管渐变段长6m,在渐变段末端下接竖井。

灌溉洞有压短管段开挖洞断面直径为3m ,竖井总高度为78.2m,起始高程为▽1470~▽1548.2m。

二、总体施工方案ﻫ1、先将竖井▽1470~▽1485m段采用反导井(洞径为2m)进行开挖。

ﻫ2、在反导井施工过程中,利用其出碴时间进行▽1500~▽1485m段正导井的开挖。

当正导井开挖至▽1490m时暂停正导井的开挖,待下导井开挖至▽1485m时,自▽1490m位置采用自上而下用5米钻杆进行钻孔施工,将正、反导井予以贯通。

ﻫ3、导洞全部贯通后,再自上而下扩挖全洞成形。

三、施工方法1、施工放样ﻫ反导井施工时,为控制导井轴线,在竖井底部测设四个控制点(用锚杆锚入基岩形成),将成对角的两点均用弦线拉起,两弦线的交点即为竖井中心点,每排钻孔施工时,用弦线挂重锤对准该中心点,即可放出掌子面处的竖井中心点。

对该四个控制点,测量人员每隔三~五排进行一次校核,当洞挖施工人员发现有异常时,可随时要求测量人员进行检查校核,正导井施工时,竖井轴线控制同此法。

竖井高程控制采用在洞壁上设高程点,用钢卷尺丈量的方法进行高程的传递。

ﻫ2、钻孔施工ﻫ导井施工时,采用一台YT24型汽腿式风钻,配φ22的对边钢钎、一字型合金钻头进行钻孔作业,钻孔采用湿式凿岩法。

下导井利用圆木自竖井底部至掌子面以下3m左右搭设框架,框架中间每隔1m设横木,作施工人员梯道。

框架顶部明铺放木板形成作业平台。

上导井利用沿井壁布设的锚筋(采用Φ25@250,锚入深度50cm,外露30cm),焊接钢爬梯形成上下通道。

下导井每隔15米左右挖一避炮洞,用以摆放钻机、钻杆等机械、配件。

泄洪洞竖井消能施工方案

泄洪洞竖井消能施工方案

泄洪洞竖井消能施工方案一、前言本次泄洪洞竖井消能施工方案旨在确保施工安全、质量,并最大限度地提高施工效率。

我们将按照设计方案制定、材料采购、设备准备、施工准备、施工实施、竖井开挖、支护型式选择、竖井稳定措施等步骤进行详细的规划和实施。

二、设计方案制定根据泄洪洞竖井的实际情况和工程要求,制定合理的设计方案。

确保设计方案满足工程的安全性、稳定性和经济性要求。

提交设计方案给相关部门审批,并获得批准后实施。

三、材料采购根据设计方案和施工进度计划,提前采购所需的材料。

确保所采购的材料符合设计要求和国家相关标准。

与供应商建立良好的沟通机制,确保材料供应的及时性和稳定性。

四、设备准备根据施工方案和设备需求计划,提前准备所需的施工设备。

对施工设备进行检查和维护,确保其处于良好的工作状态。

合理安排设备的运输和存放,确保设备的安全性和可用性。

五、施工准备对施工现场进行勘察和评估,确保施工条件符合设计要求。

制定详细的施工计划和安全措施,确保施工过程的顺利进行。

组织施工人员进行安全培训和技术交底,提高施工人员的安全意识和技能水平。

六、施工实施按照施工计划和设计要求进行施工,确保施工质量和进度。

定期对施工现场进行检查和评估,及时发现并解决问题。

加强与相关部门和人员的沟通协调,确保施工过程的顺利进行。

七、竖井开挖根据设计方案和施工进度计划,进行竖井的开挖工作。

采用适当的开挖方法和设备,确保开挖过程的安全性和稳定性。

对开挖过程中的土方进行合理处理和利用,减少对环境的影响。

八、支护型式选择根据竖井的地质条件和工程要求,选择合适的支护型式。

确保支护型式能够有效地支撑竖井的稳定性,并防止土体和水体的塌落。

对支护结构进行定期检查和维护,确保其安全性和稳定性。

九、竖井稳定措施在竖井开挖和支护过程中,采取必要的稳定措施,确保竖井的稳定性。

对竖井周边的环境进行监测和评估,及时发现并处理可能影响竖井稳定性的问题。

建立竖井安全监测系统,定期对竖井的位移、变形等进行监测和分析,确保竖井的长期稳定性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

某水电站导流泄洪洞竖井工程施工方法
摘要:本文介绍了某水电站导流泄洪洞竖井施工主要工序的施工方法,工程在
破碎岩体中进行导流泄洪洞竖井开挖,经过多次现场勘察,根据岩体状况使用了
全断面开挖的方式,有利于保证工期。

先导井开挖、运输方案、钢筋混凝土结构
施工以及垂直和水平运输方案切合实际,保证了在工程质量、进度及外观上取得
满意的效果。

关键字:水电站,泄洪洞,竖井,施工
1、引言
某水电站导流泄洪洞竖井工程施工中存在较多施工难点,如工序多、混凝土
浇筑及模版脚手架工程量大、周转材料运输问题等。

竖井内的工作面较小,施工
与导流泄洪洞施工同时进行,因此施工管理非常重要,本文介绍了该水电站竖井
施工主要工序的施工方法,对施工难点采用的施工方案等,保证了竖井施工按时
高质量完成。

2、工程概况
某水电站位于四川省凉山州木里县境内的木里河干流上,大坝坝址控制大约1280 的流域面积,为中型水利工程,除了为城市提供生活及工业供水、水力发电,还同时兼顾周边地区灌溉、防洪等综合利用。

导流泄洪洞为三级建筑物,采用导流、泄洪和水库防空一洞三用的布置形式。

竖井总高度61m,在导流泄洪洞距离
进口55m处设置竖井闸室,长24m,宽10m。

竖井断面尺寸13.95m*9.0m,以钢筋混凝土做内衬。

竖井内安装一扇平板事故检修闸门,检修平台位于竖井顶部,
检修平台和启闭平台之间由钢筋混凝土排架连接,连接高度为14m。

3、导流泄洪洞竖井工程主体结构施工
3.1竖井施工方案介绍
根据地址资料和岩体状况以及竖井的断面尺寸,经过多次现场勘察,在竖井
开挖方案上使用先导井全断面开挖的施工方案,采用从上至下进行导井钻孔爆破
开挖的方式,在▽2980~▽2997高程采用竖井全断面开挖,挖掘机直接出渣;然后在导井上部搭设塔架,由人工装渣,升降机出渣,最后将石渣集中到指定位置。

竖井所在地质的岩体相对破碎,因此先导孔堵孔不可避免,扫孔时间场并且不确定,导井贯通时间不可预测,因此选择使用全断面开挖,虽然人工装渣费时费力,但进展可以保证。

3.2先导井开挖实施
先导井大小需要考虑竖井扩挖爆破渣块的大小,进而确定后续扩挖时钻孔的
密度和药量。

本工程选择2m*2m的开挖断面,在竖井中部30~40m范围内裂隙
特别发育,塌孔卡钻现象严重,先导孔成孔困难。

按照测量定出的中线和开挖轮
廓线,对测量布孔点进行钻孔,利用先导孔对该部位进行固壁灌浆,再扫孔和造
孔的方式,反复进行,最终打通13个孔径80mm的先导孔。

钻孔检查合格后进
行装药作业,严格按照爆破规程和设计图进行装药,对孔洞使用高压风清理,使
用柱状连续装药,线装药密度为1.9kg/m,单孔药量为2.9kg,中装药量为37.8kg。

由于该部位岩体破碎,每梯段爆破开挖完毕后断面增大,达到3m*3m的矩形断面,每一循环进尺在1.5~2m,每天可以完成两个循环,进展比较顺利。

开挖后
及时安装拱架,进行喷砼跟踪支护,对洞内拱部侧墙的变化动态进行定时测量,
防止拱架及洞室变形或塌方。

3.3竖井混凝土施工
竖井主体为C30钢筋混凝土结构,混凝土结构施工工程量大,包含混凝土浇筑、钢筋制安、模板支设以及搭建脚手架等。

本工程在竖井顶部搭建一座塔吊,
并开辟场地进行主体结构钢筋加工和模板加工。

钢筋、模板和脚手架使用塔吊吊
至竖井每层工作面。

搅拌场到竖井闸室段的垂直和水平运输由混凝土输送泵完成。

钢筋制安使用钢筋弯曲机、对焊机、调直机等进行加工安装,在钢筋交叉多
的地方进行分组编号以防止混淆。

在梁柱交叉多的部位,柱插筋采用钢管支架加
以固定,为防止遗漏和穿插有误,按数量、部位分别将柱插筋固定在支架上。


于大直径钢筋,精确定位操作困难,一旦发生偏差几乎无法修整,因此在支设模
板前将定位筋焊接在主筋上。

本工程使用的模板为专门定制定型钢模板,厚度为5mm,尺寸为1.2m*0.5m。

为了使模板在浇筑时和浇筑完成后不变形不移位,详细计算了模板需要承受的混
凝土浇筑和振捣的压力及振动力。

按施工详图对模板进行安装,在重要结构部位
多设置控制点,这样便于检查和校正。

模板安装时为了防止倾覆要有足够合适的
辅助或固定设施,确保有足够的支承面积,注意防滑。

在混凝土与模板以及模板
与模板的连接面或接缝处,保证接缝紧密,混凝土的密实性和表面的平整度达到
设计要求。

混凝土浇筑前确保前一个工序验收合格,工程使用了两台强制式搅拌机,混
凝土搅拌后使用HBTS60型输送泵输送到浇筑工作面。

浇筑完成后12小时内开始
对混凝土面进行保养,采用喷涂薄膜养生液和洒水相结合的方式进行养护。

4、竖井工程闸门安装
4.1安装门槽埋件
竖井检修为平板闸门,由于竖井塔筒内工作面小,如果塔筒每起一层都立刻
安装门槽埋件并且进行二期混凝土浇筑施工,虽然在施工成本上降低不少,但是
不能保证施工进度要求,因此为了保证工期,工程在竖井塔筒浇筑到竖井顶高程后,同时进行竖井上部排架与启闭机房,以及门槽埋件和二期混凝土浇筑。

门槽埋件安装前,要对混凝土预留门槽规格、尺寸、位置等进行验收,达到
要求后再进行门槽埋件安装。

采用分段安装方式,按装配顺序对埋件进行编号,
从下到上先安装闸门底坎埋件,固定好后再安装门槽侧轨埋件。

安装时使用塔吊
吊装埋件到安装工作面,根据安装控制线先进行初步固定,然后使用仪器进行校
验后再固定牢。

门槽埋件的安装精度直接关系到闸门的正常运行,在二期混凝土
浇筑完成并拆模后,使用全站仪对埋件和二期混凝土浇筑进行精度、位置的精确
检查,符合要求后再进行下道工序。

4.2安装检修门
塔吊将闸门吊到检修平台外侧,由竖井排架通过启闭机吊装到门槽上方平台
孔口上。

固定下节门叶,吊装上节门叶,调整集合尺寸,组合拼装,对照规范和
设计图纸搭设拼接平台,完成后进行焊接。

焊接完成后使用50%超声波进行内伤
探照检查,最后安装水封装置和其他附件,进行防腐处理,最后连接启闭机进行
无水调试。

5、总结
本文介绍了某水电站竖井施工主要工序的施工方法,工程在破碎岩体中进行
导流泄洪洞竖井开挖,经过多次现场勘察,根据岩体状况使用了全断面开挖的方
式,可以较好解决先导孔的堵孔问题,有利于保证工期。

先导井开挖、运输方案、钢筋混凝土结构施工以及垂直和水平运输方案切合实际,保证了在工程质量、进
度及外观上取得满意的效果。

参考文献
[1]尚斌,熊美林等,旋流竖井式放空泄洪兼导流隧洞设计[J],中文科技期刊数据
库(全文版)工程技术,2016,11
[2]李红,溪洛渡水电站泄洪洞补气竖井开挖施工[J],人民长江,2010,3。
