闸室竖井混凝土工程施工技术交底

合集下载

竖井施工方法及技术交底

竖井施工方法及技术交底

竖井施工方法及技术交底一、施工准备1.确定施工现场:根据设计图纸确定竖井的位置并进行标定。

2.确定基坑开挖范围:根据设计要求确定竖井的基坑开挖范围,并进行测量标定。

3.进行安全检查:对施工现场进行安全检查,确保施工人员的安全。

4.准备和运输材料:将施工所需的材料准备齐全,并进行运输到施工现场。

二、基坑开挖1.定位挖孔点位:根据设计要求和标定的位置,在基坑内确定竖井挖孔的位置。

2.实施开挖工作:选择合适的开挖机械进行基坑开挖,控制挖孔的尺寸和深度,并确保施工现场的安全。

3.清理基坑:将开挖出的土方清理出基坑,并进行处理和堆放,确保基坑内的平整度。

三、井筒构筑1.安装井筒模板:根据设计要求,在挖孔处安装井筒模板,并进行固定和调整,确保模板的水平度和垂直度。

2.混凝土注浆:在井筒模板的周围注入混凝土浆液,确保井筒的稳定性和密封性。

3.混凝土养护:待混凝土凝固后,进行养护,保持一定的湿度和温度,确保混凝土的强度和质量。

4.拆除井筒模板:待混凝土强度达到设计要求后,拆除井筒模板,并进行喷涂防腐处理。

四、井口装修1.安装井口护栏:在井口周围安装井口护栏,确保施工现场的安全,防止人员坠井。

2.安装井盖:在井口上方安装井盖,确保井口的平整度和密封性,防止积水和污染物进入井内。

3.进行漆面处理:对井盖和井口护栏进行漆面处理,提高其耐候性和美观度。

4.设置警示标志:在井口和井盖周围设置警示标志,提醒过往人员注意安全。

五、竖井监控1.安装监控设备:根据需要,在竖井内安装监控设备,并进行调试和联网,实现对竖井的监控和管理。

2.进行试运行:对监控设备进行试运行,确保其正常工作和数据的准确性。

3.进行人员培训:对相关人员进行竖井监控设备的使用和操作培训,提高其安全意识和应急处理能力。

六、施工安全措施1.安全防护:施工现场应设置警示标志,施工人员应佩戴安全帽、安全带等个人防护用品,并按规定进行操作。

2.施工检查:对施工现场和设备进行定期检查和维护,及时发现和排除安全隐患。

竖井混凝土安全技术交底模板

竖井混凝土安全技术交底模板

一、交底目的为确保竖井混凝土施工过程中的安全,预防事故发生,提高施工人员的安全意识,特进行本次安全技术交底。

二、交底对象全体参与竖井混凝土施工的施工人员、管理人员、监理人员。

三、交底时间[填写具体时间]四、交底内容1. 施工前的准备工作(1)施工人员必须接受公司一级安全规章制度教育和现场施工管理人员安全技术交底后方可上岗作业。

(2)检查施工方案、施工图纸,确保其符合国家相关标准和规范要求。

(3)审查施工人员的安全操作规程,确保其掌握相关安全知识和技能。

2. 施工现场安全措施(1)进入施工现场,必须按规定佩戴安全帽,系好下颚带,锁好带扣。

(2)施工现场严禁吸烟、饮酒,不准穿拖鞋进入施工现场。

(3)作业高度2m以上必须搭设操作平台,并有护身栏,不准搭探头板或飞跳,不许站在模板上沿操作,并按规定挂好、系好安全带。

(4)脚手架由专业工种搭设,经验收合格方可使用,不得随意拆改架子、挪移脚手架。

(5)使用吊斗作业时,检查吊斗及吊点吊具是否安全、牢固,作业要有活动范围,以防撞伤、挤伤。

3. 竖井混凝土施工安全操作要点(1)浇筑混凝土前,应检查模板、支架的稳定状况,且钢筋经验收合格,并形成文件后方可浇筑混凝土。

(2)浇筑混凝土应按施工设计规定的程序进行,不得擅自变更。

(3)浇筑现场必须设专人指挥运输混凝土的车辆。

指挥人员必须站在车辆的安全一侧。

车辆卸料处必须设牢固的挡掩。

(4)使用起重机吊运混凝土,装混凝土的容器结构应完好、坚固。

(5)采用泵送混凝土应搅拌均匀,严格控制坍落度。

当出现输送管道堵塞时,应在泵机卸载情况下拆管排除堵塞。

排除的混凝土应及时清理,保持环境整洁。

(6)使用混凝土泵车时,现场应提供平整、坚实、位置适宜的场地停放泵车。

现场有电力架空线时,应设专人监护,保持泵车及其布料杆在作业中的各位置均符合施工用电安全要求。

作业人员不得站位于布料杆下方。

(7)使用手推车运送混凝土,必须装设车槽前挡板,装料应低于车槽至少10cm;卸料时应设牢固挡掩,并严禁撤把。

竖井安全施工技术交底模板

竖井安全施工技术交底模板

一、交底编号编号:________二、工程名称工程名称:____________________三、交底日期日期:____年__月__日四、施工单位施工单位:____________________五、分项工程名称分项工程名称:竖井施工六、交底提要为确保竖井施工过程中的安全,特制定本安全技术交底,所有参与竖井施工的人员必须认真学习并严格遵守。

七、交底内容1. 施工前的准备工作:(1)组织人员认真学习相关安全法规、操作规程和施工方案。

(2)对施工人员进行安全教育培训,提高安全意识。

(3)对施工设备、工具进行全面检查,确保其完好、安全。

(4)根据现场实际情况,制定竖井施工安全措施。

2. 施工现场布置:(1)根据施工图纸,确定竖井位置、深度和直径。

(2)按照施工方案,设置临时围护结构,确保施工安全。

(3)在竖井周围设置安全警示标志,提醒过往人员注意安全。

(4)确保施工场地平整、排水畅通。

3. 施工过程中的安全措施:(1)施工人员必须佩戴安全帽、安全带等个人防护用品。

(2)吊装作业时,严格按照操作规程进行,确保吊装安全。

(3)施工机械、设备运行时,注意检查设备状态,防止意外事故发生。

(4)在施工过程中,加强现场巡查,及时发现并消除安全隐患。

4. 竖井施工关键环节的安全措施:(1)井口防护:设置防护栏杆、安全网等设施,防止人员坠落。

(2)井壁支护:采用合适的方法进行井壁支护,确保井壁稳定。

(3)通风排水:保证竖井内空气流通,防止有害气体积聚。

(4)照明设施:在竖井内设置足够的照明设施,确保施工安全。

5. 施工结束后的安全检查:(1)施工结束后,对竖井进行检查,确保无安全隐患。

(2)对施工过程中发现的问题进行整改,确保施工质量。

(3)对施工人员进行总结,提高施工水平。

八、人员安排现场设专职安全员、技术负责人和施工班组,负责竖井施工过程中的安全管理工作。

九、注意事项1. 施工人员必须严格遵守本安全技术交底,确保施工安全。

竖井砼浇筑技术交底

竖井砼浇筑技术交底

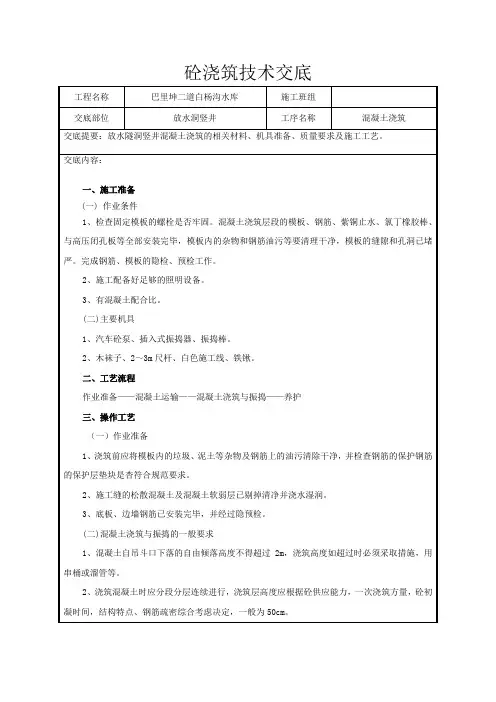

砼浇筑技术交底工程名称巴里坤二道白杨沟水库施工班组交底部位放水洞竖井工序名称混凝土浇筑交底提要:放水隧洞竖井混凝土浇筑的相关材料、机具准备、质量要求及施工工艺。

交底内容:一、施工准备(一) 作业条件1、检查固定模板的螺栓是否牢固。

混凝土浇筑层段的模板、钢筋、紫铜止水、氯丁橡胶棒、与高压闭孔板等全部安装完毕,模板内的杂物和钢筋油污等要清理干净,模板的缝隙和孔洞已堵严。

完成钢筋、模板的隐检、预检工作。

2、施工配备好足够的照明设备。

3、有混凝土配合比。

(二)主要机具1、汽车砼泵、插入式振捣器、振捣棒。

2、木袜子、2~3m尺杆、白色施工线、铁锹。

二、工艺流程作业准备——混凝土运输——混凝土浇筑与振捣——养护三、操作工艺(一)作业准备1、浇筑前应将模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并检查钢筋的保护钢筋的保护层垫块是杏符合规范要求。

2、施工缝的松散混凝土及混凝土软弱层已剔掉清净并浇水湿润。

3、底板、边墙钢筋已安装完毕,并经过隐预检。

(二)混凝土浇筑与振捣的一般要求1、混凝土自吊斗口下落的自由倾落高度不得超过2m,浇筑高度如超过时必须采取措施,用串桶或溜管等。

2、浇筑混凝土时应分段分层连续进行,浇筑层高度应根据砼供应能力,一次浇筑方量,砼初凝时间,结构特点、钢筋疏密综合考虑决定,一般为50cm。

交底部位放水洞竖井工序名称混凝土浇筑交底提要:放水隧洞竖井混凝土浇筑的相关材料、机具准备、质量要求及施工工艺。

3、使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。

移动间距一般为40cm。

振捣上一层时应插入下层5~1Ocm,以使两层砼结合牢固。

4、浇筑混凝土应连续进行。

如必须间歇,其问歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。

问歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理。

(当混凝土的凝结时间小于2h时,则应当执行混凝土的初凝时间)5、浇筑混凝土时应经常观察模板、钢筋、预埋件等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土初凝前修正完好。

竖井施工安全技术交底

竖井施工安全技术交底

竖井施工安全技术交底1. 前言竖井施工是指通过挖掘并加固竖井内部结构来建造竖井的过程。

由于竖井深度深、空气流通不佳等因素,竖井施工存在着较高的风险性。

因此,竖井施工安全技术交底显得尤为重要,能够有效减少竖井施工过程中的安全事故。

本文将详细介绍竖井施工过程中需要注意的安全事项,并为施工人员提供安全技术交底。

2. 安全事项2.1 施工前准备竖井施工需要先进行现场勘察评估,确定施工方案,并做好相关准备工作。

具体来说,包含以下几个方面:1.对施工现场进行严格的安全考核,确定用于施工的井口、井内、井外地点等,并采取防范措施;2.来源于其他施工项目的材料和设备不得作为竖井施工的材料及设备使用;3.进行水土保持措施的规划设计,避免对周围生态环境造成破坏;4.对施工的材料及设备进行检查,防止应力损害或腐蚀。

2.2 施工期间在施工过程中,务必注意以下安全事项:1.作业人员应经过专业培训,掌握安全操作规范,并取得特种作业操作证;2.井口必须设置警示标识,并配备警告声响与闪光灯,防止无关人员进入;3.在竖井施工过程中,必须采取可靠的通讯系统,及时沟通施工进度及出现异常情况;4.施工现场应根据工作进度及环境变化,灵活调整工作计划、器具及材料;5.在操作竖井土方机械时,应先标定工况参数,保证设备正常运行。

6.处理好现场噪声、粉尘、化学物质的污染,保障作业人员健康。

2.3 施工后维护竖井施工完成后,要进行施工质量的检查,并对井口进行封闭。

施工人员还要做好竖井的后期维护保养工作,避免解体或坍塌引发安全事故。

3. 安全技术交底竖井施工安全技术交底是指施工方负责人对开展监管、执法、安全生产管理人员及项目现场人员进行专业安全技能本身的教育、培训及授权的一个过程。

竖井施工的安全技术交底应包括以下内容:1.竖井施工方案及风险评估;2.施工人员作业操作规范;3.未曾意识到的安全风险、安全事故的影响和意义;4.竖井施工设备的操作及日常维护;5.防火、防爆、防灾、防事故的措施。

竖井安全技术交底范例模板

竖井安全技术交底范例模板

一、交底项目:竖井施工安全技术交底二、交底日期:____年____月____日三、施工单位:____公司四、项目负责人:____五、参与人员:施工班组全体人员、监理人员六、交底内容:1. 施工前的准备工作:(1)施工前,应对施工现场进行详细勘察,了解地质条件、水文状况、周边环境等因素,确保施工安全。

(2)根据竖井施工方案,制定详细的施工组织设计和施工进度计划,明确各工序的施工顺序、时间节点和责任人。

(3)对施工人员进行岗前培训,确保施工人员掌握竖井施工安全操作规程和注意事项。

2. 竖井施工安全措施:(1)井口围护:1)井口围护应采用钢制防护栏,高度不得低于1.2米,围栏间距不得大于0.5米。

2)围栏底部应设置防护网,防止坠物伤人。

3)围栏四周应设置警示标志,提醒过往人员注意安全。

(2)井内作业:1)井内作业人员必须佩戴安全帽、安全带、防尘口罩等防护用品。

2)井内作业时应保持通风良好,确保空气质量符合要求。

3)井内施工过程中,严禁携带易燃易爆物品。

4)井内作业人员应定期进行体检,确保身体健康。

(3)吊装作业:1)吊装作业前,应对吊装设备进行检查,确保设备完好。

2)吊装作业时,应严格遵守吊装操作规程,确保吊装安全。

3)吊装作业过程中,严禁人员进入吊装区域。

(4)应急救援:1)制定竖井施工应急救援预案,明确应急救援组织机构、职责和措施。

2)配备应急救援设备,如救生圈、绳索、救生衣等。

3)组织应急救援演练,提高应急救援能力。

3. 施工过程中的安全注意事项:(1)施工过程中,应密切关注井内情况,发现异常情况立即停工,排除隐患后方可继续施工。

(2)施工过程中,应加强现场安全管理,确保施工人员遵守安全操作规程。

(3)施工过程中,应定期检查施工设备,确保设备正常运行。

(4)施工过程中,应加强施工人员的安全教育培训,提高安全意识。

七、检查执行情况:(1)施工过程中,监理人员应定期对施工现场进行检查,确保施工安全。

竖井施工技术交底、安全交底

竖井施工技术交底、安全交底

竖井施⼯技术交底、安全交底
JL4、JL4-1井锁⼝圈梁
锁⼝圈开挖完成,经现场监理检查合格后,绑扎锁⼝圈梁钢筋,⽀模板。

钢筋提前加⼯完成并分型号码放整齐,钢筋绑扎、⽴模经监理检查合格后,进⾏锁⼝圈梁混凝⼟浇注,热天进⾏洒⽔养护。

2-6.钢格栅
其主筋使⽤C25的钢筋四根,箍筋使⽤C12钢筋,相互间距为0.2⽶。

钢格栅分段加⼯,并经监理验收合格后,离地码放整齐,⾬天⽤苫布苫盖防⽌⽣锈。

施⼯时现场组装,同层钢格栅之间采⽤同级别的钢筋绑焊连接。

钢格栅垂直间距为0.6⽶。

(具体配筋详见格栅平⾯图)。

每榀格栅经监理验收合格后,⽅可喷射砼。

的钢筋焊接⽽成,⽹格间距100×100毫⽶钢筋焊接⽽成,。

竖井施工安全技术交底模板

竖井施工安全技术交底模板

一、交底编号:_______二、工程名称:_______三、交底日期:____年____月____日四、施工单位:______五、分项工程名称:竖井施工六、交底提要:为确保竖井施工过程中的安全,现将竖井施工安全技术交底如下:一、施工前的准备工作:1. 施工现场布置:根据竖井施工图纸,合理规划施工现场,明确施工区域、材料堆放区、设备停放区等,确保现场布局合理、有序。

2. 施工材料:按照施工图纸要求,备齐各类施工材料,包括钢筋、混凝土、模板、脚手架等,并确保材料质量符合国家相关标准。

3. 施工设备:检查并调试好各类施工设备,如搅拌机、输送泵、钢筋切割机等,确保设备运行正常。

4. 施工人员:组织施工人员参加安全技术培训,提高安全意识,确保施工人员熟悉施工工艺和安全操作规程。

二、施工过程中的安全措施:1. 防坠落措施:(1)设置安全防护网,确保施工人员在高处作业时安全。

(2)高处作业人员必须佩戴安全带,安全带应系在可靠的位置。

(3)施工过程中,严禁攀爬、翻越防护设施。

2. 防坍塌措施:(1)根据地质条件,合理选择支护方式,确保施工安全。

(2)施工过程中,加强监测,发现异常情况立即采取措施。

(3)加强支护结构检查,确保支护结构完好。

3. 防触电措施:(1)施工现场必须设置安全警示标志,提醒施工人员注意触电危险。

(2)施工用电设备必须符合国家相关标准,严禁私拉乱接电线。

(3)施工人员必须穿戴绝缘手套、绝缘鞋等防护用品。

4. 防火灾措施:(1)施工现场禁止吸烟、使用明火。

(2)施工人员必须熟悉消防器材的使用方法。

(3)施工现场应配备消防设施,并定期检查、维护。

三、施工结束后的清理工作:1. 施工结束后,对施工现场进行全面清理,清除废弃材料、垃圾等。

2. 检查施工区域,确保无安全隐患。

3. 对施工设备进行维护保养,确保下次施工正常使用。

四、注意事项:1. 施工过程中,严格按照施工图纸和施工规范进行操作。

2. 施工人员必须遵守施工现场的各项规章制度,服从管理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
⑹ 钢筋接头分散布置,配置在同一断面内的受力钢筋,其接头截面面积占受力钢筋总截面面积的百 分率,电弧焊、机械连接接头、气压焊在受弯构件的受拉区不宜超过 50%,在受压区不受限制,绑扎接 头在构件的受拉区不超过 25%,在受压区中不超过 50%;
焊接与绑扎接头距离钢筋弯头起点不得小于 10d,也不应位于最大弯距处;若两根相邻的钢筋接头 中距在 500mm 以内或两绑扎接头的中距在绑扎搭接长度以内,均作为同一截面处理;钢筋的接头分布在 受拉区和受压区要求不同,当施工中分辩不清受拉区或受压区时,其接头的分布应按受拉区处理。
㈤ 质量保证措施 ⑴ 钢筋在贮存及运输过程中避免锈蚀和污染,钢筋堆置在仓库内,露天堆置时,要垫高并加遮盖。 ⑵ 钢筋的代用必须经监理工程师批准,并遵守技术规范规定。 ⑶ 钢筋加工前首先对钢筋调直和清除污染,切割和打弯在加工厂进行。采用弯曲机打弯,不允许加 热打弯。 ⑷ 钢筋的安装,一般采用现场人工绑扎,绑扎前要放点划线,以保证安装位置准确。并采用架立筋 固定,在混凝土浇筑过程中及时检查防止变动。 ⑸ 组织技术工人进行培训,电焊工要求持证上岗。 ⑹ 按不同部位、钢号选用焊条、焊机及焊接工艺,保证焊接质量。
⑷ 焊接接头当设计有要求时应采用双面焊缝,无特殊要求时可采用单面焊缝。对于Ⅰ级钢筋的搭接
焊或帮条焊的焊缝总长度应不小于 8d;对于Ⅱ、Ⅲ级钢筋,其搭接焊或帮条焊的焊缝总长度应不小于 10d, 帮条焊时接头两边的焊缝长度应相等。
4
⑸ 对于搭接焊接,其焊缝高度应为被焊接钢筋直径的 0.25 倍,且不小于 4mm;焊缝的宽度应为被 焊接钢筋直径的 0.7 倍,且不小于 4mm。当钢筋和钢板焊接时,焊缝高度应为被焊接钢筋直径的 0.35 倍, 且不小于 6mm;焊缝宽度应为被焊接钢筋直径的 0.5 倍,且不小于 8mm。
㈠ 工程量
泄洪洞事故检修、工作闸竖井一期混凝土钢筋总量为 412.46t;二期混凝土钢筋总量为 25.24 t。 一期混凝土钢筋制安时需注意钢筋等级按高程分界的问题,即以 EL3163.60 为钢筋分筋高程, EL3163.60 以下钢筋等级为为 B28、B22,EL3163.60 以上钢筋等级为为 B25、B20(竖向)。 ㈡ 钢筋加工
1
交底主要内容
单位工程名称 技术交底名称
导流、泄洪洞工程
合同编号
闸室竖井扩混凝土施工安全技术交底
ZX-JS-NZX-第 31 号(2009)
交底人
交底审核人
项目总工
交底内容:
1 工程概述及特点:纳子峡水电站位于青海省东北部的门源县燕麦图呼乡和祁连县皇城乡的交界处, 在大通河上游末段。我部承担施工的泄洪洞竖井浇筑位于纳子峡水电站左岸竖井平台,接左岸永久上坝 道路。泄洪洞事故检修、工作闸竖井施工范围为(泄 0-00.10~泄 0+022.60),其高程自 EL3121.5~ EL3204.6 垂直高度为 83.1m。EL3121.5~EL3148.41 为闸室段混凝土浇筑,断面为矩形(22.5m×9.0m), EL3148.41~EL3204.6 为竖井段混凝土浇筑,浇筑断面为矩形(12.5m×9.0m)。
泄洪洞事故检修、工作闸竖井工程量表
序号
项目名称
单位
表 1-1 工程量
1
C40 一期砼(3137m 以下高程量)
2
C20 一期砼(3137.0-3186.5m 高程量)
m3
1757.58
m3
3433.34
3
C25 一期砼 (3186.5m 以上高程量)
m3
1207.63
4
C40 二期混凝土
m3
158.44
1.4 施工布置
㈠ 施工机械布置 按照混凝土施工进度依据地形条件分阶段采用不同方式布置: 竖井 EL3121.5~EL3158.05 高程混凝土施工时,将混凝土泵配置在泄洪洞进口部位,采用搅拌罐拉运, 混凝土泵泵送至施工工作面。 竖井 EL3158.05~EL3202.5 高程混凝土施工时,从 3202.5 架设溜管,溜槽,采用搅拌罐拉运,使用 溜管、溜槽直接入仓。 EL3202.5 至上部排架及闸室顶板混凝土施工,将混凝土泵配置在 3202.5 平台,采用搅拌罐拉运,混 凝土泵泵送至施工工作面。 ㈡ 施工用风布置 泄洪洞事故检修、工作闸竖井混凝土施工用风主要用于基岩面清理和混凝土施工缝面清理,用 4" 钢管及高压胶管从布置在左岸坝肩的集中供风站接引至施工作业面。 ㈢ 施工用水布置 施工用水主要用于施工缝面处理、基岩面清理、养护用水等,用水量不大。从大通河泵送至各施工 作业面。 ㈣ 施工用电布置 混凝土施工用电主要有照明、电焊机、混凝土泵、混凝土振捣设备、空压机、水泵等设备,从布置 于左岸上坝路的 630KVA 变压器接引电源至工作面。 ㈤ 施工道路布置 泄洪洞事故检修、工作闸竖井引渠段混凝土浇筑施工主要利用贝雷桥→右岸上坝公路→上游围堰→ 导流流洞进水塔上部施工道路到达施工作业面。
㈣ 钢筋安装
⑴ 钢筋安装顺序:测量放点 → 制作架立筋 → 钢筋绑扎焊接 → 依据图纸检查钢筋根数、间距、
型号 → 验收。
⑵ 钢筋安装前经测量放点制作架立筋以控制安装高程和安装位置,之后根据设计和规范要求进行钢
筋的安装。钢筋安装时严格控制钢筋的位置、间距、保护层及各部分钢筋的尺寸。安装后的钢筋加固牢 靠,在混凝土浇筑过程中安排专人看护,经常检查,防止钢筋移位和变形。

10
16
测压管(内径φ 150 mm,壁厚 6 mm 钢管)
m
94
17
排气管(内径φ 400 mm,壁厚 6 mm 钢管)
m
152
2 安全施工管理目标:㈠ 在施工过程中我单位将以人身死亡事故 0%;年重伤事故率控制在 0.3‰内。
年一般事故率控制在 6‰以内;重大机械事故为 0%;机械设备年事故率控制在 4‰内为目标进行施工。
㈠ 闸室底板混凝土采用钢模板及散板拼装。 ㈡ 闸室边墙采用组合钢模板。 ㈢ 门槽结构突变部位采用组合钢模板配合胶合板拼装。
2.3.1 模板施工程序及安装
模板的施工程序为:制模→刷隔离剂→水平运输→立模→拆除并清理。 在混凝土浇筑前,必须对模板系统进行技术复核,复核内容主要包括高程、轴线、断面尺寸、垂直 度、平整度、支模架强度、刚度、稳定性等。避免混凝土在浇筑时直接冲击模板,柱混凝土采用分层浇 筑的原则,使模板系统受力均匀,以免受集中荷载而变形、张模。
⑴ 按闸室边墙模板设计图的模板位置,由下至上安装模板,模板拼接处先采用面板拼缝胶带粘贴, 然后采用模板卡卡紧。
⑵ 安装模板的拉杆或斜撑:闸室边墙模板每边的拉杆或,固定于事先预埋在下部混凝土内的钢筋环 上,调节校正模板的重直度,拉杆或顶杆的支承点要牢固可靠,与地面的夹角宜不大于 45°。
2.3.2.2 闸室门槽模板安装
中国水利水电第四工程局有限公司第一分局 纳子峡工程项目部技术经营办
施工技术交底单
交底日期:2013 年 04 月 日
签到表
编号:(2013)- 号
项目部领导参会人员签到表
项目部领导
生产办 安全办 技术经营办 质量办 开挖队 甘肃宁和 南充兴运劳务 开发有限公司 测量队 实验室 其他参加人员:
接受交底人员签到表
工程量主要有 C40 一期混凝土 1757.58 m3(3137m 以下高程量),C20 一期混凝土 3433.34 m3 (3137.0-3186.5m 高程量),C25 一期混凝土 1207.63 m3(3186.5m 以上高程量),C25 二期混凝土 274.82 m3;C25 梁、板混凝土 29.23 m3,C40 二期混凝土 158.44 m3。一期混凝土钢筋制安 412.46t,二期混凝土 钢筋制安 30.22t;聚乙烯闭孔泡沫板 24.91m2,爬梯护栏扁钢 10 根,测压管、排气管及补气管制安 22.32t, 预埋钢板 91.85 kg,二期安装零件 51.56 kg。各部位具体工程量见表 1-1。
⑶ 现场钢筋的连接采用手工电弧焊焊接。直径小于等于 28mm 的热轧钢筋接头,可采用手工电弧 搭接焊和闪光对焊焊接(工厂接头);直径大于 28mm 的热轧钢筋接头,可采用熔槽焊、窄间隙焊或帮条焊 连接。当不具备施工条件时,也可采用搭接焊。采用焊接连接的钢筋,施焊的焊工必须持有相应的焊工
操作证,坚持持证上岗。
钢筋加工在加工厂进行,加工时严格按照设计图纸下料,钢筋加工用钢筋切断机和钢筋弯曲机加工, 钢筋的连接采用手工电弧焊焊接。钢筋加工完毕经检查验收合格后,根据其使用部位的不同,分别进行
编号、分类,并挂牌堆置在仓库(棚)内,露天堆放应垫高遮盖,做好防雨、防潮、除锈等工作。
钢筋的加工按照《DL/T5169-2002 水工混凝土钢筋施工规范》进行控制,具体参数见下表:
㈡ 实施施工分区管理制度,做到“安全设施标准、规范施工行为、施工进度有序、环境整洁美观”,
2
树立公司及分局安全文明施工品牌形象工程。
3 本工程施工技术安全管理的重点、特点、难点:
㈠ 施工重点、难点 ⑴ 本工程施工范围高差大,浇筑断面较大,临空面多,高空坠落、坠物打击安全隐患突出,如何确 保施工作业过程中人员及设备的安全是本工程施工中的重点。 ⑵ 门槽结构断面尺寸较小,结构变化处较多,预埋二期插筋密集,立模难度较大,如何简化门槽处 立模工艺,即能保证浇筑体型要求,又能加快施工进度是本工程施工中的一个难点。 ㈡ 施工重点、难点对策 ⑴ 采用钢板网制安吊装式承重平台,将孔口封闭,作为人员作业临时施工平台,每隔 15 米制安临 时施工平台,作为防止高空坠物安全屏障。 ⑵ 拟采用钢板网与 P3015,P1015 散钢模局部支撑组合拼装立模,简化立模工序,保证体型,加快 施工进度。
2.2.2 埋件工程
闸室竖井混凝土施工中布设埋件较多,主要有:接地镀锌扁钢(-60×6),排气管(Φ 412×6),测 压管(Φ 162×6),电气控制柜电缆管埋管。施工时认真查阅图纸,掌握埋件规格、尺寸,数量,安装位 置,避免遗漏。
