混凝土挡墙技术交底.doc
砼挡土墙安全技术交底记录模板

一、工程名称:____________________二、工程地点:____________________三、施工单位:____________________四、接受班组:____________________五、交底时间:____________________六、交底内容:一、安全技术交底目的为确保砼挡土墙施工过程中的安全,预防安全事故发生,特进行安全技术交底。
二、施工人员要求1. 施工人员必须具备相关资质,熟悉砼挡土墙施工工艺和安全操作规程。
2. 施工人员入现场必须进行入场安全教育,经考核合格后方可进入施工现场。
3. 作业人员进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣。
三、施工工艺及注意事项1. 基坑开挖:(1)严格按照设计要求进行基坑开挖,不得改缓或改陡,以免影响墙体稳定。
(2)基坑分段开挖,每段长度为10米,并间隔若干段开挖下一段基坑。
(3)基坑开挖完毕由项目部技术人员验收,主要控制项目有地基承载力、基底高程、平面位置和平面尺寸。
2. 墙体施工:(1)墙体为M7.5浆砌块石,分层平砌大面向下,先砌角石,再砌面石,后砌腹石。
(2)墙体施工过程中,严格控制砂浆配合比,确保砂浆强度。
(3)墙体高度达到一定高度后,应及时进行墙体钢筋绑扎,确保墙体整体稳定性。
3. 泄水孔设置:(1)挡土墙墙身高出地面以上部分,沿墙身间隔3m上下交错设置直径0.03m、坡度为3%的圆孔作为泄水孔。
(2)最低一排泄水孔应高出地面0.3m,墙后泄水孔位置处需按要求设置反滤层。
4. 伸缩缝、沉降缝设置:(1)挡土墙墙身方向每隔10m设一道伸缩缝,地层变化处增设一道沉降缝,缝宽2cm。
(2)挡土墙沿墙顶内外三边填塞沥青麻筋,填塞深度20cm。
四、安全防护措施1. 高处作业:(1)浇筑墙体时,必须搭设安全防护设施,确保作业人员安全。
(2)临边作业时,作业人员必须佩戴安全带,并设置安全防护网。
2. 物体打击:(1)浇筑墙体时,严禁将剩余混凝土、工具等抛掷或留在脚手架上。
挡土墙技术交底最新版本.doc

挡土墙技术交底最新版本.doc一、背景介绍挡土墙是工程建设中常使用的一种基础设施,其作用是用来阻挡土方坍塌,在土方开挖时,以一定的高度将土方堆积在墙的背面,形成稳定的坡度,以达到防止土方倒塌的效果。
二、施工过程1. 翻新清理:施工前,需要对现场进行大面积的清理和翻新,消除现场残留物、垃圾、不合格材料,做到物尽其用,不遗余力。
2. 材料及设备:挡土墙施工所需的材料:水泥、钢筋、砖头等;设备有搅拌设备、起重设备、运输车辆等。
3. 基底处理:处理好基坑底部,使其平整、达标、稳固,然后添加砂石、碎石等辅助材料,使其达到相应的稳定程度。
4.制作模板:安装好钢筋,然后在其上制作模板,可用木板、钢板等,在模板的四周预留伸出来的钢筋条,作为连接墙体的钢筋。
5.浇筑混凝土:将混凝土倒入模板中,注意混凝土应该充实并密实,并用振捣器振动,将空气挤出。
6.拆模开裂:在混凝土凝固成型并达到一定强度时,可拆掉墙体。
为了避免其过早开裂,建议在拆模后覆盖一层保湿、防裂的材料。
在拆模开裂前,可采用加水养护,每天涂抹一次水泥浆。
7.清理及维护:挡土墙施工后,要及时清理施工现场,收回材料、设备,同时进行维护,定期检查土方情况,及时加固挡土墙,防止墙体出现开裂、漏水等问题。
三、注意事项1. 施工前要对堆土体进行分析和计算,确定挡土墙的高度,墙体凤凰肯能承受的荷载,以及选择适当的材料。
2. 施工中,要注重混凝土的质量,避免出现材料不足、混凝土硬度不够的情况,加强振动,除去空气,保证结构安全。
3. 施工的过程中要注意安全,避免施工人员意外伤害,采取相应的预防措施。
4. 施工后,对挡土墙进行定期检查,及时发现墙体的问题,进行修补加固。
四、施工经验1.合理分析土方坡度和墙体高度,以及设计墙体承受荷载的强度和稳定性,满足工程需求和标准要求。
2.注意混凝土材料的质量和混合比,统一用料、加强振动,使其内部均匀、密实。
3.定期检查挡土墙的状态与稳定性,及时发现问题并加固处理,保证施工安全及工程质量。
混凝土挡墙技术交底

混凝土挡墙技术交底一、前言混凝土挡墙是道路、市政、工地等建设中常用的隔离物之一。
它具有结构强度高、耐久性强、易维护等优点,被广泛运用于建设领域。
本文主要介绍混凝土挡墙的施工、检验和维护等方面的技术交底。
二、混凝土挡墙的施工1.材料准备混凝土挡墙的施工需要用到水泥、砂、石子等材料。
应根据施工需要,按照正常比例混合好水泥、砂和石子。
2.基础处理混凝土挡墙的基础处理是保证其结构牢固、稳定的重要步骤。
在施工前,要对墙体基础进行验收,保证基础平整、无明显凹凸。
3.模板安装模板是混凝土墙体施工中的重要组成部分。
在墙体施工前,要按照所需尺寸安装好模板,保证模板牢固。
4.拌合混凝土将预先混合好的材料送入拌合机,按照比例掺和均匀。
将拌合好的混凝土放入模板内,按照施工规范及设计要求浇筑。
5.养护墙体浇筑完毕后,要进行养护。
初期养护至少需7天,期间应定期喷水保湿,防止混凝土龟裂。
三、混凝土挡墙的检验混凝土挡墙施工后,需要经过检验,确保墙体质量符合设计和规范要求。
下面是检验中的关键点:1.尺寸混凝土挡墙的尺寸是施工中一项非常关键的指标。
在检验中需要按照设计要求进行尺寸检查。
2.表面质量混凝土挡墙的表面应平整、光滑,无明显缺陷,不得有倾斜现象。
3.强度检查施工完成后,还需进行强度检查。
要按照设计要求进行抽检,检查混凝土的强度是否合格。
四、混凝土挡墙的维护混凝土挡墙施工完成后,还需要进行日常维护,延长其使用寿命。
主要有以下三点:1.防止车辆撞击混凝土挡墙是道路两侧常用的安全隔离设施,应防止车辆撞击或碰撞等意外情况。
2.保持干燥混凝土挡墙亦应保持干燥,防止受潮、腐烂等。
3.修缮在使用过程中,墙体出现裂缝、损伤等情况时,应及时进行修缮。
五、本文主要介绍了混凝土挡墙的施工、检验和维护等方面的技术交底。
墙体施工中,需严格按照规范和设计要求进行操作,检验和维护工作也同样重要。
希望本文能对混凝土挡墙相关工作者有所帮助。
片石砼挡墙技术交底

5、基底应置于满足承载力的地基上,基底逆坡应符合设计要求,以保证墙身稳定。
6、基底埋置深度s以及挡墙址前横坡较大时的襟边宽度L应按以下确定:
当完整硬质岩石s=0。25m L=0.25-0.5m;g一般硬质岩石s=0.6m L=0。6—1。5m;软质岩石s=0。7m L=1。0—2。0m;土s=1。0m L=1.5—2.5m。
片石混凝土挡土墙技术交底
交底人:
复核人:
被交底人:
交底人
接受交底人
交底时间
年月日
技术交底书
工程地点:板溪中桥第2页共4页
工程项目
编制
复核
以免在挡土墙完工之前发生土体坍滑,必须采用跳槽开挖及时灌注片石砼的办法施工.
2、开挖前必须通过测量人员放线无误后才能开挖,并由测量人员对现场施工人员进行现场技术交底。
3、开挖时,严格按照测量人员放好的开挖线组织开挖。开挖深度:开挖至风化岩层以下60cm,以保证最小埋置深度.开挖过程中要密切注意原有道路的稳定性,确保车辆畅通,必要时加强支撑措施。墙体高度低于11米以下,基础开挖时基底应形成1%横向倒坡,纵向坡超过5%时要做错落台。
7、模板安装:模板板面之间应平整,接缝严密,不漏浆,挡土墙外露面要美观,曲线圆滑,线条流畅;墙体的模板采用竖向支模。沉降缝之间模板要
交底人
接受交底人
交底时间
年月日
技术交底书
工程地点:板溪中桥第3页共4页
工程项目
编制
复核
求:板缝横平竖直,底部缝隙用白铁皮镶补,拆模后人工及时处理同板缝与钢模板缝一致。沉降缝之间除第一块或最后一块模板宽度不作要求外,其余均须30cm宽钢模板。
挡墙砼浇筑技术交底

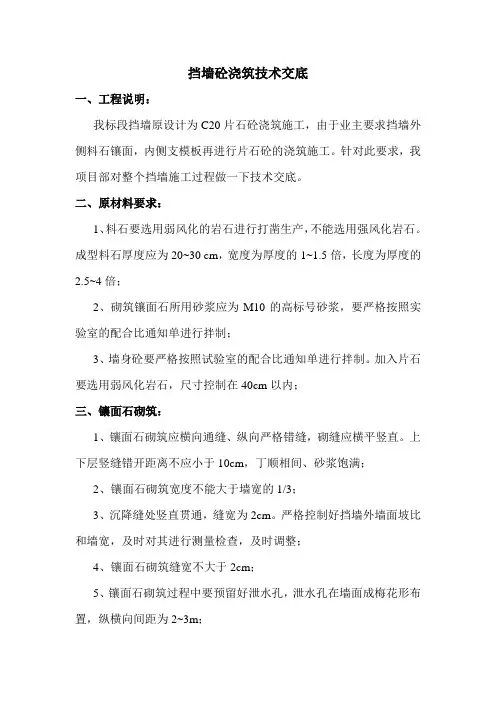

挡墙砼浇筑技术交底一、工程说明:我标段挡墙原设计为C20片石砼浇筑施工,由于业主要求挡墙外侧料石镶面,内侧支模板再进行片石砼的浇筑施工。
针对此要求,我项目部对整个挡墙施工过程做一下技术交底。
二、原材料要求:1、料石要选用弱风化的岩石进行打凿生产,不能选用强风化岩石。
成型料石厚度应为20~30 cm,宽度为厚度的1~1.5倍,长度为厚度的2.5~4倍;2、砌筑镶面石所用砂浆应为M10的高标号砂浆,要严格按照实验室的配合比通知单进行拌制;3、墙身砼要严格按照试验室的配合比通知单进行拌制。
加入片石要选用弱风化岩石,尺寸控制在40cm以内;三、镶面石砌筑:1、镶面石砌筑应横向通缝、纵向严格错缝,砌缝应横平竖直。
上下层竖缝错开距离不应小于10cm,丁顺相间、砂浆饱满;2、镶面石砌筑宽度不能大于墙宽的1/3;3、沉降缝处竖直贯通,缝宽为2cm。
严格控制好挡墙外墙面坡比和墙宽,及时对其进行测量检查,及时调整;4、镶面石砌筑缝宽不大于2cm;5、镶面石砌筑过程中要预留好泄水孔,泄水孔在墙面成梅花形布置,纵横向间距为2~3m;四、片石砼浇筑:1、浇筑砼前模板要打磨和刷脱模剂;2、模板加固时后面一定要背上钢管,加密支撑,控制好坡比和墙宽;3、沉降缝处要用泡沫板隔开;4、浇筑前应准备好片石(片石不能提前入模)、发电机、震动棒和人员。
需要搭溜槽的提前做好准备;5、报检通过后即可进行片石砼的浇筑,流程如下:模板內下砼(厚度不小于40cm)→加入片石(不超过25%)→振动棒振捣(直到稀浆提出砼表面没有大量气泡冒出)以此步骤循环作业直到模板顶;6、该安装泄水管时要加固好管子,并控制好管子的坡度,内侧管口用水泥袋之类的东西填塞,拆模后及时拿掉填塞物,顺通管腔;7、浇筑结束后要收好面,做好连接石;8、拆模后及时用合格材料按要求回填墙背,压实度严格按照规范执行。
惠兴19标项目经理部交底人:接底人:日期:挡墙片石混凝土浇筑技术交底中国路桥集团西安实业发展有限公司惠兴19标项目经理部。
混凝土挡土墙工程安全技术交底

混凝土挡土墙工程安全技术交底
1. 背景
混凝土挡土墙是用于抵御土壤侧压力的结构工程,需要严格按
照安全标准和技术规范进行施工。
本文档旨在向工程人员交底混凝
土挡土墙施工过程中的安全技术要求。
2. 施工前准备
在挡土墙施工前,必须对以下事项进行充分的准备和安排:
- 工程人员应接受相关培训,了解混凝土挡土墙的施工方法和
安全注意事项。
- 施工现场必须进行详细的勘察和分析,包括土壤性质和水文
条件的评估。
3. 施工过程安全要求
在混凝土挡土墙的施工过程中,应遵守以下安全要求:
- 施工现场必须设置明确的安全警示标志,禁止无关人员进入。
- 工程人员应佩戴适当的防护装备,包括安全帽、防护眼镜和防尘口罩等。
- 在挡土墙的施工现场,应进行必要的防护措施,如设置护栏和防护网等,以防止坍塌事故的发生。
- 施工期间应严格控制水泥、砂浆等材料的使用量和质量,确保施工质量和结构稳定性。
- 施工现场必须保持清洁整齐,杂物必须及时清理,以防止工人受伤。
4. 施工结束后的安全措施
挡土墙施工结束后,应采取以下安全措施:
- 对施工现场进行清理和整理,确保无明显危险和安全隐患。
- 对挡土墙进行检测和验收,确保其稳定、牢固和符合设计要求。
- 对工作人员进行交底,告知挡土墙的使用细节和注意事项,以确保使用安全。
以上是混凝土挡土墙工程安全技术交底的内容,请施工人员严格按照要求执行,确保施工过程安全可靠,挡土墙结构稳定。
混凝土挡墙技术交底

混凝土挡墙技术交底咱先来说说啥是混凝土挡墙哈。
这混凝土挡墙啊,就像是咱们生活中的一堵坚强的“保护墙”,能挡住土啊、水啊啥的,给咱们需要保护的地方撑起一片“安稳的天空”。
我记得有一回,我去一个工地,那正在建混凝土挡墙呢。
大太阳底下,工人们挥汗如雨。
我就在旁边看着,那场面真叫一个热火朝天。
先说这准备工作吧,就跟咱出门旅游前得收拾行李一样重要。
首先得把场地给整得平平整整的,不能有那些大坑小洼的,不然这挡墙建起来也不踏实。
然后呢,模板得选好,要结实耐用,不能说用着用着就变形了。
钢筋呢,也得是质量杠杠的,粗细、间距都得符合要求,就像咱们排队,间距得整齐,不能乱了套。
接下来就是混凝土的事儿了。
这混凝土的配合比可得严格按照设计来,水泥、沙子、石子还有水,一个都不能马虎。
搅拌的时候得搅得匀匀的,不能有的地方干有的地方稀。
有一次我看到一个新手搅拌混凝土,那手法生疏的哟,搅出来的混凝土都不均匀,这可不行!在浇筑混凝土的时候,那可得小心翼翼的,就像给小宝宝喂奶一样,得轻、得稳。
不能一股脑地倒进去,得分层浇筑,每层的厚度都有讲究,太厚了不容易振捣密实,太薄了又费功夫。
振捣的时候要用专用的振捣棒,把混凝土里面的气泡都赶跑,让它变得结结实实的。
我看到过一个师傅振捣,那动作熟练得很,一看就是老手,振捣出来的混凝土表面光滑得像镜子。
还有啊,这混凝土浇筑完了可不能就不管了,得养护。
就像人累了要休息一样,混凝土也需要“休息”和“保养”。
得经常给它洒水,保持湿润,不能让它干得太快,不然容易开裂。
在施工过程中,安全也是重中之重。
工人们都得戴好安全帽,系好安全带,可不能有丝毫的马虎。
我就亲眼看到过一个工人因为没系好安全带,差点从高处掉下来,吓得大家心都提到嗓子眼了。
总之啊,这混凝土挡墙的施工,每一个环节都得精心对待,不能有半点疏忽。
只有这样,咱们建出来的挡墙才能稳稳当当,发挥它应有的作用。
就像咱们过日子,每一步都走踏实了,才能顺顺利利的不是?希望大家都能记住这些要点,把混凝土挡墙建得又好又安全!。
混凝土挡墙技术交底

5、模板现场拼装形成后,按要求横竖按50cm的间距将模板钻取Ф20的对拉螺杆孔,穿入Ф20的工具式对拉止水螺杆,模板用对拉止水螺杆不加套管一次性使用。
6、挡墙墙身每隔两米设一道排水管,排水管用墙身拉筋进行固定,在固定完成后检查稳定性,保证浇筑完成后,排水管需用土工布包中粗砂进行封堵。
④分层浇筑混凝土时,厚度控制在0.3m保持水平分层。
⑤用插入式振动棒振捣,一次浇注成型。使用振动器时移动间距不得超过振捣半径的1.5倍,与模板应保持50~100mm的间距,插入下层混凝土50~100mm的距离,每振捣一处完毕后徐徐振动边徐徐提出振动棒,并避免碰撞模板。
振捣过程要有层次、有条理的进行,严禁漏振、过振,要把握好振捣的时间。混凝土密实的标志是表面不再下沉,不再冒汽泡,表面呈现平坦、泛浆现象为止。同时按规范要求制作试块,现场多留置两组同条件养护的混凝土试块,供拆模时强度的参考和强度质量的鉴定。
混凝土浇筑完成后,采用人工对顶部混凝土表面进行平整、抹平,待混凝土初凝后再对混凝土的表面进行收光,防止顶面松散。
(三)伸缩缝的设置
混凝土挡墙每隔10m设置伸缩缝1道,缝宽2cm,采用聚乙烯闭孔泡沫板,泡沫板在已成型的墙体用钢钉进行固定,避免浇筑混凝土时泡沫板在墙体上脱落掉。迎水面采用密封膏封堵。
(四)养护
混凝土挡墙技术交底记录
年 月 日
工程名称
梁苑路至大梁路水利施工
交底地点
交底组织单位
开封市一渠六河工程西护城河示范区段项目部
交底负责人
施工单位
接收负责人
一、施工工艺流程
施工准备 测量放线 基槽开挖 地基承载力检测 铺设防水毯 浇筑C15垫层 挡墙底板模板安装 浇筑挡墙底板混凝土 挡墙墙身模板安装 浇筑挡墙墙身混凝土 拆除模板、 养护。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
二、施工流程及操作要点
1.施工范围
本技术交底应用于路堑重力式挡墙施工。挡墙胸背坡率为1:0.25,墙顶留2米宽平台,墙身采用C30砼浇筑。墙脚反坡为0.2:1,具体尺寸见设计图纸。
2.施工程序
挡土墙施工程序为:准备工作→测量放线→开挖基坑→地基加固(软弱地基)→基坑验收→模板支护→墙体泄水管预埋件设置→混凝土浇筑→拆模
⑤挡墙倾斜基底应严格按设计要求施工,不得改缓或改陡,挡墙墙身不应有水平通缝。
⑥为了便于养护维修,结合地形在挡墙适当位置设置检查梯。
4、施工要点
① 墙身模板采用大块钢模板拼装,墙身模板视高度情况分一次立模到顶和二次立模的办法,墙高小于4m的一次立模,大于4m的可分二次立模。当砼落高度大于2米时,要采用相应的减速措施,避免砼产生离析。
编制人
复核人
接收单位
接收人
第2页,共4页
→养护→墙背面过滤层设置及回填土→实体验收。
编制人
复核人
接收单位
接收人
第1页,共4页
技术交底书
编号:
主送单位
架子一队二工班
日期工Biblioteka 名称挡土墙施工根据图号
合福施图(路)-116
交底内容:
3、技术要点
① 路堑挡墙基础埋深应在侧沟平台以下不小于1.2米,并低于侧沟砌体底面不小于0.2米。
② 墙身沿线路方向每隔10~20m,设置宽0.02m的伸缩缝一道。缝内沿墙顶、内、外三边填塞沥青麻絮,深度不小于0.2m。
③ 挡墙墙背通长全高设反滤层,采用袋装碎石或砂砾石反滤层,厚0.3m,挡墙墙身于侧沟平台以上部分每隔2.0m上、下、左、右交错设置φ=0.1m圆孔,预埋PVC塑料排水管,其排水坡不小于4%。墙身于地面处必须设置泄水孔。
④为保证挡土墙在施工过程中的自身稳定,施工中墙背应及时回填夯实,填土面与墙体砌筑顶面高差不得超过1m。
技术交底书编号:
主送单位
架子一队二工班
日期
工程名称
挡土墙施工
根据图号
合福施图(路)-116
交底内容:
挡墙施工技术交底
一、准备工作
1.现场准备:施工场地必须做好“三通一平”,即路通、水通、电通和场地平整。
2.材料准备:所需材料已经进场并检验合格,周转材料如模板、钢管、卡具等备齐,各作业班组根据作业内容的不同,分配相应作业人员。
