防护通道工程施工方案范本一、工程概况防护通道工程位于XX市XX区XX路XX号,为了保障人员和设备安全,提高生产效率,同时达到美化环境的目的,公司决定对通道进行改造。

本次施工项目包括通道的清理、拆除、搭建、美化和安全设施的安装等。

二、施工前准备1. 确定施工方案:根据实际情况,综合考虑地形地貌、气候条件、施工技术和安全保障等因素,确定合理的施工方案。

2. 制定施工计划:根据施工方案确定施工时间、施工工序和施工人员等,编制详细的施工计划。

3. 项目部成立:成立专门的项目部,负责施工项目的组织、协调和管理。

4. 安全防护措施:根据施工现场的实际情况,做好安全防护措施,确保施工期间人员和设备的安全。

5. 设备准备:根据施工计划,准备好必备的施工设备和工具,确保施工进度。

三、施工方案1. 清理通道:首先对通道进行清理,清除杂草、垃圾和障碍物,保持通道畅通。

2. 拆除旧通道:根据施工方案,拆除旧有通道,清理现场。

3. 搭建新通道:根据设计图纸,搭建新的通道,确保结构稳固、美观实用。

4. 美化通道:在通道两侧种植绿化植物,美化环境,提高通道景观。

5. 安全设施安装:在通道两侧安装护栏,设置警示标识,确保通道安全。

6. 施工检查:施工过程中,进行定期检查,确保施工质量和工期进度。

四、施工安全措施1. 施工现场设置警示标识,明确禁止入内区域,确保施工安全。

2. 施工人员必须佩戴安全帽、安全鞋,严禁违章操作,保证人员安全。

3. 施工现场严禁乱堆乱放材料,防止发生安全事故。

4. 施工期间要随时留意气候变化,做好防雨、防雪、防范风险。

5. 施工现场设置安全通道和紧急疏散通道,确保施工过程中的人员和设备的安全。

六、环保措施1. 在施工现场设置废弃物临时存放点,分类存放,不得随意倾倒。

2. 对施工过程中产生的废弃物进行妥善处理,确保环境卫生。

3. 施工结束后及时清理施工现场,恢复原状,减少对环境的影响。

七、总结本次施工方案以保障施工安全、提高施工效率、美化环境为目标,根据实际情况制定合理的施工方案,全面考虑施工过程中的安全、环保等因素,确保施工顺利进行。

安全通道专项方案

安全通道专项方案

一、编制依据1. 《中华人民共和国安全生产法》2. 《建筑施工现场安全防护设施技术规范》3. 《建筑施工安全检查标准》(JGJ59-99)4. 《建筑施工高处作业安全技术规范》(JGJ80-91)5. 《建筑地基基础设计规范》(GB50007-2002)6. 《公路施工安全检查标准》(JGJ59-99)二、编制目的为确保施工现场人员、设备安全,提高施工现场安全管理水平,防止安全事故的发生,特制定本安全通道专项方案。

三、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX街道3. 施工单位:XX建筑工程有限公司4. 监理单位:XX工程建设监理有限公司四、安全通道设置原则1. 安全通道应设置在施工现场的主要通道上,保证人员、设备畅通无阻。

2. 安全通道的宽度应符合相关规范要求,保证人员正常通行。

3. 安全通道的地面应平整、防滑,防止人员滑倒。

4. 安全通道两侧应设置安全防护设施,防止人员坠落。

5. 安全通道应设置明显的警示标志,提醒人员注意安全。

五、安全通道设置要求1. 安全通道宽度:不小于1.5米,满足人员正常通行需求。

2. 安全通道地面:采用防滑材料,确保地面平整、防滑。

3. 安全通道两侧:设置防护栏杆,高度不小于1.2米,间距不大于1.5米。

4. 安全通道入口:设置警示标志,提醒人员注意安全。

5. 安全通道交叉处:设置安全警示标志,提醒人员注意观察。

六、安全通道维护与管理1. 施工单位应定期对安全通道进行检查、维护,确保安全通道的完好、畅通。

2. 施工单位应加强对施工人员的安全教育,提高人员的安全意识。

3. 施工单位应建立健全安全通道管理制度,明确责任人员,确保安全通道的日常管理。

4. 施工单位应定期对安全通道进行检查,发现问题及时整改。

七、应急处理1. 发生安全事故时,安全通道应立即投入使用,确保人员疏散。

2. 施工单位应制定应急预案,明确事故发生时的疏散路线、措施。

3. 施工单位应定期组织应急演练,提高人员应对突发事件的能力。

安全通道专项方案范文模板

安全通道专项方案范文模板

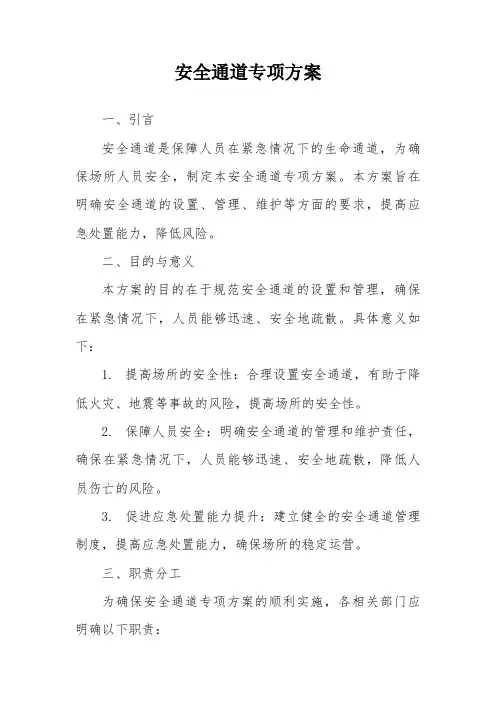

安全通道专项方案一、引言安全通道是保障人员在紧急情况下的生命通道,为确保场所人员安全,制定本安全通道专项方案。

本方案旨在明确安全通道的设置、管理、维护等方面的要求,提高应急处置能力,降低风险。

二、目的与意义本方案的目的在于规范安全通道的设置和管理,确保在紧急情况下,人员能够迅速、安全地疏散。

具体意义如下:1. 提高场所的安全性:合理设置安全通道,有助于降低火灾、地震等事故的风险,提高场所的安全性。

2. 保障人员安全:明确安全通道的管理和维护责任,确保在紧急情况下,人员能够迅速、安全地疏散,降低人员伤亡的风险。

3. 促进应急处置能力提升:建立健全的安全通道管理制度,提高应急处置能力,确保场所的稳定运营。

三、职责分工为确保安全通道专项方案的顺利实施,各相关部门应明确以下职责:1. 安全管理部:负责制定安全通道专项方案,并对实施情况进行监督和检查。

2. 建筑设计部门:负责根据本方案要求,进行安全通道的规划和设计。

3. 工程部:负责安全通道的建设、改造和维修工作。

4. 物业管理部门:负责协助安全管理部落实本方案,确保安全通道的日常管理。

5. 宣传培训部:负责组织对场所人员进行安全通道相关培训,提高员工的安全意识。

四、实施步骤1. 设计阶段:根据建筑图纸,明确安全通道的布局和设置要求。

在设计阶段,应充分考虑人员疏散、消防设施等方面的要求。

2. 建设阶段:按照设计图纸,进行安全通道的建设和改造。

确保通道畅通、无障碍物,并根据需要进行标识和提示。

3. 验收阶段:在工程竣工验收时,应将安全通道的验收作为重要内容。

安全管理部应参与验收过程,确保符合专项方案要求。

4. 维护阶段:定期对安全通道进行检查和维护,确保通道畅通无阻。

对损坏或不符合要求的设施及时进行维修和更换。

5. 培训阶段:定期组织对场所人员进行安全通道相关培训,提高员工的安全意识和应对紧急情况的能力。

五、安全管理措施1. 制定应急预案:制定针对安全通道的应急预案,明确应急处置流程和责任人。

安全防护通道施工方案

安全防护通道施工方案

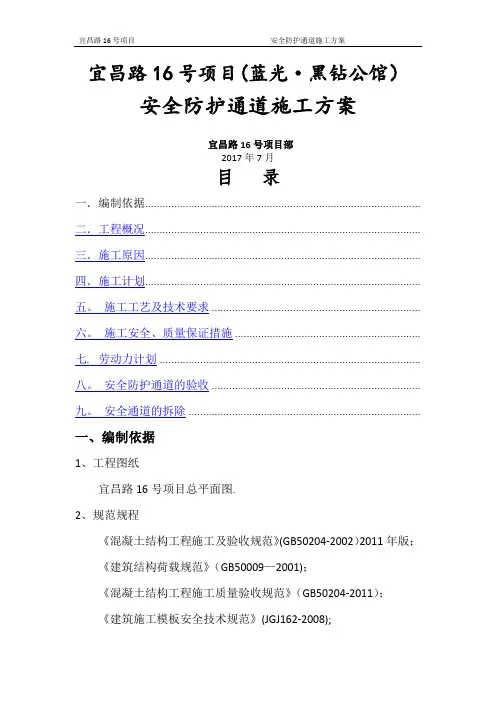

宜昌路16号项目(蓝光·黑钻公馆)安全防护通道施工方案宜昌路16号项目部2017年7月目录一.编制依据............................................................................................... 二.工程概况............................................................................................... 三.施工原因............................................................................................... 四.施工计划............................................................................................... 五。

施工工艺及技术要求 ........................................................................ 六。

施工安全、质量保证措施 ................................................................七. 劳动力计划 .......................................................................................... 八。

安全防护通道的验收 ........................................................................ 九。

安全通道的拆除 ................................................................................一、编制依据1、工程图纸宜昌路16号项目总平面图.2、规范规程《混凝土结构工程施工及验收规范》(GB50204-2002)2011年版;《建筑结构荷载规范》(GB50009—2001);《混凝土结构工程施工质量验收规范》(GB50204-2011);《建筑施工模板安全技术规范》(JGJ162-2008);《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2011);《建筑施工高处作业安全技术规范》(JGJ80—91)。

防护通道工程施工方案

防护通道工程施工方案

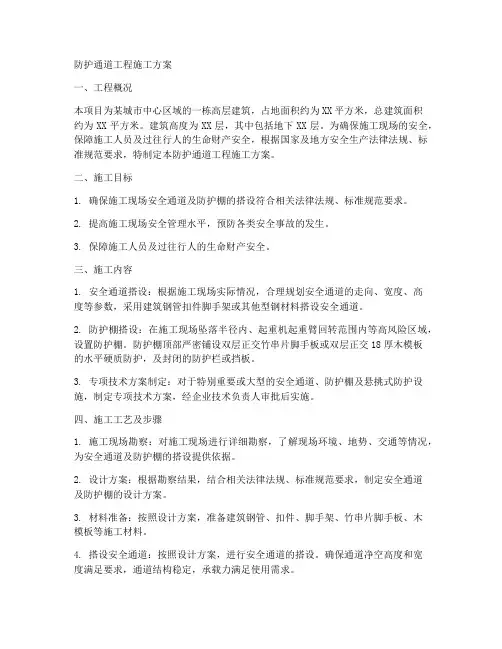

防护通道工程施工方案一、工程概况本项目为某城市中心区域的一栋高层建筑,占地面积约为XX平方米,总建筑面积约为XX平方米。

建筑高度为XX层,其中包括地下XX层。

为确保施工现场的安全,保障施工人员及过往行人的生命财产安全,根据国家及地方安全生产法律法规、标准规范要求,特制定本防护通道工程施工方案。

二、施工目标1. 确保施工现场安全通道及防护棚的搭设符合相关法律法规、标准规范要求。

2. 提高施工现场安全管理水平,预防各类安全事故的发生。

3. 保障施工人员及过往行人的生命财产安全。

三、施工内容1. 安全通道搭设:根据施工现场实际情况,合理规划安全通道的走向、宽度、高度等参数,采用建筑钢管扣件脚手架或其他型钢材料搭设安全通道。

2. 防护棚搭设:在施工现场坠落半径内、起重机起重臂回转范围内等高风险区域,设置防护棚。

防护棚顶部严密铺设双层正交竹串片脚手板或双层正交18厚木模板的水平硬质防护,及封闭的防护栏或挡板。

3. 专项技术方案制定:对于特别重要或大型的安全通道、防护棚及悬挑式防护设施,制定专项技术方案,经企业技术负责人审批后实施。

四、施工工艺及步骤1. 施工现场勘察:对施工现场进行详细勘察,了解现场环境、地势、交通等情况,为安全通道及防护棚的搭设提供依据。

2. 设计方案:根据勘察结果,结合相关法律法规、标准规范要求,制定安全通道及防护棚的设计方案。

3. 材料准备:按照设计方案,准备建筑钢管、扣件、脚手架、竹串片脚手板、木模板等施工材料。

4. 搭设安全通道:按照设计方案,进行安全通道的搭设。

确保通道净空高度和宽度满足要求,通道结构稳定,承载力满足使用需求。

5. 搭设防护棚:根据设计方案,进行防护棚的搭设。

确保防护棚顶部严密铺设双层正交竹串片脚手板或双层正交18厚木模板的水平硬质防护,及封闭的防护栏或挡板。

6. 搭设专项技术方案:对于特别重要或大型的安全通道、防护棚及悬挑式防护设施,制定专项技术方案,经企业技术负责人审批后实施。

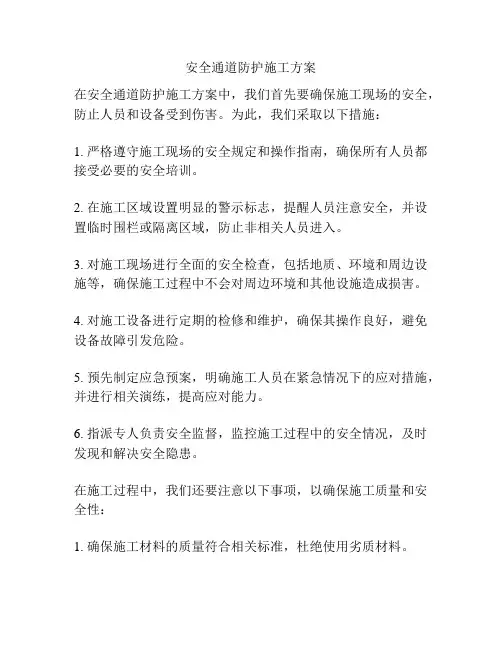

安全通道防护施工方案

安全通道防护施工方案

安全通道防护施工方案
在安全通道防护施工方案中,我们首先要确保施工现场的安全,防止人员和设备受到伤害。

为此,我们采取以下措施:
1. 严格遵守施工现场的安全规定和操作指南,确保所有人员都接受必要的安全培训。

2. 在施工区域设置明显的警示标志,提醒人员注意安全,并设置临时围栏或隔离区域,防止非相关人员进入。

3. 对施工现场进行全面的安全检查,包括地质、环境和周边设施等,确保施工过程中不会对周边环境和其他设施造成损害。

4. 对施工设备进行定期的检修和维护,确保其操作良好,避免设备故障引发危险。

5. 预先制定应急预案,明确施工人员在紧急情况下的应对措施,并进行相关演练,提高应对能力。

6. 指派专人负责安全监督,监控施工过程中的安全情况,及时发现和解决安全隐患。

在施工过程中,我们还要注意以下事项,以确保施工质量和安全性:
1. 确保施工材料的质量符合相关标准,杜绝使用劣质材料。

2. 按照施工方案严格操作,避免任意更改或跳过某些步骤。

3. 在施工过程中实行严格的现场管理,避免乱堆乱放的情况发生,确保施工区域整洁有序。

4. 在施工现场设立适当的通风设备,保证施工过程中有足够的氧气供应。

5. 对施工区域进行定期的安全检查,及时排除安全隐患和危险因素。

通过以上措施,我们可以确保安全通道施工过程中的安全性和质量,最大程度地减少意外事件的发生。

安全通道防护专项施工方案

安全通道防护专项施工方案

实施步骤:制定宣传计划、制作宣传材料、组织宣传活动等
安全通道防护培训与宣传的效果评估
培训效果:通过培训,提高员工对安全通道防护的认识和操作技能,增强安全意识。
宣传效果:通过宣传,提高员工对安全通道防护的重视程度,形成良好的安全文化氛围。
评估方法:采用问卷调查、实际操作考核等方式对培训和宣传效果进行评估,及时发现问题并改进。
优化设计方案:根据实际情况和需求,对设计方案进行调整和完善,提高安全通道防护的可靠性和有效性。
引入智能化技术:利用物联网、传感器等技术手段,实现安全通道防护的智能化管理,提高安全监控和预警能力。
加强培训和教育:对相关人员进行安全通道防护知识和技能的培训和教育,提高他们的安全意识和应对能力。
安全通道防护与其他安全管理的融合发展
添加标题
添加标题
添加标题
添加标题
混凝土:高强度、耐久性好、防水的混凝土
钢材:高强度、耐腐蚀、防火性能好的钢材
木材:经过防腐处理的木材,如樟木、松木等
玻璃纤维:高强度、轻质、耐腐蚀的玻璃纤维材料
安全通道的施工工艺与流程
施工准备:检查现场情况,准备材料和设备
基础处理:平整场地,清理杂物,夯实基础
搭建通道:按照设计图纸搭建安全通道,确保稳固可靠
保持冷静,根据实际情况采取适当的救援措施,确保人员安全。
安全通道的维修与改造方案
定期检查:对安全通道进行检查,确保其完好无损
维修保养:对损坏的安全通道进行维修保养,保证其正常使用
改造升级:根据需要进行改造升级,提高安全通道的安全性能
记录管理:建立维修改造记录,方便后期管理和追溯
安全通道的管理制度与责任制
安全通道防护的意义
保障人员安全:安全通道是紧急情况下人员疏散和逃生的主要通道,防护措施能够降低事故发生时的人员伤亡风险。

安全通道专项施工方案

安全通道专项施工方案

安全通道专项施工方案一、编制依据《建筑施工扣件式钢管脚手架安全技术规范》;二、安全通道设计与搭建1、安全通道布设方案经现场勘查与调研,确定采用钢管搭设净高4-6m,净宽4米的安全通道。

安全通道顶棚分为一层,铺满彩条布与跳板,防止坠物威胁过往行人及车辆安全。

2、安全通道材料①钢管:3号普通钢管,外径48mm、壁厚3.5mm的焊接钢管,钢管表面平直光滑,不应有裂纹、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,钢管外径、壁厚允许偏差不大于-0.5mm,两端面切斜应不大于1.7mm,外表面锈蚀深度应小于0.5mm,超过规定不得使用。

②扣件:扣件采用可锻铸制作的扣件,在螺栓扭矩达65N.m时,不得发生破坏,扣件活动部位应能灵活转动,夹紧钢管时,开口处的最小距离应小于5mm,表面有裂纹、变形、锈蚀严重的扣件不得使用。

③脚手板:采用竹片材质,其抗压抗击打应符合现行国家标准,厚度不应小于50mm,两端及中间部位应各设直径为4mm的镀锌钢丝绑扎紧固。

④安全密目网:采用高空防护使用绿色安全密目网,通道两侧做好安全围挡。

3、安全通道结构本安全通道采用纵向承重结构体系,立杆间距80cm。

结构平面布置图如下:第一道水平横杆距立柱下端10cm,第二道间距60cm,第三道间距150cm,第四道间距140cm,顶棚横杆间距60cm。

纵向承重门架采用双排钢管做立柱,间距60cm,通道净宽400cm,净高520cm,双层顶棚间距60cm。

4、安全通道构造要求①立杆在竖立杆时,用单支6m钢管,不得采用对接钢管,立杆纵距80cm。

禁止使用弯曲钢管。

②大横杆大横杆长度不宜小于三跨,大横杆置于双排立柱内侧,与立杆必须用直角扣件扣紧。

大横杆连接采用搭接,搭接长度不小于1000mm,并用不少于三个旋转扣件等间距扣牢固,端部扣件盖板的边缘至杆端距离不应小于100mm。

大横杆接头与相邻立柱距离不大于立杆纵距的1/3。

同一水平和竖向相邻的两根大横杆的接头均应相互错开,不得出现在同一跨间内,相邻的水平间距不小于500mm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

安全通道防护专项方案一、编制依据及说明《建筑施工安全检查标准》(JGJ59-99)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)《建筑机械使用安全技术规程》(JGJ33-2001)《重庆市建筑工地文明施工标准》〔渝建发( 2008)169 号〕《建筑施工现场环境与卫生标准》( JGJ146-2004)重庆市的安全生产、文明施工、环保及消防等有关规定工艺标准及安全操作规程。

2、编制说明(1)、为保证本工程达到重庆市建筑文明工地标准要求,保证安全文明施工目标实现,保证过往行人的安全,按照国家法律、法规、管理制度进行施工,特编制本方案。

(2)、方案中重点对安全通道防护棚的搭设、维护、拆除进行了重点阐述。

二. 工程概况序号项目内容1工程名称乐至·云峰亭二期工程2工程地址长寿区徐家坪3建设规模161858.985 ㎡4建设单位5勘察单位6设计单位7监理单位8施工单位本工程以发包单位提供的施工图、设计交底纪要、设计变9施工承包范围更通知(或技术核定单)为准。

10工期计划按照监理人指示开工,工期为 445 天11质量要求分项、分部工程合格率百分之百,确保“三峡杯”、“巴渝杯”,杜绝重大质量事故产生。

12安全文明目标重庆市级安全文明工地13开工日期以合同约定及开工报告为准14完工日期以合同约定及开工报告为准2、现场条件:本工程位于长寿区徐家坪。

因相邻公路和周边建筑物较密集,现场可用场地十分狭窄。

周边毗邻两所学校,平常进出的学生较多,周边的居住的居民较多,社会出入车辆较多。

三、安全文明施工目标及管理机构1、文明施工目标现场文明施工达到《建筑施工安全检查标准》(JGJ59-99)及《重庆市建筑工地文明施工标准》要求,创重庆市“市级文明建筑施工工地”。

2、安全目标杜绝安全生产责任事故和重大机械设备事故;因工重伤频率控制在0.3 ‰;负伤频率控制在 10‰以内;企业安全生产保证体系正常健康运行,安全生产责任制、安全组织机构建立健全、安全投入保障有力,重大危险源管控、安全教育培训、安全检查、安全风险抵押、应急救援、事故处理和安全奖惩落实到位。

对施工人员在施工前进行安全入场教育,分工种、分阶段进行施工安全技术交底和安全技术教育,在施工中要随时注意安全,专职安全员行驶其职责,使施工现场不留有安全隐患,严格按强制性标准( JGJ59—99)的规定执行。

3、安全文明施工组织机构为了实现本项目的安全施工目标,已建立了一套完整的管理班子,成立以项目经理任组长,项目执行经理及工程部安全科科长为副组长的安全施工领导小职能部门协调,配合好各劳务分包单位及各工序之间的关系,即时解决好施工过程中遇到的各种问题,建立安全施工责任制。

项目安全施工管理组织机构网络图项目部经理: XXX项目执行经理: XXX现场技术负责人:XXX 安全员施工员质检员材料员设备员后勤XXX XXXXXX XXX XXX XXX凌春四、防护棚的搭设1、防护棚的搭设区域1)C-1#楼 T 轴外围墙与围墙之间的人行通道和临时停车场宽度8.00 米。

长度为围墙与围墙通长搭设。

2)C-1、C-2#楼正立面( 36/1 轴外)的人行通道从C-1#的大门开始至 C-2A 轴外的围墙止,宽度 6.00 米,长度以实际为准,沿人行道通长搭设。

3)B-2#楼人行安全通道防护棚沿围墙外道路搭设,宽度为道路宽度每边加 1 米为准。

4)C-3、C-4#楼正立面的靠车行道。

从项目部大门开始至实验中学的后大门止,宽度约 8.00 米,长度以实际为准,沿人行道通长搭设。

2、防护棚的搭设要求防护架净高 5 米,总高 5.8 米。

防护架双层架顶,双层架空高度 80cm,两层竹跳板紧密铺设。

一层竹跳板上铺设竹胶板遮尘,二层竹跳板上铺设彩钢板遮雨水。

防护架立杆间距 1.5 米。

水平杆间距 2 米。

防护二层防护架铺设竹一层防护架铺设外挑、九夹板、彩钢瓦竹挑、九夹板、架在建大楼C-1 、C-2 4200围墙B-1.B-2 65003、材料准备:<1>准备足够的钢管 (6 米,4 米,3 米,1 米) ,除锈并刷上油漆,面漆为黄色,角杆及剪刀架为蓝色,晾干后架空堆码整齐,以备使用。

注意钢管上严禁打孔。

<2>直角扣件、对接扣件、旋转扣件<3>外架专用“脚手板”<4>绿色 2000 密目安全网 , 白色水平蔸网、扎丝<5>竹跳板、竹胶板、彩钢板<8>色带、宣传标语<9>黄色、蓝色油漆4、小横杆的计算 :小横杆按照简支梁进行强度和挠度计算,小横杆在大横杆的上面。

按照小横杆上面的脚手板和活荷载作为均布荷载计算小横杆的最大弯矩和变形。

1). 均布荷载值计算小横杆的自重标准值 : P 1= 0.038 kN/m;脚手板的荷载标准值 : P 2= 0.350 ×1.500/3=0.175 kN/m;活荷载标准值 : Q=3.000 ×1.500/3=1.500 kN/m ;荷载的计算值 : q=1.2 ×0.038+1.2 ×0.175+1.4 ×1.500 = 2.356 kN/m;小横杆计算简图2). 强度计算最大弯矩考虑为简支梁均布荷载作用下的弯矩,计算公式如下 :最大弯矩 M =2.356 ×0.9002/8 = 0.239 kN.m;qmaxσ= M qmax/W =46.959 N/mm2;小横杆的计算强度小于 205.0 N/mm 2, 满足要求!3). 挠度计算 :最大挠度考虑为简支梁均布荷载作用下的挠度荷载标准值 q=0.038+0.175+1.500 = 1.713 kN/m;最大挠度 V = 5.0×1.713×900.04/(384×2.060×105×121900.0)=0.583 mm;小横杆的最大挠度小于900.0 / 150=6.000小与10 mm,满足要求!5、大横杆的计算 :大横杆按照三跨连续梁进行强度和挠度计算,小横杆在大横杆的上面。

1). 荷载值计算小横杆的自重标准值 : P 1= 0.038 ×0.900=0.035 kN ;脚手板的荷载标准值 : P 2= 0.350 ×0.900 ×1.500/3=0.158 kN ;活荷载标准值 : Q= 3.000 ×0.900 ×1.500/3=1.350 kN ;荷载的计算值 : P=(1.2 ×0.035+1.2 × 0.158+1.41.350)/2=1.060 kN;大横杆计算简图2). 强度计算最大弯矩考虑为大横杆自重均布荷载与荷载的计算值最不利分配的弯矩和。

均布荷载最大弯矩计算:M1max=0.08 ×0.038 ×1.5001.500 2=0.010 kN.m ;集中荷载最大弯矩计算公式如下:集中荷载最大弯矩计算 :M2max=0.267 ×1.060 ×1.500= 0.425 kN.m ;M = M1max + M 2max = 0.010+0.425=0.435 kN.m抗弯强度 : σ= 0.435 ×106/5080.0=85.628 N/mm 2;大横杆的抗弯强度σ = 85.628小于[f]=205.0N/mm2;3). 挠度计算最大挠度考虑为大横杆自重均布荷载与荷载的计算值最不利分配的挠度和, 单位 :mm均布荷载最大挠度计算公式如下:大横杆自重均布荷载引起的最大挠度:V = 0.677 ×0.038 ×1500.04/(1005×2.060 × 10 ×121900.0) = 0.052 mm ;max集中荷载最大挠度计算公式如下:集中荷载标准值最不利分配引起的最大挠度:P=(0.035+0.158+1.350 )/2=0.771kNV= 1.883 ×0.771 ×1500.0 3/ ( 100×2.060 ×105×121900.0) = 1.951 mm ;最大挠度和: V= V+ Vpmax = 0.052+1.951=2.004 mm ;max大横杆的最大挠度小于 1500.0 / 150=10.0或者 10 mm, 满足要求!6 、扣件抗滑力的计算 :纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下式计算( 规范 5.2.5):R≤ R c其中R c --扣件抗滑承载力设计值, 取8.0kN;R --纵向或横向水平杆传给立杆的竖向作用力设计值;横杆的自重标准值 : P 1 = 0.038 ×1.500=0.058 kN ;脚手板的荷载标准值 : P 2 = 0.350 ×0.900 ×1.500/2=0.236 kN ;活荷载标准值 : Q = 3.000×0.900× 1.500 /2 = 2.025 kN;荷载的计算值 : R=1.2 ×(0.058+0.236)+1.4×2.025=3.188 kN;R < 8 kN ,单扣件抗滑承载力的设计计算满足要求!按规范表 5.1.7, 直角、旋转单扣件承载力取值为8.00kN, 按照《建筑施工扣件式钢管脚手架安全技术规范培训讲座》刘群主编,P96页,双扣件承载力设计值取16kN。

7、脚手架荷载标准值 :作用于脚手架的荷载包括静荷载、活荷载和风荷载。

静荷载标准值包括以下内容:(1)每米立杆承受的结构自重标准值 (kN/m) ;本例为 0.1248N G1 = 0.125×31.500 = 3.931 kN;(2)脚手板的自重标准值 (kN/m2) ;本例采用冲压钢脚手板,标准值为 0.35N G2= 0.350×4×1.500×(0.900+0.3)/2 = 1.260 kN;(3)栏杆与挡脚手板自重标准值 (kN/m) ;本例采用栏杆、冲压钢脚手板挡板,标准值为 0.11N G3 = 0.140×4×1.500/2 = 0.420 kN;(4)吊挂的安全设施荷载,包括安全网 (kN/m2) ;0.005N= 0.005×1.500×31.500 = 0.236 kN;经计算得到,静荷载标准值N G =N G1+N G2+N G3+N G4 = 5.847 kN;活荷载为施工荷载标准值产生的轴向力总和,内、外立杆按一纵距内施工荷载总和的 1/2 取值。
