安全通道搭设施工专项方案
安全防护通道搭设施工方案

安全防护通道搭设 施工方案
,a click to unlimited possibilities
汇报人:
时间:20XX-XX-XX
目录
01 施工准备
02 施工步骤
03 安全措施
04
05
质量保证措 环境保护措
施
施
PART 1
施工准备
人员组织
施工队伍:选择有经验、有资质的施工队伍 安全员:配备专职安全员,负责施工现场的安全管理 技术人员:配备专业技术人员,负责施工方案的制定和实施 管理人员:配备管理人员,负责施工现场的协调和管理
安全网:防止坠落物伤害,保护施工人员
工具箱:存放工具,方便携带和使用
作业环境
施工现场:选择安全、平坦、 无障碍物的区域
施工设备:检查设备是否完好, 确保施工安全
施工材料:准备足够的安全防 护通道搭设材料
施工人员:确定施工人员数量, 并进行安全培训
PART 2
施工步骤
测量定位
确定施工区域:根据设计方案,确定安全防护通道的施工区域。
要求。
立柱放置: 将立柱放入 坑中,调整 其水平和垂 直度,确保 立柱稳定。
灌浆:在立 柱周围填充 混凝土,使 其与地面牢
固结合。
固定:在立 柱顶部安装 固定装置, 确保立柱的
稳定性。
检查:检查 立柱的安装 情况,确保 其牢固、稳
定。
横梁安装
准备材料:横梁、螺栓、垫片等 测量位置:根据设计图纸,确定横梁的位置和高度 固定横梁:将横梁固定在支撑结构上,确保横梁的水平和垂直 调整横梁:根据需要调整横梁的高度和角度,确保横梁的稳定性和安全性 检查横梁:检查横梁的牢固性和稳定性,确保施工安全
现场设施(安全防护通道)施工方案

现场设施(安全防护通道)施工方案一、前言在现代建筑施工中,安全性一直是至关重要的一环。
为了确保工人和公众的安全,现场设施特别是安全防护通道设计和施工显得尤为重要。
本文将详细讨论现场设施中安全防护通道的施工方案。
二、施工地点选择安全防护通道的施工地点应根据现场实际情况和施工需求进行选择。
通道应与主要施工区域相连,方便工人进出,并且需要考虑通道的通风透光情况以确保工作人员的安全。
三、施工工艺1.通道规划:根据施工区域的实际情况以及通道需求,确定通道的宽度和长度,确保通道畅通无阻。
2.材料准备:选择符合安全要求的材料,包括钢管、警示标志等,并对材料进行质量检验。
3.搭建通道:按照设计要求和安全标准搭建通道,确保通道结构牢固稳定,不易变形。
4.设置标识:在通道的入口和出口设置清晰的标识,包括通道名称、施工区域警告等,提醒人员注意安全。
5.检查验收:在通道搭建完成后进行验收,确保通道符合安全要求,没有安全隐患。
四、施工安全措施1.施工区域封闭:在搭建安全防护通道期间,需要对施工区域进行封闭,防止外部人员进入施工区域。
2.施工人员安全:施工人员需佩戴符合安全要求的安全帽、手套等,确保自身安全。
3.施工过程监控:定期检查通道搭建情况,及时发现并解决问题,确保施工过程顺利进行。
4.应急预案:制定施工安全应急预案,遇到紧急情况能够迅速应对,确保人员安全。
五、质量验收通道搭建完成后,进行严格的质量验收,检查通道结构、标志设置等是否符合设计要求和安全标准,确保通道能够稳定地为施工人员提供安全、畅通的通道。
六、总结通过合理规划施工地点、严格控制施工工艺、实施施工安全措施和质量验收,可以保证安全防护通道的施工质量和工程安全。
在今后的施工过程中,应继续加强对安全防护通道施工的管理和监督,为建设更加安全的施工环境提供有力支持。
安全施工通道专项方案

一、编制依据1. 《建筑施工安全生产管理条例》2. 《建筑施工安全生产规定》3. 《建筑施工安全检查标准》4. 《建筑施工高处作业安全技术规范》5. 《建筑施工安全防护设施设计规范》二、编制目的为确保施工现场安全,防止安全事故发生,提高施工现场管理水平,特制定本安全施工通道专项方案。
三、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路3. 施工单位:XX建筑有限公司4. 监理单位:XX工程建设监理有限公司四、安全施工通道设置原则1. 安全施工通道应设置在施工现场主要通道、施工区域、材料堆场等关键位置。
2. 安全施工通道应满足施工现场人员、车辆、材料等的通行需求。
3. 安全施工通道应保持畅通,不得占用、堵塞。
4. 安全施工通道应设置明显的警示标志,提醒施工人员注意安全。
五、安全施工通道设置要求1. 安全施工通道宽度应不小于1.5米,通道两侧应设置安全防护栏,防护栏高度应不低于1.2米。
2. 安全施工通道地面应平整,排水畅通,防止积水。
3. 安全施工通道应设置照明设施,确保夜间施工安全。
4. 安全施工通道应设置警示标志,如:警示灯、警示牌等。
六、安全施工通道维护与管理1. 施工单位应定期对安全施工通道进行检查,发现问题及时整改。
2. 施工单位应加强对安全施工通道的维护,确保通道设施完好。
3. 施工单位应加强对施工人员的安全教育,提高施工人员的安全意识。
4. 施工单位应加强对施工车辆、材料的管理,防止占用、堵塞安全施工通道。
七、安全施工通道应急预案1. 遇到安全事故,应立即启动应急预案,确保人员安全。
2. 施工单位应制定安全事故应急预案,明确事故处理流程和责任人。
3. 施工单位应定期进行应急演练,提高事故应急处置能力。
八、结论本安全施工通道专项方案旨在提高施工现场安全管理水平,确保施工现场安全。
施工单位应严格按照本方案执行,加强安全施工通道的设置、维护与管理,切实保障施工现场安全。
施工安全通道施工方案

施工安全通道施工方案施工安全通道是为了确保在施工过程中人员和机械设备的安全而设立的通道。
为了保障施工的顺利进行,以下是我对施工安全通道的施工方案:一、施工安全通道的位置和规划施工安全通道应尽可能地设置在离施工现场较远的地方,通道的布局应考虑到施工的实际情况和需求,并考虑到施工人员和机械设备的进出方向。
二、通道的设计与建设1. 通道的宽度:通道的宽度应能容纳人员和机械设备的通过,一般不小于2米。
通道的宽度应根据施工现场的实际情况进行调整。
2. 通道的高度:通道的高度应能保障人员和机械设备的通过,一般不小于2.5米。
通道的高度应根据施工现场的实际情况进行调整。
3. 通道的材料:通道的材料应具有耐候性和耐磨性,能够承受人员和机械设备的重量和压力。
常用的通道材料有钢板、玻璃钢、预制混凝土等。
4. 通道的防滑措施:通道应采取防滑措施,如在通道表面覆盖橡胶垫、铁皮、橡胶板等,以减少人员和机械设备在通道上滑倒的风险。
5. 通道的灯光设计:为了保障通道的亮度和安全,应设置适当的照明设备,保证通道的良好照明,避免发生意外事故。
三、通道的管理与维护1. 通道的标志和警示标志:通道入口和出口应设置明显的标志,以便人员识别。
通道中应设置警示标志,提醒人员注意安全。
2. 通道的定期维护:通道应定期进行检查和维护,排除通道上的障碍物和损坏,确保通道的畅通和安全。
3. 通道的疏导措施:在通道入口和出口处设置专人进行疏导,避免通道的堵塞和混乱。
4. 通道的使用规范:所有人员进入通道时应按规定的通行方向行进,严禁在通道中停留和横穿。
通过以上的施工方案,我们可以有效地保障施工过程中人员和机械设备的安全,减少意外事故的发生,保证施工的顺利进行。
同时,我们还可以根据实际情况进行调整和改进,提升施工安全通道的效果。
安全通道搭设施工专项方案

安全通道搭设施工专项方案一、需求背景现代社会中,信息的安全传输已经成为人们日常生活和工作中非常重要的一部分。
然而,由于网络的广泛应用,网络安全问题也日益凸显。
为了保障重要信息的安全传输,搭设一个安全通道已成为当下一个必要且紧迫的任务。
二、概述本文将介绍一种安全通道搭设的专项方案,该方案包括五大模块:网络隔离、加密传输、访问控制、安全监测和故障处理。
通过综合应用这些模块,可以确保信息在传输过程中的安全性和可靠性。
三、网络隔离网络隔离是安全通道搭设的第一步,其目的是将内部网络与外部网络隔离开来,避免外部网络的攻击威胁对重要信息的侵害。
在实施网络隔离的过程中,可以采用物理隔离、虚拟隔离或者二者结合的方式。
例如,可以通过配置防火墙,设置网络屏障,限制外部对内部网络的访问权限。
四、加密传输加密传输是安全通道搭设的核心环节,其目的是将信息在传输过程中进行加密,以保障传输的安全性。
在实施加密传输的过程中,可以采用对称加密、非对称加密或者双重加密的方式。
例如,可以通过使用SSL/TLS协议对传输的数据进行加密,在传输过程中,数据被加密后再解密,在传输结束后再次加密保护。
五、访问控制访问控制是安全通道搭设的重要组成部分,其目的是限制对安全通道的访问权限,确保只有具备特定权限的人员才能访问重要信息。
在实施访问控制的过程中,可以采用身份验证、访问控制列表、角色授权等方式。
例如,可以使用用户名和密码进行身份认证,在访问前对访问者的身份和权限进行验证,只有通过认证的用户才能进入安全通道。
六、安全监测安全监测是安全通道搭设的重要环节,其目的是实时监测安全通道的运行情况,及时发现并处理潜在的安全风险。
在实施安全监测的过程中,可以采用网络安全设备、入侵侦测系统、日志监控系统等工具。
例如,可以使用入侵侦测系统对安全通道进行实时监控,并记录异常事件,及时发出预警并采取相应的应对措施。
七、故障处理故障处理是安全通道搭设的最后一环,其目的是保障安全通道的稳定性和连续性。
安全通道搭设专项施工方案

安全通道搭设专项施工方案1.2脚手板:采用防滑、耐磨、承载能力强的木制脚手板,板厚不少于28mm。
1.3安全网:采用密目安全网,网孔不大于10cm,网线直径不小于2.5mm。
1.4材料质量要求:所有材料必须符合国家标准和相关规定,且经过检验合格后方可使用。
2施工要求2.1施工前,必须对搭设区域进行安全检查,确保搭设区域无障碍物、无积水、无杂物等安全隐患。
2.2搭设前,必须制定详细的搭设方案,并经过监理单位和建设单位的审核批准后方可施工。
2.3搭设时,必须按照搭设方案进行施工,严禁私自更改搭设方案。
2.4搭设过程中,必须对搭设区域进行严格的管控,禁止非施工人员进入施工区域。
2.5搭设完成后,必须进行安全检查,确保搭设质量符合要求,无安全隐患后方可使用。
3安全措施3.1搭设过程中,必须配备足够数量的安全带、安全绳等安全防护设备,施工人员必须佩戴安全带,并正确使用安全绳。
3.2施工现场必须设置明显的安全警示标志,警示标志应包括“高处作业”、“禁止靠近”、“非施工人员禁止进入”等内容。
3.3搭设区域必须设置足够数量的安全网和防护栏杆,确保施工人员和周围人员的安全。
4应急预案4.1发生紧急情况时,施工人员必须立即停止施工,撤离现场,并向现场负责人报告。
4.2在施工过程中,如遇恶劣天气等情况,必须采取相应的应急措施,确保施工人员的安全。
4.3如遇突发事件,必须按照应急预案进行处理,并及时向相关部门汇报。
本方案经建设单位、设计单位、监理单位三方审核批准后执行。
在施工过程中,如有需要修改方案,必须经过监理单位和建设单位的审核批准后方可施工。
1.1.1 钢管的端部必须切割平整,禁止使用有严重锈蚀、弯曲、压扁或裂纹的钢管,并且钢管上不得打孔。
1.1.2 在脚手架的搭建过程中,应该选择力学性能适中的Q235钢作为钢管材质,并且其材质应符合《碳素结构钢》(GB700-88)的相应规定。
1.2.1 为了保证扣件与钢管之间的贴合面紧密严实,应该使用与钢管管径相匹配的扣件,并且在扣紧时要保证扣件与钢管间的摩擦力良好。
施工安全通道施工方案

施工安全通道施工方案1. 简介施工安全通道是指在建筑工地或其他施工现场中设置的一条用于员工、设备等安全疏散的通道。
施工现场往往存在着各种危险因素和障碍物,如高空作业、堆放材料等,因此设置施工安全通道对于确保工作人员的安全至关重要。
本文档将介绍施工安全通道的施工方案,包括施工前的准备工作、通道的布置和设施、施工过程中的安全措施等内容。
2. 施工前准备在开始施工安全通道的施工之前,需要进行以下准备工作:2.1. 安全评估对施工现场进行全面的安全评估,包括确定危险因素和障碍物,评估施工通道所需的宽度和长度,以及确定通道的位置。
2.2. 规划设计根据安全评估结果,进行通道的规划设计。
考虑通道的长度、宽度、高度,以及通道的走向和出口位置。
2.3. 批准申请将规划设计方案提交施工现场管理部门,获得施工安全通道的批准申请。
2.4. 确定施工时间根据施工安全通道的规划设计,确定施工时间,并与现场管理部门协调,确保施工期间的安全。
3. 通道布置与设施根据施工前准备的结果,进行施工安全通道的布置和设施安装。
3.1. 通道布置根据规划设计方案,将通道的走向标注在施工现场,清除通道上的障碍物和危险因素,确保施工通道的畅通。
3.2. 安全设施设置在施工通道的入口和出口处设置明显的标志和警示牌,提醒工作人员注意安全。
在通道周围设置栅栏或警示线,用于限定通道的范围,防止人员和设备误入。
3.3. 光照与照明保证施工通道的充足光照和照明设施,以确保工人能够清晰地看到通道的路径和周围的环境。
3.4. 防滑措施在通道的地面上铺设防滑材料,或者在施工通道两侧设置护栏,以防止工人因滑倒而导致的意外事故。
3.5. 应急设施在施工通道周围设置应急设施,如灭火器、急救箱等,以应对突发情况。
4. 施工过程安全措施在施工安全通道的施工过程中,需要采取一系列安全措施,以保证工作人员的安全。
4.1. 人员培训在施工通道施工前,对参与施工的工作人员进行安全培训,包括通道的使用方法、注意事项等内容,提高工作人员的安全意识。
安全通道搭设施工方案

安全通道搭设施工方案1. 引言安全通道是指为了保证人员在应急情况下的安全疏散,或是其他特定情况下的通行需求而设置的临时通道。
这个方案旨在提供一个详细的搭设施工方案,确保安全通道能够快速有效地搭建起来。
本文将介绍施工方案、所需材料以及实施步骤。
2. 施工方案2.1 集中讨论与规划在开始搭设安全通道之前,首先需进行集中讨论与规划,确定搭设方案的具体需求和目标。
讨论的内容包括通道的位置、长度、宽度以及适用场景。
根据不同的具体情况,可能需要考虑通道的最大承载能力、通行顺序、紧急疏散方案等。
2.2 材料准备在施工之前,需要准备好以下材料:•首先是隔离栅栏,应根据需要选择合适的高度和材质。
通常情况下,使用可折叠的金属栅栏或塑料栅栏即可。
•其次是连接材料,可使用金属钩子或带有连接装置的绳索等。
•此外,还需要准备反光背心、标志牌等,以便在夜间或复杂环境中提高可见性。
2.3 施工流程根据讨论与规划的结果,制定具体的施工流程。
一般情况下,安全通道的施工流程包括以下几个步骤:2.3.1 现场准备在开始施工之前,需要对施工现场进行准备工作。
首先,清理现场,确保施工空间整洁,没有障碍物。
其次,对施工区域进行标识,提醒其他人员注意施工区域。
2.3.2 安装隔离栅栏根据规划确定的通道位置,使用隔离栅栏围好通道的边界。
根据实际情况,选择合适的栅栏高度并将其安装在固定的支架上。
2.3.3 连接隔离栅栏为了确保安全通道的稳定性,需要连接隔离栅栏。
可以使用金属钩子或带有连接装置的绳索等作为连接材料,将隔离栅栏连接在一起。
2.3.4 安装标志牌在安全通道的入口与出口处,安装标志牌以提醒人员注意。
标志牌应采用明显的颜色和标志符号,确保人员能够迅速识别并遵守通行规则。
2.3.5 检查和测试在搭建完安全通道后,需要对其进行检查和测试。
检查是否存在疏漏或缺陷,并测试通道的稳定性和承载能力。
如发现任何问题,及时进行修复或调整。
2.4 完工验收当所有施工步骤完成后,需要进行完工验收。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

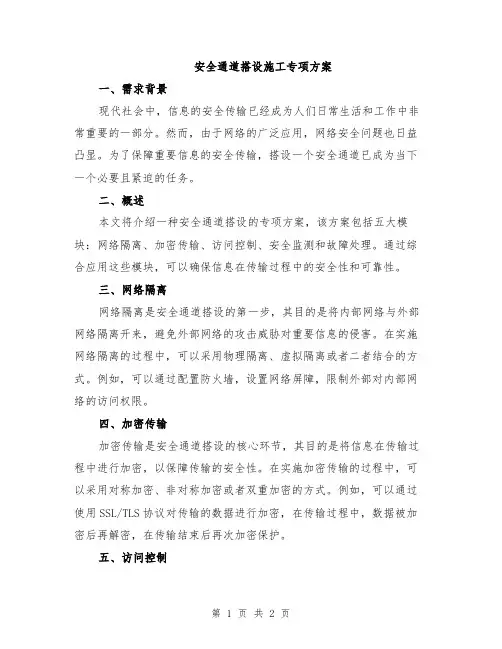

编号:AQ-BH-06035( 管理资料)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑安全通道搭设施工专项方案Special scheme for construction of safe passage安全通道搭设施工专项方案说明:施工方案是根据一个施工项目制定的实施方案;是根据项目确定的,有些项目简单、工期短就不需要制订复杂的方案。
一、编制依据编制依据主要有以下规范及标准:《公路施工安全检查标准》(JGJ59-99)《建筑地基基础设计规范》(GB50007-2002)《公路工程安全生产管理条例》路基施工设计文件、设计图纸国家、地方现行制度、法规、文件及程序本工程现场相关的地质、交通、四邻环境情况及施工条件等资料二、编制目的因本合同段主线桥梁跨省道2处,跨原有乡村路3处,跨人行通道1处,为保证施工中作业安全、高效,以确保跨线施工路段正常的交通秩序,保障道路畅通,确保施工安全,保证施工质量,加快施工进度,特编制此方案。
三、工程概况本合同段主线桥梁工程跨交叉路口情况为:跨省道2处,青坝大桥第2跨跨越302省道,跨径20m;二龙关特大桥左幅II号桥第4跨、右幅第36跨跨越302省道,跨径30m;跨原有乡村路3处,木山大桥第12跨跨越乡村路,跨径40m;青场特大桥第56跨跨越乡村路,跨径30m;海寨大桥第8跨跨越乡村路,跨径30m;跨人行通道1处,木山大桥第4跨跨越人行通道,跨径30m。
四、施工安全防护通道方案本合同段跨线施工给人、行、车辆交通带来一定的影响,为确保工程施工和行人、车辆安全,施工前,我方将采取有效的安全防护措施,以确保跨线施工路段正常的交通秩序,保障道路畅通,确保施工安全,根据施工路段实际情况我方将采取以下安全防护施:4.1、建立道路跨线施工安全管理小组组长:邓翔副组长:张文强张安成员:斯洪涛杜江彪陈浪李川王刚刘亚松李金星罗汉章王思4.2、设置安全防护通道设施施工安全标志牌:反光限速标志牌、限高限宽标志牌、施工路段车辆慢行标志牌、注意高空坠物等施工安全标志牌。
4.3、施工现场交通安全管理(1)必须时设置施工现场安全警戒线,并由安全员及当地政府部门现场指挥交通以确保行人、车辆交通安全。
(2)施工机械占道、吊装作业时由安全员及当地政府部门必须到现场进行安全监督。
(3)确保施工区域附近路段路面整洁,由专人清扫。
4.4、安全防护通道设计方案选择在施工过程中,为了确保桥梁下方安全通行,在桥跨下方处设置安全防护通道。
根据现场查看,安全通道搭设如下:(1)二龙关特大桥跨省道处,安全防护通道搭设长50m,宽9m,安全防护通道净高5m(要求安全防护通道在搭设范围内任意点净空不小于5米);(2)青坝大桥跨省道处,安全防护通道搭设长65m,宽9m,安全防护通道净高5m(要求安全防护通道在搭设范围内任意点净空不小于5米);(3)海寨大桥跨乡村路处,安全防护通道搭设长70m,宽9m,安全防护通道净高5m(要求安全防护通道在搭设范围内任意点净空不小于5米);(4)青场特大桥跨乡村路处,安全防护通道搭设长60m,宽9m,安全防护通道净高5m(要求安全防护通道在搭设范围内任意点净空不小于5米);(5)木山大桥跨乡村路处,安全防护通道搭设长50m,宽9m,安全防护通道净高5m(要求安全防护通道在搭设范围内任意点净空不小于5米);(6)木山大桥跨人行通道处,安全防护通道搭设长60m,宽4m,安全防护通道净高5m(设计要求安全防护通道在高速范围内任意点净空不小于5米)。
安全防护通道设在桥跨下方,在施工期间保持正常通行。
安全防护通道满足施工安全要求,安全防护通道考虑自重和物体坠落荷载。
4.5、安全防护通道基础桥跨交叉处安全防护通道基础均采用矩形条形基础,C30混凝土进行浇筑,基础结构尺寸为高1.5m×长40m×宽1.0m,基础地质较差时,考虑加深基础。
长度与各桥安全防护通道搭设相同,基础预埋钢板采用50cm×50cm×1.5cm,上部焊接2根ф28U形钢筋,并布置4个地脚螺栓,螺栓型号M30。
安全防护通道基础共计12条,共长710m,共用混凝土1065m3,布置在路线路肩旁两侧。
4.6、安全防护通道立架(1)安全防护通道基础上均按间距1m布置立架,立架采用I32b 工字钢,高度4.5m,工字钢底部焊接连接钢板(50cm×50cm×1.5cm),连接钢板与预埋钢板通过地脚螺栓连接,并采用三角形加劲钢板(20cm×20cm×1.5cm)焊接补强。
相邻两根立柱之间设置剪刀撑,剪刀撑采用直径48mm钢管,壁厚3mm。
立架顶面焊接50cm×50cm×1.5cm钢板,并设三角形加劲板(20cm×20cm×1.5cm),与主梁采用焊接连接。
(2)立架安装采用20t汽车吊进行配合作业,吊装现场安排专人指挥。
人工用安全绳捆绑好立柱,配合吊车进行安放,与吊车指挥员相互协调作业。
防止在吊装过程中立架和晃动损坏道路设施,就位后与预埋钢板连接。
安装时用全站仪调整立柱的垂直度,管底不平时垫设薄钢板调整。
专人检查立架底面及焊接质量。
(3)在立架施工完成后,施工封层钢板,钢板与立柱和剪刀撑采用焊接的方式进行连接。
4.7、安全防护通道顶面立架上安装一根I32b工字钢为承重横梁,横梁长度与各桥安全防护通道搭设相同,共用I32b工字钢长度710m,横梁上部布置I28b 工字钢为纵梁,纵梁间距50cm。
纵梁上满铺5mm厚钢板作为安全防护通道顶面。
钢板面上四周焊接单排钢管为围栏,围栏钢管高1m,间距1m,直径48mm,并在围栏边焊0.5米高的5mm钢板用以围挡施工时坠落物及施工废水。
4.8、安全防护通道安装施工顺序平整场地→浇注基础混凝土(预埋钢板)→焊接I32b工字钢→搭设横梁支墩→安装纵梁桁架→铺设通道架钢板并焊接→焊两侧挡板及钢管栏杆→封闭接缝止水→挂双层密目安全网→T梁架设施工→T 梁湿接缝施工→主桥桥面及护栏施工→拆除钢板及桁架→拆除钢管及基础→恢复原状4.9、安装要求(1)严格控制各杆件间的连接方式:梁与梁之间、梁与柱之间连接的焊缝必须饱满,焊缝长度符合设计要求。
(2)严格按照净空及各个尺寸关系安装防电板,连同横梁一起吊装。
(3)基础混凝土浇筑后,待强度达到80%后,进行安全防护通道施工。
吊装立柱前先对立柱位置及标高进行复测,平面偏差控制在10mm以内,标高限差控制在3mm以内。
(4)立柱拼好后,现场技术人员测量检查,立柱垂直度采用薄钢板进行调整。
(5)横梁与纵梁连接牢固,局部不密贴处用薄铁皮垫平。
(6)为减少要吊次数,在防护通道两侧两端分别进行吊装作业,现场确实作好人员的分配和具体分工。
五、搭设注意事项安全防护通道搭设过程中两侧拉警戒线,并设专人看守。
若必须有人通过应由看管人员通知上方施工人员,待无隐患后才可通过。
通过时必须佩带安全帽,并注意头顶上方情况。
搭设前清扫现场,处理立架下方垫木部分路面的突出及凹陷。
安全防护通道的搭设必须统一交底后作业,必须统一指挥,严格按上述搭设程序进行。
安全防护通道应按“一”字形从一端开始并向另一端延伸搭设,搭设过程中随立随校正后予以固定。
安全防护通道剪力撑、斜杆等整体接结杆件应随搭设的架子及时设置。
安全防护通道模板应铺平、铺稳,并用铁丝绑扎固定,防止移动。
安全防护通道施工工人在架上进行搭设作业时,作业面上需铺设临时脚手板并固定,工人必须戴好安全帽和佩挂安全带,不得单人进行较重杆件和易失衡、脱手、碰接、滑跌等不安全作业。
在搭设过程不得随意改变通道结构,减少配件设置和对立杆、纵距作100mm以上的构架尺寸放大。
六、安全防护通道安全措施安全防护通道两侧内外均采用竹跳板全封闭,竹跳板绑设在外排架的外侧,内排架内侧。
上、下两层通道顶红模板上均设竹跳板覆盖。
安全防护通道门口挂置“安全通道”示牌,并悬挂“上面施工危险,请勿在此停留”“限高5m,”警示牌。
七、成品保护在使用中注意成品保护。
任何人严禁随意拆除结构杆件,破坏安全防护通道结构。
过往车辆注意提防刮碰安全防护通道结构。
过往车辆通过安全防护通道时按设计高度及宽度通过,禁止超高、超宽车辆通过。
通过较大型车辆时,安全防护通道四角派人看守,防止刮碰到通道立柱。
风雨后,及时组织人员对安全防护通道进行检查,若有损坏及时修缮。
八、安全生产与文明施工安全防护通道搭设过程中四周拉警戒线,搭设安全防护通道的架子工必须持证上岗,按规定佩带安全帽、安全带。
搭设时派专人看守,防止人员通过,若必须通过时应有看护人员通知施工人员,待无安全隐患时方可允许人员通过,并必须佩带安全帽。
施工完毕后打扫现场垃圾,收回剩余剩余材料入库。
在通道出入口设标语牌。
禁止人员在安全防护通道内逗留,安全防护通道内严禁堆放任何物品。
九、安全防护通道的拆除(1)在安全防护通道拆除前应作好以下工作:①对安全防护通道进行安全检查,确认不存在严重隐患。
如存在影响拆除安全防护通道的安全隐患,应先对安全防护通道进行修整和稳固,以保证安全防护通道拆除过程中不发生危险;②在拆除安全防护通道时,应先清除铺设层上的垃圾杂物,清除时严禁高空向下抛掷,大块的装入容器内由垂直运输设备向下运送,能用扫帚集中的集中装入容器内运下。
③安全防护通道在拆除前,应先明确拆除范围、数量、时间和拆除顺序、方法、拆除的安全措施和警戒区域。
(2)严格遵循拆除顺序,由后搭者先拆、先搭者后拆。
(3)拆除安全防护通道时,下部的出入口必须停止使用,对此除监护人员要特别注意外,还应在出入口处置明显的停用标志和围栏。
(4)在拆除的安全防护通道周围,必须有专人监护,以保证拆除安全防护通道时无其他人员入内。
(5)安全防护通道人工拆除,上下运输也为人工传递,拆下的工字钢、扣件及其他材料,应及时清理,以免堵塞安全防护通道。
将合格的、需要整修后重复使用的和应报废的加以区分,按规格堆放。
(6)安全防护通道拆除时遇大风、大雨、大雾天应停止作业;(7)拆除时操作人员要系好安全带,穿软底防滑鞋、扎裹腿。
(8)安全防护通道拆除过程中,不中途换人,如必须换人,则应该在安全技术交底中交代清楚。
十、跨线施工安全防护通道图这里填写您的公司名字Fill In Your Business Name Here。
