地下室全面混凝土浇筑技术交底

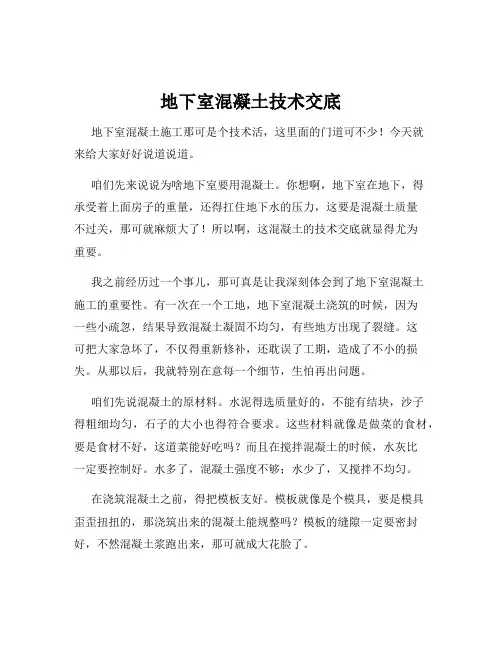

地下室混凝土技术交底

地下室混凝土技术交底地下室混凝土施工那可是个技术活,这里面的门道可不少!今天就来给大家好好说道说道。
咱们先来说说为啥地下室要用混凝土。
你想啊,地下室在地下,得承受着上面房子的重量,还得扛住地下水的压力,这要是混凝土质量不过关,那可就麻烦大了!所以啊,这混凝土的技术交底就显得尤为重要。
我之前经历过一个事儿,那可真是让我深刻体会到了地下室混凝土施工的重要性。
有一次在一个工地,地下室混凝土浇筑的时候,因为一些小疏忽,结果导致混凝土凝固不均匀,有些地方出现了裂缝。
这可把大家急坏了,不仅得重新修补,还耽误了工期,造成了不小的损失。
从那以后,我就特别在意每一个细节,生怕再出问题。
咱们先说混凝土的原材料。
水泥得选质量好的,不能有结块,沙子得粗细均匀,石子的大小也得符合要求。
这些材料就像是做菜的食材,要是食材不好,这道菜能好吃吗?而且在搅拌混凝土的时候,水灰比一定要控制好。
水多了,混凝土强度不够;水少了,又搅拌不均匀。
在浇筑混凝土之前,得把模板支好。
模板就像是个模具,要是模具歪歪扭扭的,那浇筑出来的混凝土能规整吗?模板的缝隙一定要密封好,不然混凝土浆跑出来,那可就成大花脸了。
浇筑的时候,要分层浇筑,每层的厚度不能太厚,不然振捣的时候就费劲了。
振捣可是个关键步骤,就像给面团揉面一样,得把混凝土里的气泡都赶出来,让混凝土变得密实。
我记得有一次,振捣工人偷懒,振捣时间不够,结果混凝土表面出现了好多小气泡,那观感,别提多难看了。
还有啊,混凝土浇筑完了,养护可不能马虎。
就像人刚跑完步,得喝点水、休息休息,混凝土也一样。
得盖上草帘子或者塑料薄膜,定期浇水,保持湿润。
要是养护不好,混凝土容易开裂,前功尽弃。
在施工过程中,还得注意温度的变化。
夏天的时候,混凝土容易干得快,得注意保湿;冬天的时候,又得注意保暖,不然混凝土冻坏了可就糟糕了。
总之,地下室混凝土施工可不是一件简单的事儿,每一个环节都得精心对待,不能有丝毫的马虎。
只有这样,咱们才能做出坚固耐用的地下室,让房子稳稳地立在地上。
混凝土浇筑技术交底范本

技术交底记录施工准备3.各单体混凝土强度等级:1#.2#.3#.4#.5#.6#.7#.8#.10#.11# 楼所有结构梁板混凝土强度等级为: C30 ,墙柱混凝土强度等级: C30 ;9#楼所有梁板混凝土强度等级为: C30 ,墙柱混凝土等级为:地下二层~地上四层(基础顶~12.700m ): C40 ,地上四层以上: C30。
4.填充墙中的构造柱、圈梁、过梁除结构施工图中特别注明外均采用C20 ;栏板、空调板、凸窗、飘板、女儿墙及其他混凝土装饰构件除结构施工图中特别注明外均采用C30。
5.每一结构层配置混凝土所用水泥应采用同一厂家、同一品种的水泥,不得混用。
6.混凝土配合比设计时应尽量减少水泥用量和水灰比,掺入合适的外加剂,改善水泥和骨料的质量,降低混凝土的终凝温度,高湿度养护,以减少混凝土的收缩应变。
7.梁柱节点(含剪力墙柱与连梁等)钢筋密集部位,宜采用相应强度等级的细石混凝土振捣密实,以确保混凝土质量。
二)基础及地下室部分:1. 车库底板及各单体底板为现浇整体式钢筋混凝土,有条件应按设计图中后浇带划分的区域一次振捣完成,由于混凝土体量大,施工时必须采取有力措施,减少大体积混凝土的水化热,防止混凝土干缩和温差裂缝,同时应组织好施工流程,确保混凝土的浇捣质量。
2.基础底板混凝土浇筑时,应严格按照《地下工程防水技术规范》GB 50108-2008 执行,混凝土的养护应采取保温保湿,养护时间不应少于14 天。
3.混凝土强度等级不同处的做法:4.地下室后浇带混凝土采用高一个等级且掺有高效混凝土膨胀剂的混凝土浇筑。
5.后浇带采用比相应结构部位高一级的微膨胀混凝土浇筑,当后浇带是为调整结构不均匀沉降而设置时(沉降后浇带),后浇带中的混凝土应在两侧结构单元沉降基本稳定后再浇注。
施工期间后浇带两侧构件应妥善支撑,以确保构件和结构整体在施工阶段的承载能力和稳定性。
后浇带浇筑时的温度宜与主体混凝土浇筑时的温度接近。
地下室混凝土施工技术交底

地下室混凝土施工技术交底一、工程概述本工程地下室为具体面积,混凝土强度等级为具体等级,抗渗等级为具体抗渗等级。
地下室混凝土施工质量直接关系到建筑物的结构安全和使用功能,因此必须严格按照施工技术要求进行施工。
二、施工准备1、技术准备(1)熟悉施工图纸,了解混凝土的强度等级、抗渗等级、浇筑部位等要求。
(2)编制混凝土施工方案,明确施工工艺、施工顺序、质量控制要点等。
(3)对施工人员进行技术交底,使其掌握混凝土施工的技术要求和操作要点。
2、材料准备(1)水泥:选用具体品牌水泥,其质量应符合国家现行标准。
(2)砂:选用中砂,含泥量不大于 3%。
(3)石子:选用具体规格石子,含泥量不大于 1%。
(4)外加剂:根据混凝土的性能要求,选用合适的外加剂,如减水剂、缓凝剂、膨胀剂等。
(5)水:采用饮用水。
3、机具准备(1)混凝土搅拌机:根据混凝土浇筑量,选用合适的搅拌机。
(2)混凝土输送泵:选用性能良好的输送泵,确保混凝土能够顺利输送到浇筑部位。
(3)振捣器:准备插入式振捣器和平板式振捣器,数量应满足施工要求。
(4)其他工具:如铁锹、抹子、刮杠等。
4、作业条件准备(1)模板、钢筋已安装完毕,并经检查验收合格。
(2)预留孔洞、预埋件已安装完毕,并经检查验收合格。
(3)混凝土浇筑前,应将模板内的杂物清理干净,浇水湿润模板,但模板内不得有积水。
三、混凝土搅拌1、严格按照配合比进行配料,计量要准确。
2、搅拌时间应根据搅拌机的类型、混凝土的坍落度等因素确定,一般不少于 90 秒。
3、搅拌过程中,要随时检查混凝土的坍落度,如不符合要求,应及时调整。
四、混凝土运输1、混凝土运输应采用专用的运输车辆,保持运输过程中的均匀性,避免产生离析现象。
2、运输时间应尽量缩短,从搅拌站到浇筑地点的时间不宜超过 90 分钟。
3、当气温较高或运输距离较远时,应采取相应的保温或降温措施。
五、混凝土浇筑1、浇筑顺序(1)先浇筑基础底板,再浇筑墙柱,最后浇筑顶板。
混凝土浇筑技术交底(3篇)

第1篇一、工程概况本工程为XX小区住宅楼,建筑面积XX平方米,共XX层,地下室1层,地上XX层。
本工程混凝土浇筑总量约为XX立方米。
为确保混凝土浇筑质量,特制定本技术交底。
二、混凝土浇筑前的准备工作1. 施工现场准备(1)确保施工现场道路畅通,场地平整,排水系统完善。
(2)对浇筑区域进行清理,确保无杂物、垃圾等。
(3)设置浇筑区域的围挡,防止无关人员进入。
2. 材料准备(1)混凝土:根据设计要求,选用合适强度等级的混凝土,并确保混凝土质量符合国家标准。
(2)水泥、砂、石子等原材料:严格按照设计要求进行采购,确保原材料质量。
(3)外加剂:选用合适的外加剂,如减水剂、防冻剂等,确保混凝土性能。
3. 设备准备(1)混凝土搅拌机:确保搅拌机性能良好,搅拌时间符合要求。
(2)运输车辆:选用符合要求的运输车辆,确保混凝土运输过程中的质量。
(3)泵送设备:根据工程规模和高度,选用合适的混凝土泵送设备。
(4)振捣设备:选用合适的振捣棒,确保混凝土密实。
4. 人员准备(1)组织施工人员进行技术交底,明确混凝土浇筑过程中的注意事项。
(2)确保施工人员具备相应的操作技能,持证上岗。
三、混凝土浇筑工艺1. 混凝土运输(1)混凝土运输过程中,确保运输车辆密封良好,防止混凝土流失。
(2)运输过程中,避免混凝土产生离析现象。
2. 混凝土泵送(1)根据混凝土浇筑高度和工程规模,选择合适的混凝土泵送设备。
(2)泵送过程中,保持泵送速度均匀,防止混凝土离析。
(3)泵送过程中,密切关注泵送压力,防止管道堵塞。
3. 混凝土浇筑(1)浇筑前,检查模板、钢筋等构造物,确保符合设计要求。
(2)浇筑过程中,按设计要求分层浇筑,每层厚度控制在25-30cm。
(3)浇筑过程中,确保混凝土均匀填充模板,防止出现空洞、蜂窝等现象。
(4)浇筑过程中,采用插入式振捣棒进行振捣,振捣时间不宜过长,以免混凝土出现离析。
(5)浇筑过程中,密切关注混凝土表面,确保混凝土表面平整。

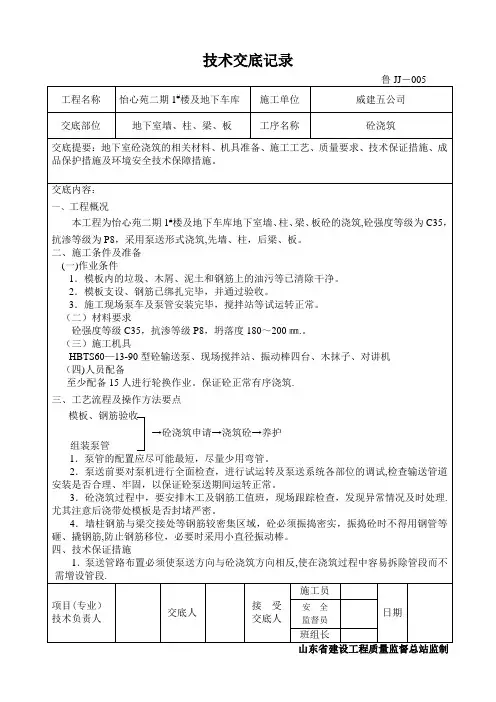

地下室砼浇筑技术交底

6.砼浇筑完毕后,达到一定强度(1。2Mpa以上)后,方准在其上进行下道工序操作和堆放少量物品。
七、治理工程质量通病要求
1.为了治理砼表面平整度偏差较大、产生收缩裂缝的质量缺陷,按照钢筋上面的结构60标高线,对砼分两次进行木抹子抹平搓毛,尤其做好墙柱根部的细部处理。
2.为了提高楼板砼的观感质量,木抹子搓毛后,采用提光机进行大面积磨光。
2.砼浇筑过程中,必须振捣密实,不得有蜂窝、孔洞、漏筋、缝隙、夹层等现象。
3.遇雨天施工应有防雨措施,及时对已浇筑的砼的部位进行覆盖,避免雨淋、冲刷,降低强度,下大雨应停止露天作业。
4.允许偏差项目
标高±10㎜
截面尺寸 +8 ,-5㎜
表面平整度8㎜
六、成品保护措施和要求
1.输送管道不得放在模板、钢筋上,以避免振动产生变形,必须采用马凳支架支撑并固定牢固。
3.振动器及其电线派专人负责看管移动,施工人员不得私自接拆电线,如需要找电工
处理。
4.泵管在安拆时、移动时,必须注意安全,要求不少于三人作业。泵管牢固后方可泵送砼.
5.拆管、清管时,管端应设安全挡板,并严禁在前方站人,以防喷射伤人。
6.合理安排施工时间,如夜间施工,必须有足够的照明,并作好噪音控制,报环保部门审批,否则不得施工。
(四)人员配备
至少配备15人进行轮换作业。保证砼正常有序浇筑.
三、工艺流程及操作方法要点
四、 模板、钢筋验收
→砼浇筑申请→浇筑砼→养护
组装泵管
1.泵管的配置应尽可能最短,尽量少用弯管。
2.泵送前要对泵机进行全面检查,进行试运转及泵送系统各部位的调试,检查输送管道安装是否合理、牢固,以保证砼泵送期间运转正常。
6.砼振捣时必须快插慢拔,插点均匀排列,逐点移动,顺序进行,均匀振实,不得遗漏。移动间距不大于振动棒作用半径的1。5倍,一般为30~40㎝。板砼振捣时振点呈梅花型分布,保证无漏振现象。
地下室地坪砼浇筑安全技术交底模板

1. 工程名称:[项目名称]2. 工程地点:[具体地址]3. 工程规模:[工程规模描述]4. 施工单位:[施工单位名称]5. 施工班组:[施工班组名称]二、安全技术交底内容1. 个人防护(1)作业人员进入施工现场必须戴好安全帽,扣好帽带,并正确使用个人劳动保护用品。
(2)高处作业人员必须系好安全带,做好安全防护措施。
(3)禁止酒后进入施工现场,禁止高空抛物。
(4)施工现场严禁游烟,抽烟到指定地点。
2. 操作规程及安全要求(1)作业人员必须身体健康,持有效操作证,方可独立操作。
(2)施工前,对施工人员进行安全技术培训,确保其掌握相关操作技能。
(3)脚手架、工作平台和斜道应绑扎牢固,探头板应及时绑扎搭好,脚手架上的钉子等障碍物应清除干净。
(4)高处作业或较深的地下作业,必须设有供操作人员上下的走道。
(5)夜间施工应有足够的照明,临时电线必须架空在2.5m高以上,在深坑和潮湿地点施工必须使用低压安全照明。
3. 泵送设备使用及安全(1)泵送设备放置应离基坑、结构边缘保持一定距离,在布料杆动作范围内无障碍物,无高压线。
(2)水平泵送的管道敷设线路应接近直线,少弯曲,管道与管道支撑必须紧固可靠,管道接头处应密封可靠。
(3)严禁将垂直管道直接装接在泵的输出口上,应在垂直管架设的前端装接长度不小于10m的水平管。
(4)当布料杆处于全伸状态时,严禁移动车身。
作业中需要移动时,应将上段布料杆折叠固定,移动速度不超过10km/h。
4. 混凝土浇筑及振捣(1)浇筑前,检查模板、钢筋等是否符合要求,确保施工质量。
(2)浇筑过程中,严格控制混凝土的坍落度,确保混凝土均匀、密实。
(3)振捣棒使用前,检查各部位连接牢固,旋转方向正确,清洁。
(4)振捣棒操作人员必须戴绝缘手套、穿绝缘鞋,防止触电。
(5)浇筑离地2m以上框架、过梁等部位时,应搭设操作平台,铺满绑牢跳板,严禁直接站在模板或支架上操作。
5. 雨季施工及安全(1)雨季施工要注意电气设备的防雨、防潮、防触电。
泥水班组(地下室浇筑)技术交底

(2)塔吊起吊东西时要派责任心强的有证信号工指挥,不得无人指挥或乱指挥.
(3)起重臂下严禁站人.
5、砼泵及其配套设备安全措施
(1)泵车操作工必须是经培训合格的有证人员,严禁无证操作。
(2)泵管的质量应符合要求,对已经磨损严重及局部穿孔现象的泵管不准使用,以防爆管伤人。
8、混凝土浇筑过程中,在使用插入式振捣棒时,振捣棒距离模板不应大于振捣器作用半径的0.5倍,并不宜紧靠模板振动,且应尽量避免碰撞钢筋、芯管、吊环、预埋件或空心胶囊。插点要均匀排列,逐点移动,顺序不得遗漏,做到均匀密实。
9、浇筑混凝土应连续进行。如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土凝结之前,将次层混凝土浇筑完毕。间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h应按施工缝处理。
5、浇筑砼时派木工、钢筋工以及水电安装工随时观察模板、钢筋、预埋孔洞、预埋件和插筋等有无移动,变形或堵塞情况,发生问题应立即处理并应在已浇筑的混凝土初凝结前修正完好。
6、混凝土随浇随振捣,振捣棒垂直插入混凝土,插入到下层尚未初凝的混凝土中约50~100mm,以使上下层互相结合。
7、使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。移动间距不大于振捣作用半径的1。5倍(一般为30~40cm)。振捣上一层时应插入下层5cm,以消除两层间的接缝。平板振动器的移动间距,应保证振动器的平板覆盖已振实部分的边缘。
(6)当发生堵管现象时,立即将泵机反转把砼退回料斗,然后正转小行程泵送,如仍然堵管,则必须经拆管排堵处理后开车,不得强行加压泵送,以防发生炸管等事故.
地下室混凝土技术交底

地下室混凝土技术交底一、工程概述本工程地下室为钢筋混凝土结构,混凝土强度等级和抗渗等级根据设计要求确定。
地下室混凝土施工质量的好坏直接关系到整个建筑物的结构安全和使用功能,因此必须严格按照施工规范和技术要求进行施工。
二、施工准备1、技术准备(1)熟悉施工图纸和设计文件,明确混凝土的强度等级、抗渗等级、浇筑部位和浇筑方式等要求。
(2)编制混凝土施工方案,确定混凝土的配合比、运输方式、浇筑顺序、振捣方法、养护措施等。
(3)对施工人员进行技术交底,使其了解混凝土施工的技术要求和质量标准。
2、材料准备(1)水泥:选用符合设计要求和国家标准的普通硅酸盐水泥或矿渣硅酸盐水泥,水泥应有出厂合格证和检验报告。
(2)砂:选用中砂,含泥量不大于 3%,泥块含量不大于 1%。
(3)石子:选用粒径 5~315mm 的碎石,含泥量不大于 1%,泥块含量不大于 05%。
(4)外加剂:根据混凝土的性能要求,选用合适的外加剂,如减水剂、缓凝剂、抗渗剂等,外加剂应有出厂合格证和检验报告。
(5)水:使用饮用水或符合国家标准的其他水源。
3、机械设备准备(1)混凝土搅拌设备:根据混凝土的浇筑量和施工进度,选用合适的混凝土搅拌设备,如搅拌机、搅拌站等。
(2)混凝土运输设备:选用混凝土搅拌运输车或泵送设备,确保混凝土能够及时、连续地运输到施工现场。
(3)混凝土振捣设备:选用插入式振捣器和平板式振捣器,振捣器的数量应根据混凝土的浇筑量和浇筑面积确定。
4、现场准备(1)清理地下室施工现场,保证场地平整、干净,无杂物和积水。
(2)安装好模板和钢筋,并进行验收,确保模板的尺寸、平整度和垂直度符合要求,钢筋的规格、数量和位置符合设计要求。
(3)在地下室设置好混凝土浇筑的通道和卸料平台,确保混凝土能够顺利运输和卸料。
(4)在混凝土浇筑部位设置好标高控制点和水平控制线,以便控制混凝土的浇筑高度和表面平整度。
三、混凝土配合比设计1、混凝土配合比应根据设计要求的强度等级、抗渗等级、施工条件和原材料的性能等因素进行设计,并通过试验确定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程名称湖北中烟武汉卷烟厂易地技术改造项目动力中心工程交底日期
施工单位武汉红金龙建筑工程有限公司分部分项
工程名称
混凝土工程
交底提要基础及地下室混凝土浇筑、安全
7.1.1 商品砼技术资料要齐全并符合规范及设计要求,包括水泥、骨料、外加剂的材质证明和复试报告,配合比通知单等。
7.1.2 混凝土的配合比、原材料计量、搅拌、养护和施工缝处理,必须合乎上述规定。
7.1.3 砼的试块取样、制作、养护和试验符合《砼强度检验评定标准》(GBJ107-87)要求。
7.2 砼施工允许偏差
7.3 砼观感质量控制表
注:如蜂窝、孔洞、露筋、缝隙加渣层等缺陷在装饰前应按施工规范的要求进行修。
