无机保温砂浆技术交底

合集下载

无机保温砂浆施工技术交底

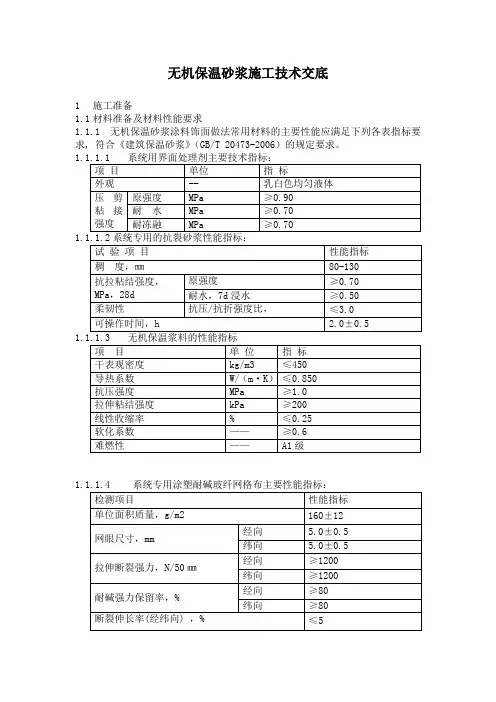

无机保温砂浆施工技术交底

无机保温砂浆施工技术交底1 施工准备1.1 材料准备及材料性能要求1.1.1 无机保温砂浆涂料饰面做法常用材料的主要性能应满足下列各表指标要求, 符合《建筑保温砂浆》(GB/T 20473-2006)的规定要求。

1.1.2根据实际施工工程量、进场开工时间、工期要求,安排适当的储存场地、搅拌场地。

组织好材料进场时间,控制好材料进场数量做好进场记录,数量报总包方确认。

做好材料发放记录.收集好每批材料的出厂合格证报总包方验证.1.2 机具准备1.2.1 机械准备1.2.1.1在进行保温施工前,按工程量的大小,进场工人的数量安装好容积约300L砂浆搅拌机,按现场平面布置搭设搅拌机棚,接通水电调试正常。

搅拌棚的地点应选择背风向。

靠近垂直运输机械。

搅拌棚三侧封闭,一侧作为进出料通道,应有顶棚,地面应平整坚实。

1.2.1.2 手提电动搅拌器1.2.2 常用工具准备1.2.2.1铁抹子:`保温浆料施工宜使用抹子面积较大的矩形抹子。

1.2.2.2阳角抹子,阴角抹子:保温浆料施工宜用塑料材质,抗裂砂浆宜用钢材质。

1.2.2.3 托灰板1.2.2.4 杠尺:铝合金杠尺长度2-2.5m和长度1.5m两种。

1.2.2.5 靠尺:木靠尺2-3m没单面为八字尺。

1.2.2.6 猪鬃刷:2寸1.2.2.7 方头铁锹1.2.2.8 筛子:孔径2.5-3.0㎜。

1.2.2.9 手推车1.2.2.10木方尺:单边长不小于15㎝。

1.2.2.11 常用的检测工具:经纬仪及放线工具、2m托线板/杠尺、方尺、探针、钢尺等。

1.3 基层准备1.3.1保温施工前应会同相关部门做好结构验收的确认. 外墙面基层的垂直度和平整度应符合现行国家施工及验收规范要求.进行隐蔽施工前应做如下的检查工作.总包方将各大角的控制钢垂线安装完毕.高层建筑钢垂线用经纬仪检验合格. 1.3.2外墙面的阳台栏杆,雨漏管托架,外挂消防梯等安装完毕. 墙面的暗埋管线、线盒、预埋件应提前安装完毕,并应考虑到保温层的厚度影响。

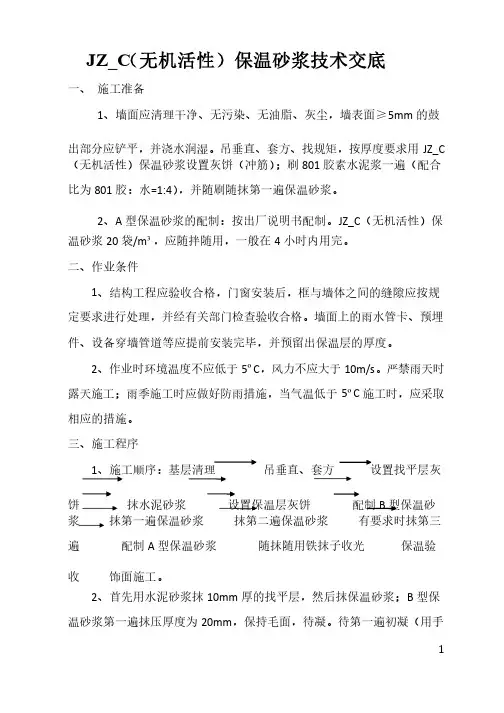

JZ_C(无机活性)保温砂浆技术交底

JZ_C(无机活性)保温砂浆技术交底

1 JZ_C (无机活性)保温砂浆技术交底一、一、 施工准备施工准备1、墙面应清理干净、无污染、无油脂、灰尘,墙表面≥5mm 的鼓出部分应铲平,并浇水润湿。

吊垂直、套方、找规矩,按厚度要求用JZ_C (无机活性)保温砂浆设置灰饼(冲筋);刷801胶素水泥浆一遍(配合比为801胶:水=1:4),并随刷随抹第一遍保温砂浆。

,并随刷随抹第一遍保温砂浆。

2、A 型保温砂浆的配制:按出厂说明书配制。

JZ_C (无机活性)保温砂浆20袋/m ³,应随拌随用,一般在4小时内用完。

小时内用完。

二、作业条件二、作业条件1、结构工程应验收合格,门窗安装后,框与墙体之间的缝隙应按规定要求进行处理,并经有关部门检查验收合格。

墙面上的雨水管卡、预埋件、设备穿墙管道等应提前安装完毕,并预留出保温层的厚度。

件、设备穿墙管道等应提前安装完毕,并预留出保温层的厚度。

2、作业时环境温度不应低于5ºC ,风力不应大于10m/s 。

严禁雨天时露天施工;雨季施工时应做好防雨措施,当气温低于5ºC 施工时,应采取相应的措施。

相应的措施。

三、施工程序三、施工程序1、施工顺序:基层清理、施工顺序:基层清理 吊垂直、套方吊垂直、套方设置找平层灰饼 抹水泥砂浆抹水泥砂浆 设置保温层灰饼设置保温层灰饼配制B 型保温砂浆 抹第一遍保温砂浆抹第一遍保温砂浆 抹第二遍保温砂浆抹第二遍保温砂浆有要求时抹第三遍 配制A 型保温砂浆型保温砂浆 随抹随用铁抹子收光随抹随用铁抹子收光保温验收 饰面施工。

饰面施工。

2、首先用水泥砂浆抹10mm 厚的找平层,然后抹保温砂浆;B 型保温砂浆第一遍抹压厚度为20mm ,保持毛面,待凝。

待第一遍初凝(用手2按不动为准),即可抹第二遍,以后以此类推,每遍抹压厚度10~~20mm ,最后抹A 型保温砂浆。

A 型保温砂浆厚度5-10mm 。

四、施工要点四、施工要点1、保温浆料施工应自上而下进行,抹第一遍注意压实,第二、三遍注意平整,面层压实搓平收光(面砖饰面不用收光,应保持毛面)。

无机保温砂浆施工工艺流程

无机保温砂浆施工工艺流程

无机保温砂浆施工工艺流程一、无机保温砂浆施工准备1、基层准备①保温施工前会同项目监理部做好中间结构验收及墙面基层的垂直度和平整度符收标准的规定之内。

②墙面的暗埋管线、线盒、预埋件、空调孔等安装完毕并验收合格,上诉管件预埋时必须考虑保温层厚度的影响。

③墙面模板穿墙孔及墙面缺损处用水泥砂浆修补完善并验收合格。

④混凝土梁、柱、墙面等处的钢筋头和凸起物清除完毕,墙面表面凸起物大于10mm的应剔除。

⑤基层墙面在施工前应进行清理,清洗油渍、清扫浮灰等,施工前一天浇水润湿透彻。

2、技术准备:①进场前组织相关技术人员进行图纸会审,编制详细的施工方案及技术交底,施工负责人熟识图纸,并严格按图施工。

明确保温施工部位和确认预算工程量,对工期进度要求制定施工组织设计,按工期要求制定材料和人工配置计划。

②熟悉工程的图纸和资料,掌握根据国家规范、地方性标准制定的施工工艺。

③了解材料性能指标,掌握施工要点,明确施工工序。

④提供工程所需要的材料所需要的材料和技术质量标准,组织施工队伍进行技术交底和观摩学习,做好技术指导,让每一个施工人员明确施工内容和施工方法以及验收标准,确保质量和现场安全无事故。

3、材料准备:①无机保温砂浆材料准备:无机保温砂浆外墙外保温系统及常用材料的主要性能应满足下列指标要求。

并在材料进场后,将由国家法定检测部门出具的有效期内的第三方检测报告送发包方备案,同时应报验材料出厂检验合格证。

②无机保温砂浆配制配合比为1(水):1.86(机保温砂浆)。

先加入21kg左右的水然后缓慢加入40kg无机保温砂浆,搅拌均匀后搅拌3-5分钟,可按施工稠度适当调整加水量,稠度应控制在7-9cm范围内。

搅拌均匀后倒出,随拌随用,一般应在3小时内用完。

③抗裂砂浆配制水灰比为1:5。

将40kg的胶粉料加入约8kg的水,搅拌呈均匀稠浆状,静置3-5分钟再次搅拌以增强其和易性。

搅拌均匀后即可使用,无需加水及其他添加物。

抗裂砂浆应随拌随用,已拌好的抗裂砂浆应在3小时内使用完。

外墙保温砂浆施工技术交底

外墙保温砂浆施工技术交底

施工技术交底
抗裂砂浆切忌不停揉搓,以免形成空鼓。

抗裂砂浆面层不能用水擀光。

砂浆抹灰施工间歇应在自然断开处,方便后续施工的搭接,如伸缩缝、阴阳角、挑台等部位。

在连续墙面上如需停顿,面层砂浆不应完全覆盖已铺好的热镀锌钢丝网,需与热镀锌钢丝网、底层砂浆呈台阶形可设为留茬,留茬间距不小于150mm,以免热镀锌钢丝网搭接处平整度超出偏差。

(7)阴阳角处理:面层抗裂砂浆抹完后,阴角和阳角统一挂通线处理,保证阴角、阳角垂直方正。

(8)门窗洞口处包边处理方法如下:
其他外墙外保温构造各结点做法未尽之处参见国标《墙体节能建筑构造》06J123标准做法。

六、质量要求
1 主控项目:
(1)无机保温材料外保温系统的性能指标必须符合要求
(2)本系统使用的所有材料品种、质量和技术性能均应满足国家有关标准、行业标准及本图集的要求,应检查出厂合格证及进行复检。

(3)保温的厚度及构造做法应符合建筑节能设计要求,保温层厚度应均匀,主体部位平均厚度不允许有负偏差。

(4)保温层与基层墙体以及各构造层之间必须粘结牢固,无脱层、空鼓、裂缝。

2 一般项目:
(1)表面平整、洁净、接茬平整,无明显抹纹,线脚应顺直、清晰,面层无粉化、起皮、爆灰等现象。

(2)首层外墙阳角需要安装专用金属护角,其余各层阴阳角及窗户洞口四角等部位均需用镀锌钢丝网包裹。

(3)墙面埋设暗线、管道后,墙面用钢丝网和抗裂砂浆加强,表面抹灰平整。

(4)分格缝宽度与深度均匀一致,平整光滑,棱角整齐顺直。

(5)滴水线(槽)流水坡向正确,且顺直。

3 允许偏差项目:
外墙外保温系统允许偏差应符合下表的规定:。

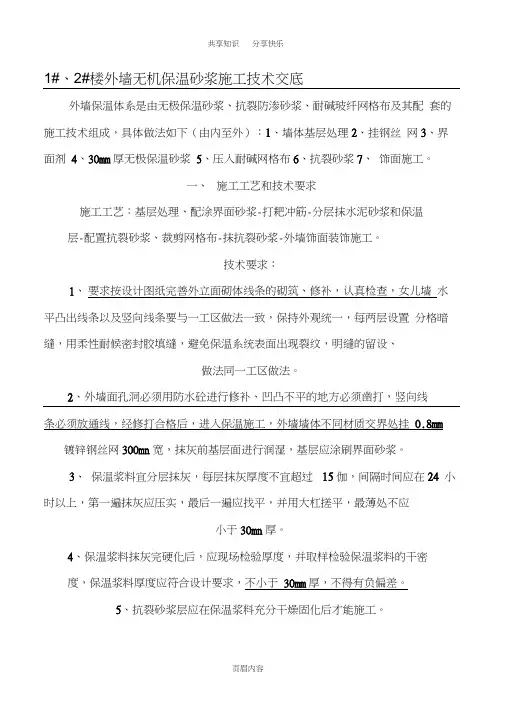

无机保温砂浆技术交底

无机保温砂浆技术交底

1#、2#楼外墙无机保温砂浆施工技术交底外墙保温体系是由无极保温砂浆、抗裂防渗砂浆、耐碱玻纤网格布及其配套的施工技术组成,具体做法如下(由内至外):1、墙体基层处理2、挂钢丝网3、界面剂4、30mm厚无极保温砂浆5、压入耐碱网格布6、抗裂砂浆7、饰面施工。

一、施工工艺和技术要求施工工艺:基层处理、配涂界面砂浆-打耙冲筋-分层抹水泥砂浆和保温层-配置抗裂砂浆、裁剪网格布-抹抗裂砂浆-外墙饰面装饰施工。

技术要求:1、要求按设计图纸完善外立面砌体线条的砌筑、修补,认真检查,女儿墙水平凸出线条以及竖向线条要与一工区做法一致,保持外观统一,每两层设置分格暗缝,用柔性耐候密封胶填缝,避免保温系统表面出现裂纹,明缝的留设、做法同一工区做法。

2、外墙面孔洞必须用防水砼进行修补、凹凸不平的地方必须凿打,竖向线条必须放通线,经修打合格后,进入保温施工,外墙墙体不同材质交界处挂0.8mm 镀锌钢丝网300mn宽,抹灰前基层面进行润湿,基层应涂刷界面砂浆。

3、保温浆料宜分层抹灰,每层抹灰厚度不宜超过15伽,间隔时间应在24 小时以上,第一遍抹灰应压实,最后一遍应找平,并用大杠搓平,最薄处不应小于30mn厚。

4、保温浆料抹灰完硬化后,应现场检验厚度,并取样检验保温浆料的干密度,保温浆料厚度应符合设计要求,不小于30mm厚,不得有负偏差。

5、抗裂砂浆层应在保温浆料充分干燥固化后才能施工。

6、女儿墙、阳台拦水面向内斜2% 百叶窗板、雨棚板向外斜2% 窗边收口应留出窗的泄水孔,不得堵塞,外墙各种水电预埋洞口、烟道口应用相同管径的PVC t子套圆。

7、保温节能施工范围详建筑节能施工图,并应按DBJ50-102-2010)的节能要求进行施工。

二、施工方法(一)施工前的准备工作1、对墙面的平整度大于15毫米的墙体应剔除或者用1:3的水泥砂浆找平,墙面跳眼洞口用细石砼填塞,墙面清洗干净,无油污、无尘、污垢、涂膜剂、涂料、防水及、泥土妨碍粘接的污物,无裂纹、整体坚实,以确保外保温的质量。

保温砂浆技术交底

保温砂浆技术交底

保温砂浆技术交底一、基本规定1、基层墙体以及门窗洞口的施工质量应验收合格,门窗框或辅框应安装完毕。

2、在大面积施工前,应在现场采用相同材料、构造做法和工艺制作样板墙或样板间,并经有关各方确认后方可进行工程施工。

3、施工期间以及完工后24 h内,基层及施工环境温度不应低5度。

4、保温层施工过程中应按见证取样送检的要求在现场制作用于检测导热系数、干密度和抗压强度的同条件养护试件,每个检验批抽样制作的试件数量不应少于3组。

二、施工工艺1、墙体保温系统基本程序施工准备、涂刷界面砂浆、分二遍抹保温砂浆、分二遍抹抹面砂浆、压入增强网布以及需要时的锚固件安装。

2、基层墙体表面应平整清洁,无油污、脱模剂和杂物等妨碍粘结的附着物,空鼓、酥松部位应剔除,凹凸处应采用1:3水泥砂浆补平或凿去。

3、水泥砂浆找平层应与基层墙面粘结牢固,并应经过验收。

4、水泥砂浆暗护角应采用1:2水泥砂浆抹出,每侧宽度不小于50mm。

三、保温砂浆和抹面砂浆的制备:1、保温砂浆为干状混合料时,应在现场按干混料:水=1:0.8(质量比)用强制式砂浆搅拌机均匀,搅拌时间3~5min,搅拌后应在2h内用完。

2、抹面砂浆应在现场按干混料:水=1:0.2(质量比)用强制式砂浆搅拌机搅拌均匀,搅拌时间3min左右,搅拌后应在2h内用完。

3、保温砂浆抹灰前如界面砂浆已经干燥,应浇水湿润。

4、采用保温砂浆按设计要求的厚度先作出灰饼并冲筋,灰饼间距不大于2m。

5、保温砂浆在墙面上的抹灰应分遍进行。

每遍厚度不大于15mm,抹灰方法与普通抹灰砂浆相同。

后一遍抹灰应待前一遍砂浆凝结(一般为24h)后进行。

抹至设计厚度后用铝合金刮尺括平。

6、护面层抹面砂浆的施工应在保温砂浆保温层基本硬化后(一般为2d)后进行。

抹面砂浆也应分遍抹灰。

第一遍厚度 1.5~2mm,压入增强网布并待第一遍抹面砂浆基本干结或完成锚固件安装后再进行第二遍抹灰。

7、墙面部位的标准型和加强型增强网布上下左右均应搭接,标准型网布搭接宽度不小于100mm,加强型网布搭接宽度不小于50mm。

无机保温砂浆技术交底

无机保温砂浆技术交底无机保温砂浆这玩意儿,在建筑保温领域那可是相当重要!今天就来跟大家好好唠唠无机保温砂浆的技术交底。

我先给大家讲讲啥是无机保温砂浆。

这东西啊,简单说就是一种能给咱房子保温的材料。

就像冬天咱穿厚棉袄一样,它能让房子在冬天不那么冷,夏天不那么热,住着舒服又节能。

要说这无机保温砂浆的施工,那可得讲究不少。

首先得把基层处理好,这就好比咱要化妆,得先把脸洗干净了不是?基层表面不能有灰尘、油污、脱模剂这些乱七八糟的东西。

我之前就碰到过一个工地,基层处理得不干净,结果砂浆抹上去没多久就掉下来了,那叫一个糟心!材料搅拌也有门道。

水和砂浆的比例得拿捏准了,水多了,砂浆稀得跟粥似的,没强度;水少了,又干得跟石头似的,没法施工。

有一次我在工地看到一个新手搅拌,那场面,简直是手忙脚乱,水一会儿多一会儿少,最后整出来的砂浆根本没法用。

抹无机保温砂浆的时候,厚度要均匀。

不能有的地方厚,有的地方薄,不然保温效果可就大打折扣了。

我记得有一回,一个师傅为了赶进度,抹得那叫一个随心所欲,结果验收的时候不合格,又得返工,费时又费力。

还有啊,施工环境也很重要。

不能在下雨天或者温度太低的时候施工。

有一回,一个工地非要在下雨天硬干,结果砂浆被雨水一冲,全白费了。

施工完成后,养护也不能马虎。

得像照顾小宝宝一样精心,保持适当的湿度和温度。

不然砂浆容易开裂,这保温效果可就没法保证啦。

总之,无机保温砂浆的施工,每一个环节都得认真对待,不能有半点马虎。

只有这样,才能保证咱们的房子真正做到冬暖夏凉,节能环保。

希望大家都能记住这些要点,把工作干得漂漂亮亮的!。

JZ-C无机保温砂浆

JZ-C无机保温砂浆外墙技术交底一、施工要求1、基层处理墙面结或构面应清理干净、无污垢、无油渍、灰尘等,表面应平整坚实。

2、钢筋混泥土墙体,加气混泥土砌块墙体应涂抹界面砂浆,或用建筑素水泥甩毛。

3、吊垂直,套方,找规矩,拉水平通线,按厚度控制线用JZ-C墙体保温砂浆贴灰饼,冲筋。

二、施工要点1、JZ-C保温砂浆施工a、保温砂浆施工应自上而下进行。

b、保温层第一遍注意压实,厚度不得超过10mm,第二,三遍注意平整,每遍厚度不大于20mm,面层压实收光即可,面砖饰面则不用收光,应报仇毛面。

c、保温层固化干燥,并经验收合格后,方可进行下一道工序。

d、做好外保温系统在檐口,勒脚处,装饰缝,门窗四周和阴,阳角等处的细部处理,变形缝处做好防水和构造处理。

2、FS-2反毛孔防水剂施工a、FS-2反毛孔防水剂洗释比例:FS-2反毛孔防水剂:水=1:6b、养护期结束待保温层干结后,将配制好的防水剂用喷雾器均匀连续喷洒三次。

3、外墙饰面为涂料时,采用耐碱玻纤网格布作加强层,对建筑首层及抗冲击,抗裂要求较高部位,应采取加强,抗裂措施。

4、外墙保温表面设置分格缝a、保温层表面设置分格缝,分格缝宽度不应大于20mm,分格缝按照立面分层设置,分块面积不应小于36㎡b、按单项工程设计要求在保温层上弹出分格线的位置。

c、用壁纸刀沿弹好的分格线开出宽度为设定尺寸,深度为3-5mm的凹槽,凹槽应顺直,平整。

三、分项验收、检验a、JZ-C无机保温砂浆工程的验收应符合《建筑节能工程施工质量验收规范》GB50411-2007、《居住建筑节能工程施工质量验收规程》DBJ50-069-2007和《公共建筑节能工程施工质量验收规程》DBJ50-070-2007》的有关规定。

b、保温层厚度及构造做法应符合节能设计要求,保温厚度均,不允许有负误差。

c、保温砂浆应分层施工,各抹灰层之间,以及抹灰层与基层之间必须粘结牢固,无脱层,空鼓,裂缝,面层无粉化,起皮,爆灰等现象。

无机保温砂浆安全技术交底模板

一、交底目的为确保无机保温砂浆施工过程中的安全,降低施工风险,提高施工质量,特制定本安全技术交底。

二、交底对象本交底适用于所有参与无机保温砂浆施工的作业人员。

三、交底内容1. 施工前的准备工作(1)施工前,应充分了解施工现场环境,确保施工区域安全。

(2)检查施工工具、设备是否完好,并确保其符合安全要求。

(3)对参与施工人员进行安全教育,提高安全意识。

2. 施工过程中的安全措施(1)施工人员必须穿戴好个人防护用品,如安全帽、防护眼镜、防尘口罩、防滑鞋等。

(2)施工人员应遵守操作规程,严禁违章作业。

(3)施工过程中,注意高空作业安全,确保作业人员安全。

(4)施工现场应设置警示标志,提醒作业人员注意安全。

(5)施工区域应保持通风良好,避免因材料挥发造成中毒。

3. 施工材料的安全使用(1)无机保温砂浆材料应存放于干燥、通风、阴凉处,避免阳光直射。

(2)使用材料时,应按照产品说明进行操作,不得随意更改配比。

(3)施工过程中,应避免材料接触皮肤,如不慎接触,应及时清洗。

4. 施工现场管理(1)施工现场应保持整洁,施工材料、工具等有序摆放。

(2)施工过程中,不得随意堆放材料,避免造成安全事故。

(3)施工区域应设置专人负责,确保施工安全。

5. 施工结束后的注意事项(1)施工结束后,应及时清理施工现场,消除安全隐患。

(2)对施工区域进行安全检查,确保无安全隐患。

(3)对施工人员进行安全培训,提高安全意识。

四、交底要求1. 施工人员应认真学习本交底内容,了解施工过程中的安全要求。

2. 施工人员应严格按照操作规程进行施工,确保施工安全。

3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

五、附件1. 无机保温砂浆施工安全操作规程2. 施工现场安全管理制度六、交底人:XXX七、交底日期:XXXX年XX月XX日八、接受人:XXX九、签字确认:(施工单位代表)(施工班组负责人)(施工人员代表)注:本模板仅供参考,具体交底内容可根据实际情况进行调整。

无机保温砂浆外墙抹灰技术交底

外墙抹灰技术交底施工单位沈阳双兴建设集团有限公司工程名称无为碧桂园二期·芷兰湾施工部位外墙交底项目无机保温砂浆外墙抹灰交底日期2015-11-08交底内容:一、一般规定:1 无机保温砂浆墙体保温系统工程施工期间以及完工后24h内,基层及环境空气温度不应低于5℃。

夏季应避免阳光曝晒。

在5级以上大风天气和雨雪天气不得进行外墙外保温系统的施工。

2 施工前,施工单位应编制墙体节能工程专项施工方案,并经监理(建设)单位审查批准后方可实施;施工单位应对施工作业人员进行技术交底和必要的实际操作培训,作业人员应经过培训并考核合格后方可上岗,并做好技术交底和培训记录。

3 墙体保温系统工程必须严格按照经审查合格的设计文件和审查批准的施工方案及节能施工技术标准、规范施工。

严禁擅自变更外墙外保温系统的构造以及保温层的厚度。

4 对既有建筑采用无机保温砂浆墙体保温系统进行改造的工程,施工前应按照设计文件和相关标准的规定对原墙面进行专门处理,经建设(业主)、设计、监理和施工等单位的项目负责人验收合格后方可进行墙体保温工程的施工。

5 墙体保温工程完工后应做好成品保护。

6无机保温砂浆墙体保温系统施工前,对于采用相同建筑节能设计的构造做法,应在施工现场采用相同材料和工艺制作样板件,样板间经建设(业主)、设计、监理和施工等单位的项目负责人验收确认后,方可进行大面积施工。

样板间的检测结果应符合设计文件和本导则及相关标准的要求。

7无机保温砂浆墙体保温系统的工程质量检测应由具备资质的检测机构承担。

8外墙外保温施工的基层墙体找平层允许偏差值应符合表6.1.8的规定。

二、施工准备:2.1 基层墙体应经过验收并合格。

施工前应将基层墙面的灰尘、污垢、油渍及残留灰块等清理干净。

基层表面高凸处应剔平,对蜂窝、麻面、露筋、疏松等部位应清理至坚固处,用1∶3水泥砂浆或细石混凝土分层补平,清除外露钢筋头和铅丝头等。

低凹处用水泥砂浆分层补平。

施工孔洞、脚手架眼应封堵修补完毕。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
