水泥基无机矿物轻集料保温砂浆施工技术交底
5、机具准备:强制式搅拌机、手推车、托灰板、木抹子、铁木子、靠尺板、阴角抹子、阳角抹子、小圆角、托线板
二、作业条件
1、抹灰前对墙柱连接处、线管开槽部位贴耐碱网格布,一边150mm。
2、当气温高于35℃时或24小时中的最低温度低于5℃时不宜施工。
三、材料配制
按搅拌机容积,预先计算好一次可投入量,现将水倒入搅拌机内,再将保温材料倒入搅拌机中。搅拌时间不宜少于3mm,且不宜大于6mm,稠度应控制在4~6cm范围内,随拌随用,一般在2h用完。料:水=1:
三、工程做法
分户墙两侧、楼梯间隔墙一侧:
抗裂砂浆+网格布
10厚水泥基无机矿物轻集料保温砂浆
表面喷浆
5、保温层施工:保温层施工应分遍进行,每层保温砂浆厚度不宜大于10mm,分层抹灰时间间隔一般在24小时以上,待厚度达到冲筋面时,先用大杠刮平,再用铁抹用力抹平压实。
6、防裂砂浆:防裂砂浆面层抹灰必须在最后一遍保温层充分凝固后进行,一般在7d后或用手按不动表面的情况下进行。
7、网格布:用铁抹子将防裂砂浆粉刷到保温层上,厚度应控制在3~5mm,先用大杠刮平,再用塑料抹子抹平,随机用铁抹子将将网格布压入防裂砂浆中,网格布平面之间的搭接宽度不小于50mm,铺设要平整无褶皱,同时应抹平,找直。
技术负责人
交底人
接受交底人
技术交底记录
注:本记录一式三份,一份交底人,一份接受交底人,一份技术科存档。
三、工艺流程
墙面清理→表面喷浆→抹灰饼、冲筋→保温材料→抗裂砂浆+耐碱网格布→饰面层施工
四、施工要点
1、放线:以结构施工时,墙体的控制线控制墙体位置(控制线离开墙体结构面20 cm)。控制线找出后,检查线的方正。
五、质量控制要求
1、保温砂浆应分层进行,保温砂浆层与基层之间及各层之间应粘结牢固。
2、保温层施工应分遍进行,每层保温砂浆厚度不宜大于10mm,分层抹灰时间间隔一般在24小时以上。
3、施工后应及时做好保温砂浆层的养护,严禁水冲、撞击和振动。
4、抗裂面层施工时,应预先将抗裂砂浆均匀施工在保温层上,网格布应埋入抗裂砂浆面层中,严禁网格布直接铺在保温层上用砂浆涂抹。
工程名称
北外滩水城十八街区10#楼
施工单位
龙信建设集团有限公司
交底部位
分户隔墙、楼梯间隔墙
工序名称
保温砂浆
交底提要: 分户隔墙、楼间隔墙保温砂浆粉刷技术交底
交底内容:
一、施工准备
1、认真熟悉图纸,确认保温砂浆的施工部位及构造要求。
2、了解施工近期的天气状况,做好冬、雨期施工防护准备。
3、做好对工人的技术交底工作。
5、网格布的搭接应符合施工要求。
6、抹灰允许偏差
序号
项目
允许偏差
检查方法
1
立面垂直度
4mm
用2m垂直检测尺
2
表面平整度
4mm
用2m垂直检测尺
3
阴阳角方正
4mm
用直角检测尺检测
六、成品保护
1、保温层施工应采取防晒、防风、防雨、防冻措施。
2、保温层施工时不得有重物或尖物撞击墙面,对碰坏的墙面应及时修复。
七、安全措施
1、进入施工现场必须戴好安全帽,系好帽带。
2、室内抹灰采用高凳上铺脚手板,脚手板应固定牢固;移动高凳时上面不得站人。
3、机械设备操作人员经培训合格持证上岗,作业前专职安全员交底、明确机械操作规程和安全作业要领,并以交底形式保存记录。机械定人定岗专人操作。
4、粉刷前应进行安全技术交底,并留有交底记录,使操作人员清楚地认识到应注意哪些不利因素,并加以高度预防。
4、灰饼、冲筋:灰饼采用保温砂浆抹成5cm见方形状。做灰饼时从上往下做,灰饼间距应小于刮尺长度,墙体上角先做灰饼,再以它为基准拉线做出上部中间的灰饼,根据墙体上部的灰饼以托线板做出墙体下部灰饼,使其与上部灰饼在同一垂直面上,然后拉水平统线,加做若干灰饼,灰饼距墙角、顶板约200㎜。然后上下两块灰饼间做50mm宽与灰饼同厚的冲筋。
5、采用外用电梯垂直运输材料时,卸料平台通道的两侧边安全防护系统必须齐全、牢固。
6、黑暗处作业,应用36V以下安全电压照明,电线应架空,不拖地。
八、环保措施
1、 落地灰要集中堆放。严禁将垃圾随意堆放或抛撒。
2、施工过程及清理现场时,严禁将垃圾杂物从窗口、洞口、阳台等处采用抛撒运输方式。
2、基层清理、湿润:抹灰前将基层表面尘土、粘挂水泥浆、污垢、油渍等清理干净,提前一天浇水湿润。抹灰前应检查抹灰基层大面的表面平整、垂直度,局部凸出或凹进处应提前处理(利用抹灰层的厚度进行调整)。凸出大于15mm的部分要凿掉,凹入12mm以上的部分先批界面剂,后用DPM15预拌砂浆分层补平并搓毛,待干透后再进行粉刷。
无机保温砂浆技术交底大全

1#、2#楼外墙无机保温砂浆施工技术交底外墙保温体系是由无极保温砂浆、抗裂防渗砂浆、耐碱玻纤网格布及其配套的施工技术组成,具体做法如下〔由至外〕:1、墙体基层处理2、挂钢丝网3、界面剂4、30mm厚无极保温砂浆5、压入耐碱网格布6、抗裂砂浆7、饰面施工。
一、施工工艺和技术要求施工工艺:基层处理、配涂界面砂浆→打耙冲筋→分层抹水泥砂浆和保温层→配置抗裂砂浆、裁剪网格布→抹抗裂砂浆→外墙饰面装饰施工。
技术要求:1、要求按设计图纸完善外立面砌体线条的砌筑、修补,认真检查,女儿墙水平凸出线条以及竖向线条要与一工区做法一致,保持外观统一,每两层设置分格暗缝,用柔性耐候密封胶填缝,防止保温系统外表出现裂纹,明缝的留设、做法同一工区做法。
2、外墙面洞必须用防水砼进展修补、凹凸不平的地必须凿打,竖向线条必须放通线,经修打合格后,进入保温施工,外墙墙体不同材质交界处挂0.8mm 镀锌钢丝网300mm宽,抹灰前基层面进展润湿,基层应涂刷界面砂浆。
3、保温浆料宜分层抹灰,每层抹灰厚度不宜超过15㎜,间隔时间应在24小时以上,第一遍抹灰应压实,最后一遍应找平,并用大杠搓平,最薄处不应小于30mm厚。
4、保温浆料抹灰完硬化后,应现场检验厚度,并取样检验保温浆料的干密度,保温浆料厚度应符合设计要求,不小于30mm厚,不得有负偏差。
5、抗裂砂浆层应在保温浆料充分枯燥固化后才能施工。
6、女儿墙、阳台拦水面向斜2%,百叶窗板、雨棚板向外斜2%,窗边收口应留出窗的泄水,不得堵塞,外墙各种水电预埋洞口、烟道口应用一样管径的PVC管子套圆。
7、保温节能施工围详建筑节能施工图,并应按DBJ50-102-2010)的节能要求进展施工。
二、施工法(一)施工前的准备工作1、对墙面的平整度大于15毫米的墙体应剔除或者用1:3的水泥砂浆找平,墙面跳眼洞口用细砼填塞,墙面清洗干净,无油污、无尘、污垢、涂膜剂、涂料、防水及、泥土阻碍粘接的污物,无裂纹、整体坚实,以确保外保温的质量。
无机保温砂浆技术交底课件资料说课讲解

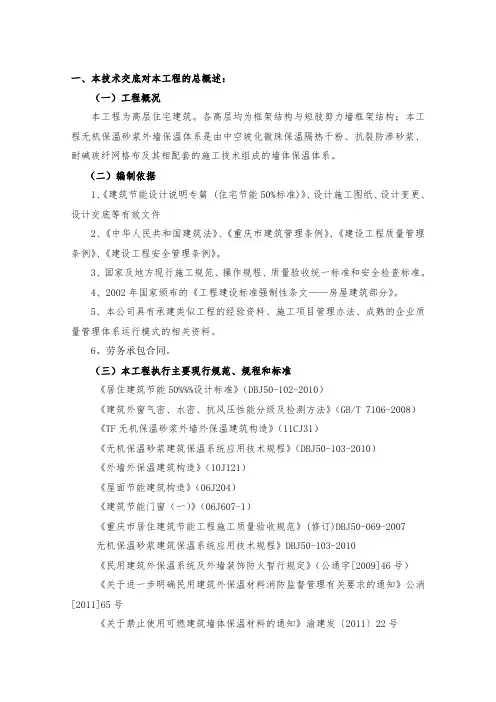

一、本技术交底对本工程的总概述:(一)工程概况本工程为高层住宅建筑。
各高层均为框架结构与短肢剪力墙框架结构;本工程无机保温砂浆外墙保温体系是由中空玻化微珠保温隔热干粉、抗裂防渗砂浆、耐碱玻纤网格布及其相配套的施工技术组成的墙体保温体系。
(二)编制依据1、《建筑节能设计说明专篇 (住宅节能50%标准)》、设计施工图纸、设计变更、设计交底等有效文件2、《中华人民共和国建筑法》、《重庆市建筑管理条例》、《建设工程质量管理条例》、《建设工程安全管理条例》。
3、国家及地方现行施工规范、操作规程、质量验收统一标准和安全检查标准。
4、2002年国家颁布的《工程建设标准强制性条文——房屋建筑部分》。
5、本公司具有承建类似工程的经验资料、施工项目管理办法、成熟的企业质量管理体系运行模式的相关资料。
6、劳务承包合同。
(三)本工程执行主要现行规范、规程和标准《居住建筑节能50%%%设计标准》(DBJ50-102-2010)《建筑外窗气密、水密、抗风压性能分级及检测方法》(GB/T 7106-2008)《TF无机保温砂浆外墙外保温建筑构造》(11CJ31)《无机保温砂浆建筑保温系统应用技术规程》(DBJ50-103-2010)《外墙外保温建筑构造》(10J121)《屋面节能建筑构造》(06J204)《建筑节能门窗(一)》(06J607-1)《重庆市居住建筑节能工程施工质量验收规范》(修订)DBJ50-069-2007无机保温砂浆建筑保温系统应用技术规程》DBJ50-103-2010《民用建筑外保温系统及外墙装饰防火暂行规定》(公通字[2009]46号)《关于进一步明确民用建筑外保温材料消防监督管理有关要求的通知》公消[2011]65号《关于禁止使用可燃建筑墙体保温材料的通知》渝建发〔2011〕22号国家、省市现行的相关建筑节能法律、法规建筑工程施工质量验收统一标准(GB50300-2001)建筑施工扣件式钢筋脚手架安全技术规程 (JGJ130-2001)建筑机械使用安全技术规程 (JGJ 33-2001)施工现场临时用电安全技术规范(JGJ 46-88)塔式起重机操作使用规程(ZBJ 80012-89)建安工人安全技术操作规程(DG/TJ08-402-2000)建筑施工安全检查标准 (JGJ 59-99)建筑施工高处作业安全技术规范 (JGJ 80-91)建设工程项目管理规范(GB50326-2006)建设工程文件归档整理规范(GB50328-2001)《工程建设标准强制性条文——房屋建设部分》2002版重庆市的安全生产、文明施工、环保及消防等有关最新规定重庆市建设工程档案进馆(室)范围、归档内容及重庆市建设工程档案专项验收办法。
无机保温砂浆施工技术交底
无机保温砂浆施工技术交底1 施工准备1.1 材料准备及材料性能要求1.1.1 无机保温砂浆涂料饰面做法常用材料的主要性能应满足下列各表指标要求, 符合《建筑保温砂浆》(GB/T 20473-2006)的规定要求。
1.1.2根据实际施工工程量、进场开工时间、工期要求,安排适当的储存场地、搅拌场地。
组织好材料进场时间,控制好材料进场数量做好进场记录,数量报总包方确认。
做好材料发放记录.收集好每批材料的出厂合格证报总包方验证.1.2 机具准备1.2.1 机械准备1.2.1.1在进行保温施工前,按工程量的大小,进场工人的数量安装好容积约300L砂浆搅拌机,按现场平面布置搭设搅拌机棚,接通水电调试正常。
搅拌棚的地点应选择背风向。
靠近垂直运输机械。
搅拌棚三侧封闭,一侧作为进出料通道,应有顶棚,地面应平整坚实。
1.2.1.2 手提电动搅拌器1.2.2 常用工具准备1.2.2.1铁抹子:`保温浆料施工宜使用抹子面积较大的矩形抹子。
1.2.2.2阳角抹子,阴角抹子:保温浆料施工宜用塑料材质,抗裂砂浆宜用钢材质。
1.2.2.3 托灰板1.2.2.4 杠尺:铝合金杠尺长度2-2.5m和长度1.5m两种。
1.2.2.5 靠尺:木靠尺2-3m没单面为八字尺。
1.2.2.6 猪鬃刷:2寸1.2.2.7 方头铁锹1.2.2.8 筛子:孔径2.5-3.0㎜。
1.2.2.9 手推车1.2.2.10木方尺:单边长不小于15㎝。
1.2.2.11 常用的检测工具:经纬仪及放线工具、2m托线板/杠尺、方尺、探针、钢尺等。
1.3 基层准备1.3.1保温施工前应会同相关部门做好结构验收的确认. 外墙面基层的垂直度和平整度应符合现行国家施工及验收规范要求.进行隐蔽施工前应做如下的检查工作.总包方将各大角的控制钢垂线安装完毕.高层建筑钢垂线用经纬仪检验合格. 1.3.2外墙面的阳台栏杆,雨漏管托架,外挂消防梯等安装完毕. 墙面的暗埋管线、线盒、预埋件应提前安装完毕,并应考虑到保温层的厚度影响。
无机保温砂浆施工技术交底
装修施工阶段,施工垃圾集中堆放区,以利于统一和及时外运。
高温季节施工,施工人员应防止高温中暑、中毒现象。施工现场严禁烟火。
运输、施工所用车辆、机械的废气、噪声等应符合环保要求。
电气装置应符合施工用电安全管理规定。
接受交底人员签名:
交底记录 共 条;计 页
2、相关要求:
(1)内墙做法
所有的抹灰处阳角找方按标筋找平。室内门窗洞口的阳角处,均需做1:1水泥砂浆暗护角高2100,宽50 .
内墙不同材料基体交接处,应铺设钢丝网,与各基体间的搭接宽度不小于150。
抗裂耐碱玻纤网的断裂强度不小750N/50mm,每平方米质量不小于130g。
顶层填充墙采用混凝土空心砌块或蒸压加气混凝土砌块等材料时,墙面粉刷应采取满铺镀锌钢丝网等措施。
(2)通过激光控制进行贴饼和做护角,严格控制灰饼。因楼层层高为2900mm,第一道灰饼离地约80cm左右,第二道离地2000mm;所有窗、柱墙阳角部位均须做好通长的护角。灰饼与护角的砂浆采用1:1水泥砂浆。
(3)灰饼和护角必须达到较高强度后方可进行抹灰。
3、抹灰
(1)抹灰与砌筑的间隔时间至少10天。
③房间方正、必须弹出房间方正线,再根据方正线激光贴灰饼,这样既能保证房间方正又能保证抹灰垂直平整。
④严格控制砂浆配合比,砂浆搅拌人员必须固定,由技术人员进行技术交底,明确砂浆配合比,这样才能保证砂浆本身的质量稳定。
⑤墙面阴阳角线条顺直、阴阳角垂直、方正;阴阳角、门窗上口、窗侧面、线条、孔洞、线盒等细部严格要求加强管理。所有阴阳角要求工人必须用直角尺控制,保证角度是90°。
材料进场后,根据施工平面布置图的不同分布区,分类放整齐,不得乱堆乱放。易燃材料必须有专库存放,并指定专人管理。在消火栓周围3m内不得堆放任何物料。
无机保温砂浆技术交底

无机保温砂浆技术交底无机保温砂浆这玩意儿,在建筑保温领域那可是相当重要!今天就来跟大家好好唠唠无机保温砂浆的技术交底。
我先给大家讲讲啥是无机保温砂浆。
这东西啊,简单说就是一种能给咱房子保温的材料。
就像冬天咱穿厚棉袄一样,它能让房子在冬天不那么冷,夏天不那么热,住着舒服又节能。
要说这无机保温砂浆的施工,那可得讲究不少。
首先得把基层处理好,这就好比咱要化妆,得先把脸洗干净了不是?基层表面不能有灰尘、油污、脱模剂这些乱七八糟的东西。
我之前就碰到过一个工地,基层处理得不干净,结果砂浆抹上去没多久就掉下来了,那叫一个糟心!材料搅拌也有门道。
水和砂浆的比例得拿捏准了,水多了,砂浆稀得跟粥似的,没强度;水少了,又干得跟石头似的,没法施工。
有一次我在工地看到一个新手搅拌,那场面,简直是手忙脚乱,水一会儿多一会儿少,最后整出来的砂浆根本没法用。
抹无机保温砂浆的时候,厚度要均匀。
不能有的地方厚,有的地方薄,不然保温效果可就大打折扣了。
我记得有一回,一个师傅为了赶进度,抹得那叫一个随心所欲,结果验收的时候不合格,又得返工,费时又费力。
还有啊,施工环境也很重要。
不能在下雨天或者温度太低的时候施工。
有一回,一个工地非要在下雨天硬干,结果砂浆被雨水一冲,全白费了。
施工完成后,养护也不能马虎。
得像照顾小宝宝一样精心,保持适当的湿度和温度。
不然砂浆容易开裂,这保温效果可就没法保证啦。
总之,无机保温砂浆的施工,每一个环节都得认真对待,不能有半点马虎。
只有这样,才能保证咱们的房子真正做到冬暖夏凉,节能环保。
希望大家都能记住这些要点,把工作干得漂漂亮亮的!。

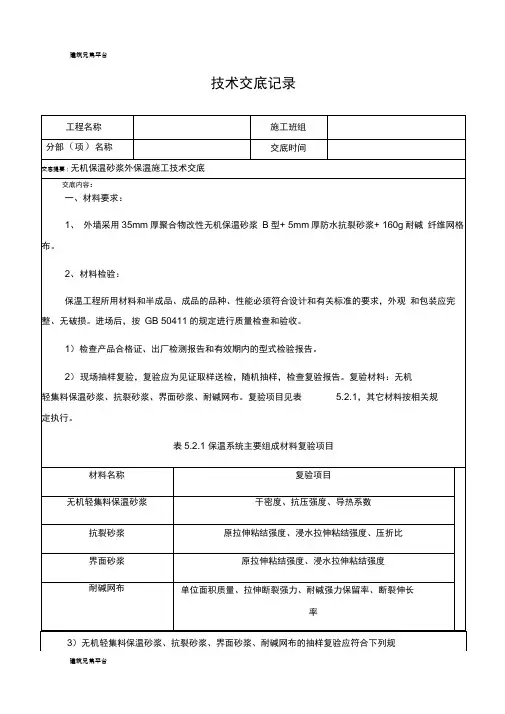

25无机保温砂浆外墙保温施工技术交底
技术交底记录基层墙体—界面砂浆无机保温砂浆抗裂砂浆抗碱纤维网图一:保温系统构造4、施工工具(详见图二):图二:施工工具、施工要点:1、砌体及混凝土基层需在掉完大角,做完护角后用1:2水泥砂浆找平,若墙体平整度、垂直度状况在规范允许范围内(保温允许4mrh,无需做找平砂浆层。
可在界面砂浆的施工表面层上直接施工保温砂浆。
2、保温砂浆施工前,门、窗护框必须按要求安装完毕,做好门、窗侧边水泥砂浆收头工作。
窗户安装需牢固,固定点可靠。
窗顶标高需一直,并能汇圈。
施工人员施工时需在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线,发现护窗安装高度不一致时,应及时通知施工员。
©3、基层面处理,驱除浮尘、疏松物、表面凸起物》1 0 nm应铲平;墙表面应在施工前天用水冲拭表面;混凝土面必须用界面剂糙化处理;4、从顶层到底层地面吊垂直线,预留出保温层的厚度,弹好控制线,再做护角。
打点、冲筋:用配制搅拌好的保温浆料直接做成直径为30 mm厚度为设计要求的灰饼冲筋,达到找平标准。
5、在保温砂浆施工前1 2小时用水将砖墙面和找平层墙面淋透,施工前2~3小时再将墙面淋湿;6趁界面砂浆未干时做保温砂浆,这样确保保温砂浆不会因墙面干燥失水太快而出现开裂等现象;7、作保温砂浆时应分层施工。
第一遍厚度应控制在15 mm内。
且必须压实,让保温层和基层结合牢固。
这是确保保温砂浆不空鼓、开裂、脱落的最有效的保证措施;8、第一遍保温砂浆做好后,门窗洞口、阴角、阳角、空调板、伸缩逢两侧、女儿墙、散水等部位应同时铺设翻包的耐碱玻纤网格布增强,网格布宽度不小于250mn,压埋宽度不小于150mm翻包宽度为100mn (窗户纤维网格布布置效果如下图四)图四:窗户纤维网布置效果9、第一遍保温砂浆做好养护24小时(视气温而定,只要表面发白,用手指基本按不动即可)方可做第二遍保温砂浆。
保温砂浆的厚度以灰饼为准。
之后应用大杠刮平、压实,养护24小时;建筑兄弟平台10、配好的界面砂浆必须在2小时内用完,配好的保温砂浆必须在3小时内用完。
无机活性保温砂浆技术交底(1)

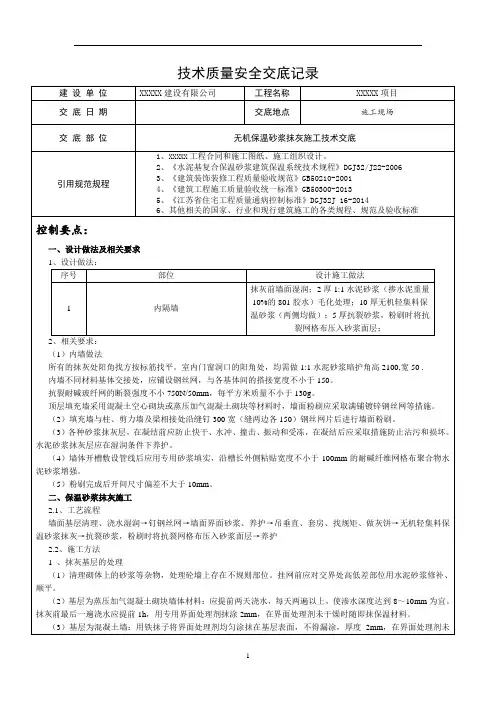

外墙保温技术交底一、施工准备无机保温砂浆外墙保温系统,由界面层、聚合物无机保温砂浆保温层、抗裂防护层和饰面层构成,起保温隔热、防护和装饰作用的构造系统。
1、墙面应清理干净、无污染、无油脂、灰尘,墙表面≥10mm的鼓出部分应铲平,并浇水润湿。
吊垂直、套方、找规矩,按厚度要求用无机活性保温砂浆设置灰饼(冲筋);喷涂界面剂一遍。
干燥度检查:基层面/找平层砂浆干燥程度、潮湿程度、固化强度。
干净度检查:基层面的油污、灰尘、疏松物等影响粘结效果的异物。
表面强度检查:基层面砂浆的表面强度、裂缝、砂眼、空鼓等检查,钻机钻孔检查强度和起砂情况。
3.1.2基层面处理,驱除灰尘、疏松物;钢刷轻打磨:驱除油污;墙面修整处理:修补提高平整和垂直度,提高表面强度;基墙为混凝土,空心砌块、粘土砖等,基材无油污、无灰尘及其它松软附着物,对于基材表面过于干燥或表面温度超过35℃,应在施工前一天用水冲拭表面;如果基面过度凹凸,应用水泥砂浆/硅宇商品砂浆提前补平,以保证保温浆料层厚度均匀;外墙致密基材及松软墙体,必须用界面剂糙化处理。
二、作业条件作业时环境温度不应低于5ºC,风力不应大于10m/s。
严禁雨天时露天施工;雨季施工时应做好防雨措施,当气温低于5ºC施工时,应采取相应的措施。
三、施工程序1、施工顺序:基层清理吊垂直、套方设置找平层灰饼抹水泥砂浆防水砂浆压光设置保温层灰饼配制B型保温砂浆抹第一遍保温砂浆抹第二遍保温砂浆有要求时抹第三遍配制A型保温砂浆随抹随用铁抹子收光保温验收饰面施工。
2、首先用水泥砂浆抹10mm厚的找平层,然后抹保温砂浆;B型保温砂浆第一遍抹压厚度为10mm,保持毛面,待凝。
待第一遍初凝(用手按不动为准),安装钢丝网后,即可抹第二遍,以后以此类推,每遍抹压厚度10~~20mm,最后抹A型保温砂浆。
3、屋面保温砂浆施工同墙面,在A型保温砂浆抹完后,用FS_2反毛孔防水剂(防水剂:水=1:10)连续喷洒三遍。
无机保温施工安全技术交底模板
一、交底目的为确保无机保温施工过程中的安全,提高施工人员的安全意识和操作技能,防止安全事故的发生,特制定本安全技术交底。
二、工程概况1. 工程名称:__________2. 施工地点:__________3. 施工单位:__________4. 施工时间:__________三、施工内容无机保温材料施工主要包括保温材料的铺设、粘结、固定等工序。
四、安全技术措施1. 人员配备与培训- 施工人员必须经过专业培训,掌握无机保温材料的施工工艺和安全操作规程。
- 作业人员应穿戴符合要求的劳动保护用品,如安全帽、工作服、防护手套、防护眼镜等。
2. 施工前准备- 检查施工现场的通风、照明、安全通道等是否符合施工要求。
- 清理施工区域内的杂物,确保施工环境整洁。
- 根据施工图纸和技术规范,准备相应的施工工具和材料。
3. 施工过程中注意事项- 施工前,应对施工人员进行安全交底,明确施工过程中的安全风险和防范措施。
- 保温材料铺设过程中,应确保材料表面平整,无裂缝、起鼓等现象。
- 粘结剂、胶水等易燃易爆材料应妥善存放,远离火源。
- 作业人员不得在施工现场吸烟、使用明火。
4. 施工设备与工具- 使用电动工具时,必须确保其绝缘性能良好,并定期检查。
- 高处作业时,应使用安全带,并确保安全带系牢。
- 电动吊车、卷扬机等机械设备应定期检查和维护,确保其安全可靠。
5. 环境保护- 施工过程中产生的废料应及时清理,并按照规定进行处理。
- 严格控制施工现场的扬尘,采取洒水、覆盖等措施。
- 施工现场应设置环保标志,并严格执行环保法规。
五、应急措施1. 火灾事故- 发现火情,立即切断电源,使用灭火器或消防器材进行灭火。
- 人员迅速撤离现场,并拨打火警电话报警。
2. 高处坠落- 发生高处坠落事故,立即组织救援,并拨打急救电话。
- 对伤者进行初步急救,并等待专业救援人员到来。
3. 触电事故- 发生触电事故,立即切断电源,对伤者进行急救。
水泥基无机矿物轻集料保温砂浆施工技术交底
按搅拌容积,预先计算好一次可投入量,现将水倒入搅拌机内,再将保温材料倒入搅拌机中。搅拌时间不宜少于3mm,且不宜大于6mm,稠度应控制在4~6cm范围内,随拌随用,一般在2h用完。料:水=1:0.81
三、工程做法
分户墙两侧、楼梯间隔墙一侧:
抗裂砂浆+网格布
10厚水泥基无机矿物轻集料保温砂浆
工程名称
北外滩水城十八街区10#楼
施工单位
龙信建设集团有限公司
交底部位
分户隔墙、楼梯间隔墙
工序名称
保温砂浆
交底提要:分户隔墙、楼梯间隔墙保温砂浆粉刷技术交底
交底内容:
一、施工准备
1、认真熟悉图纸,确认保温砂浆的施工部位及构造要求。
2、了解施工近期的天气状况,做好冬、雨期施工防护准备。
3、做好对工人的技术交底工作。
4、灰饼、冲筋:灰饼采用保温砂浆抹成5cm见方形状。做灰饼时从上往下做,灰饼间距应小于刮尺长度,墙体上角先做灰饼,再以它为基准拉线做出上部中间的灰饼,根据墙体上部的灰饼以托线板做出墙体下部灰饼,使其与上部灰饼在同一垂直面上,然后拉水平统线,加做若干灰饼,灰饼距墙角、顶板约200㎜。然后上下两块灰饼间做50mm宽与灰饼同厚的冲筋。
4、大面积施工前,先做样板间,经鉴定合格后再大面积施工。
5、机具准备:强制式搅拌机、手推车、托灰板、木抹子、铁木子、靠尺板、阴角抹子、阳角抹子、小圆角、托线板
二、作业条件
1、抹灰前对墙柱连接处、线管开槽部位贴耐碱网格布,一边150mm。
2、当气温高于35℃时或24小时中的最低温度低于5℃时不宜施工。
七、安全措施
1、进入施工现场必须戴好安全帽,系好帽带。
2、室内抹灰采用高凳上铺脚手板,脚手板应固定牢固;移动高凳时上面不得站人。
无机保温砂浆安全技术交底模板
一、交底目的为确保无机保温砂浆施工过程中的安全,降低施工风险,提高施工质量,特制定本安全技术交底。
二、交底对象本交底适用于所有参与无机保温砂浆施工的作业人员。
三、交底内容1. 施工前的准备工作(1)施工前,应充分了解施工现场环境,确保施工区域安全。
(2)检查施工工具、设备是否完好,并确保其符合安全要求。
(3)对参与施工人员进行安全教育,提高安全意识。
2. 施工过程中的安全措施(1)施工人员必须穿戴好个人防护用品,如安全帽、防护眼镜、防尘口罩、防滑鞋等。
(2)施工人员应遵守操作规程,严禁违章作业。
(3)施工过程中,注意高空作业安全,确保作业人员安全。
(4)施工现场应设置警示标志,提醒作业人员注意安全。
(5)施工区域应保持通风良好,避免因材料挥发造成中毒。
3. 施工材料的安全使用(1)无机保温砂浆材料应存放于干燥、通风、阴凉处,避免阳光直射。
(2)使用材料时,应按照产品说明进行操作,不得随意更改配比。
(3)施工过程中,应避免材料接触皮肤,如不慎接触,应及时清洗。
4. 施工现场管理(1)施工现场应保持整洁,施工材料、工具等有序摆放。
(2)施工过程中,不得随意堆放材料,避免造成安全事故。
(3)施工区域应设置专人负责,确保施工安全。
5. 施工结束后的注意事项(1)施工结束后,应及时清理施工现场,消除安全隐患。
(2)对施工区域进行安全检查,确保无安全隐患。
(3)对施工人员进行安全培训,提高安全意识。
四、交底要求1. 施工人员应认真学习本交底内容,了解施工过程中的安全要求。
2. 施工人员应严格按照操作规程进行施工,确保施工安全。
3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。
五、附件1. 无机保温砂浆施工安全操作规程2. 施工现场安全管理制度六、交底人:XXX七、交底日期:XXXX年XX月XX日八、接受人:XXX九、签字确认:(施工单位代表)(施工班组负责人)(施工人员代表)注:本模板仅供参考,具体交底内容可根据实际情况进行调整。
