EPDM地垫施工工艺说明
EPDM塑胶地垫施工方案

EPDM塑胶地垫施工方案一、前期准备工作1.首先,确认施工地点是否能够满足EPDM塑胶地垫的施工要求,包括地面平整度、排水条件等。
2.收集所需材料和工具,包括EPDM塑胶颗粒、胶粘剂、胶刮板、滚筒、刷子、刮板等。
3.清理施工区域,将杂物、尘土等清除干净,确保施工区域干净、整洁。
二、施工工艺流程1.基层处理1.1.对基层进行清理和修复,将起伏不平的地面进行填补和修复,以保证施工后地面平整。
1.2.如有需要,对基层进行密封处理,以增强地面的抗渗透性和防潮能力,提高施工质量和使用寿命。
2.材料配制2.1.将EPDM塑胶颗粒和胶粘剂按照一定比例混合,搅拌均匀,形成胶体状。
具体的比例根据实际施工需要和厂家要求进行调配。
2.2.配置好的胶体需要在规定的时间内使用完毕,以免失去黏合能力。
3.施工操作3.1.使用胶刮板和滚筒将胶体均匀地涂抹在基层上,确保涂层的厚度均匀一致。
3.2. 在胶体未干燥之前,将EPDM塑胶颗粒均匀地撒在胶体上,确保颗粒完全覆盖胶体。
颗粒的厚度一般为3-5mm,可以根据实际需要进行调整。
3.3.使用刮板将多余的颗粒刮去,确保颗粒粘附在胶体上。
3.4.等待胶体和颗粒干燥、固化,一般需要24-48小时。
4.后期处理4.1.清理施工现场,将施工中产生的废弃物和杂物清除干净,保持施工现场整洁。
4.2.对施工完成后的地面进行检查,确保表面没有明显的破损和缺陷。
4.3.如有需要,对施工完成的地面进行后续的养护和维护工作,以保证地面的使用寿命和安全性。
三、注意事项1.施工前需要进行详细的施工方案编制和现场勘测,确保施工符合要求。
2.在施工过程中,要注意保护自身安全,佩戴好相关的劳保用品,避免发生意外事故。
3.施工过程中要注意胶体和颗粒的使用时间,以免超过规定的时间限制导致黏合能力下降。
4.施工完成后要对施工质量进行检查,确保地面质量符合要求,以保证使用效果和安全性。
综上所述,EPDM塑胶地垫的施工方案包括前期准备工作、施工工艺流程和后期处理。
EPDM塑胶地垫施工方案

EPDM塑胶地垫施工方案一、施工方案1、现场资料原场地为水泥地面。
2、基础验收处理场地清理干净后、彻底检查并处理现有基础出现的各种情况,例如水泥伸缩缝,空鼓等现象,彻底处理完基础问题后方才铺设塑胶。
二、EPDM施工程序:(一)材料准备1、材料:高弹性环保黑胶粒、高弹性彩色EPDM塑胶粒、高强度环保交联剂。
塑胶跑道弹性体是由甲组、乙组按配比组成,其甲组成分主要为进口原料合成的聚氨酯原料,乙组成分为硫化剂、进口色料及多种助剂混合而成。
2、搅拌场所须先铺一层彩条塑料布,以确保地面整洁。
3、材料启用时,封盖须先清洁干净。
4、往搅拌机倒材料应先倒硬化剂(透明液状物)。
接着倒主剂(色彩液状),再按比例掺合黑胶粒,搅拌时搅拌机应正反互转,搅拌时间为2-3分钟,使材料充分搅拌。
㈡、高分子防水加强层:在混凝土基础表面涂刷一层高分子防水涂料。
作用:A、防止地下水气上升而造成面层塑胶起泡;B、填补平整基础表层,减少积水区域的产生;C、提高混凝土层同塑胶层的粘合力。
㈢、10mm厚黑胶粒弹性层:将环保型黑色高弹性橡胶粒、高强度环保交联剂、各种助剂混合、搅拌均匀,现场摊铺10-11mm厚,再用专用工具平整、压实。
完成后平整度用3M直尺进行测量,平整度差在1mm内,误差面积之和不超过总面积的5%。
二十四小时常温硫化保养。
作用:A、增强面层弹性;B、对场地进行找平的作用;C、解决了因混凝上起沙不能铺设塑胶的问题。
㈣、3mm厚彩色EPDM料塑胶弹性层:将彩色高弹性EPDM粒、高强度环保交联剂、各种助剂混合、搅拌均匀,现场摊铺3mm厚,再用专用工具平整、压实。
完成后平整度用3M直尺进行测量,平整度差在1mm内,误差面积之和不超过总面积的5%。
二十四小时常温硫化保养。
作用:耐磨、耐晒抗老化,防尘,无菌,颜色鲜艳。
对塑胶面层起到很好的保护作用。
㈤、画线部分A、材料:聚氨酯画白漆。
材料特点:耐磨,不变色,附着力强。
B、用鉴定过的钢尺,经纬仪放设点位线,各点位数据参照体育工艺的要求,内控指标相对误差为±0-±10000.C、按点位线及色别喷漆,线宽为5cm。
EPDM施工工艺

EPDM施工工艺标题:EPDM(三元乙丙橡胶)施工工艺详解一、引言EPDM(Ethylene Propylene Diene Monomer),即三元乙丙橡胶,因其出色的耐候性、耐臭氧性和抗老化性能,在建筑防水、运动场地、屋顶防水等领域有着广泛应用。
本文主要阐述EPDM的施工工艺流程及其注意事项。
二、施工前准备1. 材料准备:确保所选用的EPDM材料为优质产品,符合相关标准,并按照设计要求准备相应规格和数量的EPDM卷材、胶粘剂、密封胶等辅助材料。
2. 基层处理:清理基层表面,确保其平整、干燥、无尘、无油污、无松动物体,如有裂缝或孔洞需提前修补。
3. 环境条件:EPDM施工适宜温度一般在5℃-35℃之间,相对湿度不大于80%,且应避免雨雪、大风等恶劣天气进行施工。
三、EPDM施工工艺流程1. 铺设EPDM卷材:首先在基层上均匀涂刷专用胶粘剂,待达到指触干状态后,按预定位置铺设EPDM卷材。
铺贴时应从低处向高处展开,边铺边压,排除空气,确保与基层粘结密实。
2. 接缝处理:相邻两片EPDM卷材接缝处采用热空气焊接或冷粘接方式结合,保证接缝的严密性。
同时,所有边缘和细部节点如管口、阴阳角等处均需用专用密封胶进行加强密封处理。
3. 检查与修整:施工完毕后进行全面检查,确保EPDM卷材无起泡、翘边、空鼓等现象,对不合格部分及时进行修正。
四、后期保养与维护EPDM施工完成后,应在初期定期检查其使用状况,防止因外力冲击导致破损。
日常维护中,应保持表面清洁,避免尖锐物品划伤,对于轻微损伤应及时修复,以延长EPDM材料的使用寿命。
五、结语EPDM施工工艺是一项技术性强、精细度高的工作,需要严格按照规范操作,注重每一个环节的质量控制,从而确保最终的防水效果和使用寿命。
只有这样,才能充分发挥出EPDM材料优异的性能,实现项目的预期功能并保障长期使用的稳定性。
EPDM橡胶地垫施工方案

EPDM橡胶地垫施工方案1. 引言本文档旨在提供EPDM橡胶地垫施工方案,确保施工过程的顺利进行。
EPDM橡胶地垫是一种高质量、耐久且环保的地面材料,适用于各种室内和室外场地。
2. 施工准备在开始施工之前,确保以下准备工作已完成:- 清理施工区域,确保地面平整、干净;- 检查地面是否具有足够的承重能力,确保施工材料可以正常安装;- 准备好所有必要的施工工具和材料。
3. 施工步骤按照以下步骤进行EPDM橡胶地垫的施工:1. 安装基础层:在清理后的地面上铺设合适的基础层,例如碎石或沙砾。
2. 铺设防潮层:在基础层上铺设防潮材料,以防止地面受潮。
3. 切割EPDM橡胶地垫:将EPDM橡胶地垫按照实际需求进行切割,确保与施工区域完全贴合。
4. 施工粘合剂:在地面上均匀涂布橡胶地垫专用粘合剂。
5. 安装EPDM橡胶地垫:将切割好的EPDM橡胶地垫粘贴在施工区域上,并使用辊压将其完全粘合。
6. 施工边缘处理:对施工区域的边缘进行修整处理,确保整体施工效果美观。
4. 施工质量控制为确保施工质量,进行以下质量控制措施:- 在施工过程中及时修复地垫表面出现的损坏或缺陷;- 确保橡胶地垫边缘与墙角或其他固定边界线对齐;- 检查施工区域的平整度和各个部分的粘合质量。
5. 安全事项在施工过程中,务必注意以下安全事项:- 确保施工区域通风良好,避免因粘合剂挥发物产生不适;- 使用个人防护装备,如手套和口罩,以降低施工材料对皮肤和呼吸系统的刺激;- 避免施工区域内有明火和高温源。
6. 施工后维护完成施工后,进行以下维护工作:- 定期清洁橡胶地垫,确保其保持干净和整洁;- 检查并修复任何损坏或磨损的地垫。
7. 结论本文档提供了EPDM橡胶地垫施工方案的基本步骤和注意事项。
在施工过程中,请务必遵循相关安全规范和质量控制要求,以确保施工质量和施工人员的安全。
EPDM现浇地垫施工方案

透水颗粒现浇地垫工程施工方案材料说明一、EPDM弹性地垫性能说明:1、环保:无毒、无公害,符合环保要求;经济性:除日常清洁冲洗外,在合理使用范围内无需特殊维护;2、全天候使用:任何季节及温差,均能维持高水准的品质,雨后能立即使用;3、具有适度的弹性及反弹力,减少体力的消耗,增进竞赛成绩;4、冲击力吸收:适应吸收脚部冲击力,减少运动伤害,适宜长期练习及比赛;5、耐候性:不会因紫外线、臭氧、酸雨的污染而退色,粉化或软化,并能长期保持鲜的色彩;6、满足各级单位长时间,高使用频率的需要;安全性:可防止跌倒所发生的运动伤害;7、耐压缩性:不致因为田径器材的重压而无法恢复弹性;8、在潮湿的条件下和恶劣天气中需要保护运动员脚踏实,起步、加速、跑动快速安全;9、在受力最大、使用最频繁的百米起跑点,不会因使用钉鞋或起跑架而破坏;10、耐冲击性:具有强韧的弹性层及缓冲层,可吸收强劲的冲击,表面不会受损;11、平坦性:施工时使用专用工具进行材料抹平,能符合平坦的儿童游乐及比赛场地要求标准。
12、粘接性:能够进行特殊施工处理,粘接力强,可压制水份上升,无起泡,剥离等现象;13、色彩:表面颜色应柔和,场地颗粒状表层材料,应能防止刺眼的反射,美观耐久。
二、EPDM弹性地垫材料说明:1、 EPDM化学名为三元乙丙合成橡胶,是一种高科技化工产品,以乙烯、丙烯为原料,因具有卓越的耐环境老化、耐热老化、耐臭氧性、耐化学介质性、耐水性和耐低温性,以及良好的弹性、电绝缘性、优异的色彩稳定性;2、 EPDM橡胶为整体铺设,本身具备透水透气性能面层与底层结合紧密,塑胶与基础砼粘结牢固、经久。
3、 EPDM亮丽、多样的色彩与优异的色彩稳定性赢得了广大用户的交口称赞,EPDM橡胶场地外观清新、色泽柔和自然。
顺应了国际上正日趋流行的橡胶跑道色彩多样化,而被广泛应用于体育运动场地中。
4、安全地垫主要材料(1)面层:EPDM(又名三元乙丙)彩色橡胶粒(直径:1-3mm);(2)底层:环保型黑色高弹性轮胎橡胶颗粒(直径:2-4mm);(3)高强度聚醚粘合剂;聚氨酯环保胶水。
EPDM场地施工工艺

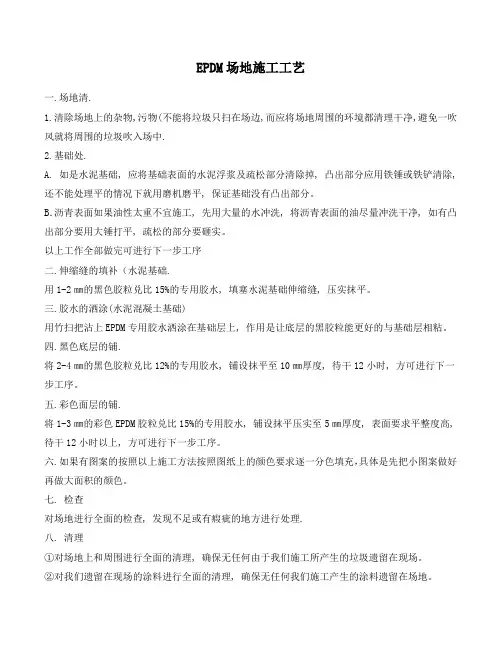

EPDM场地施工工艺
一.场地清.
1.清除场地上的杂物,污物(不能将垃圾只扫在场边,而应将场地周围的环境都清理干净,避免一吹风就将周围的垃圾吹入场中.
2.基础处.
A. 如是水泥基础, 应将基础表面的水泥浮浆及疏松部分清除掉, 凸出部分应用铁锤或铁铲清除, 还不能处理平的情况下就用磨机磨平, 保证基础没有凸出部分。
B.沥青表面如果油性太重不宜施工, 先用大量的水冲洗, 将沥青表面的油尽量冲洗干净, 如有凸出部分要用大锤打平, 疏松的部分要砸实。
以上工作全部做完可进行下一步工序
二.伸缩缝的填补(水泥基础.
用1-2㎜的黑色胶粒兑比15%的专用胶水, 填塞水泥基础伸缩缝, 压实抹平。
三.胶水的洒涂(水泥混凝土基础)
用竹扫把沾上EPDM专用胶水洒涂在基础层上, 作用是让底层的黑胶粒能更好的与基础层相粘。
四.黑色底层的铺.
将2-4㎜的黑色胶粒兑比12%的专用胶水, 铺设抹平至10㎜厚度, 待干12小时, 方可进行下一步工序。
五.彩色面层的铺.
将1-3㎜的彩色EPDM胶粒兑比15%的专用胶水, 铺设抹平压实至5㎜厚度, 表面要求平整度高, 待干12小时以上, 方可进行下一步工序。
六.如果有图案的按照以上施工方法按照图纸上的颜色要求逐一分色填充,具体是先把小图案做好再做大面积的颜色。
七. 检查
对场地进行全面的检查, 发现不足或有瘕疵的地方进行处理.
八. 清理
①对场地上和周围进行全面的清理, 确保无任何由于我们施工所产生的垃圾遗留在现场。
②对我们遗留在现场的涂料进行全面的清理, 确保无任何我们施工产生的涂料遗留在场地。
EPDM施工说明(格式)

(本方案为格式,如需用请另存为更改)!EPDM地面的施工1、铺设厚度:厚度:13mm,该项目面积为:145㎡,颜色:红色2、对基础要求:(1)、平整度:四米直尺高差不超过四毫米。
(2)、坡度:横向坡度不大于1:100,纵向坡度不大于1:1000(3)、水泥混凝土标号不低于C25。
3、产品结构:采用国际田联认可的复合结构,上层为EPDM耐候性环保彩色颗粒混合,机械喷涂,下层为机械摊铺的缓冲底垫。
符合专业田径运动员训练标准。
标准厚度13mm4、产品特性:(1)、达到国家标准。
机械铺装、机械喷涂,平整度极佳、无脱粒现象。
(2)、有孔隙,可透水、透气,弹性极好、无起泡现象。
(3)、可全天候使用,耐磨性强、耐候性佳、耐压缩性强、耐冲击性佳、坚固耐用。
(4)、对基础要求较高,价格适中。
5、EPDM地面铺设施工工序:(1)、施工准备:施工采用机械及人工结合铺装。
根据施工面积合理分配好备料员、运料员、施工技术员,准备好施工工具、材料等.(2)、底层处理:施工前的基础是保持清洁、干燥的。
在摊铺橡胶颗粒需施工一层高分子防水底漆,将防水底漆材料按一定比例搅伴均匀,将其均匀涂抹于基础地面上。
其作用起到防水及增强其与地面的粘接能力.(3)、底层摊铺:基础封底1-2天(24-72小时)后,经检查确认达到要求,即开始摊铺底胶,底材主材为环保型再生黑胶粒,辅材为高强度环保粘合剂。
粘合剂与黑胶粒的比例为1:8,再生胶粒粒径<2-4㎜,摊铺厚度为8mm,其程序如下:①、根据当日的铺装面积计成所需半成品,并将所需材料(包括甲组份、黑胶粒,催化剂)及机具全部摆放于施工地点。
②、检查机具、电路尤其是度量衡工具的准确性。
③、根据进度安排顺序,用3mm夹板开锯为13mm宽的木板条,外裹聚乙烯薄膜。
将当日工作区域分开钉好。
同时检查是否与道面紧贴,防止板条松脱而出现渗浆漏液现象。
④、道面除尘、清洁。
⑤、以试铺送检最优配合比为依据并根据当日气温、空气湿度调整配比后,严格按配比配料。
EPDM施工工艺

EPDM施工工艺适用范围:幼儿园,中小学操场,公园步道,过街天桥,跑道,网球场、篮球场、排球场、羽毛球场等运动场地。
性能特点:由高强度、高弹性、强抗紫外线的EPDM颗粒拌和一定比例的单组份胶水,在混凝土或沥青基础上直接摊铺、压实而成。
具有长时间的使用寿命,弹性程度及动力学设计特征。
底层由聚氨酯黏合剂按控制比例混合特殊胶粒后,经由专业施工人员控制厚度铺设。
是PU 球场的替代产品,具有施工方便,对基础适应能力强,不容易起皮、起泡等优点。
1、全天候性任何季节及温差,皆保持高水准的品质,雨后即可使用,提高利用率。
2、平整度佳专业施工机械施工,确保需要厚度、平整度双达标。
3、弹力适当多孔的底层,具适度的弹性及反弹力,能减少体力消耗并增加竞赛成绩。
4、耐冲击性具强韧的缓冲层,能吸附强劲的冲击力,减少运动伤害,长期练习和比赛均适宜。
5、耐侯性强特殊的胶粒表面,能抵抗紫外线、臭氧、风雨及亚硫酸、瓦斯的污染,延长使用寿命。
6、外观艳丽色彩艳丽美观,维护简便,节省管理费用,性价比高。
EPDM现场浇注弹性地坪施工工艺说明:EPDM现浇弹性地坪的主要原料为粘合剂和EPDM颗粒,其产品特性,对基础底面和施工工艺的要求较严格。
使用我公司产品应注意以下几点:一、基础底面的要求1、可采用沥青混凝土或水泥混凝土进行基础铺装,并要求具有一定的强度和稳定性(水泥混凝土基础需要切割伸缩缝,可不做防水层)。
2、基础严禁产生裂缝和由于冰冻引起的不均匀冻胀。
3、基础必须有较好地平整度和规定坡度。
4、表面必须平坦、保证排水。
5、基础表面要保持清洁干燥,基础完工后,严格要求保养期。
二、施工工艺要求1、施工分类有两种施工工艺,机械摊铺和手工铺装。
2、表面预处理在符合要求的基础上,要先清洁表面,不能存在任何赃物、尘土、水(包括水印)、油渍等。
清洁后在基础上均匀涂抹底胶(将稀释剂:胶水按3-4:1的比例搅匀),增强其与地面的粘接能力,避免产生不可挽回的后果。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
产品规格:根据欧盟EN1176儿童游乐场安全标准规定,跌落高度在1470㎜以上的游乐设备,游乐场地地面缓冲橡胶地垫厚度≥50㎜;跌落高度在670㎜以上、1470㎜以下的需铺设25㎜厚度地垫;跌落高度在在2050mm以上的需铺设90mm厚度地垫;跌落高度在670㎜以下可以是软草坪缓冲
产品备注:EPDM现浇弹性地坪施工工艺说明EPDM现浇弹性地坪的主要原料为粘合剂和橡胶颗粒、EPDM颗粒,其产品特性,对基础底面和施工工艺的要求较严格。
应注意以下几点:
一、基础底面的要求
1、可采用沥青混凝土或水泥混凝土进行基础铺装,并要求具有一定的强度和稳定性(水泥混凝土基础需要切割伸缩缝,可不做防水层
2、基础严禁产生裂缝和由于冰冻引起的不均匀冻胀。
3、基础必须有较好地平整度和规定坡度。
4、表面必须平坦、保证排水。
5、基础表面要保持清洁干燥,基础完工后,严格要求21天以上的保养期。
二、施工工艺要求
1、施工分类有两种施工工艺,机械摊铺和手工铺装。
2、表面预处理在符合要求的基础上,要先用丁酯清洁表面,不能存在任何赃物、尘土、水(包括水印)、油渍等。
清洁后在基础上均匀涂抹底胶(将稀释剂:胶水按3-4:1的比例搅匀),增强其与地面的粘接能力,避免产生不可挽回的后果。
3、施工前必须做小样试验注意以下问题a:材料的使用情况,如料比、材料固化时间是否正常。
b:24小时后观察是否有不固现象以及粘接性、强度等性能是否达到要求。
4、工前的准备工作(手工)材料、工具设备(拍板、磙子、皂水、车、耙、搅拌机等)、辅料及催化剂准备。
5、施工人员要求(手工)标场跑道施工人员最少不得少于六人:备料两人、运料两名、摊铺两名。
6、施工(手工):将料按比例混匀后,倒入场地内摊铺,用加热(喷灯加热)或沾皂水后的拍板拍实,拍平接缝,保持整体平整。
7、场地厚度要求一般分两次施工,以13mm为例:一般底层8mm橡胶颗粒和面层5mmEPDM颗粒。
8、施工注意事项(手工)
1)最佳施工温度15-35℃,温度过高或过低,影响施工。
现浇场地室外气温应大于6度。
并做
好地面防沉降处理和场地的排水。
2)使用的摊铺工具(俗称镘刀或推刀)。
3)混料搅拌一定要充分均匀。
4)每一批料都要衔接好,否则衔接不好会有接缝。
5)修边时一定要整齐。
6)一定要严格按照比例进行配料。
视颗粒情况而定,好的用胶水少,差的用胶水多;大的用量少,小的用量多。
底层橡胶颗粒:胶水=6-8:1;面层EPDM颗粒:胶水=5-6:1,催化剂一般不需要加,如环境温度低于10℃时,可适当加入5-10‰。
7)场地做好后,检查清理场地留下的余物,使整个场地美观。
