污水处理厂施工准备平面布置及临时设施
施工平面布置和临时设施布置

施工平面布置和临时设施布置(一)施工现场平面布置的原则1、现场施工总平面布置1.1为了施工现场的生产需要,保证施工的顺利进行,需要对施工现场进行总体规划。
根据现场实际情况及招标文件要求本工程施工现场设置办公临时设施、生活临时设施、材料、水电专业施工的临时存放场、土建材料堆放区及仓库、钢筋加工场、施工用水、施工用电和施工临时道路等。
1.2为保证现场施工安全,且根据公司安全部门的要求,在进入施工现场后,对甲方提供的临时水源点进行保护,对现场布置的临时水管及接入现场支管进行保温处理;对甲方提供的电源进行保护。
设置好现场各变压器和分配箱的保护措施。
1.3现场道路为临时施工道路,因此进入施工现场首先要按照现场平面布置图对现场临时施工道路进行施工,施工临时道路布设原则保证大车的行走,并在临时施工道路两侧布设临时排水沟,保证雨季施工道路的畅通。
1.4由于施工现场内办公区域、生活区域、施工区域布局比较分散,因此现场消防与保卫问题成了一个大项。
因此,在施工现场内要布置消防器材和安排专门的保卫人员。
1.5施工现场已具备开工条件。
经过现场的实际勘察,并根据建筑总平面图,我们充分体现环保节能和人文相结合,真正做到以人为本,服务于人。
不仅要在工程上成为重点,而且在施工现场布置上、管理上体现出企业文化和我公司的施工管理水平。
1.6现场办公区生活区全部采用标准彩板房。
在生活区的布置上我公司考虑到由于施工人员比较多、居住比较集中,生活区内设置有8m宽消防通道,保证了施工人员的安全。
并在生活区内设立淋浴间,将食堂集中管理改善了施工人员饮食卫生条件,避免了疾病的传播,另外在生活区内设置水冲式厕所,并设专人清扫。
1.7施工现场合理布置上、下水设施,能够及时排除场地表面水。
生活区、办公区等区域设立排水沟,进行有序排水。
1.8在施工现场平面布置中,我们按照小区建设物业化管理的标准,先人一步,高人一筹的原则,对各区域精心布置,细心安排,使得工程施工在高起点中起步,进一步提升我公司在市场中影响力。
施工平面布置和临时设施布置

第二章施工平面布置和临时设施布置第一节施工平面布置原则我公司根据工程施工范围场地的实际情况,进行施工总平面布置,布置原则如下:1、有利于施工过程中集中管理、组织施工的原则;2、符合文明施工、安全生产的原则;3、按材料集中堆放,节省成本的原则;4、充分利用既有场地,紧凑合理布置的原则;5、应业主单位要求的原则。
第二节临时设施的安排及布置1、项目部、职工宿舍经过现场踏勘,考虑到本工程施工需要,若我单位中标,将及时与当地有关部门取得联系并征得监理、业主的同意,依据管理方便及交通运输方便的原则,修建项目经理部、职工宿舍等。
项目部用地面积约450平方米,其中办公用房约200平方米,包括为业主、监理工程师提供现场办公室。
场地地坪应硬化,并设置排水沟,生活污水排放应按规定办理相关手续。
厕所、浴室及厨房按文明施工要求进行搭设,保证卫生整洁。
职工宿舍面积约150平方米,职工食堂、厕所及浴室按要求设置,并安排专人进行打扫,符合卫生要求。
宿舍内统一布置,标准双层单人床,并保持整洁。
2、材料堆放场根据招标文件、根据需要设置堆放场地,遵循随用随进原则,材料尽量安排紧凑,减少材料堆放空间。
3、水、电和通讯设施本工程施工现场及临建场地用水我方自行采购。
项目部用电为自行购买网电,施工现场用电为自有发电机自行发电。
现场配备性能良好的手机等通讯工具,保持与业主等协作单位的联络。
4、为业主代表和监理工程师提供设施。
在临时场地内布置业主代表和监理工程师办公用房。
配置办公桌、椅、冷暖空调等办公设施和现代化办公设备。
同时提供可供20人开会、面积不小于40㎡的会议室。
施工现场总平面布置图及现场项目经理部布置示意图详见以下附表。
第三节施工平面布置图本工程为路面维修工程,维修区域位置较分散,现根据维修位置分别进行施工平面图的布置。
1、东环路路面维修平面图2、临海路路面维修平面图3、四号路路面维修平面图4、二号路路面维修平面图5、供油东路路面维修平面图第四节临时设施平面布置图住室1住室2住室3住室4住室5住室6住室7住室8住室9住室10监理办公室一监理办公室二业主办公室一业主办公室二综合办公室技术员办公室项目总工办公室项目副经理办公室项目经理办公室45。
施工平面布置和临时设施布置

施工平面布置和临时设施布置一、施工总平面图布置原则1、施工平面布置充分利用现有场地和空间,精心安排,周密规划,合理布局,尽量布置紧凑,将占地范围减少到最低限度。
2、合理布置起重机械和各种施工设施,科学规划施工道路,最大限度的缩短场内运输距离,尽量降低二次运输费用。
3、采用装配式临建设施-复合聚苯保温板装配彩板房,提高安装速度,尽快投入使用。
4、各项临建设施要本着“有利生产、经济适用、安全防火、环境保护和文明施工”的要求进行布置。
5、设备和材料场地平面布置按照主体与装饰交叉施工阶段为主进行平面布置,因为该阶段机械、物资投入最大,场地占用面积广。
二、施工平面图布置依据1、根据现场的场地大小和拟建工程的位置确定施工平面位置图。
2、施工部署和主要分项工程的施工方案。
3、总进度计划及资源需用量计划。
4、建筑红线、水源、电源位置。
5、施工现场安全防火标准。
6、安全文明施工及环境保护要求三、施工现场平面布置任务(一)、基础阶段现场平面布置需要布置的任务1、设置围墙及大门,五牌一图与标识、标志、企业形象等;2、搭设食堂、厕所、浴室、以及办公及休息场所;钢筋、模板加工车间、材料堆放场地;3、接通临时水源;4、接通临时电源;5、小型施工机具安装;(二)、主体阶段施工平面布置任务本阶段是工程的关键阶段,施工任务重,现场材料、机具用量大,并处于施工高峰期,本阶段布置的主要任务有:1、模板、钢管、扣件、钢构件等周转材料堆场的布置;2、临时水、电固定并延伸到工作面。
(三)、装饰阶段施工现场平面布置任务钢筋加工机械拆除,搭设五金库房,钢筋加工车间作为装饰材料堆放的库房,木工加工棚作为水暖电材料库房,钢管、扣件及模板等周转材料陆续退场,室外空地逐渐腾出,室外工程逐步展开。
四、现场围墙及大门1、本施工现场临近主干道,在此设(大门)入口,作为现场入口,以便利于施工和工人的出入。
2、本施工现场围挡均采用2.5米高蓝色彩钢围挡,所有围墙及隔离波形彩钢板必须严格按照建设单位划定的界限进行围档。
施工平面布置和临时设施布置

施工平面布置和临时设施布置第一节施工总平面布置施工平面布置是施工组织设计的主要组成部分,它是按照施工部署、施工方案和施工总进度的要求,将施工现场的道路交通、仓库、材料堆场、搅拌站、材料加工厂、临时房屋、临时水、电管线、生产和生活设施的合理布置,以图纸形式表现出来,从而正确处理施工期间所需临时设施和永久建筑、拟建建筑物之间的空间关系,以指导现场进行有组织、有计划的施工,是布置施工现场的依据。
施工平面图设计的优劣直接影响到施工进度、生产效率和经济效益。
第一小节施工总平面图的设计依据施工平面图编制前应充分了解建筑总平面图和施工现场地形图,要踏勘施工现场了解现有水源、电源、场地大小和可利用的房屋等情况,根据调查得来的资料进行施工组织设计的编制,经过精心的计算并遵照国家和地方的有关规定编制施工平面图。
其设计依据如下:1、招标文件及承包合同文件。
2、各种资料,可以分为建设地区的原始资料和设计资料两类。
⑴建设地区的原始资料:①自然条件调查资料,用来解决当地自然条件引起的相关问题。
如水文、地质条件的调查资料,用于布置降水措施的选择,降水观测点的选择;气候、风向的资料,用于确定易燃、易爆及其他危险源设施布置等。
②建设地域的竖向设计资料和土方平衡图。
用来解决水、电管线的布置和土方的填挖及弃土、取土位置。
③建设单位及工地内可供工人临时居住的房屋、场地、加工设备及生活设施。
用来决定临时建筑及设施所需面积及其空间位置。
⑵设计资料:①总平面图,用来正确确定临时建筑及其他设施的位置,以及修建工地运输道路和解决排水等所需的资料;②地下、地上管道位置,用来决定原有管道的利用或拆除、新管线的敷设及各管道与其他工程的关系,并注意不能在拟建管道的位置上搭设临时建筑。
3、建设项目的工程概况、施工准备、部署和主要工程施工方案、施工总进度计划,以便了解各施工阶段情况,合理规划施工场地。
4、各种建筑材料、构件、加工品、施工机械和运输工具需要量一览表,以便规划工地内部的储放场地和运输线路。
施工平面布置和临时设施布置

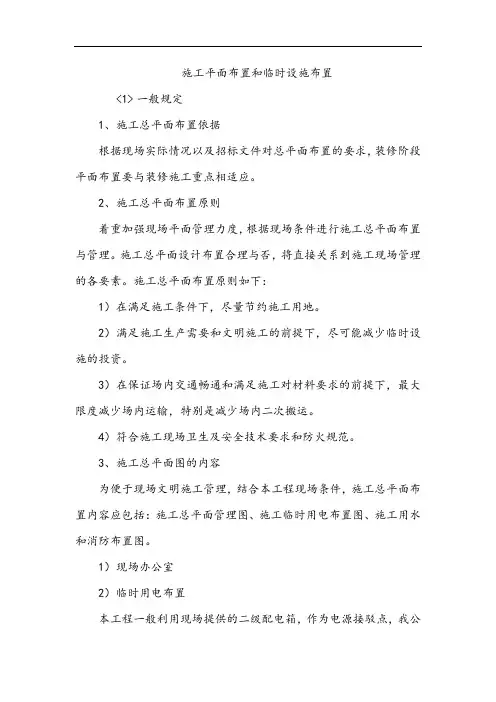

施工平面布置和临时设施布置<1>一般规定1、施工总平面布置依据根据现场实际情况以及招标文件对总平面布置的要求,装修阶段平面布置要与装修施工重点相适应。
2、施工总平面布置原则着重加强现场平面管理力度,根据现场条件进行施工总平面布置与管理。
施工总平面设计布置合理与否,将直接关系到施工现场管理的各要素。
施工总平面布置原则如下:1)在满足施工条件下,尽量节约施工用地。
2)满足施工生产需要和文明施工的前提下,尽可能减少临时设施的投资。
3)在保证场内交通畅通和满足施工对材料要求的前提下,最大限度减少场内运输,特别是减少场内二次搬运。
4)符合施工现场卫生及安全技术要求和防火规范。
3、施工总平面图的内容为便于现场文明施工管理,结合本工程现场条件,施工总平面布置内容应包括:施工总平面管理图、施工临时用电布置图、施工用水和消防布置图。
1)现场办公室2)临时用电布置本工程一般利用现场提供的二级配电箱,作为电源接驳点,我公司自行接驳使用,接线按照三相五线制的标准。
所有的现场施工用电由专职持证电工统一管理和维护。
4、施工平面管理根据施工总平面布置,在工程实施前,制定详细的材料生产、加工、堆放、运输计划,以及各工种施工队伍进退场调整计划。
同时制定以上计划的具体实施方案,严格依照执行标准、奖罚条例,实现施工总平面科学、文明的管理。
<2>施工前准备工作施工准备是一项超前的工作,是对后续施工中合理投入人、财、物,进行预见性的控制,使工程所需的各项资源达到最佳的配置,准备工作的好坏对后续工程的施工将产生很大的影响。
工程项目部要对工程的技术资料、材料、设备、工具、人员、临时设施做好充分的准备,同时对工程概况进行了解,熟悉甲方、监理、设计院及其他有关施工单位的有关情况,掌握施工用水、用电、道路、作业场地,垂直运输,脚手架等情况,为施工作前瞻工作。
1、技术资料首先图纸准备,对图纸要充分熟悉,对不清楚有疑难的地方要问明弄懂,还需要准备有关图集,质量验收标准,安全指标各种需用的表格和有关工程竣工验收需用的资料等。
施工平面布置和临时设施布置

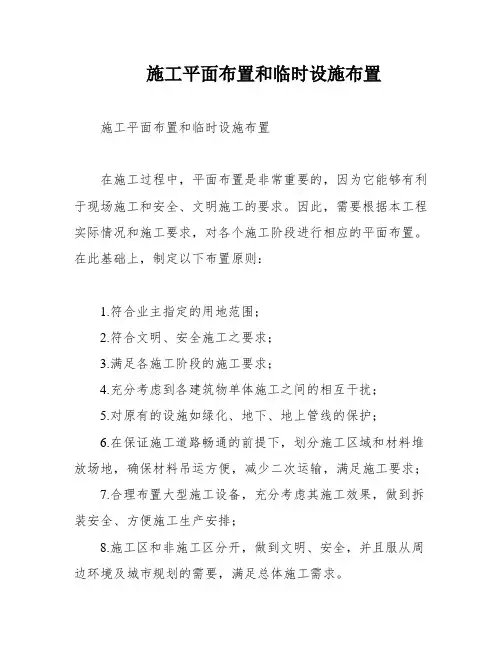

施工平面布置和临时设施布置施工平面布置和临时设施布置在施工过程中,平面布置是非常重要的,因为它能够有利于现场施工和安全、文明施工的要求。
因此,需要根据本工程实际情况和施工要求,对各个施工阶段进行相应的平面布置。
在此基础上,制定以下布置原则:1.符合业主指定的用地范围;2.符合文明、安全施工之要求;3.满足各施工阶段的施工要求;4.充分考虑到各建筑物单体施工之间的相互干扰;5.对原有的设施如绿化、地下、地上管线的保护;6.在保证施工道路畅通的前提下,划分施工区域和材料堆放场地,确保材料吊运方便,减少二次运输,满足施工要求;7.合理布置大型施工设备,充分考虑其施工效果,做到拆装安全、方便施工生产安排;8.施工区和非施工区分开,做到文明、安全,并且服从周边环境及城市规划的需要,满足总体施工需求。
同时,需要制定总体设想,最大限度充分利用施工场地的空间,以满足各单体阶段性的施工需要。
具体施工总平面布置图详见附图。
在临时设施布置方面,需要分为生产和生活设施两部分。
具体生活设施包括工人食堂、门卫室、宿舍、厕所及冲凉房等,而办公、管理人员生活设施则包括办公区、生活区、会议室、业主办公室、监理室、项目经理室、资料室、工程部、预算部、采购部、综合管理部、分包单位预留办公室、监理宿舍、宿舍、厨房、食堂、卫生间和冲凉房等。
所有设施的具体面积和布置方式详见表格。
在生产设施方面,需要根据施工进度需要和方便吊装的考虑,综合材料堆放场地、施工分区等因素,确定生产设施搭建。
具体方案详见施工总平面布置图。
The n facilities mainly include steel processing and material storage areas。
woodworking processing and material storage areas。
other raw material and semi-finished product storage areas。
施工平面布置和临时设施布置

施⼯平⾯布置和临时设施布置施⼯平⾯布置和临时设施布置⼀、布置依据<1>招标⽂件的有关要求;<2>现场红线、临界线、⽔电源位置,以及现场勘察结果;<3>总平⾯图、基础平⾯图;<4>消防法规的要求;<5>安全⽂明施⼯及环境保护的相关规定。
⼆、布置要求1、现场平⾯布置要求按⼯程实施的需要,本⼯程现场布置分为三个阶段:⼟⽅开挖和基础施⼯阶段、室外⼯程阶段。
室外⼯程施⼯时,除园林和外⽹单位外各分包材料、设备不再占⽤室外场地。
办公室移⼊楼内。
2、施⼯⽤地狭⼩,只能占⽤本标段范围内的临时⽤地,承担进场后的场地规划布置、现场临时道路、临时围墙和出⼊⼝、临建、临⽔、临电等临时设施的建设,施⼯过程中的拆移调整和最后的全部拆除恢复⼯作。
现场除可搭设办公⽤房和必要库房,原则上现场不提供居住区。
3、现场施⼯条件:现已完成现场临时⽤⽔⼀处DN50(两标段共⽤单独计量),市政压⼒供⽔;现场临时⽤电采⽤400KV A四台变压器(每标段两台)。
4、现场应达到天津市蓝天⼀号⼯程实施要求和扬尘治理有关要求的标准,并做到5个100%:即⼯地渣⼟100%覆盖、⼯地路⾯100%硬化、出⼯地车辆100%冲洗车轮、拆除房屋的⼯地100%洒⽔压尘、裸露的空地100%绿化或覆盖5、保证满⾜公共部位的安全和照明,通道照明符合要求,现场(包括各楼层各⼯作⾯)排⽔及时有效,保证设备调试和运⾏的电量、⽔量储备和提供的接驳点不超过40⽶,保证提供的临时消防⽔满⾜相关要求和⾜够的⽔头压⼒。
6、临电的⽅案设计从布置上⾄少满⾜现场封闭环路,楼内竖向⾄少满⾜主体每栋号内隔层布置分配箱,容量设计要满⾜⼯程整体需要即满⾜各独⽴分包对容量的要求,并在变电站内、各电梯机房处提供临时⽤电,每处容量不⼩于50KW并设分配箱。
7、临⽔的⽅案设计从布置上⾄少满⾜现场封闭环路和相应接驳点,楼内竖向⾄少满⾜每栋号内均有⼀趟竖向消防⽔并每层设临⽔接驳⼝隔层设消防专⽤接驳⼝,并配备相应消防器材,容量设计要满⾜⼯程整体需要和有关临时消防设施的专项要求。
施工平面布置和临时设施布置

施工平面布置和临时设施布置现场平面和临时设施布置原则施工总平面布置上坚持阶段性、适用性、灵活性。
施工场地布置作为施工组织的重要部分,要因地制宜的进行规划安排,做到合理可行。
根据各施工阶段情况,合理布置施工道路,以保证材料运输道路通畅,施工方便;明确划分施工区域和材料堆放、加工场地,不影响施工。
符合施工流程要求,减少对各专项工程和专业工种等方面的干扰。
根据施工总体安排的需要,充分利用规划用地,施工临时用地以满足施工、生产和现场办公需要。
科学合理布置施工临时设施、运输道路、临时用水、临时用电等,立足紧凑性和灵活性,做到投入最低,收效最大,经济适用。
根据交叉施工原则,进行分阶段布置。
同时,现场机械将根据施工顺序和协调进行机动布置,以满足施工全过程的需要,保证生产效率。
施工现场临时设施施工临时设施包括:生活办公设施和生产设施两方面。
办公设施和生活设施根据需要现场少量布置,以方便施工生产,不影响正常施工为原则。
场内办公区和生活区均布置成单独区域,二者均使用“轻钢结构标准型拼装系列活动板房”搭设。
所有上述区域均实行物业化管理。
设专人打扫卫生,维修管理等。
同时,场外与场内办公设施通过对讲机和监控设施进行通讯和沟通,确保信息的快速传递。
保证现场管理人员和施工人员对现场的快速有效管理。
场地围挡、大门、场地道路及排水设施我公司将采用定型彩钢围墙,围墙外侧书写企业的宣传标语、口号等,并且围墙上部统一作夜景照明,达到美观实用的效果。
根据场内外交通的状况,项目进场后,将在施工场地北侧设置一个正式的大门,作为进入施工场地的出入口;而在管理人员办公区及工人生活区东侧各设置一大门,作为项目职工及工人出入口。
正式大门将会按照甲方的统一要求制作。
大门入口处按天津市有关要求设置现场各种标示牌。
在建筑物四周做出环形道路,在施工道路旁,设排水沟,并布置沉淀池,将污水溢入沉淀池经沉淀后再排入市政污水管网。
硬化区域:办公区内及通往施工现场的道路用100厚现浇C15砼硬化,大门入口处及施工现场道路用200厚现浇C20砼硬化,现场料场场区用150厚现浇C20砼硬化,职工生活区用水泥硬化地面。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
污水处理厂施工准备平面布置及临时设施
1、施工准备
1.1、技术准备
开工前项目部组织有关施工管理人员进行详细的图纸会审与分析,摸清设计意图和设计要求。
同时取得相关的技术资料、规范、规程和标准等,结合现场施工条件和工程中的实际情况,对工程项目做有针对性的研究,特别是施工排水方案,了解结构及装修做法,以便组织好各分项工程施工方案的编制工作。
配合业主、设计单位做好图纸会审工作。
现场勘查地形地貌,检查水准点及红线桩。
根据工程需要,落实测量仪器、工具的数量。
编制相应的特殊工序、关键工序作业指导书,并报有关部门审批、认可。
根据本工程的特点和难点,施工前安排各专业工程技术人员对技术工人做详细的技术交底、工程内容交底、工艺流
程交底,并对施工人员进行针对性培训,使所有人员在施工前做到心中有数。
1.2、临建准备
按施工总体平面布置图安排临建设施及监理办公设施,机械设备,材料堆放场地,布置并硬化施工道路,布置临水及临电线路。
积极协调有关市政、规划、市容、环保、卫生、交通、治安等部门的关系,办理相关手续。
1.3、现场准备
接收业主提供的场地红线桩及标准水准点,并及时组织人员、材料及机械设备进场。
为了满足消防要求及施工的便利,现场道路必须做到畅通。
1.4、办公用品准备
为了对工程资料进行有效管理,我们将实行计算机管理。
分别负责进度控制、技术质量、经济成本、安全记录、现场监控等内业工作,以有利于整理工程资料,优化管理,降低成本,促进工程质量,提高企业管理水平。
2、临时设施及平面布置
在现场西北角搭设临建,作为监理和我方的办公用房及生活区,在西南角的空地上搭设职工宿舍、仓库及养护室。
现场内设钢筋加工、模板堆放、木工棚等场地,周转工具设在拟建物附近。
附图:施工布置平面图
3、现场用电、用水方案
3.1、临时用水方案
临时用水计划应包含三个方面,一是施工期间生活用
水,二是随工程进度施工用水,三是施工消防用水。
闭水试验用水单独设置。
由于业主未提供施工用水,采取自主措施。
临时用水量估算
土建工程用水量估算(以工程高峰期测算)
(1)生活用水(施工高峰期暂按381人计算)
(1)临时用水量计算
a、施工生产用水消耗量Q1
Q1=(P1K1)/(8×3600) P1——每班施工用水量(L)
=(33500×1.5)/(8×3600) K1——每班用水不均衡系数
=1.744(L/S) K1=1.5
b、施工现场生活用水消耗量Q2
Q2=(P2K2)/(8×3600) P2——工地每班生活用水量(L)
=(14400×1.5)/(8×3600) K2——每日用水量不均
衡系数
=0.750(L/S) K2=1.5
c、生活区生活用水消耗量Q3
Q3=(P3K3)/(24×3600) P3——生活区每日用水量(L)
=(24000×2)/(24×3600) K3——每人用水量不均衡系数
=0.554 (L/S) K3=2
d、消防水量按同类工程经验按Q4=10L/S计
e、总耗水量Qmax=Q4+[(Q1+Q2+ Q3)/2]
=10+(1.744+0.75+0.554)/2=11.524(L/S)
(2)供水管径设计
d=[(4000Qmax)/(πv)]1/2
=[(4000×11.524 / (3.14×2)]1/2
=85.67 mm
d——管径mm 水冲流速 v=2.0m/s
(3)供水管线配置。
