水泥稳定层施工方案

合集下载

水泥稳定基层施工方案

水泥稳定基层施工方案

水泥稳定基层施工方案1. 简介水泥稳定基层是一种常见的道路基础层结构,通常用于承载路面的重载荷和分散荷载。

本文档将介绍水泥稳定基层施工方案的基本步骤和注意事项。

2. 施工准备在进行水泥稳定基层施工之前,需要进行以下准备工作:2.1 材料准备•水泥:根据设计要求选择合适的水泥种类,并确保质量标准符合要求。

•骨料:选用适当的砂石骨料,合理控制骨料粒径和配比。

•水:使用清洁的自来水或符合要求的水源。

2.2 设备准备•搅拌设备:确保搅拌设备的完好性和性能稳定,以保证混凝土的均匀搅拌。

•铺设设备:如铣刨机、平地机、碾压机等。

2.3 施工人员•拥有相关证书和经验的施工人员。

•熟悉施工方案和操作规程。

3. 施工步骤按照以下步骤进行水泥稳定基层的施工:3.1 基层处理•清理基层:清除基层上的杂物、灰尘和污染物,确保基层表面干净。

•破碎压实:使用铣刨机或平地机进行破碎压实,使基层达到设计要求的强度和平整度。

3.2 基层湿润在进行水泥稳定基层施工之前,需要将基层进行湿润处理,以提高水泥稳定基层与混凝土面层的粘结强度。

3.3 水泥稳定剂拌合•按照设计配比,将水泥和骨料进行拌合。

•使用搅拌设备将水泥和骨料充分搅拌均匀,确保水泥稳定剂的质量。

3.4 基层铺设•将拌合好的水泥稳定剂均匀铺设在基层上。

•使用铺设设备对水泥稳定剂进行均匀压实,确保稳定剂与基层的贴合。

3.5 湿润和养护•对已铺设的水泥稳定基层进行湿润处理,以促进水泥稳定剂的水化反应。

•使用覆盖物覆盖已铺设的水泥稳定基层,以防止水分的蒸发和保持基层湿润。

•按照设计要求进行养护,通常需要进行7-14天的养护期。

4. 注意事项在进行水泥稳定基层施工时,需要注意以下事项:•严格按照设计要求进行施工,包括材料选用、配比和施工工艺。

•施工现场应保持清洁,防止杂物和污染物进入基层。

•水泥稳定基层施工时,应注意湿润处理和养护期的要求,以保证基层的强度和稳定性。

•在施工过程中,根据实际情况进行及时调整和处理,如湿润程度、稳定剂用量等。

水泥稳定层专项施工方案

水泥稳定层专项施工方案

水泥稳定层专项施工方案一、工程概况本项目位于XX市XX区,总面积为XXXX平方米。

施工内容包括水泥稳定层的铺设和固化,工程周期为X天。

本方案主要针对水泥稳定层的材料选择、施工工艺和质量控制等方面进行详细描述。

二、材料准备1.水泥:采用标号为XXX的普通硅酸盐水泥,按照设计要求进行配合比确定用量;2.砂石:采用级配适宜的天然河沙和碎石,符合国家及工程技术规范的要求;3.污土处理剂:根据现场实际情况选择适宜的处理剂;4.混凝土机械设备:包括搅拌机、泵车等;5.建筑工具:如平板、钢钎、压路机等;6.辅助材料:如混合强化剂、纤维布等。

三、施工工艺1.基层处理(1)清洁地基:对基础进行清理,清除杂物、污土等;(2)修复基层:对无法满足要求的地基进行修复;(3)均匀压实:采用机械压实设备对基层进行均匀压实,保证地基的密实性和平整度。

2.水泥稳定层施工(1)配合比确定:根据设计要求和实际情况,确定水泥、砂石和水的配合比;(2)搅拌:将混凝土搅拌机械设备与水泥、砂石和水按照比例进行搅拌,保证搅拌均匀;(3)铺设:采用平板将混凝土均匀铺设在基层上,保持合理的均匀厚度;(4)整平:使用平板和钢钎对混凝土进行整平,保证表面的平整度;(5)压实:采用压路机或手持振动器对混凝土进行压实,提高密实度;(6)浇水养护:在混凝土硬化前适时浇水,保证养护期内的湿润程度;(7)固化:在混凝土初始硬化后进行固化处理,加快混凝土的强度发展。

四、质量控制1.施工资质:施工单位应具备相应的资质,并具备相关工程施工经验;2.材料质量:确保材料的合格性,如水泥需要符合国家标准等;3.施工质量:严格按照相关规范和设计要求进行施工,确保稳定层的质量;4.检测监控:对施工过程中的重要节点和关键性工序进行检测监控,确保质量合格;5.质量验收:施工结束后进行质量验收,对施工质量进行评估和检查。

以上是水泥稳定层的专项施工方案,包括了工程概况、材料准备、施工工艺和质量控制等内容。

水泥稳定基层施工方案

水泥稳定基层施工方案

水泥稳定基层施工方案一、施工前准备1.检查设计图纸、规格要求和施工方案,并确认现场操作人员明白各项要求;2.检查施工工艺及施工材料的准备情况,确保材料质量及数量满足施工需要;3.组织机械设备、施工人员及安全防护设备,确保施工现场安全;4.清理施工区域,并对需要修整的基层进行处理。

二、基层处理1.将基层线形标高进行检查,确认符合设计要求;2.对于基层高差不大的情况下,采用直接修整方法,通过施工机械进行修整;3.对于高差较大的基层,需采用分层修整的方法,先削去高出部分,然后添加沥青混凝土等材料进行调整,直至达到设计标高;4.将修整后的基层进行碾压,使其均匀、致密。

三、整平指示层施工1.在基层上铺设整平指示层,一般选用水泥砂浆或砂浆配合剂进行施工;2.根据设计要求,在指示层上设置水准标志点、平整度控制点等;3.按照设计要求对指示层进行整平处理,使其达到规定的平整度和标高;4.确保整平指示层的质量,以保证后续水泥稳定层的施工质量。

四、水泥稳定层施工1.水泥稳定层的材料按规定比例进行配合,并进行搅拌均匀;2. 在整平指示层上进行水泥稳定层的浇筑,浇筑厚度一般为5-10cm,具体需要根据设计要求确定;3.在水泥稳定层浇筑完毕后,进行初期压实,通常采用振动碾压机进行压实,使其致密;4.初期压实完成后,对水泥稳定层进行养护,保持其湿润状态,一般养护期为7-14天;5.养护期结束后,进行终期压实,可使用压路机进行多遍碾压,使水泥稳定层更加坚实致密。

五、验收与收尾1.水泥稳定基层施工完成后,进行验收,检查基层的平整度、密实度和设计要求的标高;2.如有不符合要求的地方,及时进行修补和整改;3.清理施工现场杂物,保持整洁有序;4.编制完成施工记录,包括水泥稳定层的厚度、材料配比和施工质量等信息;5.进行工程竣工验收,确保施工质量达到设计要求。

以上是水泥稳定基层施工方案的基本步骤及要点,具体实施时需要根据设计要求和施工条件进行调整。

水泥稳定层施工方案

水泥稳定层施工方案

水泥稳定层施工方案1. 简介水泥稳定层是指在路面基层之上,由水泥和稳定剂混合而成的一种材料层。

它具有优异的强度和稳定性,广泛应用于道路、广场、停车场等场所的铺设。

本文档将详细介绍水泥稳定层施工方案,包括施工步骤、材料准备、工具要求等内容。

2. 施工步骤2.1 准备工作在施工前,需要进行一些准备工作,包括场地清理、工具准备、材料采购等。

1.清理施工场地:清除场地上的杂物、尘土等,确保施工面干净平整。

2.准备工具和设备:常用的工具包括挖掘机、压路机、铲车、平板摊铺机、喷洒车等。

3.购买所需材料:水泥、稳定剂、骨料、砂子等。

根据具体工程情况确定所需数量。

2.2 水泥稳定层施工1.挖掘基层:使用挖掘机将施工区域的原有基层挖掘出来,确保基层平整、坚实。

2.压实基层:使用压路机对挖掘后的基层进行压实,提高基层的密实度和稳定性。

3.铺设各层材料:按照设计要求,依次铺设材料。

首先铺设骨料层,然后喷洒稳定剂,最后铺设水泥层。

4.摊铺水泥层:使用平板摊铺机对水泥层进行均匀摊铺,保证水泥层的厚度均匀、密实。

5.压实水泥层:使用压路机对水泥层进行压实,将水泥层与基层紧密结合。

6.表面处理:根据需要进行表面处理,常见的有钢纹印刷、喷砂、搽水泥乳等。

7.养护:完成施工后,根据养护要求进行养护,确保水泥稳定层的强度和稳定性。

3. 材料准备在水泥稳定层的施工过程中,需要准备以下材料:1.水泥:选用适当强度等级的水泥,如普通硅酸盐水泥、矿渣水泥等。

2.稳定剂:稳定剂用于提高水泥稳定层的强度和稳定性,常用的稳定剂有石灰、矿渣粉、石灰粉等。

3.骨料:骨料用于增加水泥稳定层的强度,一般选用合适粒径的碎石、砂石等。

4.砂子:砂子用于调配水泥稳定层的配比,一般选择细砂。

5.水:用于调配水泥浆料。

4. 工具要求在水泥稳定层的施工过程中,需要使用以下主要工具:1.挖掘机:用于挖掘基层和进行土方移动。

2.压路机:用于对基层和水泥层进行压实。

3.平板摊铺机:用于均匀摊铺水泥层。

水泥稳定层施工方案

水泥稳定层施工方案

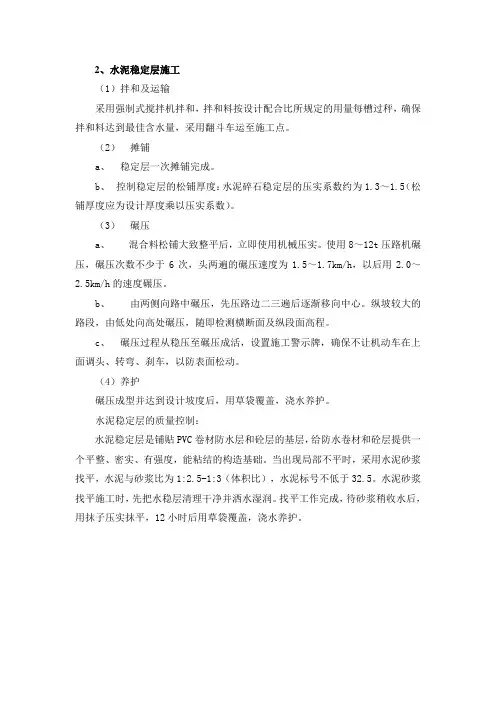

2、水泥稳定层施工
(1)拌和及运输
采用强制式搅拌机拌和,拌和料按设计配合比所规定的用量每槽过秤,确保拌和料达到最佳含水量,采用翻斗车运至施工点。

(2)摊铺
a、稳定层一次摊铺完成。

b、控制稳定层的松铺厚度:水泥碎石稳定层的压实系数约为1.3~1.5(松铺厚度应为设计厚度乘以压实系数)。

(3)碾压
a、混合料松铺大致整平后,立即使用机械压实。

使用8~12t压路机碾压,碾压次数不少于6次,头两遍的碾压速度为1.5~1.7km/h,以后用2.0~2.5km/h 的速度碾压。

b、由两侧向路中碾压,先压路边二三遍后逐渐移向中心。

纵坡较大的路段,由低处向高处碾压,随即检测横断面及纵段面高程。

c、碾压过程从稳压至碾压成活,设置施工警示牌,确保不让机动车在上面调头、转弯、刹车,以防表面松动。

(4)养护
碾压成型并达到设计坡度后,用草袋覆盖,浇水养护。

水泥稳定层的质量控制:
水泥稳定层是铺贴PVC卷材防水层和砼层的基层,给防水卷材和砼层提供一个平整、密实、有强度,能粘结的构造基础。

当出现局部不平时,采用水泥砂浆找平,水泥与砂浆比为1:2.5-1:3(体积比),水泥标号不低于32.5。

水泥砂浆找平施工时,先把水稳层清理干净并洒水湿润。

找平工作完成,待砂浆稍收水后,用抹子压实抹平,12小时后用草袋覆盖,浇水养护。

水泥稳定土基层(底基层)专项施工方案

水泥稳定土基层(底基层)专项施工方案

水泥稳定土基层(底基层)专项施工方案一、施工前准备在进行水泥稳定土基层专项施工之前,必须进行充分的准备工作,以确保施工顺利进行。

具体准备工作包括:1.场地勘察和设计:在施工现场进行勘察,确定地形和土质情况,制定合理的设计方案。

2.材料准备:准备足够的水泥、石子、砂子等原材料。

3.施工人员培训:对参与施工的人员进行必要的培训,确保其具备相关技能和知识。

4.设备检查:检查施工所需设备的工作状态,确保设备正常运转。

二、水泥稳定土基层施工步骤1. 地面处理在进行水泥稳定土基层施工前,需要先对地面进行处理,确保地面平整、干燥、清洁。

如有泥浆或杂物,需清除干净。

2. 搅拌水泥稳定土将预先准备好的水泥、石子和砂子按照一定比例放入搅拌设备中进行搅拌,直至混合均匀。

3. 铺设水泥稳定土将搅拌好的水泥稳定土铺设在地面上,采用机械或人工压实,确保基层均匀、密实。

4. 等待固化待水泥稳定土铺设完成后,需等待一定时间让其自然固化,以提高基层的稳定性。

5. 表层处理在基层固化后,可对表层进行处理,如喷涂防尘剂或进行表层铺装,以提高基层质量和使用寿命。

三、施工注意事项1.在施工过程中,确保施工人员佩戴必要的防护装备,注意施工安全。

2.严格按照设计方案进行施工,不得随意更改施工工艺和材料比例。

3.施工过程中需及时清理施工现场,保持施工环境整洁。

4.如遇恶劣天气或其他不利条件,应暂停施工并采取必要的措施进行保护。

以上内容为水泥稳定土基层(底基层)专项施工方案的详细介绍,希望对施工过程有所帮助。

水泥稳定土施工方案(3篇)

水泥稳定土施工方案(3篇)

第1篇一、工程概况本工程为某道路改建项目,道路全长5公里,路面宽度为24米,采用水泥稳定土基层结构。

施工内容包括:路基土方工程、基层施工、路面面层施工等。

为确保工程质量,特制定本施工方案。

二、施工准备1. 人员准备- 组建专业的施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。

- 对施工人员进行岗前培训,确保掌握水泥稳定土施工技术要求和安全操作规程。

2. 材料准备- 水泥:选用符合国家标准的普通硅酸盐水泥,强度等级不低于32.5。

- 土壤:选用塑性指数在10-20之间的粉质黏土,有机质含量低于3%。

- 粒料:选用粒径不大于40mm的碎石或砾石,含泥量不大于5%。

- 水:采用符合生活饮用水标准的清水。

3. 机械设备准备- 土方施工机械:推土机、挖掘机、装载机、压路机等。

- 基层施工机械:水泥稳定土拌合机、摊铺机、压路机等。

- 路面施工机械:沥青混凝土摊铺机、压路机、划线机等。

4. 施工场地准备- 整理施工场地,确保施工道路畅通。

- 建立临时设施,如施工办公室、材料堆场、施工便道等。

三、施工工艺1. 路基施工- 路基施工按照《公路路基施工规范》进行,确保路基平整、坚实、排水良好。

- 路基土方施工完成后,进行压实度检测,合格后方可进行下道工序施工。

2. 基层施工- 水泥稳定土基层施工工艺如下:a. 拌合:采用水泥稳定土拌合机进行拌合,确保水泥和土料充分混合均匀。

b. 摊铺:采用水泥稳定土摊铺机进行摊铺,摊铺厚度应符合设计要求。

c. 压实:采用压路机进行压实,确保压实度达到设计要求。

d. 养护:水泥稳定土基层施工完成后,应及时进行洒水养护,养护期不少于7天。

3. 路面施工- 路面施工按照《公路路面施工规范》进行,包括沥青混凝土面层施工、划线等。

四、质量控制1. 原材料质量控制- 水泥、土料、粒料等原材料应符合国家相关标准,并经检验合格后方可使用。

2. 施工过程质量控制- 施工过程中,严格控制水泥稳定土的拌合、摊铺、压实等工序,确保施工质量。

水泥稳定土施工方案

水泥稳定土施工方案

水泥稳定土施工方案1.施工准备1.1确定施工区域,并进行现场勘测和测量。

了解地质条件、地下水位和环境要求等情况,随后制定施工方案。

1.2安排工人和机械设备,准备施工所需的材料和工具。

1.3制定安全措施,确保施工过程中的人员和设备安全。

2.材料准备2.1水泥:选用优质硅酸盐水泥,符合国家标准,并进行试验检测。

2.2骨料:选择粒径均匀、强度好的骨料,以确保稳定土层的强度。

2.3沙子:选用细度调节合理的河沙或山石细粉等。

2.4掺和料:选用符合相关标准的优质掺和料。

2.5水:使用清洁无杂质的水。

3.施工工艺和步骤3.1施工基础处理:3.1.1清理施工区域表面的杂物和沉渣,确保基础稳定。

3.1.2对基础进行加固处理,加设加筋网或纤维增强材料等。

3.2稳定土材料的调制:3.2.1根据设计要求,按照一定比例进行水泥、骨料、沙子和掺和料的配比,确保材料的比例合理,调制出质量稳定的水泥稳定土。

3.2.2在混凝土搅拌机或手工搅拌机中,将水泥和掺和料预先混合均匀,再加入适量的水,搅拌1-2分钟。

3.2.3将预先拌合好的水泥和掺和料混合物与骨料、沙子一起搅拌均匀,形成稳定土混合料。

3.3稳定土层铺设:3.3.1将预拌好的稳定土混合料倒入施工区域,均匀分布在施工区域内。

3.3.2使用刮刀、滚压机等机械设备进行初步的压实作业,使稳定土层达到一定的密实度。

3.3.3检查并纠正厚度不均匀、混凝土材料不均匀等问题,确保稳定土层的质量。

3.4稳定土层的养护:3.4.1对铺设好的稳定土层进行养护,以确保其强度和稳定性。

3.4.2在铺设完成后,及时进行浇水养护,以避免材料过早干燥,影响施工质量。

3.4.3根据实际情况,进行适量的湿润和覆盖保护,防止外界环境对养护稳定土层的影响。

4.工程质量控制4.1在施工过程中,进行现场勘测和实测实量,检查施工质量是否符合要求。

4.2根据设计要求,安排专人进行抽样检测,对水泥、骨料和沙子等材料进行质量检测。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

水泥稳定层施工方案
一、工程概况:
陇西县通安驿镇通安驿村易地搬迁区大咸河兴通桥建设工程(引道工程)位于通安驿镇通安驿村,起点与通安驿街道连接,终点与定陇公路平交。

全长648.7米,宽10.0米。

二、水泥稳定层施工
(1)集料、其他原材料技术要求
合理的水泥稳定碎石组成必须达到强度要求,具有较小的温缩和干缩系数(现场裂缝较少),施工和易性好(粗集料离析较小)。

水泥剂量应不大于5%,设计初步推荐水泥剂量为4.0%,我部将根据材料的来源和品质,进行水稳标准配合比设计并上报批准后用于指导生产。

水泥稳
定碎石7天无侧限抗压强度应达到3.5~4.0MPa。

水泥稳定砂砾基层材料要求如下:
1)水泥
水泥应选择初凝时间3h以上和终凝时间较长(宜大于6h)的普通硅酸盐水泥,且各项指标满足要求的强度等级为42.5的水泥。

不得使
用快硬水泥、早强水泥及受潮变质的水泥。

采用散装水泥,在水泥进场入罐时,要停放七天,安定性合格后才能使用;夏季高温作业时,水泥温度不能高于50℃,否则,应采用降温措施。

2)砂砾
在材料投入使用前选定料源。

砂砾选用优质砂砾集料,砂砾的最大粒径不超过31.5mm,砂砾必须由3-4种粒级规格的骨料组成,实行分仓配料。

宜按15-30mm、5-15mm、0-5mm分级,然后按比例掺配。

不得直接使用天然级配砂砾。

砂砾应具有足够的强度和良好的颗粒形状。

水泥采用矿渣硅酸盐水泥,不得使用快硬水泥、早强水泥以及已受潮变质水泥。

施工用水应洁净,不含有害物质。

底基层水泥用量 4.5%,最佳含水量为7%,基层为5%水泥稳定砂砾,最佳含水量为7.5%。

施工前由实验室按规范或设计推荐的比例进行混合料配比方案试验,报监理批准。

混合料试件的7天无侧限抗压强度底基层不小于1.5Mpa,压实度≥95%;基层不小于2.0 Mpa,压实度≥97%。

配合比在正式施工前应经过监理工程师或业主(代表)批准。

试验路段:选择100m长的试验路段,根据工程师认可的配合比进
行现场摊铺和压实试验。

以检验所采用的施工设备能否满足备料、拌和、摊铺和压实的施工方法、施工组织,以及一次施工长度的适应性等。

试验路段拟采用不同的压实厚度,测定其干重、含水量及使混合料达到最佳含水量时的压实系数、压实遍数、压实程序的施工工艺。

通过试验路段试拌得出保持级配稳定和混合料生产控制的方法与体制,通过试铺提出减少离析、易于摊铺、避免早期干缩裂缝、兼顾平整度与压实度要求的工艺配套措施。

3)水
应使用符合设计及规范要求的水源。

(2)铺筑前准备
1)下承层准备
a、水泥稳定碎石的下承层表面应平整、坚实,具有规定的路拱,下承层的平整度和压实度应符合规定要求。

b、清扫下承层面上的杂物,确保摊铺工作面清洁;
c、用洒水车洒少量的水,保证水泥稳定碎石施工时下基层表面湿润且无积水。

2)测量
a、在基层边缘以外30cm处,直线段每隔10m,平曲线段每隔15m 钉基准铁桩,铁桩直径Φ15-25mm,长600mm,铁桩一端制成尖装。

b、测量高程后用螺栓将横梁固定在铁拴上,横梁亦为铁制(Φ12-Φ15mm,长300mm),固定好的横梁呈水平状。

c、在基准桩横梁上设Φ3mm钢丝绳做为基准线。

d、基准线钢丝绳两端用紧绳器拉直绷紧、其拉力应不小于800N。

施工中做好基准桩、线的保护工作。

(3)拌和及运输
在正式拌和之前,先调试粒料拌和机,使混合料的颗粒组成和含水量都达到规定的要求,并且备好的集料最大粒径和级配都应符合要求。

配备专门人员每天拌和前进行含水量测定,及时调整向拌和室中添加的水量,使拌和均匀。

在施工前,应对集料进行下列试验:颗粒分析检测、液限和塑性指数检测、相对密度检测、重型击实试验、压碎值试验、有机质含量试验、硫酸盐含量试验。

对水泥应试验其标号和终凝时间。

只有经试验证明集料级配、配合比各项符合要求后才能进行施工。

拌和站距主线最远处仅有3km左右,我部准备用自重18t的自卸车共10辆把已拌和的混合料尽快运送到铺筑现场。

当气温较高时,对运输车上的混合料应用编织布覆盖,以防止水分过分蒸发。

(4)摊铺及碾压
对于基层20cm我部准备用人工配合摊铺机摊铺,摊铺机两侧走双基准线中央用铝合金支架为基准梯队式进行摊铺,确保平整度。

摊铺机装有自动调平装置和预压实装置。

一般路段每10m设一基准线立柱,弯道处每5m按施工标高悬挂基准线,确保基准线立柱牢固,不得松动。

为保证基准线紧绷,紧线器上安装测力装置。

基准线拉力不小于800N,这样,将会使基准线的下垂度不大于1mm,并使紧线器间距不大于200m。

摊铺中严格控制前进速度,使摊铺能连续进行,尽量不停顿,并注意控制基层在延滞时间内(即拌和开始到碾压完成不超过水泥初凝时间)。

并在每台机后配4人专门消除摊铺过后粗细集料离析的现象,对局部粗集料“窝”应该铲除,并用新混合料填补。

一般摊铺30~50m即进行碾压,做到摊铺一段,碾压一段。

1)用振动压路机配合紧跟混合料的摊铺面进行碾压。

开始用振动压路机不振进行稳压1遍,弱振1遍,然后强振碾压4-6遍,静压1遍。

碾压时压路机由横坡度低的一侧向高的一侧碾压,碾压范围应较基层边缘宽出10cm,碾压时重叠1/2轮宽,碾压速度1.5-1.7km/h。

2)在操作中应做到三块,即快运输、快摊铺、快碾压。

以确保从向拌合机内加水拌合到碾压终了延迟时间不超过3小时。

3)对于路肩墙、水沟等压路机难以压实地段我项目部将配置直立式手扶夯实机具,配备相关人员负责夯实,保证压实度。

(5)施工横向接头处理
1)摊铺混合料时,中间不宜中断。

如因故中断时间超过2小时和每天作业完毕时的摊铺末端进行接茬处理。

此时摊铺机应驶离混合料的末端。

2)操作人员将末端混合料横向切齐,紧靠混合料放两根方木,方木的高度与混合料的压实厚度相同,然后将末端混合料整平且符合设计高程。

3)方木的另一侧用沙砾(或碎石)回填整平长约3m,其高度稍高出方木。

4)将混合料按高程碾压密实,然后将方木和沙砾材料除去,并将底基层清扫干净。

5)摊铺机返回到已压实层的末端就位后开始摊铺新的混合料。

6)如摊铺中断后因故未能按上述方法处理横向接缝,且中断时间已超过2小时,先将摊铺机驶离,将未压实的混合料边铲除边用3m直尺检测平整度,将以碾压密实且高程、平整度符合要求的末端挖成一横向与路中心线垂直的向下的断面,然后摊铺机就位铺筑新的混合料。

(6)养生
水泥稳定碎石上下基层每一段碾压完成并经压实度检查合格后立即开始7天养生,采用塑料薄膜覆盖洒水车经常洒水养生,保证基层始终保持潮湿状态。

养生期间,封闭交通。
