室外雨水处理管网技术标准
室外雨水处理管网技术标准
一、引言
本技术标准旨在规范室外雨水处理管网的设计、施工和维护,以确保雨水的有效收集、储存和排放,达到环保和可持续发展的要求。
二、设计要求
1. 管网布局:根据地形和建筑物分布合理确定雨水处理管网的布局,保证雨水的顺畅流动。
2. 管径选择:根据雨水流量和管网长度选择合适的管径,避免管道过大或过小造成浪费或阻塞。
3. 管材选择:选用耐腐蚀、耐久性好的材料,确保管网的使用寿命。
4. 水质处理:设计合适的雨水过滤和分离系统,以去除悬浮物和污染物,保证雨水的水质符合相关标准。
三、施工要求
1. 管道铺设:管道铺设应按照设计要求进行,确保管道的坡度符合排水要求。
2. 连接方式:采用可靠的管道连接方式,确保连接处密封可靠。
3. 施工质量控制:施工过程中应进行质量检查,保证管道的质
量符合要求。
4. 安全防护:施工期间应加强安全防护措施,确保施工人员和
设备的安全。
四、维护要求
1. 定期清理:定期清理管道中的淤泥和杂物,保证雨水的顺畅
流动。
2. 定期维护:定期检查管道和设备的状况,及时修复和更换损
坏部件。
3. 水质监测:定期监测雨水的水质,确保水质符合标准要求。
4. 档案管理:建立完善的管网维护档案,记录维护过程和维护
结果。
五、附则
1. 技术标准的执行由相关管理部门负责监督和检查。
2. 技术标准的修订由相关专家和管理部门共同制定。
3. 技术标准的违反行为将依法追究责任。
以上为室外雨水处理管网技术标准的内容,以确保雨水处理的有效性和环保性。
具体的设计、施工和维护细则可根据实际情况进行调整和补充。
室外管网技术规范标准
室外管网技术规范标准范:管径≤300mm时,槽深不得超过1.5m;管径>300mm时,槽深不得超过2.0m;沟底宽度应略大于管道外径1.0-1.5倍;沟槽底部应为平整的土层或砂垫;沟槽两侧边坡坡度不得大于1:1.5;沟槽开挖后,应及时清理沟槽内的泥土和杂物,保持沟槽干燥清洁。
3.2.管道安装3.2.1.管道铺设前,应进行管道长度和坡度的检查,确保管道的长度、坡度符合设计要求。
同时,应检查管道的口径、材质、壁厚等是否符合设计要求。
3.2.2.管道安装时,应保证管道的轴线与设计轴线一致,管道的连接应严密牢固,不得有渗漏现象。
对于塑料管道的连接,应按照相关标准进行热熔连接或电熔连接,不得采用其他连接方式。
3.2.3.管道铺设完毕后,应进行试压或试验验收,确保管道的质量和安全性能达到设计要求。
试压或试验验收的具体要求应符合相关标准和规范。
4.验收与保养4.1.施工单位应按照相关标准和规范进行验收,并向甲方提供验收报告和相关资料。
4.2.管道安装完毕后,应及时进行保养和维护,确保管道的正常运行和使用寿命。
具体保养和维护要求应符合相关标准和规范。
若发现管道存在问题,应及时进行修复或更换。
3.1.4.在开挖前,必须清楚地了解地下障碍物和地面上高压线缆的位置和高度,并采取严格的防护措施,以确保挖土机在工作时没有障碍物。
挖掘出的土方应该放置在距离沟边0.8米以外的地方,高度不应超过1.5米,必须按照要求放置坡度,不能随意堆放,以免影响其他工程。
3.1.5.为保持沟底原土不被扰动,必须留出比沟底设计标高高出300毫米的原土层,采用人工清挖。
在开沟时,测量人员必须密切配合,严禁超挖现象的出现。
在开挖排水管道的土方时,沟底应按照设计要求的坡度施工。
3.1.6.在软土地基、流沙、溶洞等不稳定地层内开槽时,必须根据现场情况按规范要求设置沟槽支撑。
3.1.7.开挖市政接驳管线时,应避开天然气、国防光缆等特殊设施(可参考XXX出具的隐蔽管线图)。
室外管网施工工艺
室外管网施工工艺第一小节、污水管网一、原材质量控制雨、污水管采用HDPE钢带增强聚乙烯螺旋波纹管材,承插胶圈封口,管道基础参见12S8-3。
进场管材必须符合规范要求。
出厂前对每一节管道均要进行检验,检验合格,并填写合格证书后方可使用。
管材的技术规格应满足设计要求,其性能指标应符合设计技术标准要求。
所用管材必须符合管材质量标准,管材外观检查时,管身不得有漏水、裂纹,管口不得有残缺。
管材用汽车运输,吊车装卸,人工配合。
管材在运输过程中,应该有防止滚动和相互碰撞的措施。
橡胶圈应保存在0-40摄氏度的室内,不得长期受阳光照射,距离热源不应小于1m。
橡胶圈不能同有机溶剂(油、笨等)以及对橡胶有损的酸碱、二氧化碳等物质存放在一起,更不能与以上物质接触。
橡胶圈在保存及运输中,不能长期受到挤压,以免变形。
二、施工工艺及过程控制1、管道放线污水工程的水准点和桩号同道路专业,位于路口及有预埋支管的井位为控制井位。
测设管道中线起、终点,检查井位置桩及中心线位控制桩,并在开挖范围外设方向控制桩,在稳固处设间距不大于100m的临时水准点。
施工设置的临时水准点、管道同线控制桩、高程桩必须经复核后才能使用,并要经常校核。
2、管道开槽沟槽开挖采用挖掘机挖土,人工刷坡的方法施工。
根据地质情况开挖边坡采用1:0.4,确定沟槽上口开挖边线,确定槽底开挖宽度(管道结构宽与两侧工作空间宽之和)。
若现场地质条件不允许时可根据实际情况做出适当调整,以确保边坡稳定。
沟槽弃土应随时清理,堆放在距离沟槽上边口10m以外,沟槽开挖工程中及成槽后应避免出现振动荷载,开槽应预留30cm土,待铺管时由人工清除。
挖沟槽时,不能直接挖到管道基础底标高,应高于基础底高程30cm以上,在铺管前人工挖土,整个施工过程中都不能扰动原状土。
沟槽底土基,要保证其强度和稳定。
沟槽开挖在确保一侧堆土满足规定的同时,多余土方另选点存放,以保证回填土。
沟槽开挖成型后用木板及圆木进行支撑,保证边坡稳定。
室外管网施工技术交底
技术交底记录宽度和深度,其坐标和标高应符合设计要求。
水位高度应高出上游井管顶4m。
3.4.3将进水管接至堵板的下侧,下游井内管子的堵板下侧应设泄水管,并挖好排水沟。
从水箱向管内充水,管道充满水后,一般应浸泡「2昼夜再进行试验。
3.4.4量好水位,观察管口接头处是否严密不漏,如发现漏水应及时返修,闭水试验的观察时间不应少于30min,水渗入和渗出量应不大于下表:无压力管道严密性试验允许渗水量3.4.6管道排出有腐蚀性水时,管道不允许有渗漏;雨水管和与其性质相似的管道,除湿陷性黄土及水源地区外,可不作渗水量试验。
3.5管沟回填土3.5.1管道施工完毕并经检验合格后,沟槽应及时回填,管顶上部500mm以内不得回填直径大于IOOmm的块石和冻土块;50Omm以上部分回填块石或冻土不得集中,如用机械回填,机械不得在管沟上行驶。
3.5.2回填土应分层夯实,虚铺厚度如设计无要求,应符合下列规定:机械夯实:不大于30Omm人工夯实:不大于20Omm管子接口坑的回填必须仔细夯实。
3.6砌井3.6.1井室的规格、尺寸和位置应符合设计要求;安装混凝土预制井圈,应将井圈端部洗干净并用水泥砂浆将接缝抹光。
3. 6.2砖砌井室,井室的内外壁应用防水砂浆抹面。
4. 6.3井内需做流槽,应用混凝土浇筑或用砖砌筑,并用水泥砂浆抹光,流槽的高度等于引入管中的最大管径,流槽下部断面为半圆形,其直径同引入管管径相等。
流槽上部应作垂直墙,其顶面应有0.05的坡度。
8.1钢筋混凝土管承受外力压较差,易损坏,搬运和安装过程中不能碰撞,不能随意滚动,要轻放。
9.2管道施工完毕且闭水试验合格后,应及时进行回填,严禁晾沟。
10.3填土时,不可将土块直接砸在接口抹带及防腐层部位。
B、管道宜在沟槽内进行连接,下管时应采用软带或麻绳平衡下移,防止管材划伤、扭曲或过大的拉伸和弯曲。
C、要保持管子平衡,将管子缓慢放入沟底,放管时不能使管线产生较大振动,严禁抛甩管线。
室外给排水管网工程统一技术标准
室外给排水管道施工前,施工单位须详细的进行图纸审查,检查室外给排水管网位置、标高与现状或图纸上的燃气、电气等其它专业的管网(相关图纸由甲方提供)间距是否合理,核对管网与各单体建筑标高及室外环境标高的适宜性。工程内容涉及与市政管网接驳的,应复核接驳处市政管网管径、标高的可行性。如发现问题,施工单位须在图纸会审中及时提出解决。
3.4.2.11雨季施工应采取防止管材漂浮的措施;当管道施工完毕尚未回填而遭到水泡时,应进行管中心线和管底高程复测和外观检查,如出现位移、漂浮、拔口现象,应返工处理。
3.4.2.12雨、污水管道必须经过严格的闭水试验后方能隐蔽。
3.5管道防腐
3.5.1埋地敷设的塑料管材如无特殊说明,勿需另外防腐。埋地敷设的镀锌钢管须采用加强级防腐。除非设计有要求,加强级防腐层采用环氧煤沥青外防腐水管道应采用高密度聚乙烯(PE)管,明装管道应选用钢塑管(具体以甲方针对该项目限定的管材品牌价格为准),从水泵房至各楼栋的埋地加压消防管道应采用热镀锌钢管,管道外壁做加强级防腐。
3.4.1.2给水管道埋地敷设时,管顶的覆土厚度不得小于500mm,穿越道路部位的覆土厚度不得小于700mm,小于700㎜时,用混凝土包封。
当地基为干槽,其超挖深度在150mm以内时,可用原土回填压实,压实密度不低于原天然地基;当干槽超挖大于150mm、小于1m时,可用石灰土分层压实,相对密度不应低于95%。
槽底有地下水或地基含水量较大时,可满槽填入大块石,块石间用级配砂填实,距沟底设计标高200m范围内须用细砂夯填。
如槽底局部遇到回填的坑、穴、井或挖掉的局部坚硬地基(老房基、桥基等)可先将其挖除,然后用天然级配砂石、石灰土或可压实的砂粘土分层压实回填,压实度不应小于95%,处理深度不宜大于1m。
室外管网技术标
施工组织设计一、工程概况工程名称:****集中供热-城西新区热力管网(直埋保温管第三标段:管径D250-D350),建设地点:****,建设规模:2510米(单线)(第三标段管径D250为610米、管径D350为1900米)从9号井到16号井共4座井(不含16号井),要求工期:18天。
二、施工方案1.管网施工方案1.1土石方开挖该工程采用机械配合人工开挖。
开挖土方由机械转运至离管沟15m,。
开挖放坡系数按1:0.3~1(根据现场土质确定),开挖沟槽底宽按管道直径加上工作面,为避免挖土堆放对基础壁的侧压力以至垮塌,对挖出土方需汽车外运。
为保证施工安全及工程质量,开挖沟槽宽度加大,按业主、监理,现场实际收方计量(签证),沟槽开挖到基地时如是淤泥,为了满足管道的地基稳定,采用砂卵石换填(现场签证)。
1.2土石方外运因受施工场地限制及开挖土方量大,对在开挖中产生的土石方部分用自卸汽车外运弃渣,运至业主指定弃渣场。
1.3管道基础施工1)基础施工前必须复核坡度板的标高,一般在沟槽底部每隔4m左右打一样桩,用栏桩控制挖土面、垫层面和基础面。
2)管道基础的砂垫层应按规定的沟槽宽度满堂铺筑、摊平、拍实。
3)在砂垫层上安装混凝土基础的侧向模板时,应根据管道中心位置在坡度板上拉出中心线,用垂球和搭马(宽度与混凝土基础一致)控制侧向模板的位置。
搭马每隔2.5m安置一个以固定模板之间的间距。
搭马在浇筑混凝土后方可拆除,随即清理保管。
4)混凝土基础侧向模板应具有一定的强度和刚度,一般可选用钢撑板、木板和钢模。
模板安装应缝隙严密,支撑牢固,并符合结构尺寸的要求。
5)碎石垫层面上有水时,不得浇筑基础混凝土。
混凝土应用拍板或平板振动器拍平。
混凝土基础浇筑完毕后,12h内不得浸水,并应进行养护。
混凝土强度达2.5MPa以后方可拆模。
6)平基混凝土抗压强度大于5.0N/mm2,方可进行安管。
7)在沟槽开挖清理至设计标高,做好管道垫层后,开始管道安装,工作在管道安装中需注意排水、雨水管道坡度,接口严密度及强度情况,保证接口牢固。

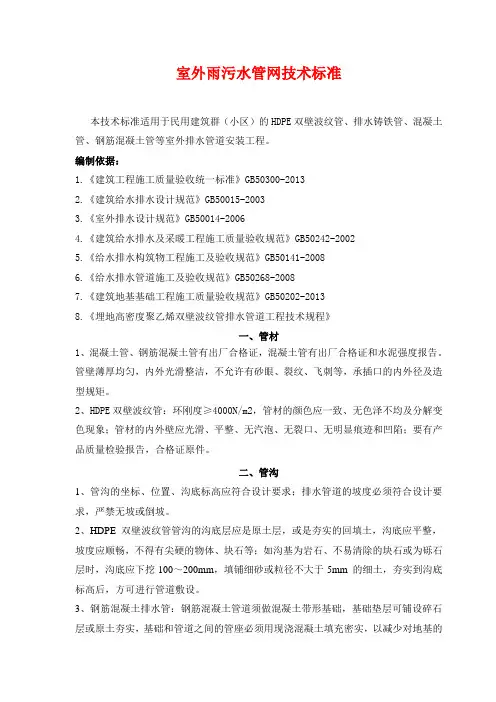

室外雨污水管网技术标准
室外雨污水管网技术标准本技术标准适用于民用建筑群(小区)的HDPE双壁波纹管、排水铸铁管、混凝土管、钢筋混凝土管等室外排水管道安装工程。
编制依据:1.《建筑工程施工质量验收统一标准》GB50300-20132.《建筑给水排水设计规范》GB50015-20033.《室外排水设计规范》GB50014-20064.《建筑给水排水及采暖工程施工质量验收规范》GB50242-20025.《给水排水构筑物工程施工及验收规范》GB50141-20086.《给水排水管道施工及验收规范》GB50268-20087.《建筑地基基础工程施工质量验收规范》GB50202-20138.《埋地高密度聚乙烯双壁波纹管排水管道工程技术规程》一、管材1、混凝土管、钢筋混凝土管有出厂合格证,混凝土管有出厂合格证和水泥强度报告。
管壁薄厚均匀,内外光滑整洁,不允许有砂眼、裂纹、飞刺等,承插口的内外径及造型规矩。
2、HDPE双壁波纹管:环刚度≥4000N/m2,管材的颜色应一致、无色泽不均及分解变色现象;管材的内外壁应光滑、平整、无汽泡、无裂口、无明显痕迹和凹陷;要有产品质量检验报告,合格证原件。
二、管沟1、管沟的坐标、位置、沟底标高应符合设计要求;排水管道的坡度必须符合设计要求,严禁无坡或倒坡。
2、HDPE双壁波纹管管沟的沟底层应是原土层,或是夯实的回填土,沟底应平整,坡度应顺畅,不得有尖硬的物体、块石等;如沟基为岩石、不易清除的块石或为砾石层时,沟底应下挖100~200mm,填铺细砂或粒径不大于5mm 的细土,夯实到沟底标高后,方可进行管道敷设。
3、钢筋混凝土排水管:钢筋混凝土管道须做混凝土带形基础,基础垫层可铺设碎石层或原土夯实,基础和管道之间的管座必须用现浇混凝土填充密实,以减少对地基的压力和对管子的反力。
三、管道敷设1、管道承插接口时,插口插入方向应与水流方向一致,由低点向高点依次安装,钢筋混凝土管如采用抹带接口,接口前应将管口的外壁凿毛、扫净;接口完毕后,抹带应进行保湿养护。
室外排水规范
室外排水规范1. 引言室外排水是指将建筑物、道路、广场等室外区域产生的雨水或污水排放到污水管网或其它合适的处置系统中,以保持室外环境的卫生与安全。
室外排水规范旨在规范室外排水系统的设计、施工和维护,保证其正常运行和持久使用。
2. 设计要求2.1 排水系统布置•室外排水系统的布置应考虑降雨量、降雨频率以及排水的需求。
•排水系统应合理布置,确保排水畅通,避免积水和漫水现象的发生。
•为了方便清洁和维护,排水井和管道宜设置在易于检查和维修的地方。
2.2 排水管材料选择•室外排水系统的管材材质应符合国家标准,能够抵御大气环境中的腐蚀。
•常用的排水管材料包括PVC管、钢管、铸铁管等,根据具体使用环境和需求选择合适材料。
2.3 排水管直径和坡度•排水管道的直径和坡度应根据设计流量和管道长度来确定。
•确保排水管道能够迅速而有效地将水排出,避免积水和倒流的情况。
2.4 排水口设置•室外排水系统应设置合适数量和位置的排水口,确保周围地面不积水。
•排水口应具备防止异物进入的功能,防止堵塞。
3. 施工要求3.1 排水管道安装•排水管道应按照设计图纸要求进行施工,管道连接应密封牢固,确保不漏水。
•水平安装时应保持一定的坡度,确保水能够自由流动。
3.2 排水井和检查井安装•排水井和检查井应在合适的位置和距离设置,并与排水管道相连接。
•确保井盖能够承受预计的荷载,避免发生井盖移位或坍塌的情况。
3.3 排水口安装•排水口应按照设计要求进行设置,确保位置合理、数量适当。
•排水口的防堵设计要满足防止异物进入但允许水流顺畅排出的要求。
4. 维护管理4.1 定期清理•室外排水系统应定期清理,清除排水管道中的污物和杂物,保持畅通。
•排水井、检查井和排水口也应定期清理,防止阻塞或漏水。
4.2 检查排水系统•定期检查排水系统的完整性,确保管道密封良好,井盖无松动或破损。
•如发现问题,及时修复,避免进一步损坏和影响排水效果。
4.3 防冻措施•在寒冷地区,要采取相应的防冻措施,以防止冰冻导致排水管道破裂或堵塞。
室外排水管道安装施工工艺标准
室外排水管道安装施工工艺标准1.适用范围本工艺标准适用于民用建筑群(住宅小区)及厂区的室外排水管网的硬质聚氯乙烯(UPVC)和排水铸铁管安装工程。
2. 施工准备2.1 原材料、半成品的检验及验收:2.1 材料要求:2.1.1管材为硬质聚氯乙烯(UPVC)。
所用粘接剂应是同一厂家配套产品,并有产品合格证及说明书。
2.1.2 UPVC管材内外表层应光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致。
直管段挠度不大于l%。
管件造型应规矩、光滑,无毛刺。
承口应有梢度,并与插口配套。
2.1.3铸铁排水管及管件规格品种应符合设计要求。
灰口铸铁的管壁薄厚均匀,内外光滑整洁,无浮砂、包砂、粘砂,更不允许有砂眼、裂纹、飞刺和疙瘩。
承插口的内外径及管件造型规矩,法兰接口平正光洁严密。
2.1.4青麻、油麻要整齐,不允许有腐朽现象。
沥青漆、防锈漆、调和漆和银粉必须有出厂合格证。
2.1.5水泥一般采用325 号水泥,必须有出厂合格证或复试证明。
2.1.6其它材料:UPVC粘接剂、钢丝网(水泥管钢丝网抹带)、螺栓、螺母、肥皂、汽油、机油、胶皮布、电气焊条、铅丝等。
2.2 主要工机具2.2.1机具:砂轮机、手锯、铣口器、钢刮板、活扳手、手锤、水平尺、毛刷、棉布、线坠等。
2.2.2工具:手锤、大锤、手锯、断管器、錾子、捻凿、麻钎、压力案、台虎钳、管锥、倒链、小车等。
2.2.3其它:水平尺、钢卷尺、小线等。
2.3 作业条件:2.3.1安装相关的设计图纸齐全,并均经过设计交底和图纸会审,相关的施工方案已编制完毕。
2.3.2 技术人员已向施工班组进行了技术交底。
2.3.3管沟平直,管沟深度、宽度符合要求。
2.3.4管沟沟底夯实,沟内无障碍物。
且应有防塌方措施。
2.3.5管沟两侧不得堆放施工材料和其它物品。
2.4 作业人员技术员、施工员、材料员、质检员、管工(水暖工)、电工、起重工、测量工。
3. 操作工艺3.1工艺流程3.2 根据施工图检查管沟坐标、深度、平直程度、沟底管基密实度是否符合要求。
室外综合管网的工序质量验收标准及要求
室外综合管网的工序质量验收标准及要求导言室外综合管网,即建筑楼外配套管网,主要包括:排水管道(污水管、雨水管)、热力管道、煤气管道、供水管道(自来水管、中水管、纯净水管)、通讯及智能化管线(电话、有线电视、宽带网)、电力管线等。
本文总结的工序质量验收标准及要求,值得工程朋友们参考实施。
室外管网施工主要工序管道材料准备→场平测量定位放线→土方开挖→沟底基础施工测量→管道防腐、安装→管道井施工→管道闭水、打压→管沟回填→井盖安装。
工序质量验收制度要求施工单位在每道工序完成后,要及时报告监理工程师及建设单位项目专业工程师到场验收检查和签字认可,并进行影像资料留底存档,使每一道工序都处于受控状态。
凡是本工程规定需要设计人员参加的工序检查,应会同设计人员一并参加。
未经验收检查合格并签字,不得进行下道工序施工。
1.室外各埋设管道质量验收标准(1)合格证书资料齐全,按各管道相应国标参数进行测量长度与壁厚,按10/100根比例抽检。
(2)埋地钢管防腐层符合规范。
(3)外观要求:波纹管内外壁不得有气泡、裂口、分裂变色线及明显的标志。
管材内壁应光滑平整不应有明显波纹,套管外壁波纹要均匀,不得有凹陷现象。
套管波纹凹部内外壁应紧密熔接,不得有脱开现象。
套管的端部切口要平整、光滑。
切面于管材的轴线(垂直度偏差不超过最小平均内径的3.5%)。
切割位置控制在内外壁粘合处。
(4)堆码整齐有防雨防晒防止滚动的措施。
要求说明(1)甲供材:所到物资由发包人项目部会同承包人项目、监理工程师共同验收,签订“甲供物资初步验收表”。
(2)甲指乙供及乙供材:材料进场前由承包人提交加之“甲指乙供物资申报表”及“乙供物资申报表”,经发包人项目部审核通过后方可选择使用;第一批材料进场时承包人需向发包人提供拟选用材料的相关资料及样品备案,发包人及监理对到场材料进行验收,施工期间,可随时进行抽样送检或对一封闭部位进行破坏性检测。
(3)如发现破损裂口、变形等缺陷材料,应及时剔除。
室外排水管网灌水和通水试验施工工艺标准
室外排水管网灌水和通水试验施工工艺标准QB/SZJA 05-132-2014 室外排水管网灌水和通水试验安装施工工艺标准1适用范围本工艺标准适用于民用建筑群(住宅小区)及厂区的室外排水管网的灌水和通水试验。
2编制依据建筑工程施工质量验收统一标准 GB 50300建筑给水排水及采暖工程施工质量验收规范 GB50242-20023施工准备3.1 技术准备及要求管道灌水通水试验作业指导书编制出台并经批准,施工网络计划编制出台,已进行安全技术交底,并做好记录。
3.2 材料准备及要求临时水管,排水管,水泥、黄沙(堵管用)等试验所需材料准备齐全。
3.3 主要机具水泵,扳手,钢丝钳,铁丝等管道灌水、注水试验所需的材料准备齐全。
3.4 作业条件施工用水用电,能保证供应,施工排水布置完毕并保持排水畅通。
检查井、管道施工完毕。
4 施工工艺4.1 工艺流程图:4.2 施工前准备4.2.1 检查雨水管道及生活污水管道安装情况。
4.2.2 清理窖井杂物4.2.3 水泵、供水管道安装并抽水运行。
4.3 封堵窖井内管口室外排水管道灌水、通水试验一般在管道回填之前进行,试验可分段进行或系统完成后进行。
一般分段进行试验。
试验前,将试验段管道一端在窖井处用红砖砌筑,水泥砂浆抹灰进行封堵,要求管口封堵严密,不得漏水,所封管口应在低标高处。
4.4 灌水通水在试验管段的开口端采用结构养护用水或消防水等,通过水管向管内注水,直至窖井内水平面淹没管口1m,时间不少于30min。
在向管内注水时,试验人员逐段对安装的管道的通水情况进行检查,检查管道通水是否通畅,检查管道接头、窖井与管道交接处等是否有渗漏,检查排水流量是否符合设计要求。
同时填写给、排水系统通水试验记录,记录所发现的问题及处理意见、试验结束后,及时处理发现的问题并填入试验记录。
试验要求管道排水通畅,无堵塞,管接口无渗漏。
5 质量标准5.1 主控项目:室外排水管道的灌水通水试验,隐蔽或埋地的排水管道在隐蔽前必须做灌水试验和通水试验,排水通畅无堵塞,管口接口无渗漏。
