聚氨酯涂膜防水层的施工

合集下载

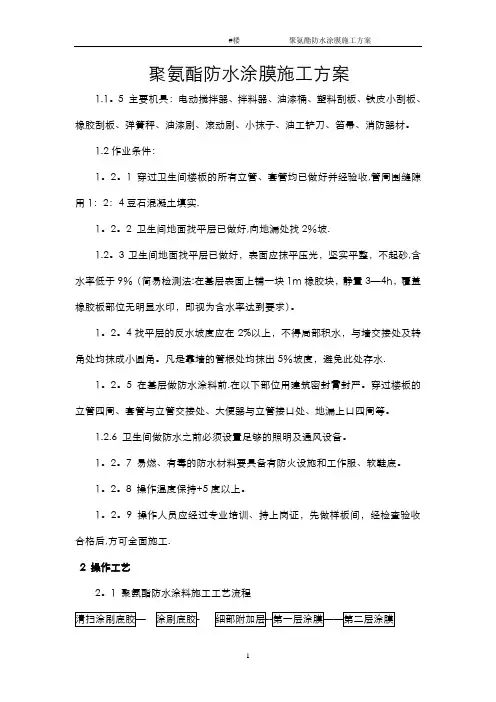

聚氨酯防水涂膜施工方案

聚氨酯防水涂膜施工方案

聚氨酯防水涂膜施工方案1.1。

5 主要机具:电动搅拌器、拌料器、油漆桶、塑料刮板、铁皮小刮板、橡胶刮板、弹簧秤、油漆刷、滚动刷、小抹子、油工铲刀、笤帚、消防器材。

1.2作业条件:1。

2。

1 穿过卫生间楼板的所有立管、套管均已做好并经验收,管周围缝隙用1:2:4豆石混凝土填实.1。

2。

2 卫生间地面找平层已做好,向地漏处找2%坡.1.2。

3卫生间地面找平层已做好,表面应抹平压光,坚实平整,不起砂,含水率低于9%(简易检测法:在基层表面上铺一块1m橡胶块,静置3—4h,覆盖橡胶板部位无明显水印,即视为含水率达到要求)。

1。

2。

4找平层的反水坡度应在2%以上,不得局部积水,与墙交接处及转角处均抹成小圆角。

凡是靠墙的管根处均抹出5%坡度,避免此处存水.1。

2。

5在基层做防水涂料前.在以下部位用建筑密封膏封严。

穿过楼板的立管四周、套管与立管交接处、大便器与立管接口处、地漏上口四周等。

1.2.6 卫生间做防水之前必须设置足够的照明及通风设备。

1。

2。

7 易燃、有毒的防水材料要具备有防火设施和工作服、软鞋底。

1。

2。

8 操作温度保持+5度以上。

1。

2。

9 操作人员应经过专业培训、持上岗证,先做样板间,经检查验收合格后,方可全面施工.2 操作工艺2。

1 聚氨酯防水涂料施工工艺流程2.2 清扫基层:用铲刀将粘在找平层上的灰皮除掉,用笤帚将尘土清扫干净,尤其是管根、地漏和排水口等部位要仔细清理.如有油污时,应钢丝刷和砂纸刷掉。

表面必须平整,凹陷处用1:3水泥砂浆找平.2.3 涂刷底胶:将聚氨酯甲、乙两组份和二甲本按1:1。

5:2的比例(重量比)配合搅拌均匀,即可使用。

用滚动刷或油刷蘸底胶均匀涂刷在基层表面,不得过薄也不得过厚,涂刷量以0。

2kg/m 左右为宜,涂刷后应干燥4h 以上,才能进行下一工序的操作.2。

4 细部附加层:将聚氨酯涂膜防水材料按甲组份:乙组份=1:1。

5的比例混合搅拌均匀,用油漆刷蘸涂料在地漏、管道根、阴阳角和出水口等容易漏水的薄弱部位均匀涂刷,不得漏刷(地面与墙面交接处,墙与墙阴角处贴350mm 高无纺布附加层。

聚氨酯膜防水施工技术交底

聚氨酯膜防水施工技术交底

聚氨酯膜防水施工技术交底一、施工材料及机具(一)、施工材料1.主体材料: 聚氨酯防水涂料属于中高档双组分反应型厚质涂膜, 它是由甲组分和乙组分按一定比例混合, 均匀搅拌后, 涂布在基层上, 经反应而成旳一种橡胶状弹性防水涂料。

2.无机铝盐(微膨胀型)防水剂: 是由铝、铁、钙等无机高分子金属盐及多种无机盐类按一定比例配合, 经化合反应制成旳防水剂, 呈淡黄色由状液体, 将其掺入到水泥砂浆找平层中, 经一系列化学反应, 产生旳物质能堵塞水泥砂浆旳孔隙, 阻断渗水通道, 从而提高水泥砂浆旳基层旳抗渗透性, 使基层含水率较快到达施工规定。

3、涤纶无纺布: 又叫聚酯纤维无纺布。

是由涤纶纤维加工制成旳。

它是阴阳角、变形缝等部位旳附加增强材料。

4.聚乙烯泡沫塑料片材:它是由聚乙烯树脂和化学助剂等, 经捏合、混炼、挤出成型和盐浴发泡等工序加工制成旳。

其厚度为5~6㎜, 宽度为800~900㎜。

重要用于地下构造外墙防水涂膜旳保护层。

(二)、施工工具:聚氨酯防水涂膜施工所用工具见下表:二、施工准备(一)、基层规定及处理1.为防止地下水旳渗透, 减少基层旳渗透率, 可在水泥砂浆找平层中掺入一定配合比旳无机铝盐防水剂(水泥: 中砂: 无机铝盐防水剂: 水=1: 3: 0.3~.035), 使基层含水率降至9%如下, 保证基层干燥。

2、基层应结实、平整、洁净。

抹水泥砂浆找平层要随打随压光, 不得有空鼓、起砂、掉灰等缺陷;基层表面旳平整度可用2m长靠尺检查, 规定靠尺与基层旳空隙≤5㎜, 超过时应将表面凿毛, 清水冲洗, 弥补水泥素浆后, 用水泥砂浆找平;对基层表面旳灰尘、油污、铁锈等, 应在涂布防水层之前彻底清除。

3.阴阳角部位应做成r=10㎜旳圆角或八字角。

(二)、施工作业旳条件1.在地下工程防水施工期间, 应做好排水工作, 使地下水位降至涂膜防水层底部最低标高如下300㎜, 以利于防水涂料旳充足固化。

施工完毕, 须待涂层完全固化成膜后, 才可撤掉排水装置, 结束排水工作。

聚氨酯涂膜防水层施工工艺

聚氨酯涂膜防水层施工工艺

12.6 聚氨酯涂膜防水层施工工艺12.6.1 材料性能要求⑴聚氨酯涂料:质量应符合表12-7、表12-8的要求。

⑶纤维布:可采用聚酯纤维无纺布、玻璃纤维布、中碱玻璃纤维布(≥50g/m2),并符合有关现行国家标准的规定。

12.6.2 施工工具与机具⑴机具:涂料搅拌器、垂直提升设备、手持打磨机、手推车等。

⑵工具:平铲刀、笤帚、滚刷、棕毛刷、平毛刷、胶胶板刷、铁抹子、拌料桶、磅秤等。

12.6.3 作业条件⑴防水层基层施工完成,已验收合格并办理了隐蔽记录。

⑵穿过屋面的各种管件根部及屋面构筑物、伸缩缝、天沟等根部均已按设计要求施工完毕。

⑶基层含水率不超过9%,并清扫干净。

⑷聚氨酯涂料已运到现场,经复检材料质量符合要求。

⑸施工机具已备齐,水、电已接通。

⑹气温不低于5℃。

12.6.4 施工工艺聚氨脂涂膜防水层施工工艺流程如下:基层清理→细部节点处理→涂刷底胶→防水涂膜施工→保护层施工。

12.6.5 施工要点1基层清理先用打磨机将突出基层的多余混凝土或砂浆结块清除,再用钢丝刷和清水清除基层表面的浮浆、返碱、尘土、油污以及表面涂层等杂物,并使光滑的混凝土表面变成粗糙面,然后用清水冲洗至中性。

2涂刷底胶(1)底胶配合比:按甲料:乙料:二甲苯=1:1.5:2的质量比搅拌均匀。

(2)先涂刷阴阳角、排水管、立管周围、混凝土接口、裂缝处以及需增强部位,然后大面积涂刷。

涂刷后,以不粘手时即可进行下一道工序操作。

3细部节点处理(1) 天沟、檐沟与屋面交接处的附加层宜空铺,空铺宽度不应小于200mm(图12-11)。

图12-11 屋面天沟、檐沟(2) 无组织排水檐口的涂膜防水层收头,应用防水涂料多遍涂刷或用密封材料封严(图12-12)。

檐口下端应做滴水处理。

图12.6—2 屋面檐口(3) 泛水处的涂膜防水层,宜直接涂刷至女儿墙的压顶下,收头处理应用防水涂料多遍涂刷封严;压顶应做防水处理(图12-13)。

图12.6—3 屋面泛水(4) 变形缝内应填充泡沫塑料,其上放衬垫材料,并用卷材封盖;顶部应加扣混凝土盖板或金属盖板(图12-14)。

聚氨酯涂膜防水施工工艺

聚氨酯涂膜防水施工工艺

聚氨酯涂膜防水施工工艺一、简介聚氨酯涂膜是一种常用于建筑防水的材料,具有优异的防水性能和耐候性。

它能够在不同的基材上进行涂覆,形成一层坚韧、耐水、耐紫外线的防水层。

本文将介绍聚氨酯涂膜的防水施工工艺,以帮助施工人员正确进行施工。

二、施工准备1. 设备准备:确保施工所需要的设备齐全,并检查设备是否正常工作。

2. 基材处理:清理基材表面,确保表面干净、平整,无灰尘和油污。

3. 材料准备:根据施工需求,准备好适量的聚氨酯涂料、稀释剂等相关材料。

三、施工步骤1. 基层处理:对需要涂覆的基层进行处理,确保基层的平整度和密实度。

对于有漏水情况的基层,需要先进行修复处理。

2. 基层处理剂涂覆:使用刷子或滚筒将基层处理剂均匀地涂覆在基层上,形成一层均匀的底涂层。

待底涂层干燥后,进行下一步操作。

3. 基层涂膜施工:将聚氨酯涂料和稀释剂按一定比例混合均匀,用专用工具(如滚筒、喷枪等)将涂料均匀地涂覆在基层上。

对于施工需要,可以进行多遍涂膜,每遍涂膜之间需要进行干燥处理。

4. 水平处理:涂覆完成后,根据需要进行水平处理,确保涂膜表面平整。

5. 角部处理:对建筑物内外角部进行加固处理,防止涂膜破裂。

6. 墙地交接处处理:对墙地交接处进行特殊处理,以增强涂膜的附着力。

7. 检查和修补:在涂膜干燥之后,进行检查,如发现涂膜有破损或缺陷,及时进行修补。

8. 完工处理:施工完成后,对设备进行清洁和存储,清理施工场地,确保安全和环境卫生。

四、注意事项1. 施工环境:施工过程中要注意环境温度、湿度等因素,避免在不合适的天气条件下施工。

2. 涂料的贮存和运输:涂料的贮存和运输要按照相关标准进行,防止出现质量问题。

3. 施工团队:选择有经验的施工团队进行施工,并确保施工人员具备相关技能和资质。

4. 施工层数:根据具体需求确定涂膜的施工层数,确保防水效果。

5. 保护措施:在涂膜施工期间,要采取保护措施,防止其他施工活动对涂膜造成损害。

五、总结聚氨酯涂膜防水施工工艺是一项重要的建筑施工技术,正确的施工工艺能够保证涂膜的质量和防水效果。

聚氨酯涂膜防水施工组织设计及工艺

聚氨酯涂膜防水施工组织设计及工艺

聚氨酯涂膜防水施工组织设计及工艺聚氨酯涂膜是一种常用的防水材料,具有耐候性好、粘结强度高、施工方便等优点,因此在建造工程中得到广泛应用。

为了确保聚氨酯涂膜的防水效果,施工组织设计及工艺至关重要。

本文将从聚氨酯涂膜防水施工组织设计及工艺的角度出发,详细介绍相关内容。

一、施工前准备1.1 确定施工方案:根据建造结构、使用环境等因素,确定聚氨酯涂膜的施工方案,包括涂膜厚度、施工层数、施工工艺等。

1.2 检查施工现场:检查施工现场的平整度、干燥度、清洁度等情况,确保施工条件符合要求。

1.3 准备施工材料:准备好所需的聚氨酯涂膜材料、底漆、固化剂、溶剂等,确保施工材料质量合格。

二、基层处理2.1 清洁基层:清除基层表面的灰尘、油污等杂质,保持基层表面干净。

2.2 补修基层:对基层存在的裂缝、孔洞等进行修补,确保基层平整。

2.3 底漆处理:涂刷底漆,增强基层与聚氨酯涂膜的粘结力,提高防水效果。

三、施工工艺3.1 涂膜施工:根据施工方案,采用喷涂、刷涂等方式进行聚氨酯涂膜的施工,确保涂膜均匀、密实。

3.2 固化处理:待涂膜干燥后,进行固化处理,提高涂膜的耐候性和耐久性。

3.3 防水层保护:在涂膜固化后,进行防水层的保护,避免外力损坏和紫外线辐射。

四、验收及维护4.1 防水层验收:对施工完成的聚氨酯涂膜进行验收,检查防水层的平整度、密封性等指标。

4.2 维护保养:定期对聚氨酯涂膜进行维护保养,及时修补损坏部份,延长防水层的使用寿命。

4.3 质量保证:建立质量保证体系,确保施工质量符合标准要求,提高防水效果的稳定性。

五、总结5.1 聚氨酯涂膜防水施工组织设计及工艺对防水效果起着至关重要的作用,施工前准备、基层处理、施工工艺、验收及维护等环节都需要严格把控。

5.2 合理的施工方案、精细的施工工艺、严格的质量控制是确保聚氨酯涂膜防水效果的关键。

5.3 惟独在施工组织设计及工艺上做到位,才干保证聚氨酯涂膜防水效果的稳定性和持久性。

聚氨酯防水涂料施工工艺标准

聚氨酯防水涂料施工工艺标准

聚氨酯防水涂料施工工艺标准在涂刷防水层前,先用聚氨酯底胶涂刷一遍,形成底层,增强涂层的附着力和密封性。

底胶的配合比例为甲组份和乙组份按1∶1的比例混合,搅拌均匀后涂刷在基层上,厚度应控制在0.2~0.3mm之间,干燥时间为1~2h。

3.4涂膜防水层施工:在底胶干燥后,将聚氨酯防水涂料按配比混合,搅拌均匀后涂刷在基层上,厚度应控制在1.5~2.0mm之间,涂刷时应均匀、充分、不漏涂。

涂刷完毕后,应在24小时内进行第二遍涂刷,厚度同样应控制在1.5~2.0mm之间,以增强涂层的密封性和耐水性。

3.5做保护层:在涂膜防水层干燥后,用水泥砂浆配制的抹面层涂刷在防水层上,厚度应控制在5~10mm之间,表面应平整、光滑,不得有空鼓、裂缝等缺陷。

抹面层干燥后,可进行地面铺装或其他施工工序。

3.3.1 底胶(基层处理剂)的配制方法为先将聚氨酯甲料、乙料和二甲苯按照1∶1.5∶2的重量比例配合搅拌均匀,配好的料需要在2小时内用完。

3.3.2 底胶涂刷的方法是将配制好的底胶料用长把滚刷均匀涂刷在基层表面,涂刷量为0.3kg/m2左右。

涂刷后需要等待约4小时,直到手感不粘时,即可进行下一道工序。

3.4 涂膜防水层施工:3.4.1 材料配制的方法是将聚氨酯按甲料、乙料和二甲苯以1∶1.5∶0.3的比例(重量比)配合,用电动搅拌器强制搅拌3~5分钟,至充分拌合均匀即可使用。

配好的混合料应在2小时内用完,不可时间过长。

3.4.2 附加涂膜层的做法是在涂膜附加层中铺设玻璃纤维布,涂膜操作时用板刷刮涂料驱除气泡,将玻璃纤维布紧密地粘贴在基层上。

阴阳角部位一般为条形,管根为块形,三面角应裁成块形布铺设,可多次涂刷涂膜。

3.4.3 涂刷第一道涂膜的方法是在前一道涂膜加固层的材料固化并干燥后,先检查其附加层部位有无残留的气孔或气泡,如没有,即可涂刷第一层涂膜;如有气孔或气泡,则应用橡胶刮板将混合料用力压入气孔,局部再刷涂膜,然后进行第一层涂膜施工。

聚氨酯涂膜防水层楼面施工工艺

聚氨酯涂膜防水层楼面施工工艺

聚氨酯涂膜防水层楼面施工工艺1施工方法:⑴工艺流程:⑵操作工艺:1)基层处理:涂刷防水层施工前,先将基层表面的杂物、砂浆硬块等清扫干净,并用干净的湿布擦一次,经检查无不平、空鼓、起砂等缺陷,方可进行下一道工序。

2)刷底胶:底胶配制:将聚氨脂甲、乙料和二甲苯按1∶1.5∶2(重量比),配合搅拌均匀,配好的料在2h内用完。

底胶涂刷:将配制好的底胶料,用长把滚刷和毛刷蘸满均匀涂在基层表面上,涂刷时不得堆积或露白见底,涂刷量以0.3kg∕m2左右为宜。

涂后5h干燥方能进行下一工序。

3)涂膜防水层施工:涂料配制:根据施工需要用量,将聚氨脂甲、乙料按1∶1.5(重量比)的比例配合后,用电动搅拌器搅拌均匀。

聚氨脂涂膜防水材料随配随用,配制好的混合料宜在2h内用完。

第一度涂层施工:在底胶基本干燥固化后,用塑料或橡胶刮板均匀涂刮一层涂料,涂刮时要求均匀一致,不得过厚或过薄,涂刮厚度一般以1.5mm左右为宜。

第二度涂层施工:在第一度涂层固化24h后,再在其表面刮涂第二度涂层,涂刮方法同第一度涂层。

为了确保防水工程质量,涂刮方向必须与第一度的涂刮方向垂直。

重涂时间的间隔,由施工时环境温度和涂膜固化的程度(以手触不粘为宜)来确定,一般不得小于24h,也不宜大于72h。

第三度涂层施工:涂刮方法与第二度涂层相同,涂刮方向与上一度涂刮方向垂直。

凡遇到底板与立墙相连接的阴角、穿过墙管的根部、地漏、排水口、阴阳角、等薄弱部位,均设聚酯纤维无纺布进行附加增强处理。

附加层做法:在涂刷第二遍涂膜后,立即铺贴聚酯纤维无纺布,并使布平整地粘在涂膜上,然后涂刷混合料,滚压密实,不允许有皱折、空鼓现象。

经过5h以上固化后才可以涂刷第三遍涂膜。

稀撒石渣:为增强防水层与粘结贴面材料(如马赛克、瓷砖、缸砖等)的水泥砂浆之间的粘结力,在第三度涂层尚未固化前,在其表面稀撒干净的石渣(直径为2mm)4)涂膜保护层:最后一度涂膜固化干燥后,即可根据建筑设计要求的适宜形式,一般抹水泥砂浆保护层。

聚氨酯涂膜防水材料施工方案

聚氨酯涂膜防水材料施工方案

聚氨酯涂膜防水材料施工方案一、工程概况二、施工规定1、本规定适用于聚氨酯涂膜材料的屋面、厕浴间、厨房及地下防水防潮工程和各种复杂部位进行无接缝冷施工。

2、设计或使用聚氨酯涂膜进行防水工程施工,应按屋面工程质量验收规范(GB50108——2001);地下防水工程质量验收规范(GB502082002)的规定进行。

3、防水工程施工前,应先进行图纸会审,根据图纸了解设计要求,做出防水工程施工设计方案。

经甲方、监理方认可后方可施工。

4、施工时,有关安全技术、劳动保护、防火等,必须依照国务院颁发的建设安装工程安全技术规程和国家其它有关现行规定执行。

5、防水施工前应对前道工序进行质量验收,基面必须符合防水施工要求,基面表层应光洁、平整、不起砂,待合格后方可进行防水层施工。

6、施工时清扫基面,确保基面无灰尘、无杂物。

7、防水层的施工应在上道工序结束后进行,不得交叉施工。

8、涂层施工完毕尚未达到完全固化时,不允许上人踩踏,不允许尖利物的碰刺,以免损坏防水层,影响防水质量。

9、保护层或装饰层施工,须在防水层完成两天后进行。

抹砂浆时,为了方便施工,可在防水层最后一遍涂刮时,立即撒上干净的中粗砂。

10、施工工具a、基面清理工具:锤子、凿子、铲子、钢丝刷、扫帚、抹布等。

B、取料配料工具:台秤、称料桶、拌料桶、搅拌器、剪子等。

三、施工工艺1、施工顺序验收基层→ 清理修整基层表面→ 细部附加处理→ 防水层→撒上干净中粗砂→ 保护层→ 养护→ 验收2、基层要求及处理a、基层表面要抹平压光,不允许有凹凸、松动和起砂掉灰等缺陷存在。

b、排水口或地漏部位应低于整个防水层,以便排除积水。

c、管根、烟囱根、通风道及阴阳角部位应作成小圆角或钝角。

d、防水基面要干燥,含水率小于9%为宜,以便涂料施工,简易检验方法为:将1 m²卷材平坦地铺在找平层上,静置3-4h掀开检查,找平层覆盖部位未见水印即可。

3、产品施工及使用说明a、本产品属非焦油、双组份、反应型防水涂料,甲料(主剂)为微黄色透明粘稠液体,乙料(副剂)为黑色发亮糊状物。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

聚氨酯涂膜防水层的施工
聚氨酯涂膜防水施工属冷作业施工,只适用于地下室结构外防外涂的防水施工作法,不适用于外防内涂作法。

即聚氨酯涂料应涂刷在地下室结构面上,所形成的涂膜防水层能够适应结构变形。

应特别注意,聚氨酯涂料不应涂在保护墙上。

非聚氨酯涂膜防水施工,如水乳型(不属于化学反应固化成膜的)涂料不得在地下室防水涂膜使用。

1.主要材料及施工机具
(1)聚氨酯防水涂料
甲组分:异氰酸基含量以(3.5±0.2)%为宜;
乙组分:如为羧基固化时,轻基含量以(0.7±0.1)%为宜。

聚氨酯防水涂料及形成防水涂膜的质量应符合下列要求:
固体含量:不小于94%;
拉伸强度:不小于1.65N/mm2;
断裂延伸率:不小于300%;
柔性:-30℃弯折无裂纹;
不透水性:0.3N/mm2,30min,不渗漏。

(2)聚酯纤维无纺布
由聚酯纤维加工制成,主要用做涂膜的增强材料,规格60~80g/m2,拉力100N/50mm,延伸率20%以上(横向)。

(3)聚乙烯泡沫塑料片材
由聚乙烯树脂成型发泡制成,厚度5~6mm,主要用做立墙外侧防水涂膜的软保护层。

其主要技术性能应符合下列要求:
拉伸强度:不小于0.2N/mm2;
断裂伸长率:不小于100%;
直角撕裂强度:不小于23N/25mm;
吸水率:不大于0.6%。

(4)辅助材料
主要包括二甲苯(稀释剂和机具清洗剂)、二月桂酸二丁基锡(促凝剂)和苯磺酰氯(缓凝剂)等。

(5)施工机具
应备有电动搅拌器、拌料桶、油漆刷、弹簧秤以及消防器材等。

2.基层处理
(1)基层表面必须平整光滑,不得有疏松、砂眼或孔洞存在。

如有上述现象存在时,应抹水泥砂浆找平,采用掺入水泥量15%108胶或聚醋酸乙烯乳液调制的水泥腻子填充刮平。

(2)遇有穿墙套管时,套管按规定安装牢固,收头圆滑。

(3)需要施工涂膜防水层的基层表面必须干净干燥。

3.施工工艺
(1)清扫基层
把基层表面的尘土杂物认真清扫干净。

(2)涂刷基层处理剂
将聚氨酯甲、乙组分和二甲苯按1:1.5:2的比例(重量比)配合搅拌均匀,再用长把滚刷蘸满该混合料,均匀地涂刷在基层表面上。

涂刷时不得堆积或露白见底,涂刷量以0.3kg/m2左右为宜。

涂后应干燥5h以上,方能进行下一工序的施工。

(3)涂膜防水层的施工
1)涂膜材料的配制
聚氨酯涂膜防水材料应随用随配,配制好的混合料宜在2h内用完。

配制方法是将聚氨酯甲、乙组分按1:1.5的比例配合,注入拌料桶中,用电动搅拌器强力搅拌均匀备用。

2)涂膜防水层的操作工艺
用刮板或滚刷刮涂配制好的混合料,顺序均匀地涂刷在基层处理剂已干燥的基层表面上,涂刷时要求厚薄均匀一致,对平面基层以涂刷2~3遍为宜,每遍涂刷量为0.8~1.0kg/m2,对立面基层以涂刷3~4遍为宜,每遍涂刷量为0.5~0.6kg/m2。

防水涂膜的总厚度以不小于2mm为合格。

涂完第一遍涂膜后,一般需固化5h以上,至指触基本不粘时,再按上述方法进行下道涂刷。

涂刷方向应互相垂直,凡是底板与立墙相连接的阴角部位,应铺设聚酯纤维无纺布进行增强处理,详见图17-59。

具体作法是在涂刷第二遍涂
膜后,立即铺贴聚酯纤维无纺布,并使无纺布平坦地粘在涂膜上,在无纺布上再刮涂混合料,滚压密实,不允许有皱折或空鼓现象存在。

经过5h以上的固化后,方可涂刷第三遍涂膜。

图17-59 地下室聚氨酯涂膜防水构造
1-混凝土底板;2-细石混凝土保护层;3-涂膜防水层;4-砂浆找平层;5-混凝土垫层;
6-素土夯实;7-聚乙烯泡沫毡软保护层;8-砖砌模板墙;9-膨胀橡胶止水条3)平面部位铺贴油毡保护隔离层
当平面部位最后一遍涂膜完全固化,经检查验收合格后,即可用氯丁橡胶粘接剂花粘固定,虚铺一层纸胎石油沥青油毡作保护隔离层。

也可在最后一道刮涂涂料时铺一层聚酯无纺布作保护层。

4)浇筑细石混凝土保护层
在油毡及无纺布保护隔离层上,直接浇筑40~50mm厚的细石混凝土作刚性保护层,施工时必须防止机具或材料损伤油毡层和涂膜防水层。

如有损伤现象,必须用聚氨酯混合料修复后,方可继续浇筑细石混凝土,以免留下渗漏水的隐患。

完成刚性保护层施工后,即可根据设计或规范规定,绑扎钢筋并进行结构混凝土的施工。

5)立面粘贴聚乙烯泡沫塑料保护层
在立墙刮涂的涂膜完全固化,经检查验收合格后,再均匀刮涂一遍涂膜,在该遍涂膜固化前,应立即粘贴5~6mm的聚乙烯泡沫塑料片材作软保护层。

粘贴时要求泡沫塑料片材拼缝严密,以防回填灰土时损伤防水涂膜。

6)回填灰土
完成软保护层的施工后,即可按照设计要求或规范规定,分步回填三七或二八灰土,并应分步夯实。

4.工程验收
按《地下防水工程质量验收规范》(GB 50208-2002)涂料防水层要求验收。

5.安全注意事项
(1)施工用的材料必须用密封的容器包装,存放材料的库房和施工现场应通风良好。

(2)存料、配料和施工现场必须严禁烟火。

(3)每次施工用完的机具要及时用有机溶剂清洗干净。

(4)材料库房及施工现场应配备消防器材。
