桥梁吊装安全方案

桥梁吊装安全方案

桥梁吊装安全方案
一、概述
随着经济快速发展,桥梁建设日益增多,桥梁吊装安全方案成
为桥梁施工的重要组成部分。

桥梁吊装工作面临的风险较大,必须
采取科学、严谨的安全措施,保障人员和设备的安全。

本文针对桥
梁吊装过程中出现的安全问题,制定一个完备的桥梁吊装安全方案。

二、安全准备
1.鉴定设备
在吊装前需要对起重设备进行鉴定。

对于吊装起重机的鉴定,
应按照GB /T 5031等标准执行。

2.检查工地
吊装现场应进行检查,确保场地平整、斜坡度合适、地面坚实
不易滑动、建筑物坚固无破损等。

吊装场地应设置围墙,以防止外
界干扰。

3.组织人员
吊装需要专业人员进行操作。

人员应在吊装前进行相关的技术
培训,同时要确保人员数量充足。

4.检查设备
吊装设备需要周期性地检查和维护,确保其正常运行。

在吊装
过程中,还应定期检查吊装设备,以确保其不发生故障。

桥梁吊装安全应急预案

桥梁吊装安全应急预案

一、编制目的为加强桥梁吊装作业安全管理,提高应急处置能力,最大限度地减少事故损失,保障国有资产和员工生命安全,特制定本预案。

二、适用范围本预案适用于所有桥梁吊装作业,包括桥梁建设、维修、拆除等环节。

三、组织机构及职责1. 成立桥梁吊装安全应急指挥部,负责指挥、协调和监督桥梁吊装安全应急工作。

2. 应急指挥部下设以下工作组:(1)现场指挥组:负责现场指挥、协调和调度。

(2)救援组:负责事故现场救援、伤员救治和疏散。

(3)后勤保障组:负责应急物资、设备、车辆等后勤保障工作。

(4)信息宣传组:负责事故信息收集、发布和舆论引导。

四、危险性分析及控制措施1. 危险性分析:(1)吊装作业人员无证上岗;(2)吊装设备故障;(3)吊装作业过程中超载、超限;(4)吊装作业区域环境复杂,存在安全隐患;(5)恶劣天气影响吊装作业。

2. 控制措施:(1)严格执行吊装作业人员持证上岗制度;(2)加强吊装设备检查、维护和保养;(3)严格按照吊装作业规程进行操作,严禁超载、超限;(4)对吊装作业区域进行安全检查,排除安全隐患;(5)密切关注天气变化,恶劣天气条件下暂停吊装作业。

五、应急响应1. 事故发生后,立即启动应急预案,各工作组按照职责分工,迅速开展救援工作。

2. 救援组:(1)迅速赶到事故现场,评估事故情况;(2)组织人员实施救援,确保伤员安全;(3)对事故现场进行警戒,防止二次事故发生。

3. 后勤保障组:(1)提供应急物资、设备、车辆等后勤保障;(2)协助救援组完成救援任务。

4. 信息宣传组:(1)收集事故信息,及时向上级汇报;(2)对外发布事故信息,引导舆论。

六、应急结束1. 事故得到有效控制,救援工作基本完成,经应急指挥部批准,宣布应急结束。

2. 对事故原因进行调查,追究相关责任。

七、附则1. 本预案由桥梁吊装安全应急指挥部负责解释。

2. 本预案自发布之日起施行。

桥梁吊装施工方案

桥梁吊装施工方案

桥梁吊装施工方案1. 引言桥梁吊装施工是建设大型桥梁时不可或缺的重要工序之一。

在进行桥梁吊装施工时,需要制定详细的方案以确保施工安全和顺利进行。

本文将介绍桥梁吊装施工的步骤和安全措施,并提供操作指南。

2. 桥梁吊装施工步骤2.1 准备工作在进行桥梁吊装施工前,需要进行以下准备工作:•确定起重设备:根据桥梁的型号、尺寸和重量,选择合适的起重设备,如吊车、起重机等。

•人员培训:确保吊装操作人员具备相关的资质和经验,并了解各项安全操作规程。

•确定吊点:根据桥梁结构和设计要求,确定吊装的吊点位置,并做好标记和标识。

•安装吊具:根据桥梁的结构特点,选择合适的吊具,并进行安装和检验。

•制定施工计划:根据实际情况,制定详细的桥梁吊装施工计划,明确各项工作的时间和顺序。

2.2 吊装操作桥梁吊装施工的主要步骤包括:2.2.1 吊装前检查在进行吊装前,需要进行以下检查:•起重设备:检查起重设备的工作状况和安全性能,确保设备正常运行。

•吊具:检查吊具的安装和连接情况,确保吊具牢固可靠。

•吊点:检查吊点的位置和牢固程度,确保吊点能够承受桥梁的重量。

2.2.2 吊装操作进行吊装操作时,需要注意以下事项:•吊装动态:根据施工计划和吊装标准,合理控制吊装速度和力度,确保桥梁平稳、安全地吊起。

•通信协调:吊装操作人员需要与指挥人员进行良好的通信协调,确保吊装操作的准确性和安全性。

•监控情况:吊装操作人员需要随时监控桥梁的情况,并及时采取调整措施,确保吊装过程安全可靠。

2.3 完成工作吊装完成后,需要进行以下工作:•卸载桥梁:根据施工计划和安全要求,将桥梁安全地卸载下来,并进行必要的修整工作。

•检查设备:对使用的起重设备和吊具进行检查和维护,确保设备的性能和安全性。

•清理现场:清理吊装现场,恢复工地秩序,确保施工环境整洁。

3. 桥梁吊装安全措施在桥梁吊装施工过程中,需要采取安全措施以确保施工过程安全可靠。

常见的安全措施包括:•施工安全计划:制定详细的施工安全计划,明确施工过程中的安全要求和操作规程。

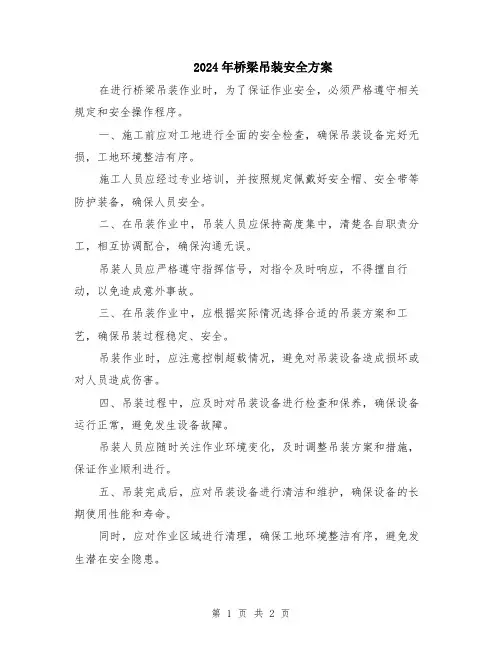

2024年桥梁吊装安全方案

2024年桥梁吊装安全方案

2024年桥梁吊装安全方案
在进行桥梁吊装作业时,为了保证作业安全,必须严格遵守相关规定和安全操作程序。

一、施工前应对工地进行全面的安全检查,确保吊装设备完好无损,工地环境整洁有序。

施工人员应经过专业培训,并按照规定佩戴好安全帽、安全带等防护装备,确保人员安全。

二、在吊装作业中,吊装人员应保持高度集中,清楚各自职责分工,相互协调配合,确保沟通无误。

吊装人员应严格遵守指挥信号,对指令及时响应,不得擅自行动,以免造成意外事故。

三、在吊装作业中,应根据实际情况选择合适的吊装方案和工艺,确保吊装过程稳定、安全。

吊装作业时,应注意控制超载情况,避免对吊装设备造成损坏或对人员造成伤害。

四、吊装过程中,应及时对吊装设备进行检查和保养,确保设备运行正常,避免发生设备故障。

吊装人员应随时关注作业环境变化,及时调整吊装方案和措施,保证作业顺利进行。

五、吊装完成后,应对吊装设备进行清洁和维护,确保设备的长期使用性能和寿命。

同时,应对作业区域进行清理,确保工地环境整洁有序,避免发生潜在安全隐患。

总之,严格遵守各项规定和操作程序,加强安全意识和技术培训,是保证桥梁吊装作业安全的关键。

只有做到以上方面,才能有效降低事故发生的风险,确保桥梁吊装工作的顺利实施。

桥梁运输及吊装安全专项方案

桥梁运输及吊装安全专项方案

桥梁运输及吊装安全专项方案目录一、项目概述 (2)二、安全管理目标及原则 (2)三、前期准备与计划安排 (3)3.1 现场勘察与评估 (5)3.2 制定运输及吊装方案 (5)3.3 人员培训与资质认证 (6)四、桥梁运输安全方案 (7)4.1 运输工具选择及检查 (8)4.2 货物固定与防护 (9)4.3 运输路线规划与风险控制 (10)五、桥梁吊装安全方案 (12)5.1 吊装设备及工具选择 (13)5.2 吊装作业流程设计 (14)5.3 吊装过程中的安全防护措施 (16)六、安全技术保障措施 (17)6.1 现场安全管理制度 (18)6.2 安全防护设施及用品配置 (19)6.3 应急处理预案及演练安排 (20)七、风险评估与隐患排查治理 (22)7.1 安全风险评估方法 (23)7.2 风险隐患排查整改措施 (24)7.3 监控与报告机制建立 (25)八、验收与后期管理要求 (26)8.1 运输及吊装任务验收标准 (27)8.2 后期维护保养管理要求 (28)8.3 经验总结与持续改进计划 (29)一、项目概述本项目旨在确保桥梁运输及吊装过程的安全性,通过实施一系列专项措施,降低安全事故发生的概率,保障人员和设备的安全。

项目将针对桥梁施工过程中的关键环节进行细致的风险评估,并制定相应的安全防范措施。

我们将对施工人员进行全面的安全教育和培训,提高他们的安全意识和操作技能,确保桥梁运输及吊装工作的顺利进行。

本项目的实施还将充分考虑环境保护和文明施工的要求,采取有效措施减少施工对周边环境的影响,保持施工现场的整洁有序。

通过科学合理的施工组织设计和安全管理体系的建立,我们将努力实现桥梁运输及吊装工作的安全、高效、优质完成,为桥梁工程的顺利实施提供有力保障。

二、安全管理目标及原则严格遵守国家和地方有关桥梁运输及吊装的法律法规,确保作业人员具备相应的资质和技能。

建立健全桥梁运输及吊装的安全管理制度,明确各级管理人员的职责和权限,确保安全生产责任落实到位。

桥梁起重吊装专项方案

桥梁起重吊装专项方案

一、工程概况本工程为某地区桥梁建设项目,主要包括桥梁主体结构、桥面系、排水系统等。

根据工程设计文件和相关法律法规,为确保桥梁起重吊装施工的安全、高效、顺利进行,特制定本专项方案。

二、起重吊装设备1. 起重机:选用塔式起重机,主要技术参数如下:- 最大起重量:50吨- 最小起重量:2吨- 额定起重力矩:600kN·m- 工作半径:60m- 起升高度:60m- 额定总功率:150kW2. 吊索具:选用高强度钢丝绳、吊钩、滑轮组等,满足吊装需求。

三、施工工艺1. 施工准备:(1)对施工现场进行平整,确保场地坚实、平整,满足起重机行走和吊装作业需求。

(2)检查起重机、吊索具等设备,确保其安全、可靠。

(3)对施工人员进行安全教育和培训,提高安全意识。

2. 吊装作业:(1)根据设计图纸,确定吊装顺序和吊装点。

(2)设置安全警戒区域,确保现场人员安全。

(3)采用多点吊装,减小吊装过程中桥梁结构的变形。

(4)吊装过程中,密切关注吊装设备的运行状态,确保其稳定可靠。

(5)吊装完成后,检查桥梁结构,确保其符合设计要求。

四、安全措施1. 人员安全:(1)施工人员必须佩戴安全帽、安全带等防护用品。

(2)现场设置安全警戒区域,确保非施工人员不得进入。

(3)对施工人员进行安全教育和培训,提高安全意识。

2. 设备安全:(1)定期对起重机、吊索具等设备进行检查、维护,确保其安全可靠。

(2)吊装过程中,密切关注设备运行状态,发现问题立即停机检查。

(3)吊装过程中,确保吊装设备与桥梁结构的距离符合安全要求。

3. 施工现场安全:(1)设置安全警示标志,提醒施工人员注意安全。

(2)施工现场设置消防设施,确保火灾事故发生时能够及时扑救。

(3)施工现场设置临时排水设施,确保施工过程中排水畅通。

五、应急预案1. 人员伤亡事故:(1)立即组织现场救援,确保伤者得到及时救治。

(2)报告相关部门,按照事故处理程序进行处理。

2. 设备故障:(1)立即停机检查,排除故障。

桥梁吊装方案

桥梁吊装方案

桥梁吊装方案一、项目背景及目标这座桥梁跨越了一条繁忙的河道,是连接两岸经济的重要纽带。

我们的目标是确保桥梁在规定时间内顺利完成吊装作业,不影响河道交通和周边环境。

二、吊装设备选型1.吊车:根据桥梁的重量和尺寸,我们选择了500吨级的吊车。

这款吊车稳定性强,操作简便,能够满足我们的需求。

2.拖车:为了将吊车和桥梁运输到施工现场,我们选用了一辆重型拖车,确保安全、稳定。

三、吊装现场布局1.吊车摆放位置:吊车需停放在桥梁一端,距离岸边约10米的位置,以便于吊装。

2.桥梁摆放位置:桥梁的另一端需设置在河岸的另一侧,与吊车摆放位置相对应。

3.施工人员分布:现场需配备至少10名施工人员,分别负责指挥、监控、调整桥梁位置等任务。

四、吊装流程1.预备阶段:检查吊车、拖车等设备,确保安全无误。

同时,对桥梁进行检查,确认无损坏。

2.吊装阶段:将吊车停在预定位置,将吊钩挂在桥梁的预定位置。

然后,缓慢提升吊车,使桥梁离开地面。

3.运输阶段:将桥梁运输至河岸另一侧的预定位置。

4.放置阶段:将桥梁缓慢放下,调整位置,使其与另一端的桥梁对接。

5.固定阶段:使用螺栓将桥梁两端固定,确保安全。

五、安全措施1.吊装前,对吊车、拖车等设备进行仔细检查,确保安全。

2.施工人员需穿戴安全帽、防滑鞋等防护用品。

3.设置安全警示标志,提醒过往船只和行人注意安全。

4.吊装过程中,现场安排专职安全员进行监督,发现隐患及时处理。

六、应急预案1.吊装过程中,如遇突发情况,立即停止作业,组织人员撤离现场。

2.如桥梁发生损坏,立即启动应急预案,组织人员进行修复。

3.如遇到恶劣天气,暂停吊装作业,等待天气好转后再进行。

4.遇到紧急情况,立即与当地政府和相关部门联系,寻求支持。

七、项目进度安排1.吊装前准备:1周内完成。

2.吊装作业:2天内完成。

3.吊装后整理:1天内完成。

八、项目预算1.吊车租赁费:10万元。

2.拖车租赁费:5万元。

3.人员工资:15万元。

T梁吊装专项安全施工方案

T梁吊装专项安全施工方案

T梁吊装专项安全施工方案一、工程概况T梁吊装是指在桥梁施工过程中,利用起重机械对大型T梁进行吊装安装。

本方案主要针对T梁吊装施工中的安全问题,制定相应的安全施工方案,确保施工安全。

二、施工准备工作1.严格按照相关法律法规要求办理安全施工备案手续。

2.组织开展安全教育培训,确保参与施工的人员掌握相关安全知识和操作技能。

3.编制施工方案,并送相关部门审批。

4.对参与吊装作业的起重机械进行检查和维护,确保其良好的工作状态。

5.统筹施工现场和周边环境,做好内外场地清理,保持施工区域的通畅和整洁。

三、吊装作业前的准备工作1.施工前,组织现场人员进行安全会议,明确各项安全措施和分工任务。

2.确保吊装作业的现场布置合理,保持吊装区域的平整与稳定。

3.检查吊装索具和绳索,并进行试验验收,确保其质量合格。

4.确定各项安全防护措施,如设置警示标志、警示线等。

5.对起重机械进行试运行,确保其正常工作。

四、吊装作业中的安全措施1.严格按照起重机械使用规范进行操作,禁止超负荷吊装和超速作业。

2.保持吊装区域的稳定,禁止在吊装区域内进行其他工作。

3.吊装过程中,由专人进行指挥,并设置专门的安全监护人员。

4.吊装作业人员必须佩戴安全帽、安全绳等个人防护装备。

5.吊装现场必须配备专业的救援器材和人员,确保在意外事故发生时能够及时进行救援。

6.在吊装过程中,禁止无关人员进入吊装区域,设置警示标志和警示线,确保施工现场的安全。

五、吊装作业结束后的安全措施1.吊装作业结束后,及时清理工地,恢复正常交通秩序。

2.对吊装设备进行归纳整理,妥善保管,进行设备的维护和保养。

3.做好吊装作业的总结和总结,并及时修订完善方案,以提高施工效率和安全性。

六、安全风险和应急措施1.安全风险:起重机械故障、吊装索具断裂、风力大等。

2.应急措施:及时检查和维护起重机械,确保其工作正常;定期检查和更换吊装索具;监测风力状况,如遇风力大,暂停吊装作业。

以上是T梁吊装专项安全施工方案的内容。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

桥梁梁板吊装安全施工技术方案一、工程概况三联河桥跨越三联河,该河为规划河道,主要用于引水及排洪。

路线与三联河中心线的交叉桩号为K0+436.281,右偏交角为100˚,桥梁按斜10˚设计。

桥梁上部结构形式采用3×8m普通钢筋混凝土空心板梁,桥面连续,全桥一联,桥梁全长34.04m,桥梁全宽18m。

桥面铺装10cm厚钢筋混凝土现浇层、防水层及10CM厚沥青铺装层。

两侧桥台各设一道D40伸缩缝,支座均采用普通圆板式橡胶支座。

下部结构为桩柱式墩,钻孔灌注桩基础,桩基础按摩擦桩设计;重力式U型台,扩大基础接桩基,桩基按摩擦桩设计。

桥梁上部结构空心板采用工厂预制,现场吊装。

桥梁平面位于直线上。

共青河桥路线与共青河桥中心线的交叉桩号为K1+214.664,右偏交角为90˚,桥梁按正交设计。

桥梁上部结构形式采用3×10m先张法预应力混凝土空心板梁,桥面连续,全桥一联,桥梁全长39.08m,桥梁全宽18m。

桥面铺装为10cm厚钢筋混土现浇层、防水层及10cm后沥青铺装层。

两侧桥台各设一道D60伸缩缝,支座均采用普通圆板式橡胶支座。

下部结构为桩柱式墩,钻孔灌注桩基础,桩基按摩擦桩设计;重力式U型台,扩大基础接桩基,桩基按摩擦桩设计。

桥梁上部结构空心板梁采用工厂预制,现场吊装。

桥梁平面位于直线上。

二、编制依据1、施工图纸及有关资料、施工前技术交底会议等。

2、国家现行的有关公路工工程的施工规范、标准等:《公路工程技术标准》(JTGB01—2003)《公路桥梁抗震设计规范》(JT004—89)《公路建设项目环境影响评价规范》(JTGB03—2006)《公路桥涵设计通用规范》(JTGD60—2004)《公路桥涵设计通用规范》(JTJ041—2000)《公路钢筋砼及预应力砼桥涵设计规范》(JTGD62—2004) 《公路桥梁板式橡胶支座》(JT/T4—2004)《公路桥涵施工技术规范》(JTJ041-2000)《公路工程质量检验评定标准》(JTJF08/1-2004)三、施工组织机构及机构配置本项目部的管理机构为“鱼港路、锚锭路、龙河路项目部”。

项目经理部设置7个部门,共计30人,其中梁板吊装施工队由技术部负责管理。

项目经理:姚酉副经理:王雨林总工:岑建军质检负责人:凌颖佶技术部:沈海平财务部:史菊兰办公室:徐柏章试验室:朱晓新安全环保部:秦仲义后勤保障部:石全一机械部:朱忙喜四、施工准备阶段(1)复查和了解现场的地形、地质、交通运输、通信联络以及施工现场等有关情况;(2)确定工地范围;(3)详细调查施工现场与梁板预制场路途沿线有关情况;(4) 掌握施工机械的性能运作,以及查看操作工的特殊作业证件等;(5)本项目部对预制构件安装作业的安全控制要点及施工现场各部门的职责;(6) 本项目部制定的吊装作业安全措施;(7) 本项目部制定的起重工安全操作规程。

五、预制构件安装作业安全控制要点及施工现场各部门的职责1、装配式构件(梁、板)的安装,应制定安装方案,并建立统一的指挥系统。

施工难度、危险性较大的作业项目应组织施工技术、指挥、作业人员进行培训。

所有起重设备都应符合国家关于特种设备的安全规程,并进行严格管理。

在实际作业中,要严格执行下列规定:1)吊装前,应检查安全技术措施及安全防护设施等准备工作是否齐备,检查机具设备、构件的重量、长度及吊点位置等是否符合设计要求,严禁无准备盲目施工;2)施工所需的脚手架、作业平台、防护栏杆、上下梯道、安全网必须齐备。

深水施工,应备救护用船;3)旧钢丝绳,在使用前,应检查其破损程度。

每一节距内折断的钢丝,不得超过5%。

对大型构件、重构件的吊装宜使用新的钢丝绳,使用前也要检验;4)重大的吊装作业,应先进行试吊。

按设计吊重分阶段进行观测,确定无误后,方可进行正式吊装作业。

施工时,工地主要领导及专兼职安全员应在现场亲自指挥和监督;5)遇有大风及雷雨等恶劣天气时,应停止作业。

2、根据吊装构件的大小、重量,选择适宜的吊装方法和机具,不准超负荷;1)吊钩的中心线,必须通过吊体的重心,严禁倾斜吊卸构件。

吊装偏心构件时,应使用可调整偏心的吊具进行吊装。

安装的构件必须平起稳落,就位准确,与支座密贴;2)起吊大型及有突出边棱的构件时,应在钢丝绳与构件接触的拐角处设垫衬。

起吊时,离开作业地面0.1m后,暂停起吊,经检查确认安全可靠后,方可继续起吊;3)构件起吊横移就位后,应加设支撑、垫木,以保持构件稳定;4)安装涵洞预制盖板时,应用撬棍等工具拔移就位。

单面配筋的盖板上应标明起吊标志。

吊装涵管应绑扎牢固;5)各种大型吊装作业,在连续紧张作业一阶段后(如一孔梁、板或一较大工序等)应适当进行人员休整,避免长时间处于高度紧张状态,并检查、保养、维修吊装设备等。

3、施工现场的安全员职责1)协助项目部、工区负责人贯彻执行上级有关安全生产的各项规章制度,并检查执行情况。

2)协助项目部、工区负责人做好职工安全生产教育、安全技术考核工作。

3)负责对班组安全员进行作业指导。

4)参加项目部、工区对安全操作规程、安全生产管理规定的制定和修订工作。

5)经常了解本项目部安全装置、防护器材、灭火器材的情况。

对不安全因素及时提出整改意见。

6)负责事故的统计、上报工作;参加事故调查、分析并提出防范措施。

7)负责新调入的职工和转岗职工的安全教育、考核工作;建立本部门安全教育、考核、检查记录。

8)及时为项目经理、技术负责人、安全生产管理人员改进施工工艺和操作方法提供资料信息,协助项目工程师及时解决工程安全方面的技术问题。

9)有权对进入施工现场的单位或个人进行监督检查,发现不符合安全管理规定的应立即予以纠正。

10)安全生产和文明施工检查中,遇有发现重大事故隐患或违章指挥、违章作业时,有权制止违章作业,对不听劝阻者有权停止其工作并报告部门负责人处理。

遇有重大险情时,有权指挥危险区域内的人员撤离现场,并及时向上级报告。

11)参加伤亡事故的调查,进行事故统计、分析,按规定及时上报,对伤亡事故和未遂事故的责任者提出处理意见。

4、作业队负责人安全生产职责1)全面负责本工区安全生产工作。

贯彻执行《中华人民共和国安全生产法》、《劳动法》和本项目部《安全生产管理制度》、《安全操作规程》。

2)在计划、布置、检查、评比、总结生产工作的同时要计划、布置、检查、3)组织本工区的定期或不定期的安全检查,及时发现隐患,采取整改措施。

4)评比、总结安全生产工作。

开展安全生产竞赛,总结交流安全生产经验。

5)定期对职工进行安全生产教育。

贯彻执行“特殊工种必须经考试合格,持有操作证方可独立操作”和“新工人、新调换工种人员在工作之前必须进行安全教育才可上岗。

加强班组建设,充分发挥各级安全员的作用。

开展群众性的安全生产活动。

6)发生重大安全生产事故或重大未遂事故时,应积极保护好现场;立即向上级报告并负责查明原因。

依据“三不放过”的原则采取有效措施杜绝事故的再次发生。

7)组织制定本工区生产安全应急救援预案。

8)组织制定本工区执行临时性任务时的安全防护措施。

9)有权拒绝上级部门或领导的不安全指令;有权对安全生产有贡献或造成重大事故的职工提出奖励或处分意见。

5、机械管理员安全生产职责1)要树立“安全第一”的思想,认真贯彻执行规章制度,对一切机械设备,必须配备齐全、有效、可靠的安全防护保险装置,落实“十不吊”的安全措施,确保安全运转,进行安全施工。

2)要加强对机械操作人员的管理,组织定期或不定期安全技术培训。

学习机械电气安全技术操作规程,达到应知应会。

经考核合格,持证上岗。

3)要经常对电机设备进行检查,维修保养,不得带病运转作业,保持完好洁净,提高机械使用率。

4)要建立验收交接使用制度,在组装、拆除塔吊、井架等机械施工设备时,进行安全技术交底,并跟班监督检查指导,随时消除不安全因素,组装完毕,组织有关保同验收,试行空转空运,达到良好,相互签证,方交付使用。

5)要定人定机使用机电设备,定员、定责,上岗前对各个部位检查,事先排除故障或隐患,并不准他人动用,用毕后切断电源,锁好闸箱。

6、施工员安全生产职责1)严格执行项目部、部门、工区有关安全生产制度、安全操作规程。

2)具体布置本班组的安全生产工作;组织搞好“班组日检查”,发现问题及时解决。

不能解决的及时向上级报告,并采取防范措施。

3)负责检查、监督、考核本班组职工安全生产情况;督促职工正确使用安全防护装置和安全防护器具。

及时纠正违章操作行为。

并且班后进行安全讲评和总结,并做好每日的安全记录。

4)对本班组人员进行经常性的安全生产宣传、教育。

负责对新调入和转岗职工进行安全教育和安全培训。

5)布置工班工作时,必须布置安全工作、负责组织督促检查工班,开好班前安全交底会,做好工前、工中安全检查和交接班工作。

6)参加工班安全日活动,组织工班学习安全技术操作规程,对工人进行岗位教育和实作指导。

及时纠正和制止违章作业。

教育工人正确使用机具、安全设备和防护用品。

7)随时检查作业环境安全情况和生产机具、设备道路、安全设施等完好情况,保证工人在安全状态下操作。

遇有紧急险情,应立即停止施工,组织人员撤离险区,并进行处理,不能处理时应立即向队领导报告。

8)发生事故时要及时组织实施应急救援预案进行自救并减少损失;做好现场保护工作,并及时向上级报告。

9)组织工班正确使用易燃、易爆有毒物品,负责检查领发、运送、使用和退库情况。

10)对日常的安全生产宣传、教育、检查、培训等各项工作应做好详细记录。

11)有权拒绝、制止、劝阻、批评违章指挥、违章作业和强令冒险作业。

7、职工个人安全生产职责1)严格遵守本项目部的安全生产规章制度和安全操作规程,正确佩戴和使用劳动保护用品;不违章作业,并制止他人违章作业。

2)自觉接受安全生产教育和培训,了解、掌握本岗位工作所需要的安全知识和技能,增强事故预防和应急处理能力。

3)坚持安全自查制度,发现异常及时处理;发现事故隐患或不安全因素要及时消除并及时向领导报告。

4)有权拒绝违章指挥和强令冒险作业;有权对安全生产提出建议。

8、机械设备及车辆的安全管理措施1)一般的施工机械安全控制措施各种机械操作人员和车辆驾驶员必须取得操作合格证,不准操作与证不相符的机械,不准将机械设备交给无本机操作证的人员操作,对机械操作人员要建立挡案,专人管理;操作人员必须按照本机说明规定,严格执行工作前的检查制度和工作中注意观察及工作后的检修保养制度;驾驶室或操作室要保持整洁,严禁存放易燃、易爆物品。

严禁酒后操作机械,严禁机械带病运转或超负荷运转;机械设备在施工现场存放时,应选择安全的停放地点,并应明确规定指挥联络信号;使用钢丝绳的机械,在运转中严禁用手套或其他物件接触钢丝绳,用钢丝绳拖、拉机械或重物时,人员要远离钢丝绳;起重作业严格按照《建筑机械使用安全技术规程》(JGJ-86)和《建筑安装工人安全技术操作规程》规定的要求执行;定期组织机电设备、车辆安全大检查,对检查中查出的安全问题,按照“三不放过”的原则进行调查处理,制定防范措施,防止机械事故的发生。
