浅眼控制爆破方案
水压、浅眼、中深孔综合爆破法拆除单孔箱型拱桥施工工法(2)

水压、浅眼、中深孔综合爆破法拆除单孔箱型拱桥施工工法水压、浅眼、中深孔综合爆破法拆除单孔箱型拱桥施工工法一、前言在城市建设与更新中,拆除旧桥已成为常见需求。
水压、浅眼、中深孔综合爆破法作为一种高效、安全的施工工法,逐渐得到应用。
本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及一个工程实例进行详细介绍。
二、工法特点水压、浅眼、中深孔综合爆破法是利用水压爆破、浅眼爆破和中深孔爆破技术相结合的方法。
该工法具有拆除效率高、破碎效果好、振动小、环境污染少等特点。
三、适应范围该工法适用于拆除各种类型的单孔箱型拱桥,无论是水泥、钢筋、石材等材质,都可以有效地进行拆除。
四、工艺原理水压爆破利用高压水对拱桥进行冲击,使其产生破碎。
浅眼爆破通过在桥下埋设炸药,并在桥体上方设置水导管,将水压传导至炸药,使其爆破。
中深孔爆破则是通过在桥体中设置多个爆破孔,并按照一定的时间间隔进行爆破,以达到破碎效果。
五、施工工艺1. 施工前期准备:检查桥体结构、确定爆破方案、清除桥上非结构物等。
2. 水压爆破:制作高压水管,将其连接至水压泵站,并在桥体下方注入水压。
3. 浅眼爆破:埋设炸药、设置水导管,接通水压泵站,并通过水压传导爆破。
4. 中深孔爆破:在桥体内钻孔、埋设炸药,按照一定的爆破序列进行爆破。
5. 清理爆破碎石:使用挖掘机或装载机清理桥下的爆破碎石。
6. 后期整理:检查桥体结构,清理施工现场。
7. 重建工序:根据需要进行桥体的重建工作。
六、劳动组织施工过程中需要组织技术人员、爆破人员、机械操作人员等,确保施工过程的顺利进行。
七、机具设备该工法需要使用高压水管、水压泵站、挖掘机、装载机和钻孔机等机具设备。
这些设备具有高压、高效、安全的特点。
八、质量控制施工过程中,需要进行爆破方案的合理设计、检查炸药的质量、监测爆破振动等,以确保施工质量达到设计要求。
九、安全措施施工中需要注意人员安全、爆破安全、机具设备安全等。
控制爆破施工方案

目录一工程概况: 01工程概况 02爆破施工周围环境的简介 (1)3地质情况 (1)4相应的规范及规定 (1)二控制爆破施工要求 (1)1安全、质量要求 (1)2爆破施工方案选择 (2)3爆破施工方法选择 (2)3爆破技术参数设计 (2)4爆破器材的管理与使用 (11)5爆破安全技术与事故防治 (12)7事故预防 (14)8爆破效果与安全评估............................................................................................ 错误!未定义书签。
9爆破环境保护.. (15)三安全管理措施和安全组织机构 (15)1安全组织机构 (15)2安全管理措施........................................................................................................ 错误!未定义书签。
3爆破作业注意事项 (16)4爆区安全防护办法 (16)一工程概况1 工程概况宁德沈海复线A8合同段起点(YK61+700,ZK61+715)位于福安市潭头镇桦林村,处于桦林隧道内(1617米,其中A8标段右洞长982米,左洞长940米,平均长961米)与A7标段对接,建桦林大桥(534米),岭兜(右线)大桥(127。
5米),经西洋境村,穿岭兜隧道(623。
5米),经柯洋村,建柯洋大桥(477米),经枢洋村,建枢洋大桥(217米),于枢洋村设置枢洋加水区(K66+950),经坝头村,建坝头大桥(487米),经城阳乡湾里岔、建湾里岔1、2号大桥(127米和232米),穿湾里岔隧道(715米),A8标段终点(YK70+840、ZK70+840.971)位于福安市潭头镇湾里岔,与A9标段起点对接,A8标段路线长9.140公里.控制性工程为桦林隧道、岭兜隧道、湾里岔隧道及柯洋大桥,柯洋大桥为为4×30+ (60+110+60) +4×30米预应力混凝土连续刚构T梁、变截面箱梁,全长为477米,位于R=710米的圆曲线和缓和曲线、直线段上.主线内共有涵洞9道,其中兼人行通道涵6道。
浅孔爆破盲炮处理方法

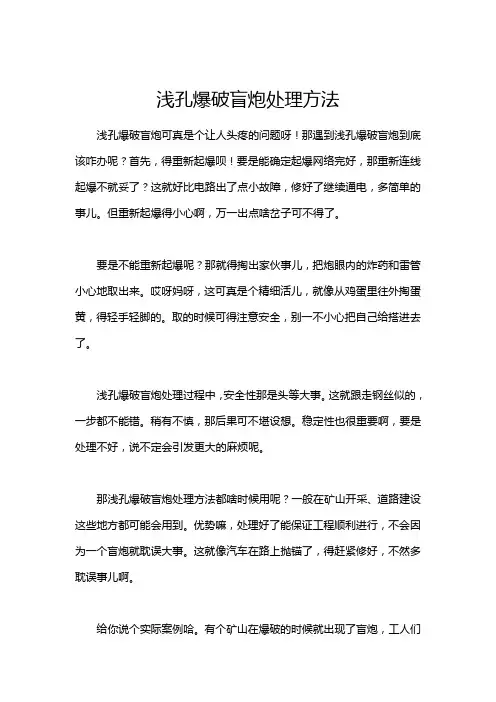

浅孔爆破盲炮处理方法
浅孔爆破盲炮可真是个让人头疼的问题呀!那遇到浅孔爆破盲炮到底该咋办呢?首先,得重新起爆呗!要是能确定起爆网络完好,那重新连线起爆不就妥了?这就好比电路出了点小故障,修好了继续通电,多简单的事儿。
但重新起爆得小心啊,万一出点啥岔子可不得了。
要是不能重新起爆呢?那就得掏出家伙事儿,把炮眼内的炸药和雷管小心地取出来。
哎呀妈呀,这可真是个精细活儿,就像从鸡蛋里往外掏蛋黄,得轻手轻脚的。
取的时候可得注意安全,别一不小心把自己给搭进去了。
浅孔爆破盲炮处理过程中,安全性那是头等大事。
这就跟走钢丝似的,一步都不能错。
稍有不慎,那后果可不堪设想。
稳定性也很重要啊,要是处理不好,说不定会引发更大的麻烦呢。
那浅孔爆破盲炮处理方法都啥时候用呢?一般在矿山开采、道路建设这些地方都可能会用到。
优势嘛,处理好了能保证工程顺利进行,不会因为一个盲炮就耽误大事。
这就像汽车在路上抛锚了,得赶紧修好,不然多耽误事儿啊。
给你说个实际案例哈。
有个矿山在爆破的时候就出现了盲炮,工人们
按照正确的方法处理,很快就解决了问题,工程也没受到啥影响。
要是不赶紧处理,那损失可就大了去了。
浅孔爆破盲炮处理方法很重要,得认真对待,可不能马虎。
处理好了能让工程顺利进行,处理不好那可就麻烦大了。
浅孔爆破施工方案

浅孔爆破施工方案浅孔爆破是一种常用的爆破施工方法,适用于在岩石工程中进行岩石破碎和采掘等作业。
下面将介绍一种浅孔爆破施工方案。
施工前,首先需要对施工现场进行全面的勘察和设计,确定岩石的性质、结构和裂隙分布等情况。
然后根据施工要求,确定挖掘的孔径和深度,以及装药量和装药方式等参数。
施工过程中应注意以下几个方面:1.挖孔:根据设计要求,使用手持钻机或机械钻机等工具挖掘孔道。
孔道的直径和深度应符合设计要求,孔道之间的间距和密度应均匀分布,以利于爆炸能量的均匀释放。
为了保证施工安全,孔深不宜超过20倍于孔径。
2.装药:根据设计需求,在孔道内装填合适的炸药。
装药的方式主要有两种,分别是直接装药和装药管装药。
直接装药适用于孔径较大且孔深较深的情况,而装药管则适用于孔径较小的情况。
装药时应注意控制装药量,使其符合设计要求,并确保装药的紧密性和稳定性。
3.初爆:在装药完成后,进行初爆。
初爆可以采用电雷管或导爆索等方式引爆。
初爆的目的是检查装药是否牢固,是否存在松散的区域,以及炸药的爆炸性能等。
初爆后需对孔道进行检查,如有需要,可调整装药量和装药方式,以保证孔道的连贯性和均匀性。
4.控制爆破:在孔道检查合格后,进行控制爆破。
控制爆破时需注意爆破的节奏和顺序,以减小爆破冲击力对周围环境的影响。
为了避免爆破震动对附近建筑物和设施的损害,还需进行爆破振动监测,并根据实际情况调整爆破参数。
5.清理和处理:爆破完成后,需要对爆破杂物和碎石进行清理和处理。
清理过程中需注意安全,避免工人和设备受到伤害。
清理完毕后,对爆破地点进行检查和评估,确保施工质量和环境安全。
除了上述基本步骤外,浅孔爆破还需注意以下几个问题:1.安全防护:施工人员需戴好安全帽、防护眼镜和防护鞋,并严格遵守施工操作规程和安全操作规范。
在施工现场设置明显的警示标志,并对工人进行安全教育和培训。
2.施工环境:施工时需注意周围环境的保护,避免对周围居民和环境造成污染和损害。
第七章 炮眼爆破法

铁路隧道与地下矿山常见的小断面水平巷道相比,通常具有 以下特点。 (1)隧道断面一般都较大,高度和跨度常达8m左右,特别 是复线隧道,跨度可超出10m以外; (2)隧道位置多处于复杂多变的地质条件下,尤其遇到浅 埋地段(埋深小于跨度2倍的隧道称为浅埋隧道)时,岩体 风化破碎,而且渗水、滴水严重,给钻眼爆破作业增加了困 难; (3)铁路隧道服务年限长,质量要求高,这就要求爆破时 要尽量减少对围岩的损坏,确保围岩完整。有时要在爆破, 作业后及时进行有效的支撑、衬砌工作,致使爆破工作面受 到限制,从而增加了爆破旋工的难度。 下面对隧道掘进中的爆破作业及开挖方法等加以简要介绍。
1.龟裂掏槽
掏槽眼布置在一条直线上,彼此间严格平行, 装药眼与空眼间隔布置,爆破后形成一条槽 缝,故又称缝形掏槽(图7—5a)。掏槽眼数 目与巷道断面大小及岩石坚固性成正比,通 常为3~7个眼。眼间距离一般取8~15cm, 龟裂掏槽体积较小,故常被桶形掏槽所代替 (图7—5b)。
2.桶形掏槽
四、掘进炮孔的起爆顺序
掘进炮孔必须有合理的起爆顺序,通常是掏 槽孔→辅助孔→周边孔。每类炮孔还可再分 组按顺序起爆。合理的起爆顺序是,应使后 起爆炮孔充分利用先期起爆炮孔所形成的自 由面。一次起爆炮孔数越少或起爆段数越多, 除能够充分利用自由面外,还能减弱震动、 空气冲击波的强度和噪声。
五、井巷掘进中爆破参数的确定
三、底孔布置
用来形成巷道底板轮廓的炮孔称为底孔。底孔爆破 的好坏对是否能按设计要求形成底板轮廓线影响很 大。如果底孔超高、向下倾斜角度不够、装药不足 等,爆破后往往会造成底板欠挖,出现“底坎”。 这将给岩石的铲装、铺轨工作及下一个掘进循环的 钻孔工作带来极大困难。 为避免欠挖,消除底坎,要适当减小底孔的间距 (根据岩石情况而定,一般为0.5~0.6m),并使钻孔 方向朝底板下方有一定的倾斜角度,在软岩中倾角 可小些,在硬岩中倾角要大些,使炮孔底部低于底 板标高10~15cm为宜。此外,为了克服巷道爆落岩 体的自重作用,底孔较其他周边孔要增加装药量, 减少堵塞长度(有20cm堵塞长度即可)。
浅眼爆破安全风险管控措施

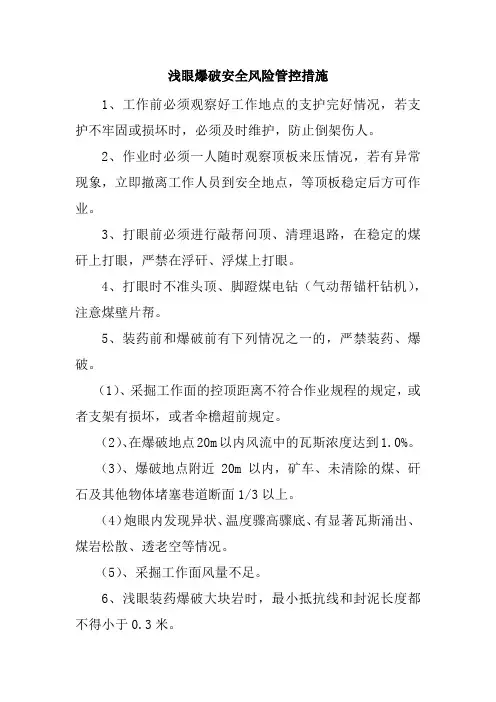

浅眼爆破安全风险管控措施
1、工作前必须观察好工作地点的支护完好情况,若支护不牢固或损坏时,必须及时维护,防止倒架伤人。
2、作业时必须一人随时观察顶板来压情况,若有异常现象,立即撤离工作人员到安全地点,等顶板稳定后方可作业。
3、打眼前必须进行敲帮问顶、清理退路,在稳定的煤矸上打眼,严禁在浮矸、浮煤上打眼。
4、打眼时不准头顶、脚蹬煤电钻(气动帮锚杆钻机),注意煤壁片帮。
5、装药前和爆破前有下列情况之一的,严禁装药、爆破。
(1)、采掘工作面的控顶距离不符合作业规程的规定,或者支架有损坏,或者伞檐超前规定。
(2)、在爆破地点20m以内风流中的瓦斯浓度达到1.0%。
(3)、爆破地点附近20m以内,矿车、未清除的煤、矸石及其他物体堵塞巷道断面1/3以上。
(4)炮眼内发现异状、温度骤高骤底、有显著瓦斯涌出、煤岩松散、透老空等情况。
(5)、采掘工作面风量不足。
6、浅眼装药爆破大块岩时,最小抵抗线和封泥长度都不得小于0.3米。
7、严禁用煤粉、块状材料或其他可燃性材料作炮眼封泥且装药按正向爆破装填引药。
8、严禁放糊炮、明炮,爆破作业时严格执行“一炮三检”制度。
路基石方爆破作业指导书

路基石方爆破作业指导书当路基挖方段为次坚石、坚石时,则要采用爆破法松动,爆破后产生的大块石采用改炮并配液压破碎锤改小。
根据路堑挖深不同分别采用深孔爆破和浅孔爆破,挖深小于5米时用浅孔爆破,挖深大于5米时用深孔爆破。
一、浅孔爆破设计浅孔爆破采用小型凿岩机钻孔,炮孔直径38~50mm,孔深2~4米,根据开挖深度分一个或两个台阶进行爆破,边坡采用预裂爆破。
炮孔方向:中间主炮孔取垂直孔,边坡预裂孔与边坡坡率相同。
1、主爆区爆破参数初步设计以炮孔深度H=3m、次坚石为例设计,底板抵抗线W p=1.1m、超钻深度h=(0.1~0.33) W p=0.2m、炮孔间距a=(1.0~1.5)W p=1.4m、炮孔排距b=(0.9~1.0)a=1.2m、单位用药量(软石为0.4、次坚石为0.45、坚石为0.5)取q=0.45kg/m3,则前排炮孔单孔用药量Q=qW p aH=0.45×1.1×1.4×3=2.08kg,取为Q=2kg。
后排炮孔单孔用药量Q=(1.15~1.3)qW p bH=1.2×0.45×1.1×1.2×3=2.14kg,取为Q=2.2kg。
2、预裂孔的爆破参数初步设计钻孔间距取a=0.4m、孔深H=3.2×1.12(按1:0.5边坡率计)=3.6m、线装药密度q’=155~215g/m取q’=180g/m,则预裂孔的单孔装药量Q=180×3.6=648g,取Q=600 g,即为袋装2#岩石炸药3条(每袋2kg/10条)。
预裂孔的堵塞长度取为1米(0.8~1.3m)。
预裂孔内采用分散不藕合装药,具体方法是将以上3条炸药分别绑扎于长2.4米、有一定强度的竹签两端和中间上,每条炸药各插入一个毫秒雷管。
装药时仔细地牵住雷管线,将绑有炸药的竹签缓慢放入孔底,在竹签顶端塞入20cm水泥纸,再在水泥纸上面填入1米粘土堵塞并夯实。
浅眼控制爆破方案

城镇浅眼控制爆破设计方案二○一五年三月第一章工程概况(一)、工程概况本工程为沙文棚户区改造工程B地块。
场地位于贵阳市白云区沙文生态科技产业园区,高沙路以东,工程场地总体地势平缓,高程约为1290.23~1299.30m。
基坑分为两个区域,北侧区域B1B2地块,其中B1地块+0.00标高对应高程为1295.00m,为一层地下室,地下室底板面高程为1289.60m,地下室距+0.00标高5.4m。
B2地块+0.00标高对应高程为1292.00m,为二层地下室,地下室底板面高程为1283.60m,地下室距+0.00标高9m。
南侧区域B3B4地块,其中B3地块+0.00标高对应高程为1288.00m,为三层地下室,地下室底板面高程为1270.40m,地下室距+0.00标高17.6m。
B4地块+0.00标高对应高程为1289.00m,为一层地下室,地下室底板面高程为1283.70m,地下室距+0.00标高5.3m。
B地块土石方总量约为32.6万 m3,土石比为0.27338(土):0.7082(坚石):0.01842(松石),其中石方工程量约为23.69万m3,(松石为0.6万m3坚石为23.09万m3),大面积为中风化白云岩,根据地勘报告得知中风化白云岩饱和单轴抗压强度平均值为32.4Mpa(见附表4),局部地方为特坚石。
基坑开挖深度约7-18m;B3地块基坑中岩层厚度较大,基坑平均深度约17m,最深处为30.4m,属于大型岩石基坑。
(二)、周围环境该工程场地所属原始地貌单元属贵阳岩溶盆地背面的峰丛谷地地貌,场地地形较缓。
根据地勘报告得知,该场地内无地下管网,但西边建筑红线上有10千伏电线杆和110千伏高压电线塔,东边有高新区实验小学。
对土石方破碎存在较大影响。
(见附图)1)B3地块开挖线距高新实验小学挡土墙6米2)B4基坑开挖线东侧距村民住房18米,近邻210国道,最近距离为5m,且国道车辆、行人较多。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
城镇浅眼控制爆破
设计方案
设计:
审核:
二○一一年九月
第一章编制说明
1.1 编制依据
国家法令及国家标准
《爆破安全规程》(GB6722-2003)
《民用爆炸物品安全管理条例》(国务院2006年5月10日)
《中华人民共和国安全生产法》(2002.11)
《特种作业人员安全技术考核管理规则》(GB5306-85)
《工程测量规范》(GB50026-93)
《土方与爆破工程施工及验收规范》(GBJ201-83)
《中华人民共和国安全生产法》(2002.11)
依据该工程的地质勘探资料与爆区周围环境条件及建设单位的要求。
其他适用于本工程的国家爆破技术标准及相关资料。
1.2 编制原则
1.2.1 确保质量
建立健全质量保证体系,完善质量管理制度,建立质量控制流程,抓关键线路,抓特殊工序,确保本工程达到一次性验收合格标准。
1.2.2确保安全
⑴严格按国家安全法律法规及本工程安全规范程序施工。
项目部成立安全管理委员会,制定安全目标,建立安全责任制,安全责任层层分解,落实到人。
⑵爆破期间确保人员、设备等的安全,通过严格控制最小抵抗线和每段的一次齐爆药量,严格控制爆破震动、飞石和噪音,确保爆破震动强度不超过规定值,爆破飞石不超出安全警戒距离以及爆破噪音不影响周边单位人员办公。
⑶施工中不断改进爆破参数,并严格按设计的爆破参数施工。
⑷建立健全安全保证体系,坚持安全第一,预防为主的方针,文明施工,确保整个爆破施工过程安全无事故。
第二章工程概况
2.1 工程概况
某建设工程场地开挖过程中遇岩石急需进行爆破,以加快施工进度。
2.2周围环境
爆区东距安置房(空房)最近距离10m,南距安置房(空房)最近距离6m, 西距酒店30m, 北面为山体,周围环境复杂。
爆区地形地貌、警戒示意图(单位:m)
爆破施工作业必须成立爆破指挥小组,指挥具体的施工作业和做好具体的安全防护工作,加强爆区周围的安全防护措施,严控单孔药量和单响最大药量,采用科学合理的起爆方法和时间;每次起爆前,严密组织疏散警戒区内人员至安全地带,才能实施爆破。
2.3地形地貌及地质条件
爆体凹凸不规则地分布于长45m,宽40m的开挖范围内,爆破高度1-5m不等,爆破方量约4500m3左右。
爆体为铁灰色岩浆岩,结构密实,节理裂隙不发育,硬度为普氏f系数10-12。
第三章爆破施工方案
3.1爆破技术方案
根据本爆区的地形条件,周围环境,工程要求和施工要求,本工程采用浅眼控制爆破的爆破技术方案。
浅孔爆破方案具有爆破坏范围小,爆破地震强度和爆
W
n k R f f ⋅⋅⋅=2
20破冲击强度低,爆破个别飞石易控制等优点。
3.2爆破安全技术方案 3.2.1爆破安全设计
⑴爆破震动控制
爆破振动的控制是确定爆破参数和施工方案的前提,所有参数和方案的选择,必须满足爆破振动控制的要求。
爆破方案设计时利用下面的公式计算单段最大安全装药量。
Q=R 3﹙v / k ﹚3/a (kg )
式中:V ——爆破地震安全速度,取3.0cm/s ; R ——爆破中心距被保护目标距离(m );
K 、α——与爆破点至计算保护对象间的地形、地质条件有关的系数和衰减系数。
根据对该地区的地质情况,暂取K=150,α=1.7; Q ——单段安全用药量(kg )。
根据上述公式可计算出对应距离的安全允许值下的最大单段药量见下表。
不同距离下安全允许值下的最大单段药量
鉴于以上结果,爆破设计和施工时,一定要根据被保护对象的距离计算单段最大装药量,取其中的最小值。
施工时,还要根据爆破试验的结果及时合理地调整单段药量。
⑵空气冲击波控制
在保证装药量和填塞质量的前提下,浅孔爆破一般不考虑空气冲击波的危害。
⑶个别飞石飞散距离
式中:f R —飞石的最大飞散距离,m ;
n —爆破作用指数取n =1.0;
W —最小抵抗线,其W =1.3m ; f
k
—系数,一般为1.0~1.5,取1.5。
上式计算:
R =39m
f
浅孔爆破,为确保安全,警戒范围定为300米,飞石控制在安全范围内。
为了有效控制飞石飞散距离,根据爆破条件的变化,合理确定炸药单耗和爆破参数,采用岩屑堵塞孔口并捣实,保证炮孔的堵塞长度和质量。
3.2.2爆破参数的选取
⑴钻孔直径D
根据实际情况选取,D取40mm;
⑵爆破(台阶)高度H
H=1.0-3.0m
⑶最小抵抗线W
W=(20~50)d,根据在该类型岩性中的施工经验,最小抵抗线取0.8-1.2m。
⑷钻孔深度与超深
钻孔深度L与爆破高度H,超钻深度h的关系由下式确定
L=H+h(垂直孔超深0.3米)
⑸炮孔间距a
孔距a=mW,式中m为炮孔密集系数,取1.2
⑹炮孔排距b
b=(0.85 -1)a1
⑺单耗q
据经验和现场的实际情况q取0.30/m3,在计算药量时,必须通过对岩石进行1-2次试爆,以试爆结果确定合理的单位耗药量q值。
⑻单孔装药量Q′
Q′=qHaW(kg)
浅眼爆破设计参数汇总表(以作业现场进一步试爆结果确定该值)
ms6
ms6ms7
ms8
ms9
ms10
ms7ms8ms9ms10
ms6
雷管激发
3.4炮孔布置
主炮孔: ①单排孔如下图:
○—a —○—a —○—a —○—a —○—a —○—a
—○
单炮孔平面布置示意图
②双排孔按三角形布置
双排炮孔布置示意图
3.5炮孔口防护措施
装药后对炮孔进行填塞,要保持良好的质量和足够的长度,为防止爆破飞散物飞散过远,避免飞石产生危害,填塞后,在每个炮孔口上压沙袋,网路联接好后要在爆体上覆盖一层胶皮或铁皮,再用沙袋或竹笆进行有效覆盖。
3.6起爆网路
为了减少外界杂散电流、感应电流、射频电流等可能引起的早爆或误爆事故,采用非电毫秒延期导爆管起爆网路,用多种段别雷管孔内微差延期起爆,各段延时时间≥50ms ,排间用中继延期传爆。
导爆管与导爆管之间用四通连接件相连。
联结网路如下图:
起爆网路示意图
3.7 安全防护措施
⑴爆破作业始终贯彻“安全第一、预防为主”的方针,严格按照国家标准《爆破安全规程》(GB6722-2003)规定进行操作;
⑵爆破前应在爆区附近张贴告示,告知起爆时间,以防路人和附近居民在起
炮孔防护措施示意图
铁皮或胶皮炮孔沙袋
沙袋
爆时间进入爆破区。
⑶每次爆破准备前都必须制定爆破施工方案,严格控制爆破规模和最大单响装药量。
⑷穿爆队由具备爆破专业知识的队长负责,根据制定的爆破方案组织实施。
参加爆破的工作人员,必须接受爆破技术培训,熟悉爆炸物品性能和安全规程,并经公安部门考核合格,获得爆破作业证才能上岗。
⑸遵照国家关于爆炸物品管理条例的规定,购买、运输、储存和保管各类爆炸物品。
对采购的火工器材,遵循采购管理程序,保证进货质量。
使用前必须进行质量检查、性能的测试和试验。
不合格产品不得使用。
⑹加工起爆药包必须选择在现场的僻静处安全地进行,工作时禁止无关人员围观。
⑺为保证周围环境的安全,严格控制填塞质量和保证填塞长度,减少飞石。
施爆时,在堵塞完后要用沙袋对孔口进行覆盖;按爆破设计装药,严格控制最大一段装药量,确保爆破震动强度控制在规定的阈值范围内。
⑻在炮孔连线后,必须对炮孔表面进行有效覆盖。
用沙袋直接覆盖炮眼后在爆体上覆盖一层胶皮或铁皮,再用沙袋或竹笆进行有效覆盖。
⑼按规定的时间爆破,不得随意更改时间,如有特殊情况,必须经批准后才能更改。
爆破时间避免安排在人员往来高峰期。
⑽每次爆破前通知各施工队,并告知装药量、爆破地点、爆破时间、安全距离等项内容。
安全距离不小于300m,必须是所有人员(包括点的人员)撤至安全地点之后方可点炮。
⑾作业人员配戴统一编号的作业卡,爆区插红旗标识且设置装药安全警戒范围,无关人员不得进入。
爆破前指定专人警戒,警戒人员利用对讲机向爆破负责人报告警戒范围内人员、机械撤离情况,在确认无任何隐患后方可实施爆破。
⑿响炮后必须由安全员按规定时间进入现场,检查是否有盲炮,对危石、危坡进行必要的处理,最后发出解除警戒信号,撤除警戒,恢复正常工作。
⒀盲炮处理必须在爆破工程师指导下,派有经验的爆破员按规定的方法进行。
⒁爆破作业前应事先了解天气情况,做好安排。
⒂每次爆破后,必须在足够的等待时间后方可进入爆破作业面,在确保无毒后,作业人员方可进入爆破区进行下一道作业工序。
