城镇控制爆破方案原件

合集下载

控制爆破专项施工方案

控制爆破专项施工方案

控制爆破专项施工方案项目背景和目标本项目是为了实施某个建筑物的拆除工程,其中涉及到爆破作业。

为确保工程安全和顺利进行,我们制定了控制爆破专项施工方案。

该方案旨在规范爆破作业的步骤、风险评估、安全措施和应急预案,以确保施工过程中的安全性和可行性。

施工范围和工序本次爆破工程的施工范围为建筑物的主体结构,包括楼体、墙壁、基础等部分。

具体工序包括:准备工作、定位布置爆破点、密封孔道、安装起爆装置、进行爆破、清理爆破残余物等。

风险评估和安全措施在施工前,需要进行全面的风险评估,包括:1.周边环境安全评估:评估周边建筑物、交通道路、水源等是否会受到爆破工程的影响,采取相应的防范措施,避免意外发生。

2.工程结构评估:评估建筑物的结构强度、稳定性等因素,确保爆破操作不会导致结构的崩塌和不稳定。

3.爆破残余物处置评估:评估爆破后产生的残余物的数量、类型和处理方式,确保施工区域的清理工作能够及时进行,避免垃圾堆积等问题。

4.人员安全评估:评估施工人员的技术能力和操作经验,确保其具备进行爆破作业的能力,并采取防护措施,避免意外伤害发生。

基于风险评估的结果,我们采取了以下安全措施:1.设立安全警戒线:在施工周边设置明显的安全警戒线,禁止未经授权的人员进入施工区域,以降低人员伤害的风险。

2.人员佩戴防护装备:所有参与爆破作业的工作人员必须佩戴符合标准的安全帽、防护眼镜、防尘口罩、耳塞等防护装备,保障人员的安全。

3.强制停电:在爆破前,对施工区域周边的电力设施进行停电,以避免电源造成的意外伤害。

4.密封孔道:在爆破前,对爆破孔道进行密封处理,以减少爆破冲击波的传播范围,降低对周边建筑物的影响。

5.监控设备安装:在施工区域周边安装监控设备,及时发现和处理施工过程中的异常情况,以确保施工的及时安全。

应急预案在施工过程中,存在各种意外事件的可能性,因此需要制定应急预案,以应对可能发生的事故情况。

具体应急预案包括:1.灭火器材准备:在施工区域设置足够数量和种类的灭火器材,以快速扑灭可能发生的火灾。

最新-城镇基础浅孔控制爆破工程专项施工方案

最新-城镇基础浅孔控制爆破工程专项施工方案

基础浅孔控制爆破工程专项施工方案编制人:审核人:审批人:编制单位:有限公司编制时间:年月日目录一、编制依据 (1)二、工程概况、环境与技术要求 (1)三、设计方案选择 (1)四、爆破参数选择与装药量计算 (1)五、装药、堵塞和起爆网路设计 (1)六、爆破施工方法 (1)七、安全技术与防护措施 (1)八、施工人员安排 (1)九、施工机具、仪表及器材表 (2)十、爆破事故的紧急救援预案 (2)一、编制依据 (2)二、工程概况、环境与技术要求 (2)三、爆破方案选择 (3)四、爆破参数设计 (3)五、装药、堵塞和起爆网路设计 (4)八、爆破施工方法 (5)九、安全技术与防护措施 (8)十、施工人员安排 (10)十一、施工机具、仪表及器材表 (10)十二、爆破事故的紧急救援方案 (11)一、成立安全救援班子 (12)二、救援紧急联络电话 (13)三、现场人员的救助原则 (13)四、爆破飞石事故后的紧急救援措施 (13)五、爆破震动事故发生的紧急救援措施 (14)六、爆破冲击波事故发生后的紧急救援措施 (15)七、爆破有毒气体人事故的紧急救援措施 (15)一、编制依据1、法律法规A、《中华人民共和国安全生产法》B、《中华人民共和国劳动法》C、《中华人民共和国环境保护法》D、《中华人民共和国民用爆炸物品管理条例》E、贵州省公安厅关于加强民爆器材安全监督管理十条规定2、标准规范A、中华人民共和国国家标准《爆破安全规程》(GB6722——2003)B、《重大危险源辨识》(GB18218——2000)C、《爆破作业人员安全技术考核标准》GA53二、工程概况、环境与技术要求1、工程概况**工程,位于XX市XX路西侧,该工程建筑总面积为54666.94平方米,其中地下总建筑面积:8896.7平方米;地上总建筑面积:46789.24平方米(商业影院面积:12223.4平方米,塔楼A栋住宅面积:14572.92平方米,B栋住宅面积:17092.92平方米)。

控制爆破专项施工方案

控制爆破专项施工方案

控制爆破专项施工方案控制爆破是一项危险性较高的施工方案,需要进行谨慎的操作和周密的准备。

以下是一份控制爆破专项施工方案,详细说明了施工前的准备工作、安全措施以及施工后的清理工作。

一、施工前的准备工作1.1爆破区域勘测:对爆破作业区域进行勘测,确认施工范围和地质状况,并进行地质勘探,明确地质构造、岩质以及裂隙等情况。

1.2爆破方案设计:根据勘测结果和工程要求,设计合理的爆破方案,包括钻孔位置、孔深、孔径、药量等参数。

1.3安全区域划定:根据爆破区域的大小和周围环境,设立安全区域,并建立相应的警示标志和警戒线。

1.4申请审批手续:按照相关法律法规和规范要求,向所在地政府或相关部门申请爆破施工的批准,并严格遵守审批程序。

二、安全措施2.1施工区域封闭:在施工前,对施工区域进行封闭,防止非施工人员进入施工区域。

2.2警示标志设置:在施工区域的边界和进入口处设置警示标志和警戒线,提醒人员注意安全。

2.3员工培训和装备:对从事爆破作业的工作人员进行专业培训,提高其爆破操作和应急处理能力。

同时,配备必要的个人防护装备,如安全帽、护目镜、防护服等。

2.4爆破场地排水:在施工区域进行排水工作,确保施工场地干燥,减少意外风险。

2.5周边安全控制:在爆破期间,控制周边区域的人员和交通,防止人员靠近和车辆进入施工区域。

三、施工操作3.1钻孔操作:按照设计要求,在指定位置进行钻孔作业,使用准确的钻孔机械进行操作,并保证钻孔的准确度和稳定性。

3.2装药工作:采用专业爆破工具和装药技术,将爆破药包正确地放置在钻孔中,并按照设计要求控制药量和药包的间距。

3.3延期引爆:爆破之前,确保所有人员和车辆已撤离安全区域,并进行适当的警示和广播通告,确保周边居民和单位知晓爆破情况。

3.4爆破引爆:通过合适的爆破装置进行引爆操作,确保爆破药包的同时不会对周围环境和设施造成损害。

3.5制动水帘:在爆破后,设置合理的制动水帘,减少震动和飞石对周边环境和设施的影响。

控制爆破施工方案

控制爆破施工方案

目录一工程概况: 01工程概况 02爆破施工周围环境的简介 (1)3地质情况 (1)4相应的规范及规定 (1)二控制爆破施工要求 (1)1安全、质量要求 (1)2爆破施工方案选择 (2)3爆破施工方法选择 (2)3爆破技术参数设计 (2)4爆破器材的管理与使用 (11)5爆破安全技术与事故防治 (12)7事故预防 (14)8爆破效果与安全评估............................................................................................ 错误!未定义书签。

9爆破环境保护.. (15)三安全管理措施和安全组织机构 (15)1安全组织机构 (15)2安全管理措施........................................................................................................ 错误!未定义书签。

3爆破作业注意事项 (16)4爆区安全防护办法 (16)一工程概况1 工程概况宁德沈海复线A8合同段起点(YK61+700,ZK61+715)位于福安市潭头镇桦林村,处于桦林隧道内(1617米,其中A8标段右洞长982米,左洞长940米,平均长961米)与A7标段对接,建桦林大桥(534米),岭兜(右线)大桥(127。

5米),经西洋境村,穿岭兜隧道(623。

5米),经柯洋村,建柯洋大桥(477米),经枢洋村,建枢洋大桥(217米),于枢洋村设置枢洋加水区(K66+950),经坝头村,建坝头大桥(487米),经城阳乡湾里岔、建湾里岔1、2号大桥(127米和232米),穿湾里岔隧道(715米),A8标段终点(YK70+840、ZK70+840.971)位于福安市潭头镇湾里岔,与A9标段起点对接,A8标段路线长9.140公里.控制性工程为桦林隧道、岭兜隧道、湾里岔隧道及柯洋大桥,柯洋大桥为为4×30+ (60+110+60) +4×30米预应力混凝土连续刚构T梁、变截面箱梁,全长为477米,位于R=710米的圆曲线和缓和曲线、直线段上.主线内共有涵洞9道,其中兼人行通道涵6道。

控制爆破技术设计与组织实施设计方案定稿版

控制爆破技术设计与组织实施设计方案定稿版

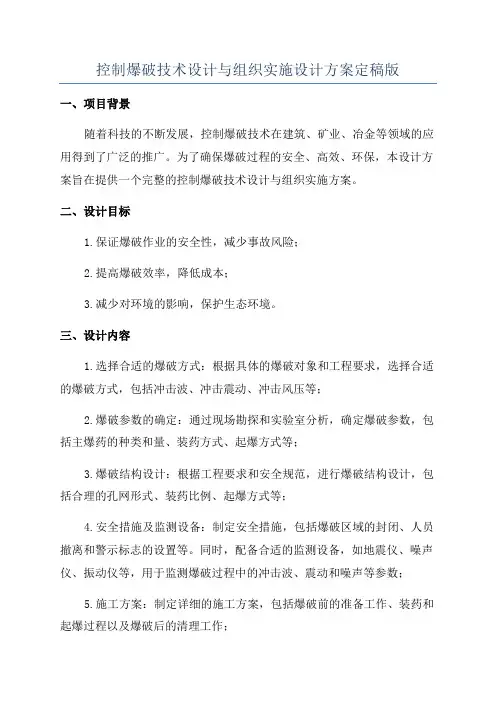

控制爆破技术设计与组织实施设计方案定稿版一、项目背景随着科技的不断发展,控制爆破技术在建筑、矿业、冶金等领域的应用得到了广泛的推广。

为了确保爆破过程的安全、高效、环保,本设计方案旨在提供一个完整的控制爆破技术设计与组织实施方案。

二、设计目标1.保证爆破作业的安全性,减少事故风险;2.提高爆破效率,降低成本;3.减少对环境的影响,保护生态环境。

三、设计内容1.选择合适的爆破方式:根据具体的爆破对象和工程要求,选择合适的爆破方式,包括冲击波、冲击震动、冲击风压等;2.爆破参数的确定:通过现场勘探和实验室分析,确定爆破参数,包括主爆药的种类和量、装药方式、起爆方式等;3.爆破结构设计:根据工程要求和安全规范,进行爆破结构设计,包括合理的孔网形式、装药比例、起爆方式等;4.安全措施及监测设备:制定安全措施,包括爆破区域的封闭、人员撤离和警示标志的设置等。

同时,配备合适的监测设备,如地震仪、噪声仪、振动仪等,用于监测爆破过程中的冲击波、震动和噪声等参数;5.施工方案:制定详细的施工方案,包括爆破前的准备工作、装药和起爆过程以及爆破后的清理工作;6.组织实施:制定详细的组织实施方案,包括人员分工、施工过程的监督和管理等。

四、实施步骤1.前期准备:对爆破区域进行勘探和分析,确定工程要求和爆破参数。

同时,制定安全措施和施工方案;2.现场搭建:根据爆破结构设计,搭建爆破区域的设施和设备,并进行必要的安全隔离和封闭;3.装药和起爆:按照爆破结构设计和装药方案进行装药,确保装药的准确性和安全性。

然后按照起爆方案进行起爆;4.监测和记录:在爆破过程中,用合适的监测设备对冲击波、震动、噪声等参数进行实时监测,并记录相关数据;5.后期清理:爆破后,对爆破区域进行清理和整理,确保爆破过程不会对环境造成污染;6.安全检查和评估:对爆破过程进行安全检查和评估,及时发现和解决安全问题。

五、安全保障1.合理配备安全防护设备,确保人员的安全;2.严格执行安全规范,确保施工过程的安全;3.进行详细的安全培训,提高人员的安全意识和应急能力;4.配备专业的技术人员和监测人员,及时发现和处理安全风险;5.与相关部门和专家保持沟通,及时获取最新的安全技术和管理经验。

城镇控制爆破施工方案

城镇控制爆破施工方案

******** (K7.0 〜K10.8)城镇控制爆破设计方案******【2014】施字第0929号工程名称:********** ( K7.0 〜K10.8 )建设项目爆破施工单位:***************************编制:审核:批准:二◦一四年九月二十九日第一章编制说明 (1)1.1编写目的 (1)1.2编制范围 (1)1.3编写原则 (1)1.4编写依据 (1)第二章工程概况 (3)2.1工程简介 (3)2.2工程质量要求 (3)2.3主要爆破区域及周围环境 (3)2.4工程难点 (4)第三章总体控制爆破开挖与防护方案 (5)3.1总体爆破方案及原则 (5)3.2总体控制爆破方案及原则 (5)3.3总体防护方案 (6)第四章各爆区开挖方案及控制爆破设计 (7)4.1爆破方向 (7)4.2爆破部署 (7)4.3控制爆破范围划分 (8)4.4浅孔控制爆破孔网络参数设计 (9)4.5中孔控制爆破孔网络参数设计 (11)4.6边坡爆破 (12)4.7爆破警戒 (13)第五章爆破危害验算及安全防护 (13)5.1爆破危害验算 (14)5.2爆破施工作业对周围环境影响评估和控制 (15)5.3爆破安全防护 (16)第六章爆破人员组织方案 (16)6.1爆破人员组织 (16)6.2职责 (17)第七章施工机械设备组织方案 (19)第八章安全文明施工措施 (21)8.1 安全管理目标 (21)8.2安全管理内容 (21)8.3安全教育和培训 (23)8.4安全资料记录 (23)8.5施工现场的安全过程控制爆破施工注意事项 (23)第九章安全生产应急救援预案 (24)9.1 应急救援组织机构 (24)9.2危险源辨识 (24)9.3事故可能造成的后果 (24)9.4 事故报告程序 (25)9.5应急措施 (25)9.6应急组织 (25)9.7应急救援预案启动条件 (26)9.8应急救援资源配备情况 (26)9.9应急响应 (27)9.10应急终止与现场恢复 (29)第一章编制说明1.1编写目的1为了切实保障工程周边存在的居民楼、高压线塔、国防光缆、城市主干道等保 护对象的安全,严格控制爆破振动、爆破飞石等爆破危害,经过技术人员的现场详 细踏勘,根据工程现场的实际周边环境与我公司具备的技术、设备等条件,特别编 制了本爆破方案。

控制爆破技术设计与组织实施设计方案样本

控制爆破技术设计与组织实施设计方案样本

江苏省灌云县高脚山崩塌地质灾害治理工程控制爆破技术设计与组织实行设计方案南京冶金建设工程有限责任公司11月12日设计:丁公宝作业证号:32Y1Z0507 审核:吴培基作业证号:32Y1G0502 批准:周改明作业证号:32Y1C0508目录1工程概况 ........................................................................................................错误!未定义书签。

1.1工程概述.......................................................................... 错误!未定义书签。

1.2工期.................................................................................. 错误!未定义书签。

1.3工程地质条件.................................................................. 错误!未定义书签。

2爆区周边环境 ................................................................................................错误!未定义书签。

3控制爆破设计根据 ........................................................................................错误!未定义书签。

4控制爆破技术设计 ........................................................................................错误!未定义书签。

《城市控制爆破》课件

《城市控制爆破》课件
城市控制爆破技术是随着城市化进程的加速和爆破工程实践的不断发展而逐渐形 成和完善的一门综合性技术。
城市控制爆破的原理
城市控制爆破的核心原理是通过精确设计、精心组织和科学管理,实现 对爆破有害效应的有效控制。
在设计阶段,需要根据工程要求和场地条件,对爆破方案、药量、炮眼 布置等进行精确计算和设计。
在实施阶段,需要采取一系列技术和管理措施,如采用低爆速炸药、采 用毫秒延时起爆技术、采用减震、隔震措施等,以减小爆破震动、冲击 波、飞石等有害效应的影响。
THANKS
感谢观看
详细描述
在爆破参数选择中,需要根据工程要求和实际情况,确定 炸药用量、炮眼深度、炮眼间距等参数,以确保爆破效果 和施工安全。
详细描述
在选择爆破参数时,应注重实践经验的积累和应用,不断 优化和完善爆破参数组合,提高爆破效果和安全性。
爆破施工方法
总结词
详细描述
总结词
详细描述
采用合理的爆破施工方法是 实现城市控制爆破目标的重
05
城市控制爆破的应用与发 展
城市控制爆破的应用领域
建筑拆除
通过控制爆破技术,安 全、快速地拆除老旧建
筑。
地下工程
在地铁建设、隧道挖掘 等地下工程中,控制爆 破技术用于松动岩土层

山体治理
在山体滑坡、泥石流等 灾害治理中,控制爆破 技术用于减缓山体坡度

于开辟救援通道。
城市控制爆破的发展趋势
智能化
绿色化
引入智能传感器、远程控制系统等技术, 提高爆破作业的精准度和安全性。
采用低噪音、低振动、低尘排放的爆破技 术和材料,降低对环境的负面影响。
精细化
标准化
对爆破效果进行精细化控制,实现精准挖 掘、定向松动等作业需求。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

贵州建工集团第八建筑工程有限责任公司金阳新区奥体中心片区人行过街地道工程(第一标段——石林路)地下通道城镇控制爆破方案(贵州建工集团第八建筑工程有限责任公司程序签名职称日期编制专业负责审核项目人技术负责人公司技术部门公司质量部门公司安全部门批准公司总工1、工程概况工程名称;金阳新区奥体中心片区人行过街地下通道(第一标段-石林路)。

建设单位;贵阳市金阳管理委员会城市管理局(综合执法局)。

设计单位;中国市政西南设计研究总院。

监理单位;贵州宏建工程监理咨询有限公司。

质量监督单位;贵阳市市政质检站。

1、通道概况本工程位于石林路,共3个出口,其中1#主通道1个,2#主通道2个。

主通道接口处一端设一电梯加人行踏步梯道(长约12.8M),在另一端设残疾专用通道(长约72M),1#主通道净宽为7M,1#主通道长45.36M,2#主通道净宽为5.8M,2#主通道长32.9M。

通道覆土最低要求厚0.7M。

通道两端设钢筋混凝土挡墙。

施工场地管网较多且密集,车辆来往较多,给施工带来一定的难度。

工程采用明挖法施工,在施工时临时安全围护留除两边慢车道作为临时行车道。

2、工程地貌,地质石林路人行地下通道地质属于普坚石,加之路面0.7厚混凝土组成。

场地总体处于交通要道,属东面较高西面较低地貌,地形起伏,现状地形为双向快慢车道。

场地范围内上覆0.7厚混凝土层,下覆普坚石层。

以普坚石为人行通道持力层。

3、水文地质根据地勘提供的资料地下水较深,基本上不影响施工,主要以地表水分布在上层松散堆积物孔隙内,补给来源为大气降水,下层水为强风一、工程概况:1、毕节双山新区职教城幼儿师范学校位于梨树镇平乡村,最高点海拔1429.200米,最低点海拔1366.700米,项目北侧与四号路,西侧与五号路相接,东侧与七号路相接,设计区域总面积333000m2,其中爆破区域面积约110000m2,场地最高爆破开挖深度为30.2m,平均爆破深度为11.4m,石方爆破总方量约为1250000m3。

北侧距施爆地段约30米有一条通村公路,西侧平乡村村民房屋距施爆地最近约50米,爆破区域18m内上空南北方向有110KV及10KV的高压输电线通过。

2、爆破区四邻示意图二、地形地质情况1、爆破岩石为灰质岩f=6~8,岩石发育层次比较明显的次坚硬岩石。

三、爆破方案的选择1、爆破方案选择的原则爆破方案的选择应遵循以下原则:(1)爆破方案应满足爆区周边环境特定条件的要求,施工过程安全可靠;(2)爆破方案应满足工程工期对爆破施工进度的要求;(3)爆破有害效应易于控制,确保周围被保护对象的安全。

2、爆破方案的确定根据《爆破安全规程》的有关规定,结合周边环境的具体情况,从工程进度、安全、质量和效益几方面综合考虑,此项爆破工程拟采用标准松动和加强松动爆破药量设计计算,以达到待爆岩体松动而不飞散,并采用孔内外微差松动城镇控制爆破施工方案,将单孔装药量及整体总装药化整为零,使一次单响起爆装药量控制在允许振动速度安全范围内。

四、确定合理的台阶高度,造择钻孔形式及布孔方式选择d=38-40mm孔小型钻机修整边坡,90-120mm孔为主炮倾角为65-68度间选取,(通过试爆确定合理角度)梅花形式布孔钻孔作业台阶高度预设计10m。

五、爆破参数设计1、孔径:d=38mm2、最小抵抗线:W=2mm视炮孔深度调整3、炸去高度:H=2-3m取2m4、炮孔深度:L为克服底盘阻力,徐超钻深度0.2米。

5、底盘抵抗线W=0.8x2=1.6米。

6、炮孔深度:米。

7、孔距:取1.6,米8、排距:取1.6米9、单孔装药量:取1.5kg4.1、中深孔爆破参数(1)、孔径D露天中深孔爆破的孔径主要取决于钻孔设备、台阶高度和岩石性质。

选取孔径D=120mm(2)、台阶高度H视现场实际情况,H=5.0~20m取10米(3)、底盘抵抗线W的确定按孔径计算,取5m综和取定W=5m。

现场实际情况取5米(4)、钻孔形式视现场实际情况,采取垂直钻孔(5)、超深h超深h=(0.1~0.3)=1-3取1米(6)孔深L对于垂直孔,(7)、孔距a和排距b孔距米取7米排距米取6米(8)、单孔装药量Q对于前排孔,对于后排孔,式中K=1.1(9)、布孔方式是现场实际情况,采用矩形或三角形布孔。

(10)、填塞长度填塞长度为:。

实际填塞长度取5m。

以上选取及计算的爆破参数会因岩性的变化,所以应在现场试爆后进行适当的调整。

作业中还要注意观察每次爆破的效果,然后根据实际情况和周围的环境对爆破参数进行调整,优化爆破设计4.2装药结构采取连续装药方式,如图3所示4.3爆破震动速度经验公式:式中:v—介质质点振动速度2cm/sR—建筑物距爆源的距离,mQ—最大段起爆药量,kg;a—地震波衰减系数,根据爆破区周围条件取a=1.5K—介质性质系数,根据爆破区周围条件取K=150从以上结果可以看出对于200米的最大段一次起爆药量Q=1415kg 时,爆破震动速度为2cm每秒(一般建筑物允许的指点安全震动速度为2cm每秒);施工时要严格参照此设计计算药量控制一次最大起爆药量。

本方案采取驱逐孔接力起爆技术,单孔最大药量为138kg。

所以300米外民房是安全的。

2、起爆网络设计爆破网络可采用非电导爆管起爆网络,电雷管起爆,为控制爆破震动强度,采用孔间微差间隔时间取25ms~50m,空内装高段位导爆雷管,孔外用低段位导爆雷管链接,即逐孔接力起爆。

最后用电雷管起爆。

如下图所示五、爆破安全设计爆破危害种类有爆破震动、爆破飞石和爆破冲击波等,在本次爆破中,主要考虑爆破飞石危害和爆破振动引起的危害。

5.1爆破飞石5.1.1防止飞石的措施爆区50米外有公路,爆破施工时,需保证爆破时不能产生飞石对附近人员、设备和过往行人、车辆等造成影响,为此,采取如下措施:1、是调整最小抵抗方向,保证最小抵抗线方向不指向公路和设备;2、是采用松动控制爆破技术,严格控制一次起爆总装药量;3、若有必要,采取加强覆盖措施。

采用土袋、跑呗覆盖在炮孔上,防止飞石溢出。

5.1.2爆破飞石的安全距离根据《爆破安全规程》的规定,露天爆破时深孔爆破个别飞石的安全距离不少于200m,取个别飞石的安全距离为200m,浅孔爆破时个别飞石的安全距离为300m,根据现场实际情况,调整最小抵抗线方向,或加强覆盖,避免飞石损害设备(人员、设备机械撤离300米意外安全地区)。

5.3爆破作业危险源辨别及安全措施为了能确保社会财产和职工的人生安全,又能保障工程的顺利进行。

现制定爆破危险辨识和安全措施如下表所示:表2危险源辨别及安全措施作业内容危险点控制措施所有装药人员必须持证上岗。

严格控制一次起装药爆总装药量。

装药人员必须详细地掌握安全操爆破作业作规范,杜绝一切隐患。

引爆在确认安全后方能引爆,通往爆破区内道口必表三危险源辨别及主要控制措施910种不同品中的炸药六、施工组织设计1、主要机械设备、爆破器材为保证工程顺利地进行,本项目拟投入的机械设备、火工材料如下:表4机械设备表2、施工工艺露天中深孔爆破施工工艺包括钻孔、装药、堵塞、敷设网络与起爆,整个工艺过程的施工质量将直接影响爆破安全与效果,因此,每一道工序都必须遵守爆破安全规程与操作技术规程的有关规定。

(1)钻孔钻孔前按照爆破设计图在地面上定出定位孔,严格按设计孔位、深度、倾角钻孔;钻孔的开钻口不要达成喇叭状孔口;钻孔时要随时将孔口岩渣和碎石清除干净并整平,防止掉入洞口;钻孔结束后及时将岩粉吹干净;钻孔误差不大于孔深1%;钻孔完毕,用专制孔盖将孔口封好,并用塑料布覆盖,以防雨水将岩粉冲入孔内。

(2)装药装药方法为人工装药装药必须严格控制每孔的装药量,并在装药过程中检查装药高度。

在装药过程中如发现装药堵塞时,应停止装药并及时处理。

在未装入雷管或起爆药柱等敏感的爆破器材以前,可用木制长杆处理,严禁用钻具处理装药堵塞的钻孔。

(3)堵塞堵塞对于中深孔爆破时炸药爆炸能量的利用有很大影响,足够的堵塞长度和良好的堵塞质量有利于改善爆破效果,所以,中深孔爆破的堵塞长度应达到设计要求,堵塞材料采用钻孔岩屑、砂或砂与细石混合物,严禁使用石块或易燃材料。

(4)爆破网络与起爆中深孔爆破采用非电起爆网络。

3、质量保证措施(1)合理选择爆破参数。

通过1-2次试爆,加强质量管理,提高全员的质量意识和操作技能。

(2)施工前进行详细的技术质量交底,学习相关规程,熟悉图纸与设计说明,认真研究落实各项施工方案及措施,开工前做到层层落实到人。

(3)认真校核设计参数,若实际工作中发生偏差,应及时上报或采取相应措施,凿岩施工时,要控制各孔底高,以便保持台阶面整平。

(4)严格作业断面的“三检”制度,这是质量管理程序中最基本也是最关键的一环。

(5)爆破器材严格检查,确保100%合格。

4、爆破安全施工措施4.1凿岩的安全措施(1)各种凿岩机械必须保持技术状况良好、安全、灵活、可靠,操作人员需按操作规程作业。

作业前应检车压气胶管接头,机械连接螺帽等是否安全牢固。

(2)凿岩前必须进行“四检查”和“四清除”。

即检查和清除炮烟和残炮;检查和清除盲炮(由爆破员处理);检查和清除顶、帮浮石;检查和清除支护的不安全因素。

(3)凿岩时应做到“四严禁”。

即严禁打残眼;严禁打干眼;严禁戴手套扶纤杆;严禁站在凿岩机纤杆下。

(4)退出凿岩机或纤杆时,应减速慢退,切实注意纤杆位置,避免纤杆脱落伤人。

(5)凿岩时若遇流沙层或突然涌水地段,应停止作业,并迅速报告有关部门,制定安全措施。

(6)作业完毕,应将一切设备和工具移至安全地点。

5、爆破安全措施本工程爆破设计采用非电毫秒导爆管微差引爆网络,电起爆器引爆系统,爆破作业由持有爆破正的爆破员操作,爆破作业规定如下:(1)不准在同一工作面使用同一批号、不同厂家的雷管,引爆器材必须符合国家标准,并经过严格检验,不合格者不得使用。

(2)有下列情形之一者,禁止进行爆破工作:①有冒顶或边坡滑落危险;②通道不安全或通道堵塞③工作面有涌水危险或炮眼温度异常;④危及设备安全、却无有效防护措施;⑤工作面无良好照明,为做好准备工作;(3)爆破前必须发出音响和视觉信号,待所有人员及设备撤至安全区域方能爆破。

(4)放炮后,在确认无盲炮时,应不小于15分钟,不能确认无盲炮时,必须不小于30分钟,爆破作业人员方可进行爆破作业。

(5)放炮后进入工作面时要首先检查爆破渣堆及边坡是否安全,有无盲炮等情况,如有不安全情况,应及时处理后方可继续工作。

(6)加工起爆药包和爆药卷应在安全地点进行,无关人员一律不得在场,加工数量不应超过当班爆破作业的需用量。

(7)加工药包、装药联线现场严禁烟火。

(8)装要钱应对炮眼进行清理和验收,装药时应严禁使用铁质工具,装药完毕要用炮泥堵塞,操作要温和,不可用力过猛。

相关文档
最新文档
