控制爆破专项施工方案

合集下载

控制爆破专项施工方案

控制爆破专项施工方案

控制爆破专项施工方案项目背景和目标本项目是为了实施某个建筑物的拆除工程,其中涉及到爆破作业。

为确保工程安全和顺利进行,我们制定了控制爆破专项施工方案。

该方案旨在规范爆破作业的步骤、风险评估、安全措施和应急预案,以确保施工过程中的安全性和可行性。

施工范围和工序本次爆破工程的施工范围为建筑物的主体结构,包括楼体、墙壁、基础等部分。

具体工序包括:准备工作、定位布置爆破点、密封孔道、安装起爆装置、进行爆破、清理爆破残余物等。

风险评估和安全措施在施工前,需要进行全面的风险评估,包括:1.周边环境安全评估:评估周边建筑物、交通道路、水源等是否会受到爆破工程的影响,采取相应的防范措施,避免意外发生。

2.工程结构评估:评估建筑物的结构强度、稳定性等因素,确保爆破操作不会导致结构的崩塌和不稳定。

3.爆破残余物处置评估:评估爆破后产生的残余物的数量、类型和处理方式,确保施工区域的清理工作能够及时进行,避免垃圾堆积等问题。

4.人员安全评估:评估施工人员的技术能力和操作经验,确保其具备进行爆破作业的能力,并采取防护措施,避免意外伤害发生。

基于风险评估的结果,我们采取了以下安全措施:1.设立安全警戒线:在施工周边设置明显的安全警戒线,禁止未经授权的人员进入施工区域,以降低人员伤害的风险。

2.人员佩戴防护装备:所有参与爆破作业的工作人员必须佩戴符合标准的安全帽、防护眼镜、防尘口罩、耳塞等防护装备,保障人员的安全。

3.强制停电:在爆破前,对施工区域周边的电力设施进行停电,以避免电源造成的意外伤害。

4.密封孔道:在爆破前,对爆破孔道进行密封处理,以减少爆破冲击波的传播范围,降低对周边建筑物的影响。

5.监控设备安装:在施工区域周边安装监控设备,及时发现和处理施工过程中的异常情况,以确保施工的及时安全。

应急预案在施工过程中,存在各种意外事件的可能性,因此需要制定应急预案,以应对可能发生的事故情况。

具体应急预案包括:1.灭火器材准备:在施工区域设置足够数量和种类的灭火器材,以快速扑灭可能发生的火灾。

岩石控制爆破施工的方案

岩石控制爆破施工的方案

一、工程概况盛世名门第一组团按要求已完成前期场地平整爆破,接下来的任务要进行各种沟槽和基坑(包括承台、地梁各种管线沟等)的基础石方爆破工作。

该爆破区域周边环境复杂,虽然爆区南、北、西三面较空旷,但爆区东边约 5 米为高压路线,再往东约 30 米则为新塘中学,爆破时,必须严格控制爆破震动和爆破飞石 .确保高压路线,学校宿舍楼及学校员工的人身安全。

在经过场地平整爆破剥离后,目前场地上暴露的大部份岩石为特坚岩,小部份为普坚岩,岩石可钻性极差,钻眼速度慢,可爆性普通, 爆破防护工作量大。

二、方案选择(一)设计依据(1) 《新都盛世名门工程地质勘探报告》书。

(2)爆破安全规程 GB6722--——2003。

(3)广东省民用爆炸物品管理实施细则及增城市公安局对爆炸物品管理的有关规定。

(4)王文龙教授《钻眼爆破》 1984 年煤炭工业出版社出版。

(二)方案的选择1、由于业主的要求本工程拟先开工 1#楼和售楼中心,故选择由1#楼和售楼中心开工后按顺序向 3#、 5#、 4#、2#楼扩张.2、根据 2 月 14 日会议初定意见、自售楼中心至一号楼 1—K 轴采用大面积爆破,其佘根据现场情况考虑独立承台爆破。

3、由于场内岩石的不均匀性及爆破的效果,可能造成个别承台小部份超深,或者高低不平,在进行人工修正后,可采取以下措施,对于承台可采用素混凝土填充至设计层面标高,而对于地梁,可按设计标高采用素土夯实,浇捣 50mm 厚细石混凝土垫层。

三、爆破参数的确定1、联体承台爆破参数.(1)、孔径 d=40mm.(2)、孔深 h=1。

4m(3)、孔距 a=0。

6m.(4)、排距 b=0.6m(5)、单位耗药量 q=0.6kg/m3(6)、单孔装药量 Q=qabh=0.6×0。

6×0。

6×1。

4=2.5kg(7)、对于孤石爆破,其打眼深度为孤石厚度三分二,其单位耗药量 q=0。

2kg/m3。

(8)、炮孔布置采用正方形布置,为便于做好安全防护, 一个爆破点范围不宜太大,起爆排数为 2 排至 5 排,每排炮孔不超过 10 个,炮眼角度为垂直炮眼,参见炮孔布置示意图。

爆破作业安全专项施工方案

爆破作业安全专项施工方案

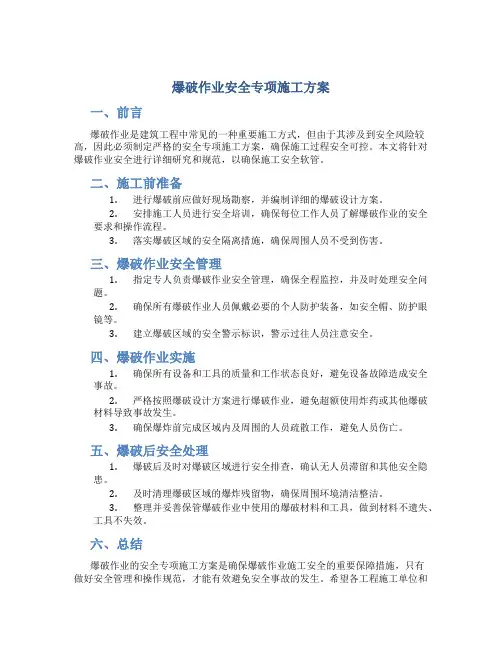

爆破作业安全专项施工方案一、前言爆破作业是建筑工程中常见的一种重要施工方式,但由于其涉及到安全风险较高,因此必须制定严格的安全专项施工方案,确保施工过程安全可控。

本文将针对爆破作业安全进行详细研究和规范,以确保施工安全软管。

二、施工前准备1.进行爆破前应做好现场勘察,并编制详细的爆破设计方案。

2.安排施工人员进行安全培训,确保每位工作人员了解爆破作业的安全要求和操作流程。

3.落实爆破区域的安全隔离措施,确保周围人员不受到伤害。

三、爆破作业安全管理1.指定专人负责爆破作业安全管理,确保全程监控,并及时处理安全问题。

2.确保所有爆破作业人员佩戴必要的个人防护装备,如安全帽、防护眼镜等。

3.建立爆破区域的安全警示标识,警示过往人员注意安全。

四、爆破作业实施1.确保所有设备和工具的质量和工作状态良好,避免设备故障造成安全事故。

2.严格按照爆破设计方案进行爆破作业,避免超额使用炸药或其他爆破材料导致事故发生。

3.确保爆炸前完成区域内及周围的人员疏散工作,避免人员伤亡。

五、爆破后安全处理1.爆破后及时对爆破区域进行安全排查,确认无人员滞留和其他安全隐患。

2.及时清理爆破区域的爆炸残留物,确保周围环境清洁整洁。

3.整理并妥善保管爆破作业中使用的爆破材料和工具,做到材料不遗失、工具不失效。

六、总结爆破作业的安全专项施工方案是确保爆破作业施工安全的重要保障措施,只有做好安全管理和操作规范,才能有效避免安全事故的发生。

希望各工程施工单位和相关从业人员高度重视施工安全,积极遵守相关规定,共同维护施工环境的安全稳定。

微差控制爆破施工方案

微差控制爆破施工方案

微差控制爆破施工方案一、工程背景与目标本次爆破工程位于[具体地点],旨在实现[具体目标,如:山体开挖、矿石开采等]。

考虑到工程区域的地质条件、周边环境以及安全要求,本次施工采用微差控制爆破技术,以确保爆破效果的同时,最大限度地减小对周边环境的影响。

二、爆破区域与环境爆破区域位于[具体位置],涉及的地质结构主要为[如:岩石类型、厚度等]。

区域内及周边有[如:居民区、水源地、交通干线等]需要特别注意保护。

因此,爆破方案需确保不对这些区域造成不利影响。

三、爆破材料选择根据工程需求,本次爆破选用[具体的爆破材料名称及型号],该材料具有[如:低震感、高效率等特点],能够满足微差控制爆破的要求。

四、微差控制原理微差控制爆破是通过精确控制各个爆点的起爆时间差,使得爆炸能量在时间和空间上得到合理分布,从而达到降低单次爆炸的能量、减少爆破对周围环境的震动影响的目的。

五、爆破设计与布局根据爆破区域的具体情况和目标要求,设计合理的炮孔布局和装药结构。

通过计算,确定各个炮孔的装药量、起爆时间差以及起爆顺序,确保爆破效果达到预期。

六、安全防护与措施在施工前,对周边区域进行安全评估,设置警戒线和警示标志。

施工过程中,严格按照安全操作规程进行,确保人员和设备的安全。

同时,配备专业的安全监控设备和人员,对爆破过程进行实时监控,确保施工安全。

七、施工流程与时间表本次施工分为准备阶段、爆破阶段和后续处理阶段。

具体流程包括:现场勘查、炮孔钻进、装药填塞、起爆网络铺设、起爆控制、效果检查等。

时间安排方面,预计施工周期为[具体时间],各阶段的具体时间节点将根据施工进度和实际情况进行调整。

八、质量监控与验收标准在施工过程中,将对爆破效果进行实时监控和记录,确保爆破效果符合预期。

施工完成后,将按照相关标准和规范进行验收,包括炮孔布置、装药情况、爆破效果等方面。

同时,对周边环境进行检查,确保未造成不良影响。

通过本次微差控制爆破施工方案的实施,我们将确保工程的高效进行和周边环境的安全保护。

土石方控制性爆破专项施工方案

土石方控制性爆破专项施工方案

土石方控制性爆破专项施工方案
一、项目概况
1.1 项目背景
在土石方工程中,控制性爆破是一种常用的施工技术,能够有效地提高施工效率和降低成本。

本文就如何有效地进行土石方控制性爆破专项施工提出一套方案。

1.2 项目目的
本专项施工方案的目的在于确保土石方工程的安全、高效进行,最大限度地减少爆破对周围环境的影响。

二、施工前准备
2.1 工程测量
在进行土石方控制性爆破前,必须对工程进行精确测量,包括地形地貌、爆破点位置、爆破荷载等参数的准确测定。

2.2 设计方案
根据测量结果,精心设计爆破方案,确定爆破孔距、孔深、装药方式等关键参数,确保控制性爆破的有效实施。

三、爆破实施
3.1 布置爆破孔位
根据设计方案,精确布置爆破孔位,确保每个孔的准确位置和深度。

3.2 装药
在爆破孔中精确装药,控制装药量和装药方式,以确保爆破效果和安全性。

3.3 导爆线
精确布置导爆线,确保爆炸的同时不影响周围环境和人员安全。

四、爆破效果评价
4.1 爆破效果检查
爆破结束后,对爆破效果进行仔细检查,确保爆破达到预期效果。

4.2 爆破影响评估
对爆破过程中的影响进行评估,包括对周围环境的影响和安全性评估。

五、施工总结与改进
5.1 施工总结
对土石方控制性爆破施工过程进行总结,总结经验和教训,为日后工程施工提
供借鉴。

5.2 施工改进
根据总结结果,适时调整和改进控制性爆破施工方案,提高施工效率和安全性。

以上就是土石方控制性爆破专项施工方案的详细内容,希望对相关工程的施工
有所帮助。

控制爆破施工方案

控制爆破施工方案

控制爆破施工方案1. 引言爆破施工是一种常见的工程施工方法,广泛应用于土木工程、矿山工程等领域,以炸药爆炸产生巨大的爆炸能量,破坏工程中的岩石或混凝土等硬质材料。

然而,爆破施工带来的振动、噪音和飞石等问题也给周围环境和人员的安全带来了一定的风险。

为了保证施工质量,减小施工对周围环境的影响,务必制定合理的控制爆破施工方案,以确保施工过程的安全和效果。

2. 控制爆破施工方案的制定原则在制定控制爆破施工方案时,应遵循以下原则:•安全原则:施工过程中应最大限度地保证工人和周围环境的安全;•合理性原则:施工方案应科学合理,结合工程结构和岩石情况制定;•高效性原则:施工方案应确保施工进度快速,降低施工成本。

3. 控制爆破施工方案制定步骤3.1. 工程前期调查和数据收集在制定控制爆破施工方案之前,需要进行工程前期调查和数据收集,了解施工区域的地质情况、周边环境、已有结构物等信息。

这些数据将成为制定施工方案的基础,包括但不限于以下内容:•岩石种类和强度分布;•岩层的结构特征;•岩石的裂隙和节理状况;•施工现场的周边环境、居民点等。

3.2. 工程方案设计和参数计算根据前期调查和数据收集的结果,结合工程要求和安全标准,制定合理的工程方案设计。

工程方案设计包括但不限于以下内容:•爆破参数的选择和计算,如爆炸药量、引爆方式、孔距等;•爆破施工的先后次序和分段爆破方案;•爆破施工过程中的振动、噪音、飞石等控制措施;•周围环境和人员的安全保护措施。

3.3. 施工前的准备工作在实施控制爆破施工方案之前,需要进行一系列的准备工作,以确保施工的顺利进行。

准备工作包括但不限于以下内容:•施工现场的布置和标识,设置警示牌和安全栅栏;•对施工现场进行临时或永久性的附属工程,如挡土墙的建设、岩石钢丝网的安装等;•检查和维护施工设备,确保设备的正常运行;•做好现场的清理工作,清除现场的垃圾和杂物。

3.4. 施工方案的执行与监控在控制爆破施工过程中,要严格按照施工方案执行施工工作,并进行实时监控。

控制爆破专项施工方案

控制爆破专项施工方案

控制爆破专项施工方案控制爆破是一项危险性较高的施工方案,需要进行谨慎的操作和周密的准备。

以下是一份控制爆破专项施工方案,详细说明了施工前的准备工作、安全措施以及施工后的清理工作。

一、施工前的准备工作1.1爆破区域勘测:对爆破作业区域进行勘测,确认施工范围和地质状况,并进行地质勘探,明确地质构造、岩质以及裂隙等情况。

1.2爆破方案设计:根据勘测结果和工程要求,设计合理的爆破方案,包括钻孔位置、孔深、孔径、药量等参数。

1.3安全区域划定:根据爆破区域的大小和周围环境,设立安全区域,并建立相应的警示标志和警戒线。

1.4申请审批手续:按照相关法律法规和规范要求,向所在地政府或相关部门申请爆破施工的批准,并严格遵守审批程序。

二、安全措施2.1施工区域封闭:在施工前,对施工区域进行封闭,防止非施工人员进入施工区域。

2.2警示标志设置:在施工区域的边界和进入口处设置警示标志和警戒线,提醒人员注意安全。

2.3员工培训和装备:对从事爆破作业的工作人员进行专业培训,提高其爆破操作和应急处理能力。

同时,配备必要的个人防护装备,如安全帽、护目镜、防护服等。

2.4爆破场地排水:在施工区域进行排水工作,确保施工场地干燥,减少意外风险。

2.5周边安全控制:在爆破期间,控制周边区域的人员和交通,防止人员靠近和车辆进入施工区域。

三、施工操作3.1钻孔操作:按照设计要求,在指定位置进行钻孔作业,使用准确的钻孔机械进行操作,并保证钻孔的准确度和稳定性。

3.2装药工作:采用专业爆破工具和装药技术,将爆破药包正确地放置在钻孔中,并按照设计要求控制药量和药包的间距。

3.3延期引爆:爆破之前,确保所有人员和车辆已撤离安全区域,并进行适当的警示和广播通告,确保周边居民和单位知晓爆破情况。

3.4爆破引爆:通过合适的爆破装置进行引爆操作,确保爆破药包的同时不会对周围环境和设施造成损害。

3.5制动水帘:在爆破后,设置合理的制动水帘,减少震动和飞石对周边环境和设施的影响。

2024年爆破施工安全专项施工方案

2024年爆破施工安全专项施工方案

2024年爆破施工安全专项施工方案
重点提出:
对爆破施工单位的资质、技术、经验等进行细致审核,确保具备从事爆破施工的基本条件。

对施工现场和爆破作业进行全面勘查,确定爆破方案,提前编制并报批相关安全文件,确保施工过程中严格按照规定操作。

在爆破作业前,严格执行爆破区域封闭管理制度,划定安全警戒线,确保无关人员不得闯入施工区域。

爆破作业中,加强对爆破药品的储存、运输、使用管理,严格执行双人操作、三级复核程序,确保爆破作业的安全性。

爆破时采用专业爆破车辆,确保爆破药品和雷管的安全运输、装载和瞄准,避免发生火灾、爆炸等危险情况。

爆破完成后,对爆破区域进行全面清理,回填,做好相关安全检查,确保无残留爆破物质,避免造成二次伤害。

在整个爆破施工过程中,要加强对人员的安全教育和培训,提高员工的安全意识和应急处理能力,确保施工安全无事故发生。

第 1 页共 1 页。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

贵州民族大学花溪新校区建设工程一期
土石方场平工程靠近建筑物区域挖方区





审核:审批:

制:

工程部长职务:项目总工职务:项目经理
务:
职称:助工职称:工程师职称: 高级工程师
日期:日期:日期:
中铁二十四局集团有限责任公司
一、编制说明
1、编制原则
本方案设计是我项目部为贵州民族大学花溪新校区建设工程一期土石方场平工程机械破碎施工提供纲领性的技术经济文件,用以指导工程的施工及管理,也是我公司就有关质量、安全、文明施工及相关措施的技术性说明及承诺。

2、编制依据
a、贵州民族大学花溪新校区建设工程一期土石方场平工程施工图
b、建设部颁发的《建设工程施工现场管理规定》
c、国家《工程施工质量验收规范》标准
d、本公司的企业标准和《项目管理实施细则》
e、现场和周边的实际踏勘情况
f 、贵州民族大学花溪新校区建设工程一期土石方场平工程爆破方案
j 、采用的主要规范及标准目录:
此外,设计单位提供的技术说明、设计变更通知书和施工图会审文件及经审定的施工组织设计,也是工程所需的质量标准要求。

3、工程概况
贵州民族大学花溪新校区建设工程一期土石方场平工程现已进场施工,经过多次对施工现场的踏勘,以及对施工区域周边建筑物的实测,针对靠近建筑物区域挖方区(见附图)的多块地块作松动控制爆破施工,以满足施工及安全要求。

二、标准及要求
满足施工规范及施工图纸要求。

三、施工人员配置
1、项目副经理:罗旭
2、技术负责人:徐宣文
3、安全员:苏小龙
4、测量员:胡为俊
5、机械施工现场负责人:潘和员
四、施工机械配置
根据本次施工的规模及规定的工期要求,组织了如下机械设备投入到本项工程的
施工
机械配备表
五、具体施工方案
1、校园西侧地块西南方向为翁岗村新建农房,且均没有经过地基处理;校园西侧地块正北方向为环城南高速项目,车流辆较大,最近点(坐标为
X=2919957.682,Y=361954.166距)离我单位施工区域46.8 米,另外校园西侧地块东侧临近正在施工的思雅路南段,如若在校园西侧地块全部实施常规爆破作业,对翁岗村房屋、高速公路及思雅路损害较大,如若处理不好,极易造成村民堵工现象,给建设单
位带来巨大的损失,同时导致整个一期场平工程的工期无法如期完成,因此,校园西侧地块我单位计划分成两部分施工,A 地块为机械破碎配合浅孔微差松动城镇控制爆破施工;其余地块为常规爆破施工。

A 地块坐标范围内采用机械破碎配合浅孔微差松动城镇控制爆破施工:
机械破碎配合浅孔微差松动城镇控制爆破施工由于是先进行浅孔微差松动城镇控制爆破,爆破出来的石料不能满足填方工程的施工,需用机械破碎以满足填料粒径控制要求。

因此,在施工报价时机械破碎含量为机械破碎配合浅孔微差松动城镇控制爆破施工总量的50%。

在进行浅孔微差松动城镇控制爆破施工时,严格按照爆破施工方案施工,严格控制单孔药量,并用胶网或沙袋进行单孔覆盖,较少意外飞石的机率;在爆破时,派遣专职安全人员到翁岗村、思雅路、南环高速进行安全警戒,避免因意外飞石造成安全事故。

2、校园东侧地块西南方向为翁岗村新建农房,且均没有经过地基处理;校园东侧地块东南方向为翁岗村老农房,未经过地基处理,且房屋陈旧;校园东侧正北方向为环城南高速项目,车流辆较大,且该段为校园主环路挖方段,其距南环高速路面高度较高,最近点(坐标为X=2919721.175,Y=362509.114距)离我单位施工区域40 米,另外校园东侧地块西侧临近正在施工的思雅路南段,如若在校园东侧地块全部实施常规爆破作业,对翁岗村房屋及思雅路损害较大,且易造成滚石对南环高速路面造成极大损害,如若处理不好,极易造成村民堵工现象,给建设单位带来巨大的损失,同时导致
整个一期场平工程的工期无法如期完成,因此,校园东侧地块我单位计划分成两部分
施工,一部分为机械破碎配合浅孔微差松动城镇控制爆破施工;其余部分为常规爆破施工。

校园东侧需机械破碎配合浅孔微差松动城镇控制爆破施工部分为 B 地块和C地块。

B地块坐标范围内采用机械破碎配合浅孔微差松动城镇控制爆破施工:
C地块坐标范围内采用机械破碎配合浅孔微差松动城镇控制爆破施工:
机械破碎配合浅孔微差松动城镇控制爆破施工由于是先进行浅孔微差松动城镇控制爆破,爆破出来的石料不能满足填方工程的施工,需用机械破碎以满足填料粒径控制要求。

因此,在施工报价时机械破碎含量为机械破碎配合浅孔微差松动城镇控制爆破施工总量的50%。

在进行浅孔微差松动城镇控制爆破施工时,严格按照爆破施工方案施工,严格控制单孔药量,并用胶网或沙袋进行单孔覆盖,较少意外飞石的机率;在爆破时,派遣专职安全人员到翁岗村、思雅路、南环高速进行安全警戒,避免因意外飞石造成安全事故。

六、施工中的质量控制
1、根据施工图对各区域进行精确放样,确保不超挖、不欠挖;根据施工图对开挖高程进行严格控制,满足交验的平整度要求。

2、控制破碎粒径,保证填料的规范要求。

七、安全生产保证措施项目部成立以项目副经理为首的安全领导小组,对本工程项目安全全面负责。

贯彻“安全第一、预防为主”的方针,根据该工程施工特点,制定各项安全措施确保施工生产的安全。

(一)、健全组织机构,落实岗位职责。

1.为了保证安全施工,项目部成立了安全管理小组。

负责现场安全监督管理的
安全。

施工时要求每个施工人员都应牢固树立“安全第一、预防为主”的思想。

杜绝一切伤亡事故的发生。

2.制定安全目标和签订安全生产责任状。

3.对全体施工人员进行安全教育培训。

4.施工现场进行安全控制,以施工负责人为第一责任人,明确各岗位的安全责
任,做到分工明确,责任到位,各负其责,严格把关,确保施工安全。

5.严格技术安全交底,在施工前必须逐组进行安全技术交底,其交底内容针对
性要强,并做好记录,并明确安全责任制,做到无安全技术交底不得施工。

6.安全员要认真学习和掌握安全规则和注意事项,在岗时间精力集中,坚守岗位,能够及时发现和消除安全隐患。

(二)、现场安全管理措施
1.施工现场设立安全警戒标志,拉警戒线,树警示牌
2.工地主要出入口设置交通指令标志和示警灯,保证车辆和行人安全。

3.现场施工人员必须带安全帽。

严禁穿拖鞋作业,严禁酒后作业,严禁疲劳作业,闲杂人员禁止进入施工现场。

(三)、机械施工安全措施
1.驾驶员要经考试合格,持证上岗。

特种机械要有特种机械操作证。

2.机具按规定停放,并要停放平稳。

3.设专职防护员进行监控和指挥车辆。

4.任何人不得爬乘压路机、装载机、自卸汽车等施工机械,施工机械的指挥和操作人员必须精力集中,注意观察,保证安全。

八、环境保护施工措施
1.施工现场,晴天时应经常洒水,避免扬尘污染。

2.工程完工后应及时清理现场,做到工完场清。

九、文明施工保证措施
1.在工程开工前,指派专职人员负责文明施工的日常管理工作。

2.标志牌按照项目组下发的文明施工要求文件内容进行制作、加工,安放在工
地最醒目的地方,标志牌必须在整个施工期间保护完好、醒目,并在竣工后拆除。

3.建立健全岗位责任制,把文明施工责任落实到实处,提高全体施工人员文明施工自觉性和责任感。

4.施工管理人员要做到文明礼貌、热情、认真指导、合理安排、精心施工、随叫随到,杜绝野蛮施工的不良行为。

5.严格按照技术规范施工,按操规程作业,随时保持现场整洁,机械停放井然有序,材料堆方整齐,各种标牌齐全规范;各工点严格执行工完场清制度,废料与垃圾及不再需要的临时设施应及时从现场清除、拆除并运走,保持施工现场整洁。

6、施工内业资料齐全,及时、整洁、数据真实可靠。

十、施工时间
2014年3月10日至2014年7月10日,工期,120天。
