一级建造师机电实务经典案例汇总

合集下载

一级建造师《机电实务》历年案例真题全考点[全]

一级建造师《机电实务》历年案例真题全考点[全]

一级建造师《机电实务》历年案例真题全考点1施工方案中的工序质量保证措施主要有哪些,由谁负责向作业人员进行施工方案交底?(2023案例)Q)质量保证措施包括制定工序控制点,明确工序质量控制方法。

(2)施工方案的编制人员应向施工作业人员进行施工方案交底。

2、图1中的电动机为何种接线方式,电动机干燥处理时为什么被监理叫停?应如何整改?(2023案例)(1)图1中的电动机为三角形接线方式。

(2)干燥时不允许用水银温度计测量温度,应用酒精温度计、电阻温度计或温差热电偶。

3、电动机试运转中还应检查哪些项目,如何改变电动机的转向?(2023案例).Q)1)换向器、滑环及电刷的工作情况正常;2)振动(双振幅值)不应大于标准规定值:3)电动机第一次启动一般在空载情况下进行,空载运行时间为2h,并记录电动机空载电流。

(2)在电源侧或电动机接线盒侧任意对调两根电源线即可。

4、到达现场的设备在检查验收合格后应如何管理,只能露天保管的设备应采取哪些措施?(2023案例)到达现场的设备在检查验收合格后应及时办理入库手续。

对所到设备,分别储存,进行标识。

对保管在露天的设备应经常检查,采取防雨、防风措施。

5、本工程中,工程公司应当多长时间组织一次现场处置方案演练?应急预案演练效果应由哪个单位来评估?(2023案例).(1)工程公司应当每半年至少组织一次现场处置方案演练。

(2)应急预案演练结束后,应急预案演练组织单位应当对应急预案演练效果进行评估才巽写应急预案演练评估报告,分析存在的问题,并对应急预案提出修订意见。

6、图2-1的取压点范围适用何种介质管道?说明图2-2温度取源部件安装被监理要求整改的理由。

(2023案例)(1)取压点范围适用蒸汽介质的管道。

(2)理由一:温度取源部件顺着物料流向安装不符合规范要求。

正确做法:温度取源部件与管道呈倾斜角度安装时,宜逆着物料流向,取源部件轴线应与管道轴线相交。

理由二:温度取源部件在管道的焊缝上开孔焊接不符合规范要求。

一级建造师机电实务经典案例汇总

一级建造师机电实务经典案例汇总

案例题答题技巧案例题的解答根本是要掌握基本知识,特别是对“三门基础课”的知识掌握度,因为是主观题,没有选项,完全靠自己的能力完成回答题目的问题,答题的时候要紧扣题目要求,原则是:分析题意,了解得分点;先易后难,渐序答题;有问必答,不要空题;按位置答题,不要错位答题;术语、核心词汇、主要分析和叙述突出,结论明晰;答题要点全面,不要空点;计算题公式选用正确,参数选用合理,过程全面,结论正确;依图分析题,绘图点位对应准确,结论依据正确。

把问的问题答清楚,同时也不要画蛇添足,洋洋洒洒写一大堆,既浪费时间,很多也不是题目中问的,当时也就不是得分点,所以抓住要点,该答的答清楚就行了。

对于管理实务部分的知识点大家要重点掌握。

案例(一)[背景材料](20分)某机电安装公司(乙方)承接某上市公司(甲方)的粉磨站水泥生产线的机电设备安装工程,由于工程公开招标过程中,竞争激烈,采用低价中标。

施工公司只有通过优化生产要素配置和加强管理才能保证项目的进度目标、质量目标、安全目标和成本目标的实现,在施工过程中,重点是磨机房设备安装、调试工作。

问题:(1)机电安装工程项目生产要素管理的基本内容是什么?(2)什么是设备试运转?包括哪些内容?(3)系统调试(试运转)应具备的条件?(4)系统整体运转的应具备的条件?分析与参考答案:(1)机电安装工程项目生产要素管理的基本内容:1)项目人力资源管理;2)项目工程设备和材料管理;3)项目施工机械设备的检测器具管理;4)项目技术管理;5)项目资金管理。

(2)设备试运转设备试运转是机电安装工程达到竣工条件的试运转(试车)、试运行、试通电等工作的总称。

它包括了从单机到工程总体试验或试启动的全部过程,它是对工程设计、施工以及相关配套工作的重要检验程序。

设备试运转可分为有负荷和无负荷两种试运转形式。

(3)系统调试(试运转)应具备的条件:1)系统调试工作必须在该系统的安装工作全部完成(包括必要的清扫、试验、测试),且系统的设备(磨机、选粉机、主风机、收尘机、皮带输送机、提升机等)、仪表均单机单体试运转、调试合格后进行;调试的结果应形成记录。

一建机电实务课本案例汇总

一建机电实务课本案例汇总

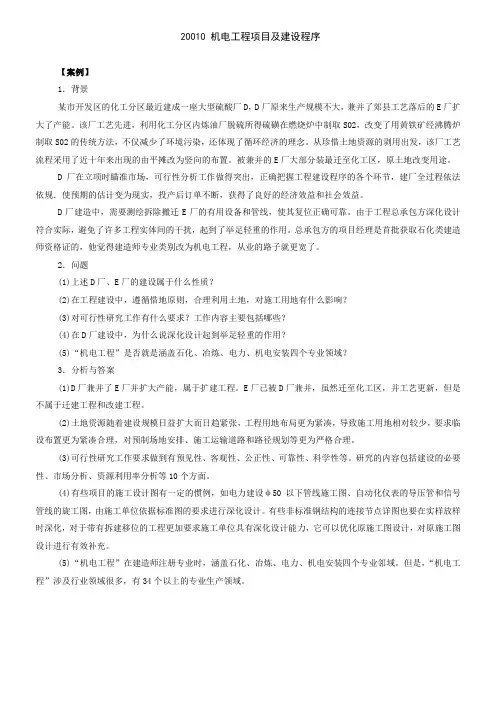

20010 机电工程项目及建设程序【案例】1.背景某市开发区的化工分区最近建成一座大型硫酸厂D,D厂原来生产规模不大,兼并了郊县工艺落后的E厂扩大了产能。

该厂工艺先进,利用化工分区内炼油厂脱硫所得硫磺在燃烧炉中制取S02,改变了用黄铁矿经沸腾炉制取S02的传统方法,不仅减少了环境污染,还体现了循环经济的理念。

从珍惜土地资源的剥用出发,该厂工艺流程采用了近十年来出现的由平摊改为竖向的布置。

被兼并的E厂大部分装最迁至化工区,原土地改变用途。

D厂在立项时瞄准市场,可行性分析工作做得突出,正确把握工程建设程序的各个环节,建厂全过程依法依规.使预期的估计变为现实,投产后订单不断,获得了良好的经济效益和社会效益。

D厂建造中,需要测绘拆除搬迁E厂的有用设备和管线,使其复位正确可靠。

由于工程总承包方深化设计符合实际,避免了许多工程实体间的干扰,起到了举足轻重的作用。

总承包方的项目经理是首批获取石化类建造师资格证的,他觉得建造师专业类别改为机电工程,从业的路子就更宽了。

2.问题(1)上述D厂、E厂的建设属于什么性质?(2)在工程建设中,遵循惜地原则,合理利用土地,对施工用地有什么影响?(3)对可行性研究工作有什么要求?工作内容主要包括哪些?(4)在D厂建设中,为什么说深化设计起到举足轻重的作用?(5)“机电工程”是否就是涵盖石化、冶炼、电力、机电安装四个专业领域?3.分析与答案(1)D厂兼并了E厂并扩大产能,属于扩建工程。

E厂已被D厂兼并,虽然迁至化工区,并工艺更新,但是不属于迁建工程和改建工程。

(2)土地资源随着建设规模日益扩大而日趋紧张,工程用地布局更为紧凑,导致施工用地相对较少,要求临设布置更为紧凑合理,对预制场地安排、施工运输道路和路径规划等更为严格合理。

(3)可行性研究工作要求做到有预见性、客观性、公正性、可靠性、科学性等。

研究的内容包括建设的必要性、市场分析、资源利用率分析等10个方面。

(4)有些项目的施工设计图有一定的惯例,如电力建设φ50以下管线施工图、自动化仪表的导压管和信号管线的旋工图,由施工单位依据标准图的要求进行深化设计。

2024一建机电实务案例

2024一建机电实务案例

2024一建机电实务案例案例背景。

某大型商业综合体建设项目,包含了众多机电设备的安装工程。

该项目由A建筑公司总承包,其中机电安装工程分包给了B机电安装公司。

一、空调系统安装中的趣事与要点。

在安装中央空调系统的时候,B公司的施工人员小李可遇到了不少挑战。

首先是空调机组的吊运,这个大家伙又重又大,就像一个沉睡的巨兽。

小李和他的工友们提前规划好吊运路线,像指挥一场大战役一样。

他们选择了一台合适吨位的起重机,可是现场场地狭窄,就像在螺蛳壳里做道场。

为了避免碰撞到周围的建筑结构和其他设备,小李拿着对讲机,眼睛紧紧盯着吊运的方向,嘴里不停地喊着:“往左一点,再慢点,稳着点放。

”就像在指挥一个超级精密的舞蹈动作。

在空调管道安装时,又出现了新问题。

按照设计要求,管道需要有一定的坡度以便冷凝水顺利排出。

但是有的工人师傅理解错了,把坡度方向搞反了。

这可不得了,要是就这么安装下去,以后冷凝水就得像调皮的小孩,到处乱流,把天花板都给淹了。

小李发现后,笑着对那个工人说:“大哥,这冷凝水可不想逆流而上当勇士呢,咱得把坡度方向改回来。

”然后带着大家重新调整了管道坡度,还在关键部位做了标记,免得再出错。

二、电气系统安装的小插曲与解决方案。

电气系统安装也不是一帆风顺的。

在安装配电柜的时候,施工人员发现配电柜的基础槽钢制作得不太标准。

槽钢表面不平,这就好比给配电柜搭了个歪歪扭扭的床,这怎么能行呢?负责电气安装的老张皱着眉头说:“这可不行,咱得把这基础整好了,不然配电柜放上去不稳当,就像一个人站在摇晃的船上,容易出危险。

”于是,他们用水平仪重新测量,对不平的地方进行打磨和垫高处理,直到槽钢的平整度达到要求。

还有电线电缆的敷设,那可真是像给大楼穿神经脉络一样复杂。

有一段电缆需要穿过一个狭窄的桥架孔洞,而且孔洞周围还有其他电缆和管道。

施工人员小王试了几次都不太顺利,不是被旁边的电缆卡住,就是差点蹭到管道。

小王开玩笑说:“这电缆就像个调皮的小蛇,就是不愿意乖乖钻洞。

一级建造师机电案例1-10

一级建造师机电案例1-10

2024一级建造师《机电工程管理与实务》案例1-10案例一:.降低焊接应力的措施有哪些1.设计措施:(1)减少焊接量:构件设计时尽量减少焊缝的数量和尺寸,可减小变形量,同时降低焊接应力。

(2)改变焊缝分布:构件设计时应避免焊缝过于集中,从而避免焊接应力峰值叠加。

(3)优化接头形式:优化设计结构,如将容器的接管口设计成翻边式,少用承插式。

2.工艺措施:(1)采用较小的焊接线能量;(2)合理安排装配焊接顺序;(3)层间进行锤击;(4)预热拉伸补偿焊缝收缩;(5)焊接高强钢时,选用塑性较好的焊条;(6)预热;(7)消氢处理;(8)焊后热处理;(9)利用振动法来消除焊接残余应力。

案例二:预防焊接变形的措施预防焊接变形的措施具体内容口诀进行合理的焊接结构设计(1)合理安排焊缝位置(2)合理选择焊缝数量和长度(3)合理选择坡口形式关键词--焊缝采取合理的装配工艺措施(1)预留收缩余量法(2)反变形法(3)刚性固定法(4)合理选择装配程序玉刚饭盒采取合理的焊接工艺措施(1)合理的焊接方法(2)合理的焊接线能量(3)合理的焊接顺序和方向关键词一-焊接案例三:如何处理流动起重机的基础(1)流动式起重机必须在水平坚硬地面上进行吊装作业。

吊车的工作位置(包括吊装站位置和行走路线)的地基应进行处理。

(2)根据其地质情况或以测定的地面耐压力为依据,采用合适的方法(一般施工场地的土质地面可采用开挖回填夯实的方法)进行处理。

(3)处理后的地面应做耐压力测试,地面耐压力应满足吊车对地基的要求,在复杂地基上吊装重型设备,应请专业人员对基础进行专门设计。

(4)吊装前必须进行基础验收,并做好记录。

案例四:吊装方案的主要内容(1)编制说明及依据。

(2)工程概况。

(3)吊装工艺设计案例五:起重机械失稳主要原因及预防措施(1)主要原因:超载、支腿不稳定、机械故障、起重臂杆仰角超限等。

(2)预防措施:严禁超载;打好支腿并用道木和钢板垫实和加固,确保支腿稳定;严格机械检查;起重臂杆仰角最大不超过78度,最小不低于45度。

2022年一建机电教材案例汇总(无答案版本)

2022年一建机电教材案例汇总(无答案版本)

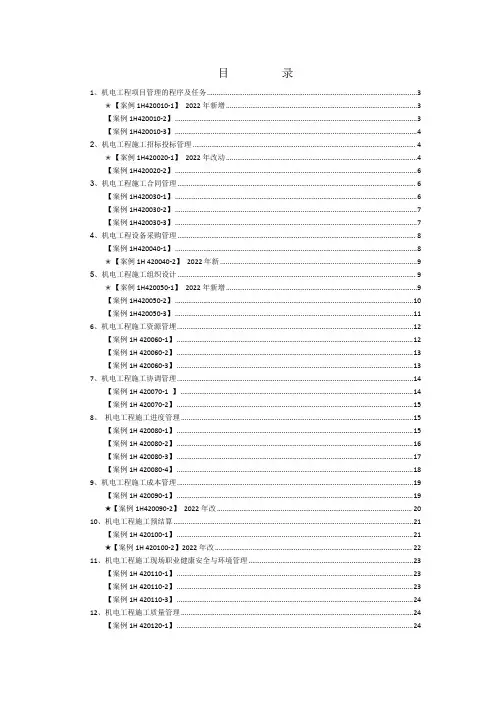

目录1、机电工程项目管理的程序及任务 (3)✭【案例1H420010-1】2022年新增 (3)【案例1H420010-2】 (3)【案例1H420010-3】 (4)2、机电工程施工招标投标管理 (4)✭【案例1H420020-1】2022年改动 (4)【案例1H420020-2】 (6)3、机电工程施工合同管理 (6)【案例1H420030-1】 (6)【案例1H420030-2】 (7)【案例1H420030-3】 (7)4、机电工程设备采购管理 (8)【案例1H420040-1】 (8)✭【案例1H420040-2】2022年新 (9)5、机电工程施工组织设计 (9)✭【案例1H420050-1】2022年新增 (9)【案例1H420050-2】 (10)【案例1H420050-3】 (11)6、机电工程施工资源管埋 (12)【案例1H420060-1】 (12)【案例1H420060-2】 (13)【案例1H420060-3】 (13)7、机电工程施工协调管理 (14)【案例1H420070-1】 (14)【案例1H420070-2】 (15)8、机电工程施工进度管理 (15)【案例1H420080-1】 (15)【案例1H420080-2】 (16)【案例1H420080-3】 (17)【案例1H420080-4】 (18)9、机电工程施工成本管理 (19)【案例1H420090-1】 (19)★【案例1H420090-2】2022年改 (20)10、机电工程施工预结算 (21)【案例1H420100-1】 (21)★【案例1H420100-2】2022年改 (22)11、机电工程施工现场职业健康安全与环境管理 (23)【案例1H420110-1】 (23)【案例1H420110-2】 (23)【案例1H420110-3】 (24)12、机电工程施工质量管理 (24)【案例1H420120-1】 (24)【案例1H420120-2】 (25)★【案例1H420120-3】2022年改动 (26)13、机电工程试运行管理 (27)★【案例1H420130-1】2022年小改动 (27)★【案例1H420130-2】2022年小改动 (27)14、机电工程竣工验收管理 (28)【案例1H420140-1】 (28)★【案例1H420140-2】2022年大改动 (28)15、机电工程保修与回访管理 (29)★【案例1H420150-1】2022年改动 (29)【案例1H420150-2】 (30)1、机电工程项目管理的程序及任务✭【案例1H420010-1】2022年新增一、背景A公司中标承建沿海一大型电力装备制造厂的全部机电工程,总承包合同约定:A公司除完成关键设备安装外,其余公用工程和辅助工程可自行分包给各专业公司施工,A公司实行总承包管理,对全面履行总承包合同负责。

一级建造师《机电工程管理与实务》案例与解析

一级建造师《机电工程管理与实务》案例与解析

一级建造师《机电工程管理与实务》案例与解析1H412010工程测量技术1H412013工程测量仪器的应用【案例三】料仓的吊装顺序为:A、C→B、D;料仓四块不锈钢焊接方法是焊条电弧焊。

设计要求:料仓正方形出料口连接法兰安装水平允许偏差≤1mm,对角线允许偏差≤2mm,中心位置允许偏差≤1.5mm。

料仓工程质量检查时,质量员提出吊耳与料仓壁板为异种钢焊接,违反“禁止不锈钢与碳素钢接触”的规定。

项目部对料仓临时吊耳进行了标识和记录,根据材质和严重程度编制并提交了质量问题调查报告,及时返修后,质量验收合格。

【问题】:3.料仓出料口端平面高基准和纵横中心线的测量应分别使用哪种测量仪器?【案例五】B公司首先完成压缩机基础施工,与A公司办理中间交接时,共同复核了标注在中心标板上的安装基准和埋设在基础边缘的标高基准点。

【问题】:2.标注的安装基准线包括哪两个中心线?测试安装标高基准线一般采用哪种测量仪器?1H412020起重技术1H412023吊装方法与吊装方案【案例五】某施工单位承接一处理500kt/d的金属矿综合回收技术改造项目。

该项目的熔炼房内设计有一台桥式起重机(额定起重量50t,跨度19m),方案采用直立桅杆吊装系统进行设备就位安装。

【问题】:4.直立单桅杆吊装系统由哪几部分组成?卷扬机走绳,桅杆缆风绳和起重机捆绑绳的安全系数分别应不小于多少?【案例二】施工单位项目部进场后,编制了施工组织设计和各专项方案。

因设备布置在主楼三层设备间,采用了设备先垂直提升到三楼,再水平运输至设备间的运输方案。

设备水平运输时,使用混凝土结构柱做牵引受力点,并绘制了设备水平运输示意图(如图2所示),报监理及建设单位后被否定。

【问题】:1.设备运输方案被监理和建设单位否定的原因何在?如何改正?【案例三】在锅炉设备搬运过程中,由于叉车故障在搬运途中失控,所运设备受损,返回制造厂维修,工作B 中断20d,监理工程师及时向施工单位发出通知,要求施工单位调整进度计划,以确保工程按合同工期完工。

一级建造师《机电工程》案例(有答案)

一级建造师《机电工程》案例(有答案)

机电案例题【案例l】某公司中标承包1 5万m。

机电安装工程,其中包括变配电、备用发电机组、冷冻机、消防泵房、空调机组等设备安装和管线敷设。

问题:(1)机电安装工程总承包项目经理部在工程前期准备工作中,向分承包方和内部各层面管理人员、技术人员作施工任务划分的交底内容应包括哪些?(2)施工组织设计经批准后总工程师进行交底的内容包括哪些?(3)项目开工前主管工程师向专业施工员和施工作业队、施工班组进行施工任务交底的内容包括哪些?(4)规范对施工中电缆桥架、支架与导管的接地或接零有何强制性要求?(5)规范对电气设备及灯具的专用接地线或接零保护线有何规定?为什么?【案例2】某公司承包某综合性大楼的机电安装工程,其中包括电梯、通风空调、采暖、给排水和消防自动灭火喷淋管道等安装工程。

问题:(1)安装过程中参与的工人有焊工、电工、起重工、架子工、钳工和普工,其中哪些工种人员属特种设备作业人员?(2)需要编制的电梯安装施工方案有哪些主要内容?(3)电梯施工安全技术措施要点是什么?(4)管道安装后应对系统进行哪些试验?(5)消火栓安装试压合格后做什么试验?如何做?【案例3】A公司承担了某工业装置的设备、管道安装工程及空压站工程,按照合同规定装置中的设备全部由业主自行采购。

在设备安装完毕并单机试运转合格后,投运前的检查中发瑚了设备制造焊缝内存在一超标的线状缺陷。

试设备设计压力8.9MPa,设计温度350℃,设备简体材料为16MnR。

业主组织对焊缝缺陷分析后,决定由A公司负责对焊接缺陷清除并进行补焊。

A公司拥有相应的压力容器制造资质,具有该钢种的焊接工艺评定和焊接实践经验。

问题:(1)简述空压站压缩机与管道连接的技术要点。

(2)A公司是否应接受业主的决定负责修理焊缝缺陷?(3)A公司应如何实施对该缺陷的修理?(4)该质量问题的处理发生的费用应由谁承担?【案例4】某中药制药厂安装工程项目,经过招投标由具备机电安装总承包一级资质的A公司实施工程总承包。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一级建造师机电实务经典案例汇总
1.空调工程案例:大型办公建筑的空调系统安装。

该建筑面积较大,
需部署多个中央空调机组。

在进行系统设计和设备选型时,需要考虑到建
筑的使用情况、室内外温度差异、风量需求等因素。

同时,还需要合理安
排和布置空调通风管道和风口,保证整个系统的安装质量和效果。

2.电力工程案例:公司新建厂房电力供应系统。

在该案例中,需要考
虑建筑用电需求、电力设备的选择和布置、电缆线路的敷设等问题。

同时,还需要确保电力系统的安全可靠性和符合国家相关标准。

3.输配电工程案例:地区新建变电站工程。

在变电站的设计和施工过
程中,需要考虑变电站规模、变电设备的选型和布置、开关柜的配电方案
等问题。

另外,还需要注意变电站的接地系统设计和防雷设施建设,确保
变电站的安全运行。

4.给排水工程案例:小区的给排水系统改造工程。

在该案例中,需要
对小区的供水和排水系统进行改造和升级。

这包括水管线路的更换、水质
处理设备的安装、下水道管线的清理和修复等工作。

同时,还需要严格控
制施工质量,防止出现漏水或排水不畅等问题。

5.消防工程案例:商场的消防系统建设。

在商场消防系统的设计和建
设过程中,需要考虑到商场的使用情况、人流量、楼层高度等因素。

同时,还需要合理布置火灾报警设备、灭火器材和疏散通道,确保商场的消防安全。

6.通风工程案例:工厂车间的通风系统改造。

在工厂车间通风系统的
改造过程中,需要考虑车间内的废气、烟尘排放情况,合理设计通风设备
和排风管道。

此外,还需要选择合适的通风方案,确保车间的环境质量和员工的舒适度。

以上是一些机电实务的经典案例,这些案例涵盖了不同类型的建筑和工程项目,对一级建造师机电实务考试的备考和实践具有重要意义。

通过学习和分析这些经典案例,可以加深对机电工程的理解和应用能力,提升一级建造师的专业水平。
