陆地风电项目验收与上网并网流程

合集下载

陆地风电项目的并网操作与电网接入流程

陆地风电项目的并网操作与电网接入流程

陆地风电项目的并网操作与电网接入流程随着可再生能源的快速发展,陆地风电项目在全球范围内得到了广泛的关注和推广。

作为一种清洁、可再生的能源形式,风力发电广泛应用于能源供应和减少碳排放的需求之中。

然而,陆地风电项目的并网操作和电网接入流程是实施此类项目的关键环节。

本文将详细介绍陆地风电项目的并网操作和电网接入流程。

一、并网操作概述并网操作是指将风力发电场的电能输送到电网中的过程。

在风力发电场生成电能后,需要将电能输送到电网中,为供电系统提供清洁的电能。

并网操作涉及到各种关键步骤,包括配电网接入、电网调度控制、安全审查和维护等。

配电网接入是并网操作的第一个关键步骤。

通常情况下,风力发电场会建设一个升压站,将发电机产生的低压电能升压到适合输送到电网的高压电能。

升压站可能包括变压器和开关设备。

在将电能输送到升压站之前,风力发电场需要建设适当的输电线路和变电站。

电网调度控制是并网操作的第二个关键步骤。

电力系统的稳定运行需要进行调度控制,确保供电系统的负荷持续平衡。

风力发电场生成的电能将与其他能源来源的电能混合输送到电网中。

因此,电网调度将根据能源供应和负荷需求来优化电能的分配,以确保系统的稳定运行。

安全审查是并网操作的第三个关键步骤。

风力发电场在接入电网前,需要经过安全审查和评估。

这些审查包括对风力发电场的设计、施工和运行进行评估,以确保其符合电网安全标准和相关法律法规的要求。

安全审查还包括对电网的稳定性和可靠性的评估,以确保并网操作不会对整个电力系统造成负面影响。

维护是并网操作的最后一个关键步骤。

风力发电场在接入电网后,需要定期进行维护和保养,以确保其正常运行和发电效率。

维护工作包括设备检查、故障排除、备件更换等,旨在确保风力发电场的可持续发展。

二、电网接入流程电网接入是指将风力发电场与电网进行连接的过程。

在风力发电场建设完成后,接入电网成为必要的步骤,以实现电能的输送和供应。

电网接入的流程大致分为以下几个步骤:1. 建立接入协议:风力发电场的开发者需要与电网运营商建立接入协议。

风电场并网验收主流程(2016年3月1日修订版)

风电场并网验收主流程(2016年3月1日修订版)

风电场并网验收主流程整理:徐克2015年9月28日一、提交并网验收申请前1、资料准备(原件+扫描件+PDF文档,清单见附件)2、各系统调试、自检并出具自检报告3、与地调及省调通信联调并出具调试报告4、申请、注册并熟练使用OMS系统5、与地调沟通确定保护定值及远动点表6、向供电公司营销部提计量申请并送检计量CT7、健全规章制度8、完成员工培训9、完善各种表单10、各种工器具到位11、编撰《并网调试方案》或《风电场启动方案》12、通过省电建质监中心站该阶段的检查二、完成《并网前基本条件确认书》1、与地调沟通完成电子版2、打印数本送地调供地调验收1三、地调验收1、通过OMS系统填报此阶段地调所需材料2、制作汇报演示用PPT3、组织地调验收四、阶段整改1、整改后向地调提交整改报告2、出版修订后的《并网前基本条件确认书》3、确认地调验收已通过五、提交并网验收申请1、通过OMS系统经地调向省调提交并网验收申请2、修订汇报演示用PPT3、制定并落实各项迎检措施六、填报省调并网验收所需各种资料七、组织省调并网验收八、整改并提交整改报告九、省调并网验收通过此后即可按并网调试方案或启动方案开始到送电。

附件:所需资料列表(包括但不限于)1.建设用地审核的批复——国土部门2.环评报告——环保部门3.电力建设工程项目备案通知书——能源局4.风电场立项核准批复——发改委5.风电场工程可研报告——电力设计(咨询)院6.建设用地规划许可证——住建局7.接入系统方案批复——省电力公司8.接入系统方案协议书——市电力公司9.并网调度协议——省调10.风电场自动化系统设备验收报告——省调+地调11.并网检测协议——省电科院12.风电场命名、分级调度设备命名——省调和/或地调13.风电场调度值班人员(4人以上)名单及联系方式——业主14.风电场调度值班人员(4人以上)的上岗资格证书——业主15.风电场基础信息——业主16.风电场运行规程、检修规程、应急预案——业主+集成商17.变电站和升压站两端保护定值表——地调+业主+集成商18.风电场继保配置图——设计院19.风电场电气一次主结线图——设计院20.风电机组运行规程、检修规程——集成商21.风电机组、集电线路、主变、箱变及升压站各主要和/或重点设备的型号、参数、外观和铭牌照片、说明书及调试报告——集成商22.风电场SVG配置、详细参数、外观及铭牌照片——集成商23.风电场有功、无功控制系统技术参数——集成商24.风功率预测系统技术参数——集成商25.风电机组并网检测报告(必含有功功率/无功功率、电能质量、低穿及电网适应性等)——集成商26.风电机组说明书——集成商27.升压站主要和/或重点设备的型号、参数、外观照片及铭牌照片——集成商28.保厂用电措施——集成商29.30.OMS系统填报的其它资料——业主+集成商①机组注册数据②发电机、变压器及其保护原理③电抗器及其保护原理④变压器反时限过激励特性⑤录波器及其原理⑥发电机反时限过激励特性⑦各种保护装置的原理及说明书⑧电气一次接线图⑨电量计费系统施工图⑩远动施工图及相关二次接线图11 电能计量装置及计费相关的验收报告、检验记录及施工图12 通信调试结束证明(测风塔、电能质量、SVG、动态无功在线监测及升压站所有通信)13 自动化设备型号、数量及功能技术要求14 风功率预测系统远程实时调试成功证明15 自动化设备清单及说明书16 关口电能表位置、电能计量相关图纸及参数17 “三遥”点表18 通信规约满足要求证明19 升压站及变电站两侧计量回路变比20 近一年的测风数据。

陆地风电项目的电力输送与并网接入方案分析

陆地风电项目的电力输送与并网接入方案分析

陆地风电项目的电力输送与并网接入方案分析随着世界对可再生能源需求的不断增长,风能作为一种清洁、可再生的能源形式,逐渐成为了许多国家能源结构调整的重点。

其中,陆地风电项目作为风能开发的主要形式,具有资源丰富、技术成熟等特点,对于电力输送与并网接入方案的分析与设计显得尤为重要。

一、电力输送方案分析1. 输电线路规划陆地风电项目在选择电力输送线路时,需要综合考虑风电场的地理位置、电力需求、现有输电线路等因素。

根据地理条件,可以选择最近的换流站或变电站作为接入点,并优化选择输电线路的走向、长度和电压等参数。

同时,还需考虑线路的通道条件,尽量避免通过复杂地形区域或环境敏感区域。

2. 输电线路设计陆地风电项目的输电线路设计需要考虑到输电损耗、电流容量、保护与自动化等因素。

根据输电距离和装机容量等参数,选择适当的导线类型和截面,以降低输电损耗。

同时,还需合理设计接地系统,确保系统的安全性和可靠性。

此外,还应考虑线路的保护与自动化配置,以实现对输电线路的监控、故障检测与处理、远程操作等功能。

3. 电力输送技术为了提高输电效率和可靠性,陆地风电项目可以采用一些先进的电力输送技术。

例如,采用高温超导电缆可以提高输电效率;采用柔性直流输电技术可以降低输电损耗和电压降;采用柔性交流输电技术可以提高对电网的接入能力等。

此外,还可以考虑利用储能技术,将风力发电产生的过剩电能进行储存,以实现对电力输送的平衡和调度。

二、并网接入方案分析1. 并网规划陆地风电项目的并网接入需要遵循当地的电力系统规划和法规要求。

在选择并网接入点时,需要考虑现有的输电线路和变电站容量等因素。

同时,也需要与电力公司进行沟通和协商,确认是否需要新建或升级变电站,并制定相应的时间计划。

2. 并网技术为了确保风电场与电力系统的安全稳定运行,陆地风电项目的并网接入需要采用一些关键的并网技术。

例如,采用电压及频率控制技术,使风电场的输出功率和电压与电力系统保持同步;采用智能电网技术,实现风电场与电力系统之间的双向通信和协调控制;采用自动化装置和保护系统,确保电力系统在发生故障时能及时切除风电场。

风力发电站并网验收标准

风力发电站并网验收标准

风力发电站并网验收标准1. 引言该文档旨在确定风力发电站并网验收的标准,以确保其安全性、可靠性和符合相关法规要求。

2. 现场验收2.1 风力发电机组- 确保风力发电机组符合设计要求,并经过相关认证。

- 检查机组的机械结构、控制系统和电气设备的安装是否符合规范要求。

- 进行机组运行试验,包括启动、停机和负荷变化测试,以验证其性能和稳定性。

2.2 并网设备- 检查并网设备的安装位置和接线是否符合标准要求。

- 确保并网设备的保护装置和通信系统正常工作。

- 进行并网试验,验证风力发电站与电网的连接并正常运行。

3. 电气安全3.1 接地系统- 检查风力发电站的接地系统是否符合国家电气安全标准。

- 测量接地电阻,确保在安全范围内。

3.2 绝缘电阻测试- 对风力发电站的电气设备进行绝缘电阻测试,确保其绝缘性能良好。

3.3 灭弧装置- 检查风力发电站的灭弧装置是否符合要求。

- 进行灭弧性能测试,验证其有效性。

4. 安全防护4.1 防雷装置- 检查风力发电站的防雷装置是否符合标准要求。

- 确保防雷接地装置和防雷保护装置可靠。

4.2 防火措施- 确保风力发电站的防火设施完善,包括消防器材的配置和应急演练等。

4.3 安全标识- 检查风力发电站的安全标识是否完备,并符合相关要求。

5. 环境保护5.1 噪音控制- 检查风力发电站的噪音控制措施是否有效,并是否符合法规要求。

5.2 鸟类保护- 进行鸟类保护评估,确保风力发电站不会对当地鸟类造成不利影响。

6. 文档和记录- 风力发电站应提供完整的技术文档和验收记录。

- 文档和记录应包括设计文件、设备清单、施工记录、试验报告等。

以上为风力发电站并网验收的标准要求,以确保风力发电站的安全性、可靠性和符合法规要求。

> 注意:该文档作为一般性的指导,具体验收标准和流程应根据地方法规和相关标准进行确定。

光伏-风电项目并网发电需具备的条件及并网流程

光伏-风电项目并网发电需具备的条件及并网流程

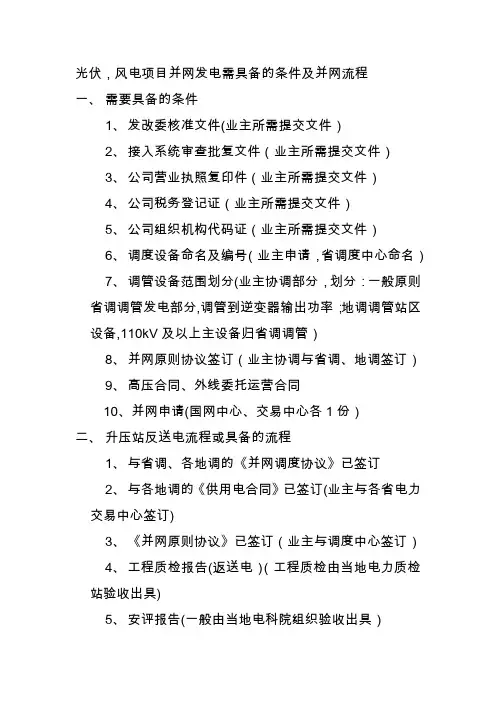

光伏,风电项目并网发电需具备的条件及并网流程一、需要具备的条件1、发改委核准文件(业主所需提交文件)2、接入系统审查批复文件(业主所需提交文件)3、公司营业执照复印件(业主所需提交文件)4、公司税务登记证(业主所需提交文件)5、公司组织机构代码证(业主所需提交文件)6、调度设备命名及编号(业主申请,省调度中心命名)7、调管设备范围划分(业主协调部分,划分:一般原则省调调管发电部分,调管到逆变器输出功率;地调调管站区设备,110kV及以上主设备归省调调管)8、并网原则协议签订(业主协调与省调、地调签订)9、高压合同、外线委托运营合同10、并网申请(国网中心、交易中心各1份)二、升压站反送电流程或具备的流程1、与省调、各地调的《并网调度协议》已签订2、与各地调的《供用电合同》已签订(业主与各省电力交易中心签订)3、《并网原则协议》已签订(业主与调度中心签订)4、工程质检报告(返送电)(工程质检由当地电力质检站验收出具)5、安评报告(一般由当地电科院组织验收出具)6、技术监督报告7、消防验收意见8、电力公司验收报告9、针对各检查报告提出问题的整改报告10、返送电协调会三、机组并网流程或具备的条件1、工程质检报告(电力质检站出具)2、安评报告3、技术监督报告4、消防验收意见5、电力公司验收报告6、针对各检查报告提出问题的整改报告7、《供用电合同》8、召开启委会9、机组并网四、启委会流程启委会及启动委员会,光伏电站启动委员会,源于中华人民共和国电力行业标准DL/T5437--2009《火力发电建设工程启动试运行及验收规程》中,对新建电力项目建设项目结束验收后,带电运行前,由投资方、政府有关部门、电力建设质量监督机构、项目公司、监理、电网调度、设计、施工、调试主要设备供货商等单位的代表组成,对光伏电站带电运行机组试运、交接验收、达标考核及竣工验收工作的组织。

设主任委员一名,副主任委员和委员若干名.主任委员和副主任委员一般由投资方任命,委员由建设单位与政府有关部门和各参建单位协商,提出组成人员名单,上报工程主管单位批准。

风力发电场并网项目验收和调试确认

风力发电场并网项目验收和调试确认

风力发电场并网项目验收和调试确认
1. 背景
此文档确认风力发电场并网项目的整体情况,包括验收和调试过程的确认。

2. 验收过程
2.1. 项目完工验收
- 根据项目合同约定,项目工程已全部完成。

- 所有设备和系统已按照标准安装并运行正常。

- 相关文件和证书已齐全并归档。

2.2. 安全验收
- 安全隐患排查已完成,并进行了相应整改。

- 安全标识和警示标志已设置完善。

- 隐患防范措施已落实到位。

2.3. 是否符合法规要求验收
- 项目符合相关法规标准要求的验收已完成。

- 环境保护措施符合要求,并已获得相关部门批准。

- 对于与公共利益相关的观感问题,已进行相应的改进和调整。

3. 调试确认
3.1. 功能性调试
- 发电机组、变频器、控制系统等系统的功能性调试已完成,
确保正常运行。

- 风速、电网连接、电压等参数已调试并确认。

- 各子系统之间的联锁和配套工作已调试完毕。

3.2. 风电场运行调试
- 风力机组的机械运行测试已完成。

- 发电机组的联机测试已顺利通过。

- 发电能力和总系统效率已测试并符合预期。

4. 总结
本文档确认了风力发电场并网项目的验收和调试情况,确保项
目在合规和预期工作效果方面达到标准要求。

所有相关的文件和证
书已整理完好,并准备归档。

该项目已经准备就绪,随时可以投入
商业运营。

以上确认文件属实,不得引用未经证实的内容。

日期:[填写日期]
签名:[填写签名]。

风电场受电和并网监理工作程序

风电场受电和并网监理工作程序

目录一、范围 (2)二、规范性引用文件 (2)三、职责 (2)3.1 总监理工程师 (2)3.2 专业组长 (2)四、监理工作程序 (3)4.1 机组启动试运阶段监理流程框图 (3)4.2 调试过程的监理工作 (3)4.3 消缺项目的处理 (4)4.4 各调试阶段的安全控制 (5)一、范围本程序适用于项目监理机构风电建设工程启动调试阶段的监理服务。

二、规范性引用文件《建设工程监理规范》《风电机组达标投产考核标准》《电业安全工作规程》;《质量管理手册》《监理服务过程控制程序》。

三、职责3.1 总监理工程师3.1.1 组织编制调试监理实施细则,并向调试承包单位交底。

3.1.2 参加试运指挥组和验收检查组的工作。

3.1.3 组织监理人员参加由业主组织的调试计划、大纲、方案等审查工作。

3.1.4 组织监理人员参加调试协调会和质量分析会。

3.1.5 组织监理人员参与设备缺陷处理方案的研究和确定。

3.1.6 组织监理人员参与设备及系统代保管工作。

3.1.7 组织监理人员审查调试报告。

3.2 专业组长3.2.1 参与试运指挥组和验收检查组下属专业组的工作。

3.2.2 负责安装向调试交接项目的见证工作。

3.2.3 按有关技术文件、规范和标准要求进行质量检查验收。

3.2.4 参加调试协调会和质量分析会。

3.2.5 参与设备缺陷处理执行情况的检查。

3.2.6 参与设备及系统代保管工作。

3.2.7 组织监理人员对调试现场进行巡检,对重要调试步骤实施见证、旁站监理,发现问题及时提出监理意见。

四、监理工作程序4.1 机组启动试运阶段监理流程框图4.2 调试过程的监理工作4.2.1 新设备启动试运前4.2.1.1 调试组织已落实,各级调试组织的监理人员已到位。

4.2.1.2 调试单位填写“调试方案报审表”,连同调试方案(措施)报送项目监理机构。

专业组长(专业监理工程师)在各级调试组织的的框架内,从安全、环保、质量、进度等方面进行审查,提出监理意见经总监理工程师签认后向试运指挥组报告。

风电场并网审批流程

风电场并网审批流程

风电场并网审批流程
一、概述
风电场并网审批流程,是指在进行风电场新建、增容或改造,需要经
由一系列流程最终完成并网的相关审批流程和程序。

在风电场并网审批流
程中,有一些重要的环节,如:预审、地方、省级、国家级和电力系统等
环节,这些环节的审批是必不可少的,需要满足各相关部门的条件才能完成。

二、具体审批流程
1、准备施工:首先,项目投资方需要在施工现场建立风电场相关设施,如水泥、电缆,并准备施工所需的材料,设备等。

2、预审:项目投资方需要提交审查项目设计文件,审核图纸、房屋
与建筑物的内部电气设备及其他设施,供电系统、安全技术设施、电源接
口等,以确保建设的质量和安全。

审核通过后,才能进入下一步。

3、地方审批:项目投资方需要提交审批文件,地方审批机关根据地
方法律、法规和规章,对该项目进行审批,审批通过后,方可进行下一步。

4、省级审批:地方审批通过后,项目投资方需要提交审批文件到省
级审批机关,根据省级法律、法规和规章,对该项目进行审批,审批通过后,方可进行下一步。

5、国家级审批:省级审批通过后,项目投资方需要提交审批文件到
国家级审批机关。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

陆地风电项目验收与上网并网流程
陆地风电项目在中国的能源建设中扮演着重要角色。

为了确保风电项目的可靠性和安全性,项目的验收过程非常重要。

本文将详细介绍陆地风电项目的验收与上网并网流程。

一、陆地风电项目验收流程
1. 前期准备工作
在风电项目实施之前,项目方需要制定详细的项目计划,并与相关部门进行沟通和协调。

项目方还需要申请相关的批准和许可证,并进行环境影响评估报告。

2. 施工阶段验收
风电项目的施工过程需要严格按照设计规范和实施方案进行。

项目方需要确保施工过程中的质量控制,并及时解决施工中遇到的问题。

施工结束后,需要进行初步验收,包括设备安装、线路铺设等方面的检查。

3. 设备调试与性能测试
风电项目设备安装完毕后,需要进行设备的调试和性能测试。

项目方需要进行设备的调试和运行试验,包括风机、塔筒、机组、叶片等各个部分的运行情况。

性能测试主要包括风力曲线测试、功率曲线测试等,以验证设备的运行性能是否符合设计要求。

4. 安全评估与验收
在设备调试和性能测试完成后,项目方需要进行安全评估和验收工作。

安全评估主要包括现场的安全措施和操作规程,同时还需要检查设备的稳定性和可靠性。

验收工作主要包括设备的合格证和运行许可证的领取,以及项目方对工程的全面验收。

5. 文档报备和市场运行准备
风电项目验收结束后,项目方需要将相关的文档报备给监管部门,以确保项目
的合法运行。

项目方还需要进行市场运行的准备工作,包括与电力公司的交流协商、并网配电网络的调整等。

二、陆地风电项目上网并网流程
1. 网前准备
在进行上网并网之前,项目方需要确保风电项目的设备和系统符合电力公司的
规定和要求。

项目方需要与电力公司进行沟通和协商,了解自愿退出机制、上网电价等政策,进行技术交底和资料报送。

2. 连接并网调试
风电项目需要与电力公司的电网进行连接,并进行测试和调试。

项目方需要按
照电力公司的要求进行电网连接,包括变电站的建设、电力传输线路的接入等。

项目方还需要进行并网试运行,确保风电项目的电力输出符合电力公司的要求。

3. 并网发电
经过连接并网调试阶段的测试和调整后,风电项目可以正式投入并网发电。


目方需要按照电力公司的要求,进行电网接入和电力购买协议的签订。

同时,项目方需要及时向电力公司提交发电统计报表,确保发电量和电网运行的正常。

4. 电力结算和补贴申请
风电项目的发电需要进行电力结算和补贴申请。

项目方需要向电力公司申报发
电量,并与电力公司进行电力结算。

同时,项目方还可以根据政府相关政策要求,申请风电补贴和其他相关支持政策。

5. 运维和监管
风电项目投入并网后,项目方需要进行运维和监管工作。

风电项目的运行和维护需要按照电力公司的要求进行,包括设备的维护保养、风电场的巡检等。

监管部门也会进行定期的检查和评估,确保风电项目的安全运行。

总结:
陆地风电项目的验收与上网并网流程是一个复杂的过程,涉及多个环节和相关部门的协调合作。

项目方需要严格按照相关规范和要求进行操作,确保风电项目的质量和安全。

同时,项目方还需要与电力公司、监管部门等进行沟通和协商,确保项目的顺利运行和发电收益的实现。

只有通过规范的验收和上网并网流程,才能实现陆地风电项目的可持续发展。
